XX水电站工程建设竣工验收报告

XX水电站工程建设竣工验收报告
附:建设工程竣工验收工程明细表
竣工
验收

人员
签名
验收组职务
姓名
工作单位
职称
职务
组长
副组长
成员
建设单位项目负责人:
建设单位法定代表人:
(单位公章)
提示:建设单位对竣工验收的工程质量全面负责

















验收组组长:
日期:
附:1、参建施工单位工程竣工报告
2、勘察、设计单位工程质量检查报告
2。4 完成工程量及投资情况
XX水电站工程共完成土石方开挖460m3,;混凝土浇筑125m3,钢筋制安27。4t,金属结构制作安装 1320t,单机容量分别为12。5MW和0。08MW,水轮发电机组2台套。
XX水电站批准概算总投资为1347。55万元,其中资本金 867.55万元,银行贷款480万元。
2。2建设过程
XX电站始建于2004年3月,总投资1280万元,一站于2005年5月19日建成,并于同年5月20日运行发电.2005年8月份续建二站,于2006年10月15日建为工程建设项目法人。甘肃省临夏回族自治州水利水电勘测设计院做为勘测和设计单位。临夏回族自治州永安监理公司承担厂房、混凝土拌和系统土建标监理。
XX县XX水电站
工程建设竣工验收报告
XX县XX水电站竣工验收委员会
XXXX年十一月二十六日
0 前言
按照《水电站基本建设工程验收规程》DL/T5123—2000中关于枢纽工程竣工验收的规定,XXXX年11月24 -25日,州发改委会同州水务电力局、州环保局、州建设局、州审计局、州国土局、州安监局、XX县政府以及工程设计、施工、监理、质量监督等单位组成XX县XX电站工程竣工验收委员会,对XX县XX电站进行了竣工验收.参加验收的有州发改委、州水务电力局、州环保局、州建设局、州审计局、州国土局、州安监局、XX县政府相关部门以及工程设计、施工、监理、质量监督等单位领导及业务科室负责人。

水利水电工程质量监督汇报材料(范文)

水利水电工程质量监督汇报材料(范文)

水利水电工程质量监督汇报材料(范文)水利水电工程质量监督汇报材料(范文)武威市双窑湾一号水电站汇报材料一、项目业主单位情况武威市永全发电有限责任公司成立于20__年7月,注册资本金1051万元,现有职工50人。

在西营河流上开发建设了双窑湾一号、三沟二级、三沟三级水电站。

目前三沟二、三级电站已建成并网发电,双窑湾一号水电站已基本建成。

二、工程建设的组织与管理武威市永全发电有限责任公司下设双窑湾一号水电站为项目部,由项目部负责整体工程建设、验收、投运等工程。

由项目经理负总责下设工程技术负责人、安全监督员、质量管理员。

全面控制施工队对各分部工程及单元工程的安全、质量、环保等措施的落实到位。

三、质量管理机构及保证措施。

建立以项目经理为组长,技术员为副组长的质量管理领导小组,制定本项目的质量管理目标和实施细则。

加强全员质量意识教育,调动全员参与到工程的建设管理处,责任到人,制定验收标准,对发现的问题能及时准确的给出指导意思,并及时向项目经理反馈意思。

四、工程概况1.电站位置:位于武威市凉州区西营镇五沟村境内的西营河上,属西营河流域水能梯级规划的第五座水电站。

2.电站基本参数:双窑湾一号水电站装机5600KW (23000KW*2+1000KW),年均发电量2382.7万千瓦时,年利用小时数4254.83。

3.电站设计内容:拦河溢坝坝长12.5m、坝高5.3m,引水隧洞长2323.8m,引水明渠长658m,压力管道150.99米,引水流量16.8m/s;额定水头43m。

电站设计概算总投资4503.59万元。

4、升压站:主要由一台8000KVA的主变压器、三台35KV 真空断路器和六组35KV高压隔离开关组成。

6.3KV母线上的电能经主变升压后通过一条35KV线路送入西营水库电站升压站35KV母线后联网。

5、输电线路:从35KV升压站起至西营水库电站升压站终,总长10.68公里输电线路,电压等级35KV,全线共设计铁塔26基础,砼杆17基,共43基。

白龙江苗家坝水电站围堰工程及其他单位工程验收监理工作报告

白龙江苗家坝水电站围堰工程及其他单位工程验收监理工作报告

白龙江苗家坝水电站围堰工程及其他单位工程验收监理工作报告一、工程概况白龙江苗家坝水电站位于甘肃省文县关头坝乡境内,距下游已建成的碧口水电站31.5km。

主要挡水建筑物挡水坝为混凝土面板堆石坝,坝顶长度为348.20m,坝顶宽度为10.0m,最大坝高111m,上游坡1:1.4,下游局部坡度1:1.35和1:1.4,下游综合坡比1:1.55。

上下游围堰采用围堰全年挡水、导流隧洞导流、基坑全年施工的导流方式。

导流标准按20年一遇,相应的流量为1600 m3/s,堰前水位725.53m,相应上下游堰顶高程分别为727.0m、711.5m。

第一个主汛期2009年8月中旬,要求坝体上游填筑临时挡水度汛断面,高程达到735.00m,要求满足50年一遇度汛标准,相应流量为1990m3/s,此时由坝体临时断面挡水,导流洞过流,拦蓄库容约0.088亿m3,相应上下游坝前水位分别为729.12m和 709.66m。

上下游围堰705.5m 高程以下均采用混凝土防渗墙防渗,705.5m高程以上采用土石混合料填筑用复合土工膜防渗。

本合同(MJB-C1-3)标段项目名称为白龙江苗家坝水电站混凝土面板堆石坝707m高程以下坝基开挖、基础处理、坝体填筑及截流工程,该单位工程包括:上游围堰工程,下游围堰工程和苗家沟排洪渠工程三个分部工程。

发包单位是甘肃大唐白龙江发电有限责任公司。

设计单位是中国水电顾问集团西北勘测设计研究院本工程由中国水电建设集团十五工程局有限公司苗家坝项目部承建甘肃华研水电咨询有限公司苗家坝水电站工程项目监理部监理。

上下游围堰工程主要包括:1)上游围堰基础开挖(水上部分);2)上游围堰混凝土防渗墙及土工膜防渗施工;3)上游围堰填筑;4)下游围堰混凝土防渗墙施工;5)下游围堰填筑;6)基坑内抽排水;7)上、下游围堰维护上游围堰分两期填筑:Ⅰ期填筑至705.0m高程后进行混凝土防渗施工,混凝土防渗墙完成后进行上游围堰Ⅱ期(705m~727m)施工;下游围堰也分两期填筑:Ⅰ期填筑至705m高程后进行混凝土防渗墙施工,混凝土防渗墙完成后进行下游围堰Ⅱ期(705m~711.5m)施工。

水利水电监理工作总结范本_水电监理工作总结

水利水电监理工作总结范本_水电监理工作总结

水利水电监理工作总结范本_水电监理工作总结本次工程水利水电监理工作总结共分为四个部分,具体如下:一、工作概述本次水利水电监理工作涉及到某水电站二期扩建工程的总体监理,工程涉及到引水渠、机房、变电站、水库等不同建筑物,监理内容主要包括进场材料审查、勘察设计审查、施工过程监督以及工程验收及水利部门验收等方面的监督工作。

在本次水利水电监理工作中,我主要负责对机房、变电站等建筑物的监督。

具体工作内容包括对施工图纸的审查,实地勘察的检查,以及对施工过程的监管等。

二、工作亮点1. 技术监督合理有效。

在本次水利水电监理工作中,我积极参与勘察设计过程,根据设计方案结合实际情况,提出了一些技术上的建议。

同时,在施工现场,我根据施工方案,参与工程施工监督,并对施工质量进行了有效的监督。

2. 与其他部门协作良好。

在本次水利水电监理工作中,我与工程设计和施工方以及其他检验部门建立了良好的协作关系,掌握了工程建设各方的进展情况,并及时协调解决了各种问题。

3. 工作规范,认真负责。

在本次工作中,我按照水利部门规定的监理要求,认真履行监督职责。

在施工过程中,我对质量安全问题始终保持高度的警惕性,随时对违规行为进行制止,严格按照规范进行监督工作。

三、存在问题1. 监理要求的落实存在着一定的问题。

在工程建设过程中,存在部分施工方作业未严格按照监理要求进行的情况,反映了监理的监督力度还需进一步加强。

2. 工作人员素质需提高。

在本次水利水电监理工作中,发现部分监理人员对工作内容不够了解,导致了一些工作事项未能及时到位。

因此,我们整个监理团队需要进一步加强自身的专业知识和技能水平,提高综合素质。

四、总结思考通过本次水利水电监理工作,我深刻认识到了监理工作的重要性,体会到了监理工作的细致和繁琐。

工程监理所涉及的方方面面都需要我们时刻保持高度的警惕性,确保每一个细节都不出差错。

同时,在今后的监理工作中,我也应该不断提高自身的专业素质和判断能力,做到专业技术与综合素质并重,不断提高自身的监理水平,用实际行动为工程建设保驾护航。

水电站截流过水验收监理工作报告

水电站截流过水验收监理工作报告

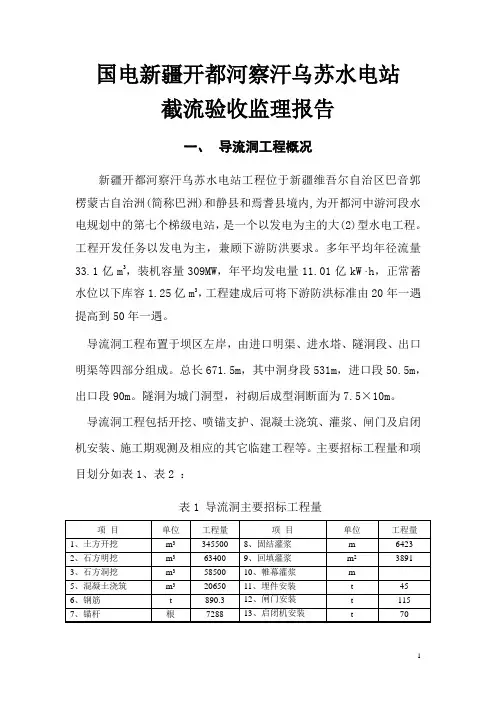

国电新疆开都河察汗乌苏水电站截流验收监理报告一、导流洞工程概况新疆开都河察汗乌苏水电站工程位于新疆维吾尔自治区巴音郭楞蒙古自治洲(简称巴洲)和静县和焉耆县境内,为开都河中游河段水电规划中的第七个梯级电站,是一个以发电为主的大(2)型水电工程。

工程开发任务以发电为主,兼顾下游防洪要求。

多年平均年径流量33.1亿m3,装机容量309MW,年平均发电量11.01亿kW·h,正常蓄水位以下库容1.25亿m3,工程建成后可将下游防洪标准由20年一遇提高到50年一遇。

导流洞工程布置于坝区左岸,由进口明渠、进水塔、隧洞段、出口明渠等四部分组成。

总长671.5m,其中洞身段531m,进口段50.5m,出口段90m。

隧洞为城门洞型,衬砌后成型洞断面为7.5×10m。

导流洞工程包括开挖、喷锚支护、混凝土浇筑、灌浆、闸门及启闭机安装、施工期观测及相应的其它临建工程等。

主要招标工程量和项目划分如表1、表2 :表1 导流洞主要招标工程量2二、参建单位建设单位:国电新疆开都河流域开发有限公司设计单位:国家电力公司西北勘测设计研究院监理单位:长江水利委员会工程建设监理中心施工单位:江夏水电工程公司察汗乌苏水电站导流洞工程由水利部长江水利委员会工程建设监理中心进行监理,现场监理执行机构为长江委监理中心开都河察汗乌苏水电站工程监理部(以下简称“监理部”),监理部采用总监负责制,下设四个站室:洞室站、大坝站、厂房站、综合室。

参与导流洞工程监理的主要监理人员情况见表3。

表3 长江委监理中心察汗乌苏水电站工程监理部参加导流洞工程监三、导流洞工程进度、质量、投资、安全控制的措施方法进度控制方法1、编制和适时调整总进度计划根据合同总进度控制要求,编制导流洞总进度计划,细化关键线路,对关键线路上的施工项目、施工工序严格控制,并随工程的进展实施动态控制,及时调整,确保合同工期实现。

按分项工程对总进度进行分解,对重点、关键部位或项目,制定控制计划和控制工作细则。

水电监理情况汇报材料模板

水电监理情况汇报材料模板

水电监理情况汇报材料模板一、项目概况。

本项目位于某某地区,总投资额为XX亿元,总装机容量为XX万千瓦,包括XX个水电机组。

项目建设地理位置优越,水资源充沛,是一个具有良好发展前景的水电项目。

二、监理工作总体情况。

自项目开工以来,监理单位严格按照国家相关法规和标准,对项目建设全过程进行了全面、细致的监理工作。

监理人员严格把关,及时发现和解决了一些施工中存在的问题,保障了工程的施工质量。

三、施工质量情况。

1. 混凝土浇筑,监理人员对混凝土的配比、浇筑过程、养护等进行了严格监督,确保了混凝土的质量。

2. 机电安装,监理人员对水电机组、发电机、变压器等机电设备的安装过程进行了全程监督,确保了设备的安装质量。

3. 安全生产,监理人员对施工现场的安全生产进行了严格检查,确保了施工过程中的安全。

四、进度情况。

截止目前,项目建设进度符合预期,各项工程节点按计划完成,为后续工程进度的顺利进行奠定了良好基础。

五、存在的问题及解决措施。

1. 存在的问题,在施工过程中发现了部分材料质量不达标的情况。

解决措施,监理人员及时提出整改意见,要求施工单位对不合格材料进行更换,确保工程质量。

2. 存在的问题,部分施工单位存在施工人员技术不过关的情况。

解决措施,监理人员要求施工单位加强对施工人员的技术培训,确保施工人员具备相应的技术水平。

六、下阶段工作计划。

1. 加强对施工单位的监督,确保施工质量符合相关标准和规定。

2. 加强对施工现场的安全管理,确保施工过程中的安全生产。

3. 加强与业主单位的沟通,及时反馈施工情况,共同协商解决存在的问题。

七、结语。

在下阶段的工作中,监理单位将继续严格把关,加强对施工单位的监督,确保项目建设的顺利进行。

同时,监理单位将继续与业主单位密切配合,共同推动项目建设工作的顺利进行,为项目的顺利竣工做出应有的贡献。

监理工作汇报最新7篇

监理工作汇报最新7篇

监理工作汇报最新7篇监理工作汇报篇一尊敬的各位领导、各位专家:你们好!首先我代表山东诚信监理公司对各位专家的到来表示热烈的欢迎!受国网山东省电力公司的委托,我公司承担了聊城文昌110kV变电站工程的施工全过程监理工作任务,现将主要监理工作情况汇报如下:一、健全监理项目部组织机构,完善监理资源配置为实现“争创中国电力优质工程”的建设目标,更好的完成监理任务,我公司抽调了各专业高水平的监理人员,组成了以项目总监为第一责任人的项目监理部,建立健全了项目监理组织机构体系。

项目总监理工程师具有国家注册监理工程师;同时配备专职安全监理工程师、质量监理工程师、投资合同监理工程师、信息资料管理员、监理员等,各专业监理工程师专业知识精通、经验丰富。

二、注重前期策划与技术准备1、为确保工程质量达到国家电网公司优质工程的目标,监理项目部以公司“三标一体”管理体系平台为基础,以目标规划为切入点,制定了本工程的管理工作重点、监理流程、监理制度,并且严格按照管理工作重点开展工作,我们始终坚持目标明确、管理工作程序合理、标准统一、接口明晰、责任明确,确保了现场监理工作的规范化、标准化。

2、做好充分的技术准备,在工程准备阶段,监理部按规定编制了《监理规划》、《土建监理实施细则》、《电气监理实施细则》、《安全监理工作方案》等指导性文件,为更好的开展监理工作做好了技术准备工作。

三、工程建设过程中的质量控制在工程建设过程中,监理项目部按照“认真只能把事做对,用心才能把事做好”的工作思路,做到每项工作都要有目标、每项工作都要有计划,采取“跟踪检查、现场巡视、检查文件、现场旁站、平行检验”等监理手段,对工程实施“四控制、两管理、一协调” 。

1、加强动态管理:工程建设监理过程中,我们以监督施工单位质量保证体系正常运转为前提,以过程管理为着重点,做好事前预控、事中检查、事后把关,做到:开工报告、施工方案先审查后开工,材料先检验后使用,工序质量先检查后转序,隐蔽工程先签证后掩埋的工作原则。

机电分部验收监理工作总结

机电分部验收监理工作总结

机电分部验收监理工作总结
近期,我所负责的机电分部验收监理工作已经顺利完成。

在这个过程中,我深
刻体会到了监理工作的重要性和必要性。

通过对整个验收过程的总结,我认为在今后的工作中,我们需要更加注重细节,加强沟通协调,提高监理工作的效率和质量。

首先,验收监理工作需要严格遵守相关规定和标准。

在验收过程中,我们要严
格按照设计图纸和施工规范来进行检查,确保工程质量符合国家标准和客户要求。

同时,对于施工中出现的问题和不合格项,我们要及时提出整改意见,并跟踪整改情况,确保问题得到有效解决。

其次,沟通协调是验收监理工作中必不可少的一环。

在与施工单位和业主的沟
通中,我们要做到言辞恳切、态度坚定,既要维护监理单位的权益,又要与相关方保持良好的合作关系,共同推动工程顺利进行。

在验收过程中,我们还要与相关部门和专业人员进行充分沟通,及时解决工程中出现的技术问题和纠纷,确保验收工作顺利进行。

最后,提高监理工作效率和质量是我们今后工作的重点。

在验收工作中,我们
要不断完善工作流程,提高工作效率,确保验收工作按时完成。

同时,我们还要加强对监理人员的培训和管理,提高他们的专业素养和工作能力,确保监理工作的质量和可靠性。

总的来说,机电分部验收监理工作是一项复杂而重要的工作,需要我们在日常
工作中不断总结经验,提高工作水平,不断完善工作流程,确保工程质量和安全。

在今后的工作中,我将继续努力,不断提高自身的业务水平,为工程建设的顺利进行贡献自己的力量。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

云南省尼汝河流域金汉拉扎水电站工程蓄水安全鉴定监理工作报告
金汉拉扎水电站工程监理部
二OO九年五月二十一日
目录
一、质量管理体制
1、组织机构
2、监理制度
二、质量控制
1、事前控制
2、事中控制
3、事后控制
三、工程项目划分及质量评定
四、缺陷及隐患处理
五、安全监测
六、总体评价
云南省尼汝河流域金汉拉扎水电站工程
蓄水安全鉴定监理工作报告
本监理部根据《监理合同》、《监理大纲》及有关规范要求,对金汉拉扎水电站工程施工阶段的全过程进行了监理,现根据《水电建设工程安全鉴定规定》的要求,对本工程大坝工程蓄水安全鉴定的监理工作报告如下:
一、质量管理体系
1、组织机构
根据本工程特点,在监理部统一安排下,大坝工程在现场设立了监理办公室,前期开挖阶段安排2名监理人员,后期砼浇筑及防渗墙施工阶段安排3名监理人员,监理部统一配备了安全、测量、机电、合同管理的专业监理工程师,在总监负责、领导下开展监理工作。

符合合同约定要求和实际工作需要。

2、监理制度
为了规范监理工程师工作行为,明确监理的职责和行为,根据《水电水利工程监理规范》,制定了《监理工程师工作行为规范》、《现场监理工程师规程》、《原材料及砂浆、砼试验监理细则》、《砼工程监理实施细则》、《砼大坝安全监测工程监理细则》、《地质监理细则》、《设计文件审核签发监理细则》、《安全监理细则》、《砌石工程监理细则》、《施工测量监理细则》、《施工进度监理细则》、《水泥砂浆工程监理细则》、《钢筋工程监理细则》、《石方开挖监理细则》、《文档管理监理细则》、《工程支付监理细则》等多项监理工作准则,规范了监理人员的
工作行为,为保证工程质量夯实了基础。

二、质量控制
工程质量的控制按事前审批、事中监督、事后把关三个阶段进行:1、事前控制
(1)审查、批准了涵盖整个工程的施工组织设计、技术方案、施工措施共11 份,核验了单位工程、分部工程开工前应具备的其它条件,审批开据单位工程《开工许可证》1 份,分部工程《开工许可证》9份。

(2)审查了施工单位自建实验室及上岗人员的资质、设备检测报告、工作环境条件等情况,经审查符合有关要求。

(3)对工程中所使用的原材料、成品、半成品、构件(包括砼配合比)进行了检查验收。

出厂合格证齐全,生产性试验符合要求。

其中主要大宗材料水泥、钢材、砂石等,实际消耗水泥11000吨,对水泥物理性能检测,共检测53批,监理抽检8批;对钢筋物理性能试验,钢筋共1500吨,共检测73批,监理抽检10批,对钢筋焊接物理性能检测,钢筋接头共22000个,共检测73组,监理抽检10组,工程用砂22400吨,共抽检54次,监理抽检8次,工程用骨料40000吨,共检测100批次,监理抽检15次,检测和抽检结果全部合格。

监理抽检由监理工程师现场取样、封存、送往实验室进行检测。

(4)设计文件的审核、签发。

本工程由各专业监理工程师对设计院提供的施工图纸、设计变更、通知等文件进行审核,对发现的问题或
疑问向业主及时通报,经设计部门澄清、确认无误后签发。

本工程共审核、签发设计文件90份,其中图纸70 份,设计变更6 份,设计通知14 份。

2、事中控制
(1)工序验收。

按“三检制”原则对每道工序进行检查验收,前道工序未经检查验收或经检查验收不合格的不得进入下道工序施工。

经检查验收合格的办理工序交验单、砼开仓证等转序手续,方可进行下道工序施工。

(2)重要部位的监控。

对重要施工部位,如坝基、坝肩基础处理,基础砼浇筑等部位的施工,实行“联检制”即在施工单位自检的基础上,监理会同施工单位有关技术人员、业主代表、设计代表进行共同检查验收。

(3)隐蔽工程的监控。

对隐蔽工程,如灌浆工程、砼工程等,对施工全过程进行旁站监理,按单元、时段填报《隐蔽工程检查验收纪录》,及时进行单元工程质量评定。

(4)监督检查。

总监理工程师对各施工作业面进行定期或不定期进行巡视监查,各专业监理人员对本专业工程进行全过程监督检查,重点部位、隐蔽工程、关键工序实行了旁站监理,并做了相应记录。

对发现的问题通过监理通知、指令的方式反馈施工单位,并监督整改、处理解决。

共下达监理通知、指令44份,对砼强度采用砼回弹仪检测的方法进行了抽检,对上游挡墙、下游挡墙、冲砂闸、溢流坝等部位共抽检8 组,合格率100 %,检测结果达到设计标准。

3、事后控制
(1)审核承包商提交的质量检查报告等有关技术文件。

(2)组织了单元工程、分部工程的验收评定工作。

(3)参与和配合业主或政府有关部门对工程阶段验收和单位工程的验收工作。

(4)搜集、整理了有关竣工验收的监理资料,审查了施工单位对竣工资料的搜集、整理工作。

三、工程项目划分及质量评定。

本工程单位工程及其分部工程项目划分,根据云南省水利水电建设管理站文件《金汉拉扎水电站工程项目划分确认书》,大坝工程作为一个单位工程,共分9个分部工程,对其中每个分部工程进行了单元工程的划分。

对单元工程和分部工程按有关规范要求进行了质量评定,见下表:
分部工程、单元工程质量评定统计表
序号分部工程合格优良单元工程数合格率% 优良率% 备注
1 基础开挖与处理√24 100 95.8
2 Δ防渗墙√11 100 100
3 Δ帷幕灌浆√ 6 100 100
4 Δ溢流坝段√110 100 94.5
5 非溢流坝段√23 100 95.6
6 刺墙与挡墙√8 100 100
7 Δ进水闸段√36 100 88.8
8 消能与防冲工程√110 100 66
9 金属结构及启闭机√100
注:表中“Δ”为主要分部工程,其它为一般分部工程
四、缺陷、隐患处理
1、本工程未发生质量事故,但局部存在砼蜂窝麻面和跑模的质量缺
陷,对此采取了凿除、修补的措施进行了处理。

2、冲砂闸上游侧墙存在局部胀模现象,经论证分析不影响水流条件和结构安全,并且进行处理难度较大,效果不明显。

经征得业主意见,同意不做处理。

3、坝区上、下游护岸挡墙按设计施工完成,右岸坝肩以上边坡,根据业主意见,经论证采取如下措施:1)沿山脚修建浆砌石挡墙;2)进水口闸门井由开敞式改为封闭式。

均已施工完成。

4、在坝基处理过程中,为了查明坝基详细地质情况,采取加密钻探的方法进行详细勘探,针对现场实际情况,按设计要求进行了灌浆处理。

五、安全监测
本工程主要采用埋设渗压计监测的方法对坝基的渗透压力进行监测。

渗压计由业主采购、委托有资质单位进行率定。

施工单位进行埋设安装并采集初始数据。

对埋设安装和初始数据采集的过程,按设计有关要求进行了监理,符合有关要求。

六、总体评价
1、本工程参建各方遵循国家各项有关法律法规,在云南省水利水电建设管理站等有关政府部门的监督指导下开展各项工作。

对有关部门的监督、指导意见认真贯彻落实,及时反馈。

2、施工单位建立健全了工程质量保证体系,严格执行了质量控制的“三检制”、“联检制”,按设计、规范要求完成了各项施工任务。

3、设计图纸、文件规范完整。

设代组工程师认真负责,对设计意图、
设计要求答疑释惑,对基础工程、关键部位、重要隐蔽工程参加联合验收,签署验收意见。

4、监理单位按《监理合同》、《监理规范》要求,按“四控”、“两管”、“一协调”(即:质量、进度、投资、安全控制;合同、信息管理;协调业主与承包商之间,承包商与承包商之间的关系。

)的工作范围,对本工程的施工全过程进行了监理,本着对工程高度负责的态度,按国家有关法律、法规和规范、设计有关要求完成了各项监理任务。

5、本工程在云南省水利水电建设管理站等有关政府职能部门的监督指导下,参建各单位各负其责,完成了大坝工程的施工任务,监理单位认为本工程工程质量合格,安全可靠,具备下闸蓄水条件。

金汉拉扎水电站工程监理部
二OO九年五月二十一日。
