地基与基础工程总结报告规范文本

合集下载

地基与基础分部工程小结(2篇)

地基与基础分部工程小结(2篇)

地基与基础分部工程小结地基与基础分部工程是建筑工程中非常重要的一部分,是整个建筑物的基础,对建筑物的稳定性和安全性起着至关重要的作用。

在本次地基与基础分部工程小结中,我将会介绍地基与基础的概念、种类、施工过程以及质量控制等方面的内容。

地基是指建筑物建立在其上的土层或岩石层,是承受建筑物重量和荷载的基础。

地基的质量和稳定性直接影响着建筑物的安全性和使用寿命。

常见的地基种类有浅基础和深基础。

浅基础是指直接建立在地表上的基础,如筏形基础、扩展基础、条形基础等。

深基础是指通过在地下挖掘或打入地下深层,使基础承载层深入到较深的地下岩石或良好的土层中,如桩基、筒井基础、盖子基础等。

地基与基础的施工过程一般包括勘测、开挖、基坑支护、基础制作和封闭。

首先,需要对建筑地点进行勘测,确定地基的类型和质量,并进行土质测试。

然后进行地基的开挖,根据地下土质情况和建筑物负荷,确定基坑的大小和形状,并进行支护。

支护材料常用的有钢板桩、预制混凝土桩和土石方填筑等。

基础制作包括混凝土浇筑和钢筋绑扎等工作,确保基础的强度和稳定性。

最后对基础进行封闭,即进行一层阻碍和隔离,以防止地下水的浸泡和乳化。

地基与基础的质量控制是施工过程中必不可少的一环,对于保证建筑物的安全性和使用寿命起着重要作用。

质量控制包括对工程材料的检验、合格证明的核查、施工图纸和标准的依据、施工进度的控制和监督以及施工质量验收等。

检验包括对基坑的检查、勘探测试、地基的检验和基础的检验等。

合格证明的核查主要是检查建筑施工材料的合格证明文件的真实性和有效性。

施工图纸和标准的依据是指合同、施工图纸和标准等文件,对施工过程和施工质量进行规范和约束。

施工进度的控制和监督是针对施工过程的,要保证施工按照合同和标准进行,确保工程质量符合要求。

施工质量验收是在施工完成后,对地基与基础进行质量检查和验收,确保建筑物的安全和质量。

在地基与基础分部工程中,还需要注意地基与基础的承载力和稳定性。

地基与基础总结报告

地基与基础总结报告

地基与基础总结报告地基与基础总结报告地基与基础是建筑工程中的重要组成部分,其质量的好坏直接影响到整个建筑物的稳定性、安全性和使用寿命。

因此,在建筑工程的各个阶段都要对地基与基础进行精细的设计、施工和检查。

本文对地基与基础的概念、类型、设计、施工和检查等进行总结和分析。

一、地基与基础的概念与类型地基是指承载建筑物的土层或岩层,是建筑物的基础;基础是指建筑物的承重结构,即在地基上的建筑物底部结构。

地基与基础按构造方式可分为不连续基础和连续基础。

不连续基础是指在单个点上承受建筑物的压力和重量的基础,包括桩基、筏基和柱基等。

桩基是将承重点下打入深层土或岩石中,通过摩擦力和桩底土体承载建筑物荷载的基础;筏基是通过大面积浮筏承载建筑物荷载的基础;柱基是指直接将承重墩或柱通过基础板传递到地基上的基础。

连续基础是指结构的底部向所承载土的广阔区域分散运载建筑物重量和压力,包括平台基础和带形基础等。

平台基础是指建筑物上下部分体量相同,沉降均匀的基础;带形基础是指沿建筑物周边设置带状混凝土基础,承载建筑物重量和压力的基础。

二、地基与基础的设计地基与基础的设计需遵循国家和地区的相关规范和标准,主要包括地基基础的荷载计算、地基与基础选择和地基处理的方案设计。

在设计时,还要考虑不同地质情况和地区的气候环境,以及地基与基础本身的强度、稳定性、耐久性等因素。

三、地基与基础的施工地基和基础的施工是基于设计方案的实施过程,包括基础土方开挖、各类基础的设置、基础土工材料的应用和基础的混凝土浇筑等步骤。

在施工过程中,要合理控制土方开挖深度、坑壁角度等因素,保证基础的稳定性和强度,同时关注建筑物周边的安全问题。

四、地基与基础的检查地基和基础的检查主要是针对地基和基础的质量和稳定性进行的,包括地基处理方式的检查、基础土工材料的检查和基础的质量检验。

检查应遵循相应的规范和标准,检查结果应记录于质量检验报告中。

结论地基和基础的质量对于建筑物的安全和使用寿命具有决定性的作用,因此在设计、施工和检查过程中必须高度重视。

地基与基础工程总结报告

地基与基础工程总结报告

xx二期地基与基础总结报告xxx建设有限公司二○○六年九月十三日XXXX二期基础总结报告一、工程概况本工程位于XX内,室内地坪绝对标高为4.27(即室内相对标高-0.000)。

本工程业主单位为XXX公司,设计单位为XX建筑设计有限公司,监理单位为XXX工程建设监理有限公司,施工单位为XXX建设有限公司。

本工程共三层,为框架结构,建筑面积为2109.9平方米。

二、施工流程工程测量定位→桩位放样→预应力管桩施工→工程定位测量→放灰线→基槽开挖→铺块石垫层→浇筑砼垫层→基础弹线、放样→绑扎钢筋→安装模板→浇筑基础砼→砼养护→砌筑砖基→回填土→±0.00以下柱、梁板施工三、施工情况汇报桩基施工见桩基小结1、工程定位测量根据施工总平面图对本工程进行定位测量,采用一台J—2型经纬仪及一台DS—6型水准仪交错复核测量,严格控制轴线、标高的累计误差,经甲方及监理人员的复核,误差均在施工规范允许偏差内。

2、基槽开挖a)本工程基槽开挖采用人工挖土。

b)因施工期间雨水较多,故在开挖前,在建筑物的南端做临时集水井,由专人值班进行24小时不间断排水,以确保基槽干燥,局部较深部位用小型清水泵不定的排以实现现场基槽开挖后无积水。

c)对自然地坪定好标高控制点以控制挖土深度及基底标高。

d)对挖土操作员进行技术交底,使其熟悉基槽具体结构。

4、垫层施工a)待设计、甲方、监理等单位地基验槽后开始垫层施工。

b)首先测定垫层水平标高,插上小标签,以确保垫层标高正确性,c)垫层采用70厚C15砼垫层,在浇筑前己做好标签,来控制垫层标高。

5、弹线放样a)按施工图在砼垫层上弹出各轴线,并测设标高。

b)经自复后,由建设单位及监理单位人员复验无误后才进行下道工序。

6、钢筋绑扎a)对进场钢筋进行力学试验,合格后才配料,对钢筋焊接进行现场取样,试验结果为合格。

b)绑扎时,严格控制地梁钢筋的保护层,各钢筋和箍筋的间距均符合设计及施工规范要求。

c)安装柱插筋时,轴线同柱的对应位置正确,用方木对柱插筋进行固定,以防在砼浇筑发生位移。

建筑工地基础工作总结范文

建筑工地基础工作总结范文

建筑工地基础工作总结范文建筑工地基础工作总结。

在建筑工地上,基础工作是至关重要的一环。

它直接关系到建筑物的稳固和安全,因此必须要做好各项基础工作,确保建筑物的稳固和安全。

在过去的一段时间里,我们的团队在基础工作方面取得了一定的成绩,现在我来总结一下我们的基础工作。

首先,我们要做好地基的处理工作。

地基处理是建筑工地基础工作的第一步,它直接关系到建筑物的承重能力和稳固性。

我们在进行地基处理的时候,首先要对地面进行勘察,了解地质情况,然后根据地质情况选择合适的地基处理方法,比如挖土、填土、夯实等。

在地基处理的过程中,我们要严格按照设计要求和施工规范进行操作,确保地基的承载能力和稳固性。

其次,我们要做好基础的施工工作。

基础的施工是建筑工地基础工作的核心环节,它直接关系到建筑物的稳固和安全。

我们在进行基础施工的时候,首先要做好基础的浇筑,确保混凝土的质量和密实度。

同时,我们还要做好基础的防水和防腐工作,确保基础的耐久性和稳固性。

在基础施工的过程中,我们要严格按照设计要求和施工规范进行操作,确保基础的质量和稳固性。

最后,我们要做好基础的验收和监测工作。

基础的验收和监测是建筑工地基础工作的最后一环,它直接关系到建筑物的使用安全。

我们在进行基础的验收和监测的时候,首先要对基础进行全面的检查和测试,确保基础的质量和稳固性。

同时,我们还要对基础进行定期的监测和维护,确保基础的稳固和安全。

在基础的验收和监测工作中,我们要严格按照相关规定进行操作,确保基础的质量和稳固性。

总的来说,建筑工地基础工作是建筑工程中至关重要的一环,我们要做好各项基础工作,确保建筑物的稳固和安全。

在今后的工作中,我们要进一步加强基础工作,不断提高基础工作的质量和水平,为建筑工程的顺利进行和使用安全保驾护航。

2023年地基与基础分部工程小结范本

2023年地基与基础分部工程小结范本

2023年地基与基础分部工程小结范本地基与基础分部工程小结一、项目背景本项目是位于某地的建筑工程项目,总规模较大,涵盖了多个分部工程,其中地基与基础分部工程是整个建筑项目的重要基础,对于整体工程的稳定性和安全性具有决定性的影响。

二、工程概况地基与基础分部工程主要包括以下内容:1. 土方开挖与回填:根据设计要求,按照规范要求进行土方的开挖与回填工作,确保地基的稳定性和承载力。

2. 基坑与支护工程:针对地下室等部分需要开挖基坑的区域,进行基坑与支护工程,保证施工安全。

3. 地基处理与加固:对于地质条件较差或者需要提高地基承载力的区域,进行地基处理与加固工程,采取各种措施加以改善。

4. 一般基础工程:根据建筑设计图纸和规范要求进行地基的浇筑、基础的施工,包括地下水处理、基础底板的浇筑等工作。

5. 特殊基础工程:针对某些特殊要求的基础,如桩基础、沉井基础等,进行设计和施工。

三、工作总结1. 项目管理:我们在地基与基础分部工程的施工过程中,严格按照项目进度和质量要求进行管理,确保工程的顺利进行。

2. 资源协调:协调各类资源,包括人力、物力、财力等,保证工程施工所需的资源供应充足,不影响工程进度。

3. 施工安全:在施工过程中,我们高度重视施工安全,制定了详细的安全计划和措施,加强了施工现场的安全管理,确保工人的人身安全。

4. 技术创新:在地基与基础施工过程中,我们积极探索和引入先进的施工技术和方法,提高工程效率和施工质量。

5. 质量控制:我们建立了严格的质量控制体系,每个工序都有相应的质量要求和验收标准,确保工程质量符合规范要求。

四、存在的问题和改进措施在地基与基础分部工程的施工过程中,我们也遇到了一些问题,总结如下:1. 施工进度受影响:由于天气、设备故障等原因,导致部分工序的施工周期延长,影响了整体工程的进度。

为了解决这个问题,我们需要加强施工计划的编制和管理,提前预判可能发生的延误因素,制定相应的应对措施,确保工程进度的稳定。

地基与基础分部验收总结报告

地基与基础分部验收总结报告

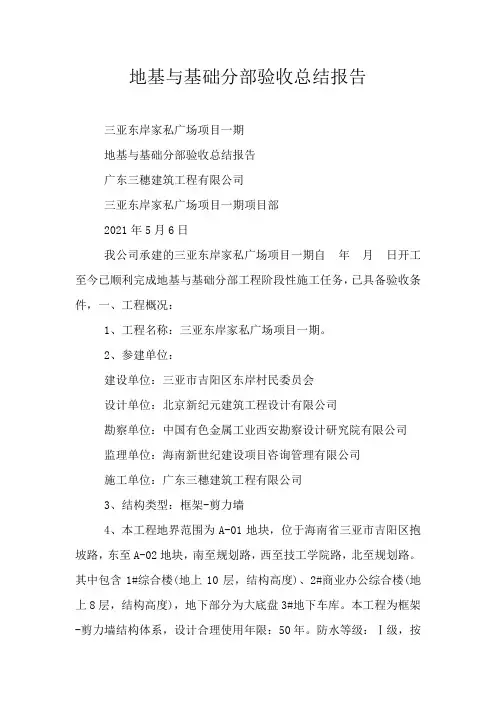

地基与基础分部验收总结报告三亚东岸家私广场项目一期地基与基础分部验收总结报告广东三穗建筑工程有限公司三亚东岸家私广场项目一期项目部2021年5月6日我公司承建的三亚东岸家私广场项目一期自年月日开工至今已顺利完成地基与基础分部工程阶段性施工任务,已具备验收条件,一、工程概况:1、工程名称:三亚东岸家私广场项目一期。

2、参建单位:建设单位:三亚市吉阳区东岸村民委员会设计单位:北京新纪元建筑工程设计有限公司勘察单位:中国有色金属工业西安勘察设计研究院有限公司监理单位:海南新世纪建设项目咨询管理有限公司施工单位:广东三穗建筑工程有限公司3、结构类型:框架-剪力墙4、本工程地界范围为A-01地块,位于海南省三亚市吉阳区抱坡路,东至A-02地块,南至规划路,西至技工学院路,北至规划路。

其中包含1#综合楼(地上10层,结构高度)、2#商业办公综合楼(地上8层,结构高度),地下部分为大底盘3#地下车库。

本工程为框架-剪力墙结构体系,设计合理使用年限:50年。

防水等级:Ⅰ级,按6度、框架:四级、剪力墙:三级抗震设防,结构安全等级为二级。

结构耐火等级为一级。

二、项目管理组织情况当承接到本工程后,我项目部按照施工承包合同、设计图纸、建筑法规、建设工程强制性条文等编写了施工组织设计、专项施工组织方案等。

1、施工中严格按照有关规范、施工工艺、设计图纸进行施工,合理安排工作计划,做好各工序的穿插和各工种的配合。

2、项目部配备专门的检查人员,每天对工程质量进行检查,对违反质量要求的坚决给予返工处理。

3、项目部施工管理人员配备齐全,持证上岗。

三、施工过程控制1、地基与基础分部工程地下室采用一级防水,地下室的底板、外墙及顶板采用抗渗混凝土,抗渗等级P6,强度等级C35。

基础形式:桩筏承台+抗水板。

基础设计等级为甲级,本工程桩基选用静压式(PHC)预应力混凝土管桩,管桩基础安全等级:二级,桩基设计等级为甲级。

桩端持力层选第4层粗砂/第3层粉质黏土层。

地基与基础分部工程施工总结(大全5篇)[修改版]

地基与基础分部工程施工总结(大全5篇)[修改版]

第一篇:地基与基础分部工程施工总结地基与基础分部工程施工总结一、工程概况工程名称:湛江吴川吉兆湾(D-03地块)天麓住宅项目(西区)工程建设单位:吴川市鼎龙置业有限公司设计单位:广东省建筑设计研究院勘察单位:湛江粤西地质工程勘察院监理单位:广州市云兴建设工程监理有限公司施工单位:广东省电白建筑工程总公司湛江吴川吉兆湾(D-03地块)天麓住宅项目(西区)工程工程,总建筑面积为41856.56㎡,J、K户型为天然地基,钢筋混凝土框架结构地上三层,建筑工程等级一级,设计使用年限50年,场地抗震设防烈度为7度。

本工程地基持力层为工程所在场地的地质资料中的①、②浅黄、灰白色中砂层,地基处理主要采用分层回填粘土压实,纯砂土层采用饱和灌水振冲法密实进行,处理后地基承载特征值fak≥120kPa。

基础结构类型为条形基础,基础梁、板砼强度为C35;钢筋原材采用HPB300、HRB400牌号钢筋。

西区J、K户型地基与基础工程于2014年4月14日开工。

二、基础施工情况1、地基处理1)基础开挖前做好设计图纸、施工方案和技术交底工作。

地基处理主要采用分层回填粘土压实,纯砂土层采用饱和灌水振冲法密实进行,根据设计、勘察、建设、监理、施工单位专题会议决定回填>2.2米时处理方案:原状砂土层用推土机推填层600mm(进行饱和灌水振冲法密实)——》红泥土推土机堆填层400mm,26T压路机振动压实(纵横各三遍)——》纯砂土推土机推填层800mm(进行饱和灌水振冲法密实)——》红泥土推土机堆填层400mm,26T压路机振动压实(纵横各三遍)。

地基回填处理至条型基础垫层底标高,并通知设第1页计、地勘、监理、建设单位进行基坑(槽)土方验槽手续。

2、基础工程1)本工程基础采用夹板模板,基础用Φ12螺栓拉结,并在外侧打设钢管进行加固。

2)模板是基础砼质量控制的关键工序,我们根据图纸,在垫层上弹设地梁及柱轴线及边线,根据边线安装模版,保证建筑物轴线正确及梁位不出现跑偏。

地基与基础工程施工小结范文

地基与基础工程施工小结范文

地基与基础工程施工小结范文嗨,大家好!今天来和大家唠唠我们这个地基与基础工程施工的情况。

一、工程概况。

咱们这个工程的地基与基础部分就像是盖房子打地基,那可是重中之重啊!整个工程的基础类型是[具体基础类型,比如筏板基础之类的],地基的土质情况呢,经过前期勘探发现是[简单描述土质特点,像有些地方土比较软,有些地方有点硬啥的]。

这个工程的规模也不算小,占地面积有[X]平方米,地下结构层数是[X]层。

二、施工过程。

# (一)前期准备。

刚接到这个项目的时候,那可真是像热锅上的蚂蚁,忙得团团转。

首先得把施工场地给整理好,就好比给一场大戏搭舞台一样。

清理那些杂物、障碍物啥的,为后续的大型机械进场做准备。

然后就是施工方案的编制,这可费了我们不少脑细胞。

要考虑到各种因素,像地质条件啦、周围环境啦、施工的顺序啦等等。

得把每个环节都想清楚,就像下棋一样,得提前看好几步。

而且各种施工机械和材料的准备也不能马虎,挖土机、打桩机这些大设备得提前联系好,材料的质量那更是要严格把关,就像挑选食材一样,不好的可不能要。

# (二)基础施工。

1. 土方开挖。

土方开挖的时候,那挖土机就像一个大力士,一铲子一铲子地把土挖走。

不过这个过程也不是一帆风顺的,得时刻注意开挖的深度和坡度。

深度挖深了不行,浅了也不行,就像做菜放盐,得刚刚好。

而且还要防止塌方,就像保护一个脆弱的蛋糕一样,一不小心就会塌掉。

我们在边坡上做了一些防护措施,像设置土钉墙之类的,就像是给边坡穿上了一层铠甲,让它稳稳当当的。

2. 地基处理。

我们这个地基啊,根据土质情况进行了专门的处理。

如果土质比较软,就像棉花糖一样,那就得想办法让它变得结实起来。

我们采用了[具体地基处理方法,如换填垫层法之类的],把软土挖掉,换上好的土或者其他加固材料。

这个过程就像是给一个生病的人治病一样,要对症下药。

3. 基础浇筑。

到了基础浇筑的时候,那可是个大工程。

混凝土就像水一样流进模板里,不过这个“水”可不能随便流,得按照我们预先设计好的形状和尺寸。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

Xxxxxxxxxxx 工程









XXXXXXXXXXXXX监理有限公司二○XX年XX 月XX日
一、工程概况
本工程为XX市XX区XXXXXXX项目。

建筑面积:XXXXX.XX㎡。

建筑层数:X层,局部X层。

建筑高度:X层高为XX.XX米。

主要结构类型:XX结构。

本工程室内相对标高±0.000相对于大沽高程X.X00.
本工程业主单位为XXXXXX公司,设计单位为XX市XXXX设计有限公司,监
理单位为XX市XXXXXX监理有限公司,施工单位为XXXX建设集团有限公司。

二、施工流程
工程测量定位→桩位放样→预应力管桩施工→工程定位测量→放灰
线→基槽开挖→铺块石垫层→浇筑砼垫层→基础弹线、放样→绑扎钢
筋→安装模板→浇筑基础砼
三、施工情况汇报
1、工程定位测量
根据施工总平面图对本工程进行定位测量,采用一台J—2型经纬仪及一台
DS—6型水准仪交错复核测量,严格控制轴线、标高的累计误差,经甲方及监理人员的复核,误差均在施工规范允许偏差内。

2、基槽开挖
1)本工程基槽开挖采用机械和人工挖土。

1)因施工期间雨水较多,故在开挖前,在建筑物的周围挖排水沟以确保基
槽干燥,局部较深部位用小型清水泵不定的排以实现现场基槽开挖后无
积水。

3)对自然地坪定好标高控制点以控制挖土深度及基底标高。

4、垫层施工
1)设计、甲方、监理、施工单位地基验槽后开始垫层施工。

2)首先测定垫层水平标高,插上小标签,以确保垫层标高正确性,
3)垫层采用10cm C20砼垫层,在浇筑前己做好标签,来控制垫层标高。

5、弹线放样
1)施工单位按施工图在砼垫层上弹出各轴线,并测设标高。

1)弹线后由监理检查后进行下道工序。

6、钢筋绑扎
1)监理对进场钢筋,对钢筋焊接进行现场取样。

1)钢筋绑扎时,监理监理不定时检查地梁钢筋的保护层,各钢筋和箍筋的间距均严格按照图纸和规范要求。

1)安装柱插筋时,监理对轴线同柱的对应位置正确,是否用方木对柱插筋进行固定,进行了不定时检查。

1)绑扎完毕后,由质监、建设、监理、施工单位人员验收合格后方可进行下一步工序。

7、模板安装
1)监理严格按照模板安装规范对模板安装作业进行控制,要求施工单位在模板连接处必须安装紧密,防止混凝土跑浆、漏浆。

在施工缝处,模
板必须牢牢地夹紧已浇筑混凝土,以避免造成连接缝外露高低不平。

2)基础模板工程,各标高、轴线、断面尺寸必须按照设计及图纸及国家规范来施工。

2)模板安装完,由质监、建设、监理、施工单位人员验收合格后方可进行下一步工序。

8、基础砼浇筑
1)本工程使用商品混凝土(天津市宏鑫混凝土有限公司),承台、梁、柱、板浇注C30混凝土。

2)混凝土浇注采用一次性浇注,使用振捣棒振捣。

3)监理全程旁站混凝土浇注施工,有混凝土浇注旁站。

四、监理评估
1、评估依据:
1)国家及地方法律法规的规定。

验收规范、工程建设强制性标准、标准图集。

2)设计文件、设计图纸。

3)合同文件、施工方案、施工记录、检测报告。

2、进场材料:
在材料钢筋、管件、页岩砖进场市查看了材料的规格、外观、数量、出厂
合格证厂家的企业资质、营业执照、安全生产允可证及检验报告结果符合设计要求。

3、监理执行情况:
1)施工前组织施工单位作业人员进行施工程序质量、安全、技术交底。

2)施工前检查了各特殊工种作业证,保证各个工种作业人员必须持证上岗。

2)对桩基施工前进行复验轴线及桩位复测,桩位均符合施工图纸要求。

挖槽时严格按照图纸标高控制。

钢筋绑扎前对原材料进行了抽样,施工时对现场进行不定时巡视发线问题及时告知施工单位,发现严重问题及时像施工单位下监理联系单和监理通知单。

钢筋绑扎完后有监理工程师进行验收,验收合格后进行下一道工序。

模板安装时监理对模板的尺寸、截面、垂直度进行了检
查均符合图纸要求。

混凝土浇注时监理进行了全程旁站有旁站记录表,检查了混凝土厂商的合格证,混凝土塌落度,均符合要求。

工程现场照片打预应力管桩
基础开槽
槽底挖排水沟
深基坑回填土
承台、梁钢筋绑扎
承台、梁、柱混凝土浇注。
