建筑工程拆除爆破技术方案一、项目背景随着城市建设的不断发展,旧建筑的拆除工作也越来越多。

而爆破技术作为一种快捷高效的拆除手段,在特定情况下被广泛应用。

本方案将针对一些常见的建筑物拆除情况,探讨爆破技术在建筑工程拆除中的应用。

二、拆除目标1. 建筑物类型:根据建筑物的不同特征,可以分为居民楼、商业楼、工业厂房、桥梁、堤坝等。

2. 拆除精度:拆除需求可能为整体拆除、局部拆除、分段拆除。

3. 安全要求:拆除过程中要保证周边环境和人员的安全。

4. 拆除时间:拆除时间可能受周边环境的影响,需尽快完成。

三、爆破技术应用指南1. 应用条件:在选择爆破技术进行拆除时,需要考虑以下条件:(1)周围环境:爆破区域周围不宜有醒目的高压电线、燃气管道等。

(2)受到限制:受到爆破条件限制的区域,如有限高拆除、不允许倒掉建筑楼块等。

(3)爆破范围:考虑周围建筑物、管线等。

2. 爆破方案:(1)爆破设计:根据建筑物结构及周边环境确定合适的爆破位置、爆破时间及爆破方式。

(2)爆破方案:爆破方案应包括爆破参数、爆破药剂选择、装药设计等。

3. 安全措施:(1)安全预警:在爆破前需通知周围居民、关闭交通道路,确保安全。

(2)安全隔离:建立安全隔离区,确保人员不会受到伤害。

(3)安全检查:爆破后需进行安全检查,确保周围环境和人员安全。

四、爆破技术应用实例1. 商业楼的整体拆除对于商业楼的整体拆除,可以采用定向爆破技术。

首先对商业楼进行了详细的结构分析和测量,确定了爆破位置和爆破药剂的选择。

在爆破前,对周围环境进行了详细的调查和评估,确保了周围环境的安全性。

在爆破过程中,采用了精准的定向爆破技术,确保了商业楼的整体拆除,同时避免了对周围环境的影响。

2. 工业厂房的局部拆除对于工业厂房的局部拆除,可以采用定量爆破技术。

首先对工业厂房进行了详细的结构分析和测量,确定了拆除的具体范围和方式。

在爆破前,对周围环境进行了详细的调查和评估,确保了周围环境的安全性。

拆除爆破工程方案范文大全

拆除爆破工程方案范文大全

拆除爆破工程方案范文大全第一章项目概况1.1 项目名称本项目为XX(公司/机构)拆除爆破工程方案1.2 项目地点本项目位于XX省XX市XX区XX路XX号1.3 项目概述本项目是为了拆除XX建筑物/设施/构筑物,需要进行爆破工程。

本工程将包括爆破前的准备工作、爆破方案的制定和实施、以及爆破后的清理和恢复工作。

第二章项目背景2.1 建筑物/设施/构筑物情况简介被拆除的建筑物/设施/构筑物是XX年建造,位于XX地区,在XX年停止使用。

其结构为XX,面积为XX平方米,高度为XX米。

2.2 拆除原因本次拆除的原因主要包括建筑物/设施/构筑物老化、安全隐患、无效利用等。

2.3 环境及周边情况周边无重要建筑物或设施可影响拆除工作,但需要注意附近的居民和环境保护。

第三章拆除前的准备工作3.1 拆除计划编制制定拆除计划,包括拆除时间、范围、拆除方法等。

3.2 安全防护措施确保拆除工作期间的安全防护措施,包括安装围挡、设置警示标志、进行安全培训等。

3.3 环境保护措施制定环境保护措施方案,避免对周边环境造成污染或破坏。

3.4 周边居民沟通与周边居民进行沟通,告知他们拆除计划以及可能产生的影响,确保他们的安全和利益。

第四章爆破方案的制定和实施4.1 爆破技术方案结合建筑物/设施/构筑物的结构特点和周边环境,设计合理的爆破技术方案。

4.2 爆破模拟计算进行爆破模拟计算,以确定爆破参数和爆破效果。

4.3 安全评估进行安全评估,确保爆破工程过程中没有人员伤亡和财产损失。

4.4 爆破方案公示公示爆破方案,接受公众监督和意见,确保爆破过程的透明和公正。

4.5 爆破实施根据爆破方案,安排专业人员进行爆破实施,确保达到预期的效果。

第五章爆破后的清理和恢复工作5.1 残骸清理进行爆破后的残骸清理工作,确保周边环境的整洁和安全。

5.2 场地恢复对爆破场地进行恢复工作,包括填平坑洞、清除爆破残留物等。

5.3 环境检测对爆破后的环境进行检测,确保环境没有受到污染和破坏。

筒仓拆除方案

筒仓拆除方案

筒仓拆除方案筒仓拆除是一个复杂而潜在危险的任务,需要精心计划和执行。

以下是一般筒仓拆除方案的一些建议,具体的方案可能因筒仓的类型、材料、高度等而有所不同。

在执行拆除工作之前,务必咨询专业工程师,确保方案的安全性和可行性。

1.安全评估:1.委托专业工程师进行评估:由专业工程师进行现场评估,了解筒仓的结构、材料和状态。

这是确定拆除方案的重要步骤。

2.检查土壤和基础条件:检查土壤的稳定性和基础的状态,确保拆除过程中不会引发土壤塌方或基础损坏。

3.识别潜在危险:识别潜在的危险因素,如附近建筑物、输送系统、电线杆等,确保拆除不会对周围环境造成影响。

2.拆除方案制定:1.制定详细的拆除计划:根据安全评估的结果,制定详细的拆除计划,包括拆除的顺序、使用的设备和工具、安全措施等。

2.选择拆除方法:根据筒仓的特点,选择合适的拆除方法,可能包括爆破、分段切割、拆卸组件等。

3.防护措施:制定周围区域的防护措施,确保拆除过程中人员、设备和周围环境的安全。

3.环境保护:1.处理废弃物和材料:制定废弃物处理计划,确保拆除产生的废弃物和材料得到正确处理和处置。

2.污染控制:采取措施控制拆除过程中可能产生的粉尘、噪音和其他污染,以保护环境。

4.拆除执行:1.设备和人员准备:确保使用的拆除设备和工具在良好状态,并对执行人员进行培训,使其了解拆除计划和安全程序。

2.分阶段拆除:按照拆除计划,分阶段进行拆除,确保每个步骤都在控制之下。

3.监测和调整:拆除过程中进行监测,及时调整计划,确保拆除进展符合预期。

5.后续清理和检查:1.清理和处理废弃物:拆除完成后,进行彻底的清理,将废弃物正确处理和清运。

2.检查和评估:进行拆除后的检查和评估,确保所有的拆除工作都按照计划进行,并且没有产生潜在问题。

请注意,以上建议只是一般性的指导,具体的筒仓拆除方案应该由专业工程师根据具体情况制定。

拆除过程中,始终要遵循相关的安全规定和法规。

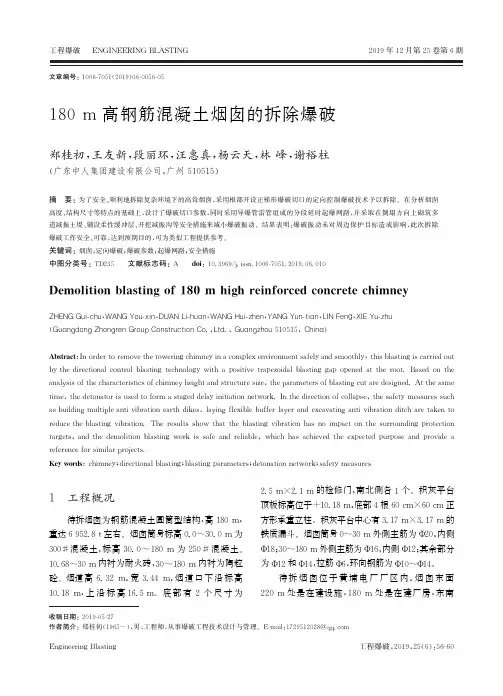

180m高钢筋混凝土烟囱的拆除爆破

180m高钢筋混凝土烟囱的拆除爆破
待 拆 烟 囱 位 于 黄 埔 电 厂 厂 区 内,烟 囱 东 面 220m 处是在建设施,180m 处是在建厂房,东南
收稿日期:2019-05-27 作者简介:郑桂初(1965-),男,工程师,从事爆破工程技术设计与管理。E-mail:1729512028@
EngineeringBlasting
2 拆除爆破方案
待拆烟囱为钢筋混凝土结构,上窄下宽,爆破
囱端部距离北侧电缆沟为30m。东北方向170m 处有电厂需保留继续使用的污水泵房,278m 有电 厂输电高压线,根据以往经验,必须合理控制爆破
时倾倒难度大,因此设计时应考虑防止烟囱坐而 后的倒塌长度,以确保拟保留建筑物及设施的安
工程爆破 ENGINEERINGBLASTING
文章编号:1006-7051(2019)06-0056-05
2019年12月第25卷第6期
180m 高钢筋混凝土烟囱的拆除爆破
郑桂初,王友新,段丽环,汪惠真,杨云天,林 峰,谢裕柱
(广东中人集团建设有限公司,广州 510515)
摘 要:为了安全、顺利地拆除复杂环境下的高耸烟囱,采用根部开设正梯形爆破切口的定向控制爆破技术予以拆除。在分析烟囱
Demolitionblastingof180mhighreinforcedconcretechimney
ZHENGGui-chu,WANGYou-xin,DUANLi-huan,WANGHui-zhen,YANGYun-tian,LINFeng,XIEYu-zhu (GuangdongZhongrenGroupConstructionCo.,Ltd.,Guangzhou510515,China)
高度、结构尺寸等特点的基础上,设计了爆破切口参数,同时采用导爆管雷管组成的分段延时起爆网路,并采取在倒塌方向上砌筑多 道减振土堤、铺设柔性缓冲层、开挖减振沟等安全措施来减小爆破振动。结果表明:爆破振动未对周边保护目标造成影响,此次拆除 爆破工作安全、可靠,达到预期目的,可为类似工程提供参考。

爆破拆除安全技术交底

爆破拆除安全技术交底

爆破拆除安全技术交底1. 简介本文档旨在交底爆破拆除过程中的安全技术要点,确保工作的安全、高效进行。

2. 工作准备在进行爆破拆除工作之前,务必进行以下准备工作:- 建立安全区域:确保爆破拆除区域的周围没有任何人员,将区域划定为安全区域,设置标志和警示牌。

- 确定爆破拆除物:对拆除物进行仔细的检查和评估,了解其结构、强度和材料等信息。

- 制定拆除计划:制定详细的拆除计划,包括使用的爆破剂量、爆破物位置和顺序等。

3. 拆除过程在进行爆破拆除工作时,应遵循以下安全技术要点:- 确保爆破安全:在进行爆破操作前,使用专业仪器检测爆破环境中的气体浓度,确保安全指标符合要求。

- 控制爆破能量:根据拆除物的性质和要求,选择合适的爆破剂量和爆破物类型,控制爆破能量在安全范围内。

- 安全引爆:使用标准的引爆系统和安全装置,确保爆破物准确、安全引爆。

- 观察和监控:进行爆破拆除时,应有专人进行观察和监控,确保拆除过程的安全和顺利进行。

- 处理残留物:拆除完成后,及时清理残留物,确保现场安全和整洁。

4. 应急措施在拆除过程中,可能会出现意外情况,因此需要做好应急措施的准备:- 应急通信:建立良好的通信系统,确保及时沟通和应急反应。

- 疏散预案:制定完善的疏散预案,明确人员疏散路线和安全避难点。

- 急救设备:配备足够的急救设备和人员,进行及时救护。

5. 结束工作在爆破拆除工作结束后,应进行以下工作:- 审查总结:对拆除过程进行总结和评估,发现问题并及时改进。

- 报告备案:将拆除过程、安全情况和应急措施等信息整理成报告,进行备案和归档。

以上是爆破拆除安全技术交底的要点,希望在进行爆破拆除工作时能够严格遵守,确保工作安全、高效进行。

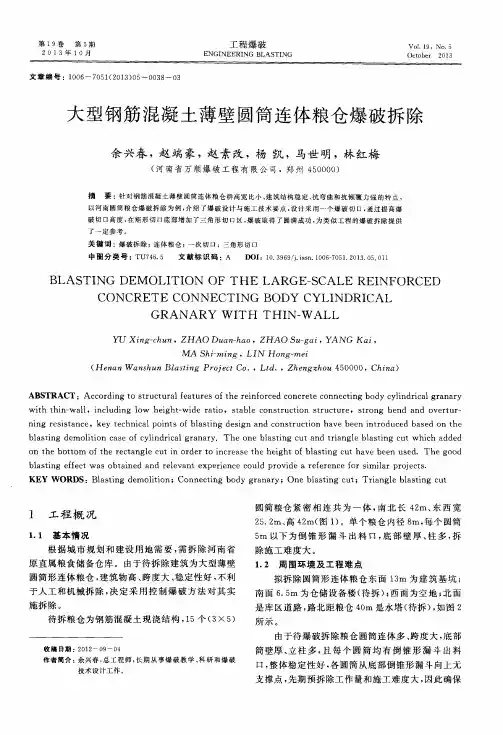

大型钢筋混凝土薄壁圆筒连体粮仓爆破拆除

大型钢筋混凝土薄壁圆筒连体粮仓爆破拆除

大 型钢 筋 混 凝 土 薄 壁 圆筒 连体 粮 仓 爆 破拆 除
余 兴 春 ,赵 端 豪 ,赵 素 改 ,杨 凯 ,马世 明 ,林 红梅
( 河 南 省 万 顺 爆 破 工 程 有 限 公 司 ,郑 州 4 5 0 0 0 0 )
摘 要 :针对钢筋混凝土薄壁 圆筒连体粮仓群高宽 比小、 建筑结构稳定 、 抗弯 曲和抗倾覆力强 的特 点 ,
关键词 : 爆破拆除 ; 连体粮仓 ; 一次切 口; 三角形切 口 中图分类号 : T U 7 4 6 . 5 文献标识码 : A D O I :1 0 . 3 9 6 9 / j . i s s n . 1 0 0 6 — 7 0 5 1 . 2 0 1 3 . 0 5 . o 1 1
KEY W ORDS:Bl a s t i ng d e mo l i t i o n;Co nne c t i ng b od y g r a na r y;One bl a s t i ng c u t ;Tr i a ngl e b l a s t i ng c ut
第 1 9卷 第 5 期 2 0 1 3年 1 0月
工 程爆 破
ENGI NEERI NG BI AS TI NG
VO 1 . 1 9.N O . 5
Oc t o b e r 2 0 1 3
文 章编 号 : 1 0 0 6 —7 0 5 1 ( 2 0 1 3 ) 0 5 ~0 0 3 8 —0 3
b l a s t i n g e f f e c t wa s o b t a i n e d a n d r e l e v a n t e x p e r i e n c e c o u l d p r o v i d e a r e f e r e n c e f o r s i mi l a r p r o j e c t s .

拆除爆破挖掘技术方案

拆除爆破挖掘技术方案

拆除爆破挖掘技术方案简介本文档介绍了拆除爆破挖掘技术方案,旨在提供一种有效且安全的方法来拆除建筑物或其他结构物。

技术方案1. 勘察与规划:在拆除前,对目标建筑物或结构物进行全面勘察和分析。

根据建筑物的特点和环境条件,制定详细的拆除规划,包括拆除序列、设备选择和作业方法等。

勘察与规划:在拆除前,对目标建筑物或结构物进行全面勘察和分析。

根据建筑物的特点和环境条件,制定详细的拆除规划,包括拆除序列、设备选择和作业方法等。

2. 拆除准备:在拆除前,需要进行一系列的准备工作。

这包括清理周围环境、确保安全通道、设置围挡和警示标识等。

拆除准备:在拆除前,需要进行一系列的准备工作。

这包括清理周围环境、确保安全通道、设置围挡和警示标识等。

3. 拆除器材:根据拆除的性质和规模,选择适当的拆除器材。

这可能包括爆破器材、挖掘机、切割工具等。

拆除器材:根据拆除的性质和规模,选择适当的拆除器材。

这可能包括爆破器材、挖掘机、切割工具等。

4. 爆破拆除:对于一些坚固的建筑物或结构物,采用爆破技术可能是最有效的方法。

在进行爆破拆除前,需制定详细的爆破方案,并确保严格遵守相关的安全规定和操作规程。

爆破拆除:对于一些坚固的建筑物或结构物,采用爆破技术可能是最有效的方法。

在进行爆破拆除前,需制定详细的爆破方案,并确保严格遵守相关的安全规定和操作规程。

5. 挖掘拆除:对于一些较小或较简单的结构物,采用挖掘机进行拆除可能更为适合。

在挖掘拆除过程中,需要确保操作规范,防止意外事故的发生。

挖掘拆除:对于一些较小或较简单的结构物,采用挖掘机进行拆除可能更为适合。

在挖掘拆除过程中,需要确保操作规范,防止意外事故的发生。

6. 安全措施:在整个拆除过程中,安全是最重要的考虑因素。

必须采取有效的安全措施,包括为工作人员提供适当的安全装备和培训,监测和防止危险品泄漏,以及确保周围区域的安全疏散等。

安全措施:在整个拆除过程中,安全是最重要的考虑因素。

必须采取有效的安全措施,包括为工作人员提供适当的安全装备和培训,监测和防止危险品泄漏,以及确保周围区域的安全疏散等。

大型连体筒仓拆除爆破技术(通用版)

大型连体筒仓拆除爆破技术(通用版)

( 安全管理 )单位:_________________________姓名:_________________________日期:_________________________精品文档 / Word文档 / 文字可改大型连体筒仓拆除爆破技术(通用版)Safety management is an important part of production management. Safety and production are inthe implementation process大型连体筒仓拆除爆破技术(通用版)1.工程概况与特点北京永定门粮库位于崇文区永定门外沙子口,根据北京市建设规划,库区内建、构筑物将全部拆除,拟新建现代商业及居民区。

粮库中心有32个钢筋混凝土筒仓,筒体之间均为钢混凝土连接,整体性强,稳定性好。

每个简体直径6m,壁厚0.18m,地面以上筒高45m,地下室标高为-4.5m。

实际上32个筒仓以沉降缝为界分为南北两组,每组16个,底部由面积26m×26m、厚1.4m的钢筋混凝土底板作基础,中间设沉降缝,两组筒仓的顶板和地面盖板连接在一起。

每组筒仓顶部设有两道圈梁,仓顶盖板上部为钢结构屋架,将两组筒仓连成一体。

筒壁全部为双层钢筋网,立筋为F16mm螺纹钢,间距250mm,环向筋由下而上分别为F14mm、F12mm、F10mm螺纹钢,间距200mm,内外环筋之间采用F6@500~700的联系钢筋焊接,柱部处联接钢筋加密,混凝土标号为259号,每个简体重约350t。

该筒仓拆除爆破的要求为:地面以上筒体翻转倾倒,解体充分,塌落振动不超过安全规程规定。

该连体筒仓拆除爆破的特点为:一次爆破拆除的简体高度大、数量多,而且连体筒仓的高度比较小,结构稳定,翻转倾倒困难。

根据查新结果,在迄今为止的国内筒仓群爆破拆除中,这次爆破拆除的筒仓数量最多、面积最大、高度最高。

2.整体爆破拆除方案建(构)筑物拆除爆破倒塌方式可分为原地塌落、定向倾倒等多种方式。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

大型连体筒仓拆除爆破技术参考文本In The Actual Work Production Management, In Order To Ensure The Smooth Progress Of The Process, And Consider The Relationship Between Each Link, The Specific Requirements Of EachLink To Achieve Risk Control And Planning某某管理中心XX年XX月大型连体筒仓拆除爆破技术参考文本使用指引:此安全管理资料应用在实际工作生产管理中为了保障过程顺利推进,同时考虑各个环节之间的关系,每个环节实现的具体要求而进行的风险控制与规划,并将危害降低到最小,文档经过下载可进行自定义修改,请根据实际需求进行调整与使用。

1.工程概况与特点北京永定门粮库位于崇文区永定门外沙子口,根据北京市建设规划,库区内建、构筑物将全部拆除,拟新建现代商业及居民区。

粮库中心有32个钢筋混凝土筒仓,筒体之间均为钢混凝土连接,整体性强,稳定性好。

每个简体直径6m,壁厚0.18m,地面以上筒高45m,地下室标高为-4.5m。

实际上32个筒仓以沉降缝为界分为南北两组,每组16个,底部由面积26m×26m、厚1.4m的钢筋混凝土底板作基础,中间设沉降缝,两组筒仓的顶板和地面盖板连接在一起。

每组筒仓顶部设有两道圈梁,仓顶盖板上部为钢结构屋架,将两组筒仓连成一体。

筒壁全部为双层钢筋网,立筋为F16mm螺纹钢,间距250mm,环向筋由下而上分别为F14mm、F12mm、F10mm螺纹钢,间距200mm,内外环筋之间采用F6@500~700的联系钢筋焊接,柱部处联接钢筋加密,混凝土标号为259号,每个简体重约350t。

该筒仓拆除爆破的要求为:地面以上筒体翻转倾倒,解体充分,塌落振动不超过安全规程规定。

该连体筒仓拆除爆破的特点为:一次爆破拆除的简体高度大、数量多,而且连体筒仓的高度比较小,结构稳定,翻转倾倒困难。

根据查新结果,在迄今为止的国内筒仓群爆破拆除中,这次爆破拆除的筒仓数量最多、面积最大、高度最高。

2.整体爆破拆除方案建(构)筑物拆除爆破倒塌方式可分为原地塌落、定向倾倒等多种方式。

待拆除连体筒仓外形高47m,宽25m,高宽比为1.8,重心高度23m。

最为经济的方案是在结构体下部通过爆破形成一个三角形切口,使连体筒仓在自重作用下整体定向倾倒。

然而对多种形式的切口所进行的计算表明,由于整个连体筒仓的高宽比太小,难以整体倾覆,即使整体结构能够倾倒,因倾覆力矩较小筒体结构也难以解体,不能产生良好的摔碎效果。

经反复研究认为:通过预处理,将整个连体筒仓分割成4个独立的结构体,高宽比就会增大,能满足倾覆翻转的要求。

具体的处理方法是:首先沿沉降缝位置将连体筒仓的顶板、屋架和地面盖板切开,割断南北两组筒仓结构上的联系;然后在连体筒仓南北向中心线偏西的筒壁上切割出一条宽5~10cm的上下贯通缝,这样就将整个连体筒仓分成了4组,分别定为北西组、北东组、南西组、南东组。

每组2排,每排4个筒体,如图1所示。

由于爆区东侧为拆除后的大片空地,西侧是暂时保留的房屋,北侧为工作塔楼拆除后的空地,南侧为滞后拆除的圆筒仓库,所以各组筒仓全部向东方向倾倒。

另外,将32个连体筒仓分成4组后,通过设计合理的起爆时差,使各组按要求顺序倾倒,可减小同时触地的冲击力,降低触地振动。

通过反复研究认为,采用此方案,不但能使连体筒仓可靠倾倒,而且可确保安全。

3.拆除爆破设计(1)爆破切口设计要保证多排连体筒仓顺利定向倾倒,准确设计爆破切口是至关重要的。

由于分割后的各组连体筒仓都向东倒塌,爆破切口的设计应考虑前组(北东组和南东组)向东倾倒时不会影响后组(北西组和南西组)继续向东倾倒。

为此,前后组的爆破切口设计应有区别,前组的三角形切口向上张口,而后组的三角形切口向下张口,如图2所示。

根据计算,要想使每组筒仓的重心O。

移至支撑面以外,三角形切口角度应达到25°以上,因此前组的炸高计算如下:H1≥CA×tg25°=6.06m。

设计中为确保筒体顺利倾倒,北东组和南东组筒体的最大炸高H,取为8m,北西组和南西组筒体的最大炸高日2取为7m。

从图2上可看到,前组的爆破切口一旦形成,筒体能快速翻转倾倒。

由于后组爆破切口的支点已抬高,且三角形上切口线向内折转,只要起爆时差控制得当,就能使前、后组在翻转过程中不会发生相互影响,确保各组筒体顺利倾倒。

图2爆破切口布置与倾倒方向(2)预处理预处理主要包括三个方面:①预切缝。

沿沉降缝位置先将连体筒仓的顶板、屋架和地下室盖板切割开,割断南北筒仓结构上的联系;再在南北对称轴线偏西的筒壁位置自上而下开凿出宽5~10cm的贯通缝,缝间钢筋全部切断,顶部圈梁和钢屋架也必须断开。

这样,就将整体的32个连体筒仓分割成4组,定向爆破体的高宽比就增大到3.4,容易实现定向倾倒。

②北东、南东组筒仓的预处理。

这两组处在倒向的前侧,对其中的2号、3号、18号、19号筒体,用液压镐破碎筒壁,拆除高度为8m;再用液压镐拆除6号、7号、22号、23号简体的前半部分筒壁,拆除高度4m。

此外,外侧简体非连接处的部分筒壁也用液压镐拆除,其余的l号、4号、17号、20号以及5号、8号、21号、24号筒体的非连接处的筒壁,按照设计的三角形切口范围,由人工用风镐拆除,保留的筒体连接柱,需钻眼爆破,见图3。

北东、南东组每组需保留6个待爆破的连接柱。

③北西、南西组筒仓的预处理。

由于液压镐无法伸人这两组筒仓内部,预处理工作基本上由人工风镐进行。

三角形切口区域内的筒壁用风镐切出上、中、下三条空洞,作为定向窗。

只要在连接柱上钻孔,爆矿后切口就能形成。

这两组筒仓的预拆除区和钻孔爆破区如图4所示。

图3北东和南东组筒壁的预处理图4北西和南西组筒壁的预处理(3)连接柱爆破参数设计由于切口范围内筒仓非连接处的薄壁部分已被预处理,需要爆破的只有简仓连接处形成的厚实连接柱体,但连接柱的断面形状为中间薄两头厚,如图5所示,如何合理布置炮孔和装药量是爆破成功与否的关键。

通过反复比较确定,炮孔垂直纵轴,两侧以中心轴为准对称布置,每排7个炮孔,排距为0.3m。

炮孔的深度、间距、药量不等,以达到均衡爆破、简化施工的目的。

根据试炮结果,内部连接柱爆破的炸药单耗取2kg/rn3较合适,炮孔的深度和装药量为:中心孔L0=23cm,q0=75g,其余孔依次为Ll=25cm,ql=100g;L2=30cm,q2=100g;L3=45cm,q3=200g。

图5连接柱的炮孔布置断面图(4)起爆顺序由于受场地条件限制,32个钢筋混凝土连体筒仓必须全部向东倾倒,并且只能进行一次爆破。

为此,4组简体必须顺序延时爆破,起爆时差设计的原则为:北侧先起爆,而且北东组开始向东倾倒后再起爆北西组;南侧比北侧稍后起爆,这样就可使各组筒体的触地时间完全错开。

实际各组起爆顺序如下:北东组(1号~8号筒仓)为第一组,1段毫秒雷管(0s)引爆;南东组(17号~24号筒仓)为第二组,2段半秒雷管(0.5s)引爆;北西组(9号~16号筒仓)为第三组,5段半秒雷管(2s)引爆;南西组(25号~32号筒仓)为第四组,6段半秒雷管(2.5s)引爆。

由此实现了北侧比南侧组先0.5s起爆,东侧组比西侧组提前2s起爆。

4.安全防护措施(1)飞石防护爆破飞石防护主要针对外侧炮孔爆破产生的飞石,内部连接点的爆破可不采取防护措施。

对外侧炮孔除了控制炸药单耗外,还应设飞石防护帘。

飞石防护帘用筋笆、草袋和废旧胶皮带制作,挂在炮孔部位距筒壁0.5m处,主要是东、北两个方向的炮孔需做加强防护,严格控制飞石距离,其它方向作一般防护。

(2)振动控制如何降低塌落振动是这次拆除爆破需要解决的主要问题之一。

由于此前连体筒仓旁边的工作塔楼采用了机械破碎法放倒,倒塌触地时引起了较强的地面振动,150m以外的居民小区振感强烈,个别住户房屋发生开裂,居民纷纷投诉。

此次地震问题反应到崇文区政府、北京市政府,北京电视台还作报道,造成了严重影响。

此前放倒的工作塔楼长22m、宽8m、高度为50m,总质量约3000t;而32个连体筒仓的高度47m,总质量12000t。

若不采取有效减振措施,必将产生更为严重的振动灾害。

本次爆破拆除采取的主要减振措施有以下几方面:(1)分组延时爆破。

32个连体筒仓被分成4组,每组筒体总质量只有3000t;分4段引爆,段间时差大于0.5s,使各组简体倒地时激发的振动波不会叠加,有效地消减了振源强度。

这是主动减振的重要措施。

(2)倒塌场地设减振垫层。

为了达到既有效减振、又节省成本的目的,没有铺设其它材料,而只是将倒塌场地表层的砂性亚黏土挖松,松土厚度达2.5m。

(3)开挖减振沟。

在预期爆堆位置的前方及两侧开挖深3m、宽1.2m的减振沟,挖出的土堆放在减振垫层上。

(4)爆破时用测振仪器对重要防护物进行监测,且由甲方邀请有测振资质的第三方进行监测。

5.爆破效果本次拆除爆破完全达到了预期的两大目的,即爆堆扁平,振动轻微。

图6为32个连体筒仓分成4组顺序倒塌时的景象。

筒体落地后全部解体,爆堆扁平层叠,为二次破碎和清运碴土提供了极大方便。

根据北阳爆破公司的测振报告,本次拆除爆破对附近居民楼产生的振动影响相当轻微,140m以外居民楼的最大振动速度仅0.09cm/s,触地振动频率为6~25Hz,住户根本没有振感。

爆破时飞石的最大距离约20m,说明飞石防护措施非常有效。

图6连体筒仓顺序倒塌的情景6.体会对本次爆破有两点体会:(1)采用电起爆时,网路的检测必须细致。

本次爆破对电起爆网路的复检不够,造成第一次引爆不成功,后来再次接线后才最终引爆所有炮孔。

这次过失给了我们一个重要教训,即爆破网路检查中任一环节都不能疏忽,特别是对每个导线节头,都必须认真仔细检查,主线节头过多更是不容忽视的过错。

另外,这一过失还提醒我们,今后用电爆网路引爆非电网路系统时,引爆点不宜过多,最好不超过2?3个电爆节点。

(2)在城市中进行拆除爆破,爆破尘烟过大的问题必须尽快解决。

本次爆破受经费条件限制,基本没采取任何降尘措施,虽然爆破尘烟在5min内基本消散,但对附近居民仍造成了一些影响。

对大型连体筒仓拆除爆破的降尘问题还有待进一步研究。
