安全监理规划范本
安全监理规划标准范本.docx

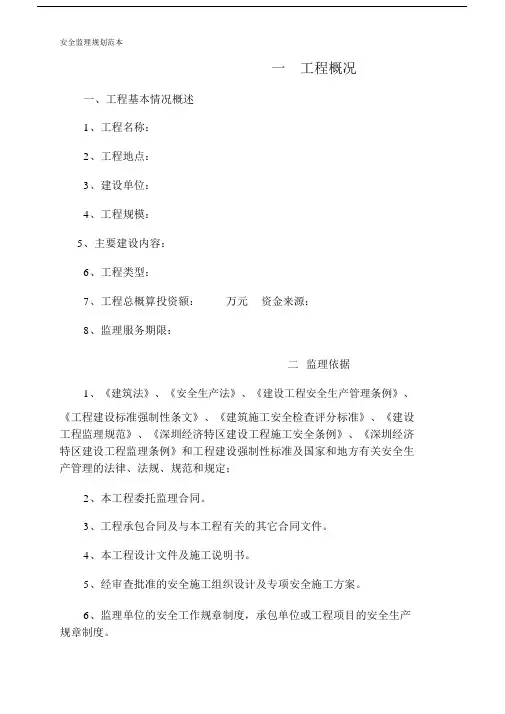

一工程概况一、工程基本情况概述1、工程名称:2、工程地点:3、建设单位:4、工程规模:5、主要建设内容:6、工程类型:7、工程总概算投资额:万元资金来源:8、监理服务期限:二监理依据1、《建筑法》、《安全生产法》、《建设工程安全生产管理条例》、《工程建设标准强制性条文》、《建筑施工安全检查评分标准》、《建设工程监理规范》、《深圳经济特区建设工程施工安全条例》、《深圳经济特区建设工程监理条例》和工程建设强制性标准及国家和地方有关安全生产管理的法律、法规、规范和规定;2、本工程委托监理合同。
3、工程承包合同及与本工程有关的其它合同文件。
4、本工程设计文件及施工说明书。
5、经审查批准的安全施工组织设计及专项安全施工方案。
6、监理单位的安全工作规章制度,承包单位或工程项目的安全生产规章制度。
三安全监理范围、目标1、安全监理范围监理单位与建设单位的关系是委托与受委托的关系,监理单位按照《委托监理合同》中确定的监理工作范围和内容开展安全管理控制工作。
2、安全监理目标通过对工工程施工进行全过程安全监理,使安全控制目标达到以下要求:促使施工单位对各单位工程中各部位、工序的施工均按照经审查批准的施工组织设计中的安全技术措施及专项施工方案的要求进行安全施工。
减少千元以上火灾事故,千元以上机械设备事故,杜绝重伤、死亡事故发生,轻伤事故率控制在 2%以内,重伤事故率控制到零。
四安全监理组织机构1、项目监理组织机构人员情况表序号姓名专业技术职称监理上岗证编号12345672、项目监理组织机构图总监理工程师土建监理工程电气工程监理给排水工程监资料整理归档师工程师理工程师监理员监理员监理员资料员五监理工作流程1、结合审批工程开报告审查承包单位的安全资格、施工现场安全管理体系和施工安全组织设计;检查现场安全施工条件、规章制度、安全技术措施、安全生产设施,符合要求的予以签认。
2、审查施工安全技术交底内容。
3、审查分包单位安全资格,审查安全管理人员,特殊工种作业人员的上岗证。
安全监理规划范本

安全监理规划范本一、背景介绍安全监理是指在工程施工过程中,对施工单位的施工现场、施工工艺、施工质量、施工安全等方面进行监督和检查的一项工作。
安全监理规划是为了确保施工过程中的安全性,减少事故发生的可能性而制定的一套方案和措施。
二、目标和原则1. 目标:确保施工过程中的安全性,保障工人和公众的生命财产安全。
2. 原则:a. 预防为主:通过提前规划和采取措施,预防事故的发生。
b. 全员参与:施工单位和监理人员共同参与安全工作,形成合力。
c. 全过程监管:从施工前期准备到施工结束,全程监管施工安全。
d. 持续改进:及时总结经验教训,不断改进安全监理工作。
三、安全监理计划1. 施工前期准备阶段:a. 安全策划:制定安全管理制度和操作规程,明确各方责任。
b. 人员培训:对施工单位和监理人员进行安全培训,提高安全意识。
c. 设备检查:检查施工设备的安全性能,确保其正常运行。
d. 施工现场规划:制定施工现场布置图,确保施工区域安全。
2. 施工过程中的监理工作:a. 工艺监督:对施工单位的工艺操作进行监督,确保符合安全要求。
b. 质量检查:检查施工质量,防止施工质量问题引发安全事故。
c. 安全巡查:定期巡查施工现场,发现隐患及时处理。
d. 安全培训:定期组织安全培训,加强施工人员的安全意识。
e. 材料验收:对施工材料进行验收,确保材料符合安全标准。
3. 应急预案和事故处理:a. 制定应急预案:制定施工期间可能发生的突发事件的应急预案。
b. 事故处理:发生安全事故时,及时组织人员处理事故,并进行事故调查和处理。
四、安全监理报告1. 编写安全监理报告:根据监理工作情况,编写安全监理报告,包括安全隐患、整改措施等。
2. 提交报告:将安全监理报告提交给相关部门和施工单位,以便他们采取相应的措施。
五、评估和改进1. 定期评估:定期对安全监理工作进行评估,发现问题并及时改进。
2. 经验总结:总结安全监理工作的经验和教训,为今后的工作提供参考。
安全监理规划十篇

安全监理规划十篇当前,港口危险货物安全监管的形势如何?面临哪些难点?又该怎么解决?现状:大环境趋好监管风险趋大自新规施行以来,我国港口危货管理的现状如何?“总体上看,我国危险货物安全监管的大环境得到了逐步改善。
”交通运输部水运科学研究院安全与应急中心总工谢天生告诉记者。
他介绍,新规实施两年来,各级港口行政管理部门积极加强港口建设项目安全审查,完善安全监管机构设置和安全监管队伍建设,初步建立了与港口危险货物安全管理相适应的法规标准体系。
企业安全主体责任进一步落实,港口危险品经营企业安全状况得到不同程度改善。
“但这并不意味着相关监管工作可以掉以轻心。
”谢天生说,“随着危险货物水上运输量的快速增长以及监管职责的移交,我国港口危货监管风险也在加大。
”据《全国交通运输统计资料汇编》数据显示,从2003年―2014年我国港口液体散货吞吐量从4.55亿吨增长到9.48亿吨,增长一倍,年均增长率约为10%。
随着经济的不断发展,谢天生预测,我国港口液体散货吞吐量还将保持适度增长,但增速将会趋缓。
此外,安全生产监管部门移交了大量储罐到港口行政管理部门进行监管。
这些储罐多分布在大连、天津、宁波、东莞、张家港等地,储运设施布置集中,紧临城区,一旦发生火灾爆炸等事故,后果不堪设想。
难点:企业主体责任难落实相关法规亟待完善新规赋予交通运输主管部门对港口危险货物建设项目安全监管的职责,增大了其安全监管的范围和内容,增加了港口安全监管的风险和难度。
原有的管理机制已不再适应新的监管要求,面对大量增加的储运设施,以及监管的内容、方式的较大变化,除了危险品码头、库区的设立安全条件审查、安全设施设计审查、安全专项验收等新内容外,增强企业主体意识、人才培养以及进一步完善立法等成为港口行政管理部门必须面临的新课题。
“在调研中,我们发现港口危险货物经营企业存在部分储罐陈旧、安全设施配备不足、应急处置能力不强、重大危险源管理较弱、企业安全生产制度落实不到位等问题。
安全监理规划及实施细则范文(三篇)

安全监理规划及实施细则范文第一章概述1.1 目的本规划的目的是确保建设项目过程中的安全监管工作有序、有效进行,预防和减少事故发生,保障工程的安全质量,最大限度地保护施工人员和公众的生命财产安全。
1.2 适用范围本规划适用于所有建设项目的安全监理工作,包括项目前期筹备、设计、施工及竣工等各个阶段。
1.3 参考标准本规划参考以下标准进行编制:1) 《建设项目安全监理规程》2) 《施工现场安全管理规程》3) 《安全生产法》4) 《建设工程质量管理条例》第二章安全监理工作职责及流程2.1 安全监理工作职责2.1.1 项目前期安全监理在项目前期,安全监理应对项目的选址、规划设计方案、工程经济评估及环境影响评价等进行安全分析和评估,提出安全建议和措施。
2.1.2 建设过程安全监理在建设过程中,安全监理应审核施工单位提交的安全技术措施计划、施工组织设计、施工计划等,并对施工现场进行定期检查,确保施工过程中的安全措施得到有效落实。
2.1.3 竣工验收安全监理在竣工验收阶段,安全监理应对建设单位提供的竣工报告进行审核,并对施工单位提交的竣工安全资料进行检查,确保工程质量达到国家和行业相关标准。
2.2 安全监理工作流程2.2.1 项目前期安全监理流程(1)安全监理在项目的前期阶段进行安全风险评估,提出安全建议和措施。
(2)与建设单位和设计单位沟通,确定安全建议的实施方案。
(3)对安全建议的实施进行跟踪和监督,确保其得到有效落实。
2.2.2 建设过程安全监理流程(1)审核施工单位提交的安全技术措施计划、施工组织设计、施工计划等。
(2)定期对施工现场进行检查,发现问题及时提出整改意见。
(3)定期向建设单位和设计单位报告工程的安全状况和安全监理情况。
2.2.3 竣工验收安全监理流程(1)审核建设单位提交的竣工报告,确保工程达到相关标准。
(2)检查施工单位提交的竣工安全资料,包括安全技术文件、施工记录等。
(3)参与竣工验收会议,提出安全方面的专业意见。
安全监理规划、实施细则(4篇)

安全监理规划、实施细则安全监理是建筑工程建设过程中非常重要的一项工作。
下面是一份安全监理规划和实施细则的示例,供参考使用。
一、规划环节1. 制定安全监理任务书安全监理任务书是安全监理组织工作的授权文件,应明确安全监理的职责和权限。
任务书应包括安全监理的目标和任务、监理工作内容、工期、配备专业技术人员等。
2. 编制安全监理计划安全监理计划是安全监理工作的全过程控制文件,应包括安全监理工作的计划、重点控制内容、工作流程、配备的监理人员和监理设备等。
3. 确定安全监理组织结构安全监理组织结构应根据工程项目的大小和复杂程度合理确定。
组织结构应包括总监理工程师、监理工程师和监理员等。
4. 制定监理人员配备方案根据工程所涉及的施工工种和内容,确定需要配备的监理人员的数量和专业背景,确保监理人员具备必要的知识和技能,能够有效履行监理职责。
5. 制定监理设备配备方案根据工程项目的具体要求,确定需要配备的监理设备,包括检测仪器、安全设备、办公设备等,确保监理工作的顺利进行。
二、实施环节1. 安全监理的基本原则安全监理应遵守以人为本、预防为主,实施全过程、全要素监理,依法监督,确保工程施工安全的基本原则。
2. 安全监理的工作内容安全监理的工作内容包括施工前的安全方案审核、现场安全检查、隐患整改跟踪、竣工验收等。
3. 施工前的安全方案审核安全监理在施工前应审核施工单位提交的安全方案,包括施工组织设计、临时设施规划、施工工艺等,确保施工过程中的安全措施和预防措施得到合理的安排和实施。
4. 现场安全检查安全监理应定期进行现场安全检查,包括检查临时设施的搭建和使用情况、现场作业人员的安全防护措施、施工现场的安全警示标识等,及时发现和处理存在的安全隐患。
5. 隐患整改跟踪安全监理应对发现的安全隐患进行整改跟踪,包括与施工单位沟通、制定整改方案、跟踪整改进展等,确保安全隐患得到及时有效的处理。
6. 竣工验收安全监理应参与工程的竣工验收,包括对安全设施和安全管理制度的验收、对竣工文件和资料的审核等,确保施工工程的安全性符合相关法规的要求。
安全监理规划、实施细则范文(三篇)

安全监理规划、实施细则范文第一章总则第一条为了做好本项目的安全监理工作,保障项目建设的安全,遵守法律法规,做到人文关怀与利益统一,特制定本《安全监理规划、实施细则》。
第二条本规划、细则的编制依据国家法律法规、工程监理相关规定以及项目管理要求,结合本项目具体情况,保持科学、严谨、可操作性。
第三条本规划、细则适用于本项目的全部工程建设过程中的安全监理工作,涵盖了施工单位对安全生产的全过程管理,建立科学的监理任务分工,明确安全职责,保障工程建设的安全。
第四条本规划、细则是施工单位实施安全监理工作的基本依据,所有参与项目的人员必须严格遵守,以确保工程质量安全。
第五条本规划、细则由项目监理部门统一监督执行,施工单位配合监理人员进行监督。
第二章安全监理的任务和主要责任第六条安全监理的主要任务是监管、审查并指导施工单位的安全生产工作,确保项目建设过程中的安全。
第七条安全监理部门的主要责任包括但不限于:(一)审查施工单位的安全管理制度,包括安全生产计划、安全操作规程、应急预案等,确保各项安全管理制度规范、合理、可行;(二)监督施工单位的安全生产工作,包括对施工现场的安全检查、安全培训、安全教育等工作进行监督,及时发现并处理施工中的安全隐患;(三)参与施工单位的施工组织设计,提出安全建议和改进措施,确保施工过程中的安全;(四)协调施工单位与相关单位的安全工作,包括与工程设计单位、专业监理单位等的工作协调、信息共享等;(五)对施工单位的安全管理、人员素质等进行评估,及时提出整改意见,推动施工单位的安全工作不断改进;(六)在工程竣工验收时,对施工单位的安全管理工作进行验收,提供安全保障意见。
第三章安全监理的工作流程第八条安全监理的工作流程主要包括:(一)施工单位的安全生产管理计划编制与评审;(二)安全监理计划编制与发布;(三)施工单位的安全管理现场监督;(四)施工单位的安全培训与教育;(五)施工单位安全事故处理与调查;(六)安全监理报告的编制与提交。
安全监理规划及实施细则范文(3篇)

安全监理规划及实施细则范文一、引言安全监理是工程项目中不可或缺的一环,它的主要任务是确保工程建设过程中的安全性和合规性。
本文将介绍安全监理规划的制定和实施细则,以指导工程项目的安全监理工作。
二、安全监理规划制定1.目标和原则a) 目标:制定安全监理规划的目标是确保工程施工过程中的安全性,遵守相关的法律法规和标准,保护劳动者的生命财产安全。
b) 原则:安全监理规划制定应遵循科学性、可实施性、可操作性和可追溯性原则。
2.编制步骤a) 收集相关信息:收集工程项目的相关资料,包括法律法规、标准规范、工程设计文件等。
b) 分析风险因素:对工程项目进行风险识别和评估,确定可能存在的安全风险和危险因素。
c) 制定安全措施:根据风险评估结果,制定相应的安全措施和保障措施,包括人员培训、安全设施、安全管理制度等。
d) 制定工作计划:根据安全监理的任务和时间要求,确定安全监理工作的计划和阶段目标。
e) 编制安全监理规划报告:将以上步骤的结果整理成安全监理规划报告进行总结和汇报。
三、安全监理实施细则1.监理人员的要求a) 监理人员应具备相关的专业知识和技能,能够理解和遵守相关的法律法规和标准。
b) 监理人员应具备良好的沟通能力和团队合作精神,能够与业主、承包商和施工人员进行有效的沟通和协调。
c) 监理人员应具备分析和解决问题的能力,能够及时应对突发事件和事故。
2.监理工作的内容a) 对施工现场进行监理,确保施工过程中的安全措施的合理性和有效性。
b) 审查施工方的安全管理制度和操作规程,提出合理化建议并监督落实。
c) 监督施工方落实安全设施和防护措施,对安全隐患进行及时发现和整改。
d) 定期组织安全检查和事故隐患排查,及时提出整改要求,并跟踪整改情况。
e) 参与安全培训和教育工作,提高工程人员的安全意识和技能。
3.安全监理的方法和工具a) 制定安全巡查计划,按照规定的频次和路线进行巡查,发现安全隐患及时记录和报告。
b) 制定安全记录表和事故报告表,对安全事故和突发事件进行记录和分析。
安全监理规划、实施细则范本(三篇)

安全监理规划、实施细则范本一、引言安全监理是工程建设中不可或缺的重要环节,其目的是确保工程建设过程中的安全性和可持续性,保障参与者的生命财产安全。
本文提供了一个安全监理规划、实施细则的范本,以帮助相关单位理解和制定自己的安全监理方案。
二、安全监理规划的制定2.1 安全监理目标根据工程的特点和要求,明确安全监理的目标并与工程主体协商确定。
2.2 安全监理内容根据工程的性质、规模和复杂程度,制定具体监理内容,包括但不限于以下方面:2.2.1 施工现场管理:包括施工现场秩序、施工期间的安全措施、临时设施的设置等内容。
2.2.2 工程质量控制:包括材料检验、施工工艺和标准等方面的监督和检查。
2.2.3 施工人员管理:包括施工人员的安全培训、证书合规管理等方面的监督。
2.2.4 施工设备管理:包括设备的安全使用、检测和维护等方面的监督。
2.2.5 临时设施管理:包括安全性能测试、设置位置和数量等方面的监督和检查。
2.3 安全监理措施根据监理内容,制定具体的安全监理措施,包括但不限于以下方面:2.3.1 定期检查:制定检查计划,定期检查施工现场情况,记录问题和整改情况。
2.3.2 安全培训:组织参与方进行安全培训,提升施工人员的安全意识和技能。
2.3.3 风险评估:对施工过程中的各类风险进行评估,提前采取相应的防范措施。
2.3.4 紧急响应:制定应急预案,确保在事故发生时能够及时、有效地进行紧急处置。
三、安全监理实施细则3.1 安全监理组织3.1.1 建立专门的安全监理组织,明确监理人员的职责和权限。
3.1.2 监理组织应设立监理负责人,负责安全监理的统筹协调和决策。
3.1.3 监理组织应定期开展工作会议,总结经验,解决问题。
3.2 监理人员要求3.2.1 监理人员应具备相关的专业知识和技能,并持有有效的从业资格证书。
3.2.2 监理人员要具备良好的沟通能力和团队合作精神,能够与工程主体、承包商等各方面进行有效的沟通和协调。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
xxxxxxxxxxxxxxxx工程安全监理规划总监理工程师:x x x唐山市金诺工程管理有限公司xxxxxxxx工程监理部二OO x 年x月x日唐山金诺监表GSGFGL-2 编号 01安全监理规划审批表说明:本表由公司档案室统一编号,一式两份,项目监理部和档案室各存一份。
安全监理规划一、工程概况:二、安全控制目标通过对工工程施工进行全过程安全监理,使安全控制目标达到以下要求:1、促使施工单位对各单位工程中各部位、工序的施工均按照经审查批准的施工组织设计中的安全技术措施及专项施工方案的要求进行安全施工。
2、减少违章用电现象,杜绝触电伤害事故的发生,减少机械伤害事故,杜绝无证上岗,减少物体打击事故。
3、减少千元以上火灾事故,千元以上机械设备事故,杜绝重伤、死亡事故发生,轻伤事故率控制在2%以内,重伤事故率控制到零。
4、安全达标95%,年终综合考评达到甲级标准。
三、监理控制范围监理单位与建设单位的关系是委托与受委托的关系,监理单位按照《委托监理合同》中确定的监理工作范围和内容开展安全管理控制工作。
四、监理控制依据1、《中华人民共和国安全生产法》、《中华人民共和国建筑法》、《河北省建筑工程安全监理规程》、《建设工程安全生产管理条例》、工程建设强制性标准及国家、部门、地方有关施工安全的法律、法规、规范、标准。
2、本工程委托监理合同。
3、工程承包合同及与本工程有关的其它合同文件。
4、本工程设计文件及施工说明书。
5、经审查批准的安全施工组织设计及专项安全施工方案。
6、监理单位的安全工作规章制度,承包单位或工程项目的安全生产规章制度。
五、安全监理控制机构(1)项目监理组织机构人员情况表(2)项目监理组织机构六、安全监理职责1、总监理工程师①代表监理单位对所监理的工程项目安全生产控制负直接责任,组织各项目监理工程师对监理工程开工前的安全生产条件进行认真审查。
②审查承包单位开工前的安全准备工作,批复开工报告。
③组织各项目专业监理工程师审查施工单位报送的安全施工组织设计和专项施工方案,并提出审查意见。
2、现场监理人员的安全监理职责①了解设计文件对建设安全标准的执行情况,对发现的设计文件中的安全问题,应通过建设单位向设计单位提出意见和建议。
②督促建设单位给承包单位提供图纸未标准的地下结构如暗管、电缆等构筑物的详细资料,要求承包单位提出相应的预防措施。
③要求承包单位调查了解施工现场和周边环境的状况,并提供可能导致意外伤害事故的因素及预防措施。
④审查承包单位提供的新材料、新技术、新工艺、新设备的技术标准和使用说明书。
⑤对各工序安全情况进行跟踪监督,现场检查,验证施工人员按照安全技术防范措施和规程操作。
⑥对影响安全生产的关键部位,进行抽查和检测。
⑦要求承包单位在下道工序施工前对该工序的施工安全准备情装饰品和安全措施进行检查,作好记录并经专职安全员认可后,方可进行下道工序施工。
七、安全监理内容1、土方工程。
施工组织设计中,应有专项土方工程施工方案,要求承包单位对基坑情况和支护进行观察、监测。
2、审核脚手架、安全防护棚施工方案,脚手架搭设要充分考虑施工环境的影响,审核施工单位提供的脚手架及配套器具安装装置材料质量证明文件,必要时进行现场抽样试验,检查脚手架搭设交底与验收记录,严格控制脚手架的施工使用荷载,若施工中发现立杆沉陷悬空、节点松动、架子歪斜、杆件变形、脚手架结冰等问题,在承包单位未解决以前,监理人员应要求停止使用脚手架;遇有六级以上大风、大雾、大雨、大雪天气,监理人员应指令承包单位暂停脚手架作业,雨雪后进行施工要有防滑措施;工程冬季停工春暖复工时,施工单位必须检查和整修脚手架并将脚手架的检查和整修情况报监理人员审查,合格后方可使用。
3、模板工程①模板工程施工方案须经承包单位技术负责人审核签认,要有根据砼输送方式制定的有针对性的安全措施,审核模板支撑系统的设计是否安全合理。
②审核承包方提供的模板及支撑系统立杆材料的质量证明文件。
③对模板堆放情况进行验收。
④审核支、拆模板安全技术交底。
⑤模板安装应在安全的作业环境下,按施工方案进行,施工完毕后报监理人员审批。
⑥拆模前承包单位应将拆模申请与砼强度试验报告一起报监理人员审批。
4、交叉作业。
对交叉作业监理人员应加强以下内容的监控:①在交叉作业时,不得在同一垂直作业面作业。
②拆除脚手架与模板时,要求承包单位派专人现场管理,下方不得有其他作业人员。
③拆下的模板、脚手架堆放离路(道)边不小于3米,堆放高度不超过2m。
5、临时用电①审查承包单位报送的经承包单位技术负责人签认的临时用电施工方案。
②审查并结合现场实际检查承包单位配电系统是否采用“三级配电两极保护”③检查施工现场末级开关箱是否满足一机、一闸、一漏、一箱。
④电气专业监理工程师不定期的根据规范对现场用电情况进行检查,抽检现场供电系统,应做到发现不合格时立即指令承包单位停止施工,进行整改。
6、吊装作业。
①起重机械必须经有关部门检验合格,起重机械操作人员和起重机械指挥人员必须具备相应资格。
②督促承包单位吊装作业前必须对工作现场周围环境、行驶路线、架空电线、建筑物以及构件重量和分布等情况进行全面调查,制订出完整的安全技术措施报安全监理人员审核。
③吊装前,安全监理人员应要求承包单位对起重机械的吊钩和吊环进行检查,不符合要求的必须更换,起重机械使用权的钢丝绳应有质量合格证明文件,其结构形式、规格、强度必须符合所配起重机械的要求。
④吊装作业时,应有足够的工作场地,起重机臂杆起落及回转半径内无障碍物,吊装物下方不得有人停留或通过。
⑤起重机械不得靠近架空输电线路作业,起重机械与架空输电线路间的安全距离必须符合规定要求,如限于现场条件,必须在线路近旁作业时,应采取经承包单位技术负责人批准的安全防护措施。
⑥起重机械必须按规定的起重性能作业,不得超载荷和起吊不明重量的物件。
⑦吊装物起吊时应绑扎牢固、平稳,不得在吊装物上堆放和悬挂零星物件。
⑧遇有六级以上大风、大雨、大雪、大雾等恶劣天气时,不得进行作业。
7、冬季施工①冬季施工必须要有经承包单位技术负责人签认的防寒、防滑措施;现场若采用明火采暖保温或加热措施,承包单位应有经项目经理批准的动火手续和明火监护措施及相应消防措施;现场严禁焚烧有毒物质。
②冬季开挖土方时,如可能引起邻近建筑物(构筑物)的地基或其它地下设施产生冻结破坏时,应有防冻措施。
③冬季施工的现场住宿要有保暖和防煤气中毒措施;严禁使用电热毯、电炉子等电热装置。
八、安全监理程序1、结合审批工程开报告审查承包单位的安全资格、施工现场安全管理体系和施工安全组织设计;检查现场安全施工条件、规章制度、安全技术措施、安全生产设施,符合要求的予以签认。
2、审查施工安全技术交底内容。
3、审查分包单位安全资格,审查安全管理人员,特殊工种作业人员的上岗证。
4、检查承包单位安全生产环境和安全技术措施的落实情况,安全管理人员的到位情况,作业人员生产操作中安全状况,发现事故隐患,应指令承包单位及时纠正。
5、参与建设行政主管部门,质量安全监督站组织的安全检查。
九、安全监理制度与措施(一)安全监理制度1、认真学习贯彻执行国家.安全技术、劳动保护方针、政策、法令、规程制度和上级相关规定。
2、对工程项目的安全生产监理控制全面负责,监理项目部在开工前应认真检查施工现场的安全生产条件。
3、工程开工前监理部门必须审查施工组织设计中的安全技术措施和施工现场临时用电方案,施工组织设计应经施工单位技术负责签字。
4、审查达到一定规模的危险性较大的分部、分项工程专项施工方案,并附具安全验算结果,施工单位技术负责人必须签字。
5、现场监理人员每天应对施工现场安全情况进行巡视配合安全生产主管部门做好监督管理工作,对监理过程中发现存在安全事故隐患的部位,及时书面要求施工单位整改,情况严重的,责令施工单位暂时停止施工并呈报建设单位,施工单位拒不整改或者不停止施工的,及时向有关主管部门报告。
6、监理部门在做监理规划和工作实施细则时,应把监理对安全生产的控制措施,做为一项必要的内容列入工作规划中,规范安全控制程序。
7、做好每周的监理例会,把安全监理控制工作做为一项重要的议事内容,加强对施工单位安全管理工作协调,对现场安全技术存在的问题进行分析,总结制定有效对策。
8、对每日施工运行过程中安全技术、安全管理措施落实情况在监理日志中做好专项记录,月报中列出专项对每月的安全运行情况进行分析,总结控制方法。
(二)监理措施1、旁站监理。
对有特殊要求的基坑支护、混凝土浇筑及输送时安全措施有效性进行检查,对塔吊、龙门架附墙预埋件的安装等进行安全旁站监理。
2、测量。
监督承包单位对脚手架、塔吊、龙门架体垂直度、模板工程支撑系统、架体刚度、强度、施工用电和漏电开关、漏电参数进行检查测量,对不符合要求者,应指令承包单位停止使用并及时处理。
3、试验。
要求承包单位对其使用的安全防护用具及机械设备提供出厂“三证”,必要时要求承包单位进行安全性能检测。
4、指令文件。
安全监理人员对承包单位施工安全中存在的问题,通过发出监理工程师通知等指令和要求的书面文件,责令承包单位限期予以改正。
5、利用支付手段和合同手段。
附件:1、安全监理日常巡视检查记录表;2、安全监理旁站记录表;3、安全监理通知单;4、安全监理台帐。
安全监理日常巡视检查记录表安全监理旁站记录表工程名称:编号:表B2-1 (安全)监理通知工程名称:编号:表B2-2 工程暂停令工程名称:编号:监理工程师通知回复单表B1-9工程名称:编号:监理工作联系单表B3-1工程名称:编号:安全监理台帐工程名称:监理机构:年月18。
