静力压桩机安全交底(新版)

合集下载

静力压桩机安全操作指南交底

静力压桩机安全操作指南交底

静力压桩机安全操作指南交底一、前言本文档旨在为静力压桩机的操作人员提供安全操作指南。

静力压桩机是一种用于施工和建筑工程中的大型设备,因此正确的操作和遵循安全规范对于保护工作人员的安全至关重要。

二、操作人员要求为确保安全,以下是操作人员需要满足的要求:- 必须经过相关培训,并获得合适的操作证书。

- 必须熟悉静力压桩机的结构、工作原理和安全操作程序。

- 必须了解常见的故障处理方法和应急措施。

- 必须始终佩戴适当的个人防护装备,如安全帽、耳塞、安全鞋等。

三、操作流程1. 确保场地安全在操作静力压桩机之前,需要确保施工场地符合以下要求:- 检查地基情况,确保没有地下障碍物。

- 整理好施工区域,清除杂物,避免跌倒和绊倒的风险。

- 标明施工边界,防止无关人员进入危险区域。

2. 检查设备在操作静力压桩机之前,需要进行设备的检查和维护:- 检查各个部件的连接是否紧固可靠。

- 检查润滑油和液压油的量是否充足。

- 检查电气系统的正常运行情况。

- 检查紧急停止按钮和安全装置是否正常可用。

3. 安全操作流程在进行具体操作之前,需要遵循以下安全操作流程:- 操作人员需要站在安全位置上,远离移动部件和压桩区域。

- 启动静力压桩机前,应发出明确的信号,确保周围人员已撤离。

- 操作过程中,及时观察设备运行情况,一旦发现异常应立即停机检修。

- 操作人员应按照操作手册的要求进行操作,不得随意改变设备工作参数。

四、应急措施在操作过程中,如果发生紧急情况,操作人员应采取以下措施:- 立即按下紧急停止按钮,并确保切断电源。

- 如果发生火灾,使用灭火器将火势控制住,并呼叫相关部门进行扑救。

- 如果发生人员伤害,立即停止操作,提供急救,并报告相关负责人。

五、操作记录每次操作静力压桩机都应有操作记录,记录应包括以下内容:- 操作日期、时间和地点。

- 操作人员姓名。

- 设备检查和维护情况。

- 操作过程中的异常情况和处理方法。

- 发生的安全事故和应急措施。

静压打桩机安全技术交底模板

静压打桩机安全技术交底模板

一、工程概况1. 工程名称:________________________2. 施工单位:________________________3. 施工部位:________________________4. 施工内容:________________________二、静压打桩机安全技术交底内容1. 作业人员安全培训(1)作业人员必须经过专业培训,掌握静压打桩机的操作技能和安全知识。

(2)作业人员应熟悉本工程的相关安全规定和操作规程。

(3)作业人员应了解施工现场的安全隐患,并采取相应的预防措施。

2. 作业现场安全措施(1)作业现场应设置明显的警示标志,禁止非作业人员进入。

(2)作业现场应保持整洁,通道畅通,不得堆放杂物。

(3)作业现场应配备必要的安全防护设施,如安全帽、安全带、防护眼镜等。

3. 静压打桩机操作安全注意事项(1)操作人员必须穿戴好个人防护用品,如安全帽、工作服、安全鞋等。

(2)操作前,应检查打桩机的各项性能指标,确保其正常工作。

(3)启动打桩机前,应先进行空载试运转,确认无异常情况后再进行作业。

(4)作业过程中,操作人员应密切关注打桩机的运行状态,发现异常情况应立即停机检查。

(5)作业过程中,操作人员应保持与打桩机的安全距离,防止意外伤害。

4. 电气安全措施(1)作业现场应保证电源电压稳定,严禁超负荷使用电气设备。

(2)操作人员应熟悉电气设备的使用方法,确保操作过程中不会发生触电事故。

(3)作业现场应设置漏电保护装置,确保电气设备安全可靠。

5. 环境保护措施(1)作业现场应保持环境卫生,不得随意丢弃垃圾。

(2)作业过程中,应采取措施减少噪音、粉尘等污染。

(3)作业结束后,应清理作业现场,确保不影响周围环境。

6. 应急处理措施(1)作业现场应配备急救药品、消防器材等应急设施。

(2)作业人员应熟悉应急处理流程,确保在发生意外情况时能迅速采取措施。

(3)作业现场应设置应急疏散通道,确保人员在紧急情况下能迅速撤离。

静力压桩机安全操作规程技术交底(7篇范文)

静力压桩机安全操作规程技术交底(7篇范文)

静力压桩机安全操作规程技术交底(7篇范文)第1篇静力压桩机安全操作规程技术交底1.压桩机作业区内应无高压线路。

作业区应有明显标志或围栏,非工作人员不得进入。

压桩过程中,操作人员必须在距离桩中心5m以外监视。

2.机组人员作登高检查或维修时,必须系安全带;工具和其他物件应放在工具包内,高空人员不得向下随意抛物。

3.压桩机安装地点应按施工要求进行先期处理,应平整场地,地面应达到35kpa的平均地基承载力。

4.安装时,应控制好两个纵向行走机构的安装间距,使底盘平台能正确对位。

5.电源在导通时,应检查电源电压并使其保持在额定电压范围内。

6.各液压管路连接时,不得将管路强行弯曲。

安装过程中,应防止液压油过多流损。

7.安装配重前,应对各紧固件进行检查,在紧固件未拧紧前不得进行配重安装。

8.安装完毕后,应对整机进行试运转,对吊桩用的起重机应进行满载试吊。

9.作业前应检查并确认各传动机构、齿轮箱、防护罩等良好,各部件连接牢固。

10.作业前应检查并确认起重机起升、变幅机构正常,吊具、钢丝绳、制动器等良好。

11.应检查并确认电缆表面无损伤,保护接地电阻符合规定,电源电压正常,旋转方向正确。

12.应检查并确认润滑油、液压油的油位符合规定,液压系统无泄漏,液压缸动作灵活。

13.冬季应清除机上积雪,工作平台应有防滑措施。

14.压桩作业时,应有统一指挥,压桩人员和吊桩人员应密切联系,相互配合。

15.当压桩机的电动机尚未正常运行前,不得进行压桩。

16.起重机吊桩进入夹持机构进行接桩或插桩作业中,应确认在压桩开始前吊钩已安全脱离桩体。

17.接桩时,上一节应提升350~400mm,此时,不得松开夹持板。

18.压桩时,应按桩机技术性能表作业,不得超载运行。

操作时动作不应过猛,避免冲击。

19.顶升压桩机时,四个顶升缸应两个一组交替动作,每次行程不得超过1oomm。

当单个顶升缸动作时,行程不得超过50mm。

20.压桩时,非工作人员应离机1om以外。

静力压桩机操作安全技术交底

静力压桩机操作安全技术交底

静力压桩机操作安全技术交底前言在工程建设中,静力压桩机是常用的工程设备之一,它能够将桩基础整体安装到土层中,是基础工程中的一个关键工序。

然而,操作静力压桩机是一项高风险的工作,如果操作人员不严格遵守操作流程、要求和安全规范,就有可能会给带来人身伤害和设备损坏等严重后果。

因此,加强操作技术的学习和安全交底至关重要。

操作前准备1. 设备检查在操作静力压桩机之前,必须对设备进行全面认真的检查。

检查的内容主要包括:•各部件的连接是否牢固、正常;•能否正常启动和停止;•工作状况是否正常;•起重机构等安全装置是否稳定;•管路系统和液压系统压力是否稳定。

只有对设备进行全面细致的检查,发现问题及时解决,确保安全运行设备。

2. 工具齐备应确保所用工具全部完成标准化管理,并保证手工具无齿口破损,无反拧、滑牙等现象。

3. 工地安全检查在操作前要进行工地安全检查,将事故隐患及时消除。

特别要注意与静力压桩机操作相关的安全隐患。

例如,确保场地排水通畅,避免出现积水;防止电线、电缆和燃气管道损坏;必要时应设置警示标志和警戒牌等。

4. 操作人员安全检查应当确保有资格的操作人员参与工作,并通过考试进行技能认证,确保人员的需求得到满足。

操作流程1. 安全操作规范在启动静力压桩机之前,必须确保设备处于一个良好的工作状态,并严格遵守安全操作规范,如:•避免超载;•严格遵守开动、停机和急停等程序;•操作人员不得离开操作平台;•充分熟悉和遵循相关的安全检查标准和程序指南等。

操作人员必须全面熟悉和遵循相关操作规范,以确保设备安全可靠地运行。

2. 操作流程在操作静力压桩机时,必须严格遵循一定的流程和程序。

1.确认设备符合要求,工具准备就绪;2.检查工作场所是否安全,请在注重生态环境的同时,了解施工场地具体情况,及时排除现场的污染和垃圾;3.进行设备的启动,符合操作规程启动设备,关注机器的运行声音和性能参数;4.调整钳口位置和桩体,扎脚及扶桩;5.确认操作正常,并及时进行桩的拔打;6.观察和监控设备的运行过程;7.操作完成后,统计、监测和记录运行数据,整理数据需要按照规范进行分类和记录,避免数据的混乱或遗漏。

静压桩机械安全技术交底模板

静压桩机械安全技术交底模板

一、交底目的为确保静压桩机械施工过程中的安全,预防事故发生,特制定本安全技术交底。

二、交底内容1. 施工人员安全要求(1)施工人员必须经过安全技术培训,考核合格后方可上岗。

(2)施工人员必须身体健康,患有妨碍安全操作的疾病和精神不正常者不得操作机械设备。

酒后或服用镇静药者不得操作机械设备。

(3)施工人员必须按规定佩戴安全防护用品,如安全帽、防尘口罩、防护眼镜、耳塞等。

2. 静压桩机械操作要求(1)操作人员必须熟悉静压桩机械的性能、操作规程和安全注意事项。

(2)操作前应检查机械各部件是否完好,液压系统、电气系统、传动系统等是否正常。

(3)启动机械前,应确保场地平整、坚实,机械与周围建筑物、高压线路等保持安全距离。

(4)操作过程中,应密切观察机械运行状态,发现异常情况立即停机检查。

(5)机械运转时,严禁接触运行部件,进行修理及保养作业。

3. 施工现场安全要求(1)施工现场应设置明显的警示标志,禁止非操作人员进入。

(2)施工现场应配备足够的消防设施,如灭火器、消防沙等。

(3)施工现场应设置排水沟,确保排水畅通。

(4)施工现场应设置安全防护栏,防止人员跌落。

4. 特殊情况处理(1)遇有风力大于5级、雨雪天气等恶劣天气时,应暂停施工。

(2)在施工过程中,如发现桩位偏差、桩身倾斜等异常情况,应立即停机检查,采取措施纠正。

(3)机械发生故障时,应立即停机,切断电源,由专业人员进行维修。

三、交底责任1. 施工单位应负责组织安全技术交底,确保施工人员了解并掌握安全操作规程。

2. 施工现场负责人应负责监督施工人员遵守安全操作规程,发现违章行为及时制止。

3. 施工人员应自觉遵守安全操作规程,确保自身和他人的安全。

四、总结本安全技术交底旨在提高静压桩机械施工过程中的安全意识,预防事故发生。

施工人员应认真学习并严格执行,确保施工安全。

静压桩机安全技术交底

静压桩机安全技术交底

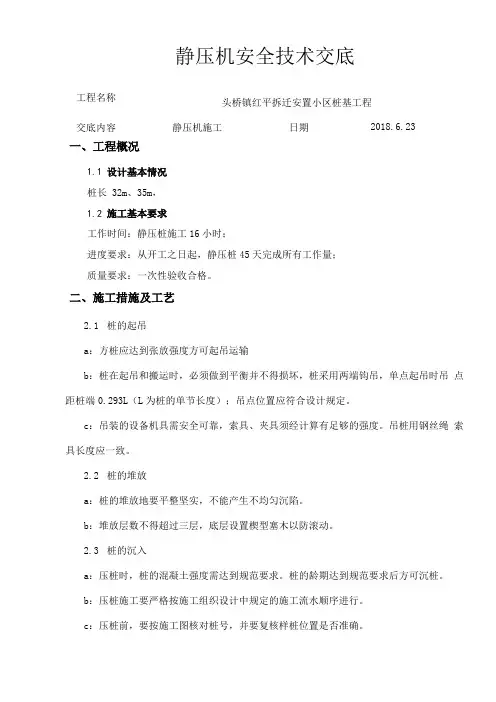

静压机安全技术交底工程名称头桥镇红平拆迁安置小区桩基工程交底内容静压机施工日期2018.6.23一、工程概况1.1设计基本情况桩长 32m、35m,1.2施工基本要求工作时间:静压桩施工16小时;进度要求:从开工之日起,静压桩45天完成所有工作量;质量要求:一次性验收合格。

二、施工措施及工艺2.1桩的起吊a:方桩应达到张放强度方可起吊运输b:桩在起吊和搬运时,必须做到平衡并不得损坏,桩采用两端钩吊,单点起吊时吊点距桩端0.293L(L为桩的单节长度);吊点位置应符合设计规定。

c:吊装的设备机具需安全可靠,索具、夹具须经计算有足够的强度。

吊桩用钢丝绳索具长度应一致。

2.2桩的堆放a:桩的堆放地要平整坚实,不能产生不均匀沉陷。

b:堆放层数不得超过三层,底层设置楔型塞木以防滚动。

2.3桩的沉入a:压桩时,桩的混凝土强度需达到规范要求。

桩的龄期达到规范要求后方可沉桩。

b:压桩施工要严格按施工组织设计中规定的施工流水顺序进行。

c:压桩前,要按施工图核对桩号,并要复核样桩位置是否准确。

裂缝等表面缺陷,应在正式焊接前消除;大风和雨天,应有可靠的防风、防雨措施,否则不得进行焊接施工。

f:每个电焊接头,施工单位除需自行进行质量检验外,还需会同业主、监理进行隐蔽工程验收。

2.5送桩2.5.1送桩是沉桩施工中最后一道工序桩顶标高的控制尤为重要,在“送桩杆”上,提前将送桩尺寸标注,以便测读桩入土深度,控制桩顶标高。

2.5.2由于“送桩杆”和桩存在不连续面,会使“送桩杆”与桩的端面存在间隙或差异,使桩顶受到过大的应力,导致桩顶破碎,还会造成桩的局部弯曲。

因此,对于沉桩施工中的送桩,不能掉以轻心。

严格按下列要求执行:a:送桩前应对桩位再作一次复测并记录详细,有异常情况及时通知有关单位做出补救措施。

b:送桩时,若不控制“送桩杆”垂直度,送桩后很容易使桩平面位置产生偏差,尤其是送桩深度超深,桩的偏斜越大。

故施工中必须保证送桩杆与桩身的纵向轴线保持一致。

静力压桩机操作规程安全技术交底

静力压桩机操作规程安全技术交底

静力压桩机操作规程安全技术交底一、前言静力压桩机操作规程是静力压桩机作业人员必须遵守的技术规范。

静力压桩机是一种非常重要的施工设备,它对于工地的建设起到了至关重要的作用。

但是,静力压桩机在使用过程中也存在很多安全隐患,一旦发生事故引起的后果会非常严重,因此,制定静力压桩机操作规程,并认真执行和遵守,可以大大提高施工现场的安全水平。

二、静力压桩机的安全技术交底1.操作之前的准备工作(1)在使用静力压桩机前,必须对其进行检查,确保各个部分完好无损。

(2)操作人员要了解每台静力压桩机的性能、结构、操作方案和维护保养方法,取得使用证书,严格按照要求进行操作。

(3)要确保施工现场的安全,设置警示标志,清理施工地面上的障碍物,并对地面进行充分的夯实处理,确保可以承受静力压桩机的重量和震动。

2.操作时的注意事项(1)在施工时,应严格按照设备的使用规范进行操作,操作人员必须亲自操作,严禁将作业转移给其他人员,保证安全施工。

(2)在使用静力压桩机时,必须正确安装钻头,根据地质情况选择合适的钻头,并严格按照要求进行钻孔施工。

(3)静力压桩机作业时必须保持平衡,严禁靠近悬崖、高台等危险区域进行施工。

(4)在施工现场应遵守严格的现场管理规定,必须设置警示标志,供人员及及时撤离,对不明确的区域,必须采取安全防护措施。

(5)在使用高度超过3米的静力压桩机时,必须配备安全带,并在操作前进行检查和维护。

(6)在使用静力压桩机时,应严格控制钻孔的深度和直径,避免因过深或过粗造成下沉、倾斜等情况。

(7)在静力压桩机施工过程中,必须配备专业的施工工具,避免在施工过程中使用不当的工具或未经培训的人员进行协助。

(8)施工过程中要随时注意机器的工作状况,一旦发现异常,立即将机器停下。

(9)施工人员必须按照施工程序进行操作,严禁在施工过程中盲目操作。

3.操作完成之后的清理工作(1)在施工完成之后,一定要清理施工现场,避免遗留危险物。

(2)应对静力压桩机进行全面的维护和保养,以保障设备的长期稳定运行,延长使用寿命。

静力压桩工程安全技术交底(最新版)

静力压桩工程安全技术交底(最新版)

12.现场补充交底内容:
接受人(全员)签字:
交底人签字:班组、交底人、资料保管员各一份。
年月日
压低压电线下压桩,移动桩机时必须保持与高压线安全距离不小于6m。
4.作业前,应检查液压系统连接部位是否牢靠,进行空载运转,检查有无漏油,压力表、安全阀是否 正常,确认安全可靠后,方可作业。
5.压桩过程中,应保持桩的垂直度,如遇地下障碍物使桩产生倾斜时,不得采用压桩机行走的方法强
行纠正,应先将桩拔起,待地下障碍物清除后,重新插桩。
6.吊预制桩时,严禁斜拉、斜吊。
7.压桩作业中,应设置警戒或区域,禁止行人通过或站立停留。 8.接桩时应防止胶泥飞溅伤人。 9.发生故障时,应断电停机,报告机修组检修,不得擅自检修,禁止未停机时检修或接桩。
10.遇大雨、大雾或六级及其以上大风时,应立即停止作业。
11.作业后,必须拉闸切断电源,锁好开关箱。
静力压桩工程安全技术交底
施工单 位:
工程名称
安全
分部分项 工程
GXA3.3.1.4 001 工种
1.进入施工现场必须遵守安全操作规程和现场安全管理规定。
2.压桩机安装地点应按施工要求进行先期处理,应平整场地,坡变不大于3%,无积水,无地下埋藏
物,地面应达到35kPa的平均地基承载力。
3.电源电缆必须架空,电箱和电动机接地接保护零线牢固可靠,触电保护器动作灵敏有效,不得在高
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

( 安全管理 )
单位:_________________________
姓名:_________________________
日期:_________________________
精品文档 / Word文档 / 文字可改
静力压桩机安全交底(新版)
Safety management is an important part of enterprise production management. It promotes the progress of enterprise work and promotes economic efficiency.
静力压桩机安全交底(新版)
一、压桩机安装地点应按施工要求进行先期处理,应平整场地,地面应达到35kPa的平均地基承载力。

二、安装时,应控制好两个纵向行走机构的安装间距,使底盘平台能正确对位。

三、电源在导通时,应检查电源电压并使其保持在额定电压范围内。

四、应检查电气系统中设置的短路、过载和漏电保护装置应齐全,且灵敏可靠。

五、应检查压力表能准确指示数据。

六、各液压管路连接时,不得将管路强行弯曲。

安装过程中,应防止液压油过多流损。

七、安装配重前,应对各紧固件进行检查,在紧固件未拧紧前
不得进行配重安装。

八、安装完毕后,应对整机进行试运转,对吊桩用的起重机,应进行满载试吊。

九、作业前应检查并确认各传动机构、齿轮箱、防护罩等良好,各部件连接牢固。

十、作业前应检查并确认起重机起升、变幅机构正常,吊具、钢丝绳、制动器等良好。

十一、应检查并确认电缆表面无损伤,保护接地电阻符合规定,电源电压正常,旋转方向正确。

十二、应检查并确认润滑油、液压油的油位符合规定,液压系统无泄漏,液压缸动作灵活。

十三、冬季应清除机上积雪,工作平台应有防滑措施。

十四、压桩作业时,应有统一指挥,压桩人员和吊桩人员应密切联系,相互配合。

十五、当压桩机的电动机尚未正常运行前,不得进行压桩。

十六、起重机吊桩进入夹持机构进行接桩或插桩作业中,应确
认在压桩开始前吊钩已安全脱离桩体。

十七、接桩时,上一节应提升350~400mm,此时,不得松开夹持板。

十八、压桩时,应按桩机技术性能表作业,不得超载运行。

操作时动作不应过猛,避免冲击。

十九、顶升压桩机时,四个顶升缸应二个一组交替动作,每次行程不得超过100mm。

当单个顶升缸动作时,行程不得超过50mm。

二十、压桩时,非工作人员应离机10m以外。

起叠机的起叠臂下,严禁站人。

二十一、压桩过程中,应保持桩的垂直度,如遇地下障碍物使桩产生倾斜时,不得采用压桩机行走的方法强行纠正,应先将桩拔起,待地下障碍物清除后,重新插桩。

二十二、当桩在压入过程中,夹持机构与桩侧出现打滑时,不得任意提高液压缸压力,强行操作,而应找出打滑原因,排除故障后,方可继续进行。

二十三、当桩的贯入阻力太大,使桩不能压至标高时,不得任
意增加配重。

应保护液压元件和构件不受损坏。

二十四、当桩顶不能最后压到设计标高时,应将桩顶部分凿去,不得用桩机行走的方式,将桩强行推断。

二十五、当压桩引起周围土体隆起,影响桩机行走时,应将桩机前进方向隆起的土铲平,不得强行通过。

二十六、压桩机行走时,长、短船与水平坡度不得超过5°。

纵向行走时,不得单向操作一个手柄,应两个手柄一起动作。

二十七、压桩机在顶升过程中,船形轨道不应压在已入土的单一桩顶上。

二十八、压桩机上装设的起重机及卷扬机的使用,应执行起重机及卷扬机的有关规定。

二十九、作业完毕,应将短船运行至中间位置,停放在平整地面上,其余液压缸应全部回程缩进,起重机吊钩应升至最上部,并应使各部制动生效,最后应将外露活塞杆擦干净。

三十、作业后,应将控制器放在“零位”,并依次切断各部电源,锁闭门窗,冬季应放尽各部积水。

三十一、转移工地时,应按规定程序拆卸后,用汽车装运。

所有油管接头处应加闷头螺栓,不得让尘土进入。

液压软管不得强行弯曲。

云博创意设计
MzYunBo Creative Design Co., Ltd.。

相关文档
最新文档
