砂卵石回填施工方案一、工程概况二、施工依据在工程施工验槽过程中,发现有局部软弱层,清华大学设计研究院“洛阳体育馆设计组”电传“洛阳体育馆局部软弱地基处理意见”,进行换填处理。

三、施工准备1、材料准备(1)砂:质地坚硬的中砂,含泥量≤5%,有机物含量≤3%。

(2)石:卵石,粒径小于50㎜,含泥量≤5%,有机物含量≤3%。

(3)砂卵石中不得含有草根、树叶、塑料袋等有机杂物及垃圾。

2、机具准备(1)推土机2台;(2)14~18T振动压路机1台;(3)水准仪、经纬仪各1台;(4)手推车若干辆;(5)蛙式打夯机4台;辆。

10)自卸汽车6(.(7)插入式振动器3套。

四、施工部署1、质量目标一次交验合格,达到“省优质工程”。

2、工期目标砂卵石回填计划10天完成,2004年4月30日~2004年5月10日。

3、劳动组织(采用三班工作制)普工60人,20人/班。

五、施工方法○1-根据土质报告勘察单位、设计院提出对1、○,经各方确认间地基进行二次放坡开挖,挖至-8.31m12地基土与岩土工程勘察报告相符,换填级配砂石垫层,分层回填碾压到-6.81m。

2、开挖换填范围及放坡,见下图:○○剖面3-1.○○方向根据挖掘情况向外延伸。

说明:321向○○-12 剖面3○○13 说明:方向根据挖掘情况向外延伸。

12-)-2002《建筑地基处理技术规范》3、要求严格遵循(JGJ79垫层的承载力通过现场载0.97,进行施工,压实系数不低于300Kpa。

荷试验确定,承载力特征值不低于时,经勘探、设计、业主、监理等有关单-8.31、开挖至4 方可进行下道工序施工。

位部门验槽,并办理完隐检手续,最优级配由实验室确定出报告。

5、操作工艺6、分层铺填级配砂石拌合洒水验槽试验验收找平、碾压下一层施工载荷试验1级配砂石根据岩土报告,建议砂石中石子采用卵○石,含量占总重的70%,卵石最大粒径小于50mm,砂石含泥量小于3%,粒径小于2mm的部分不应超过总重的45%,应级配良好,不含植物残体、垃圾等杂质。

砂卵石回填施工方案及关键性技术措施

砂卵石回填施工方案及关键性技术措施

砂卵石回填施工方案及关键性技术措施
1.1施工方法
M7.5浆砌石防洪堤后的回填料按照设计要求为砂卵
石,施工所用砂卵石,由汽车从堆料场运输至堤顶。

堆放前对场地要进行清理干净,并做好排水及防污措施。

所选用的
砂卵石必须是级配良好、具有透水性和质地坚硬。

施工前由
试验人员测定砂卵石的物理性能,确保砂卵石的质量符合设计及规范要求。

施工时从堤顶架设溜槽至施工面,砂卵石由溜槽回填
至墙背,回填后的砂卵石用碾压机进行压实。

1.2堤防质量标准与控制
堤顶高程应达到设计高程加预留沉降量,堤顶宽度达到
设计要求,坡面平整,堤顶面呈微拱形(拱高15cm), 堤坡
脚线、堤顶线整齐顺直。

具体的质量检查内容和标准如下。

1堤轴线偏差+15每200延米测四点用经纬仪测
2高程堤顶0〜+15每200延米测四点用水准仪测
平台顶・10〜+15
3宽度堤顶・5〜+15每200延米测四处用皮尺量
平台顶〜+15
4边坡坡度不陡于设计值每200延米测四处用水准
仪测和用皮尺量。

砂卵石开挖 回填

砂卵石开挖 回填

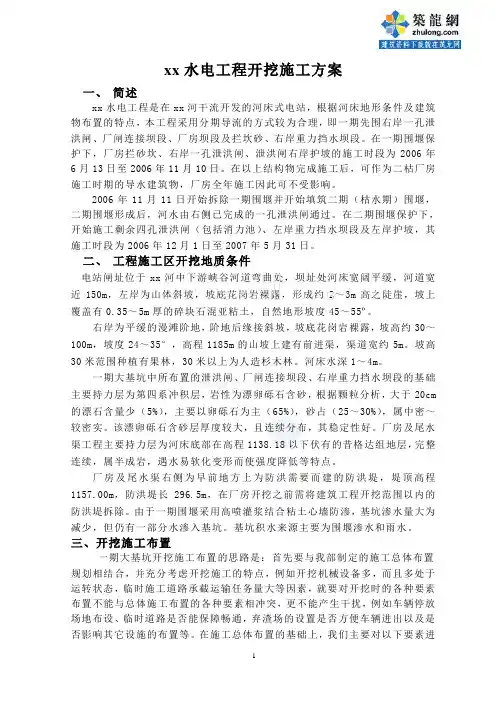

xx水电工程开挖施工方案一、简述xx水电工程是在xx河干流开发的河床式电站,根据河床地形条件及建筑物布置的特点,本工程采用分期导流的方式较为合理,即一期先围右岸一孔泄洪闸、厂闸连接坝段、厂房坝段及拦坎砂、右岸重力挡水坝段。

在一期围堰保护下,厂房拦砂坎、右岸一孔泄洪闸、泄洪闸右岸护坡的施工时段为2006年6月13日至2006年11月10日。

在以上结构物完成施工后,可作为二枯厂房施工时期的导水建筑物,厂房全年施工因此可不受影响。

2006年11月11日开始拆除一期围堰并开始填筑二期(枯水期)围堰,二期围堰形成后,河水由右侧已完成的一孔泄洪闸通过。

在二期围堰保护下,开始施工剩余四孔泄洪闸(包括消力池)、左岸重力挡水坝段及左岸护坡,其施工时段为2006年12月1日至2007年5月31日。

二、工程施工区开挖地质条件电站闸址位于xx河中下游峡谷河道弯曲处,坝址处河床宽阔平缓,河道宽近150m,左岸为山体斜坡,坡底花岗岩裸露,形成约2~3m高之陡崖,坡上覆盖有0.35~5m厚的碎块石混亚粘土,自然地形坡度45~55º。

右岸为平缓的漫滩阶地,阶地后缘接斜坡,坡底花岗岩裸露,坡高约30~100m,坡度24~35°,高程1185m的山坡上建有前进渠,渠道宽约5m。

坡高30米范围种植有果林,30米以上为人造杉木林。

河床水深1~4m。

一期大基坑中所布置的泄洪闸、厂闸连接坝段、右岸重力挡水坝段的基础主要持力层为第四系冲积层,岩性为漂卵砾石含砂,根据颗粒分析,大于20cm 的漂石含量少(5%),主要以卵砾石为主(65%),砂占(25~30%),属中密~较密实。

该漂卵砾石含砂层厚度较大,且连续分布,其稳定性好。

厂房及尾水渠工程主要持力层为河床底部在高程1138.18以下伏有的昔格达组地层,完整连续,属半成岩,遇水易软化变形而使强度降低等特点。

厂房及尾水渠右侧为早前地方上为防洪需要而建的防洪堤,堤顶高程1157.00m,防洪堤长296.5m,在厂房开挖之前需将建筑工程开挖范围以内的防洪堤拆除。

掺水泥砂卵石填筑施工方案

掺水泥砂卵石填筑施工方案

掺水泥砂卵石填筑施工方案一、施工前的准备工作1.确定施工区域:根据工程需要,确定需要填筑的区域,并清除该区域上的草地、树木、杂物等。

2.土地平整:对施工区域进行必要的平整,清除掉突出的地面,确保填筑层的均匀。

3.配置材料:准备好所需的水泥、砂子、卵石,并按照一定比例配置好。

4.安全措施:安排好施工现场的安全警示标志,并做好相关的安全防护工作,包括佩戴好安全帽、手套等。

二、施工步骤1.水泥砂子的配置:按照所需比例将水泥、砂子放入搅拌机中,加入适量的水进行搅拌,直至形成均匀的砂浆。

2.卵石的清洗:将所采购的卵石放入清洗机中,通过高压水清洗,除去表面的泥沙和杂物。

3.开始填筑:将配置好的砂浆倒入施工区域,并用镘刀将其均匀地铺到需要填筑的位置上,厚度一般为5-10厘米。

4.整平和压实:用平板夯实工具对已铺好的砂浆层进行整平和压实,确保填筑层均匀、紧密。

5.铺卵石:在已铺好的砂浆层上均匀地铺上清洗过的卵石,厚度一般为10-15厘米。

6.整平和压实:用平板夯实工具对铺好的卵石层进行整平和压实,确保卵石层均匀、紧密。

7.等待固化:让填筑层自然固化,一般需要等待2-3天。

三、施工注意事项1.配置比例:水泥、砂子、卵石的配比关系直接影响填筑层的质量,应按照施工方案要求进行准确的配比。

2.均匀铺设:水泥砂浆和卵石均需要均匀地铺设,否则容易造成填筑层不均匀、不紧密。

3.压实效果:在压实填筑层时,要确保平板夯实工具的重量、频率合适,以达到理想的压实效果。

4.固化时间:填筑层需要一定的固化时间,不能过早进行后续的施工工作,以免影响填筑层的质量。

5.施工安全:在施工过程中要加强安全管理,确保工人的人身安全,避免发生意外事故。

以上就是掺水泥砂卵石填筑施工方案的内容,通过合理的准备工作和施工步骤,可以保证填筑层的质量和稳定性。

在实际施工中,需要根据具体情况进行适当调整和改进。

砂卵石地基处理方案多用于河道旁砂卵石地基换填

砂卵石地基处理方案多用于河道旁砂卵石地基换填
5.砂卵石垫层的承载力
根据《建筑地基处理技术规范》(JGJ79--2012),砂卵石垫层承载力特征值应采用平板载荷试验确定。
建设单位:(章)
勘察单位:(章)
设计单位:(章)
监理单位:(章)
施工单位:(章)
项目负责人:
年月日
项目负责人:
年月日
项目负责人:
年月日
总监理工程师:
年月日
项目经理:
年月日
砂卵石地基处理方案
砂卵石垫层:
1.卵石填料的标准要求:
垫层材料可选用天然或人工级配砂卵石,砂卵石级配应良好,其配比关系宜为4:3:3即:
卵石4 (砾径50≥d≥20m):圆砾3 (砾径20≥d≥2mm):中粗砂3(砾径2≥d≥0. 25m)。最大粒径不宜大于50mm,含泥量(粒径<0.1mm)应低于5%,不含腐殖质、垃圾等杂质。
垫层的底面宜铺设在同一标高上,如深度不同,基底土层面应挖成阶梯或斜坡搭接,并按先深后浅的顺序施工,搭接处应碾压密实。分段施工时,接头处应做成斜坡,每层错开0.5~1.0m,并应碾实。
在地下水位高于基坑(槽)底面施工时,应采取排水或降低地下水位的措施,使基坑(槽)保持无积水状态。
垫层铺筑ห้องสมุดไป่ตู้,坑底浮土应清除,边坡必需是稳定的,以防塌土。
4.垫层施工质量检验标准及方法:
根据下同要求可选用以下3种方法:
(1)、静载荷试验法
(2)、N120超重型动力触探法;N120≤3松散;3<N120≤6稍密;6<N120≤11中密;11<N120≤14密实;N120>14很密;
(3)、灌水法、灌砂法;各层平均干重度应≥20.0kN/m3。大基坑整片垫层每50m2应有一个检测点;

砂卵石回填方法

砂卵石回填方法

砂卵石回填方法3、砂卵石回填施工方案3.3、主要施工方案(1)准备工作回填施工表面平整、坚实,没有任何松散材料和软弱地点,凡不符合设计和规范要求的回填面,必须分别采用补充碾压、换填好的材料、挖开晾晒等措施,直至达到标准,报监理工程师验收签认后方可进行下一道工序施工。

(2)施工放样在施工工作面上再测量后恢复中线,中线15-20M设一桩,并在两侧路肩边缘外设定指示桩。

进行水平测量,在两侧指示桩上用明显标记标出砂卵石回填的边缘的设计高程。

(3)运输和摊铺混合料拌和均匀后要尽快将其运送至铺筑现场,若运距远,车上的混合料需覆盖,以防水份过分蒸发。

砂卵石混合料采用摊铺机进行摊铺。

在摊铺机后面设专人消除粗细集料离析现象,特别是局部粗集料窝要铲除,并用新混合料填补。

(4)整形和碾压混合料拌和均匀后,用人工辅以机械进行摊铺,混合料摊铺成型后,用振动压路机或三轮压路机初压后,采用现场快速法测定混合料的含水量,在接近最佳含水量1%时,即可进行碾压,碾压采用摊铺一段,碾压密实一段。

碾压时采用先轻后重,先慢后快,自两边向中间,由低处向高处逐步碾压。

用压路机稳压后,测量人员及时检查高程,若有高低不平处,高处铲除,低处填平补平,填补处应翻开重新拌合或换填新的混合料,使其达到质量要求。

禁止贴薄层找平。

碾压时,配合人员跟班作业,碾压轮横向错半轮。

达到规定遍数后,由试验人员检测密实度,不合格时,继续碾压直到合格,压实度合格后,静压一遍成活。

全部碾压操作在混合料运送到工地2-3小时内完成。

碾压过程中要求满幅碾压,不得漏压,各部位碾压次数应相同,路幅两边应适当增加碾压遍数。

严禁压路机在已成型的或正在碾压的路段上调头、急刹车,防止破坏成品。

在各施工段端头4-5M范围内,压路机沿底基层横坡由低向高适当横向碾压,以防止纵向碾压。

端头时使混合料向端头方向,形成裂缝或松散现象。

3.4、砂卵料填筑质量控制在砂卵料填筑施工过程中,主要控制以下项目:①采料体式格局:料场区域地下水位较高,料源大部分是位于水下,故开采体式格局均采用立面混合开采,一次到位。

砂卵石回填方法

砂卵石回填方法

砂卵石回填方法集团公司文件内部编码:(TTT-UUTT-MMYB-URTTY-ITTLTY-3、砂卵石回填施工方案3.3、主要施工方案(1)准备工作回填施工表面平整、坚实,没有任何松散材料和软弱地点,凡不符合设计和规范要求的回填面,必须分别采用补充碾压、换填好的材料、挖开晾晒等措施,直至达到标准,报监理工程师验收签认后方可进行下一道工序施工。

(2)施工放样在施工工作面上再测量后恢复中线,中线15-20M设一桩,并在两侧路肩边缘外设定指示桩。

进行水平测量,在两侧指示桩上用明显标记标出砂卵石回填的边缘的设计高程。

(3)运输和摊铺混合料拌和均匀后要尽快将其运送至铺筑现场,若运距远,车上的混合料需覆盖,以防水份过分蒸发。

砂卵石混合料采用摊铺机进行摊铺。

在摊铺机后面设专人消除粗细集料离析现象,特别是局部粗集料窝要铲除,并用新混合料填补。

(4)整形和碾压混合料拌和均匀后,用人工辅以机械进行摊铺,混合料摊铺成型后,用振动压路机或三轮压路机初压后,采用现场快速法测定混合料的含水量,在接近最佳含水量1%时,即可进行碾压,碾压采用摊铺一段,碾压密实一段。

碾压时采用先轻后重,先慢后快,自两边向中间,由低处向高处逐步碾压。

用压路机稳压后,测量人员及时检查高程,若有高低不平处,高处铲除,低处填平补平,填补处应翻开重新拌合或换填新的混合料,使其达到质量要求。

禁止贴薄层找平。

碾压时,配合人员跟班作业,碾压轮横向错半轮。

达到规定遍数后,由试验人员检测密实度,不合格时,继续碾压直到合格,压实度合格后,静压一遍成活。

全部碾压操作在混合料运送到工地2-3小时内完成。

碾压过程中要求满幅碾压,不得漏压,各部位碾压次数应相同,路幅两边应适当增加碾压遍数。

严禁压路机在已成型的或正在碾压的路段上调头、急刹车,防止破坏成品。

在各施工段端头4-5M范围内,压路机沿底基层横坡由低向高适当横向碾压,以防止纵向碾压。

端头时使混合料向端头方向,形成裂缝或松散现象。

地基处理(砂卵石换填)专项施工方案

地基处理(砂卵石换填)专项施工方案

中铁一局西平铁路第二项目部地基处理(砂卵石换填)专项施工方案一、目的明确地基处理范围内砂卵石换填的工艺流程、操作要点、相应的工艺标准及检测方法,规范砂卵石换填的施工作业,保证地基处理的质量。

二、编制依据《铁路路基工程施工质量验收标准》《铁路路基工程施工技术指南》《路基工点设计图》《新建铁路工程测量规范》《路基设计通用图》三、适用范围本方案适用于管段DK178+630~DK178+950、DK199+106~DK199+200,该段属于浅层软弱土和不均匀地基,路基基底采用砂卵石换填进行基底处理,处理范围根据西平施路01-16的换填要求和断面尺寸进行处理(见附图)。

四、材质要求换填材料采用卵石土,要求粒径大于20mm的颗粒超过全重的50%,且最大粒径不宜大于50mm。

级配应良好,不含织物残体,垃圾等杂质。

五、施工方法及技术要求1、施工放样为保证换填路堤断面几何尺寸准确性,直线段边桩设置间距20m,曲线段边桩设置间距10m。

,并用红油漆标明里程桩号,并测出纵断面高程及横断面高程。

为保证地基有足够的压实度,每层填料摊铺到基坑边缘无法用机械压实的时候,采用小型压路机或人工处理压实,并用白灰撒成两条明显的填筑边线。

2、施工工艺与流程路基位于浅层软弱土、填土或不均匀地基上时,设计采用挖除换填砂卵石土进行地基处理。

首先对换填的范围和深度进行核实。

再测设路基中线桩、边线桩,用白灰作明显的轮廓线标志,并且按实测中桩及边桩的数据绘制施工图交现场指挥人员,按图施工。

其次,疏干地表水,清除树根、杂草。

最后根据试验结论,选择符合设计要求的换填料取料地点。

按施工时测量放出的边桩范围,用机械将浅层软土换填区域挖除,为了避免开挖时对坑底土层的扰动,保留有20cm厚的土层不挖去,待换填前再人工清理,如底部起伏较大,应挖成阶梯搭接,并按先深后浅的顺序施工,排水通畅(基底做成不小于4%的横坡),并且保证底部的开挖宽度不得小于路堤宽度加放坡宽度。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

(20)回填砂卵石施工方案
A、工艺流程:
检验砂石质量→分层铺筑砂石→洒水→夯实→找平验收。

B、对级配砂石进行技术鉴定,如是人工级配砂石,应将砂石拌合均匀,其质量均应达到设计要求或规范的规定。

C、分层铺筑砂石。

a、铺筑砂石的每层厚度,一般为15~20cm,不宜超过30cm,分层厚度可用样桩控制。

视不同条件,可选用夯实或压实的方法。

b、砂和砂石地基底面宜铺设在同一标高上,如深度不同时,基土面应挖成踏步和斜坡形,搭槎处应注意压(夯)实。

施工应按先深后浅的顺序进行。

c、分段施工时,接槎处应做成斜坡,每层接岔处的水平距离应错开0.5~1.0m,并应充分压(夯)实。

d、铺筑的砂石应级配均匀。

如发现砂窝或石子成堆现象,应将该处砂子或石子挖出,分别填入级配好的砂石。

D、洒水:铺筑级配砂石在夯实碾压前,应根据其干湿程度和气候条件,适当地洒水以保持砂石的最佳含水量,一般为8%~12%。

E、夯实或碾压;夯实或碾压的遍数,由现场试验确定。

用木夯或蛙式打夯机时,应保持落距为400~500mm,要一夯压半夯,行行相接,全面夯实,一般不少于3遍。
