地下室顶板保温
住宅楼地下室顶板保温

住宅楼地下室顶板保温在现代住宅楼的建设中,地下室顶板保温是一个常常被忽视但却至关重要的环节。
良好的地下室顶板保温不仅能够提高住宅的舒适度,还有助于节约能源,降低能耗。
接下来,让我们详细了解一下住宅楼地下室顶板保温的相关知识。
首先,我们要明白为什么要对住宅楼地下室顶板进行保温。
地下室虽然位于地下,但它同样会受到外界温度的影响。
在寒冷的冬季,地下室顶板如果没有有效的保温措施,热量会大量散失,导致地下室温度过低,甚至可能影响到楼上房间的保暖效果。
而在炎热的夏季,外界的高温又容易通过顶板传入地下室,增加空调的负荷。
因此,进行地下室顶板保温能够有效地保持室内温度的稳定,减少能源消耗,提高居住的舒适度。
那么,地下室顶板保温都有哪些常见的材料呢?目前,市场上常用的保温材料包括聚苯乙烯泡沫板(EPS)、挤塑聚苯乙烯泡沫板(XPS)、岩棉板、玻璃棉板等。
聚苯乙烯泡沫板(EPS)具有质轻、保温性能好、价格相对较低等优点。
但其抗压强度相对较低,在施工和使用过程中需要注意避免过度挤压。
挤塑聚苯乙烯泡沫板(XPS)的保温性能更为出色,抗压强度高,防潮性能好。
但它的价格相对较高,而且在环保方面可能存在一些争议。
岩棉板具有良好的防火性能和保温性能,但其吸水率较高,在使用时需要做好防水处理。
玻璃棉板则具有良好的吸音性能和保温性能,但在施工过程中可能会对施工人员的皮肤和呼吸道造成刺激。
在选择保温材料时,需要综合考虑保温性能、抗压强度、防火性能、环保性能、价格等因素。
同时,还要根据当地的气候条件和建筑的使用要求来进行选择。
接下来,我们再了解一下地下室顶板保温的施工工艺。
一般来说,地下室顶板保温的施工流程包括基层处理、保温层铺设、固定、防护层施工等步骤。
基层处理是施工的第一步,需要将地下室顶板表面清理干净,去除油污、杂物等,确保基层平整、干燥。
保温层铺设时,要根据所选保温材料的特点进行铺设。
例如,聚苯乙烯泡沫板和挤塑聚苯乙烯泡沫板可以采用粘贴的方式进行铺设,而岩棉板和玻璃棉板则可以采用吊挂的方式进行固定。

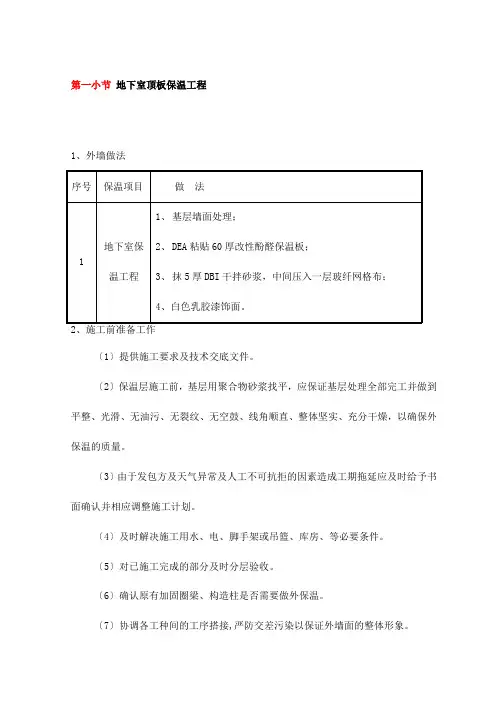

地下室顶板保温工程

第一小节地下室顶板保温工程1、外墙做法〔1〕提供施工要求及技术交底文件。
〔2〕保温层施工前,基层用聚合物砂浆找平,应保证基层处理全部完工并做到平整、光滑、无油污、无裂纹、无空鼓、线角顺直、整体坚实、充分干燥,以确保外保温的质量。
〔3〕由于发包方及天气异常及人工不可抗拒的因素造成工期拖延应及时给予书面确认并相应调整施工计划。
〔4〕及时解决施工用水、电、脚手架或吊篮、库房、等必要条件。
〔5〕对已施工完成的部分及时分层验收。
〔6〕确认原有加固圈梁、构造柱是否需要做外保温。
〔7〕协调各工种间的工序搭接,严防交差污染以保证外墙面的整体形象。
3、保温施工条件〔1〕操作地点环境和基底温度不低于5℃,风力不大于5级,雨天不应施工,如突然降雨应采取有效措施,防止雨水冲刷墙面,保温板粘贴在一天内的采取防水措施,如用塑料布覆盖粘结缝,防止雨水冲刷粘结砂浆。
〔2〕脚手架搭设完毕,要符合国家安全标准要求,满足保温施工作业要求。
〔3〕要求现场提供有施工电源。
〔4〕材料进场后组织有关人员进行验收。
材料应分类挂牌存放。
保温板成捆立放,防雨防潮;钢丝网也应防雨存放;干混料存放应注意防雨防潮和保质期。
〔5〕施工工具有壁纸刀、螺丝刀、剪刀、扫帚、钢丝刷、墨斗、开刀、棕刷、粗砂纸、电动搅拌器、冲击钻、抹子、压子、锤子、阴阳角抿子、托线板、2M靠尺等。
4、工程材料性能指标〔1〕DEA砂浆的主要性能指标:〔2〕酚醛保温板的主要性能指标:〔1〕配制DEA粘结砂浆根据生产厂使用说明书提供的配合比:粘结砂浆干粉料:水=10:2.2-2.5〔质量比〕配制,专人负责,严格计量,机械搅拌,确保搅拌均匀。
拌好的粘结砂浆在静停20分后,还需经二次搅拌才能使用。
配好的料注意防晒避风,以免水份蒸发过快。
一次配制量应在可操作时间2h内用完。
〔2〕DBI干拌砂浆的配制DBI干拌砂浆干粉料:水=10:2.2-2.5重量比用砂浆搅拌机或手提搅拌器搅拌均匀。
砂浆不得任意加水,应在2h内用完。
地下室顶板岩棉板保温施工方案(内容全面,完美模板)

地下室顶板岩棉板保温施工方案
一、施工准备
1.材料准备
–岩棉保温板
–粘结剂
–封闭胶
–高密度防水膜
–铝箔背衬
–钢丝网
2.施工工具
–铲子
–平头刀
–压实工具
–手套
–面罩
–抹灰机
二、施工步骤
1.表面处理
–清理地下室顶板表面,确保平整、干燥、无灰尘和油污。
2.涂装防水膜
–涂刷一层高密度防水膜于地下室顶板表面,待其干透。
3.固定铝箔背衬
–铺设铝箔背衬并固定于地下室顶板表面,确保紧密贴合。
4.粘结岩棉板
–用粘结剂将岩棉板固定于铝箔背衬上,压实并确保平整。
5.加固处理
–在岩棉板表面铺设钢丝网,并用粘结剂固定,增加保温板的抗压性和稳定性。
6.填充缝隙
–用岩棉板裁剪填补地下室顶板与墙壁之间的缝隙,确保保温效果。
7.封闭边缘
–用封闭胶密封岩棉板边缘,防止空气渗透,提高保温效果。
8.均匀涂抹防水层
–在岩棉板表面均匀涂抹一层防水膜,增加保温层的防护性能。
三、验收与保养
1.验收
–检查施工质量,确保岩棉板固定平整牢固,无空鼓、起泡等情况。
2.保养
–定期检查保温层状态,如有变化或破损,及时修复以延长保温效果。
结语
本文介绍了地下室顶板岩棉板保温施工方案的详细步骤,通过良好的施工与保养,可以有效提高地下室保温效果,确保建筑物的舒适性与节能性。
希望本文的内容能够对您有所帮助,如有更多疑问,欢迎咨询。
地下室顶棚保温a级要求

地下室顶棚保温a级要求
地下室顶棚保温A级要求通常需要达到以下标准:
1. 保温材料选择:需要选择导热系数低的保温材料,如聚氨酯、聚苯板等。
2. 保温层厚度:保温层厚度通常要求达到一定的数值,以确保有效保温效果。
3. 保温层完整性:保温层应固定牢固,不得有缝隙,确保保温效果不受影响。
4. 防潮措施:地下室顶棚往往容易受潮,需要采取一定的防潮措施,如设置防潮层或防潮处理。
5. 防火性能:保温材料应具备一定的防火性能,以确保地下室顶棚处于安全状态。
6. 施工操作规范:施工过程中应严格按照相关规范进行操作,确保保温效果符合要求。
请注意,具体的地下室顶棚保温A级要求可能会因地区、建
筑标准等不同而有所差异,建议在施工前仔细查阅当地相关标准或咨询专业人士。
地下室顶板岩棉板保温做法

地下室顶板岩棉板保温做法风格一:地下室顶板岩棉板保温做法1.简介地下室顶板岩棉板保温是一种常见的保温方法,通过在地下室顶板上安装岩棉板来提高保温效果。
本文将详细介绍地下室顶板岩棉板保温的具体做法。
2.材料准备2.1 岩棉板:规格为XXX,厚度为XXX,保温性能良好,能够有效阻止热量传递。
2.2 粘结剂:选择适合岩棉板保温的粘结剂,确保岩棉板能够牢固粘贴在顶板上。
2.3 工具:切割工具、尺子、胶枪等。
3.施工步骤3.1 清理顶板表面:先将地下室顶板表面的灰尘、杂物清理干净,确保岩棉板能够牢固贴附在顶板上。
3.2 测量和切割岩棉板:根据顶板的尺寸,使用切割工具将岩棉板切割成合适的尺寸。
3.3 涂布粘结剂:在切割好的岩棉板的背面涂布粘结剂,均匀涂抹,确保粘结剂能够充分覆盖岩棉板的整个背面。
3.4 安装岩棉板:将涂布了粘结剂的岩棉板贴附在地下室顶板上,确保平整牢固。
3.5 接缝处理:如果岩棉板之间有接缝,使用粘结剂进行封闭,确保保温隔热效果。
4.附件本文涉及的附件详见附件文件。
5.法律名词及注释5.1 岩棉板:一种由岩石矿物纤维制成的保温材料。
5.2 顶板:地下室顶部的横向结构。
风格二:地下室顶板岩棉板保温做法1.概述地下室顶板岩棉板保温作为常用的保温方式之一,通过在地下室顶板上安装岩棉板,有效提升保温效果。
本文将详细介绍地下室顶板岩棉板保温的施工步骤和所需材料,希望能够对相关工程师和施工人员提供参考。
2.工程准备2.1 岩棉板2.1.1 规格:选择适合的岩棉板规格,按照实际需要进行购买。
2.1.2 厚度:根据地下室顶板的具体情况,确定岩棉板的厚度,以达到预期的保温效果。
2.2 粘结剂2.2.1 选择适用于岩棉板保温的粘结剂,确保粘结牢固可靠。
2.3 施工工具2.3.1 切割工具:用于将岩棉板按照需要进行切割。
2.3.2 尺子:用于测量岩棉板的尺寸和顶板的尺寸。
2.3.3 胶枪:用于涂布粘结剂。
3.施工步骤3.1 清理顶板表面在进行岩棉板保温前,首先需要清理地下室顶板表面的灰尘和杂物。
地下室顶板保温施工方案

地下室顶板保温施工方案地下室顶板保温施工方案一、工作准备:1. 确定材料及设备清单,准备所需材料和设备。
2. 检查地下室顶板的平整度,并清除表面的杂物。
3. 检查地下室顶板的温度和湿度,确保施工环境适宜。
二、施工步骤:1. 清洁处理:清洁地下室顶板表面,去除杂物和尘土。
2. 预处理:将地下室顶板表面进行打磨,增加附着力,并涂刷底漆,加强与保温材料的结合。
3. 施工保温层:根据保温要求选择合适的保温材料,如聚苯板、聚氨酯等,将保温材料剪裁至合适的尺寸,并在地下室顶板表面上铺设。
4. 固定保温材料:采用专用的粘结剂或螺钉将保温材料固定在地下室顶板上,使其紧密贴合。
5. 拼接处理:对保温材料的拼缝处进行处理,保证整个施工面不留缝隙。
6. 防水层施工:在保温层上涂刷防水涂料,保护保温层和地下室顶板。
7. 保护处理:对刚刚施工完的地下室顶板进行保护,防止损伤和污染。
三、质量控制:1. 施工过程中,要注意保温材料的完整性和紧密度,尽量避免空鼓、空隙等问题。
2. 保温材料的固定要牢固可靠,确保不会因为外力而脱落。
3. 施工结束后,要进行保温层和防水层的检查,确保质量合格。
四、安全措施:1. 施工现场要设置警示标志,确保工人和周围人员的安全。
2. 使用化学材料时,要注意防护措施,避免对人体造成伤害。
3. 施工结束后,清理现场,确保周围环境整洁,以防滑倒或其他意外事故发生。
以上就是地下室顶板保温施工方案的基本步骤和注意事项。
通过科学合理的施工,可以保证地下室顶板的保温效果,提升整体使用体验。
同时,施工过程中要注意安全和质量控制,确保工程质量和人员安全。
地下室顶板保温(超细无机纤维喷涂)施工方案

地下室顶板保温(超细无机纤维喷涂)施工方案
一、前期准备
1. 材料准备
•超细无机纤维保温涂料
•玻璃纤维布
•涂刷工具及设备
2. 施工准备
•清洁地下室顶板表面
•做好防护措施,确保施工环境安全
•准备施工计划和施工人员
二、施工步骤
1. 基层处理
•检查地下室顶板表面是否平整、干燥、无松动物质
•如有裂缝或不平整,需提前修补和整平
2. 喷涂无机纤维保温涂料
•将超细无机纤维保温涂料按照说明书要求进行搅拌
•使用专业的喷涂设备,将涂料均匀喷涂在地下室顶板表面
3. 铺设玻璃纤维布
•在涂料未完全干燥之前,在喷涂的涂料表面铺设玻璃纤维布
•确保玻璃纤维布完全贴合在涂料表面,避免出现空鼓和褶皱
4. 再次喷涂涂料
•在铺设完玻璃纤维布后,再次使用喷涂设备将无机纤维保温涂料喷涂在表面
•确保涂料与玻璃纤维布充分粘结,形成保温层
三、质量验收
1. 检查厚度
•使用测厚仪检测涂层的厚度是否符合设计要求,保证保温性能
2. 表面平整度
•检查保温层表面是否平整,无起泡、裂缝等质量问题
四、注意事项
•施工过程中要注意通风换气,避免吸入有害气体
•保持施工现场整洁,减少杂物对施工的影响
五、施工完成
1. 施工结束后,根据涂料说明书要求养护时间
2. 确保施工环境清理整洁
以上为地下室顶板保温(超细无机纤维喷涂)施工方案,如有不理解的地方请咨询专业人士。
地下室顶板保温施工方案

地下室顶板保温施工方案1. 简介地下室顶板是建筑物中一个重要的部位,其保温施工方案能够有效地提升整个建筑的节能性能。
本文将详细介绍地下室顶板保温施工方案。
2. 材料选择2.1 保温材料在地下室顶板的保温施工中,选用合适的保温材料至关重要。
常见的保温材料包括聚苯板、挤塑板、玻璃棉等。
根据具体的要求和预算,选择合适的保温材料进行施工。
2.2 防水材料地下室顶板需要同时具备保温和防水的功能。
选择合适的防水材料进行施工,如聚乙烯防水卷材、水泥防水涂料等。
2.3 辅助材料施工过程中还需要使用一些辅助材料,如砂浆、胶水等。
选择质量可靠的辅助材料,确保施工质量和效果。
3. 施工步骤3.1 准备工作在进行地下室顶板保温施工前,先进行准备工作。
清理地下室顶板表面的灰尘和杂物,确保施工表面的干净平整。
3.2 施工底层首先,将防水材料铺设在地下室顶板上。
使用胶水或焊接等方式将卷材固定好,确保整个地下室顶板的防水效果。
3.3 施工保温层在防水层的基础上,开始进行保温材料的施工。
根据实际需求,选择合适的保温材料,并使用砂浆或胶水等固定在地下室顶板上。
3.4 防潮层施工为了 further 增强防潮性能,可以在保温层上添加一层防潮材料,如聚乙烯薄膜。
将防潮材料铺设在保温层上,并用胶带或胶水等方式固定好。
3.5 上层装饰在完成地下室顶板的保温施工后,可以进行上层装饰的施工。
根据需要进行选择,如涂料、吊顶等。
4. 施工注意事项4.1 施工环境确保施工环境干燥、清洁,避免灰尘和杂物的影响。
4.2 施工平整度保证地下室顶板的平整度,避免保温材料施工不牢固。
4.3 施工质量严格按照施工要求进行操作,保证施工质量。
定期检查施工效果,确保地下室顶板的保温效果和防水效果。
5. 施工效果经过以上施工步骤,地下室顶板的保温效果和防水效果将得到显著提升。
整个建筑物的节能性能将得到改善,为居住者提供更加舒适和环保的空间。
6. 结论地下室顶板的保温施工方案是提升建筑物节能性能的重要措施之一。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
交底人
接受交底人
1.本表由施工单位填写,交底单位和接受交底单位各存一份。
2.当分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
技术交底记录
表C2-1
编号
工程名称
恒丰中央广场B区地下工程3#A/B
交底日期
2016年10月15日
施工单位
河南军安建工集团有限公司
分项工程名称
挤塑聚苯板保温
交底提要
地下室顶板保温施工
交底内容:
四、成品保护
1、土建、水电各专业应密切配合,合理安排工序,严禁颠倒工序作业。
2、在保温墙附近不得进行电焊、气焊操作,不得用重物碰撞、挤靠墙面。
3、施工用水和设备试水等以及雨季施工时,必须采取有效的措施,防止保温墙面受潮和污染。
五、应注意的质量问题
1、挤塑聚苯板保温板必须是已基本完成收缩变形的产品。
3、允许偏差项目:增强石膏聚苯复合板安装的允许偏差应符合表9-26的规定。
挤塑聚苯板安装允许偏差表9-26
项次
项目
允许偏差(mm)
检查方法
1
表面平整
3
用2m靠尺和楔形塞尺检查
2
立面垂直
3
用2m托线板检查
3
阴、阳角垂直
3
用2m托线板检查
4
阳角方正
3
用200mm方尺和楔形塞尺检查
5
接缝高差
1
用直尺和楔形塞尺检查
⑧挤塑聚苯板中露出ቤተ መጻሕፍቲ ባይዱ接线盒、管卡、埋件与复合板开口处的缝隙,用胶灰嵌塞密实。
⑨板缝及阴阳角处理:挤塑聚苯板粘贴好后,检查所有缝隙是否粘结良好,有无出现裂缝,应查明原因后进行修补。已粘结良好的所有板缝、阴角缝,清理浮灰。
三、质量标准
1、保证项目:
①挤塑聚苯板的各项技术指标必须满足有关标准所规定的要求。检查方法:检查产品合格证。
安装时用平推挤,并用橡皮锤敲振,使所有相拼合面济紧冒浆,并使挤塑聚苯板贴紧墙、顶面。
安装过程中,随时用开刀将挤出的粘结粉刮平,所有边角处必须用胀钉固定。
按以上操作办法依次安装挤塑聚苯板。安装过程中随时用2m靠尺及塞尺测量墙面的平整度,用2m托线板检查板的垂直度。高出的部分用橡皮锤敲平。
⑦挤塑聚苯板在门窗洞口处的缝隙用胶灰嵌填密实。
技术交底记录
编号
工程名称
恒丰中央广场B区地下工程3#A/B
交底日期
2009年2月6日
施工单位
河南军安建工集团有限公司
分项工程名称
挤塑聚苯板保温
交底提要
地下室顶板保温施工
交底内容:
顶面、挤塑聚苯板顶面、底面及侧面(所有相拼合面),上先刷一道108胶,挤塑聚苯板采用点粘法或条粘法,粘灰率不得小于60%,按弹线位置立即安装就位。24小时后用电锤打眼上尼龙胀栓,每平米不得小于6个尼胧胀栓,且呈梅花形布置(楼梯间墙面用50mm长尼龙胀栓,地下室顶板用80mm长尼龙胀栓);下尼龙胀栓的同时用聚合物砂浆满挂耐酸碱网格布一道,聚合物砂浆厚度3-5mm厚必须均匀一致,垂直度、平整度不准大于3mm,耐酸碱网格布搭接100mm以上不得有翘曲现象(挤塑聚苯板板面提前3小时满滚108胶一遍)。
②分档、弹线:
a.以门窗洞口边为基准,向两边按板宽600mm分档。
b.按保温层的厚度在墙、顶上弹出保温墙面的边线。
③配板、修补:按分档配板。挤塑保温板的长度略小于顶板到踢脚上口的净高尺寸。计算并量测门窗洞口上部及窗口下部的保温板尺寸,并按此尺寸配板。当保温板与墙的长度不相适应时,应将部分保温板预先拼接加宽(或锯窄)成合适的宽度,并放置在阴角处。有缺陷的板应修补。
④墙面、顶面满涂108胶
⑤将接线盒、管卡、埋件的位置准确地翻样到板面,并开出洞口。
⑥挤塑聚苯板安装顺序宜从左至右依次顺序错缝安装。板侧面、顶面、底面清刷没灰,在侧墙面、
审核人
交底人
接受交底人
1.本表由施工单位填写,交底单位和接受交底单位各存一份。
2.当分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
②挤塑聚苯板其四边的粘结必须牢固。检查方法:手振和观察检查。
2、基本项目:
①节点构造、构件位置、连接锚固方法,应全部符合设计要求。检查方法:观察检查。
②挤塑聚苯板所有接缝处的粘结应牢固,应填塞密实,不应出现干缩裂缝。检查方法:观察检查。
③耐酸碱网格布贴紧密,不应有皱折、翘边、外露现象。检查方法:观察检查。
1、挤塑聚苯板质量合格证。
2、粘接胶粘、聚合物砂浆质量合格证。
3、保温墙分项工程质量检验评定记录。
七、文明施工
1、所有工人必须进行三级教育,并办理胸卡,严格按本工程规范施工,严禁违章施工,操作人员戴好安全帽;搭设的手推车通道应牢固、稳定;
2、夜间施工有足够照明,非电工一律不得乱接电源、电线;
3、外电梯门必须随时关好;
2.当分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
⑥正式安装前,先试安装样板墙一道,经验收合格后再正式进行大面积施工。
二、施工工艺
1、工艺流程:
结构墙面清理→分档、弹线→配板、修补→标出管卡、炉钩等埋件位置→墙面、顶面满涂108胶→稳接线盒,安管卡、埋件等→粘贴挤塑聚苯板→打眼下尼龙胀栓→板面贴网格布抹聚合物砂浆
2、施工要点:
①结构墙面清理:凡凸出墙面的砂浆块、混凝土块必须剔除,并扫净墙面。
2、作业条件:
①结构已验收,墙面弹出+100㎝高水平控制线。
②内隔墙、外墙门窗框安装完毕。门、窗抹灰完毕。
③水暖及装饰工程分别需用的管卡、炉钩、窗帘杆耳子等埋件留出位置或埋设完;电气工程的暗管线、接线盒等必须埋设完毕,并应完成暗管线的穿带线工作。
④操作地点环境温度不低于5℃。
⑤外墙内保温施工宜在外檐抹灰完成以后进行。
2、注意挤塑聚苯板的运输和保管。运输中应轻拿轻放、侧抬侧立,并互相绑牢,不得平抬平放。板如有无法修补的过大孔洞、断裂或严重的裂缝、破损,不得使用。
3、板缝开裂是目前的质量通病。防止板缝开裂的办法,一是板缝的粘结和板缝处理要严格按操作工艺认真操作;二是使用的粘结粉必须对路。质量必须合格。
六、质量记录
本工艺标准应具备以下质量记录:
4、不得拆除室内洞口的安全防护。
5、现场设专职消防安全人员,确保安全及环境卫生。
6、现场严禁吸烟、喝酒、打闹、打架、赌博。
7、施工中的垃圾当天晚上下班前必须清扫干净,要做到工完场清,否则将请其他人清扫其费用从进度款中扣除。
审核人
交底人
接受交底人
1.本表由施工单位填写,交底单位和接受交底单位各存一份。
技术交底记录
表C2-1
编号
工程名称
恒丰中央广场B区地下工程3#A/B
交底日期
2016年10月15日
施工单位
河南军安建工集团有限公司
分项工程名称
挤塑聚苯板保温
交底提要
地下室顶板保温施工
交底内容:
一、施工准备
1、材料及主要机具:
①挤塑聚苯板;
②粘结粉、108胶、聚合物砂浆、耐酸碱玻纤网格布;
③要机具、笤帚、木工手锯、钢丝刷、2m靠尺、开刀、2m托线板、钢尺、橡皮锤、钻、扁铲等。
