平口雨水管道施工方案一、工程概况与主要工程量本工程主要涉及平口雨水管道的铺设,旨在为城市排水系统提供有效的雨水收集与排放通道。
工程覆盖区域广阔,涉及多种地形与坡度条件。
主要工程量包括但不限于管道采购、管沟开挖、管道铺设、回填夯实等环节。
二、材料与工具要求管道材料:选择符合国家标准的高密度聚乙烯(HDPE)或其他耐腐蚀、耐磨损的管道材料。
连接材料:采用橡胶圈或其他合格的密封材料进行管道连接。
施工工具:挖掘机、装载机、水平尺、经纬仪、夯实机等。
三、管道轴线位置控制在管道施工前,需根据设计图纸进行现场放样,确定管道轴线的具体位置。
采用经纬仪等测量工具进行精确控制,确保管道轴线与设计图纸一致。
四、地形坡度大的处理对于地形坡度较大的区域,需采取特殊措施进行处理。
首先,根据地形坡度进行管道埋深的调整,确保管道在坡度变化处能够顺利连接。
其次,在坡度较大的地方设置支墩或进行土方回填,以保证管道的稳定性。
五、平口管稳管前处理在平口管铺设前,需对管道进行稳管处理。
首先,清理管道内壁和外壁,确保无杂物、无油污。
其次,对管道进行预装配,检查管道接口是否严密,橡胶圈是否安装到位。
六、管道中心线及高程控制在管道铺设过程中,需严格控制管道的中心线和高程。
采用水平尺和经纬仪等测量工具进行实时监测,确保管道铺设的准确性和精度。
如有偏差,及时进行调整。
七、管道安装与固定管道安装时,应严格按照设计图纸和施工规范进行。
采用合适的连接方式,确保管道连接牢固、密封良好。
对于固定管道,需根据实际情况采用支墩、拉杆或其他固定措施,保证管道的稳定性和安全性。
八、管道检验与调整管道安装完成后,需进行全面检验和调整。
首先,检查管道连接处是否牢固、密封是否良好。
其次,检查管道轴线、高程等参数是否符合设计要求。
如有不符合要求的地方,及时进行调整和处理。
最后,对管道进行试压和试水,确保管道正常运行和使用。
通过以上施工方案的实施,可以确保平口雨水管道施工的顺利进行和质量的有效控制。
室外雨水管道施工方案

室外雨水管道施工方案1. 引言室外雨水管道是用于收集和排放雨水的管道系统,负责排除雨季期间建筑物周围的积水,保证建筑物和周边环境的安全。
本文将介绍一套室外雨水管道的施工方案,包括材料选择、施工流程和注意事项。
2. 材料选择2.1 管道材料在选择室外雨水管道材料时,需要考虑其耐候性、耐腐蚀性和强度等因素。
常见的室外雨水管道材料包括PVC(聚氯乙烯)、HDPE(高密度聚乙烯)和铸铁等。
根据具体需求和预算,选择合适的材料。
2.2 排水口材料排水口作为雨水管道的出口,需要选择耐用、防堵塞的材料。
一般情况下,不锈钢排水口是常用的选择,具有良好的防锈性能和排水能力。
2.3 固定材料在施工过程中,需要使用一些固定材料来固定雨水管道。
常见的固定材料有支架、螺栓和膨胀螺栓等。
根据管道的安装要求和支撑结构,选择合适的固定材料。
3. 施工流程3.1 管道布置首先,根据建筑物和周边环境的情况,确定合适的管道布置方案。
在确定管道走向和位置时,需要避开地下管线和其它障碍物,确保排水顺畅。
3.2 地面准备在施工前,需要清理地面,确保施工过程中不会有障碍物干扰。
如果地面有起伏或者不平整的情况,需要进行修整和打磨,以确保管道安装的稳固性。
3.3 管道安装根据管道布置方案,先进行水平布置。
使用固定材料将管道固定在支撑结构上,确保管道的稳固性和安全性。
在管道连接处使用专用胶水或橡胶密封圈进行密封,防止漏水。
3.4 排水口安装根据设计要求,在合适的位置安装排水口。
使用固定材料将排水口固定在地面上,确保排水口和管道之间的连接牢固。
3.5 系统测试完成管道安装和排水口安装后,进行系统测试。
通过向管道注水,测试管道的排水能力和密封性。
确保系统可以正常地排水,同时没有漏水情况。
3.6 后期维护完成施工后,需进行定期的维护和清理工作,以确保雨水管道的畅通和正常运行。
定期检查并清理排水口,清除堵塞物,以免影响排水效果。
4. 注意事项4.1 安全第一在施工过程中,要始终以安全为前提。
雨水管迁改专项施工方案

雨水管迁改专项施工方案项目背景随着城市发展和改造,许多地区的雨水管网出现了老化、堵塞或不足的问题。
为了解决这些问题,我们计划进行雨水管迁改的专项施工。
本文档将详细介绍雨水管迁改的方案,包括施工计划、工序安排、施工注意事项等内容,以确保施工的顺利进行。
目标和目的本次雨水管迁改的目标是优化和扩充现有的雨水排水系统,提高排水效率。
同时,通过迁改,可以解决部分道路积水问题,改善市民的出行环境,提高城市形象和居民生活质量。
施工计划1.前期准备阶段:–确定迁改区域:根据管网检测结果和市政规划,确定雨水管迁改的区域范围。
–设计方案:与相关设计单位进行沟通,制定雨水管迁改的设计方案。
–材料准备:根据设计方案,采购所需的管材、接头、阀门等材料。
2.施工准备阶段:–施工图纸编制:根据设计方案,对迁改区域进行详细测量,编制施工图纸。
–人员组织:确定施工队伍和施工人员,并进行培训和安全教育。
–设备准备:采购所需的施工机械和设备,如挖掘机、管道切割机等。
3.施工阶段:–管道清理:清除旧管道中的杂物和堵塞物,确保新管道的顺利铺设。
–管道铺设:根据施工图纸,将新的雨水管逐段铺设到指定位置,并进行连接。
–支管调整:根据实际情况,对支管进行调整,确保排水的流畅和坡度的合理。
4.完工验收阶段:–验收和测试:对迁改后的管道进行压力测试和流量测试,确保正常工作。
–文档整理:整理施工过程的相关文档和记录,包括图纸、施工日志、验收报告等。
–交接移交:将整理的文档和记录交接给相关部门,并提供必要的培训和技术支持。
工序安排根据施工计划和施工阶段的要求,我们将按照以下顺序进行施工工序的安排: 1. 管道清理:清除旧管道中的杂物和堵塞物。
2. 管道铺设:逐段铺设新的雨水管到指定位置,并进行连接。
3. 支管调整:调整支管的位置和坡度。
4. 压力测试:对迁改后的管道进行压力测试,确保密封性能。
5. 流量测试:对迁改后的管道进行流量测试,确保排水效果。
雨水管保护施工方案

雨水管保护施工方案引言随着城市的发展,雨水管道的建设成为城市基础设施的重要组成部分。
雨水管道的正常运行不仅关系到城市的排水能力,还与环境保护、城市形象等方面密切相关。
然而,由于各种原因,雨水管道常常面临不同程度的破坏和堵塞。
因此,为了保护雨水管道的正常使用,制定一套科学的雨水管保护施工方案就显得尤为重要。
问题分析雨水管道因外界因素的影响,容易发生破坏或者堵塞的情况。
主要的问题包括:1. 地质结构导致的管道变形和破裂; 2. 强降雨造成的水流冲刷和泥沙淤积; 3. 城市建设和维修工程带来的施工碰撞。
解决方案为了解决上述问题,制定一套全面科学的雨水管保护施工方案非常重要。
1. 管道选择和布置合理性合理选择和布置雨水管道对保护管道至关重要。
应该考虑以下方面: - 选择具有较高耐压力和抗腐蚀性的材料,如钢管、铸铁管等; - 管道布置要符合地形要求,避免出现长陡坡和急转弯,以免造成水流速度过快和管道应力集中; - 针对特殊地质条件,可采用软管等柔性管道材料,以适应地面变形。
2. 定期检查和维护定期检查和维护是保持雨水管道正常运行的关键。
可采取以下措施: - 通过无人机等技术手段,对雨水管道进行定期检查,及时发现管道的破损和堵塞情况; -清理雨水井和井盖,确保排水畅通; - 定期进行管道疏通和清洗,清除堵塞和泥沙。
3. 加固和保护管道在雨水管道建设和维护过程中,加固和保护管道也是非常重要的一环。
可以采取以下措施: - 对易受地面振动和碰撞的管道段进行加固,可以采用混凝土保护层、填充材料等; - 在管道周围设置护栏或者绿化带,以防止其他工程对管道造成不必要的破坏; - 对管道进行防腐处理,延长使用寿命。
4. 应急处理和事故处置灾害和事故难以预测,因此建立应急处理和事故处置机制也是必要的。
可采取以下措施: - 制定应急预案,明确应急响应的流程和责任分工; - 配备必要的抢险设备和工具,如泵车、井下机械等; - 进行定期演练,提高应急响应的能力和水平。
雨水分流管道补漏专项施工方案

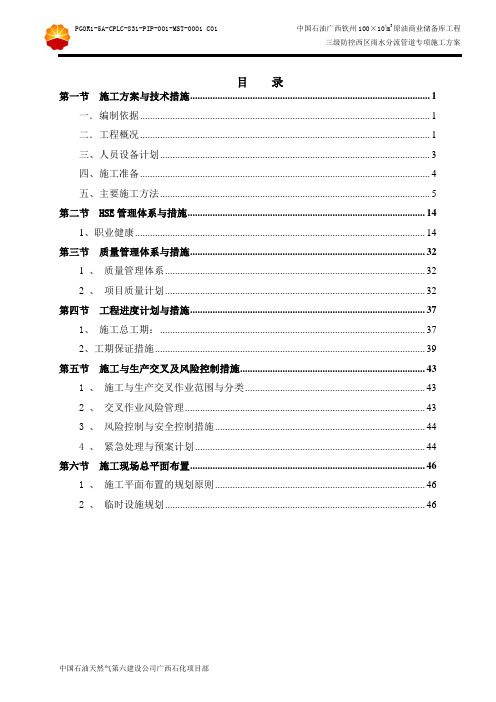

PGOR1-5A-CPLC-831-PIP-001-MST-0001 C01 中国石油广西钦州100×104m3原油商业储备库工程三级防控西区雨水分流管道专项施工方案目录第一节施工方案与技术措施 (1)一.编制依据 (1)二.工程概况 (1)三、人员设备计划 (3)四、施工准备 (4)五、主要施工方法 (5)第二节 HSE管理体系与措施 (14)1、职业健康 (14)第三节质量管理体系与措施 (32)1 、质量管理体系 (32)2 、项目质量计划 (32)第四节工程进度计划与措施 (37)1、施工总工期: (37)2、工期保证措施 (39)第五节施工与生产交叉及风险控制措施 (43)1 、施工与生产交叉作业范围与分类 (43)2 、交叉作业风险管理 (43)3 、风险控制与安全控制措施 (44)4 、紧急处理与预案计划 (44)第六节施工现场总平面布置 (46)1 、施工平面布置的规划原则 (46)2 、临时设施规划 (46)第一节施工方案与技术措施一.编制依据1.中石油广西石化西区雨水分流设计文件,相关图纸及设计交底和图纸会审记录;2.广西石化公司16项HSE管理制度及HSE程序文件PGRP2-GEN-PRO-003-005,0048—0073;3. 《建筑地基基础工程施工质量验收规范》(GB50202-2002);4.《给水排水管道工程施工及验收规范》(GB 50268-2008);5.《混凝土和钢筋混凝土排水管》 GB/T 11836-20096.《混凝土结构工程施工质量验收规范》(GB50204-2002)7.《工程测量规范》(GB50026-2007);8.《建筑施工安全检查标准》(JGJ59-2011);9.《建筑工程施工质量验收统一标准》(GB50300-2001);10.现行国家相关的规范、规程及技术标准。
二.工程概况(一).工程简介本工程为中国石油广西钦州炼油厂内雨水排水系统的一部分,主要因为原来的雨水排水系统无法满足排水需要,现将西区的部分雨水进行分流排放,增加两条钢筋混凝土排水管道,一条是从西边原油罐区的南侧排放到火炬区南边的新增雨水收集池,另一条从4号路及朱槿西路交接外沿朱槿西路北侧排放到新增雨水收集池。
雨水管网工程施工方案

雨水管网工程施工方案1. 背景介绍雨水管网工程是指在城市或建筑物内部建立起专门的管道系统,用于收集、排放和管理雨水。
随着城市化进程的不断推进,雨水管网工程的建设变得越来越重要。
本文将详细介绍雨水管网工程施工方案,包括施工前准备、施工流程、质量控制等内容。
2. 施工前准备施工前的准备工作对于工程的顺利进行至关重要。
以下是施工前的准备工作:2.1 方案设计在施工前,需要进行方案设计。
方案设计包括确定管道布置、管径选择、施工方式等内容。
设计师需要根据实际情况综合考虑各种因素,如地形、建筑物布局、排水量等,制定出最优的方案。
2.2 施工材料准备施工所需的材料包括各类管道、管件、密封材料等。
在施工前,需要进行材料采购及准备工作,确保施工所需材料的充足供应。
2.3 施工人员培训施工需要一支具备专业知识和技能的施工队伍。
施工队伍需要经过相应的培训,熟悉施工流程、操作规范及安全事项,确保施工质量和施工安全。
2.4 施工现场准备施工现场需要进行清理和平整,确保施工的顺利进行。
同时,还需要准备施工所需的辅助设备和工具,如起重机、挖掘机、焊接机等。
3. 施工流程在施工开始之前,需要制定详细的施工计划。
以下是雨水管网工程的典型施工流程:3.1 管道铺设首先,根据设计方案,在地面上进行管道的布置。
根据实际情况,可以采用开挖或钻孔的方式进行管道铺设。
在铺设过程中,需要保证管道的坡度和深度符合设计要求。
3.2 管道连接和固定在管道铺设完成后,需要进行管道的连接和固定。
连接管道时,要确保密封性良好,避免漏水。
连接完成后,还需使用支架或固定夹将管道固定在地面上,确保稳固和安全。
3.3 排水口和检修口安装在管道连接和固定完成后,需要安装排水口和检修口。
排水口用于排放雨水,检修口用于检修和清理管道。
安装时需要确保位置准确、密封良好,并进行必要的防水处理。
3.4 管道测试和调试在施工完成后,需要进行管道的测试和调试。
测试包括静态水压试验和泄漏测试,以确保管道的质量和密封性。
雨水管道施工方案_
雨水管道施工方案_雨水管道施工方案一、项目背景随着城市建设的不断发展,雨水排放问题日益凸显。
为了解决城市雨水排放不畅的问题,需要进行雨水管道的施工。
本文将详细介绍雨水管道施工方案,包括施工目标、施工步骤、材料选用、施工流程等内容。
二、施工目标1. 解决城市雨水排放不畅的问题,确保城市排水系统的正常运行。
2. 提高城市抗洪能力,减轻城市内涝风险。
3. 保护城市环境,减少雨水对土壤和水体的污染。
4. 提高城市景观质量,打造宜居城市环境。
三、施工步骤1. 方案设计:根据城市的地形、排水需求和环境要求,进行雨水管道的方案设计。
确保设计合理、安全可靠。
2. 材料选用:根据设计要求,选择适合的材料进行施工。
常见的材料包括混凝土、塑料、铸铁等。
3. 地面准备:清理施工区域,确保施工区域平整、清洁。
预留出足够的空间进行施工作业。
4. 施工准备:准备好所需的施工设备和工具,包括挖掘机、铲车、水泥搅拌机等。
确保施工过程中的安全和高效。
5. 开挖:根据设计要求,进行雨水管道的开挖工作。
确保开挖的深度和宽度符合设计要求。
6. 安装管道:根据设计图纸,进行雨水管道的安装。
确保管道连接紧密、无渗漏。
7. 固定管道:使用适当的支架和固定件,固定雨水管道,确保管道稳固可靠。
8. 测试:对安装完成的雨水管道进行测试,确保管道的质量和性能符合要求。
9. 填埋和修复:将挖掘的土壤填埋回原位,并进行地面的修复工作。
确保施工区域恢复到原有的状态。
10. 清理和验收:清理施工现场,进行施工的最后验收工作。
确保施工过程中产生的垃圾和废料得到妥善处理。
四、材料选用1. 雨水管道:根据设计要求,选择适合的管道材料。
常见的材料有塑料管、铸铁管、混凝土管等。
2. 支架和固定件:选择适当的支架和固定件,确保雨水管道的稳固可靠。
3. 填埋土壤:选择质量好、排水性能良好的土壤进行填埋。
五、施工流程1. 方案设计:委托专业设计机构进行方案设计。
2. 材料采购:根据设计要求,采购所需的材料。
雨水管道施工方案_
雨水管道施工方案_雨水管道施工方案一、项目背景随着城市化进程的加快,城市排水系统的建设变得尤为重要。
雨水管道作为城市排水系统的重要组成部分,承担着将雨水从城市道路、建筑物等区域排放到合适位置的功能。
因此,制定合理的雨水管道施工方案对于城市排水系统的高效运行至关重要。
二、施工目标1. 确保雨水管道的畅通性,避免雨水积聚造成城市内涝问题。
2. 提高施工效率,确保施工质量,减少施工期间对交通和市民生活的影响。
3. 优化管道布局,提高排水能力,适应未来城市发展的需求。
三、施工方案1. 前期准备在施工前,需要进行详细的现场勘察和设计,确定雨水管道的走向、规格和材料选择。
同时,需要与相关部门协调,确保施工过程中对交通和市民生活的影响最小化。
2. 施工流程(1)清理施工区域清理施工区域的杂物和障碍物,确保施工区域的安全和通畅。
(2)开挖沟槽根据设计要求,在施工区域开挖合适深度和宽度的沟槽。
确保沟槽的纵横坡度符合设计要求,避免积水和堵塞。
(3)铺设管道选择合适的管道材料,根据设计要求进行管道的铺设。
确保管道连接紧密,无渗漏现象,并严格按照设计要求进行施工。
(4)进行管道连接和固定在管道铺设完成后,进行管道连接和固定。
确保连接处牢固可靠,避免管道脱落或松动。
(5)进行管道测试完成管道连接和固定后,进行管道测试,确保管道的质量和密封性。
测试过程中,可以使用压力测试或水密封测试等方法。
(6)进行沟槽回填在管道测试合格后,进行沟槽回填。
回填材料应符合设计要求,确保沟槽的稳定性和安全性。
(7)进行道路修复在沟槽回填完成后,进行道路修复。
修复过程中,应保证道路的平整和交通的畅通。
3. 施工质量控制(1)严格按照设计要求进行施工,确保管道的规格、材料和施工工艺符合标准。
(2)进行管道测试,确保管道的质量和密封性。
(3)定期进行施工现场巡查,及时发现和解决施工过程中的问题。
四、施工安全措施1. 提供必要的安全防护设施,包括安全帽、安全绳等,确保施工人员的人身安全。
雨水管道施工方案
雨水管道施工方案一、工程概况雨水管道施工是城市基础设施建设的重要组成部分,对于改善城市排水系统、提高城市防洪能力、保障市民生活品质具有重要意义。
本方案针对某城市雨水管道施工项目进行详细阐述,包括工程背景、施工准备、施工方法、质量控制、安全防护等方面内容。
二、工程背景本工程位于某城市新区,项目占地面积约5平方公里。
随着城市化进程的加快,该区域城市排水设施已不能满足日益增长的需求,每逢雨季,区内道路积水严重,给市民出行带来不便。
为解决这一问题,政府决定投资建设雨水管道工程,提高区域排水能力。
三、施工准备1.技术准备:在施工前,组织技术人员熟悉设计图纸,掌握施工规范,编制详细的施工方案。
2.人员配备:根据工程规模,合理配备施工人员,包括管理人员、技术人员、施工人员等。
3.材料配备:确保施工所需材料(如管材、阀门、井盖等)的质量符合国家标准,并提前做好采购、检验、储存等工作。
4.设备及仪器配备:配备挖掘机、装载机、压路机等施工设备,以及水准仪、全站仪等测量仪器。
四、施工方法1.开槽埋管工程:按照设计图纸,采用挖掘机进行开槽,槽宽、槽深应符合规范要求。
在开槽过程中,注意保护地下管线和文物遗迹。
2.检查井施工:检查井采用预制钢筋混凝土井筒,现场浇筑井室。
井室与井筒之间采用防水砂浆填充,确保接口严密。
3.闭水试验:管道安装完成后,进行闭水试验,检验管道是否漏水。
试验合格后,方可进行下一道工序。
4.沟槽回填:管道两侧采用分层回填的方法,每层厚度不超过30cm。
回填过程中,注意防止管道上浮。
5.新旧管道对接:在施工过程中,如需与旧管道对接,应采取相应的加固措施,确保新旧管道连接牢固。
五、质量控制1.严格把控材料质量,所有进场材料必须有合格证和检测报告。
2.加强施工过程管理,严格按照施工方案和技术规范进行施工。
3.加强现场监理,对关键工序进行全过程监控,确保工程质量。
4.定期对施工人员进行技术培训和质量教育,提高施工人员质量意识。
雨水管道施工方案_
雨水管道施工方案_【雨水管道施工方案】一、项目背景随着城市化进程的加快,城市排水系统的建设变得越来越重要。
其中,雨水管道作为城市排水系统的重要组成部份,对于有效排除雨水,防止城市内涝具有重要意义。
为了满足城市发展的需求,本项目旨在制定一套科学、合理的雨水管道施工方案。
二、项目目标1. 确定雨水管道施工的具体范围和区域,确保覆盖城市主要区域;2. 设计合理的管道布局,确保雨水能够顺利流入主要排水系统;3. 选择合适的管材和管径,以确保雨水管道的承载能力和耐久性;4. 制定施工流程和工期,确保施工进度和质量控制;5. 确保施工过程中的安全性,防止事故发生。
三、方案内容1. 雨水管道施工范围:本方案将覆盖整个城市的主要区域,包括市中心、住宅区、商业区等。
2. 管道布局设计:根据地形和城市规划,将雨水管道布置在合适的位置,确保雨水能够顺利流入主要排水系统。
同时,考虑到雨水管道的疏通和维护,设置检修井和检查口。
3. 管材和管径选择:根据城市的雨水流量和土壤条件,选择适当的管材和管径。
常用的管材包括PVC、HDPE等,管径根据雨水流量大小进行选择,以确保管道的承载能力和耐久性。
4. 施工流程和工期:制定详细的施工流程,包括土方开挖、管道敷设、管道连接等。
同时,根据工程量和人力资源,确定合理的工期,确保施工进度。
5. 安全措施:在施工过程中,严格遵守相关安全规定,采取必要的安全措施,确保施工人员的安全。
同时,进行施工现场的监督和检查,及时发现和解决安全隐患。
四、方案优势1. 全面覆盖:本方案将覆盖整个城市的主要区域,确保城市排水系统的完善。
2. 合理布局:根据地形和城市规划,合理布置雨水管道,确保雨水能够顺利流入主要排水系统。
3. 选择合适材料:根据实际需求选择合适的管材和管径,以确保雨水管道的承载能力和耐久性。
4. 施工流程规范:制定详细的施工流程和工期,确保施工进度和质量控制。
5. 安全可靠:采取必要的安全措施,确保施工人员的安全,并进行现场监督和检查,及时发现和解决安全隐患。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
1 目 录 一 工程概况 .............................................. 3 二 雨水管道施工 .......................................... 3 三 管道施工工艺和安全要求 ............................... 10 四 确保工程质量技术组织措施 ............................. 12 五 确保安全生产技术组织措施 ............................. 14 六 文明施工、环境保护措施 ............................... 18 2
雨水管道工程专项施工方案 一 工程概况 1.工程概况 ****为城市次级主干道。南北走向,北起金城路,起点桩号为k2+888.48,向南依次与规划动力路,规划通用路相交后终于规划清南路,终点桩号为k3+550,全长661.52mm。雨水管道采用DN500,DN600,DN800钢筋混凝土承插管,全长563m 二 雨水管道施工 测量放线→雨水管道开挖→管道基础→管道安装→雨水预留管施工→检查井、出水口砌筑→闭水试验→雨水管道夯填→收水管铺设→收水井砌筑 根据施工安排采取平行流水作业,避免沟槽开挖后暴露过久,引起沟槽坍塌,将开挖土方运至以减少施工现场的土方路槽以外10m。雨水管道方法如下: 1、测量放线 3
按图纸放出管道中线,依据甲方提供的水准点进行闭合确定无误导入现场。监理验线,进行水准点及导线点闭合,同意下道工序施工,方可进行施工。 2、雨水管道沟槽开挖 因现路床太软,使用浮筒反铲挖掘机开挖管道沟槽,技术员及时检测槽底高程,质量员进行复测,以保证管道铺设高程、坡度为1:1。施工现场有地下水出现,在管道两侧各设一条0.5(宽)×0.5(深),每40米设一个抽水坑0.5m(长)×0.5m(宽)×0.5m(深)采用潜水泵派专人进行降水,保持槽底无积水出现。在深沟内挖土施工时,要注意沟壁的情况,所有人员不得在沟槽内坐卧、休息,要在沟上设专人监视防止塌方伤人。沟槽开挖完毕后,现场技术员报监理进行沟槽检验,监理检验合格后方可进行下道工序。挖出的土运至路槽以外10m。 3、管道基础 管道基础材料用挖掘机倒运到管道基础位置,人工分层夯填。
4、管道安装 4.1管道安装 管道铺设前报监理检验承插管是否合格,胶圈是否有割裂、破损、汽泡、大非边等缺陷。监理检验合格后。方使用50T吊车配合人工铺设管道,管道铺设前在槽底铺设砂石基础人工夯实后开始下管,管子下沟时,一般以逆流方向铺设。承口方向与管道铺设方向一致。管道 4
接口采用胶圈接口,套在插口上的圆形胶圈是否平直、无扭曲。安装时,橡胶圈应均匀滚动到位,放松外力后回弹不得大于10mm,就位后是否在承、插口工作面上。在铺设前用水准预先测量槽底高程,确认无误后铺设,铺设完毕后在用水准复测管顶高程以保证管道高程符合要求,绝不出现倒坡,铺设时用经纬仪打直保证管道线路符合要求。 4.2模板工程 为达到节约工期、保证质量、增强砼表面的光滑度和节约木材等目的,本工程排洪暗渠身采用钢模板。模板的用量以工期安排为控制条件,由于钢模可重复利用,考虑工期及模板周转因素,准备5个标准节所需的模板。其中4套为正常工作周转所需,1套为备用。模板要求具备足够的稳定性、钢度和强度,要保证不胀模、不变形、不走样。内外模均用钢管支撑,并适当斜拉钢筋加以固定,顶板模板的固定也用钢架支撑。模板在折装过程中保证不变形、尽量少损坏,安装前要刷涂脱模剂,以保证表面光滑。安装时要接缝严密不漏浆。钢模板采用组合刚模板,制作偏差控制在±1mm范围内。 5、雨水预留管施工 采用反铲挖掘机开挖沟槽,雨水预留管使用50T吊车配合人工铺设,管道采用承插管,胶圈接口,预留支管应随砌随安,管口应深入井3cm,预留管的管径、方向、标高应符合设计要求。 6、雨水检查井出水口砌筑 砌筑雨水检查井及出水口,砖砌检查井的流槽,应与井壁同时砌筑,表面应用1:2防水砂浆分层压实抹光。井室内的踏步及脚窝 5
应随砌随安,其尺寸应符合设计规定。踏步在砌筑砂浆未达到规定强度前不得踩踏。检查井管顶应砖砌旋加固,当管径≥1000mm时,拱旋高应为250mm;当管径≤1000mm时,拱旋高应为125mm。矩形雨水检查井及圆形雨水检查井采用盖板式。抹面、沟缝、座浆、抹三角灰均用1:2防水砂浆。盖板下的井室最上一层砖须是丁砖。检查井井盖的型号应符合设计要求,其高程应于路面配合。所用材料从施工项目部采用自卸车运至施工现场,再用挖掘机运至槽底。 7、雨水管道夯填 管道工程必须在隐蔽验收合格后及时回填。沟槽回填应按沟槽排水方向由高向低分层进行。沟槽两侧应同时回填夯实,以防管道位移。采用挖掘机将材料运至槽底,槽底至管管顶500mm回填最大粒径不大于25mm的级配碎石。级配碎石采用人工分层回填夯实,夯实厚度控制在0.2m,回填范围内,不得含有机物、冻土以及大于500mm的砖、等硬块;在接口处周围,应采用细粒土回填。 8、收水管道铺设 采用反铲挖掘机开挖沟槽,收水管使用8T吊车配合人工铺设,管道采用承插管,胶圈接口,预留支管应随砌随安,管口应深入井3cm,预留管的管径、方向、标高应符合设计要求,管与井壁接触处应严密不得漏水,收水管宜用低强等级砂浆砌筑封口抹平。收水管道回填结构层与主管道相同。 9、收水口砌筑 6
按图纸放出收水口四周边线,人工开槽后砌筑收水口,单篦式、双篦式及五蓖式收水口采用砖砌收水口。砌筑井墙,随砌随刮平缝,每砌高30cm应将墙外肥槽及时用C10混凝土填充(肥槽10cm)。收水口的砌筑及安装都要以道路边线为准。雨水收水口位置可根据道路高程做相应调整,把雨水口放在道路最低点。 三、管道施工工艺和安全要求 管道安装前,宜将管、管件按施工设计的规定摆放,摆放的位置应便于起吊及运送,起重机下管时,起重机架设的位置不得影响沟槽边坡的稳定。 管道安装应采用专用工具起吊,装卸时应轻装轻放,运输时应稳、绑牢、不得相互撞击;管节堆放宜选择使用方便,平整、坚实的场地,堆放时应垫稳,堆放层高应符合有关规定,使用管节时必须自上而下依次搬运。 管道应在沟槽地基,管基质量检验合格后安装,安装时宜自下游开始,承口朝向施工前进的方向,管节下入沟槽时,不得与槽壁支撑及槽下的管道相互碰撞,沟内运管不得扰动天然地基。 管道采用天然地基时,地基不得受扰动;槽底为坚硬地基时,管身下方应铺设砂垫层,其厚度须大于150mm;与槽底地基土质局部遇有松软地基,流沙等,应与设计单位商定处理措施。 管道安装时,应将管节的中心及高程逐节调整正确,安装后的管节应进行复测,合格后方可进行下一工序的施工。 新建管道与已建管道连接时,必须先检查已建管道接口高程及平面位置后,方可开挖。 沿直线安装管道时,宜选用管径公差组合 7
最小的管节组对连接,接口的环向间隙应均匀,承插口间的纵向间隙不应小于3mm。 钢筋混凝土管节安装前应进行外观检查,发现裂缝、保护层脱落、空鼓、接口掉角等缺陷,应进行修补并经鉴定合格后,方可使用。 管座砼采用分层浇筑,管座平基混凝土抗压强度应大于5.0N/mm2,方可进行安管。管节安装前应将管内外清扫干净,安装时应使管节内底高程符合设计规定,调整管节中心及高程时,必须垫稳,两侧设撑杆,不得发生滚动,管节中心,高程复验合格后,应及时浇筑管座砼。 钢筋砼管安装时,插口进入承口后,应将管节接口环向间隙调整均匀,再用水泥砂浆填满、捣实、表面抹平,接口必须平直,填料密实,饱满、表面平整、不得有裂缝现象。 检查井底基础与管道基础同时浇筑,排水管检查井内的流槽,宜与井壁同时砌筑,表面采用水泥砂浆分层压实抹光,流槽应与上下游管道底部接顺。 井室砌筑应同时安装踏步,位置应准确,踏步安装后,在砌筑砂浆未达到规定的强度前不得踩踏,砌筑检查井时还应同时安装预留支管,预留支管的管径、方向、高程、应符合设计要求,管与井壁衔接处应严密,预留支管的管口宜采用低强度等级的水泥砂浆砌筑封口抹平。 检查井接入的管口应与井内壁平齐,当接入管径大于300mm时应砌砖圈加固,圆形检查井砌筑时,应随时检测直径尺寸,当四面收口,每层收进不应大于30mm,当偏心收口时,每层收进不应大于50mm。 砌筑检查井、雨水口的内壁应采用水泥砂浆勾缝,内壁抹面应分层压实,外壁应采用水泥砂浆搓缝挤压密实。 检查井 8
及雨水口砌筑至设计标高后,应及时浇筑或安装顶板、井圈、盖好井盖。 管道施工完毕,在回填土前,雨水管道则应采用闭水法进行严密性试验,试验可分段进行,管道试验合格后,方可进行土方回填。 管及管件应采用兜身吊带或专用工具起吊,装卸时应轻装轻放,运输时应垫稳、绑牢,不得相互撞击;接口及钢管的内外防腐层应采取保护措施。管节堆放宜选择使用方便、平整、坚实的场地;堆放时必须垫稳,堆放高度应符合下表的规定。使用管节时必须自上而下依次搬运。 管道安装前,宜将管、管件按施工设计的规定摆放、摆放的位置应便于起吊及运送。 起重机下管时,起重机架设的位置不得影响沟槽边坡的稳定;起重机在高压输电线路附近作业与线路间的安全距离应符合当地电业管理部门的规定。 管节下沟槽时,不得与槽壁支撑及槽下的管道相互碰撞;沟内运管不得扰动天然地基。 管道安装时,应将管节的中心及高程逐节调整正确,安装后的管节应进行复测,合格后可进行下一道工序的施工。 四 确保工程质量的技术组织措施 质量是企业的生命,一个企业尤其是建筑施工企业,如果工程质量过不了关,那以后将不堪设想,“质量第一,用户至上”是我们对本工程的行动宗旨,不论工程大小始终把工程质量放在首位。我们对本工程的质量总体目标是创优质、争样板,让用户满意。我们在确保合格工程的基础上,争取市优质样板工程,为了达到这一目标,我们在施工准备工作、施工测量、执行新规范、质量教育、质量检查与评比、原材料检验与试验、计量控制、技术措施及岗位责任制方面将
