广东高校七层教师宿舍公寓楼建设工程施工组织设计、建筑工程测量、建筑施工
一、编制说明及编制依据(一)编制说明本《施工组织设计》作为指导施工的依据,编制时对工期目标、质量目标、项目管理机构设置与劳动力组织、施工进度计划控制、机械设备及周转材料配备、主要技术方案及措施、安全保证措施、文明施工及降低成本、推广新技术等诸多因素尽可能作了充分考虑,突出其科学性及可行性。
严格保证工程质量和工程进度,确保工程如期交工,争创市级样板工程。
(二)编制依据1.教师单身公寓建设工程招标书,2.教师单身公寓SZ105号设计图纸。
3.现行国家有关规范、规程及标准,4.广东省及深圳市有关文件和规定,5.我公司以往施工经验。
二、工程概况(一)单位名称1.建设单位:深圳市高等职业技术学院2.设计单位:中国成达化学工程公司深圳公司化学工业部第八设计院深圳分院3.施工单位:深圳市建业建筑工程有限公司(二)建筑特点1.本工程位于深圳市职业技术学院内,单身公寓总建筑面积为6247M2,建筑高度22.47M。
2.本工程室内±0.000标高相当于绝对标高待设计院确定。
3.本工程总层高为七层,无地下室,层高为3M,设两部楼梯。
4.建筑功能:教师宿舍。
5.屋面:建筑找坡,防水,架空预制板隔热层。
6.装饰工程:(1)外墙:水泥砂浆打底,底层贴麻色仿石砖,2层以上贴浅黄灰色釉面砖,局部外墙贴深褚红色面砖,局部线条用白色喷涂。
(2)内墙:①厅房、内廊、楼梯间墙面用混合砂浆打底,满刮腻子一道,白色乳胶漆二道。
②卫生间、厨房墙面用水泥砂浆找平,面贴白色暗花釉面砖到顶。
(3)楼面:现浇钢筋砼板面作水泥砂浆找平层,面铺釉面砖。
阳台、卫生间、厨房楼面加刷改性沥青油膏防水层两道,防水层四周卷起200mm高。
(4)地面素土夯实后作100厚C10素砼层,面作水泥砂浆找平层,面铺地砖。
(5)踢脚:用水泥砂浆打底,面贴150高釉面踢脚砖。
(6)天棚:钢筋混凝土板底用水泥石灰砂浆打底,面刷白色乳胶漆二道。
(7)油漆工程:所有木门通刷底漆二道,面罩明灰色醇酸磁漆两道,阳台、楼梯栏杆等金属构件表面除锈后刷防锈漆两道,面刷黑色醇酸磁漆两道。
7.门窗工程:(1)所有木质门均由施工单位一次完成,防火门由专业厂家制作安装。
(2)铝合金门、窗采用白色铝合金,5厚微绿玻璃。
8.防水工程:(1)屋面采用二布三胶柔性防水,建筑找坡。
(2)墙体防潮采用在标高-0.05m处满铺20厚1:2水泥砂浆(内掺相当于水泥重量5%的防水剂)9.防腐、防锈工程:(1)所有予埋木块、木板必须经沥青浸泡后方可使用。
(2)所有铁件均须刷防锈漆二遍方可使用。
(三)结构特点1.结构形式:本工程为七层异形柱框架结构,±0.000以上七层,采用独立柱基础,抗震设防烈度7度,主体结构抗震等级为3级。
2.砼强度等级:(1)基础为C25。
(2)主体结构梁、板、柱均为C30。
3.砌筑工程:±0.000以下墙体采用M5水泥砂浆,MU10粘土砖砌筑,±0.000以上外墙及分户墙采用200厚水泥空心砖,M5混合砂浆砌筑,内墙采用90厚TR墙板。
(四)现场条件:现场具备临时使用的道路,临时用电已装有630KVA变压器距施工现场50M,临时供水已接至现场50M,现场提供临时建筑和临时设备用地。
三、施工部署(一)施工任务划分:1.本工程的所有土建工程由我公司下属土建一分公司组织施工。
2.本工程的所有安装工程由我公司下属美达安装工程公司组织施工。
(二)组织机构建立1.实施项目经理负责制、项目管理责任制、项目成本核算制的工程项目管理施工模式,组成单身公寓楼项目经理部,项目经理部对工程施工全过程的工期进度、工程质量、安全生产、文明施工、项目核算等负全责。
2.施工全过程中,项目经理部要以工程项目管理为核心,以优质、高速、安全、文明为主轴,不断优化生产要素,加强动态管理,科学组织,精心施工,大力推广先进施工技术,坚持质量、安全两个保证体系,在创质量优良的同时,力争提前完成。
4.项目经理部的组织机构详见附表一“项目经理部管理网络”,•项目经理部的组成人员详见附表二“项目经理部人员名单”。
(三)主要施工机械选择1.垂直运输机械的选择:教师公寓楼设井架2个。
2.砼搅拌、输送系统:设置ZJ-750砼搅拌机2台,设置HB60型砼送泵1台,人工手推车若干。
另配一台铲运机配合后台上料。
3.其它机械详见附表五“施工机械需用量计划表”。
(四)施工顺序及流水段的划分1.流水段的划分由于本工程每层面积相对较小,并且只有一幢主体,结合我单位的施工经验,•拟定本工程不进行流水段划分。
2.施工顺序:(1)本工程按“先地下、后地上”,“先主体、后围护”,“先结构、后装饰”、“安装配合土建”的总体原则组织施工。
(2)基础工程:场地清理→放线、验线→放基础承台标高、轴线及外形边线→机械开挖承台土方→人工、场地清理→钎探、验槽→浇筑垫层砼→支承台模板→绑扎承台、底层柱插筋→浇筑承台砼。
(3)地上主体结构:测放施工层轴线→绑扎柱的钢筋→柱钢筋隐蔽验收→支柱模板→浇筑柱砼→支梁板模板→绑扎梁板钢筋→梁板钢筋隐蔽验收→浇筑梁板砼。
(五)工期安排本工程总工期计划为160天,其中主体工程占用工期85天,装修及安装工程占用工期75天。
四、主要施工方法(一)土方工程1.施工前的准备工作:(1)应对施工现场地上、地下障碍物进行全面调查,并制定排障计划和处理方案。
(2)红线桩和建筑物的定位桩需经市规划部门检验核准后方可施工。
(3)施工机械易碰压测量桩,因此开挖范围内所有的轴线桩和水准点都要引出施工机械活动区域以外,并设置涂红白漆的钢筋支架予以保护。
(4)要根据图纸及轴线桩测放基坑开挖白线。
2.挖土施工方法(1)本工程现场地狭小,附近无足够大场地,故采取就近堆放一部分土方,余土外运的方案组织施工。
(2)土方开挖分两个阶段进行。
本工程挖方量合计3602M3,分三个阶段进行开挖。
第一阶段: 按建筑物由东向西的顺序逐个开挖承台土方,机械挖土,人工配合修边,设置一台1.0M3反铲挖土机,•推土机一台,配合作业,基坑壁与基础间留出300mm宽作为工作面,基坑按1:0.33放坡系数进行放坡,运土采用8辆12 T自卸汽车,一次性挖至承台垫层底设计标高以上200mm处。
第二阶段:承台垫层底面以上200mm厚的土方,采用人工挖土,以防止机械挖土对地基造成扰动。
当机械挖土挖出工作面时,人工挖土就要插入,将挖出的土方倒运至机械挖土的范围内,由挖机装至土方车内运走。
人工挖修清理完毕后,测量及放线人员必须准确测放基底标高、轴线位置、基础的外形尺寸,并经基坑验收合格后,方可进行下道工序(垫层)的施工。
第三阶段:在底层柱浇筑完毕后,由人工对墙体基础进行开挖,一次性开挖至墙基底部(-1.5M)处,基槽宽度800mm,坑边不放坡,开挖土方直接弃至基坑内或房间中部空地作为土方回填之用。
(二)地表水、雨水及降水井抽出水的排水措施地表水、雨水及基坑内抽出的水采取明沟、集水井、水泵系统排入市政地下排水系统(如抽出的水水质含泥量太大,则需在地面另设沉淀池,•将含泥污水经沉淀池沉淀过滤后再排入城市地下水管网系统)。
具体做法为:沿建筑物四周基坑边侧开挖深500mm 的封闭式排水沟,断面为300mm×500mm,沟底打100厚C10素砼,沟两侧用50#水泥砂浆砌120厚红砖,面抹10厚1:2.5水泥砂浆,抽水设备选用QB-2-10型50mm口径潜水泵6台。
在排水沟西侧共设2个沉淀池,通过水泵将池内水抽到附近市政管网。
排水明沟底部应向沉淀方向做不小于1%的坡度。
沉淀池截面尺寸为1M×1M,深1.5M,池壁采用50#水泥砂浆砌240mm厚红砖,面抹10mm 厚1:2.5水泥砂浆,池底打C10素砼100mm厚。
3.土方回填:(1)填方前,应对填方基底和已完隐蔽工程进行检查和中间验收,•并作好记录,并在基础达到规定强度后方可进行,回填土应采取四周同时对称下料回填。
(2)回填土质应符合施工规范要求。
(3)回填分两阶段进行,第一阶段:在底层柱拆模后先将土方回填至-1.50m(即基础承台顶面),第二阶段:待底层墙体砌至±0.000后,将土方回填至地坪垫层底。
(4)回填土用自卸式土方车由场外运进,由基坑边下土,分层回填,人工铺设,采用蛙式打夯机夯实,并注意控制土壤含水率,虚铺厚度每层控制在250mm之内,每回填一层,打夯3~4遍,机械夯不到的位置采用人工夯实,•厚度每层不应超过200mm,打夯3~4遍。
夯实后应取样送检,•取样方法和数量要符合施工规范要求。
(三)模板工程1.基础承台模板:由于独立基础为台阶式,故采用吊模施工,模板由侧板、立档、吊帮方木、斜撑、托木等组成,侧板采用18厚七夹板,立档、吊帮方木,斜撑采用50×100截面方木,立档间距500mm,支撑采用50×50方木支撑。
2.墙体基础模板:侧板采用18厚七夹板,支撑采用ф50钢支撑,底模直接由夯实回填土代替。
3.楼板模板:(1)楼板模板每幢配制三套。
(2)模板由底模、搁栅、牵杠、支撑等组成,其中底模采用18厚七夹板,搁栅、牵杠采用50×100木方,支撑采用ф50钢支撑。
(3)搁栅、牵杆的间距均为500mm,搁栅、牵杠搭接时,搭接长度要大于等于500mm,且接头位置应错开布设,钢支撑的间距为1000×1000mm,在距楼面1m处将所有的钢支撑用ф48钢管连成一整体,•对于相应楼层设计标高略低部位用50×100mm木方作侧档板,靠板下设钢埋件用钉子钳牢,•避免木方直接放在钢筋上。
(4)跨度大于4M的板,要求板跨中起拱1/400。
4.柱模板:(1)柱模板每幢配制一套。
(2)模板由柱头板、竖向拼条、横向柱箍及斜撑和斜拉杆等组成,柱头板采用18厚七夹板,竖向拼条和横向柱箍采用50×100木方,斜撑采用ф•50钢支撑,斜拉杆采用4股8#铁线。
(3)柱的每个侧面宽为600mm时,每个侧面设二道竖向拼条;•柱的每个侧面宽为650~700mm时,每个侧面设三道竖向拼条;横向柱箍采用两根50×100木方,每500mm设一道,离平台板面300mm开始设置,通过ф12对拉螺栓加以固定,相邻两道柱箍应相互垂直交错设置。
柱的每个侧面均设一道斜撑和斜拉杆,•斜撑和斜拉杆与地面成45°~60°角,分别与预埋于平台板上的ф20钢筋棍和ф•20的钢筋环顶牢和拉紧。
(4)角柱和边柱临空侧面在距平台板向下200处,每200mm 埋设一根ф20钢筋棍,作为临空侧面模板的支撑点。
5.梁模板:(1)梁模板配制三套。
(2)梁模由底模、侧模、横档、短撑木、夹条、斜撑、搁栅、牵杆、支撑等组成。
底模、侧模采用18厚七夹板,横档、短撑木、夹条、斜撑、搁栅、牵杆等采用50×100木方,支撑采用钢支撑。
广东某员工宿舍楼施工组织设计(7层 框架 附照片))_secret

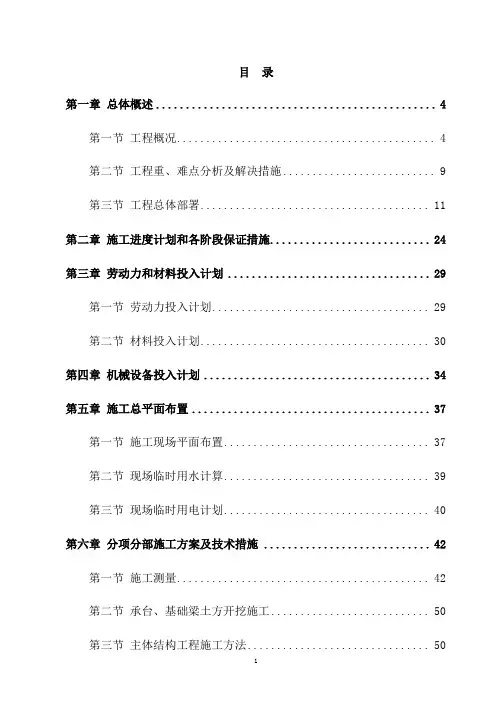

目录第一章总体概述 (4)第一节工程概况 (4)第二节工程重、难点分析及解决措施 (9)第三节工程总体部署 (11)第二章施工进度计划和各阶段保证措施 (24)第三章劳动力和材料投入计划 (29)第一节劳动力投入计划 (29)第二节材料投入计划 (30)第四章机械设备投入计划 (34)第五章施工总平面布置 (37)第一节施工现场平面布置 (37)第二节现场临时用水计算 (39)第三节现场临时用电计划 (40)第六章分项分部施工方案及技术措施 (42)第一节施工测量 (42)第二节承台、基础梁土方开挖施工 (50)第三节主体结构工程施工方法 (50)第四节装饰工程施工 (69)第五节屋面防水隔热工程 (78)第六节门窗工程 (82)第七节油漆工程 (84)第七章安全施工保证措施 (87)第一节安全管理机构和管理制度的建立 (87)第二节安全防护措施 (88)第三节消防安全制度 (91)第四节安全生产教育制度 (95)第五节安全管理规定及奖罚条例 (97)第六节安全检查 (104)第八章文明施工和环境保护措施 (106)第一节文明施工 (106)第二节环境保护措施 (108)第九章质量保证措施 (111)第一节质量管理体系 (111)第二节施工过程质量控制 (112)第三节重点质量控制保证措施 (113)第十章新技术应用和违约责任的承诺 (116)第十一章成品保护措施 (120)第十二章雨季施工措施 (125)第十三章降低成本和节约措施 (128)第一节工程造价管理措施 (128)第二节成本控制的主要原则 (130)第三节成本控制的主要实施步骤 (130)第四节五大费用(成本费用)的控制措施和方法 (131)第十四章施工协调与配合 (135)第一节与业主、监理、设计单位及政府部门协调关系 (135)第二节安装与土建的施工协调配合措施 (136)第十五章工程保修承诺及措施 (137)第一节竣工资料 (137)第二节工程维修及回访 (137)第十六章施工节约措施 (138)第一章总体概述第一节工程概况一、工程概述工程名称:一期员工宿舍工程建设单位:设计单位:结构类型:框架结构建筑面积:25652平方米。
学生宿舍及教师周转房工程施工组织设计.
学生宿舍及教师周转房工程施工组织设计编制单位:xxxxxxx编制日期:2018年5月10日目录第一卷编制依据 (5)第一章(一)施工图 (5)第二章(二)主要图集、标准、法规、规程、规范 (5)第三章(三)建设单位提供施工用地、水、电等条件 (6)第二卷工程概况 (7)第一章(一)工程简介 (7)第二章(二)建筑设计特点 (7)第三章(三)结构设计特点 (9)第三卷施工部署 (9)第一章(一)工程目标 (9)第二章(二)管理组织机构 (10)第三章(三)施工部署 (12)第四章(四)施工准备 (14)第五章(五)施工总平面布置 (16)第四卷主要分部分项工程施工方案 (18)第一章(一)施工测量 (18)第二章(二)土方开挖 (23)第三章(三)钢筋工程 (25)第四章(四)模板工程 (29)第五章(五)混凝土工程 (33)第六章(六)防水工程 (35)第七章(七)土方回填 (37)第八章(八)砌筑工程 (37)第九章(九)脚手架工程 (39)第十章(十)外装修工程 (40)第十一章(十一)楼地面装修 (43)第十二章(十二)内装修 (45)第十三章(十三)门窗工程 (49)第十四章(十四)电气工程 (50)第十五章(十五)暖卫工程 (60)第五卷施工进度计划 (66)第一章(一)总工期控制: (66)第二章(二)主要分部工程工期安排: (67)第三章(三)工期保证措施: (67)第六卷季节施工措施 (69)第一章(一)冬季施工措施: (69)第二章(二)雨期施工措施: (70)第七卷主要材料用量计划 (71)第八卷主要机具设备配备 (71)第一章(一)设备配置说明: (71)第二章(二)本工程所采用的主要机械设备表: (72)第九卷技术质量及创优保证措施 (73)第一章(一)质量目标: (73)第二章(二)创优规划: (73)第三章(三)创优管理体系: (73)第四章(四)技术质量保证措施: (74)第一节1、技术资料管理: (74)第二节2、分部分项工程质量保证措施: (75)第十卷现场安全文明施工措施 (80)第一章安全文明施工目标: (80)第二章(二)施工安全: (80)第三章(三)消防安全: (82)第十一卷环境保护、降低施工噪音措施 (83)第一章(一)降低噪音污染措施 (84)第二章(二)污水处理措施 (85)第三章(三)降低扬尘措施 (85)第十二卷技术节约及降低成本措施 (85)第一章(一)技术措施: (85)第二章(二)管理措施: (86)第十三卷成品保护措施 (86)第一卷编制依据(一)施工图(二)主要图集、标准、法规、规程、规范(三)建设单位提供施工用地、水、电等条件建设单位提供施工用地5600m2,首层面积为1549.80m2,施工现场场地基本能满足施工要求。
某学校教职工宿舍楼施工组织设计方案
某学校教职工宿舍楼施工组织设计方案1. 引言在某校教职工宿舍楼的施工过程中,施工组织设计方案是至关重要的一环。
好的施工组织设计方案可以有效地提高工程施工效率、保证施工质量、确保安全施工。
本文将详细讨论某学校教职工宿舍楼施工组织设计方案的制定和执行。
2. 施工组织设计方案制定2.1 组织设计方案编制人员组织设计方案需要由资深的工程师和经验丰富的施工管理人员共同编制,确保方案的全面性和可行性。
2.2 施工组织图设计根据施工现场情况和工程实际要求,编制详细的施工组织图,明确施工各个工序之间的关联和顺序,保证施工的连贯性和高效性。
3. 施工组织方案实施3.1 施工人员组织合理安排施工人员数量和分工,确保各岗位人员的职责明确、责任落实到位,提高工作效率。
3.2 施工设备调配合理安排施工设备的调度和使用,做到合理分工,确保设备的充分利用,提高施工效率。
4. 安全管理措施4.1 安全生产责任落实明确安全生产责任人,建立完善的安全管理制度,严格执行安全操作规程,确保施工过程中的安全。
4.2 安全教育培训加强施工人员的安全教育培训,提高施工人员的安全意识和安全技能,预防施工事故的发生。
5. 成本控制5.1 资源利用优化合理利用人力、物力和财力资源,降低施工成本,提高工程的经济效益。
5.2 进度控制严格按照施工组织设计方案进行施工进度控制,确保工程按时完成,避免因延误导致的额外成本。
6. 后续工作6.1 施工验收在工程完工后,进行严格的施工验收,保证工程质量符合设计要求。
6.2 维护管理建立健全的房屋维护管理制度,定期进行房屋检查和维护,确保房屋长期安全使用。
结语通过合理制定和执行施工组织设计方案,可以有效提高工程施工效率、保障施工质量、确保安全施工,同时降低工程成本。
某学校教职工宿舍楼的施工组织设计方案的制定和执行,将为工程的顺利推进提供强有力的保障。
7层框架学生公寓施工组织设计及工程量清单计价(含总平图、横道图、网络图)
毕业设计任务书:题目:某办公楼的施工组织设计及工程量清单计价适合专业:土木工程指导教师(签名): *** 提交日期: 2006 年 3月25日学院:土建专业:土木工程学生姓名:*** 学号:***毕业设计(论文)基本内容和要求:设计内容与要求1.选择主要施工机械2.确定主要分部工程的施工方案3.施工现场平面图的编制4.编制工程进度计划表;5.列出工程的主要经济技术指标;6.保证质量、进度及安全技术措施;7.施工图工程量清单的计算;8.工程综合单价的确定;9.工程造价的确定;10.主要材料分析表。
毕业设计(论文)重点研究的问题:1.确定主要分项工程的施工方案2.确定合理的工程进度计划3.合理布置施工现场平面图4.工程量清单的计算5.工程综合单价的确定6.工程量清单报价的确定7.工程材料分析表毕业设计(论文)应完成的工作:应完成工作:1.设计说明书。
内容包括:施工组织设计的基本原理(流水施工与网络计划技术);工程造价的构成与确定;工程概况;各主要分部分项工程的施工方案的选择;施工机械的选择;工程的计划计划有关计算及说明;经济技术指标及保证质量、进度及安全技术措施;环保、水保及现场文明施工的措施;2.施工进度计划图(横道图);施工网络计划图各1张;3.现场平面布置图3张(基础施工阶段、主体以及装饰施工阶段)。
内容包括:施工现场平面布置,办公设施、生活设施、材料的堆放布置、行车道路等;4.工程量清单的计算;5.工程综合单价的确定;6.工程造价的确定;7.主要材料分析表。
参考资料推荐:[1] 建筑工程施工手则;[2] 建筑机械使用手则,中国建筑工业出版社;[3] 《土木工程施工》(上),应惠清主编,同济大学出版社;[4] 《建筑工程工程量清单计价规范》;[5] 施工机械主要技术性能表;[6] 建筑工程工程施工规范;[7] 《施工组织设计》,中国建筑工业出版社;[8] 《建筑施工》,重庆建筑大学、同济大学、哈尔滨建筑大学合编,中国建筑工业出版社, 1997年6月(第三版);[9] 《建筑工程概预算与造价控制》刘宝生主编中国机建材工业出版社 2004年8月(第1版)其他要说明的问题:1.要做好一万五千字的外文翻译;2.加强阅读,了解目前施工组织管理和工程造价确定的进展。
教师宿舍施工组织设计
目录第一章编制说明及编制依据第一节编制说明第二节编制依据第二章工程概况第三章施工组织与部署第一节建立健全项目组织机构第二节施工工期计划第三节制订人员及部门职责第四节组织协调第五节施工部署第六节施工总平面图布置第四章主要施工机械设备管理及施工准备第一节管理机制第二节进退场管理第三节施工机械的安全管理第四节施工机械的保管、维护、保养第五节施工机械的使用管理第六节技术准备第七节主要施工机具设备准备第八节劳动力准备第九节材料准备第十节各专业工种之间的配合第五章施工方案与主要施工工艺第一节施工准备第二节施工测量第三节基础施工方案第四节脚手架工程施工方案第五节主体工程施工工艺第六节装饰工程施工工艺第工程七节屋面施工工艺第八节水电安装工程第九节建筑防雷设施施工第十节附属构筑物施工第六章质量管理体系与技术措施第一节建立工程质量管理体系第二节控制建材质量第三节加强施工现场监督检查第四节施工组织设计审核制度第五节技术复核、隐蔽工程验收制度第六节施工阶段的级配及试块管理制度第七节施工阶段“混凝土浇灌令”制度第八节技术、质量交底制度第九节分部分项质量评定制度第十节现场材料质量管理第十一节计量器具管理第十二节工程质量奖罚制度第十三节现场检测与试验制度第十四节工程交验制度第十五节成品保护措施第十六节具体成品保护方法第十七节质量通病的防治西昌市经久九年一贯制学校教师周转房宿舍项目施工组织设计编制人:审批人:四川翌峰建设工程有限公司教师周转宿舍房项目部2017年2月17日第一章编制说明及编制依据第一节编制说明1、本施工组织设计严格按照工程设计图纸及招标书对施工组织设计的要求进行编制。
我项目部在人员、机械、材料调配、质量要求、进度安排等方面统一部署。
2、我项目部,在熟识施工图纸后,根据工地现场合理布置施工临时设施,有效的保证施工的顺利进行。
通过驻工地现场施工技术负责人带领的施工方技术人员队伍3、我项目部在仔细研究图纸,明确工程特点、充分了解施工环境、准确把握业主要求的前提下,成立编制专题小组,集思广议、博采众长,力求本方案切合工程实际,思路先进,可操作性强。
教师公寓楼工程施工组织设计_毕业设计
教师公寓楼工程施工组织设计_毕业设计总目录一摘要二关键词三毕业设计选题表四毕业设计任务书五毕业设计开题报告六毕业设计成绩评定表七毕业设计正文第1章编制依据 2第2章工程概况 3第3章施工部署7第4章施工方案的编写15第5章施工进度计划 30第6章施工平面图36第7章主要施工管理计划40第8章技术经济指标 64第9章雨季施工措施 65附图66参考文献66致谢66教师公寓楼工程施工组织设计摘要:本工程为某学院教师住宅楼,位于广州是郊区某学院内。
本工程拟建3栋,每栋占地面积257.22m2 ;建筑面积为488.5m2 平面形状为矩形,标准层长25.5m,宽16.5m。
该建筑物为6层,高21.83m(屋脊);18.7m檐口。
为现浇钢筋混凝土框架结构,基础采用预应力钢筋混凝土管桩基础,桩承台、地梁;钢筋混凝土、梁及现浇钢筋混凝土楼板,蒸汽加压混凝土切块填充墙。
屋面工程聚合物防水层,刚性上人屋面。
外装饰采用?面砖;内墙面采用石灰砂浆打底,乳胶漆面;地面铺耐磨砖。
关键词:施工部署、施工方案、施工进度计划第1章编制依据1.1招标文件1.1.1教师公寓工程招标文件。
1.1.2教师公寓工程图纸(建筑初步设计图和结构初步设计图)。
1.2主要规范、规程国家工程测量规范GB50026?93国家施工现场界噪音限值 GB12523?901.3主要标准国家建筑工程施工质量验收统一标准GB50300?2001971.4主要法规《国家建筑法》、《国家环境保护法》、《行业建设工程质量管理条例》、《地方见证取样规程》、《地方项目所在地地方建设工程质量条例》、《地方项目所在地地方施工现场管理有关文件和标准》。
1.5主要图集国家建筑标准设计 01J300、01J304地方/地区建筑标准设计通用图集 2001年版合订本(1)地方/地区建筑标准设计通用图集 2001年版合订本(2)1.6编制说明根据本工程的实际情况和招标文件的要求,在施工组织设计中对主要项目施工方法,主要施工机械设备计划,劳动力计划,确保工程质量、工期、安全和文明施工的技术、组织措施,施工总进度计划,施工总平面布置,对施工现场环境保护的管理措施,防止扰民措施,降低造价措施,总承包管理进行了重点讲述,其他内容作一般讲述。
7层框架学生公寓施工组织设计及工程量清单计价(含总平图、横道图、网络图) 横道图
毕业设计(论文)-教师公寓楼施工组织设计
目录1.工程概况1.1.1地上防水工程................................................. 错误!未定义书签。
1.1.2屋面工程 (5)1.1.3墙体工程 (6)1.1.4楼地面工程层 (6)1.1.5內墙面工程 (6)1.1.6天棚工程 (7)1.1.7外装修工程 (7)1.1.8节能隔热工程 (7)1.2结构工程概况 (8)1.2.1混凝土强度等级 (8)1.2.2钢筋及钢材 (8)1.3施工组织设计编制依据及范围 (8)1.3.1编制依据 (8)1.3.2编制范围 (9)1.4施工组织设计总体设想 (9)1.4.1原则要求 (9)1.4.2施工准备 (10)1.5方案针对性及施工段划分 (11)1.5.1方案针对性要求 (11)1.5.2施工顺序 (11)1.5.3施工流程 (11)1.5.4施工段划分..................................................... 错误!未定义书签。
2安全文明施工及环境保护措施.. (12)2.1文明施工、环境管理组织机构与措施 (12)2.2文明施工、环境保护组织措施 (15)2.2.1经费保障 (15)2.2.2组织体系 (15)2.2.3管理制度 (15)2.2.4人员管理 (15)2.3 文明施工保证措施 (16)2.3.1基本管理 (16)2.3.2围档设置 (16)2.3.3施工现场出入口设置 (17)2.3.4施工区域管理 (17)2.3.5卫生管理 (17)2.3.6施工期间的交通组织 (18)2.3.7交工前清理 (18)2.4控制扬尘、治污减排、降低噪音及环境保护措施 (18)2.4.1重大环境因素控制目标和管理方案 (18)2.4.2控制扬尘措施 (21)2.4.3治污减排措施 (22)2.4.4降低噪音的措施 (22)2.5工程进度计划 (23)2.6进度保证措施 (23)2.6.1组织保证措施 (23)2.6.2劳动力保证措施 (23)2.6.3机械设备保证措施 (24)2.6.4技术保证措施 (24)2.6.5周转材料保证措施 (24)2.6.6进度计划动态控制措施 (24)2.6.7根据不同施工阶段特点合理安排施工 (24)3 冬雨季施工、已有设施、管线的加固保护等特殊情况下的施工措施 (25)3.1冬期、雨季及夏季施工措施 (25)3.1.1概述 (25)3.1.2冬期施工 (25)3.1.3雨期施工 (26)3.1.4夏季施工 (26)3.2已有设施、管线的加固、保护措施 (27)3.3临时设施、临时道路布置 (27)3.3.1施工现场平面布置 (27)3.3.2施工现场布置 (27)3.3.3现场排水系统 (28)3.4现场临时用水、用电布置 (28)3.4.1临时用水布置 (28)3.4.2临时用电布置 (29)3.5施工平面布置管理及现场临时设施计划 (29)4项目管理班子的人员配备、素质 (30)4.1项目管理班子的人员配备、素质 (30)4.2项目组织结构设置 (30)5劳动力、机械设备和材料投入计划 (32)5.1劳动力配备 (32)5.2材料配备计划 (35)5.2.1工程施工主要周转材料配置计划 (35)5.2.2材料供应及保证措施 (36)5.2.3地下室防水细部处理..................................... 错误!未定义书签。
学生公寓楼工程施工组织设计
学生公寓楼工程施工组织设计目录一、土建施工组织设计部分1.编制依据及原则2.工程概况及现场平面布置3.总体施工方案、主要施工方法及主要管理措施4.施工顺序、总进度安排及总形象进度网络图5.施工准备及主要劳动力、材料、机具安排6.主要分部分项施工方法7.主要施工技术措施8.施工现场的组织与协调9.新技术、新材料、新工艺、新设备的应用10.技术经济分析二、安装施工组织设计部分1.工程概况、特点及质量目标2.施工部署3.施工准备工作计划4.主要施工工序5.施工配合6.主要分部分项施工方法7.技术组织措施三、工程质量设计部分1.工程概况2.工程质量目标3.质量管理依据4.质量管理及组织机构5.项目部主要成员岗位职责6.工程质量控制措施7.主要分部分项工程质量保证措施8.质量通病防治措施9.分部分项质量等级设定10.本工程引用的规范及标准1. 编制依据及原则1.1 编制依据(1)招标文件及答疑文件;(2)工程施工图纸及现场考察情况;(3)现行国家及省市现行的各种施工验收规范、规程和质量评定标准;(4)现行国家和省、市关于建筑工程安全施工法规和安全技术标准;(5)有关工艺标准和工法。
1.2 编制原则(1)本施工组织设计编制参照我公司以往类似工程的施工经验,针对工程特点,重点从科学的施工管理、最佳的施工程序、严格的质量控制、先进的施工方法、有效的技术组织、合理的总平面布置等方面作出规划,在确保工程质量的前提下缩短工期、节约材料、降低成本。
确保质量:实行全面质量管理,实行项目法施工管理,采取技术、质量承包责任制,确保工程质量达到本标书制定的质量目标。
保证工期:从优化施工方案入手,利用先进的施工设备,精干的施工队伍,精心组织、科学施工,确保按时完工。
确保安全:推行安全目标责任制,制定安全保证措施,杜绝安全事故的发生,达到本标书制定的安全目标。
降低造价:明确方向,重点把握影响工期或重、难点分部分项工程的施工进度,确保工期、质量及安全目标的真正落实。
教师公寓施工组织设计毕业设计
教师公寓施工组织设计毕业设计第一章工程概况一、工程总述1.、本工程系某旅游艺术职业技术学校建筑群之教师公寓,建筑位于九寨沟旅游艺术职业技术学校区内,场地内基础设施完善,交通便捷。
2、建筑分为五层,建筑面积4287.65m2,建筑高度18.75m,为全砖混凝土结构。
建筑分类为三类,耐火等级为二级,建筑合理使用年限为50年,建筑按8级抗震设防。
3、该工程工期计划为300天,其中主体结构施工期占总工期的43%-45%。
定开工时间为2007年2月20日(跨雨季)。
二、建筑概况1、设计标高为相对标高,其对应绝对高程值为397.50,建筑标高均建筑完成板面标高,建筑施工放线详总平面定位图,若与现场不符,施工单位应与设计院协商解决,本工程设计标高,总平面米为单位外,其余均为毫米为单位。
2、本工程采用的建筑材料及设备产品应符合国家有关法规及技术标准规定的质量要求,施工单位出按本施工图施工还必须严格执行国家现行施工及验收规范,并提供准确的技术资料档案,颜色的确定必须经设计方认可,建设方同意后方可施工。
3、所有建筑外露金属构件必须按国家规定期保养、维护以保证安全使用。
4、玻璃帷幕,采光顶棚及网架均须有资质的单位进行设计,安装。
微机室由有资质专业公司布线,其室内装饰采用塑料防静电材料。
5、建筑采用的GRC装饰线条,窗套,装饰柱,装饰板都直接影响到建筑造型及风格,施工前必须由设计方认可其尺寸,样式及色彩方可安装,并且GRC 装饰物与主体必须可靠联结。
6、施工图交付施工前应会设计单位进行技术交底及图纸会审后方能施工,在施工的全过程中必须按施工程序进行,土建施工与其他工种密切配合,预留洞口、预埋铁件,管道穿墙埋套除按土建图标注外,应结合设备专业图纸核对预留,预埋件尺寸及标高,不得在土建施工后随意打洞,影响工程质量。
7、为确保工程质量,任何单位及个人未经设计同意,不得擅自修改施工图纸,如果发现设计文件有错误、遗漏、交代不清或与实际不符需要调整时,应提前通知设计单位,按照设计单位提供的更改通知或技术核定单施工。
