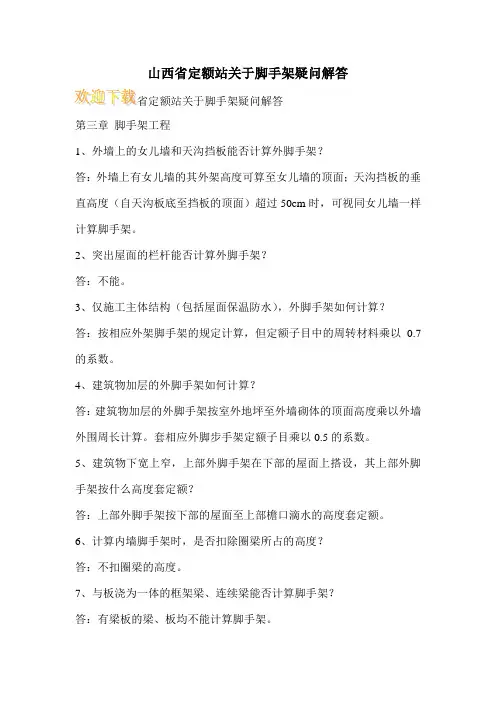

山西省省定额站关于脚手架疑问解答省定额站关于脚手架疑问解答第三章脚手架工程1、外墙上的女儿墙和天沟挡板能否计算外脚手架?答:外墙上有女儿墙的其外架高度可算至女儿墙的顶面;天沟挡板的垂直高度(自天沟板底至挡板的顶面)超过50cm时,可视同女儿墙一样计算脚手架。

2、突出屋面的栏杆能否计算外脚手架?答:不能。

3、仅施工主体结构(包括屋面保温防水),外脚手架如何计算?答:按相应外架脚手架的规定计算,但定额子目中的周转材料乘以0.7的系数。

4、建筑物加层的外脚手架如何计算?答:建筑物加层的外脚手架按室外地坪至外墙砌体的顶面高度乘以外墙外围周长计算。

套相应外脚步手架定额子目乘以0.5的系数。

5、建筑物下宽上窄,上部外脚手架在下部的屋面上搭设,其上部外脚手架按什么高度套定额?答:上部外脚手架按下部的屋面至上部檐口滴水的高度套定额。

6、计算内墙脚手架时,是否扣除圈梁所占的高度?答:不扣圈梁的高度。

7、与板浇为一体的框架梁、连续梁能否计算脚手架?答:有梁板的梁、板均不能计算脚手架。

8、框架柱的脚步手架如何计算?答:现浇钢筋混凝土框架内柱按独立柱的规定计算脚手架。

建筑物周边的框架边柱不计算脚手架。

9、钢筋混凝土短肢剪力墙的脚手架如何计算?答:钢筋混凝土短肢剪力墙的脚手架按钢筋混凝土墙的脚手架规定计算。

10、电梯井壁能否计算脚手架?答:电梯井按电梯井孔以座计算,电梯井壁的施工不能再计算脚手架。

11、基础施工时计算满堂脚手架,定额规定按底板面积计算,其中"底板"指什么?深度有无规定?答:"底板"是指基础的底板,而不是指垫层。

深度应大于1.2m。

12、挑脚手架只有钢管的子目,如实际用毛竹搭设如何套定额?答:套钢管挑脚手架的子目,不换算。

13、悬挑外廊的脚手架如何计算?答:悬挑外廊挑出外墙在1.2m以上时,可按顺墙方向长度计算挑脚手架。

14、阳台隔墙可否计算脚手架?答:可以,按相应墙脚手架的规定计算。

山西月常见问题计价篇

山西月常见问题计价篇

【山西】(共27个问题)1、主材价格问题业务背景:用山西05清单05安装定额,套用定额,有的主材价格有的没有,为什么?(用户说:做了那么多工程还没有见过哪些主材是给价格的。

)解释:太原市有三本材料预算价格本,在本里面有的主材是有价格的,所以软件就做了,这只是一个参考价格,用户可以根据实际情况修改。

2、费用汇总模板中的“电费调整系数”为何在11中有而在05中没有?业务背景:在山西2011定额,费用汇总有“电费调整系数”。

但是在山西2005定额里只取税金项没有电费调整系数?解释:山西2011定额明确规定,超高降效费用其中20%(有待查证)是电费----降效电费电费的价差/电费预算价-----电费调整系数,而且价差只取税金。

但是在2005定额没有这样的规定。

3、中小型机械费在软件中是如何计算的?业务场景:套用了山西的2011修缮定额里面的中小型机械增加费里面的定额,金额会自动跟出来,这个是怎么算的。

解决办法:为分部分项人工费合价乘以费率得来的,在章节说明里有对应说明。

4、中小型机械费计取问题?业务场景:山西11定额里的中小型机械增加费套出来为什么没有金额,也输不进去?解决方法:中小型机械增加费分两部分,一个是整修,一个是新做部分。

要对应相应的章节才会有价格。

5、2000定额借用11定额4-211子目,子目单价有差异。

业务背景:定额计价中,建筑工程2000中借用11定额的第四章的例如4-211,这条子目的单价和在11定额里面直接输入相差很多。

05定额借用:11定额直接输入:解释:在2000定额中商砼是单独取费的。

6、05定额中的安全防护子目在11定额中如何计取?业务背景:05定额中有安全防护的定额子目,在11定额中没有找到安全防护的定额,想咨询在11定额中如何取费解释:在11定额中,取消安全防护(楼层周边、坑口边、楼梯口、通道口、电梯井口、预留洞口)子目,这些费用在安全文明施工费中体现。

7、多专业取费问题?业务场景:定额计价中预算书界面没有此专业的子目,但是费用汇总界面有,且删不了?解决方法:因为措施界面还有此专业的措施模板,删除措施界面的此专业模板即可。

山西建筑工程预算定额

山西建筑工程预算定额

山西建筑工程预算定额第一章土石方工程1、问:沟槽回填灰土如何套定额?【省03.4】答:沟槽回填土可在第一章夯填素土子目的基础上,每100m3增加27.72工日,101m3灰土,灰土价格按定额配合比预算价格列入。

不包括买土及运土因素。

2、问:如采用人工开挖石方,如何套定额?【省03.4】答:如采用人工开挖石方者,既不装药、不放炮,全部用人工凿岩、剥离的方法施工,套用定额时,可按机械打眼爆破相应定额的人工费*6计算,材料除六角中空钢仍按定额数量计取外,其余材料和定额中的机械费均不再计取。

第二章地基处理工程1、问人工挖灌孔注混凝土桩(直径800-1000mm),设计要求无护壁时,灌注桩混凝土充盈系数应该如何考虑?【省2003.2】答:按定额中灌注混凝土桩充盈系数执行。

2、问:凿白灰柱桩头执行什么定额?【省2003.6】答:执行2-160凿水泥桩头子目。

第三章脚手架工程1、问:多层建筑综合脚手架适用于檐高70m以内的工程,檐高70m以上的高层建筑室内执行综合内脚手架,室外根据施工组织设计执行单项脚手架,编制标底时或投标报价时无法确定,问檐高70m以上的多层建筑能否执行综合脚手架?【省2004.4】答:70m以上的多层建筑如有施工组织设计可根据施工组织设计计算相应的单项脚手架,如果没有施工组织设计,经我们测算凡檐高70m以上的多层建筑综合脚手架,其单价可在相应的檐高70m以下综合脚手架的基础上,分别乘以下列系数:檐高80m以内90m以内100m以内110m以内120m以内130m以内140m以内150m以内系数 1.05 1.08 1,13 1.16 1.19 1.24 1.27 1.302、问:综合脚手架定额中不包括垂直全封闭因素,应如何计算?【省04.4】答:执行相应综合脚手架定额乘以0.96,再按垂直全封闭工程量规则计算垂直全封闭的工程量,执行垂直全封闭的预算定额。

(咱们经常见到的在建筑物外脚手架外围用安全网、密目网,有时还有铁丝网围成的封闭面就是垂直全封闭。

山西省定额站关于脚手架疑问解答

山西省定额站关于脚手架疑问解答

山西省定额站关于脚手架疑问解答第三章脚手架工程1、外墙上的女儿墙和天沟挡板能否计算外脚手架?答:外墙上有女儿墙的其外架高度可算至女儿墙的顶面;天沟挡板的垂直高度(自天沟板底至挡板的顶面)超过50cm时,可视同女儿墙一样计算脚手架。

2、突出屋面的栏杆能否计算外脚手架?答:不能。

3、仅施工主体结构(包括屋面保温防水),外脚手架如何计算?答:按相应外架脚手架的规定计算,但定额子目中的周转材料乘以0.7的系数。

4、建筑物加层的外脚手架如何计算?答:建筑物加层的外脚手架按室外地坪至外墙砌体的顶面高度乘以外墙外围周长计算。

套相应外脚步手架定额子目乘以0.5的系数。

5、建筑物下宽上窄,上部外脚手架在下部的屋面上搭设,其上部外脚手架按什么高度套定额?答:上部外脚手架按下部的屋面至上部檐口滴水的高度套定额。

6、计算内墙脚手架时,是否扣除圈梁所占的高度?答:不扣圈梁的高度。

7、与板浇为一体的框架梁、连续梁能否计算脚手架?答:有梁板的梁、板均不能计算脚手架。

8、框架柱的脚步手架如何计算?答:现浇钢筋混凝土框架内柱按独立柱的规定计算脚手架。

建筑物周边的框架边柱不计算脚手架。

9、钢筋混凝土短肢剪力墙的脚手架如何计算?答:钢筋混凝土短肢剪力墙的脚手架按钢筋混凝土墙的脚手架规定计算。

10、电梯井壁能否计算脚手架?答:电梯井按电梯井孔以座计算,电梯井壁的施工不能再计算脚手架。

11、基础施工时计算满堂脚手架,定额规定按底板面积计算,其中底板指什么?深度有无规定?答:底板是指基础的底板,而不是指垫层。

深度应大于1.2m。

12、挑脚手架只有钢管的子目,如实际用毛竹搭设如何套定额?答:套钢管挑脚手架的子目,不换算。

13、悬挑外廊的脚手架如何计算?答:悬挑外廊挑出外墙在1.2m以上时,可按顺墙方向长度计算挑脚手架。

14、阳台隔墙可否计算脚手架?答:可以,按相应墙脚手架的规定计算。

15、总包施工单位将外装饰分包,能否计算装饰外架?答:不能,外脚手架也不乘系数。

山西定额计算规则

山西定额计算规则

山西定额说明及计算规则一、建筑工程总说明一、《建筑工程预算定额》(以下简称本定额)是根据《建设工程工程量清单计价规范》(GB50500-2008)、《全国统一建筑工程基础定额(土建工程)》(GJD-101-95)、《建设工程劳动定额》(LD/T72.1~11-2008),及现行国家产品标准、设计规范和施工验收规范、质量评定标准、安全操作规程,在2005年《山西省建筑工程消耗量定额》的基础上,结合我省设计、施工、招投标的实际情况,进行编制的。

二、本定额是以量价合一的形式表现人工、材料、机械台班消耗量,并在执行过程中对价格实行动态管理的计价定额。

省工程建设标准定额站负责人工、机械台班单价的动态管理,各市建经站(或标定站)负责材料价格的动态管理。

三、本定额适用于清单计价和定额计价,是编制施工图预算、进行工程拨款、竣工结算、考核工程成本、编制企业定额的重要参考;是招标工程编制标底(或招标控制价),建筑企业进行投标报价的基础;是选择经济合理的设计方案的依据;也是编制建筑工程概算及投资估算指标的依据。

四、本定额适用于全省范围内的一般工业和民用建筑的新建、扩建、改建工程。

不适用于修缮及临时性工程。

五、本定额的人工、材料及机械消耗量反映了我省当前建筑工程施工的技术和组织水平。

除定额中允许调整或换算者外,不得因具体工程的施工组织、操作方法、人工、材料、机械消耗等与本定额不同而调整定额。

六、人工工日消耗量及单价的确定:1.本定额人工工日不分工种、技术等级,一律以综合工日表示。

内容包括基本用工、超运距用工、辅助用工和人工幅度差。

其中基本用工以《建设工程劳动定额》(LD/T72.1~11-2008)为基础计算,缺项部分,参照我省现行《建筑安装工程补充劳动定额》计算。

2.人工单价是根据建设部、财政部建标【2003】206号文件规定的人工费组成并结合我省劳动力市场因素综合确定的。

七、材料消耗量及价格的确定:1.本定额中的材料包括主要材料、辅助材料、零星材料等。

《山西省建设工程计价依据》(2018)定额调整

《山西省建设工程计价依据》(2018)定额调整

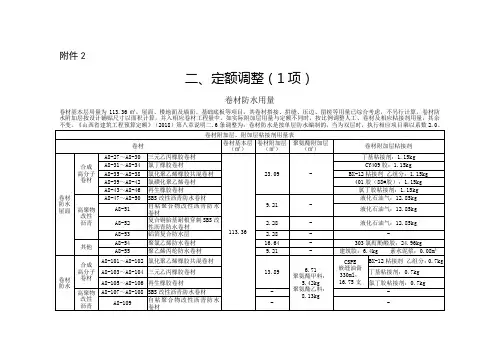

附件2
二、定额调整(1项)
卷材防水用量
卷材基本层用量为113.36㎡。屋面、楼地面及墙面、基础底板等项目,其卷材搭接、拼缝、压边、留槎等用量已综合考虑,不另行计算。卷材防水附加层按设计铺贴尺寸以面积计算,并入相应卷材工程量中。如实际附加层用量与定额不同时,按比例调整人工、卷材及相应粘接剂用量,其余不变。《山西省建筑工程预算定额》(2018)第八章说明二.6条调整为:卷材防水是按单层防水编制的,当为双层时,执行相应项目乘以系数2.0。
BX-12粘接剂 乙组分:1.15kg
A8-39~A8-42
氯磺化聚乙烯卷材
401胶(88#胶):1.15kg
A8-43~A8-46
再生橡胶卷材
氯丁胶粘接剂:1.15kg
高聚物
改性
沥青
A8-47~A8-50
SBS改性沥青防水卷材
9.21
-
液化石油气:12.85kg
A8-51
自粘聚合物改性沥青防水卷材
液化石油气:12.85kg
A8-52
复合铜胎基耐根穿刺SBS改性沥青防水卷材
2.28
-
液化石油气:12.85kg
A8-53
铝箔复合防水层
2.28

-
其他
A8-54
聚氯乙烯防水卷材
16.64
-
303氯酊酚醛胶:24.96kg
A8-55
聚乙烯丙纶防水卷材
9.21
-
建筑胶:6.4kg 素水泥浆:0.08m³
卷材
防水
合成
高分子
卷材
A8-101~A8-102
氯化聚乙烯橡胶共混卷材
13.89
6.71
聚氨酯甲料:5.42kg

山西定额解释全套

山西定额解释全套

2011年《山西省建设工程计价依据》解释(一)建筑工程1.问:当建筑物层高超过3.3m时应如何执行脚手架子目?答:当建筑物层高超过3.3m时应根据施工组织设计,按照预算定额第十三章的规定,重新计算脚手架费用。

相关定额子目中已经包括的脚手架费用亦不扣除。

2.问:细石混凝土地面的工程量计算规则是什么?答:细石混凝土地面按主墙间的净空面积以平方米计算。

应扣除凸出地面的构筑物、设备基础、室内管道、地沟等所占面积(不需做面层的地沟盖板所占的面积亦应扣除),不扣除单个面积0.3m2以内的柱、垛、附墙烟囱及孔洞所占面积,门洞、空圈、暖气包槽、壁龛的开口部分并入相应工程量中。

3.问:预算定额中垂直运输及超高费的计费基数如何计算?答:预算定额中垂直运输和超高费的计费基数为:区分不同建筑物的结构类型及檐高,以工程项目(即定额第一章到第十章的内容)的定额直接工程费为计费基础进行计算。

装饰工程1.问:预算定额第五章说明第五条关于木线条、石膏线条油漆的说明具体应如何理解?答:该条说明为:①木线条安装在木质基层上刷同色油漆、涂料时,并入木装饰面中计算,执行其他木材面油漆子目,木线条按展开面积乘以0.83系数计算工程量(依据本章说明中表5.3中的第13条);②石膏线条安装在石膏板和抹灰面基层上刷同色油漆、涂料时,均应并入基层装饰面中计算,执行抹灰面油漆子目,石膏线条按墙面油漆、涂料的计算规则计算工程量。

2.问:装饰工程中当层高超过3.3m时,脚手架费用应如何计算?答:层高超过3.3m时脚手架费用的计算同建筑工程(详见建筑工程解释第1条)。

安装工程1.问:第二册《电气设备安装工程》中,电缆保护钢管、塑料管埋地敷设项目在什么情况下使用?答:该项目适用于较长距离电缆穿钢管、塑料管埋地敷设,不适用电缆穿建筑物、电缆穿越道路的保护管敷设。

2.问:第八册《给排水、采暖、燃气工程》中,塑料管安装项目是否包括管卡安装?答:塑料管安装项目不包括管卡安装,需要另套管卡安装项目。

山西2011《建筑工程预算定额》定额说明及计算规则

山西2011《建筑工程预算定额》定额说明及计算规则

山西2011《建筑工程预算定额》定额说明及计算规则目录总说明-------------------------------------总说明第一章土石方工程---------------------第一章土石方工程第二章地基处理工程-------------------第二章地基处理工程第三章砌筑工程-----------------------第三章砌筑工程第四章混凝土及钢筋混凝土工程---------第四章混凝土及钢筋混凝土工程第五章厂库房大门、特种门及木结构工程--第五章厂库房大门、特种门及木结构工程第六章金属结构制作工程----------------第六章金属结构制作工程第七章屋面及防水工程---------------------第七章屋面及防水工程第八章保温、隔热工程---------------------第八章保温、隔热工程第九章构件运输及安装工程-----------------第九章构件运输及安装工程第十章垫层、找平层工程-------------------第十章垫层、找平层工程第十一章支护及机械降水工程---------------第十一章支护及机械降水工程第十二章模板工程-------------------------第十二章模板工程第十三章脚手架工程-----------------------第十二章模板工程第十四章垂直运输及超高费-----------------总说明一、《建筑工程预算定额》(以下简称本定额)是根据《建设工程工程量清单计价规范》(GB50500-2008)、《全国统一建筑工程基础定额(土建工程)》(GJD-101-95)、《建设工程劳动定额》(LD/T72.1~11-2008),及现行国家产品标准、设计规范和施工验收规范、质量评定标准、安全操作规程,在2005年《山西省建筑工程消耗量定额》的基础上,结合我省设计、施工、招投标的实际情况,进行编制的。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

山西省建筑工程预算定额问题解答1.问:定额中石材价格158.92元/m2而实际与定额中价格不同时该如何解决?取费如何取定?答:如果实际与定额不同时,超出部分按材差处理,不参与取费,只取定编费及税金。

3.问:定额中木质踢脚及石材踢脚线高度各是按多少考虑的?答:木质踢脚线高度是按120mm、石材踢脚线高度是按150mm考虑的。

4.问:定额中铝合金门、窗框料壁厚是如何取定的?答:铝合金窗框料壁厚90系列是按1.4mm、70系列是按1.2mm、门框料壁厚是按1.4mm取定的。

5.问:塑钢平开窗如何计算面积?答:按设计窗洞口计算面积。

6.问:门窗工程中如果门没有造型该如何计算工程量?答:木质装饰门扇工程量按扇外围尺寸以平方米计算。

7.问:硝基清漆中木线条是按几遍考虑的?答:硝基清漆中木线条是按五遍考虑的。

8.问:定额7-175子目中天棚、墙面板缝粘贴胶带单位是"100m"还是"100m2"?是否按封板面积满算?1.问:高层建筑采用塑钢窗,是否需要装接地线?答:没有标准规范,一般均不做接地线。

2.问:声控开关安装选用什么定额子目?答:执行全统山西省价目表第二册2-1637子目。

3.问:PVC穿线管执行什么子目?答:执行全统山西省价目表第二册“钢性阻燃管”项目。

4.问:兀接箱执行什么定额?答:执行“成套配电箱安装”子目。

5.问:防雷引下线利用二根主筋作引下线,主筋采用螺纹连接时,采用钢筋跨接,是否应另计跨接处及钢筋?答:2-746子目已按焊接方式考虑,并考虑了所用钢筋,因此,不能再计算跨接和主材钢筋量。

6.问:大口径铝塑和塑料给水管执行什么定额?答:定额缺项,需编制补充定额。

7.问:第八册中无塑料阀门的安装,如何套用定额?答:按同规格阀门安装定额子目乘0.65系数。

8.问:铝合金风口套用什么子目?答:第九册定额中风口的制安适用于铁质风口,铝合金风口制安需编制补充定额。

9.问:单向对流散热器套用什么定额?答:执行柱型散热器安装子目。

2000年《山西省建设工程预算定额》安装部分问题解答(续)1.问;热力设备整套机组联合试运转费和电气设备配合机械设备进行联合试运转费,是电气设备配合机械设备进行单体试运转费应如何计取?答:热力设备整套机组联合试运转费和电气设备配合机械设备进行联合试运转费按安装费约10%计取(不包括设备费);电气设备配合机械设备进行单体试运转费按人工费约15%计取,其中人工工资占25%。

以上二项费用中,电气设备配合机械设备进行单体试运转费可以参与计算其他各项费用。

热力设备整套机组联合试运转费和电气设备配合机械设备进行单体试运转费除计算定编费、税金外,不参与计算其他各项费用。

热力设备整套机组联合试运转费和电气设备配合机械设备进行单体试运转费除计算定额费、税金外,不参与计算其他各项费用。

2.问:第十一册11-40,11-2242~2449子目的计量单位是否有误?答:有误。

11~40子目计量单位“100kg”,11~2242~2449子目计量单位“10"个费用定额综合解释1.问:二000年《山西省建筑工程费用定额》中间接费和利润的取费基础是否有误?答:二000年《山西省建筑工程费用定额》中间接费和利润的取费基础有误。

间接费取费基础应为“直接工程费”,利润的取费基础应为“直接工程费+间接费”。

2.问:二000年《山西省建筑装饰工程费用定额》与二000年《山西省建设工程费用定额》里,关于工程类别划分标准中,一般民用建筑工程的分类指标其建筑面积不同。

请问以哪一个为准?答:以二000年《山西省建筑工程费用定额》为准!即:一类大于10000m2,二类大于6000m2,三类大于3000m2,四类小于等于3000m2。

3.问:修缮安装中炉窑砌筑如何取费?答:拆除部分可按修缮安装取费,炉窑砌筑部分可按新建的炉窑砌筑取费。

4.问:施工现场备用的柴油发电机、水泵等按预算定额台班单价计算后,取费如何计算?答;施工现场备用的柴油发电机、水泵等是指用于施工现场供电供水没有保障,为了按期完成施工任务,经建设单位同意,而备用的发电机、水泵等,按预算定额台班单价乘以由甲乙双方签认的台班数量计算后,其取费按定额台班单价的12%计算后,再计取定编费和税金。

5.问:应由建设单位承担的施工现场“三通一平”与施工单位包括在临建费内开支的道路、水、电、管线等,如何划分?水、电源由建设单位按施工组织设计或施工方案接通一点或数点,其距建筑物的距离是多少?答:“三通一平”,即路通、电通、水通和施工现场内的场地平整。

这些施工前的准备工作,应由建设单位负责解决,或委托施工单位承包。

“路通”是指建设单位应在开工前结合永久性道路规划,将建设区域内主干线修通;同时建设单位应负责连通城市道路和建设区域道路的专用线、桥梁、涵洞的建设及维修。

“电通”是指建设单位应负责解决变配电设备和用房,办理申请用电和接电,动力、照明、通讯主干线的架设,并将支线引至离建筑物50m以内。

“水通”是指建设单位负责将上水管线接到离建筑物50m内的位置,并负责总体排水系统,但单位工程范围内的排水,应由施工单位负责。

6.问:建设单位提供旧材料用于建筑工程上,这部分材料价是否进入取费基础?答:由建设单位提供的旧材料(如:旧砖、旧道渣等等)用于建筑工程上,施工单位编制预(结)算时仍按定额规定计算,计取费用后,把这部分材料费返给建设单位。

7.问:冬季采用暖棚法及蒸气养护法施工增加的费用,是否还计取冬季施工增加费?答:暖棚法及蒸气养护法施工增加的费用,按规定允许另行计算,但其他直接费中的冬雨季施工增加费不再计取。

8.问:混凝土构件增值税以制作费为基础计算,构件制作内是否包括钢筋及预埋铁件?答:应包括钢筋、预埋铁件。

9.问:建筑物高度在20m以下,但由于地区水源有限,施工时必须加压抽水施工,其加压抽水台班费由谁负责支付?答:由建设单位负责,并列入直接费。

10.问:在城市建筑中汽车外运土,环保部门要收取道路卫生费,弃土地区要收弃土占地费,这部分费用定额中是否包括?答:定额中未包括,发生时可根据当地政府有关规定及收款单据列入预算,但这部分费用除应计取税金外,不得再计取任何费用。

山西省建筑工程预算定额问题解答总说明1.问:晋建标字[2000]160号文件中“……山西省建筑工程预算定额……自二000年七月一日起执行。

本文下发前已办理了工程价款结算的,一律不再找补。

”如何解释?答:文件中说的“自二000年七月一日起执行”,是指二000年七月一日起施工的工程执行二000年定额。

二000年七月一日前施工的工程应执行95年定额,不论结算与否,一律不得执行二000年新定额。

2.问:施工的建筑垃圾外运,定额中是否包括?答:按施工规范和现行定额规定对建(构)筑物进行合理施工所产生的建筑垃圾外运,定额中未包括,若发生时,应另行计算。

3.问:定额中砂是按干砂还是按净干砂考虑的?答:定额中除砂浆用砂是按净干砂计算的,其它用砂是按干砂(含水率为零)计算的。

砂的膨胀系数和过筛损耗已包括在定额内。

第一章土石方工程1.问:先打桩后挖土,采用人工挖土时,挖土定额是否应增加系数?挖桩顶有无厚度要求?答:人工挖桩顶以上土方是按桩顶设计标高以上1.0m厚的土层考虑的。

人工挖桩顶以上土方,厚度在1m以内(包括1m)按相应定额乘以1.2系数计算;超过1m以外的部分按相应人工挖土定额执行。

2.问:机械土方施工中土壤内砾石比例大于30%,或为多年沉积的砂砾以及泥砾层石质时,应执行什么定额?答:可执行机械出渣运渣子目。

3.问:机械挖土方,其中10%提供挖方量及人工挖桩间土定额部分土方的坑内运输如何计算?答:定额中不包括运输,发生时另计。

4.问:机械填土碾压中黄土的用量为1148m3,是否有误?答:有误。

应为1179m3。

5.问:双轮车从坑下向上运土、石方时,坡道部分增加推车工,如何执行定额?答:双轮车运土、石方,定额中已考虑了15%的坡度,如超过者,其中斜坡长度可按其水平距离乘以1.5系数计算,仍执行双轮车运土、石方子目。

6.问:《山西省建筑工程预算定额》26页注2:“定额中不包括井点管的进出场费用”,发生时如何计算?答:经综合测定,在25km以内每台套井点机组进出场需使用8t载重汽车一个台班,单价为405.25元/台班,8t汽车式起重机一个台班,单价为449.96元/台班,每台套井点机组进出场费合价为855.21元,列入预算。

7.深井降水时,降水井以外的管道、地沟排水如何执行定额?答:定额中没有包括,可根据施工组织设计另行计算。

8.问:潜水泵抽水,执行什么定额?答:执行泵类排水定额,实际使用潜水泵时,泵类单价可以换算,台班用量不变。

第二章地基处理工程1.问:空桩的预算价格如何计算?答:空桩预算价格是由空桩部分的成孔所需人工、材料、机械台班消耗组成的。

人工费=打桩机械台班消耗量×打桩小组成员数×人工工日单价材料费=材料费总和—桩内填充料消耗量×材料单价机械费=打桩机械台班消耗量×打桩机械台班单价例如:某打孔灌注混凝土桩适用定额子目2—30,施工中空桩长0.8m,试计算空桩每10m3预算价格。

解:空桩的预算价格为:520.69+115.87+1755.22=2391.78(元/ m3)其中:人工费为:1.69×13×23.70=520.(元)材料费为:1814.55—12.69×133.86=115.87(元)机械费为:1.69×1038.59=1755.22(元)2.问:打灰土挤密桩的机械是否应有履带式起重机?答:定额2—54~57子目中,应增加15t履带式起重机,消耗量与打桩机消耗量相同,台班单价为565.07元。

定额中机械费和预算价格也应进行调整。

3.问:钻孔桩成孔泥浆外运体积如何计算?答:(1)钻孔桩成孔泥浆外运体积,其泥浆工程量按设计成孔体积乘以2.5~3.0系数计算。

泥浆外运一般是根据地质情况综合测算将泥浆直接输入洒水车内运输的,其最大限量不得超过设计成孔体积的三倍;如将泥浆输入泥浆池内再外运时,可按2.5~2.8倍计算(其具体倍数可由甲乙双方在现场测定)。

(2)场地比较宽阔将泥浆输入池内经过沉淀后再外运者,可按外运土定额执行。

4.问:定额2—153子目“现浇混凝土护壁”工作内容是否有误?答:该子目工作内容错误,正确的应是:“1.安、拆护壁模具,模具整理、刷油、堆放。

2.孔内照明,安全设施搭拆。

”5.问:凿桩头适用于凿桩高度在设计超灌长度范围内的桩头,如超过超灌长度的桩头如何执行定额?答:凿桩头体积,原则上不允许超过规范或定额规定的超灌长度。

但当打桩与凿桩头非同一单位施工或遇其他特殊情况时,超过超灌长度的桩头部分可按相应定额乘以0.80系数执行。
