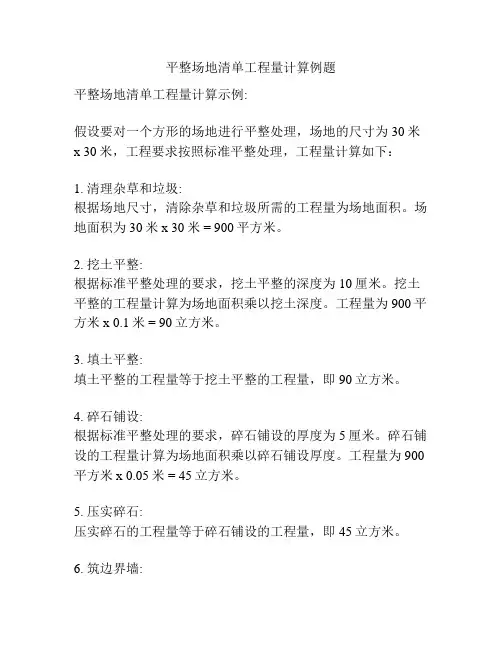

平整场地清单工程量计算示例:
假设要对一个方形的场地进行平整处理,场地的尺寸为30米x 30米,工程要求按照标准平整处理,工程量计算如下:
1. 清理杂草和垃圾:
根据场地尺寸,清除杂草和垃圾所需的工程量为场地面积。

场地面积为30米 x 30米 = 900平方米。

2. 挖土平整:
根据标准平整处理的要求,挖土平整的深度为10厘米。

挖土平整的工程量计算为场地面积乘以挖土深度。

工程量为900平方米 x 0.1米 = 90立方米。

3. 填土平整:
填土平整的工程量等于挖土平整的工程量,即90立方米。

4. 碎石铺设:
根据标准平整处理的要求,碎石铺设的厚度为5厘米。

碎石铺设的工程量计算为场地面积乘以碎石铺设厚度。

工程量为900平方米 x 0.05米 = 45立方米。

5. 压实碎石:
压实碎石的工程量等于碎石铺设的工程量,即45立方米。

6. 筑边界墙:
根据场地尺寸,筑边界墙的长度为4条边长之和。

场地四条边长均为30米,筑边界墙的工程量为4条边长x 30米= 120米。

通过以上计算,可得出平整场地清单的工程量:
- 清理杂草和垃圾: 900平方米
- 挖土平整: 90立方米
- 填土平整: 90立方米
- 碎石铺设: 45立方米
- 压实碎石: 45立方米
- 筑边界墙: 120米。

工程量清单计价实例百度文库

工程量清单计价实例百度文库

1.某工程基础平面图及剖面图如图所示,土壤为三类土,按施工组织设计要求,基槽和房心回填土在槽边堆放,余土外运,运距5km,编制平整场地、挖基础土方工程量清单。

基础平面图及基础详图【解】(1平整场地工程量S=(9+0.12×2×(5+0.12×2=9.24×5.24=48.42(m2(2挖基础土方工程量基槽长度:L外=(9+5×2=28.0m L内=(5-0.6×2×2=7.6m垫层宽度:B=1.20m挖土深度:h=1.90-0.30=1.60(m清单工程量:V=(28+7.6×1.2×1.6=68.35(m3(3编制“分部分项工程量清单”如表所示。

分部分项工程量清单工程名称:×××工程2.例题1中,基础为C20钢筋混凝土条形基础,C10混凝土垫层,编制条形基础混凝土工程量清单。

【解】外墙基础长:L外=(9+5×2=28(m内墙基础长:L内=(5-0.5×2×2=8.0(m1—1剖面面积:S1=1×0.1=0.1(m2S2=[1+0.24+(0.05+0.0625×2×2]×0.1+2=0.08(m2内外墙基础混凝土:Vi=(S1+S2×(L外+L内=(0.1+0.08×(28+8=6.48m3内外墙交接处混凝土:LD=0.5-0.12-0.0625×2-0.05=0.205(mb=0.24+0.0625×4+0.05×2=0.59(mVD=4LD×HD×(2b+B/6=4×0.205×0.1×(2×0.59+1=0.179(m3条形基础混凝土工程量清单:V=V1+VD=6.48+0.179=6.66(m3编制“分部分项工程量清单”如下表所示。

工程算量习题及答案

工程算量习题及答案

一、简答题(共25分,每小题5分)1.建筑工程预算定额有哪些作用?2.其他项目清单有哪些内容?3.什么是“两算”对比?“两算”对比有何意义?4.工程项目的工程量清单计价程序是什么?5.投标人应如何处理招标文件中清单内容不妥或遗漏的内容?二.计算题(共35分,第一题15分,第二题20分)1.某工程使用425号普通硅酸盐水泥,货源从甲、乙、丙、丁四个厂进货,甲厂供货30%,出厂价284元/T,乙厂供货25%,出厂价265元1.T2.F3.F4.T5.T6.F7.T8.T9.F10.F四、简答题(共25分,每小题5分)1.建筑工程定额在我国工程建设中具有重要的地位和作用,主要表现在以下几个方面:(1)是评定优选工程设计方案经济合理性的依据(2)是招标投标活动中编制标底标价的重要依据(3)是施工企业组织和管理施工的重要依据(4)是施工企业和项目部实行经济责任制的重要依据(5)是总结先进生产方法的手段2.第一部分指的是招标人部分(不可竞争性)。

招标人部分指的是由招标人提出费用项目,并预估该项目所需的金额,由投标人计入报价中的费用项目,包括预留金和材料购置费两项。

第二部分为投标人部分(可竞争性)。

投标人部分指的是由招标人提出费用项目且提出费用项目的数量,由投标人进行报价,计入报价中的费用项目。

包括总承包服务费和零星工作项目费两项。

3.施工图预算与施工预算之间的对比叫“两算”对比。

通过“两算”对比分析,找到企业计划与社会平均先进水平的差异,从而控制实际成本的消耗。

通过对各分项“费差”(即价格的差异)5.(3)包装费:水泥纸袋包装费已包括在材料原价内,不另计算。

但包装回收值应在材料预算价格中扣除。

纸袋回收率为50%,纸袋回收值按0.10元/个计算。

则包装费应扣除值为:20×50%×0.10=1.00元/t(4)运输费25元/t(5)材料采购及保管费(276+8.19+25)×2%=6.18元/t425号普通硅酸盐水泥预算价格为:预算价格=276+8.19+25+6.18-1.00=314.37元/t2.解:H全=1.5+0.1-0.3=1.3>1.2,放坡,查表K=0.5H湿=1.5+0.l-0.6=1(m)1—1:外墙L=8×2=16(m)内墙L=(8-0.24)×0.97=7.53(m)V全=(1.4+0.2+2×0.3+0.5×1.3)×1.3×23.53=87.18(m3)3.4.5.普通窗按以平方米计算。

工程量清单计价实例

工程量清单计价实例

1.某工程基础平面图及剖面图如图所示,土壤为三类土,按施工组织设计要求,基槽和房心回填土在槽边堆放,余土外运,运距5km,编制平整场地、挖基础土方工程量清单。

基础平面图及基础详图【解】(1)平整场地工程量S=(9+0.12X2)X (5+0.12X2)=9.24 X 5.24=48.42(m2)(2)挖基础土方工程量基槽长度:L 外=(9+5)X2=28.0m L 内=(5-0.6X2)X2=7.6m垫层宽度:B=1.20m挖土深度:h=1.90-0.30=1.60(m)清单工程量:V=(28+7.6)X 1.2X 1.6=68.35(m3)⑶编制“分部分项工程量清单”如表所示。

分部分项工程量清单工程名称:XXX工程2.例题1中,基础为C20钢筋混凝土条形基础,C10混凝土垫层,编制条形基础混凝土工程量清单。

【解】外墙基础长:L外=(9+5) X2=28(m) 内墙基础长:L内=(5-0.5X2)X 2=8.0(m) 1—1 剖面面积:S i=1X0.1=0.1(m2)S2=[1 + 0.24+ (0.05 + 0.0625X2) X2]X0.1 + 2 = 0.08(m2)内外墙基础混凝土: Vi=(S1+ S2) X (L 外+L 内)=(0.1 + 0.08) X (28+8)=6.48m3 内外墙交接处混凝土: L D=0.5-0.12-0.0625X2-0.05 = 0.205(m)b=0.24+0.0625 X4+0.05X 2=0.59(m)V D=4L D XH D X (2b + B) / 6=4X0.205X0.1X (2X0.59 + 1)=0.179®)条形基础混凝土工程量清单:V=V1+V:6.48 + 0.179 = 6.66(m3)编制“分部分项工程量清单”如下表所示。

分部分项工程量清单3.在图中±0.00以下采用MU1O普通粘土砖,M5.0水泥砂浆砌筑,土0.00以上采用MU10多孔砖,M5水泥石灰砂浆砌筑,-0.06m处设墙基防潮层为1:2.5水泥砂浆,编制砖基础的工程量清单计价。

建筑工程工程量计算例题

建筑工程工程量计算例题
其中:人工费=(20.9+4.98)×12.38 × 19.7/10= 376.32元 机械使用费=(20.9+4.98)×17.43/10=26.89元
材料费=2703.41-376.32-26.89 =2300.2元
精选课件
4
【例2.4】 根据(图2.3)所示基础施工图的尺寸,试计 算编制工程量清单时砖基础的工程量(基础墙厚为 240mm,其做法为三层等高大放脚,增加的断面 面积为ΔS = 0.0945m2折加高度为Δh = 0.394m)
精选课件
2
某基础平面、剖面示意图
精选课件
3
解:外墙砖基工程量为: (8+6)×2 × 0.365 ×(1.7+0.345)=20.9m3
内墙砖基工程量为: [(4-0.12-0.365 × 0.5)+(6-0.365)] × 0.24×(1.7+0.525)=4.98m3
定额直接费=(20.9+4.98)×1752.05/10 =2703.41元
V =(0.24×1.8+0.0945)×(59.4+36.84)= 50.6 m³ 或V = 0.24×(1.8+0.394)×(59.4+36.84)= 50.6 m³
精选课件
7
【例2.5】 根据(图2.4)所示某建筑为砖墙结构,有屋架,下 玄标高为3.1m,无天棚,门窗均用钢筋混凝土过梁,外墙 中过梁体积为0.8m³,内墙中过梁体积为0.12m³,墙厚均为 240mm,门窗洞口尺寸: M1为1000mm×2100mm, M2为900mm×2100mm, C1为1000mm×1500mm, C2为1500mm×1500mm, C3为1800mm×1500mm, 试计算编制工程量清单时该建筑砖墙的工程量。

工程量计算例题

工程量计算例题

1.计算下图所示现浇C20钢筋混凝土带形基础的工程量2.如图16所示内外墙毛石基础、砖基础平面图和剖面图,毛石基础每级高度为350mm,试计算砌体基础工程量。

3.如下图所示,计算多层建筑物的建筑面积。

4.见图,按图计算梁式带基工程量,套用定额。

5.某项目肋梁楼板施工图,板中未注明的构造筋为¢8@200;构造筋搭接长度300;板厚120㎜;求有梁板的钢筋用量。

6.如图,柱子截面为600*650;抗震等级:二级;混凝土强度等级:C30;锚固长度:一级27d 二级 34/38d;搭接长度:一级38d 二级 48/54d;保护层:基础梁 40mm,框架梁柱 25mm,板厚15mm;直径>22mm时为直螺纹连接,直径≤22mm时为搭接。

直径>12mm时,10米长一个接头;直径≤12mm时,12米长一个接头。

7.计算厂区道路中挖路槽、灰土垫层、混凝土路面及路面缩缝工程量,并套用定额。

已知:(1)设定厂区与路面标高分别是:厂区标高-0.450m,路面为-0.550m。

(2)道路宽6m,长100m(直道),工程做法:3:7灰土垫层200厚; C25混凝土220厚;沿路面纵向每5m设缩缝一道,缝高H=60mm,沥青木板解: 1.工程量计算人工挖路槽工程量为: 100×6.5×(0.2+0.22+0.1)=338 m3灰土垫层工程量为: 100×6.5=650 m2混凝土路面工程量为:100×6=600 m2路面沥青木板缩缝工程量为:19×6×0.06=6.84 m22.定额应用A10-1 人工挖路槽A10-18 3:7灰土垫层(厚20cm)A10-73 混凝土路面(厚20cm)A10-74 混凝土路面厚度增2cm(R,C,J*2)A10-84 沥青木板缩缝8.某高层框架结构发生的特、大型机械有履带式挖掘机3台(1m3以外)、塔式起重机1台(60KNm)、施工电梯1步(75m),试计算特、大型机械进出场及安拆费。

工程量计算例题DOC

工程量计算例题DOC

【例】某工程采用预拌混凝土,已知C20混凝土独立基础85m3,独立基础模板接触面积179.1m2,用工料单价法计算工程造价(按三类工程取费,市区计取税金,预拌混凝土市场价330元/m3),其他可竞争措施项目仅计取“生产工具用具使用费”、“检验试验配合费”。

工程预算表取费程序表例题解析:1.其他可竞争措施项目中的其他11项费用按建设工程项目的实体项目和可竞争措施项目(11项费用除外)中人工费与机械费之和乘以相应系数计算。

2.企业管理费、规费、利润的计费基数是相同的,即按直接费中的人工费与机械费之和乘以相应费率,其中直接费包括直接工程费和措施费。

3.价款调整包括人、材、机的价差调整,价款调整不参与取企业管理费、规费和利润。

4.注意2012年新定额安全生产、文明施工费计算的变化。

【例】如图,计算人工挖土方、钎探、回填土、余土外运、砖基础工程量。

(土质类别为二类,垫层C15砼,室外地坪-0.300)【例】如下图所示尺寸,求混凝土带型基础模板和混凝土的工程造价。

备注:按三类工程取费,企业管理费费率为17%,利润费率为10%,规费费率为25%,税金税率为3.48%,安全生产、文明施工费为4.25%。

解:(1)带型基础外侧模板 S1=[(4.5×2+0.5×2)×2+(4.8+0.5×2)×2]×0.3=9.48 m2(2) 带型基础内侧模板 S2=[(4.5-0.5×2)×2+(4.8-0.5×2)×2]×0.3×2=8.76 m2带型基础模板工程量 S= S1+ S2=18.24 m2(模板工程量3分)(3)带形基础混凝土外墙 V=1×0.3×(4.5+4.5+4.8)×2=8.28 m3 (混凝土工程量2分)内墙 V=1×0.3×(4.8-1)=1.14 m3 (混凝土工程量2分)合计:9.42 m3预算表取费:1. 直接费 3329.7元2.其中人+机 1021.36元3.企业管理费 1021.36×17%=173.63元4.规费 1021.36×25%=255.34元5.利润 1021.36×10%=102.14元6安全生产、文明施工费 3860.81×4.25%=164.08元7.税金 4024.89×3.48%=140.07元【例】如图所示内外墙毛石基础、砖基础平面图和剖面图,毛石基础每级高度为350mm,试计算砌体基础工程量。

土石方工程工程量计算实例

土石方工程工程量计算实例

土石方工程1.如下图所示,底宽1.2m,挖深1.6m,土质为三类土,求人工挖地槽两侧边坡各放宽多少?【解】已知:K=0.33,h=1.6m,则:每边放坡宽度b=1.6×0.33m=0.53m地槽底宽1.2m,放坡后上口宽度为:(1.2+0.53×2)m=2.26m2.某地槽开挖如下图所示,不放坡,不设工作面,三类土。

试计算其综合基价。

【解】外墙地槽工程量=1.05×1.4×(21.6+7.2)×2m3=84.67m3内墙地槽工程量=0.9×1.4×(7.2-1.05)×3m3=23.25m3附垛地槽工程量=0.125×1.4×1.2×6m2=1.26m3合计=(84.67+23.25+1.26)m3=109.18m3套定额子目1-33 1453.23/100m2×767.16=11148.60(元)挖地槽适用于建筑物的条形基础、埋设地下水管的沟槽,通讯线缆及排水沟等的挖土工程。

挖土方和挖地坑是底面积大小的区别,它们适用建造地下室、满堂基础、独立基础、设备基础等挖土工程。

3.某建筑物基础如下图所示,三类土,室内外高差为0.3米。

计算:(1)人工挖地槽综合基价;(2)砖基础的体积及其综合基价。

砖基础体积=基础顶宽×(设计高度+折加高度)×基础长度砖基础大放脚折扣高度是把大放脚断面层数,按不同的墙厚,折成高度。

折加高度见下表。

表1 标准砖基础大放脚等高式折加高度(单位:m)【解】(1)计算挖地槽的体积:地槽长度=内墙地槽净长+外墙地槽中心线长={[5.00-(0.45+0.3+0.1)×2]+[7+5+7+5]}m=27.30m地槽体积=(0.9+2×0.3+2×0.1)×1.0×27.30m3=46.41m3套定额子目1-33 1453.23/100m2×46.41=674.44(元)(2)计算砖基础的体积:本工程为等高式大放脚砖基础,放脚三层,砖,查上表得折扣高度为0.259。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

【例】某工程采用预拌混凝土,已知C20混凝土独立基础85m3,独立基础模板接触面积179.1m2,用工料单价法计算工程造价(按三类工程取费,市区计取税金,预拌混凝土市场价330元/m3),其他可竞争措施项目仅计取“生产工具用具使用费”、“检验试验配合费”。

工程预算表取费程序表例题解析:1.其他可竞争措施项目中的其他11项费用按建设工程项目的实体项目和可竞争措施项目(11项费用除外)中人工费与机械费之和乘以相应系数计算。

2.企业管理费、规费、利润的计费基数是相同的,即按直接费中的人工费与机械费之和乘以相应费率,其中直接费包括直接工程费和措施费。

3.价款调整包括人、材、机的价差调整,价款调整不参与取企业管理费、规费和利润。

4.注意2012年新定额安全生产、文明施工费计算的变化。

【例】如图,计算人工挖土方、钎探、回填土、余土外运、砖基础工程量。

(土质类别为二类,垫层C15砼,室外地坪-0.300)【例】如下图所示尺寸,求混凝土带型基础模板和混凝土的工程造价。

备注:按三类工程取费,企业管理费费率为17%,利润费率为10%,规费费率为25%,税金税率为3.48%,安全生产、文明施工费为4.25%。

解:(1)带型基础外侧模板 S1=[(4.5×2+0.5×2)×2+(4.8+0.5×2)×2]×0.3=9.48 m2(2) 带型基础内侧模板 S2=[(4.5-0.5×2)×2+(4.8-0.5×2)×2]×0.3×2=8.76 m2带型基础模板工程量 S= S1+ S2=18.24 m2(模板工程量3分)(3)带形基础混凝土外墙 V=1×0.3×(4.5+4.5+4.8)×2=8.28 m3 (混凝土工程量2分)内墙 V=1×0.3×(4.8-1)=1.14 m3 (混凝土工程量2分)合计:9.42 m3预算表取费:1. 直接费 3329.7元2.其中人+机 1021.36元3.企业管理费 1021.36×17%=173.63元4.规费 1021.36×25%=255.34元5.利润 1021.36×10%=102.14元6安全生产、文明施工费 3860.81×4.25%=164.08元7.税金 4024.89×3.48%=140.07元【例】如图所示内外墙毛石基础、砖基础平面图和剖面图,毛石基础每级高度为350mm,试计算砌体基础工程量。

【例】如图所示单层建筑,内外墙用M5混合砂浆砌筑。

假设外墙中圈梁、过梁体积为1.2m3,门窗面积为16.98m2;内墙中圈梁、过梁体积为0.2m3,门窗面积为1.8m2。

屋面板为120mm厚C20钢筋混凝土现浇板,板下有钢筋混凝土圈梁,顶棚抹灰厚10mm。

内外墙轴线均居于墙中。

试计算砖墙砌体工程量并计算直接工程费用。

图某建筑物平面图、外墙详图解:1.外墙长:L中=(5.00+9.00)×2=28(m)2.内墙净长:L净=5.00-0.36=4.64(m)3.墙高h:由于该建筑为平屋面,内墙高度为3.88(4.0-0.12)m,外墙高度为4.0(含圈梁)m。

4.墙体体积计算见表4-5-8,墙体体积合计为37.17m3(1)外墙砖砌体体积=外墙砖砌体面积×墙厚=(外墙面积-门窗洞口面积)×墙厚-圈、过梁体积=(4×28-16.98)×0.365-1.2=95.02×0.365-1.2=33.48(m3)(2)内墙砖砌体体积=外墙砖砌体面积×墙厚=(内墙面积-门洞口面积)×墙厚-圈、过梁体积=(3.88×4.64-1. 8)×0.0.24-0.2=16.20×0.24-1.2=3.69(m3)(3)合计砖砌体体积=外墙砖砌体体积+内墙砖砌体体积=33.48+3.69=37.17(m3)【例】按图计算砖基础工程量并计算直接工程费用,砖基础用M5.0水泥砂浆砌筑。

计算步骤如下:1.外墙中心线:L中=(6.13+12.13)×2=36.52(m)2.内墙基净长线:L净=6-0.24=5.76(m)3.砖基础断面按图示尺寸结合定额工程量计算规则规定计算,砖基两侧放大脚断面也可查表计算。

砖基础工程量计算公式:V=基础长度×基础断面积外砖基 V外=36.52×[0.365×1.51+(0.0625×0.12+0.0625×0.18+0.0625×0.30)×20]=36.52×[0.55115+0.075]=36.52×0.62615=22.87(m3)内墙基 V内=5.76×[0.24×1.5l+(0.0625×0.12+0.0625×0.18+0.0625×0.30)×2]=5.76×[0.3624+0.075]=5.76×0.4374=2.52(m3)砖基工程工程量V=V外+V内=22.87+2.52=25.39(m3)4.定额的套用:M5.0水泥砂浆砌筑砖基础工程执行砖基础定额A3-1,基价1726.47(元/10m3)套用定额计算出直接工程费:【例】见图,按图计算梁式带基工程量,套用定额。

1.工程量计算(混凝土带形基础以实体积计算):混凝土带形基础V=(36+12)×2×[1.4×0.2+(0.5+1.2)×0.4/2]=96×(0.28+0.34)=59.52(m3)混凝土直形墙V=(36+12)×2×1.25×0.4 基础梁高度大于1200mm。

=48(m3)【例】已知KL1平法配筋图如图5-3-11,计算其钢筋工程量。

【例】某项目肋梁楼板施工图,板中未注明的构造筋为¢8@200;构造筋搭接长度300;板厚120㎜;求有梁板的钢筋用量。

【例】如图,柱子截面为600*650;抗震等级:二级;混凝土强度等级:C30;锚固长度:一级27d 二级 34/38d;搭接长度:一级38d 二级 48/54d;保护层:基础梁 40mm,框架梁柱 25mm,板厚15mm;直径>22mm时为直螺纹连接,直径≤22mm时为搭接。

直径>12mm 时,10米长一个接头;直径≤12mm时,12米长一个接头。

【例】根据下表计算KZ1纵筋的工程量。

已知:(1)纵筋底部弯折长度12d, 纵筋柱顶弯折长度12d;(2)保护层厚度30mm;(3)钢筋采用机械连接;(4)Hn取2.5m,柱相邻纵筋连接接头应相互错开,错开长度取35d;(5)钢筋理论重量:Φ22:2.98 kg/m ;Φ25:3.85 kg/m【例】如图所示尺寸,屋面防水采用SBS 改性沥青防水卷材(3+3),计算屋面防水工程量。

解:屋面第一层卷材防水面积=水平投影面积+弯起部分面积+附加层面积 (1)水平投影面积S 1=(3.3×2+8.4-0.24)×(4.2+3.6-0.24)+(8.4-0.24)×1.2+(2.7-0.24)×1.5 =125.07m2(2)弯起部分面积S 2=[(14.76+7.56)×2+1.2×2+1.5×2]×0.25=12.51m 2 (3)附加层面积S 3=[(14.76+7.56)×2+1.2×2+1.5×2]×0.15+0.25×0.15×12=7.96 m 2 因此,屋面第一层卷材防水工程量S= S 1+S 2+S 3= 145.54m 2屋面第二层卷材防水不需再做附加层,因此S=S 1+S 2=137.58 m 2[例]计算下图4-9-31所示卷材平屋面的工程量。

解:1.由图(b)可知带女儿墙无挑檐的屋面工程量=屋面层建筑面积-女儿墙厚度×女儿墙中心线+弯起部分=(40+0.25×2)×(20+0.25×2)-0.365×[(40.5+20.5)×2-0.365×4]+0.25×[(40.5+20.5)×2-0.365×8]=815.42m22.由图 (c)可知带挑檐天沟的屋面工程量=屋面层建筑面积+(L外+檐宽×4)×(檐宽+翻起高度)=(40+0.25×2)×(20+0.25×2)+[(40.5+20.5)×2+0.5×4]×(0.5+0.2)=917.05 m2【例】计算厂区道路中挖路槽、灰土垫层、混凝土路面及路面缩缝工程量,并套用定额。

已知:(1)设定厂区与路面标高分别是:厂区标高-0.450m,路面为-0.550m。

(2)道路宽6m,长100m(直道),工程做法:3:7灰土垫层200厚; C25混凝土220厚;沿路面纵向每5m设缩缝一道,缝高H=60mm,沥青木板解: 1.工程量计算人工挖路槽工程量为: 100×6.5×(0.2+0.22+0.1)=338 m3灰土垫层工程量为: 100×6.5=650 m2混凝土路面工程量为:100×6=600 m2路面沥青木板缩缝工程量为:19×6×0.06=6.84 m22.定额应用A10-1 人工挖路槽A10-18 3:7灰土垫层(厚20cm)A10-73 混凝土路面(厚20cm)A10-74 混凝土路面厚度增2cm(R,C,J*2)A10-84 沥青木板缩缝【例】某高层框架结构发生的特、大型机械有履带式挖掘机3台(1m3以外)、塔式起重机1台(60KNm)、施工电梯1步(75m),试计算特、大型机械进出场及安拆费。

解定额应用:定额编号定额名称单位数量A15-29 履带式挖掘机(1m3以外)场外运输台次 3A15-1 固定式基础(带配重) 座 2A15-3 塔式起重机安拆 台次 1A15-20 施工电梯安拆 (75m 以内) 台次 1A15-46 塔式起重机场外运输 台次 1A15-51 施工电梯场外运输(75m 以内) 台次 1【例】某工程根据地基地质资料及工程其他具体条件,施工方案确定采用轻型井点管排水以降低地下水位,水平集水总管(D100)沿建筑物两侧布置,共四道每道36m ,井点管(D50)间距1.2m ,每根6m ,管井使用期按施工进度计划确定为28天,计算井点降水工程量,并套用定额。
