人工挖孔桩安全防护方法
人工挖孔桩施工中的安全技术防护措施

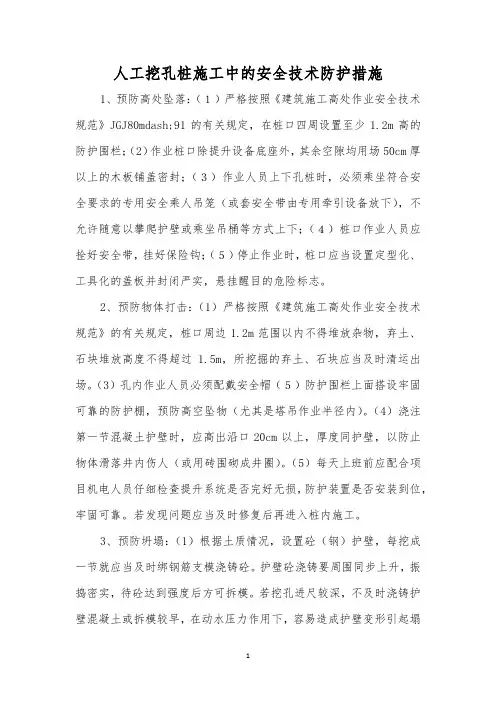

人工挖孔桩施工中的安全技术防护措施1、预防高处坠落:(1)严格按照《建筑施工高处作业安全技术规范》JGJ80mdash;91的有关规定,在桩口四周设置至少1.2m高的防护围栏;(2)作业桩口除提升设备底座外,其余空隙均用场50cm厚以上的木板铺盖密封;(3)作业人员上下孔桩时,必须乘坐符合安全要求的专用安全乘人吊笼(或套安全带由专用牵引设备放下),不允许随意以攀爬护壁或乘坐吊桶等方式上下;(4)桩口作业人员应拴好安全带,挂好保险钩;(5)停止作业时,桩口应当设置定型化、工具化的盖板并封闭严实,悬挂醒目的危险标志。
2、预防物体打击:(1)严格按照《建筑施工高处作业安全技术规范》的有关规定,桩口周边1.2m范围以内不得堆放杂物,弃土、石块堆放高度不得超过1.5m,所挖掘的弃土、石块应当及时清运出场。
(3)孔内作业人员必须配戴安全帽(5)防护围栏上面搭设牢固可靠的防护棚,预防高空坠物(尤其是塔吊作业半径内)。
(4)浇注第一节混凝土护壁时,应高出沿口20cm以上,厚度同护壁,以防止物体滑落井内伤人(或用砖围砌成井圈)。
(5)每天上班前应配合项目机电人员仔细检查提升系统是否完好无损,防护装置是否安装到位,牢固可靠。
若发现问题应当及时修复后再进入桩内施工。
3、预防坍塌:(1)根据土质情况,设置砼(钢)护壁,每挖成一节就应当及时绑钢筋支模浇铸砼。
护壁砼浇铸要周围同步上升,振捣密实,待砼达到强度后方可拆模。
若挖孔进尺较深,不及时浇铸护壁混凝土或拆模较早,在动水压力作用下,容易造成护壁变形引起塌方。
(2)每节挖孔进尺深度应根据土质和地下水位情况而定。
土质情况较好,无地下水或地下水较少时,每次进尺深度不超过1m为宜;如地下水位较高,土质较差较软时,每次进尺深度不宜超过0.5mdash;0.6m;当遇到流砂、泥时,进尺深度应控制在0.3m以内。
(3)施工中如果发现地下水压力较大,涌砂、涌泥较多难以进尺时,应采用降水方案,并用钢筋沿护壁插下,然后用草袋或麻布之类的物品先堵住流砂、泥,然后再清孔绑筋支模浇铸混凝土护壁。
人工挖孔桩施工的安全防护(4篇)

人工挖孔桩施工的安全防护是非常重要的,操作人员在施工过程中,必须严格按照相关规定和标准进行操作,确保施工过程的安全。
一、施工前的安全防护施工前需要进行现场勘察,了解地基情况和施工环境,并对施工方案进行专业分析评估。
同时要编制详细的施工方案和施工图纸,明确施工步骤和安全措施。
1、确保施工场地的安全性施工场地必须有良好的排水系统,以保证施工过程中没有积水,避免工人滑倒或者电线设备受潮引起安全事故。
2、划定施工场地在施工现场划定施工区域,在施工区域外设置警示标志和指示牌,以确保施工区域不被非施工人员进入,避免施工过程中的伤害事故。
3、设施完善的施工现场施工现场应该同时配备专业的施工设备、施工机械、施工器械、安全防护设备等,确保施工过程中安全设施的完善。
4、规范操作人员的工作服装操作人员必须穿戴统一的工作服装,包括安全帽、工作服、防护鞋等,确保自身的安全,避免施工过程中的伤害。
二、施工过程中的安全防护1、施工作业前要做好交底和讲解工作施工前,施工负责人要对参与施工的人员进行交底和讲解,告知施工方案、作业注意事项和安全防护要求,确保每个操作人员明确自己的工作任务和安全责任。
2、规范挖孔作业操作人员必须按照施工方案和施工图纸的要求进行挖孔作业,确保挖孔位置准确,并要熟练掌握挖孔设备的操作方法和技巧。
3、防止塌方事故当挖孔深度过大时,容易导致挖孔壁发生塌方,造成人员伤亡和设备损坏。
为此,操作人员必须采取相应的防护措施,如设置支护结构和加固措施,及时清理挖掘出的土方,并做好挖孔壁的支护和防护。
4、施工现场要做好通风和灭火措施挖孔作业过程中会产生一些有害气体和燃气,操作人员在施工过程中应配备相应的通风设备和灭火设备,保障施工现场空气清新。
同时,还要做好消防器材的摆放和维护,以便在发生火灾时能够进行及时灭火。
5、控制作业人员数量为了确保施工过程中的安全,应根据工程规模和安全要求合理控制作业人员的数量,避免挤压引发伤害事故。
人工挖孔桩安全防护措施

人工挖孔桩安全防护措施介绍人工挖孔桩是一种常用的基础施工技术,用于在土壤中挖孔和注入混凝土,形成坚固的基础支撑。
在进行人工挖孔桩的施工过程中,需要采取相应的安全防护措施,以确保工作人员的安全。
安全防护措施以下是进行人工挖孔桩施工时应遵循的安全防护措施:1. 确保工作区域安全:在施工现场周围设置明显的警示标志,并确保只有经过训练并具备相关证书的工作人员才能进入工作区域。
禁止其他人员进入施工区域,以防止意外发生。
2. 使用合适的个人防护设备:所有从事人工挖孔桩施工的人员都应佩戴合适的个人防护设备,包括安全帽、防护眼镜、耳塞、防护手套和耐穿刺的安全鞋。
3. 安全操作挖孔设备:确保挖孔设备的良好维护和操作,包括定期检查设备的安全功能,如紧急停止按钮和安全护栏,并且只有受过培训的工作人员才能操作设备。
4. 排除危险物品:在施工区域周围清除杂物和危险物品,如电缆、管道等。
确保施工现场整洁,避免绊倒和碰撞的危险。
5. 定期检查土壤状态:在进行挖孔之前,对土壤进行定期检查,确保土壤的稳定性。
如若发现土壤松动或存在其他问题,应采取相应的措施,如加固土壤或停止施工。
6. 确定挖孔深度和直径:在进行挖孔之前,根据工程设计要求确定挖孔的深度和直径,并将这些参数传达给操作人员。
确保按照指定参数进行施工,避免挖孔过度或不足的情况发生。
7. 加强监督和培训:加强对施工人员的监督和培训,确保他们熟悉施工过程中的安全措施,并能够正确应对紧急情况。
总结人工挖孔桩施工是一项技术复杂且风险较高的工作,需要工作人员严格遵守安全防护措施。
通过采取适当的安全措施,可以降低意外事故的发生概率,保护工作人员的安全。
人工挖孔桩防护措施(二)2024

人工挖孔桩防护措施(二)引言概述:人工挖孔桩是一种常见的地基处理措施,为确保施工安全以及挖孔桩的稳定性和使用寿命,需要采取一系列的防护措施。
本文将从五个方面介绍人工挖孔桩的防护措施。
正文:一、加强安全警示1.在施工现场明确标示安全警示标志,提醒工人注意施工安全。
2.设立警示线和警示牌,限制非相关人员进入施工区域。
3.在施工现场设置安全防护网,防止施工过程中的坠落事故。
二、注意土方支护1.根据不同地质条件选择合适的土方支护形式,如钢板桩、喷锚材料等。
2.进行土方支护时,根据挖孔桩预留空间要求,合理控制土方开挖量。
3.及时排除土方支护中的松动土,确保支护结构的牢固性。
三、加强基础处理1.对挖孔桩的基础进行加固处理,采用混凝土灌注或加固材料填充等方法。
2.根据地质勘察结果,调整基础的设计方案,确保挖孔桩的基础与地下环境的稳定连接。
3.注重基础的施工质量控制,确保基础处理的有效性。
四、防止地层塌方1.在挖孔桩施工时,设置地层支撑设备,防止地层塌方。
2.根据地层条件,及时采取支护措施,如钢支撑、锚杆等。
3.对地层进行巡查,发现异常情况时立即采取措施,确保施工人员的安全。
五、做好检查和维护工作1.定期对挖孔桩的防护设施进行检查,确保其正常使用。
2.发现问题及时进行修复和维护,避免事故发生。
3.培训施工人员,提高他们的安全意识和维护能力。
总结:人工挖孔桩防护措施是确保施工安全和桩基稳定的关键。
通过加强安全警示、注意土方支护、加强基础处理、防止地层塌方以及做好检查和维护工作等五个方面的措施,可以有效提高人工挖孔桩的施工品质和安全性。
人工挖孔桩安全防护措施

人工挖孔桩安全防护措施2023-11-10•挖孔桩作业安全防护措施•孔口安全防护措施•作业人员安全防护措施•地下水及地质情况应对措施•安全检查与应急预案目•相关法律法规与标准规范录01挖孔桩作业安全防护措施挖孔桩作业时,应设置孔口围护,以防止人员和物品掉入孔内。
孔口围护地面排水孔口盖板孔口周围应设置地面排水设施,防止地面水流入孔内。
挖好的孔口应及时加盖盖板,防止杂物掉入孔内。
03孔口保护措施0201挖孔桩作业时,孔内应设置照明设施,以确保作业面视线清晰。
孔内照明孔内照明应使用低压电源,并采用专用电缆,确保线路安全可靠。
电源及线路孔内照明措施通风挖孔桩作业时,应采取通风措施,保证孔内空气流通。
供氧在地下水位较高或地质条件复杂的情况下,应采取供氧措施,保证作业人员呼吸畅通。
通风与供氧措施护壁挖孔桩作业时,应采用护壁措施,以防止孔壁坍塌。
支撑和固定在松软土层或流砂层作业时,应采取支撑和固定措施,以防止孔壁坍塌。
防止孔壁坍塌措施02孔口安全防护措施孔口围栏孔口围栏应由坚实、不易损坏的材料制成,高度不低于1.2米,并应设置在孔口周围。
围栏应设置在距孔口边缘不小于1米的位置,并应能承受不小于1000牛的撞击力。
围栏的安装和使用应符合国家和地方的相关规定。
孔口安全警示标志应设置在孔口围栏上或附近,并应清晰可见。
警示标志应包括危险提示、施工区域标识、施工设备标识等。
警示标志的设置和使用应符合国家和地方的相关规定。
孔口安全警示标志孔口排水设施人工挖孔桩应设置排水设施,以防止地下水涌入孔内。
排水设施应包括排水沟、集水井、水泵等,并应保持畅通。
在雨季施工时,应加强排水措施,防止水淹事故的发生。
孔口监控设备监控设备应具备防雨、防尘等功能,并应设置在孔口上方。
通过监控设备可以实时了解孔口情况,及时发现和处理安全隐患。
有条件的工程应设置孔口监控设备,对孔口进行实时监控。
03作业人员安全防护措施针对人工挖孔桩作业的特性,定期组织作业人员进行安全培训,提高作业人员的安全意识和技能。
人工挖孔桩的安全防护措施

人工挖孔桩的安全防护措施人工挖孔桩是一种常见的基础施工方法,但也会存在一些安全风险。
为了保证人身安全和施工质量,必须采取一系列安全防护措施。
下面是人工挖孔桩的安全防护措施:一、施工前准备1.1、在正式施工前必须进行地质勘察工作,了解地层情况及土体的稳定性,确定施工的孔径、孔深及孔距。
1.2、在派工前,要对施工人员进行专业技术培训,具有基础安全意识和安全操作技能,掌握相关操作规范和工艺规范。
二、操作注意事项2.1、工作人员必须穿上安全防护装备,包括安全鞋、安全帽、手套、工作服等,以防被钻头伤害。
2.2、在孔口附近铺设安全网,以防止掉落物伤害到施工人员。
2.3、做好现场标识,明确施工范围,禁止非施工人员进入现场。
2.4、严格按照设计孔径、孔深和孔距进行施工,以保证孔的稳定性和施工质量。
三、机具和设备安全3.1、钻机要经过专业技术人员检查和维护后,方可使用。
3.2、调整机器位置、钻杆长度、孔径、孔深时,必须切断电源,做好防护措施。
3.3、在孔深达到规定深度后,必须检查检测孔底是否达到设计要求,否则需要及时处理,以确保施工质量和孔的稳定性。
四、结构安全4.1、严格按照设计和施工规范施工,以确保孔的稳定性。
4.2、在孔深浅、孔径小的情况下,及时加强孔口的支护,以确保孔的稳定性。
4.3、操作过程中出现意外事故,必须立即采取有效的应对措施,避免出现二次事故。
五、环境监测5.1、在施工过程中及时监测孔的范围和方位,发现偏差要及时纠正,以确保施工质量。
5.2、定期检测孔的地质状态和土体规律变化,保证孔的稳定性和安全施工。
人工挖孔桩的安全防护措施非常重要,施工人员必须全程关注安全问题,做好每一个细节,确保施工质量和人身安全。
人工挖孔桩专项安全防控措施

人工挖孔桩专项安全防控措施首先对作业人员进行认真全面的安全技术交底,告知他们岗位危险和规避危险的方法,并告知他们防护措施和监控措施不到位时有权拒绝作业。
1、为防止作业人员上下孔时坠落,应配置适用和可靠的升降设备,同时作业人员上下孔要用专用爬梯,严禁用其他方式上下孔。
2、为防止物体打击,孔内作业人员一定要载好安全帽,孔口设置高出地面20cm 的井圈,弃土和工具等放置在井圈外,挖出的土方应及时运离孔口,不得堆放在孔口四周2m范围内,砼围圈上不得放置工具和站人。
孔内作业人员必须头戴安全帽、身系安全带。
施工前对卷扬机和钢丝绳进行检查,确定其安全起吊能力后方可投入运行。
施工中应随时检查垂直运输设备的完好情况和孔壁情况。
3、为防止作业人员孔中防毒和窒息,地下特殊地层中往往含有CO、SO2、H2S或其它有毒气体,故每次下孔前,必须对孔内空气随时进行仪器监测,同时配备空压机和足够到井底的通风管。
根据监测的结果和孔底作业人员的需要,随时向孔内通风换气,复工前还应向桩孔内由下而上吹风10分钟;人工挖孔作业一旦发生人员中毒、窒息等事故,必须在现场按应急措施规范要求实施抢救,根据情况及时送医院进一步抢救治疗,并报当地建设行政主管部门和劳动、卫生部门,以便采取相应措施。
孔内作业人员应勤轮换,连续作业时间不宜超过2小时,以防止疲劳引发安全事故。
4、为防止机械伤害事故,施工现场的机具设备的拆除和安装必须有专业人员操作,各施工小组的卷扬机操作人员要熟悉卷扬机的操作要求,卷扬机的防护装置必须安装牢固,并且性能可靠。
为防止运行中的机械设备或零部件超过极限位置,应配置可靠的限位装置。
机械设备应设置可靠的制动装置,以保证接近危险时有效的制动。
机械设备的气、液传动机构,应设有控制超压、防止泄露装置。
5、为防止作业人员触电,施工现场的一切电源、电路的安装和拆除必须由持证电工操作,用电系统必须符合《施工现场临时用电安全技术规范》。
用电设备必须严格接地或接零保护且安装漏电保护器,各桩孔用电以及水泵用电必须分闸,严禁一闸多用。
人工挖孔桩的安全防护措施

人工挖孔桩的安全防护措施人工挖孔桩是指在土壤中进行挖掘直至达到预定深度后,在坑底筏板或杆件上直接浇灌钢筋混凝土。
它已经成为现代建筑工程中不可或缺的一种基础形式。
但人工挖孔桩在施工过程中存在危险,因此需要采取一些措施来保障施工人员的生命安全。
前期安全措施1.制定详细的施工方案并经专业人士审核。
由于人工挖孔桩是建筑工程中的重要基础形式,因此在施工前必须制定详细的施工方案,目的是消除施工隐患,保障施工人员的安全。
2.收集现场情况。
在施工前,必须对施工现场进行全面、详细的勘察,收集现场的土质、地下水位、井深等重要信息,为施工方案的制定提供依据。
3.设计科学的工程排水方案。
人工挖孔桩在施工过程中会涉及到坑底土壤的变化,因此在施工前要设计科学的工程排水方案,保障施工现场干燥,降低施工危险性。
施工安全措施1.坍塌防护。
在进行人工挖孔桩的施工时,必须做好坍塌防护工作,避免因施工不当出现土方坍塌事故,一旦出现这种情况,将会造成严重的人员伤害和物质损失。
2.特别施工人员的岗前培训。
在施工前,必须对参与人工挖孔桩施工的专业人员进行岗前培训,介绍施工方案和施工工艺、安全注意事项等相关知识,提高施工人员的安全意识。
3.严格安全管理。
在施工过程中,必须严格执行施工计划,认真检查施工现场,避免操作不当,操作不规范导致施工事故的发生。
4.安全防护设备的使用。
在进行人工挖孔桩的施工时,必须使用符合国家安全标准的安全防护设备,如安全带、安全绳等,有效地保障施工人员的生命安全。
后期安全措施1.现场整理。
在结束人工挖孔桩施工后,必须进行现场整理,清理施工场地,保障施工场地的整洁和环境的美观。
2.做好安全检查工作。
在进行整理的过程中,必须进行安全检查工作,发现施工中的薄弱环节和存在的安全隐患,及时加以处理和改进。
3.做好施工记录和档案的管理。
在人工挖孔桩的施工过程中,必须做好详细的施工记录和相关的档案管理,明确施工过程中可能存在的问题和改进的措施。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
精心整理
人工挖孔桩安全防护方案
一、编制说明
1、编制依据
(1)《黄冈至鄂州高速公路团风段K0+827.850~K13+343.228长度13.285公里两阶段施工图设计》。
(2
(3
(4
2
做到3
1
本工程桥梁桩基础分散,为便于施工,现采用人工挖孔桩。
根据设计施工图纸,桩基长度为8m~23m。
根据地质勘探情况,桩基处上软下硬地层中,地表以下约5~6m段可采用人
工配合风镐开挖,6m以下为中风化片麻岩,硬岩强度增大,由于爆破施工安全风险大,且爆破费用高,现采用钻孔取芯配合风镐施工。
2、水文地质情况
本项目所经地区为构造剥蚀残丘地貌,基岩一般埋深不大,个别山顶基岩直接出露,但多覆盖
第四系残坡积含砾粉质粘土、粗砂等,河谷内覆盖冲积碎石类土或粘性土。
三、施工总体布置及施工方法
1、安全管理机构及目标
1)、项目施工安全管理机构
为实现对业主确保安全施工的承诺,保护施工人员的人身不受侵害,维护工程实体合格,确保施工机械的安全使用,由项目部安全管理组织机构管理。
2)、安全管理目标
2
1
2、塌方
3
对策:井孔内照明灯具的安全电压不大于36V,且须有防水罩,电缆应具有防水、绝缘功能,不得使用破皮、老化的电缆。
同时现场应设置备用发电机,孔内备用安全矿灯或应急灯。
施工人员施工作业前必须检查各项用电设施,落实安全用电。
4、机械伤害
原因:出渣卷扬机缠绕、吊绳断裂、砼施工机械故障等。
对策:井内吊运土方或物料时,采用稳定性好的双耳圆形吊桶,大块石头必须破碎后装运。
起
吊时保持垂直平稳,不斜吊,避免过急或晃动造成落物伤人。
五、安全施工技术措施
1、挖孔桩安全主要防护措施
1)挖孔桩施工属于危险性比较高的工种,施工队必须从思想上高度重视安全工作,不仅要记在心里,更要落实到日常的工作和生活当中,要经常相互提醒,相互监督。
2)各工区设兼职安全员一名,专门负责日常安全检查、管理,落实项目部制定的有关安全方面的各种措施。
3
4
5
6
7
作业。
8
3m之
9
10孔口
11
并配备通风机、通风管等设备,必要时及时进行换气。
12)挖孔比较深时,井底应有照明设备。
照明设备应采用安全矿灯等低电压设备,电压不得超过12V。
13)经常巡视检查施工中的井下情况,保证井上井下人员的联系,井口人员应主动与井下人员联系;工地配备安全带、救生绳索和简单可靠的吸氧设备,作好安全记录;如遇特殊情况,停止开挖,由建设单位、施工单位、设计人员及监理工程师共同研究处理办法。
14)已挖好和暂时停止开挖的桩孔,无论是在施工或不施工状况下,必须对孔口加活动盖防护,防止发生人员不注意坠落孔内。
15)吊放钢筋笼时用到吊车,吊车使用前先检查钢丝绳在卷筒上是否排列整齐,尾部是否卡牢,吊车驾驶员必须持有效证件上岗,并做好日常例保和记录。
16)起吊时起重臂下不得有人停留或行走,起重臂必须与架空电线保持安全距离。
下落应低速轻放。
17)灌注施工时,罐车到孔口的运行路段要平整、坚实,施工人员在灌注砼及吊机提升抖动料
18
19
20
21
22
23
24
2
1
2
0.6
3
4)机电设备必须建立使用、检查、维护、保养制度,配齐安全防护设备,在工程结束时,及时组织人员对设备进行检查维修,确保安全可靠。
5)机械动转中,不得进行零部件拆卸和修理,拆洗和检查机械时,要防止转动伤人。
6)电气设备的线路必须保持绝缘电阻不得低于0.5MΩ.
7)电缆线路应根据灌注桩平面布置架空或悬挂铺设,固定线路尽量接近桩基平面,并设固定线路,应敷设在不被车辆游轧、人踩、不被管材工件碰撞的明显地方,不得置于泥土和水中,每周必
须停电检查一次电线外层磨损情况,发现问题及时处理,电缆通过临时道路时,应用钢管做护套,挖沟埋设。
8)每个机台设置一个配电柜,柜内应有足够的闸刀开关,空气开关、插座,并安装漏电保护器,配电柜应有防雨措施,在使用中配电补充的电流量不得超过电气设备的额定值。
9)保险盒、熔断器、熔丝必须按规定的规格使用连续发生熔丝等其它金属导线代用。
配电箱中熔丝必须符合要求,不得堆放杂物,凡现场停止作业一小时以上,应将动力开关箱断电上锁。
10)电气设备的金属外壳或机架必须根据技术条件采取保护性接地或接零,但同一电网的用电
11
12
牌,
13
14
15
施。
16
17
3
1)为防止有害气体中毒,对桩孔内气体抽样检测。
凡一次检测有害气体超过允许值时,应立即停止作业,立即进行除毒措施。
除毒处理确认合格后,方可再下井施工。
当桩孔开挖深度超过5米时,每天开工前应将桩孔内的积水抽干,并用鼓风机或大风扇向孔内送风15分钟,使孔内混浊空气排出,并对孔内有毒气体进行检测。
一般宜用仪器检测,也可用简易办法;如在笼内放入小白兔或小白鼠等小动物,呆放到桩孔底,放置时间不少于10分钟,经检查小动物生态正常,工人方可下孔作业。
孔深超过10米时,地面应配备向孔内送风的专门设备,风量不宜少于25L/S。
孔底
凿岩时尚应加大送风量。
2)上班前先用鼓风机井底送风,必要时适当输送氧气,然后再下井作业,施工现场应按规定配备气体检测仪和防毒面具。
3)桩孔内作业人员必须采用安全带,安全带必须系在桩孔上边,如遇紧急情况,由控电器卷扬机把井孔内人员尽快吊井外,避免因一个中毒,救护人员盲目下井而造成更大危险。
4)由于呼吸新空气和劳动强度需要,每一至二小时井下作业人员轮换一次。
5)工作人员下井时,用绳结软梯。
4
1
14mm
2
于防护(
3
4)(网)。
5
6
1、现场管理人员应向施工人员仔细交待挖孔桩处的地质情况和地下水情况,提出可能出现的问题和应急处理措施。
要有充分的思想准备和备有充足的应急措施所用的材料、机械。
要制定安全措施,并要经常检查和落实。
2、孔下作业不得超过2人,作业时应戴安全帽、手套,有水时穿雨衣、雨裤及长筒雨靴。
孔内安置电铃或对讲机,保证孔下作业人员和孔上人员信号联络。
地面孔周围不得摆放铁锤、锄头、石头和铁棒等附落伤人的物品。
3、井下人员应注意观察孔壁变化情况。
如发现塌落或护壁裂纹现象应及时汇报采取支撑措施。
如有险情,应及时发出联络信号,以便迅速撤离。
并尽快采取有效措施排除险情
4、地面人员应注意孔下发出的联络信号,反应灵敏快捷。
经常检查支架、滑轮、绳索是否牢固。
下吊时要挂牢,提上来的土石要倒干净,卸在孔口2米以外。
5、施工中抽水、照明、通风等所配电气设备应一机一闸一漏电保护器,供电线路要用三蕊橡皮线,电线要架空,不得拖拽在地上。
并经常检查电线和漏电保护是否完好。
6、从孔中抽水时排水口就距孔口5米以上,并保证施工现场排水畅通。
7
8
风。
1
(1
(2
(3
(4
(5
2
1
2
救护小组,所有施工作业人员为备用人员。
以安全员为救护小组组长,对安全事故救护全权负责。
3、救护:事故发生后及时组织人员进行救援。
4、井内发生坠伤或井内护壁坍塌事故时,用上下对讲机联络探明伤势重度,组织人员立即进行施救,停止其它井口作业,移走井口设备,安置人工摇架,吊篮,放入安全绳,通知医护人员和车辆到井口,必要通知救护车到选择年青力壮人员下井,在下井途中,时刻保持联络,观察周围护壁是否有继续坍塌危险,如有,应采取紧急防护措施,逐一将伤重人员救护井口,伤员上岸后,进
行简单止血救护,用车辆紧急送往就近医院。
5、井内发生中毒事故时,立即停止就近井口作业,将邻近井口的鼓风机,通风管调至事故井内通风,立即组织人员戴好防毒面具,下井施救,人员救离上岸后,进行人工呼吸,并用备急车辆紧急送往就近医院。
6、井内发生触电事故时,紧急断掉电源,组织人员将井内人员救离上岸,医护人员进行紧急处理用备用车辆迅急送往就近医院。
7、塌孔应急处理措施
受伤。
保证
(1
(2
(3
(4。
