【脚架】脚手架工程措施项目部分工程量清单及报价[精品]
分项工程报价单——脚手架工程

分项工程报价单——脚手架工程
1. 项目概述
本次报价单是针对一栋建筑的脚手架工程进行报价,项目位于北京市朝阳区,
建筑总高度为50米,预计工期为90天。
2. 工程范围
1.搭建及拆除脚手架;
2.脚手架支撑及加固;
3.材料及人工费用。
3. 价格细节
根据工程范围,我们将金额细分,具体各项如下:
3.1 搭建及拆除脚手架
搭建及拆除脚手架包括脚手架材料的采购、搭建以及拆除,总价格为40,000元。
3.2 脚手架支撑及加固
为确保项目的安全性,脚手架需要支撑及加固,费用为20,000元。
3.3 材料及人工费用
材料及人工费用细分如下:
项目数量(平方米)单价(元/平方米)金额(元)
钢管2000 40 80,000
钢板1000 50 50,000
管夹10000 1.5 15,000
螺丝20000 0.2 4,000
木板200 30 6,000
吊篮10 3000 30,000
人工费用包括搭建、拆除、支撑及加固,按90天计算,总费用为130,000元。
4. 总计
搭建及拆除脚手架:40,000元;脚手架支撑及加固:20,000元;材料及人工费用:295,000元。
总计为355,000元。
5. 保修义务
根据《建筑法》,我公司为您提供2年的保修服务,保修期内如有问题请及时与我们联系。
6. 备注
以上报价不包括以下内容:物业管理费、环保费、税费、劳动保障费、不可预料的意外事故产生的费用等。
7. 合作方式
我们提供面谈、邮件、电话等方式沟通合作事宜,为您提供更好的服务。
外脚手架搭、拆方案和报价

致:四川创兴房地产开发集团有限公司我司承建的贵公司创兴•西城雅筑2#楼工程,应贵公司要求,在临街面和山墙面搭设双排外脚手架,形式与3#、4#楼相同,搭设高度为12m。
根据现场放线,2#楼拟建物范围内有一条3.5m宽人行通道、两根电线杆、一根居民水井给水管(架空跨过人行通道),两栋民居,每天来往的居民多,现状非常不利,无论搭设还是与居民协调难度都十分大。
一、外脚手架搭、拆方案如下:1、双排外脚手架立柱宽度:按3.5m宽搭设,以确保架体稳定性(常规作法1.5m)。
2、外脚手架立杆间距和步距:1.5m。
3、外脚手架地面:土方回填、平整、碾压、夯实,并浇筑5m宽0.2m厚砼地面;以确保地面不下陷。
4、外脚手架跟部锚固:在每根立杆跟部处,均在砼地面中预埋钢管埋件;以增强外脚手架抗倾覆能力。
5、外脚手架外立面采用彩条布加安全密目网全封闭。
二、每平方米报价如下:1、外脚手架搭、拆费:43.65元/m2(按外脚手架垂直投影面积计算)。
(1)搭、拆人工费:16.00元/m2(2)钢管、扣件租赁费:15.00元/m2;(3)钢管、扣件上、下车费、运费、维修费:5.00元/m2;(4)立网、平网、铺板:5.00元/m2;(5)管理费、税金:41.00元/m2×6.46%=2.65元/m2;说明:外脚手架搭、拆费总价大约为1100×43.65元/m2=4.80万元;搭设总面积大约1100 m2。
2、外脚手架砼地面人工费:37.26元/m2(砼材料费和泵送费由建设单位负责)(1)地面土方回填、平整、碾压、夯实:20.00元/m2;(2)砼地面浇筑和支模人工费:15.00元/m2;(3)管理费、税金:35.00元/m2×6.46%=2.26元/m2。
说明:外脚手架砼地面人工费总价大约:550m2×37.26元/m2=2.05万元,外脚手架砼地面:总面积大约:550m2。
3、外脚手架跟部锚固(预埋件制作、安装)人工费和材料费合计:0.66万元。
项目八措施项目清单计价—脚手架工程

脚手架工程施工质量控制
材料质量
选用符合规范要求的材料,如钢材、扣件等 ,确保质量合格。
焊接质量
对于需要焊接的部位,要确保焊接质量符合 要求,不得出现虚焊、漏焊等现象。
安装精度
安装支撑系统和脚手板时,要控制好精度, 确保平稳、牢固。
安全防护措施
对脚手架周围设置的防护栏杆和安全网进行 检查,确保其有效性,保证作业安全。
脚手架荷载分析
脚手架安全措施设计
根据施工过程中的最大荷载,对脚手架进 行荷载分析和计算,确保脚手架具有足够 的承载能力和稳定性。
根据施工安全要求,设计脚手架的安全措 施,如防护栏杆、安全网、踢脚板等,确 保施工过程中的安全性和可靠性。
脚手架工程设计计算方法
荷载计算
根据施工过程中的最大荷载,计 算脚手架所需承受的荷载大小,
项目八措施项目清单 计价—脚手架工程
汇报人:文小库
2023-11-30
目录
CONTENTS
• 脚手架工程概况 • 脚手架工程设计 • 脚手架工程施工技术 • 脚手架工程成本核算 • 脚手架工程案例分析 • 脚手架工程未来发展趋势与挑战
01
脚手架工程概况
脚手架的定义与分类
脚手架的定义
脚手架是指为满足施工作业需求 而搭设的支架平台,通常由杆件 、板件、附件等组成。
供应链和物流管理
由于脚手架工程的材料和设备种类繁多、数量庞大,因此供应链和物流管理成为一项重要挑战。为确 保工程的顺利进行,需要建立完善的供应链和物流管理体系,包括供应商选择、库存管理和物流配送 等。
THANKS
感谢您的观看
脚手架的分类
根据使用材料、用途、搭设方式 等,脚手架可分为多种类型,如 钢管脚手架、木脚手架、移动式 脚手架等。
[实用]脚手架工程量计算及组价附图讲义
![[实用]脚手架工程量计算及组价附图讲义](https://img.taocdn.com/s3/m/17b8302aa200a6c30c22590102020740bf1ecd57.png)
综合脚手架
综合脚手架
综合脚手架概念及内容
综合脚手架,一般指沿建筑物外墙外围搭设的脚手架,它综 合了外墙砌筑、勾缝、捣制外轴线柱以及外墙的外部装饰等 所用脚手架。包括脚手架、平桥、斜桥、平台、护栏、挡脚 板、安全网等;高层脚手架50.5m至200.5m还包括托架和拉 杆费用。(详 定额说明P1201)。
综合脚手架 的搭设长度
墙高: 1)从设计外地坪至外墙的顶板面标高 2)有女儿墙者,其高度计至女儿墙顶面。 3) 地下室外墙综合脚手架高度从设计外地坪至底板垫层底。
计算 高度
设计室外地坪
有女儿墙时 的计算高度
设计室内地坪
多层建筑工程中,下层缩入,上层飘出的建筑物外墙脚手架: 工程量= 飘出的最长一层的外墙凹凸长度×高度(设计外 地坪至建筑物顶面) 套与该计算高度相应的综合脚手架。
综合脚手架计算规则
建筑工程外墙综合脚手架
(1)建筑物外墙综合脚手架工程量,按外墙外边线的凹凸 (包括凸出阳台)总长度乘以设计外地坪至外墙的顶板面或 檐口的高度以面积计算;不扣除门、窗、洞口及穿过建筑物 的通道的空洞面积。屋面上的楼梯间、水池、电梯机房等的 脚手架工程量应并入主体工程量内计算。
外墙综合脚手架的步距和计算高度,按以下情形分别确定:
(9)加层建筑物工程外墙脚手架工程量,原有建筑物部分, 按两个单排脚手架计算,其高度以原建筑物的外地坪至原有 建筑物高度减2.5m。
一、综合脚手架 二、单排脚手架 三、满堂脚手架 四、里脚手架 五、活动脚手架 六、靠脚手架安全挡板 七、独立挡板 八、电梯井脚手架 九、烟囱脚手架
17.1基础知识(P291)
脚手架是专为高空施工操作、堆放和运送 材料,并保护施工过程工人安全要求面设 置的架设工具或操作平台。脚手架虽不是 工程的实体,但也是施工中不可缺少的设 施之一,其费用也是构成工程造价的一个 组成部分。
脚手架工程措施项目清单计价

(五)其他脚手架
1.高压线防护架按搭设长度以延长米计算。 2.金属过道防护棚按搭设水平投影面积以平方米计算。 3.斜道、烟囱、水塔、电梯井脚手架区别高度以座计算。
(六)檐高超过20m脚手架材料增加费
建筑物檐高超过20m,即可计算脚手架材料增加费,建筑物 檐高超过20m,脚手架材料增加费,以建筑物超过20m部分建 筑面积计算。
解:
1、外墙砌墙脚手架工程量为 (45+12)×2 ×(16+0.45)=1875.3m2
由于檐口标高已超过12m,应套用20m高度内的双排脚手架定额子目单价,即
19-4
141.64元/10m2
合价 1875.3 ×141.64=26561.75元
2、内墙脚手架工程量为 2603+289=2892m2
5.外墙脚手架包括一面抹灰脚手架在内,另一面墙计算抹灰脚手 架。
6.砖基础自设计室外地坪至垫层(或砼基础)上表面的深度超过 1.5m时,按相应砌墙脚手架执行。
(三)现浇钢筋砼脚手架
1.钢筋砼基础自设计室外地坪至垫层上表面的深度超过1.5m,同 时带形基础底宽超过3m、独立基础或满堂基础及大型设备基础的底 面积超过16m2的砼浇捣脚手架应按槽、坑土方规定放工作面后的底 面积计算,按满堂基础架相应定额乘以0.3系数计算脚手架费用。 2.现浇钢筋砼独立柱、单梁、墙高度超过3.6m应计算浇捣脚手架。 柱的浇捣脚手架以柱的结构周长加3.6m乘以柱高计算;梁的浇捣脚 手架按梁的净长乘以地面(或楼面)至梁顶面的高度计算;墙的浇 捣脚手架以墙的净长乘以墙高计算。套柱、梁、墙砼浇捣脚手架。 3.层高超过3.6m的钢筋砼框架柱、墙(楼板、屋面板为现浇板)所 增加的砼浇捣脚手架费用,以每10m2框架轴线水平投影面积,按满 堂脚手架相应子目乘以0.3系数执行;层高超过3.6m的钢筋砼框架 柱、墙(楼板、屋面板为预制空心板)所增加的砼浇捣脚手架费用, 以每10m2框架轴线水平投影面积,按满堂脚手架相应子目乘以0.4 系数执行。

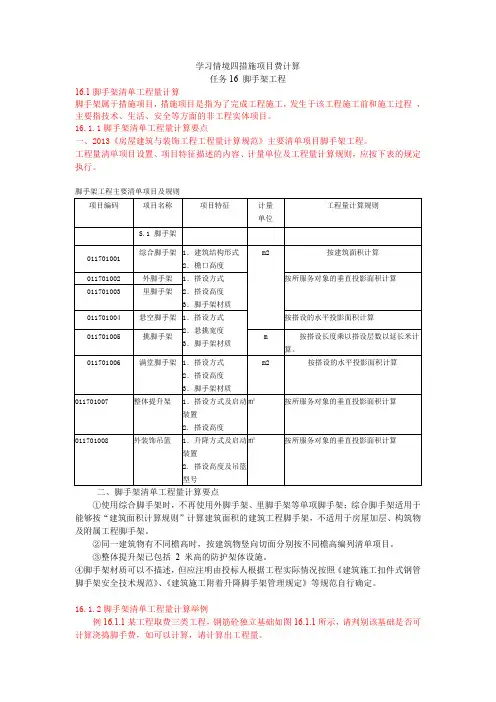

措施项目费计算 脚手架工程计算

脚手架工程主要清单项目及规则
项目编码
项目名称
项目特征
S.1 脚手架
计量 单位
工程量计算规则
综合脚手架 1.建筑结构形式
m2
011701001
2.檐口高度
按建筑面积计算
011701002
外脚手架 1.搭设方式
按所服务对象的垂直投影面积计算
011701003
里脚手架 2.搭设高度
3.脚手架材质
011701004 悬空脚手架 1.搭设方式
16.2.1 脚手架计价工程量计算要点 一、脚手架工程量计算说明
脚手架分为综合脚手架和单项脚手架两部分。单项脚手架适用于单独地下室、装配式和 多(单)层工业厂房、仓库、独立的展览馆、体育馆、影剧院、礼堂、饭堂(包括附属厨房)、 锅炉房、檐高未超过 3.60m 的单层建筑、超过 3.60m 高的屋顶构架、构筑物和单独装饰工
按搭设的水平投影面积计算
011701005
2.悬挑宽度 挑脚手架
3.脚手架材质
m
按搭设长度乘以搭设层数以延长米计
算。
011701006 满堂脚手架 1.搭设方式
m2
按搭设的水平投影面积计算
2.搭设高度
3.脚手架材质
0117010பைடு நூலகம்7
整体提升架 1.搭设方式及启动 ㎡
按所服务对象的垂直投影面积计算
装置
2. 搭设高度
011701008
外装饰吊篮 1.升降方式及启动 ㎡
按所服务对象的垂直投影面积计算
装置
2. 搭设高度及吊篮
型号
二、脚手架清单工程量计算要点
①使用综合脚手架时,不再使用外脚手架、里脚手架等单项脚手架;综合脚手架适用于
措施项目清单 - 脚手架工程量计算规则

措施项目•措施项目是指完成工程项目施工,发生于该工程施工前和施工过程中技术、生活、安全等方面的非工程实体项目。
措施项目费即实施措施项目所发生的费用。
措施项目费由组织措施项目费和技术措施项目费组成。
•组织措施费包括现场安全文明施工措施费、材料二次搬运费、夜间施工增加费、冬雨季施工增加费,分别以规定的费率计取。
•技术措施项目费包括施工排水、降水费,大型机械设备进出场、安拆费,现浇混凝土及预制构件模板使用费,脚手架使用费,垂直运输费,现浇混凝土泵送费,分别按本分部相应的子目计算。
折叠式里脚手架1—立柱;2—横楞;3—挂钩;4—铰链吊篮脚手架示意图挑脚手架示意图(单位:mm)(a)横杆与斜杆从一个窗口挑出;(b)斜杆支撑在下一层窗台上项目编码项目名称计量单位工程量计算规则011701001综合脚手架㎡按建筑面积计算011701002外脚手架按服务对象的垂直投影面积计算011701003里脚手架011701004悬空脚手架按搭设的水平投影面积计算011701005挑脚手架m 按搭设长度乘以搭设层数以延长米计算011701006满堂脚手架㎡按搭设的水平投影面积计算011701007整体脚手架按服务对象的垂直投影面积计算011701008外装饰吊篮按服务对象的垂直投影面积计算第一节脚手架工程•注:①使用综合脚手架时,不再使用外脚手架、里脚手架等单项脚手架;综合脚手架适用于能够按“建筑面积计算规则”计算建筑面积的建筑工程脚手架,不适用于房屋加层、构筑物及附属工程脚手架。
•②同一建筑物有不同檐高时,按建筑物竖向切面分别按不同檐高编列清单项目。
•③整体提升架已包括2米高的防护架体设施。
•④脚手架材质可以不描述,但应注明由投标人根据工程实际情况按照《建筑施工扣件式钢管脚手架安全技术规范》JGJ130、《建筑施工附着升降脚手架管理规定》(建建[2000]230号)等规范自行确定。
一、配套定额相关规定•一、综合脚手架•1、凡能够按《建筑工程建筑面积计算规范>>计算建筑面积的建筑工程均按综合脚手架定额计算。
【脚手架】脚手架工程措施项目部分工程量清单及报价

6
一、综合脚手架
2、计算规则——按面积计算工程量
多层建筑工程中,上层飘出的,按最长一层的 外墙长度计算综合脚手架;下层缩入部分, 按围护面垂直投影面积,套相应高度的单排 脚手架.
2〕计算综合脚手架时,门窗、洞口及穿过建 筑物的通道的空洞面积不扣除;有山墙者, 以山尖二分之一高度计算,山墙高度的步距 按檐口高度为准.
满堂脚手架工程量=室内净长度×室内净宽度 注意:在有满堂脚手架搭设的部分,里脚手架按该
部分建筑面积的50%计算.
12
室内净高超过3.6m时,方可计算满堂脚手架.室内净高超过5.2m 时,方可计算增加层.如图所示.增加层计算公式为:
满堂脚手架增加层=[室内净高度-5.2<m>]÷1.2<m> [计算结果 0.5以内舍去]
7
案例1:计算该建筑物的综合脚手架工程量和直 接费用.
解 综合脚手架〔15m高〕 =〔26+12×2+8〕
×15=870m2 综合脚手架〔24m高〕 =〔18×2+32〕
×24=1632m2 综合脚手架〔27 m高〕
=32×27=864m2 综合脚手架〔36 m高〕=
〔26-8〕×36=648m2 综合脚手架〔51m高〕=
20
五、靠脚手架安全档板
安全档板编制预算时,每层安全挡板工程量, 按建筑物外墙的凹凸面<包括凸出阳台>的 总长度加16m乘以宽度2m计算.
建筑物高度在三层以内或9m范围内不计安 全挡板.高度在三至六层或在9m至18m计算 一层,以后每增加三层或高度9m者计一层.
21
其他未尽事宜,请认真阅读定额说明及计算 规则.
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
一、综合脚手架
2、计算规则——按面积计算工程量 1) 综合脚手架分不同墙高,按外墙外边线的凹
凸(包括凸出阳台)总长度乘以设计外地坪至外 墙的顶板面或檐口的高度以面积计算。
地下室外墙综合脚手架高度从设计外地坪至底板 垫层底。
上层外墙或裙楼上有缩入的塔楼者,工程量分别 计算,但套用定额步距的高度由设计外地坪至塔 楼顶面计算。
注意:在有满堂脚手架搭设的部分,里脚手架按该 部分建筑面积的50%计算。
12
室内净高超过3.6m时,方可计算满堂脚手架。室内净高超过5.2 m时,方可计算增加层。如图所示。增加层计算公式为:
满堂脚手架增加层=[室内净高度-5.2(m)]÷1.2(m) [计 算结果0.5以内舍去]
净高3.6m以内 净高5.2m以内 净高5.2m以上
20
五、靠脚手架安全档板
安全档板编制预算时,每层安全挡板工程量, 按建筑物外墙的凹凸面(包括凸出阳台)的总 长度加16m乘以宽度2m计算。
19
四 里脚手架
里脚手架包括外墙内面装饰脚手架、内墙 砌筑及装饰用脚手架、外走廊及阳台的外 墙砌筑与装饰脚手架、走廊柱、独立柱的 砌筑与装饰脚手架、现捣混凝土柱、混凝 土墙结构及装饰脚手架费用。
房屋建筑里脚手架,楼层高度在3.6m以内 按各层建筑面积计算,层高超过3.6m每增 1.2m按调增子目计算,不足0.6m不计算.在 有满堂脚手架搭设的部分,里脚手架按该部 分建筑面积的50%计算.
(18+24×2+4) ×51=3570m2
8
练习:某工程如图所示,女儿墙高2m。计算外墙综合 脚手架。(注:应按不同高度分别计算。)
9
外墙综合脚手架工程量: [(36.24+56.24)×2-36.24] ×(36.4+2.00)= 5710.85m2(裙楼部分,步距套“高 度40.5m以内”) (36.24+26.24×2)×(94.20-36.40+2.00)+10.24×94.2=6270.06m2(塔楼部分, 步距套“高度100.5m以内” ) (10.24+6.24×2)×3.20+10.24×1.2=84.992m2(楼梯间部分,步距按96.2m 套“高度100.5m以内”)
15
三、单排脚手架
1、超过1.5m宽以上雨篷(顶层雨篷除外), 如没有计算综合脚手架的,按单排脚手架 计算。
2、凿桩头的高度如超过1.2m时,混凝土灌 注桩、预制方桩、管桩每凿1m3桩头,计算 单排脚手架16m2;钻(冲)孔桩按直径乘 以4加3.6m再乘以高,套用单排脚手架。人 工挖孔桩凿护壁,不得计算脚手架。
5、围墙脚手架按设计外地坪至围墙顶高度乘以围 墙长度以面积计算,套相应高度的单排脚手架, 围墙双面抹灰的,增加一面单排脚手架。
17
例:某工程如图所示,有挑出的外墙,综合脚手架和单 排脚手架工程量计算及定额应用如下:
18
挑出外墙综合脚手架: 工程量:40.24×4×45.00=7243.20m2 套用定额:A22-6,”50.5m以内”综合钢脚手架。 缩入外墙的单排脚手架: 工程量:36.24×4×13.50=1956.96m2 套用定额:A22-23,“20m以内”单排钢脚手架。
裙楼的高度应按设计外地坪至裙楼顶面的高度计 算,套用定额时按相应高度步距计算。
6
一、综合脚手架
2、计算规则——按面积计算工程量
多层建筑工程中,上层飘出的,按最长一 层的外墙长度计算综合脚手架;下层缩入 部分,按围护面垂直投影面积,套相应高 度的单排脚手架。
2)计算综合脚手架时,门窗、洞口及穿过 建筑物的通道的空洞面积不扣除;有山墙 者,以山尖二分之一高度计算,山墙高度 的步距按檐口高度为准。
16
三、单排脚手架
3、多层建筑工程中,上层飘出的,按最长一层的 外墙长度计算综合脚手架;下层缩入部分,按围 护面垂直投影面积,套相应高度的单排脚手架。
4、建筑面积计算范围外的独立柱、柱高超过 1.2m时,按柱身周长加3.6m后乘以高度,套单排 脚手架,在外轴线上的附墙柱的脚手架已综合考 虑。
简易架
不计算满堂架
3.6m基本层 只计算基本层
1.2m增加层
3.6m基本层
再计算增加层
13
二、满堂红脚手架
例:某大厅室内净高9.50m,试计算 满堂脚手架增加层数.
解:满堂脚手架增加层=(9.505.2)/1.2=3.58层=4层
注:该图为2006定额
14
二、满堂红脚手架
天棚面单独刷(喷)灰水时,楼层高 度在5.2m以下者,均不计算脚手架费 用,高度在5.2m至10m按满堂脚手架 基本层子目的50%计算,10m以上按 80%计算。
【脚手架】脚手架工 程措施项目部分工程架工程
脚手架种类
按使用材 料分
按施工功 能分
钢管 脚手架
木 脚手架
竹 脚手架
砌筑 脚手架
装饰 脚手架
按所处部 位分
外 脚手架
里 脚手架
按设立方 式分
单排脚手架 双排脚手架 满堂脚手架 悬空脚手架
3
4
一、综合脚手架
1、定义——综合脚手架包括脚手架、 平桥、斜桥、平台、护栏、挡脚板、 安全网等,高层脚手架50.5m至 200.5m还包括托架和拉杆费用。
10
二、满堂红脚手架
1、整体满堂红钢筋混凝土基础,凡其宽 度超过3m以上,深度在1.5m以上时,按基 础底板面积计算满堂红脚手架.
2、条形基础宽度大于3m,且深度超过 1.5m时(室外自然地面以下),应按满 堂红基础脚手架计算。
11
二、满堂红脚手架
天棚装饰(包括抹平扫白)楼层高度超过3.6m时,计 算满堂红脚手架. 满堂红脚手架按室内净面积计算, 其高度在3.6m至5.2m,按满堂红脚手架基本层计 算,超过5.2m每增加1.2m按增加一层计算,不足 0.6m的不计。 满堂脚手架工程量=室内净长度×室内净宽度
7
案例1:计算该建筑物的综合脚手架工程量和直 接费用.
解 综合脚手架(15m高) =(26+12×2+8)
×15=870m2 综合脚手架(24m高) =(18×2+32)
×24=1632m2 综合脚手架(27 m高)
=32×27=864m2 综合脚手架(36 m高)=
(26-8)×36=648m2 综合脚手架(51m高)=
