绿化土方造型施工方案(1)

合集下载

(完整版)绿化土方造型方案

(完整版)绿化土方造型方案

目录1工程概况 (2)2编制依据 (2)3施工部署 (2)4施工准备 (3)5施工方法 (4)6质量保证措施 (8)7安全保证措施 (9)1工程概况东联2#路、3#路、迎宾大道道路绿化工程位于遵义市东部新区,地处湘江河东岸,是连接遵义市老城区、渝黔高铁火车站和新蒲新区的主要通道。

本工程为道路绿化施工;东联2#路施工长度为11.7Km ,3#路施工长度为1.2Km、迎宾大道施工长度为7.4Km。

绿化面积约4.2万㎡,回填土方量约为7.89万m³。

由于回填量大,回填距离长,回填土方需分多次进行,一次回填土方不能完成的,需用装载机进行多次短驳,给土方的回填带来一定的难度。

2编制依据1.根据甲方提供的《东联2#路、3#路、迎宾大道》道路电子版图纸。

2.本施工方案依照编制原则及施工验收规范,以下文件为编制依据:(1)《城市绿化工程施工及验收规范》(CJJ/T82—1999)(6)《2城市绿化工程施工和验收规范》(DB 440100/T114-2007)(3)《园林绿化工程施工及验收规范》(DB11/T212-2009)3.我公司ISO9002质量保证体系的有关文件。

4.贵州省和遵义市有关绿化、质量和安全的规定。

5.根据工程特点、施工现场实际情况、施工环境、施工条件和自然条件分析,结合我公司施工经验。

3施工部署由于道路绿化带回填土量较大,且施工现场交叉施工,特别是道路上行驶车辆多,土方回填更是复杂。

根据现场实际施工情况,土方回填将采取220型1 m³挖掘机进行回填,土方的运输15T用自卸车运输,在施工土方中,用一台200型1 m³挖掘机及一台50型装载机配合,方便自卸车在绿化带边卸土方,减少挖机倒运土方的次数。

同时做好绿化带基底杂物、地表水的排出施工措施准备。

4施工准备4.1人力、材料、设备的准备按照施工方案组织好土方施工人员,并进行安全、文明施工教育。

按照机具设备需用计划组织好土方施工所需机械设备、工具的购买、租赁、调配、进场等工作。

绿化土方造型施工组织方案

绿化土方造型施工组织方案

绿化土方造型施工组织方案一、项目背景和目标随着社会的发展和人们环保意识的增强,人们对城市环境的要求也越来越高。

绿化土方造型施工作为一种绿化手段,不仅可以美化城市环境,还可以改善气候和空气质量,提高人们的居住和工作环境。

本项目旨在通过绿化土方造型施工,为城市提供一片绿色的空间,增加城市景观的美感和吸引力,改善生态环境,提高城市居民的生活质量。

二、项目范围和要求1.绿化土方造型施工范围:本项目的绿化土方造型施工范围包括城市公园、大型社区、商业综合体、景区等场所的景观绿化。

2.施工要求:施工过程要注重保护环境,合理利用土方资源,确保施工质量,增加绿化效果。

具体要求如下:(1)土方挖掘:要根据设计要求和现场实际情况,合理进行土方挖掘,确保土方的质量和稳定性,避免土方滑坡和塌方等问题。

(2)土方处理:挖掘出的土方要分类处理,可以根据土方的质量和用途进行分堆、分区处理。

好土方可以作为场地的草坪土壤,较差的土方可以做为填料使用。

(3)土方造型:根据设计要求进行土方造型,可以选择不同的造型方式,如山丘、丘陵、台地等,确保土方的形状美观合理。

(4)植物种植:根据造型的要求,选择适合的植物进行种植,可以选择绿化树、花卉、灌木等植物进行组合和搭配,使绿化效果更加丰富多样。

三、施工组织和管理1.施工组织:根据施工范围和要求,将施工过程划分为土方挖掘和土方处理两个主要阶段,制定相应的施工方案和施工计划。

(1)土方挖掘:根据土方的规模和施工周期,合理安排挖掘作业,并制定土方挖掘的施工工艺流程和方法。

同时,为土方挖掘配备相应的机械设备和工具。

(2)土方处理:根据土方的质量和用途,制定土方处理的方案,包括土方的分堆、分区和处理方法。

同时,根据现场实际情况,为土方处理配备相应的机械设备和工具。

2.施工管理:根据施工组织方案,建立施工管理体系,严格按照施工方案和施工计划进行施工管理。

(1)人员管理:根据施工需要,合理配备施工人员,包括项目经理、施工人员、设备操作人员、安全员等,确保施工的顺利进行。

绿化工程施工方案

绿化工程施工方案

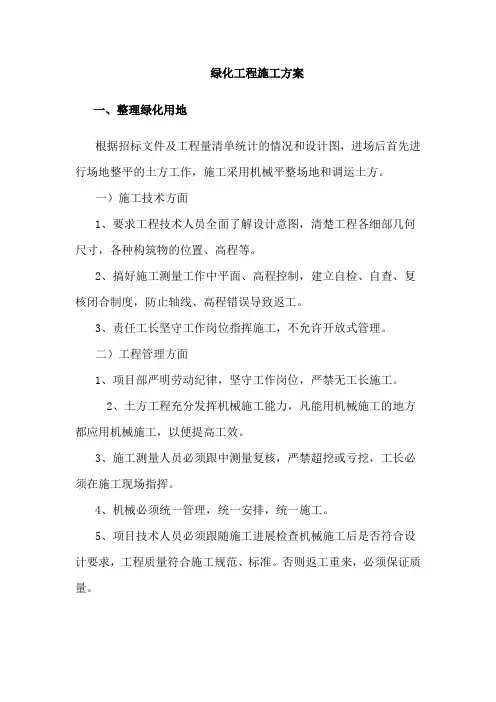

绿化工程施工方案一、整理绿化用地根据招标文件及工程量清单统计的情况和设计图,进场后首先进行场地整平的土方工作,施工采用机械平整场地和调运土方。

一)施工技术方面1、要求工程技术人员全面了解设计意图,清楚工程各细部几何尺寸,各种构筑物的位置、高程等。

2、搞好施工测量工作中平面、高程控制,建立自检、自查、复核闭合制度,防止轴线、高程错误导致返工。

3、责任工长坚守工作岗位指挥施工,不允许开放式管理。

二)工程管理方面1、项目部严明劳动纪律,坚守工作岗位,严禁无工长施工。

2、土方工程充分发挥机械施工能力,凡能用机械施工的地方都应用机械施工,以便提高工效。

3、施工测量人员必须跟中测量复核,严禁超挖或亏挖,工长必须在施工现场指挥。

4、机械必须统一管理,统一安排,统一施工。

5、项目技术人员必须跟随施工进展检查机械施工后是否符合设计要求,工程质量符合施工规范、标准。

否则返工重来,必须保证质量。

二、绿化施工(1)本公司根据招标文件要求严把苗木采购关,苗木规格必须是修剪后规格不得为选苗规格,所有苗木在入场前必须得到业主、监理、设计各方确认验收后方可进场。

绿化施工首先是土壤翻挖(深翻保持在1米深度以外)和场地平整,分四个过程进行:翻挖→短驳→初步平整→开沟细作。

对每个过程都严格把关,确保栽植乔木有1米深的园土壤,种植灌木有0.6米深的园土壤。

为确保种植土的结构完好,尽量不用推土机,采用翻斗车驳运土方,进行人工细平。

(2)组织一支有丰富土方造形经验的施工队伍,由专业技术人员技术指导,确保土方造型符合设计意图。

(3)苗木种植a、苗木种植严格按照《园林植物栽植技术规程》执行,栽植中贯彻“随挖、随运、随种”的原则,对当日来不及种植的裸根植物进行假培土。

b、树木栽植前进行例行检查,如发现运输中有损伤的树枝和树根,及时加以修剪,大的修剪口作防腐处理。

树木定向选丰富完整的面朝向主要视线。

c、在种植苗木、地被前普遍施基肥,为植物根深叶茂打下基础。

绿化土方造型施工方案

绿化土方造型施工方案

目录工程概况.编制依据.施工部署.施工准备.施工方法.质量保证措施.安全保证措施.1 工程概况东联2#路、3#路、迎宾大道道路绿化工程位于遵义市东部新区,地处湘江河东岸,是连接遵义市老城区、渝黔高铁火车站和新蒲新区的主要通道。

本工程为道路绿化施工;东联2#路施工长度为11.7Km,3#路施工长度为1.2Km迎宾大道施工长度为7.4Kn。

绿化面积约4.2万rf,回填土方量约为7.89万03。

由于回填量大,回填距离长,回填土方需分多次进行,一次回填土方不能完成的,需用装载机进行多次短驳,给土方的回填带来一定的难度。

2 编制依据1.根据甲方提供的《东联2#路、3#路、迎宾大道》道路电子版图纸。

2. 本施工方案依照编制原则及施工验收规范,以下文件为编制依据:1) 城市绿化工程施工及验收规范》CJJ/T82—1999)6) 2 城市绿化工程施工和验收规范》DB 440100/T114-2007)园林绿化工程施工及验收规范》DB11/T212-2009)3.我公司IS09002质量保证体系的有关文件。

4. 贵州省和遵义市有关绿化、质量和安全的规定。

5. 根据工程特点、施工现场实际情况、施工环境、施工条件和自然条件分析,结合我公司施工经验。

3 施工部署由于道路绿化带回填土量较大,且施工现场交叉施工,特别是道路上行驶车辆多,土方回填更是复杂。

根据现场实际施工情况,土方回填将采取220型1 03挖掘机进行回填,土方的运输15T用自卸车运输,在施工土方中,用一台200型1 03挖掘机及一台50 型装载机配合,方便自卸车在绿化带边卸土方,减少挖机倒运土方的次。

绿化工程施工方案

绿化工程施工方案

绿化工程施工方案一、绿化种植1、绿化工程施工工艺流程图2、施工方法2.1绿化地平整、清理1)将种植地表按设计要求平整绿化地面,同时清除砾石杂草杂物。

2)平整要顺地形和周围环境,整成龟背形、斜坡形等,未设计之地形,坡度定在2.5%—3.0%之间以利排水。

3)所有靠路边或路牙沿线50—100CM宽内的绿地地面低于路边或路牙沿线30CM,并在地面处理时将地面水排除。

2.2加种植土和下基肥1)种植土应采用PH值为5.0—7.0的壤土为宜,疏松、不含建筑和生活垃圾等杂物,种植前应对现场土壤理化性质进行化验分析,采取相应改良措施。

2)种植土深度要求为:3)种植层需与地下层连接,无水泥板、沥青、石层、大面积淤泥等不透水层,以保持土壤毛细管、液体、气体的上下贯通。

4)地被在施肥后应进行一次20—30M深的耕翻,将肥与土充分混匀,起到既提高土壤养分,又使土壤疏松、通气良好。

乔木、灌木机时应在种植前在穴边将肥土混匀,依次放入穴底和种植池。

2.3掘苗起苗时间和栽植时间紧密配合,做到当天起运,当天栽植。

为了挖掘方便,起苗前1-3天可适当浇水使泥土松软。

起苗时,常绿苗应当带有完整的根团土球,土球散落的苗木成活率会降低。

土球的大小一般可按树木胸径的10倍左右确定,对于特别难成活的树种要考虑加大土球。

土球高度一般可比宽度少-10CM。

为了减少树苗水分蒸腾,提高移栽成活率,掘苗后,装车前应进行粗落修剪。

2.4定点放线1)在苗木栽前应严格按照设计图纸和图纸会审纪要进行定点放线。

2)乔木的定点以用皮尺、测绳等,按设计的位置钉木桩作为定植和栽植的依据,并且在每株株位的中心用用油漆等标记物做上醒目标记,作定位标记。

3)成片绿地的定点放线可利用测量仪器,或者使用网格法放线,先在地面上用皮尺、测绳等工具按照设计图上的相应比例等距离划好正方格,方格可用白灰画,也可钉桩挂线,然后利用这些方格线作纵横坐标,正确地在地上定点定位,钉上木桩或撒上白灰标明;保证放线地点准确,线路顺畅,面积、大小合格。

绿化工程施工方案

绿化工程施工方案

绿化工程施工方案一、施工顺序铺设、整理表土→测量放样→树种种植→播撒草种→养护二、铺设表土2.1材料选择土壤:要求具有良好排水性、有机质丰富、无砾石、杂草、树根、棍棒、垃圾等杂质。

PH值:控制在5-8之间。

2.2施工要求取土前7天,提供土壤样品给项目监理,并附上有关良好表土的检验证明。

土壤不能含有害物质,如大于直径5mm的砾石、粘土块、杂草、树根、棍棒、垃圾等。

土壤PH值控制在5~8之间。

表土铺设前,将种植带的地表面用合适的机具翻深到150mm,打碎土块,清除大于5mm的砾石、树根、树桩和其他垃圾。

保持地表面平整均匀。

表土铺设时,松铺厚度加5%的预加沉降值,使土壤达到设计要求的厚度(最小厚度不小于100mm)。

完成标高比路缘石、集水井、人行道、车行道或其他类似结构低25mm。

表面平整,准备耕作种植。

表土过分潮湿或对工作有害时,不得进行铺设。

在运输表土过程中,加强车辆运输管理,防止泥土带入车行道、人行道等结构层上造成污染。

发现污染位置及时清扫、冲洗,保持路面干净。

三、放样在表土铺设完成后,进行放样工作。

放样严格按照设计图纸要求标出的种植地段及种植位置及品种的轮廓线进行。

放样采用皮尺、木桩、灰粉、麻绳等工具进行。

放样时先用皮尺按设计要求量测绿化带纵、横向的距离,形成方格网,在主要控制点用木桩标示。

对形状不规则的区域采用麻绳按照图纸要求的控制点进行曲线放样,并沿绳洒上灰粉,形成种植范围的轮廓。

四、施工要求4.1种植准备修整种植地段线形和坡度,使其具有舒顺的外形。

清除种植土中的大块土、石块、硬土及其他杂物以及不适宜的填充材料。

按图纸要求标出的种植地段及种植位置及品种的轮廓放线进行挖坑,乔木坑要比土球直径或根系展开范围大400mm;坑深至少800mm,或超出树木根部或根系底部深200mm,坑壁垂直,底部水平。

灌木坑要比土球直径或根系展开范围大300mm,坑深超出土球或根系底部至少有150mm的深度。

种植时,坑底要松填150mm厚的表土。

绿化工程施工方案

绿化工程施工方案

绿化工程施工方案一、项目概况绿化工程位于XX市中心,占地面积XX平方米,包括公园绿地、道路绿化等单元。

本项目旨在提供一个宜人的环境,促进城市生态建设,改善市民居住环境,提升城市形象。

二、施工目标1.实现绿化面积的最大化,通过合理规划,确保每一寸土地都得到充分利用。

2.打造生态环保的公共空间,引进适宜的植物物种,建立生态循环系统,提高城市生态环境质量。

3.提供休闲健身的场所,结合绿地的功能需求,打造适合市民休闲娱乐和健身运动的场所。

三、施工步骤1.资料采集与识别:(1)通过调查研究,了解当地的土壤质量、水分状况、气候条件等,确定适宜的植物物种。

(2)收集土地用途、施工标准、建筑设计等相关资料,制定合理的绿化规划。

2.绿化规划设计:(1)根据城市规划要求,结合项目的功能定位和环境特点,制定绿化规划方案。

(2)确定绿化植物的种类、数量、分布,并进行植物空间布局设计。

(3)规划设计包括植物选择、土壤改良、灌溉系统、施工工艺等。

3.土壤改良与建设:(1)对土壤进行深度和表层改良,保证植物根系的生长和根系与土壤的连接。

(2)根据土壤质量和植物的特点,添加适量的有机肥料和微生物菌种。

(3)加设排水系统,解决雨水排放问题,防止水浸导致植物死亡。

4.种植与养护:(1)按照绿化规划设计的要求,严格按照植物的空间布局进行种植。

(2)合理选用高质量的苗木,并根据植物的生长特点和季节进行定期养护管理。

(3)做好植物的修剪、除草、除虫等工作,保证植物生长良好,形成绿意盎然的景观。

5.设施建设:(1)根据绿化工程规划,建设景观设施如休闲长椅、花坛、雕塑等,提供市民休闲娱乐的场所。

(2)设置灯光系统,保证夜间照明,提升景观效果,增加市民安全感。

四、安全措施1.系统规划:绿化工程应有完整施工方案和专业施工团队,确保项目实施的科学性和规划性。

2.周期管理:定期进行绿地养护工作,包括修剪树木、修整草坪、病虫害防治等。

3.废物处理:施工过程中产生的废弃物要分类处理,提高资源利用率和环境保护意识。

土方造型方案

土方造型方案

土方造型方案1. 引言土方造型是一种创造性的花园设计手法,通过通过改变土地的形状和排列,营造出丰富多样的景观效果。

本文将介绍土方造型的概念、优势以及具体的设计方案。

2. 土方造型的概念土方造型是一种利用土地高低的差异和层次来创造立体感和艺术效果的设计手法。

通过削土造成梯田、草地、花坛等景观元素,可以打破平面感,给人一种立体感强烈的视觉效果。

土方造型可以灵活运用于各种庭院、公园、景区等场地的设计中。

3. 土方造型的优势土方造型相比传统的平坦景观设计具有许多优势:3.1 增加景观层次感土方造型可以通过削土和填土的方式,将平坦的地面打造成层次感丰富的景观。

不同高度的土方可以形成层层叠加的效果,给人一种立体感强烈的视觉冲击。

3.2 提供观景平台在设计中,可以利用土方造型打造出不同高度的观景平台。

这些观景平台可以提供给人们欣赏周围景色的机会,增加景观的观赏价值。

3.3 塑造景观特点土方造型可以根据场地特点和设计需求,塑造出不同的景观特点。

例如,通过修剪土方表面,形成曲线、波浪等有趣的形状,使得景区更具艺术感。

3.4 增强环境意识土方造型可以利用废弃的土壤,减少土地的浪费。

同时,土方造型也能提高土壤的保水性和保肥性,促进植物生长,改善生态环境。

4. 土方造型的设计方案土方造型的设计方案是根据具体场地的特点和需求来制定的。

以下是几种常见的土方造型设计方案:4.1 梯田设计方案梯田是土方造型的一种经典设计方案,通过逐级削土和填土的方式,形成一层又一层的平台。

梯田设计方案常用于山坡地的花园和农田,既充分利用了土地资源,又增加了景观层次感。

4.2 花坛设计方案花坛设计方案是利用土方造型营造出不同高度和形状的花坛,利用花坛中的花草植物装饰场地。

花坛设计方案常用于庭院和公园等场所,可以增加空间的绿化度,美化环境。

4.3 曲线造型设计方案曲线造型设计方案是在土方表面通过修剪、雕刻等方式形成曲线、波浪等有趣的形状。

曲线造型设计方案常用于公园和景区等场地,可以增加艺术感和观赏性。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

目录1................................................................................................................... 工程概况22................................................................................................................... 编制依据23................................................................................................................... 施工部署24................................................................................................................... 施工准备35................................................................................................................... 施工方法55.1工艺流程 (5)5.3土方回填 (5)6............................................................................................................ 质量保证措施87............................................................................................................ 安全保证措施91工程概况东联2#路、3#路、迎宾大道道路绿化工程位于遵义市东部新区,地处湘江河东岸,是连接遵义市老城区、渝黔高铁火车站和新蒲新区的主要通道。

本工程为道路绿化施工;东联2#路施工长度为11.7Km ,3#路施工长度为1.2Km、迎宾大道施工长度为7.4Km。

绿化面积约4.2万㎡,回填土方量约为7.89万m³。

由于回填量大,回填距离长,回填土方需分多次进行,一次回填土方不能完成的,需用装载机进行多次短驳,给土方的回填带来一定的难度。

2编制依据1.根据甲方提供的《东联2#路、3#路、迎宾大道》道路电子版图纸。

2.本施工方案依照编制原则及施工验收规范,以下文件为编制依据:(1)《城市绿化工程施工及验收规范》(CJJ/T82—1999)(6)《2城市绿化工程施工和验收规范》(DB 440100/T114-2007)(3)《园林绿化工程施工及验收规范》(DB11/T212-2009)3.我公司ISO9002质量保证体系的有关文件。

4.贵州省和遵义市有关绿化、质量和安全的规定。

5.根据工程特点、施工现场实际情况、施工环境、施工条件和自然条件分析,结合我公司施工经验。

3施工部署由于道路绿化带回填土量较大,且施工现场交叉施工,特别是道路上行驶车辆多,土方回填更是复杂。

根据现场实际施工情况,土方回填将采取220型1 m³挖掘机进行回填,土方的运输15T用自卸车运输,在施工土方中,用一台200型1 m³挖掘机及一台50型装载机配合,方便自卸车在绿化带边卸土方,减少挖机倒运土方的次数。

同时做好绿化带基底杂物、地表水的排出施工措施准备。

4施工准备4.1人力、材料、设备的准备按照施工方案组织好土方施工人员,并进行安全、文明施工教育。

按照机具设备需用计划组织好土方施工所需机械设备、工具的购买、租赁、调配、进场等工作。

施工机具准备:人员准备:材料准备:Array合理安排土方进场、组织好现场安全标识所需的材料计划。

4.2技术准备4.2.1熟悉好施工规范等依据文件,针对现场地质条件和具体施工条件编制详细全面的施工技术方案,以应对在施工中可能出现的各种问题。

并按照土方施工进度提制相应的材料计划、机具设备使用计划等相关文件。

4.2.2土方开挖之前,班长应熟悉现场实际条件,技术员对班组进行安全技术交底。

4.3现场准备4.3.1 完成土方作业区域的定位工作,并建立测量控制网。

4.3.2检查土方施工机具,对机械进行保养维护。

4.3.3做好现场的电缆及排水管、给水管的保护工作和各项安全工作。

5施工方法本工程土方回填施工取土点在遵义市新浦镇文武村,采用2台1 m³反铲挖机配合15T自卸汽车装土,进行土方运输。

道路绿化带及行道树树池土方回填区域采用一台1 m³反铲挖机配合15T自卸车卸土回填,1台0.5 m³挖掘机整理地形,。

每层的铺土厚度不大于30~50cm。

填土可利用挖掘机行驶作部分压实工作,卸土推平和压实工作须采取分段交叉进行。

5.1工艺流程土方回填的一般顺序是:清理坑底杂物、积水→分层回填→分层夯实→绿地整理、造型5.3土方回填5.3.1土方的运输土方运输中人工运土一般都是短途的小搬运。

局部或小型施工中采用车运人挑。

运输距离较长的,用机械或半机械化运输。

不论是车运人挑,运输路线的组织很重要,明确卸土地点,施工人员随时指点,避免混乱和窝工。

使用外来土垫地堆山,运土车辆设专人指挥,卸土的位置准确,否则乱堆乱卸,必然会给下一步施工增加许多不必要的倒运,从而浪费了人力物力。

5.3.2土方的回填施工施工前进行回填土分项工程的技术交底工作,做好标高的抄测和分层厚度标定工作,可设每20米设一处。

绿化区域以满足种植要求为原则,依据种植要求,选择合格的种植土进行回填。

抄测好填土标高线,并且按要求分好各层回填厚度。

本工程填土方工程量较多。

所有土方工程均严格按照甲方和设计方提供的图纸施工,根据图纸竖向设计要求,确定填土深度。

15t自卸汽车从取土区把土方运至填土区,因土壤湿、粘性较大需用挖掘机协助自卸车把土方卸下后,采用挖掘机、平土造型完成。

填土作业采用从下到上分层填土的方法,根据现场土质和机械的压实功能,采用挖掘机压路机碾压密实。

达到设计要求的密实度,确保工程效果。

碾压遍数需根据不同压实度要求、分层厚度、回填土的土质含水量、碾压机械等情况来确定,一般为6~8 遍。

当填土接近设计标高时,测量员要加强测量检查,控制最上一层填土厚度。

根据现场土质及现场试压情况留准虚高,使高程符合设计要求.为了保证填筑的土基在强度和稳定性方面的要求,必须正确选择土料的种类和填筑方法。

一般含有大量有机物的土料或水溶性硫酸盐含量大于5%的土料,液化状态的泥炭、黏土或粉状沙质土等不能作为填料。

当满足上述要求时,就用自卸汽车调土回填。

填土应分层进行,其层厚应根据设计要求,土壤的物理性质,压实等方面的因素确定,一般0.3m适宜。

要求尽量采用同类土填筑。

当填方边界有坡面时,应用人工将斜坡开挖面阶梯状,以防填土横向移动,a、人工土方回填施工用自卸汽车把客土运到现场内,对于大面积、大量需要填土时用挖土机将土分开、回填。

对于小面积、小量的回填用手推车推土,以人工用锄头、耙等工具进行回填土。

回填土从场地的最低处开始,由一端向另一端自下而上分层铺填。

每层虚铺厚度,用机械或人工夯实时,沙质土不大于30cm,黄泥土为20cm。

深浅坑槽相连时,应先填深坑槽,相平后与浅坑槽全面分层填实。

如采取分段填筑,交接处应填成阶梯形。

墙基及管道回填应在两侧用细土同时均匀回填,夯实,防止墙基及管道中心线位移。

人工夯填土,用60~80kg的木夯或石夯,又4~8人拉绳,二人扶夯,举高不站于0.5m,一夯压半夯,按次序进行。

较大面积人工回填用打夯机夯实。

两机平行时其间距不得小于3m,在同一夯打路线上,前后间距不得小于10m。

b、推土机填土填土应由下而上分层铺填,每层需铺厚度不宜大于30cm。

大坡度推土填土,不得居高临下,不分层次,一次堆填。

推土机运土回填,可采取分堆集中,一次运送方法,分段距离约为10~15m,以减少运土漏失量。

土方推至填方部位时,应提起一次铲刀,成堆卸土,并向前行使0.5~1.0m,利用推土机来回路时将土刮平。

用推土机来回行使进行辗压,履带应重叠一半。

填土高度按土方施工图纸标高填土。

填土程序采用纵向铺填顺序,从挖土区段至填土区段,以40~60m距离为宜。

c、铲运机填土机铺土,铺填土区段,长度不宜小于20m,宽度不宜小于8m。

铺土应分层进行,每次铺土厚度不大于20~30cm,每层铺土后,利用空车返回时将表面刮平。

填土程序应一般尽量采取横向或纵向分层卸土,以利行使时初步压实。

d、汽车填土自卸汽车为成堆土,须配已推土机推土、摊平。

每层的铺土厚度不大于25~30cm。

填土可利用汽车行驶作部分压实工作,行车路线需均匀分布与填土土层上。

汽车不能在虚土上行驶,卸土和压实工作采取分段交叉进行。

5.3.3地形塑造首先确定边界线,先在施工图上方把格,再把方格网放到地面上,而后把设计地形等高线和方格网的交点一一标到地面上并打桩,桩木上也要标明桩号及施工标高。

堆坡时由于土层不断升高,桩木可能被土埋没,所以桩的长度大于每层填土的高度,土坡不高于5M的,用长竹竿做标高桩,在桩上把每层的标高一切定好,不同层用不同颜色标志,以便识别。

较高的山体,分层放线、分层设置标高桩。

5.3.4土料要求及含水量控制填方土料应符合设计要求,保证填方的强度和稳定性,如设计无要求时,应符合以下规定:(1)碎石类土、砂土和爆破石渣(粒径不大于每层铺土厚的2/3),可用于表层下的填料;(2)含水量符合压实要求的粘性土,可作各层填料;(3)淤泥和淤泥质土,一般不能用作填料,但在软土地区,经过处理含水量符合压实要求的,可用于填方中的次要部位。

填土土料含水量的大小,直接影响到夯实(碾压)质量,在夯实(碾压)前应先试验,以得到符合密实度要求条件下的最优含水量和最少夯实(或碾压)遍数。

含水量过小,夯压(碾压)不实;含水量过大,则易成橡皮土。

各种土的最优含水量和最大密实度参考数值见表6-55。

粘性土料施工含水量与最优含水量之差可控制在-4%~+2%范围内(使用振动碾时,可控制在-6%~+2%范围内)。

土的最优含水量和最大干密度参考表表6-552.一般性的回填,可不作此项测定。

6质量保证措施6.1施工前应根据设计总平面图复核测量定位,挖土过程中定期进行复测,校验控制桩的位置何水准点标高。

6.2土方回填时,填方土料应符合设计要求,保证填方的强度和稳定性。

6.3回填土方前应先清除基底的垃圾、有机物、积水等。
