基础外墙回填土技术交底

合集下载

回填土工程安全技术交底

回填土工程安全技术交底

回填土工程安全技术交底一、项目背景回填土工程是指在土地开挖或者土地平整后,将挖出的土方或者其他填料重新填充到原来的位置或者其他指定区域的工程。

回填土工程的施工过程中,存在一定的安全风险,因此需要进行安全技术交底,确保施工过程中的安全性。

二、安全技术交底的目的安全技术交底的目的是向施工人员详细介绍回填土工程的安全要求和措施,提高施工人员的安全意识,减少事故发生的可能性,确保工程施工的安全性和质量。

三、安全技术交底的内容1. 回填土工程的安全要求- 施工前需要进行土地勘察和分析,确定土壤的物理性质、坚固程度和稳定性,以及可能存在的地下管线等情况,制定相应的施工方案。

- 确保回填土的质量符合规范要求,避免使用含有有害物质的土方。

- 严禁在回填土中掺入垃圾、建造废料等不符合要求的填料。

- 回填土的均匀性和密实度要满足设计要求,避免浮现不均匀沉降和塌陷等问题。

2. 施工现场的安全措施- 在施工现场设置明显的安全警示标志,指示施工区域和危(wei)险区域,确保施工人员能够清晰识别。

- 施工现场应保持整洁,避免杂物堆放和乱放,确保施工人员的安全通行。

- 施工现场应设置安全通道和紧急疏散通道,保证施工人员在紧急情况下的安全撤离。

- 施工现场应配备必要的安全防护设施,如安全帽、安全鞋、手套、护目镜等,并确保施工人员正确佩戴使用。

3. 机械设备的安全操作- 机械设备操作人员必须持有相应的证件和资质,并经过专业培训,熟悉设备的操作规程和安全要求。

- 机械设备必须经过检查和维护,确保设备的正常工作状态,避免因设备故障引起的事故。

- 在操作机械设备时,必须严格按照操作规程进行,避免超负荷操作、违反安全规定等行为。

4. 紧急情况的应急措施- 在施工现场设置应急救援设施,如灭火器、应急照明、急救箱等,以便在紧急情况下进行救援和处理。

- 制定应急预案,明确各类事故的应急处理措施和责任分工,提高应对突发事件的能力。

四、安全技术交底的方式安全技术交底可以通过以下方式进行:1. 召开安全技术交底会议,由工程负责人或者安全管理人员向施工人员进行安全要求和措施的详细说明。

基础土方回填安全技术交底

基础土方回填安全技术交底

基础土方回填安全技术交底工程名称:交底项目:基础土方回填内容摘要:一、施工准备:1、材料及主要机具:①回填土优先利用基槽中挖出的原土,但不得含有杂质,使用之前应过筛,其最大粒径不大于5cm,含水应当符合规定。

②主要机具备:蛙式打夯机、手推车、筛子、木耙、铁锹(尖、平头两种),2M靠尺,胶皮管、小线和木折尺等。

2、作业条件:①回填土前应对基础进行检查验收,并要办好隐检手续,其基础砼应达到一定的强度,不因回填土而受损伤,方可回填。

②回填土压实系数为0.9,填方土料含水量与最佳含水量之差,控制在-4%~+2%范围以内。

③房心回填,应在完成上下水、管道安装后在进行,并将槽内地平上的积水、有机物等清理干净。

④施工之前应该做好水平标志,控制回填土的高度及每层的厚度,室外墙面弹测水平控制线。

二、操作工艺:1、工艺流程:基槽底地坪上清理→检查原土质、拌制灰土→分层铺土、耙平→夯打密实→检验密实度→修整、找平、验收2、填土前必须将肥槽清理到基础底面标高,将回填的松散垃圾、冰雪、保温材料、砂浆、石子等杂物清除干净。

3、检验回填土的质量,有无杂物,颗粒粒径是否符合规定,以及回填土的含水量是否控制在范围以内;在基坑上将白灰与原土按2:8拌和均匀后,再回填。

4、回填灰土应分层铺摊,每层铺土厚度为200~250mm,每层铺摊后随之耙平;5、回填灰土每层至少夯打三遍,打夯应一夯压半夯,夯夯相接,行行相连,纵横交叉,严禁采用浇水使之下沉的所谓“水夯”法。

6、如须要分层分段夯实时,交接处应填成阶梯形,梯形的高宽比为1:2(高15cm、宽30cm),上下层错缝距离不小于1米。

7、回填灰土时,为了防止管道中心线位移或损坏管道,应用人工夯实,先在管子两侧填土夯实,并应当由管道两侧同时进行,直至管顶0.5m以上时,在不损坏管道的情况下,方可采用蛙式打夯机夯实。

8、回填土每层填土夯实后,应按规范要求进行环刀取样,测出干土的质量密度(≥15KN/mз),达到要求后,再进行上一层的铺土;9、回填土夯实时,对于打夯机无法夯实的死角的周边应采取人工夯实。

基础回填土工程技术交底范本

基础回填土工程技术交底范本

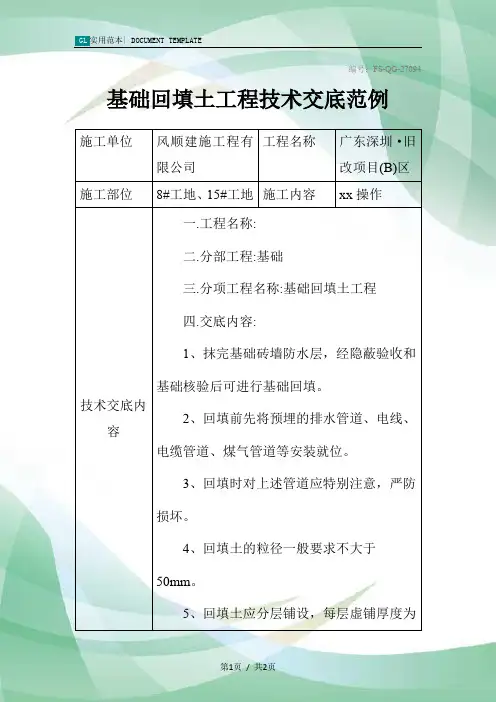

编号:FS-QG-27094基础回填土工程技术交底范例
施工单位风顺建施工程有
限公司工程名称广东深圳·旧
改项目(B)区
施工部位8#工地、15#工地施工内容xx操作
技术交底内

一.工程名称:
二.分部工程:基础
三.分项工程名称:基础回填土工程
四.交底内容:
1、抹完基础砖墙防水层,经隐蔽验收和基础核验后可进行基础回填。

2、回填前先将预埋的排水管道、电线、电缆管道、煤气管道等安装就位。

3、回填时对上述管道应特别注意,严防损坏。

4、回填土的粒径一般要求不大于
50mm。

5、回填土应分层铺设,每层虚铺厚度为
25cm,用打夯机夯实,一般应夯实三遍,周
边及四角用人工夯实。

6、回填时要按检测站的规定留检测砼,
砂浆强度和砼钢筋扫描的位置。

7、回填时应分层取样做土壤试验。

技术负责人:交底人:接受人:
交底人签名XX职务施工员时间20xx.3.8接收人(全员)签字:
注:本交底一式三份,班组、交底人、资料保管员各一份。

回填土工程安全技术交底

回填土工程安全技术交底

回填土工程安全技术交底一、项目背景回填土工程是指在土地开发、建设和修复过程中,将挖掘出的土方重新填充回原址或其他地方,以达到地表平整和土地复原的目的。

回填土工程的安全技术交底是指在工程施工前,对相关人员进行安全技术培训和交底,确保施工过程中的安全性和可靠性。

二、工程概述本回填土工程位于XX市XX区XX街道,总占地面积约XXX平方米。

工程主要包括土方开挖、土方运输、土方回填和场地平整等工作。

为确保工程施工的安全性,必须严格遵守相关的安全技术规范和操作流程。

三、安全技术交底内容1. 工程施工前的准备工作在施工前,必须进行现场勘察和土方分析,确定土方的性质、含水量和稳定性等参数,并根据实际情况制定相应的施工方案。

同时,对施工现场进行安全评估,确保施工过程中的安全。

2. 土方开挖土方开挖是回填土工程的第一步,必须遵循以下安全技术要求:- 使用合适的挖掘机械进行开挖,确保设备的正常运行和操作人员的安全;- 在开挖前,清除场地上的杂物和障碍物,确保施工现场的整洁和安全;- 在开挖过程中,必须遵循土方开挖的顺序和深度要求,以防止土方塌方和坍塌事故的发生;- 在开挖过程中,必须及时清理和运输挖掘出的土方,确保施工现场的安全和畅通。

3. 土方运输土方运输是回填土工程的关键环节,必须遵循以下安全技术要求:- 使用合适的运输工具进行土方运输,确保运输工具的稳定性和安全性;- 在运输过程中,必须确保土方的覆盖和固定,防止土方的飞溅和散落,以免对周围环境和人员造成伤害;- 在运输过程中,必须遵守交通规则,确保运输安全和交通秩序;- 在运输过程中,必须保持与其他施工人员的有效沟通,确保工作的协调和安全。

4. 土方回填土方回填是回填土工程的核心工作,必须遵循以下安全技术要求:- 在回填前,必须对回填土进行筛选和处理,确保土方的质量和稳定性;- 在回填过程中,必须按照设计要求进行土方的分层回填,以确保回填土的均匀性和稳定性;- 在回填过程中,必须及时进行土方的压实和固结,以防止土方下沉和塌陷;- 在回填过程中,必须注意施工现场的排水和防渗措施,确保回填土的排水畅通和稳定性。

回填土施工技术交底

回填土施工技术交底
2、施工机具:铲车、挖机、压路机、蛙式打夯机、小平车、水准仪、筛子(孔径40~60mm)、木耙、铁锹(尖头与平头)、2m靠尺、胶皮管、小线等。
3、作业条件
(1)基础外侧土方回填,必须对基础、地下室外墙和地下防水层、保护层进行检查,并办完隐检手续。现浇混凝土基础墙应达到规定强度且地下室外架已经拆除。
(2)回填土前,防水卷材上外铺40厚挤塑聚苯板保护层。
(3)施工前,测量放线工作应作好水平高程的标志。如在支护的卸载平台上设水平标记。
二、操作工艺
1、施工流程:基层清理→外墙防水层施工→外墙铺苯板保护→回填土
2、地下室外墙防水施工完毕,沿外墙由下到上铺贴40mm厚的挤塑聚苯板,回填土随聚苯板边铺粘边回填。
3、因现场场地狭小,所需填方用土按计划随用随进,进行分层分段循环回填,采用压路机与打夯机相结合的方式进行回填土压实。
回填土
工程名称
分部工程
施工单位
分项工程
交底内容:
一、施工准备
1、材料要求:素土含水量应控制在12%~15%内,含水量现场以手握成团落地开花即可,如含水量偏高,可采用翻松、凉晒等措施,如土料过干,应预先洒水湿润。素土内有机质应清除,使用前必须过筛,其粒径不大于50mm。素土回填后土的最大干密度应控制在1.78g/cm3,压实系数不小于0.94。
六、绿色施工
1、合理安排施工工序,将施工噪音较大的工序安排到白天工作时间进行。
2、注意夜间照明灯光的投射,在施工区内进行封闭作业,尽量降低光污染。
3、拉土车上要进行覆盖,防止扬尘污染。现场主出入处设有洗车台位,运输车辆必须冲洗干净后方能离场上路行驶。
4、大风时应对土方进行覆盖,防止灰尘飞扬。
交底人:
三、质量标准

(完整版)回填土技术交底

(完整版)回填土技术交底
标高
±10(mm)
±7(mm)
水准仪检查
3)回填土必须按规定分层夯压密实。取样测定夯压密实后土的干土质量密度,其合格率不应小于97%;不合格干土质量密度的最低值与设计值的差不应大于0.08g/cm3,且不应集中,环刀法取样的方法及数量应符合规定。
2、允许偏差项目,
六、成品保护:
1、施工时,应注意保护定位桩、轴线桩、标高桩、防止碰撞位移。
5)回填土每层填实后,应按规范规定进行环刀取样,测出干土的质量密度,达到要求后,再进行上一层的铺土。
五、质量标准:
1、保证项目:
1)基底处理,必须将基底杂物全部清出。
2)回填的土料、石灰必须符合设计要求或施工规范的规定。
项目
允许偏差(mm)
本工程
允许偏差(mm)
检验方法
表面平整度
20
15
用2m靠尺和楔形塞尺检查
2、夜间施工时,应合理安排施工顺序,设有足够的照明设施,防止铺填超厚,严禁汽车直接倒土入槽。
3、基础的现浇混凝土应达到一定强度,不致因填土而受损坏时,方可回填。
七、应注意的质量问题:
1、未按要求测定土的干土质量密度回填土每层都应测定夯实后的干土质量密度,检验其密实度,素土压实系数达到0.9Байду номын сангаас以上才能铺摊上层土,试验报告要注明土料种类、要求干土质量密度、试验日期、试验结论及试验人员签字。未达到设计要求部位应有处理方法和复验结果。
2、回填土下沉:
因虚铺土超过规定厚度或夯实不够遍数,甚至漏夯,坑底有机物或落土清理不干净等造成,这些问题均应在施工中认真执行规范规定,发现后及时纠正。
3、回填土夯压不密实,应在夯压前对干土适当洒水加以润湿;回填土太湿,同样夯压不密实,呈“橡皮土”现象,这时应挖出换土重填。

回填土技术交底

14、对有压实要求的填方,在打夯或辗压时,如出现弹性变形的土(俗称橡皮土),应将该部分土方挖除,另用砂土或含砂石较大的土回填。
15、采用机械压实的填土,在角隅用人工加以夯实。
人工填土,每层填土厚度为150mm,夯重就为30~40kg;每层厚度为200mm,夯重应为60~70kg。打夯要领为“夯高过膝,一夯压半夯,夯排三次”。夯实基坑(槽)、地坪,行夯路线由四边开始,夯向中间。
2、作业条件
(1)填土基底已按设计要求完成或处理好,并办理验槽签证。
(2)基础、地下构筑物及地下防水层、保护层等已进行检查和办好隐蔽验收手续,且结构已达到规定强度。
(3)大型土方回填前应根据工程特点、填料种类、设计压实系数、施工条件和压实工艺等合理确定填料含水量、每层填土厚度和压实遍数等施工参数。重要的填方工程和路基,其参数通过压实测试来确定。
(4)室内地台和管沟的回填,应在完成上下水道安装(经试水合格)或间墙砌筑,并将填区内的积水和有机杂物等清除干净后再进行。
(5)在建(构)筑物地面以下的填方,若填筑厚度小于0.50m,应清除基底上的草皮和垃圾;若填筑厚度小于1m,应清除树墩及割去长草。
接受交底人
交底人
记录人
日期
厦门市建设工程质量安全监督站制
11、挡土墙背的填土,应选用透水性较好的土,如石屑或掺入碎石等,并按设计要求做好滤水层和排水盲沟。
12、混凝土、砖、石砌体挡土墙,必须在混凝土或砂浆达到设计强度后才能回填土方,否则要作护壁支撑方案,以防挡土墙变形倾复。
13、管沟内填土,应从管道两边同时进行回填和夯实。填土超过管顶0.5m厚时,方准用动力打夯,但不宜用振动辗压实。
(2)基础或管沟的混凝土、砂浆应达到一定的强度,不致受损坏时方可进行回填作业。

回填土工程安全技术交底

回填土工程安全技术交底引言概述:回填土工程是指将挖掘的土方回填到土方工程中,以填补空洞或者加固地基。

回填土工程的安全技术交底是确保施工过程中遵守相关安全规范,保障工人和工程安全的重要环节。

本文将从五个大点阐述回填土工程安全技术交底的内容。

正文内容:1. 回填土工程的安全规范1.1 施工前的准备工作- 检查回填土的质量和均匀性,确保其符合工程要求。

- 清理施工现场,确保没有障碍物和其他危(wei)险因素。

1.2 施工过程中的安全要求- 使用合适的施工设备和工具,确保施工过程中的安全性。

- 严格遵守施工操作规程,确保施工的准确性和安全性。

1.3 施工现场的安全防护- 设置合适的警示标志和安全防护设施,确保工人和周围人员的安全。

- 建立应急救援机制,确保在紧急情况下能够及时处理事故。

2. 回填土的选择和处理2.1 回填土的选择标准- 根据工程要求和地质条件选择合适的回填土。

- 考虑土壤的稳定性、排水性和抗压性等因素。

2.2 回填土的处理方法- 对于含有杂质的土壤,需要进行筛选和清理处理。

- 对于较松散的土壤,需要进行加固处理,以提高其稳定性。

3. 回填土的施工方法3.1 施工前的准备工作- 清理回填区域,确保没有障碍物和其他危(wei)险因素。

- 按照工程要求设置回填土的层数和厚度。

3.2 施工过程中的注意事项- 使用适当的施工设备和工具,确保施工的准确性和安全性。

- 控制回填土的湿度和密实度,以确保施工质量。

3.3 施工后的验收工作- 检查回填土的均匀性和密实度,确保符合工程要求。

- 做好施工记录和报告,以备后期检查和维护。

4. 回填土工程的质量控制4.1 施工前的质量控制- 对回填土进行试验和检测,确保其符合工程要求。

- 制定质量控制计划,明确质量控制的目标和方法。

4.2 施工过程中的质量控制- 进行现场质量检查,确保施工过程中的质量符合要求。

- 建立质量记录和档案,以备后期检查和维护。

4.3 施工后的质量验收- 进行回填土的质量验收,确保工程质量符合要求。

基础回填土技术交底

基础回填土技术交底一、工程概述本次基础回填土施工涉及_____工程的基础部分。

该工程基础类型为_____,基础尺寸为_____。

回填土的区域包括基础周边、地下室等。

回填土的质量和施工工艺将直接影响到基础的稳定性和建筑物的整体质量,因此务必严格按照本技术交底进行施工。

二、施工准备1、材料准备(1)土料:优先选用原土,但应保证土料内不含有有机杂质,使用前应过筛,其粒径不大于 50mm。

若原土不符合要求,可选用灰土、砂土等,但需经过试验确定其适用性和配合比。

(2)石灰:选用新鲜的块灰,使用前 1-2 天消解并过筛,其粒径不得大于 5mm。

2、主要机具(1)装运土方机械:装载机、自卸汽车等。

(2)压实机械:压路机、蛙式打夯机、平板振动器等。

(3)一般工具:铁锹、手推车、水准仪、钢尺、胶皮管等。

3、作业条件(1)基础工程已完成,并办理好验收手续。

(2)清除基底的垃圾、杂物、积水等。

(3)测量放线,在基础上标出回填土的标高控制线。

(4)做好水平高程的标志,在基坑(槽)或管沟边坡上,每隔 3m 钉上水平橛;在室内和散水的边墙上弹上水平线或在地坪上钉上标高控制木桩。

三、施工工艺流程1、基底处理(1)清理基底表面的杂物、垃圾、淤泥等,确保基底干净。

(2)对于软弱基底,应进行处理,如换填、夯实等,保证基底承载力满足要求。

2、检验土料(1)检验土料的含水量是否在控制范围内。

若含水量偏高,可采用翻松、晾晒、均匀掺入干土等措施;若含水量偏低,可采用预先洒水润湿等措施。

(2)检验土料的质量,确保土料内无杂质、有机物等。

3、分层填土(1)回填土应分层铺摊,每层铺土厚度应根据土质、压实机具和压实遍数确定。

一般情况下,蛙式打夯机每层铺土厚度为200-250mm;人工打夯不大于 200mm。

每层铺摊后,随之耙平。

(2)填土应从最低处开始,由下向上整个宽度分层铺填碾压或夯实。

4、压实(1)采用压路机碾压时,碾压轮迹应相互搭接,防止漏压。

回填土技术交底

3.回填土必须分层铺摊,每层虚铺层为250mm,夯到200mm,用蛙式打夯机从坑边按回形路线夯向中心,夯打3—4边。夯打时应一夯压半夯,夯夯相接,行行相连,不得漏夯。
4.为加快回填速度,可根据现场具体情况进行分段回填,按铺土、夯实两道工序组织流水施工。
5.地下室外墙四周回填时,在800宽的范围用2:8灰土,接着再铺摊素土,整平后一起夯实。回填土用灰土应坑边分别过筛,严格按比例拌制均匀,采用溜槽送下基坑。
回填土施工中分层夯实、土料过筛、标高控制等注意事项
交底内容:
6.肥槽底部及靠近防水一侧用60KG的铁夯(现场焊制)人工夯实,由2人操作,举高0.5m,按一定方向进行,一夯压半夯,夯夯相接,行吭相连,两遍纵横交叉,分层夯打。回填用蛙式打夯机夯实,两机平行时间距不小于3m,在同一夯打路线上,前后间距不得小于10m。压实遍数均为4遍。
技术交底记录
表C2-1
编号
工程名称
8200工程科研实验综合楼
交底日期
2010-11-15
施工单位
中国建筑土木建设有限公司
分项工程名称
土方回填
交底提要
回填土施工中分层夯实、土料过筛、标高控制等注意事项
交底内容:
一、施工准备
(一)作业条件
1.回填土施工必须在所回填土范围内的垫层、地下室墙体、防水工程经隐蔽验收合格后方可进行。
7.分段填土时,每层接头处应作成斜坡形。上下层接缝错开1m,接缝部位不得在基础、墙角等重要部位。地下室回填应在相对四周同时进行回填与夯实。
8.最后回填土层应有一定的预留下沉高度,以整个填方高度计,为高度的3%。
9.填土全部完成后,应进行表面拉线找平,凡超过标准高程的地方,及时依线铲平;凡低于标准高程的地方,应补土夯实。
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
9)回填土层要平整。
10)雨期施工基坑回填应连续进行,尽快完成。施工中应防止地面水流入基坑内,以免边坡塌方或基土遭到破坏。现场应有防雨排水措施。
2、3:7灰土回填工艺流程:土料过筛

消解石灰过筛 → 配置灰土 → 室内地面杂物清理 →检验回填部位标高 → 铺设灰土 → 夯打密实 → 检测验收
1)施工前应将地面上的垃圾杂物等清理干净,并注意回收钢管、扣件、钢筋头、方木、架板等,以免将其压在垫层下部。
基坑底清理 → 检验土质 → 分层铺土、耙平 → 夯打密实 → 找平验收
1)基坑底清理
填土前应将基坑底的垃圾杂物等清理干净;
2)检验土质
①回填土采用素土,土要过筛,土粒不得大于50mm,回填时不得有大的土块,设专人进行挑拣。
②回填前应检验土的含水率,检验方法,紧握成团,落地开花。回填土的含水量偏低,采用预先洒水润湿等措施。
3)分层铺土、耙平
回填土应分层铺摊。每层虚铺铺厚度为200~250mm,每层铺摊后,随之耙平。
4)回填土每层至少夯打三遍。打夯应一夯压半夯,夯夯相连,行行相连,纵横交叉。并且严禁用水浇使土下沉的所谓“水夯”法。
5)回填时首先回填承台四周,填至地梁基坑底标高后,再与地梁基坑一起填夯。
6)由于本工程基坑面积较大,可按加强带划分流水段分段填夯,交接处填成阶梯形放坡,如图-1所示,逐层留踏步槎,回填土不得进入后浇带。
2)人工拌合灰土不少于三遍,使达到均匀,颜色一致。并适当控制含水量,现场以手握成团,两指轻捏即散为宜,一般最优含水量为14%~18%。如含水量过多或过少时,应稍晾干或洒水湿润,如有球团应打碎,要求灰土必须随拌随用。
3)检验回填部位标高
根据做好的标高控制点控制灰土回填施工,如回填土标高不符合图纸要求,须按要求进行补填或挖除,使之达到合适标高。不得直接用灰土取代回填土进行回填。
技术负责人:交底人:接交人:

工程名称
青年家园住宅小区南区地下车库
交底部位
基础外墙回填土工程
工程编号
日期
2014年3月25日
交底内容:
4)回填土应分层铺摊。每层虚铺铺厚度为200~250mm,每层铺摊后,随之耙平。应先制作样板间,准确测量虚铺及压实后厚度,掌握准确数据后方可大面积进行施工。
5)灰土铺设完毕拉线进行粗略找平,面积较大区域可用水准仪进行找平。
6)采用蛙式打夯机夯打,不少于2遍,打夯应一夯压半夯,夯夯相连,行行相连,纵横交叉。并且严禁用水浇使土下沉的所谓“水夯”法。回填时应注意不要使打夯机碰撞墙面,对于靠近基础、地沟的边缘地带,不能用蛙式打夯机时,可采用气夯并配合木夯来夯实。
7)灰土应当日铺、当日夯实,摊铺好的灰土不得隔日夯打。夯实后的灰土3天内不得受水浸泡。
五、质量标准:
1、基底处理,必须将基底杂物全部清出。
2、回填的土料、石灰必须符合设计要求或施工规范的规定。
3、回填土必须按规定分层夯压密实。取样测定夯压密实后土的干土质量密度,其合格率不应小于90%;压实系数为0.95.
六、成品保护:
1、施工时,应注意保护定位桩、轴线桩、标高桩、防止碰撞位移。
2、夜间施工时,应合理安排施工顺序,设有足够的照明设施,防止铺填超厚,严禁汽车直接倒土入槽。
3、基础的现浇混凝土应达到一定强度,不致因填土而受损坏时,方可回填。
七、应注意的质量问题:
1、未按要求测定土的干土质量密度:
回填土每层都应测定夯实后的干土质量密度,检验其密实度,素土压实系数达到0.94以上才能铺摊上层土,灰土压实系数达到0.95以上才能铺摊上层灰土。试验报告要注明土料种类、要求干土质量密度、试验日期、试验结论及试验人员签字。未达到设计要求部位应有处理方法和复验结果。
技术负责人:交底人:接交人:表 Nhomakorabea工程名称
青年家园住宅小区南区地下车库
交底部位
基础外墙回填土工程
工程编号
日期
2014年3月25日
交底内容:
2、回填土下沉:
因虚铺土超过规定厚度或夯实不够遍数,甚至漏夯,坑底有机物或落土清理不干净等造成,这些问题均应在施工中认真执行规范规定,发现后及时纠正。
3、回填土夯压不密实,应在夯压前对干土适当洒水加以润湿;回填土太湿,同样夯压不密实,呈“橡皮土”现象,这时应挖出换土重填。

工程名称
青年家园住宅小区南区地下车库
交底部位
基础外墙回填土工程
工程编号
日期
2014年3月25日
交底内容:
一、材料要求:
回填土靠近基础部位1米范围内用3:7灰土回填,外部素土回填,但不得含有有机杂质。使用前应过筛,其粒径不大于50mm。含水率以紧握成团,落地开花为宜。
二、主要机具:
自卸汽车、蛙式打夯机、气夯、手推车、筛子(孔径40~60mm)、木耙、铁锹(尖头及平头)、2m靠尺、小白线等。
三、作业条件:
1、回填前,应对基础进行检查验收。并要办好隐检手续。其基础混凝土强度应达到规定的要求,方可进行回填土。
2、回填高度填至室外地坪,基础周边1米范围全部回填3:7灰土分层夯实。
3、施工前抄平做好标志,以控制回填土的高度或厚度。在基坑边坡上钉上标高控制点。
四、操作工艺:
1、素土回填工艺流程:
技术负责人:交底人:接交人:
技术负责人:交底人:接交人:

工程名称
青年家园住宅小区南区地下车库
交底部位
基础外墙回填土工程
工程编号
日期
2014年3月25日
交底内容:
图-1回填土台阶状放坡示意图
7)对于靠近基础的边缘地带,不能用蛙式打夯机时,可采用气夯并配合木夯来夯实。
8)回填土每层填实后,应按规范规定进行环刀取样,测出干土的质量密度,达到要求后,再进行上一层的铺土。
