招标文件工程量清单说明

招标文件工程量清单说明

招标文件工程量清单说明一、引言工程量清单是招标文件中的重要组成部分,是对工程所需材料、设备、劳动等数量和质量要求的详细说明。

工程量清单说明的编制对于工程的顺利进行和成本的控制具有重要意义。

本文将围绕招标文件工程量清单说明展开讲解,以确保招标文件的准确性和可执行性。

二、工程量清单的基本要求1. 清晰明确工程量清单应精确明确地列出每一项工程所需的材料、设备和劳动量,避免模糊不清或含糊不清的描述,以免引发后期争议和误解。

2. 结构合理工程量清单应按照工程的结构、工序和性质合理划分,便于施工方根据清单进行组织和管理。

清单的结构应清晰,各项之间应有明确的层次关系。

3. 统一规范工程量清单的编制应根据行业标准和规范,遵循统一的计量单位和计价规则,确保招标文件的规范性和可比性。

同时,清单中的计量单位和计价方法应简洁明了,易于理解。

4. 完备详实工程量清单应将工程所涉及的所有材料、设备和劳动量详细列出,不遗漏任何一项重要内容。

同时,清单中应注明每一项工程所涉及的规格、品牌、数量等详细信息,确保工程量的准确性和完整性。

三、工程量清单的编制步骤1. 分析工程建设项目在编制工程量清单之前,首先需要对工程建设项目进行全面的分析和了解。

明确工程的类型、规模、要求和特点,对工程所需的材料、设备和劳动进行统计和分类。

2. 制定工程量计量单位和计价规则在编制工程量清单时应确定统一的计量单位和计价规则,以便后续的计量和计价工作。

3. 划分工程量清单的结构根据工程的结构和工序,将工程量清单划分为相应的部分和子部分,以便清晰地展示工程的各个方面。

4. 列出每项工程的详细内容和要求按照工程量清单的结构,逐项列出每一项工程所需的材料、设备和劳动等,并注明详细的规格、品牌和数量要求。

5. 核对和审核在编制完工程量清单后,需要对清单进行核对和审核,确保清单的准确性和合理性。

对于存在疑问或不确定的地方,应及时与有关方面进行沟通和协商。

四、工程量清单的编制原则1. 公平公正原则工程量清单的编制应遵循公平公正的原则,确保所有参与投标的企业在准确理解工程量要求的基础上进行报价,以保证投标过程的公正性和透明度。

招标_工程量清单(3篇)

招标_工程量清单(3篇)

第1篇一、项目名称:XX工程项目二、招标人:XX建设单位三、招标范围:本工程量清单所列全部工程内容四、工程概况:1. 工程地点:XX市XX区XX街道2. 工程规模:总建筑面积XX万平方米,其中地上XX万平方米,地下XX万平方米。

3. 工程结构:钢筋混凝土结构,地下二层,地上XX层。

4. 工程内容:包括土建、装饰装修、机电安装、消防、安防、智能化、室外管网等。

五、招标方式:公开招标六、投标保证金:人民币XX万元七、投标截止时间:XX年XX月XX日八、开标时间:XX年XX月XX日九、工程量清单:1. 土建工程:(1)基础工程1.1 地基处理:根据地质勘察报告,采用XX地基处理方法,工程量如下:- 地基处理面积:XX平方米- 地基处理深度:XX米- 地基处理费用:XX万元1.2 基础垫层:采用XX垫层,工程量如下:- 垫层面积:XX平方米- 垫层厚度:XX米- 垫层费用:XX万元1.3 基础混凝土:采用XX混凝土,工程量如下:- 混凝土方量:XX立方米- 混凝土费用:XX万元(2)主体结构2.1 框架柱:采用XX混凝土柱,工程量如下:- 柱截面尺寸:XX×XX米- 柱数量:XX根- 柱费用:XX万元2.2 框架梁:采用XX混凝土梁,工程量如下:- 梁截面尺寸:XX×XX米- 梁数量:XX根- 梁费用:XX万元2.3 框架板:采用XX混凝土板,工程量如下:- 板面积:XX平方米- 板厚度:XX米- 板费用:XX万元(3)墙体工程3.1 内墙:采用XX砌块,工程量如下:- 砌块厚度:XX米- 砌块数量:XX立方米- 砌块费用:XX万元3.2 外墙:采用XX外墙涂料,工程量如下:- 外墙面积:XX平方米- 涂料费用:XX万元2. 装饰装修工程:(1)地面工程4.1 地面瓷砖:采用XX瓷砖,工程量如下:- 瓷砖面积:XX平方米- 瓷砖费用:XX万元4.2 地面木地板:采用XX木地板,工程量如下:- 木地板面积:XX平方米- 木地板费用:XX万元(2)墙面工程5.1 墙面涂料:采用XX涂料,工程量如下:- 墙面面积:XX平方米- 涂料费用:XX万元5.2 墙面石材:采用XX石材,工程量如下:- 石材面积:XX平方米- 石材费用:XX万元3. 机电安装工程:(1)给排水工程6.1 给水管道:采用XX给水管,工程量如下:- 管道长度:XX米- 管道费用:XX万元6.2 排水管道:采用XX排水管,工程量如下:- 管道长度:XX米- 管道费用:XX万元(2)强弱电工程7.1 强电线路:采用XX电缆,工程量如下:- 电缆长度:XX米- 电缆费用:XX万元7.2 弱电线路:采用XX线路,工程量如下:- 线路长度:XX米- 线路费用:XX万元4. 消防工程:8.1 消防报警系统:采用XX报警系统,工程量如下:- 报警点数量:XX个- 报警系统费用:XX万元8.2 消防喷淋系统:采用XX喷淋系统,工程量如下:- 喷淋头数量:XX个- 喷淋系统费用:XX万元5. 安防工程:9.1 监控系统:采用XX监控系统,工程量如下:- 摄像头数量:XX个- 监控系统费用:XX万元9.2 门禁系统:采用XX门禁系统,工程量如下:- 门禁点数量:XX个- 门禁系统费用:XX万元6. 智能化工程:10.1 智能家居系统:采用XX智能家居系统,工程量如下:- 智能家居设备数量:XX套- 智能家居系统费用:XX万元10.2 智能照明系统:采用XX照明系统,工程量如下:- 照明设备数量:XX套- 照明系统费用:XX万元7. 室外管网工程:11.1 给排水管网:采用XX给排水管网,工程量如下:- 管道长度:XX米- 管道费用:XX万元11.2 电力管网:采用XX电力管网,工程量如下:- 管道长度:XX米- 管道费用:XX万元八、其他说明:1. 本工程量清单仅供参考,实际工程量以施工图纸及现场实际情况为准。

招标工程量清单范本

招标工程量清单范本

招标工程量清单范本一、工程概况本工程名为“XX市XX中心”,位于XX市的心脏地带,旨在打造一座集商业、文化、休闲为一体的现代化建筑。

工程占地XX平方米,高度约XX米,总建筑面积达到XX平方米。

此建筑将包含高端商铺、写字楼及地下停车场等功能区。

二、工程量清单编制依据1. 《建设工程工程量清单计价规范》(GB50500-XXXX)及相关配套文件。

2. 施工图纸及详细设计说明,包括电气、给排水、暖通等专业的详细设计图。

3. 深入的工程地质勘察报告,确保施工过程中的地基安全。

4. 结合XX市的实际施工条件和环境因素,确保工程顺利进行。

三、工程量清单说明1. 本工程量清单完全依照招标文件要求编制,包含了从基础施工到项目竣工的所有工程内容。

2. 为确保准确性,工程量清单中的每一个项目都经过仔细核实与测量。

3. 综合单价不仅仅包括基础的工料费用,还囊括了为保证质量所采取的各项措施费用。

4. 对于未列在清单中的项目,需经甲方书面同意后,方可由乙方自行施工。

价格方面,需要经过甲乙双方协商确定,且不得随意变动。

四、工程量清单详细内容1. 土石方工程:- 使用挖掘机、铲土机等大型设备进行挖掘与运输。

- 根据土质和地下水位,采用适当的方法进行土方回填。

- 考虑到可能遇到的岩石和障碍物,需要特别处理。

2. 主体结构工程:- 混凝土基础:包括混凝土浇筑、养护及模板安装等。

- 混凝土框架:梁、柱、板的钢筋绑扎及混凝土浇筑。

- 砌筑:选用优质耐久性强的建筑材料。

- 钢结构制作与安装:包括钢材切割、焊接及防腐处理等。

3. 建筑装饰工程:- 抹灰:内外墙抹灰、地面抹平及特殊抹灰处理。

- 饰面砖:选用耐久且美观的饰面材料。

- 涂料:内外墙涂料选择环保、低挥发性有机化合物(VOC)的涂料。

- 门窗安装:包括各类门窗的制作与安装,确保气密性、水密性和抗风压性能。

4. 建筑安装工程:- 电气安装:电线、电缆铺设及灯具、开关的安装。

- 给排水安装:管道铺设、水表安装及泵房设备安装等。

工程量清单及招标控制价编制说明模板

工程量清单及招标控制价编制说明模板

工程量清单及招标控制价编制说明模板一、前言工程量清单及招标控制价编制是施工工程招标过程中的重要环节,对于确保工程质量、控制工程成本、保证招标公平公正具有重要意义。

本文档将介绍工程量清单及招标控制价编制的方法、过程和注意事项,以供招标人参考和应用。

二、工程量清单编制说明1. 目的工程量清单的编制是为了准确、详细地记录施工工程所需的材料、设备、人工以及其他费用,为工程的招标、施工和结算提供依据。

2. 编制过程a. 材料清单编制根据工程规划和设计文件,逐项列出所需材料的名称、规格、数量和单位,并根据市场行情、施工现场要求进行价格调整。

b. 设备清单编制依据工程设计要求和施工技术要求,列出所需设备的名称、型号、数量和单位,并通过调研或咨询专业人士来确定设备的价格。

c. 人工清单编制根据施工工序和地区劳动力市场情况,计算出所需的劳动力数量、工时和工资,并编制人工清单。

3. 注意事项a. 数据准确性在编制工程量清单时,务必确保所列数据的准确性。

可以参考历史工程的实际情况和采购市场的行情,进行合理推算或咨询专业人士以获得准确的数据。

b. 统一标准在编制清单时,应统一使用统一的数据标准和单位,以便于进行比较和计算。

同时,要注意区分不同材料、设备和人工的不同规格和质量标准。

三、招标控制价编制说明1. 目的招标控制价的编制是为了根据工程量清单,确定合理的招标总价格,以便在招标过程中合理控制成本,并为施工单位提供明确的投标依据。

2. 编制过程a. 费用预估根据工程量清单、市场行情和施工要求,对每项工程费用进行预估。

包括材料、设备、人工以及其他费用的预估计算。

b. 利润和风险考虑在费用预估的基础上,根据项目的特殊性和风险因素,适当考虑利润和风险,并将其计入招标控制价中。

c. 调整与审核在编制招标控制价时,需进行内部审核和核对。

同时,需要根据实际情况对价格进行合理调整,以确保招标控制价的合理性和准确性。

3. 注意事项a. 合理性与公正性招标控制价的编制应体现合理性与公正性。

招标文件工程量清单说明

招标文件工程量清单说明

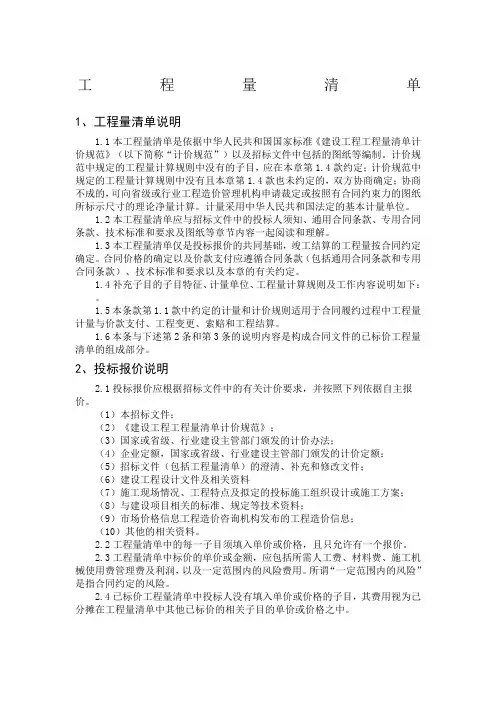

招标文件工程量清单说明Have an independent personality. November 2, 2021工程量清单1、工程量清单说明1.1本工程量清单是依据中华人民共和国国家标准建设工程工程量清单计价规范以下简称“计价规范”以及招标文件中包括的图纸等编制;计价规范中规定的工程量计算规则中没有的子目,应在本章第1.4款约定;计价规范中规定的工程量计算规则中没有且本章第1.4款也未约定的,双方协商确定;协商不成的,可向省级或行业工程造价管理机构申请裁定或按照有合同约束力的图纸所标示尺寸的理论净量计算;计量采用中华人民共和国法定的基本计量单位;1.2本工程量清单应与招标文件中的投标人须知、通用合同条款、专用合同条款、技术标准和要求及图纸等章节内容一起阅读和理解;1.3本工程量清单仅是投标报价的共同基础,竣工结算的工程量按合同约定确定;合同价格的确定以及价款支付应遵循合同条款包括通用合同条款和专用合同条款、技术标准和要求以及本章的有关约定;1.4补充子目的子目特征、计量单位、工程量计算规则及工作内容说明如下:;1.5本条款第1.1款中约定的计量和计价规则适用于合同履约过程中工程量计量与价款支付、工程变更、索赔和工程结算;1.6本条与下述第2条和第3条的说明内容是构成合同文件的已标价工程量清单的组成部分;2、投标报价说明2.1投标报价应根据招标文件中的有关计价要求,并按照下列依据自主报价;1本招标文件;2建设工程工程量清单计价规范;3国家或省级、行业建设主管部门颁发的计价办法;4企业定额,国家或省级、行业建设主管部门颁发的计价定额;5招标文件包括工程量清单的澄清、补充和修改文件;6建设工程设计文件及相关资料7施工现场情况、工程特点及拟定的投标施工组织设计或施工方案;8与建设项目相关的标准、规定等技术资料;9市场价格信息工程造价咨询机构发布的工程造价信息;10其他的相关资料;2.2工程量清单中的每一子目须填入单价或价格,且只允许有一个报价;2.3工程量清单中标价的单价或金额,应包括所需人工费、材料费、施工机械使用费管理费及利润,以及一定范围内的风险费用;所谓“一定范围内的风险”是指合同约定的风险;2.4已标价工程量清单中投标人没有填入单价或价格的子目,其费用视为己分摊在工程量清单中其他已标价的相关子目的单价或价格之中;2.5“投标报价汇总表”中的投标总价由分部分项工程费、措施项目费、其他项目费、规费和税金组成,并且“投标报价汇总表”中的投标总报价应当与构成已标价工程量清单的分部分项工程费、措施项目费、其他项目费、规费、税金的合计金额一致;2.6分部分项工程项目按下列要求报价:“材料和工程设备暂估单价表”“发包人提供的材料和工程设备一览表”见第三章合同条款格式第三节附件三中列出的材料和工程设备,则该类材料和工程设备供应至现场指定位置的采购供应价本身不计入投标报价,但应将该类材料和工程设备的安装、安装所需要的辅助材料、安装损耗以及其他必要的辅助工作及其对应的管理费及利润计入分部分项工程量响应的综合单价,并其他项目清单报价中计取与合约服务内同相对应的总承包服务费;“所列各子目的综合单价组成中,各子目的人工、材料和机械台班消耗量由投标人按照自身情况做充分的、竞争性思考;材料消耗量包括损耗量;“主要材料和工程设备选用表”中所列的材料和工程设备的价格是指此类材料和工程设备到达施工现场指定堆放地点的落地价格,即包括采购、包装、运输、装卸、堆放等到达施工现场指定落地或堆放地点之前的全部费用,但不包括落地之后发生的仓储、保管、库损以及从堆放地点运至安装地点的二次搬运费用;“主要材料和工程设备选用表”中所列材料和工程设备的价格应与构成综合单价相应材料或工程设备的价格一致;落地之后发生的仓储、保管、库损以及从堆放地点运至安装地点的二次搬运等其他费用均应在投标报价中考虑;2.7措施项目按下列要求报价:“项”为单位的方式计价;投标人所填报价格应包括除规费、税金外的全部费用;“技术标准和要求”的相关约定,详实了解工程场地及其周围环境,充分考虑招标工程特点及拟定的施工方案和施工组织设计,对招标人给出的措施项目清单的内容进行细化或增减;2.7.4“措施项目清单与计价表”中所填写的报价金额,应全面涵盖招标文件约定的投标人中标后施工、竣工、交付本工程并维修其任何缺陷所需要履行的责任和义务的全部费用;“措施项目清单与计价表”中所填写的报价金额,应按照“措施项目清单报价分析表”对措施项目报价的组成进行详细的列项和分析;2.8其他项目清单费应按下列规定报价:“暂列金额明细表”“专业工程暂估价表”“计日工表”中列出的子目和估算数量,自主确定综合单价并计算计日工金额;计日工综合单价均不包括规费和税金,其中:1劳务单价应当包括工人工资、交通费用、各种补贴、劳动安全保护、社保费用、手提手动和电动工器具、施工场地内已经搭设的脚手架、水电和低值易耗品费用、现场管理费用、企业管理费和利润;2材料价格包括材料运到现场的价格以及现场搬运、仓储、二次搬运、损耗、保险、企业管理费和利润;3施工机械限于在施工场地现场的机械设备,其价格包括租赁或折旧、维修、维护和燃油等消耗品以及操作人员费用,包括承包人企业管理费和利润,但不包括规费和税金;辅助人员按劳务价格另计;“总承包服务费计价表”所列格式自主报价;2.9规费和税金应按“规费、税金项目清单与计价表”所列项目并根据国家、省级或行业建设主管部门的有关规定列项和计算,不得作为竞争性费用;2.10除招标文件有强制性规定以及不可竞争部分以外,投标报价由投标人自主确定,但不得低于其成本;2.11工程量清单计价所涉及的生产资源包括各类人工、材料、工程设备、施工设备、临时设施、临时用水、临时用电等的投标价格,应根据自身的信息渠道和采购渠道,分析其市场价格水平并判断其整个施工周期内的变化趋势,体现投标人自身的管理水平、技术水平和综合实力;2.12管理费应由投标人在保证不低于其成本的基础上做竞争性考虑;利润由投标人根据自身情况和综合实力做竞争性考虑;2.13投标报价中应考虑招标文件中要求投标人承担的风险范围以及相关的费用;2.14投标总价为投标人在投标文件中提出的各项支付金额的总和,为实施、完成招标工程并修补缺陷以及履行招标文件中约定的风险范围内的所有责任和义务所发生的全部费用;2.15有关投标报价的其他说明:;3、其他说明3.1词语和定义是表现本工程分部分项工程项目、措施项目、其他项目、规费项目和税金的名称和相应数量等的明细清单;工程量清单中以总价计价,以“项”为计量单位,工程量为整数1的子目,除专用合同条款另有约定外,总价固定包干;采用总价合同形式时,合同订立后,已标价工程量清单中的工程量均没有合同约束力,所有子目均是总价子目,视同按项计量合同条款第15条约定的变更除外;工程量清单中以单价计价,根据有合同约束力的图纸和工程量计算规则进行计算,以实际完成数量乘以相应单价进行结算的子目;分部分项工程项目清单中所列的子目名称的数字标识和代码,子目编码与项目编码同义;构成分部分项工程项目清单子目、措施项目的实质内容、决定其自身价值的本质特征,子目特征与项目特征同义;承包人根据省级政府或省级有关权利部门规定必须缴纳的,应计入建筑安装工程造价的费用;国家税法规定的应计入建筑安装工程造价内的营业税、城市维护建设税及教育费附加等;总承包人为配合协调发包人发包的专业工程以及发包人采购的材料和工程设备等进行管理、服务以及施工现场管理、竣工资料汇总整理等所需的费用;本章中使用的词语“招标人”和“投标人”分别与合同条款中定义的“发包人”和“承包人”同义;就工程量清单而言,“子目”与“项目”同义;3.2工程量差异调整“分部分项工程量清单与计价表”中附带的工程量都不应理解为是对承包招标范围以及合同工作内容的唯一的、最终的或全部的定义;“分部分项工程量清单与计价表”中每个工作子目的工程量进行重新计算和校核;如果投标人经过检查和复核以后认为招标人提供的工程量清单存在差异,则投标人应将此类差异的详细情况连同按投标人须知规定提交的要求招标人澄清的其他问题一起提交给招标人,招标人将根据实际情况决定是否颁发工程量清单的补充和或修改文件;3.3暂列金额和暂估价3.3.1“暂列金额明细表”中所列暂列金额不包括计日工金额中已经包含与其对应的管理费、利润和规费,但不含税金;投标人应按本招标文件规定将此类暂列金额直接纳入其他项目清单的投标价格并计取相应的税金,不需要考虑除税金以外的其他任何费用;3.3.2“材料和工程设备暂估价表”中所列的材料和工程设备暂估价是此类材料、工程设备本身运至施工现场内的工地地面价,不包括其本身所对应的管理费、利润、规费、税金以及这些材料和工程设备的安装、安装所需要的辅助材料、安装损耗、驻厂监造以及发生在现场内的验收、存储、保管、开箱、二次倒运、从存放地点运至安装地点以及其他任何必要的辅助工作以下简称“暂估价材料和工程设备的安装及辅助工作”所发生的费用及其对应的管理费、利润、规费和税金;除应按本招标文件规定将此类暂估价本身纳入分部分项工程量清单相应子目的综合单价以外,投标人还应将上述材料和工程设备的安装及辅助工作所发生的费用以及与此类费用有关的管理费和利润包含在分部分项工程量清单相应子目的综合单价中,并计取相应的规费和税金;3.4其他补充说明。

招标文件工程量清单说明

招标文件工程量清单说明

工程量清单1、工程量清单说明1.1本工程量清单是依据中华人民共和国国家标准《建设工程工程量清单计价规范》(以下简称“计价规范”)以及招标文件中包括的图纸等编制。

计价规范中规定的工程量计算规则中没有的子目,应在本章第1.4款约定;计价规范中规定的工程量计算规则中没有且本章第1.4款也未约定的,双方协商确定;协商不成的,可向省级或行业工程造价管理机构申请裁定或按照有合同约束力的图纸所标示尺寸的理论净量计算。

计量采用中华人民共和国法定的基本计量单位。

1.2本工程量清单应与招标文件中的投标人须知、通用合同条款、专用合同条款、技术标准和要求及图纸等章节内容一起阅读和理解。

1.3本工程量清单仅是投标报价的共同基础,竣工结算的工程量按合同约定确定。

合同价格的确定以及价款支付应遵循合同条款(包括通用合同条款和专用合同条款)、技术标准和要求以及本章的有关约定。

1.4补充子目的子目特征、计量单位、工程量计算规则及工作内容说明如下:。

1.5本条款第1.1款中约定的计量和计价规则适用于合同履约过程中工程量计量与价款支付、工程变更、索赔和工程结算。

1.6本条与下述第2条和第3条的说明内容是构成合同文件的已标价工程量清单的组成部分。

2、投标报价说明2.1投标报价应根据招标文件中的有关计价要求,并按照下列依据自主报价。

(1)本招标文件;(2)《建设工程工程量清单计价规范》;(3)国家或省级、行业建设主管部门颁发的计价办法;(4)企业定额,国家或省级、行业建设主管部门颁发的计价定额;(5)招标文件(包括工程量清单)的澄清、补充和修改文件;(6)建设工程设计文件及相关资料(7)施工现场情况、工程特点及拟定的投标施工组织设计或施工方案;(8)与建设项目相关的标准、规定等技术资料;(9)市场价格信息工程造价咨询机构发布的工程造价信息;(10)其他的相关资料。

2.2工程量清单中的每一子目须填入单价或价格,且只允许有一个报价。

2.3工程量清单中标价的单价或金额,应包括所需人工费、材料费、施工机械使用费管理费及利润,以及一定范围内的风险费用。

工程量清单说明

工程量清单说明

工程量清单1. 工程量清单说明1.1 本工程量清单是根据招标文件中包括的、有合同约束力的图纸以及有关工程量清单的国家标准、行业标准、合同条款中约定的工程量计算规则编制。

约定计量规则中没有的子目,其工程量按照有合同约束力的图纸所标示尺寸的理论净量计算。

计量采用中华人民共和国法定计量单位。

1。

2 本工程量清单应与招标文件中的投标人须知、合同条款、技术规范及图纸等一起阅读和理解.1。

3 本工程量清单中所列工程数量是估算的或设计的预计数量,仅作为投标报价的共同基础,不能作为最终结算与支付的依据。

实际支付应按实际完成的工程量,由承包人按本规定的计量方法,以监理人认可的尺寸、断面计量,按本工程量清单的单价和总额价计算支付金额;或者根据具体情况,按合同条款的规定,由监理人确定的单价或总额价计算支付额.1。

4 工程量清单中所列工程量的变动,降低或影响合同条款的效力,也不免除承包人按规定的标准进行施工和修复缺陷的责任。

1。

5 图纸中所列的工程数量表及数量汇总表仅是提供资料,不是工程量清单的外延。

当图纸与工程量清单所列数量不一致时,以工程量清单所列数量作为报价的依据。

2。

投标报价说明2。

1工程量清单中的每一子目须填入单价或价格,且只允许有一个报价。

2.2 除非合同另有规定,工程量清单中有标价的单价和总额价均已包括了为实施和完成合同工程所需的劳务、材料、机械、质检(自检)、安装、缺陷修复、管理、保险、税费、利润等费用,以及合同明示或暗示的所有责任、义务和一般风险;还包括现场考察时对工程的理解与认识,以及材料采集供应、运输情况、地理环境、水文地质、工程地质、自然条件、社会情况等的影响与风险。

2.3所有保险及保险费,均隐含在其他工程报价中,不在报价中单列.2.4 工程量清单中投标人没有填入单价或价格的子目,其费用视为已分摊在工程量清单中其他相关子目的单价或价格之中。

承包人必须按监理人指令完成工程量清单中未填入单价或价格的子目,但不能得到结算与支付。

工程量清单及报价编制说明

工程量清单及报价编制说明

(一)、工程量清单说明1、本工程量清单是根据招标文件中包括的、有合同约束力的图纸以及有关工程量清单的国家标准、行业标准、合同条款中约定的工程量计算规则编制。

约定计量规则中没有的子目,其工程量按照有合同约束力的图纸所标示尺寸的理论净量计算。

计量采用中华人民共和国法定计量单位。

2、本工程量清单应与招标文件中的投标人须知、通用合同条款、专用合同条款、技术标准和要求及图纸等一起阅读和理解。

3、本工程量清单仅是投标报价的共同基础,实际工程计量和工程价款的支付应遵循合同条款的约定和第六章“技术标准和要求”的有关规定。

(二)、投标报价说明1、工程量清单的每一子目须填入单价或价格,且只允许有一个报价。

2、工程量清单中标价的单价是指完成工程量清单中一个质量合格的规定计量单位项目所需的直接费(包括人工费、材料费、机械使用费和季节、夜间、高原、风沙等原因增加的直接费)、施工管理费、企业利润和税金,并考虑风险因素。

3、工程量清单中投标人没有填入单价或价格的子目,其费用视为已分摊在工程量清单中其他相关子目单价或价格之中。

4、暂列金额的数量及拟用子目的说明:暂列金额指招标人为暂定项目和可能发生的合同变更而预留的金额。

(三)、其他说明1、措施项目清单中的项目以每一项措施项目为单位按项总价承包,费用包干使用,在整个合同实施过程中不给予调整。

2、临时工程包括场内为完成主体工程所需的一切临时工程费用,由投标人根据现场施工条件确定投标报价,分摊入相应项目单价中。

(业主按技术文件要求提供场外交通条件及用电条件)3、本工程不投保工程险,合同规定的第三者责任险、施工设备险、人身意外伤害险由承包人自行确定是否投保并承担相关责任。

如投保,该保险费摊入各工程项目单价中。

4、所有工程量的变化,丝毫不能使合同条款无效或降低,也不免除投标人按合同要求的标准进行施工和缺陷修复的责任。

5、工程量清单中各项以人民币元报价。

6、招标文件中提供的图纸中列明项目的工程量与工程量清单中相对应项目在数值上不一致者,以工程量清单数值为准。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

工程量清单1、工程量清单说明1.1 本工程量清单是依据中华人民共和国国家标准《建设工程工程量清单计价规范》(以下简称“计价规范”)以及招标文件中包括的图纸等编制。

计价规范中规定的工程量计算规则中没有的子目,应在本章第1.4款约定;计价规范中规定的工程量计算规则中没有且本章第1.4款也未约定的,双方协商确定;协商不成的,可向省级或行业工程造价管理机构申请裁定或按照有合同约束力的图纸所标示尺寸的理论净量计算。

计量采用中华人民共和国法定的基本计量单位。

1.2 本工程量清单应与招标文件中的投标人须知、通用合同条款、专用合同条款、技术标准和要求及图纸等章节内容一起阅读和理解。

1.3 本工程量清单仅是投标报价的共同基础,竣工结算的工程量按合同约定确定。

合同价格的确定以及价款支付应遵循合同条款(包括通用合同条款和专用合同条款)、技术标准和要求以及本章的有关约定。

1.4 补充子目的子目特征、计量单位、工程量计算规则及工作内容说明如下:。

1.5本条款第1.1款中约定的计量和计价规则适用于合同履约过程中工程量计量与价款支付、工程变更、索赔和工程结算。

1.6本条与下述第2条和第3条的说明内容是构成合同文件的已标价工程量清单的组成部分。

2、投标报价说明2.1 投标报价应根据招标文件中的有关计价要求,并按照下列依据自主报价。

(1)本招标文件;(2)《建设工程工程量清单计价规范》;(3)国家或省级、行业建设主管部门颁发的计价办法;(4)企业定额,国家或省级、行业建设主管部门颁发的计价定额;(5)招标文件(包括工程量清单)的澄清、补充和修改文件;(6)建设工程设计文件及相关资料(7)施工现场情况、工程特点及拟定的投标施工组织设计或施工方案;(8)与建设项目相关的标准、规定等技术资料;(9)市场价格信息工程造价咨询机构发布的工程造价信息;(10)其他的相关资料。

2.2工程量清单中的每一子目须填入单价或价格,且只允许有一个报价。

2.3 工程量清单中标价的单价或金额,应包括所需人工费、材料费、施工机械使用费管理费及利润,以及一定范围内的风险费用。

所谓“一定范围内的风险”是指合同约定的风险。

2.4 已标价工程量清单中投标人没有填入单价或价格的子目,其费用视为己分摊在工程量清单中其他已标价的相关子目的单价或价格之中。

2.5“投标报价汇总表”中的投标总价由分部分项工程费、措施项目费、其他项目费、规费和税金组成,并且“投标报价汇总表”中的投标总报价应当与构成已标价工程量清单的分部分项工程费、措施项目费、其他项目费、规费、税金的合计金额一致。

2.6分部分项工程项目按下列要求报价:2.6.1分部分项工程量清单计价应依据计价规范中关于综合单价的组成内容确定报价。

2.6.2如果分部分项工程量清单中涉及“材料和工程设备暂估单价表”中列出的材料和工程设备,则按照本节第3.3.2项的报价原则,将该类材料和工程设备的暂估单价本身以及除对应的规费及税金以外的费用计入分部分项工程量清单想应子目的综合单价。

2.6.3如果分部分项工程量清单中涉及“发包人提供的材料和工程设备一览表”(见第三章合同条款格式第三节附件三)中列出的材料和工程设备,则该类材料和工程设备供应至现场指定位置的采购供应价本身不计入投标报价,但应将该类材料和工程设备的安装、安装所需要的辅助材料、安装损耗以及其他必要的辅助工作及其对应的管理费及利润计入分部分项工程量响应的综合单价,并其他项目清单报价中计取与合约服务内同相对应的总承包服务费。

2.6.4分部分项工程量清单与计价表“所列各子目的综合单价组成中,各子目的人工、材料和机械台班消耗量由投标人按照自身情况做充分的、竞争性思考。

材料消耗量包括损耗量。

2.6.5投标人投标文件中提交并构成合同文件的“主要材料和工程设备选用表”中所列的材料和工程设备的价格是指此类材料和工程设备到达施工现场指定堆放地点的落地价格,即包括采购、包装、运输、装卸、堆放等到达施工现场指定落地或堆放地点之前的全部费用,但不包括落地之后发生的仓储、保管、库损以及从堆放地点运至安装地点的二次搬运费用。

“主要材料和工程设备选用表”中所列材料和工程设备的价格应与构成综合单价相应材料或工程设备的价格一致。

落地之后发生的仓储、保管、库损以及从堆放地点运至安装地点的二次搬运等其他费用均应在投标报价中考虑。

2.7措施项目按下列要求报价:2.7.1措施项目清单计价应根据投标人的施工组织设计进行报价。

可以计量工程量的措施项目,应按分部分项工程量清单的方式采用综合单价计价;其余的措施项目可以“项”为单位的方式计价。

投标人所填报价格应包括除规费、税金外的全部费用。

2.7.2措施项目清单中的安全文明施工费应按国家、省级或行业建设主管部门的规定计价,不得作为竞争性费用。

2.7.3招标人提供的措施项目清单中所列项目仅指一般的通用项目,投标人在报价时应充分、全面地阅读和理解招标文件的相关内容和约定,包括第七章“技术标准和要求”的相关约定,详实了解工程场地及其周围环境,充分考虑招标工程特点及拟定的施工方案和施工组织设计,对招标人给出的措施项目清单的内容进行细化或增减。

2.7.4“措施项目清单与计价表”中所填写的报价金额,应全面涵盖招标文件约定的投标人中标后施工、竣工、交付本工程并维修其任何缺陷所需要履行的责任和义务的全部费用。

2.7.5对于“措施项目清单与计价表”中所填写的报价金额,应按照“措施项目清单报价分析表”对措施项目报价的组成进行详细的列项和分析。

2.8其他项目清单费应按下列规定报价:2.8.1暂列金额按“暂列金额明细表”中列出的金额报价,此处的暂列金额是招标人在招标文件中统一给定的,并不包括本章第2.8.3项的计日金额。

2.8.2暂估价分为材料和工程设备暂估单价和专业工程暂估价两类。

其中的材料和工程设备暂估单价按本节第3.3.2项报价原则进入分部分项工程量清单之综合单价,不在其他项目清单中汇总;专业工程暂估价直接按“专业工程暂估价表”中列出的金额和本节 3.3.3项的报价原则计入其他项目清单报价。

2.8.3计日工按“计日工表”中列出的子目和估算数量,自主确定综合单价并计算计日工金额。

计日工综合单价均不包括规费和税金,其中:(1)劳务单价应当包括工人工资、交通费用、各种补贴、劳动安全保护、社保费用、手提手动和电动工器具、施工场地内已经搭设的脚手架、水电和低值易耗品费用、现场管理费用、企业管理费和利润;(2)材料价格包括材料运到现场的价格以及现场搬运、仓储、二次搬运、损耗、保险、企业管理费和利润。

(3)施工机械限于在施工场地(现场)的机械设备,其价格包括租赁或折旧、维修、维护和燃油等消耗品以及操作人员费用,包括承包人企业管理费和利润,但不包括规费和税金。

辅助人员按劳务价格另计。

2.8.4总承包服务费根据招标文件中列出的内容和要求,按“总承包服务费计价表”所列格式自主报价。

2.9规费和税金应按“规费、税金项目清单与计价表”所列项目并根据国家、省级或行业建设主管部门的有关规定列项和计算,不得作为竞争性费用。

2.10除招标文件有强制性规定以及不可竞争部分以外,投标报价由投标人自主确定,但不得低于其成本。

2.11工程量清单计价所涉及的生产资源(包括各类人工、材料、工程设备、施工设备、临时设施、临时用水、临时用电等)的投标价格,应根据自身的信息渠道和采购渠道,分析其市场价格水平并判断其整个施工周期内的变化趋势,体现投标人自身的管理水平、技术水平和综合实力。

2.12管理费应由投标人在保证不低于其成本的基础上做竞争性考虑;利润由投标人根据自身情况和综合实力做竞争性考虑。

2.13投标报价中应考虑招标文件中要求投标人承担的风险范围以及相关的费用。

2.14投标总价为投标人在投标文件中提出的各项支付金额的总和,为实施、完成招标工程并修补缺陷以及履行招标文件中约定的风险范围内的所有责任和义务所发生的全部费用。

2.15有关投标报价的其他说明:。

3、其他说明3.1词语和定义3.1.1工程量清单是表现本工程分部分项工程项目、措施项目、其他项目、规费项目和税金的名称和相应数量等的明细清单。

3.1.2总价子目工程量清单中以总价计价,以“项”为计量单位,工程量为整数1的子目,除专用合同条款另有约定外,总价固定包干。

采用总价合同形式时,合同订立后,已标价工程量清单中的工程量均没有合同约束力,所有子目均是总价子目,视同按项计量(合同条款第15条约定的变更除外)。

3.1.3单价子目工程量清单中以单价计价,根据有合同约束力的图纸和工程量计算规则进行计算,以实际完成数量乘以相应单价进行结算的子目。

3.1.4子目编码分部分项工程项目清单中所列的子目名称的数字标识和代码,子目编码与项目编码同义。

3.1.5子目特征构成分部分项工程项目清单子目、措施项目的实质内容、决定其自身价值的本质特征,子目特征与项目特征同义。

3.1.6规费承包人根据省级政府或省级有关权利部门规定必须缴纳的,应计入建筑安装工程造价的费用。

3.1.7税金国家税法规定的应计入建筑安装工程造价内的营业税、城市维护建设税及教育费附加等。

3.1.8总承包服务费总承包人为配合协调发包人发包的专业工程以及发包人采购的材料和工程设备等进行管理、服务以及施工现场管理、竣工资料汇总整理等所需的费用。

3.1.9同义词语本章中使用的词语“招标人”和“投标人”分别与合同条款中定义的“发包人”和“承包人”同义;就工程量清单而言,“子目”与“项目”同义。

3.2工程量差异调整3.2.1工程量清单中的工作内容分类、子目列项、特征描述以及“分部分项工程量清单与计价表”中附带的工程量都不应理解为是对承包(招标)范围以及合同工作内容的唯一的、最终的或全部的定义。

3.2.2投标人应对招标人提供的工程量清单进行认真细致的复核。

这种复核包括对招标人提供的工程量清单中的子目编码、子目名称、子目特征描述、计量单位、工程量的准确性以及可能存在的任何书写、打印错误进行检查和复核,特别是对“分部分项工程量清单与计价表”中每个工作子目的工程量进行重新计算和校核。

如果投标人经过检查和复核以后认为招标人提供的工程量清单存在差异,则投标人应将此类差异的详细情况连同按投标人须知规定提交的要求招标人澄清的其他问题一起提交给招标人,招标人将根据实际情况决定是否颁发工程量清单的补充和(或)修改文件。

3.2.3如果招标人在检查投标人根据上文第3.2.2项提交的工程量差异问题后认为没有必要对工程量清单进行补充和(或)修改,或者招标人根据上文第3.2.2项对工程量清单进行补充和(或)修改,但投标人认为工程量清单中的工程量依然存在差异,则此列差异不再提交招标人答疑和修正,而是直接按招标人提供的工程量清单(包括招标人可能的补充和(或)修改)进行投标报价。
