消火栓系统施工方案.
消火栓系统工程施工方案

消火栓系统工程施工方案一、项目背景消防安全是社会发展的基本需求,为了保障人们的生命和财产安全,消火栓系统的建设已经成为城市建设的重要组成部分。
消火栓系统是指利用市政供水网作为水源,通过管网和设备,将供水管网的水源直接引入,配合喷淋、喷洒等系统,在火灾发生时,实现对火灾的灭火和控制。
因此,本项目旨在对消火栓系统进行工程施工,以保障工程质量和消防安全。
二、工程概况消火栓系统工程施工范围包括建设消防用水管道、水泵、水箱、喷水装置等设备,并按照相关标准和规范进行设计、施工、验收和维护管理。
主要工程内容包括:1. 消防用水管道:采用直埋式管道,材质为镀锌钢管,按照设计要求铺设在地下,并表明管道走向、管径、管壁厚度、连接方式等。
2. 消防水泵: 选用功率适中、性能稳定的消防水泵,通过管道连接到市政供水管网,并配置启动控制系统和自动报警功能。
3. 消防水箱: 设计容量根据工程施工范围确定,选用耐腐蚀的材质制作,并安装在适当的位置,确保水箱的供水充足和稳定。
4. 喷水装置:安装在消火栓系统的关键部位,包括喷水头、阀门、喷水喇叭等设备,确保火灾时能够迅速启动并喷水灭火。
三、施工步骤及要求根据消火栓系统工程的特点和要求,施工步骤分为准备工作、管道铺设、设备安装、系统调试和验收等几个阶段,具体要求如下:1. 准备工作:施工前需对施工现场进行勘察和测量,制定详细的施工计划,明确工程范围、施工进度和质量要求,提前准备所需的设备和材料。
2. 管道铺设:根据设计图纸和施工方案,按照规范要求进行地下管道的开挖、埋设、连接和封闭工作,注意保护管道的完整性和防止损坏。
3. 设备安装:在管道铺设完毕后,安装消防水泵、水箱、喷水装置等设备,确保设备的稳固性和连接的密封性,避免漏水或损坏。
4. 系统调试:完成管道铺设和设备安装后,进行系统的连接和调试工作,测试消防水泵的启停性能和水流量,调整水压和喷水喇叭的喷射方向,确保系统运行正常。
5. 验收工作:完成系统调试后,进行系统的验收工作,检查管道、设备和喷水装置的质量和性能,保证系统符合相关标准和规范要求,方可投入使用。
消火栓工程施工方案

消火栓工程施工方案一、工程概况本项目为XX建筑群消火栓系统工程,包括主楼、副楼和室外消防管网。
消火栓系统采用湿式消火栓系统,分为低区和高区两个系统,低区消火栓系统由地下室水泵房供水,高区消火栓系统由屋顶水箱和消防泵房供水。
工程内容包括消火栓井施工、消火栓安装、消防管网铺设、消防泵房设备安装等。
二、施工准备1. 技术准备:熟悉施工图纸、相关规范和标准,组织设计交底和施工技术培训。
2. 人员准备:组织施工队伍,明确施工责任人和安全员。
3. 材料准备:根据施工进度计划,提前准备消火栓、消防管材、阀门等材料,并进行验收。
4. 设备准备:准备挖掘机、推土机、混凝土泵、搅拌机等施工设备。
5. 现场准备:清理施工场地,设置临时设施,包括施工临时道路、临时水源等。
三、施工流程1. 消火栓井施工:按照设计图纸和规范要求,进行消火栓井的挖掘、砌筑和回填。
2. 消防管网铺设:自消防泵房至消火栓井之间进行消防管网的铺设,包括管道铺设、阀门安装、试压等。
3. 消火栓安装:按照设计图纸和规范要求,进行消火栓的安装,包括消火栓箱、消火栓、报警装置等。
4. 消防泵房设备安装:包括消防泵、水箱、稳压泵等设备的安装、调试。
5. 系统调试:系统安装完成后,进行消火栓系统的调试,包括水源、水压、流量等指标的检测。
6. 验收:项目完成后,组织验收,确保消火栓系统符合设计和规范要求。
四、施工质量保证措施1. 严格把控材料质量,消火栓、消防管材等必须符合国家消防产品标准。
2. 施工过程中,严格遵循施工图纸和规范要求,确保施工质量。
3. 加强施工人员技术培训,提高施工技能和质量意识。
4. 加强施工现场管理,确保施工安全、文明、有序。
5. 施工完成后,进行详细的质量检查和验收,确保系统正常运行。
五、施工安全措施1. 严格遵守国家安全生产法律法规,建立健全安全生产责任制。
2. 对施工人员进行安全技术培训,提高安全意识。
3. 施工现场设置安全警示标志,严格执行安全操作规程。
消火栓系统施工方案

安装完成后,对消火栓系统进行全面调试,确保系统运行正常,满足消防要求。
5.验收及维护
(1)组织消防部门、设计单位、施工单位等进行验收,确保消火栓系统符合相关规定。
(2)建立健全维护保养制度,定期对消火栓系统进行检查、维护,确保系统长期稳定运行。
六、施工保障措施
1.加强施工组织管理,确保施工进度、质量、安全。
本消火栓系统施工方案旨在确保项目顺利实施,为消防安全保驾护航。希望各方共同努力,共同推进项目进展,为我国消防安全事业贡献力量。
第2篇
消火栓系统施工方案
一、前言
为确保建筑物消防安全,提高火灾应急处理能力,依据相关消防法规及设计规范,结合本项目实际情况,特制定本消火栓系统施工方案。
二、项目目标
1.满足消防法规及设计规范要求,确保消火栓系统正常运行。
3.《建筑消防设计规范》(GB50084)。
4.《消防给水及消火栓系统技术规范》(GB50974)。
5.《建筑给排水设计规范》(GB50015)。
6.《施工及验收规范》(GB50242)。
五、施工内容
1.室内外消火栓系统设计。
根据建筑物的结构、用途、高度等因素,合理设计室内外消火栓系统。确保系统在火灾时能迅速、有效地提供足够的水量和水压。
六、施工保障措施
1.加强施工组织管理,确保施工进度、质量、安全。
2.严格执行施工规范,确保工程质量。
3.对施工人员进行消防安全培训,提高消防安全意识。
4.建立健全应急预案,提高火灾应急处理能力。
七、施工时间及要求
1.施工时间:按照合同约定的时间节点完成施工。
2.施工要求:严格按照设计方案、施工图纸、相关规范进行施工。
(3)消防水泵安装:选择合适的安装位置,按照设备说明书进行安装,确保消防水泵正常运行。

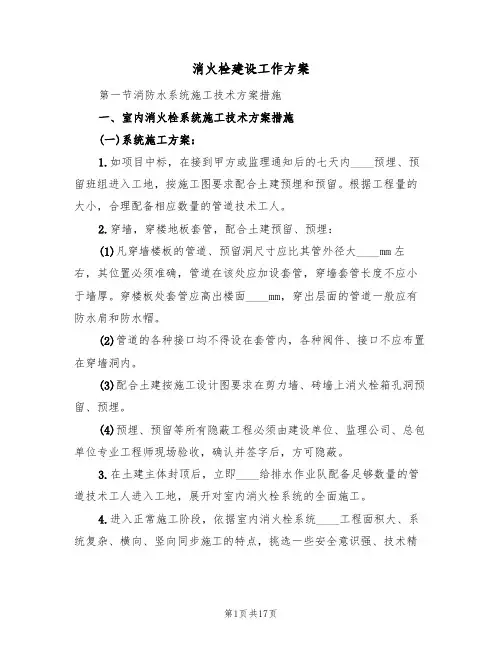

消火栓建设工作方案(四篇)

消火栓建设工作方案第一节消防水系统施工技术方案措施一、室内消火栓系统施工技术方案措施(一)系统施工方案:1.如项目中标,在接到甲方或监理通知后的七天内____预埋、预留班组进入工地,按施工图要求配合土建预埋和预留。
根据工程量的大小,合理配备相应数量的管道技术工人。
2.穿墙,穿楼地板套管,配合土建预留、预埋:(1)凡穿墙楼板的管道、预留洞尺寸应比其管外径大____mm左右,其位置必须准确,管道在该处应加设套管,穿墙套管长度不应小于墙厚。
穿楼板处套管应高出楼面____mm,穿出层面的管道一般应有防水肩和防水帽。
(2)管道的各种接口均不得设在套管内,各种阀件、接口不应布置在穿墙洞内。
(3)配合土建按施工设计图要求在剪力墙、砖墙上消火栓箱孔洞预留、预埋。
(4)预埋、预留等所有隐蔽工程必须由建设单位、监理公司、总包单位专业工程师现场验收,确认并签字后,方可隐蔽。
3.在土建主体封顶后,立即____给排水作业队配备足够数量的管道技术工人进入工地,展开对室内消火栓系统的全面施工。
4.进入正常施工阶段,依据室内消火栓系统____工程面积大、系统复杂、横向、竖向同步施工的特点,挑选一些安全意识强、技术精干的技术工人,组成独立的作业队进行管道井立管____。
在确保工程质量的同时也保证施工的安全。
(二)系统施工技术措施:1.管网施工:室内消火栓给水系统的管网包括水平环管、水平主干管、立管、支管系统与水泵、稳压设施、水泵接合器等设备的连接管道。
(1)管道连接方式:按施工图及规范要求,管径小于或等于____mm 时,采用螺纹连接。
管径大于____mm时,采用法兰连接。
(2)竖管的____:①竖管的____应铅垂,每米允许偏差不得超过____mm。
②竖管的固定支架应设置在距地面1.5~____m高处,层高在____m以下时,1每层只设置一个固定支架。
层高超过____m时,每层需设两个固定支架。
(3)阀门____:本工程地下室水平环管上设有防爆波阀门,____时要求。
消火栓系统施工方案及技术措施

消火栓系统施工方案及技术措施一、系统施工方案:1.设计方案:根据建筑物的特点、用途和平面布置,结合相关法规和设计标准,制定详细的设计方案。
2.材料选择:选择消防栓系统所需的材料,包括管道、接头、水泵、放水口等,并确保符合国家标准和消防技术要求。
3.设备安装:根据设计方案,进行消防栓设备的安装,包括水泵、管道、阀门等的布置和连接,并进行必要的调整和校验。
4.管道敷设:将消防栓系统所需的管道敷设到各个楼层和消防栓位置,并确保其牢固、密封和安全可靠。
5.防火隔离:根据建筑物的消防要求,对消防栓系统进行防火隔离设计,保证其在火灾发生时依然能够正常使用。
6.安全接地:对消防栓系统进行安全接地,确保其正常工作时不受电击等安全隐患。
7.联动控制:将消防栓系统与火灾报警系统、喷淋灭火系统等进行联动控制,实现自动启动和停止。
8.安全标识:根据规定,在消防栓设备和管道上设置相应的安全标识,方便消防人员和其他相关人员操作和维护。
二、技术措施:1.强化质量管理:施工过程中,要严格执行标准化操作,加强检查和验收,确保施工质量符合相关法规和技术要求。
2.定期维护:对消防栓系统进行定期维护,包括检查各个部件的正常工作情况、清洗管道和水泵、更换老化和损坏的部件等。
3.平衡设计:根据建筑物的用途和布局,合理设计消防栓系统的供水管道,保证各个楼层和位置的供水压力平衡。
4.性能测试:在施工完成后,进行消防栓系统的性能测试,包括水压测试、水流测试、启动测试等,确保其正常工作和性能符合要求。
5.紧急维修:在消防栓系统出现故障或损坏时,要立即进行紧急维修,确保其能够及时有效地应对火灾。
6.停电保护:对于消防栓系统中的电气设备,要设置停电保护措施,防止因停电而导致无法正常工作。
7.培训与演练:对相关人员进行消防栓系统的操作培训和火灾应急演练,提高其应对火灾紧急情况的能力。
8.安全巡查:定期进行消防栓系统的安全巡查,发现问题及时解决,防止故障的发生和火灾的扩大。

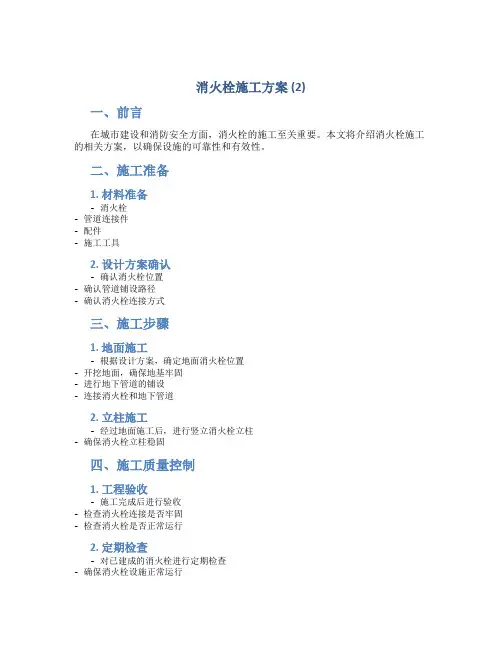

消火栓施工方案 (2)

消火栓施工方案 (2)
一、前言
在城市建设和消防安全方面,消火栓的施工至关重要。
本文将介绍消火栓施工的相关方案,以确保设施的可靠性和有效性。
二、施工准备
1. 材料准备
- 消火栓
- 管道连接件
- 配件
- 施工工具
2. 设计方案确认
- 确认消火栓位置
- 确认管道铺设路径
- 确认消火栓连接方式
三、施工步骤
1. 地面施工
- 根据设计方案,确定地面消火栓位置
- 开挖地面,确保地基牢固
- 进行地下管道的铺设
- 连接消火栓和地下管道
2. 立柱施工
- 经过地面施工后,进行竖立消火栓立柱
- 确保消火栓立柱稳固
四、施工质量控制
1. 工程验收
- 施工完成后进行验收
- 检查消火栓连接是否牢固
- 检查消火栓是否正常运行
2. 定期检查
- 对已建成的消火栓进行定期检查
- 确保消火栓设施正常运行
五、施工安全措施
在消火栓施工过程中,为确保施工人员安全,应采取以下措施: - 穿戴安全防护装备 - 严格执行施工规范 - 注意消防安全
结语
合理可靠的消火栓施工方案对城市建设和消防安全至关重要。
通过严格按照设计方案施工、严格控制质量,并采取必要的安全措施,确保消火栓施工的顺利进行和设施运行的可靠性。
消火栓系统施工方案

消火栓系统施工方案
《消火栓系统施工方案》
一、施工前准备
1. 确定施工单位,明确责任分工。
2. 物资准备:消防设备、管材、阀门、泵等。
3. 确定施工方案、图纸和技术要求。
二、施工现场准备
1. 清理施工现场,保证施工环境整洁。
2. 标明施工区域和设备位置。
3. 安排好施工人员,保证施工安全。
三、具体施工步骤
1. 安装消防水泵和消火栓系统。
2. 铺设管道、安装阀门,确保管道畅通。
3. 设计好消防水源和消火栓系统的使用范围。
4. 各项设备调试和联动测试。
四、安全措施
1. 施工人员必须穿戴好防护装备,保证工作安全。
2. 施工过程中必须有专人负责安全监督。
3. 遵守消防安全操作规程,确保施工期间不发生事故。
五、验收和完工
1. 完成施工后,对消火栓系统进行全面检查和测试。
2. 确保管道没有渗漏或堵塞。
3. 消防部门对系统进行验收,合格后方可投入使用。
六、文明施工
1. 施工过程中,保持施工环境整洁,杜绝乱扔垃圾。
2. 施工人员注意礼貌,与他人协商好施工时间,尽量避免对周围环境和其他居民造成影响。
通过以上施工方案的实施,我们可以保证消火栓系统的安全可靠,为日后的火灾防控工作提供有力保障。
室内消火栓系统施工方案及工艺方法

室内消火栓系统施工方案及工艺方法一、室内消火栓系统施工方案:1.施工前准备:在施工前需要对施工现场进行评估,确定消火栓系统的布局和设备选型。
同时要准备好所需材料和工具。
2.图纸设计与审批:根据建筑物的平面布置和消防设施设计标准,制定出消火栓系统的详细图纸,并进行相关审批手续。
3.材料准备:选择符合国家标准的消防接口、消火栓、消防水带等设备及材料,确保质量可靠。
4.设备安装:根据图纸要求,对消火栓、水泵、水箱等设备进行安装,确保平稳、牢固且与其他系统联通。
5.管道敷设:根据图纸要求,在建筑物内部敷设消火栓系统所需的管道,并安装闸阀、减压阀等相关附件。
6.喷淋系统:对于特定场所或重要区域,需要增加喷淋系统。
喷淋系统的设计和施工需要符合相关规范,保证灭火效果。
7.配管工程:进行消火栓系统的配管工程,包括主干管、支管、旁路、附属管等。
8.室内设备:安装压力表、水流指示器、喷嘴等室内设备,保证消火栓系统的正常操作和监控。
9.保护层施工:对于消火栓系统管道和设备,进行保护层施工,防止腐蚀和磨损。
10.进行试验:在完成所有施工工作后,对消火栓系统进行试验,包括压力测试、流量测试和泄露测试等,确保系统工作正常。
11.政府验收:将消火栓系统竣工申请报送至相关部门,经过验收合格后方可投入使用。
二、室内消火栓系统工艺方法:1.管道加工:采用切管、锯管或热熔连接等方式,确保管道接口牢固且不泄漏。
2.设备安装:安装消火栓、水泵、水箱等设备时,需要注意设备的垂直度和水平度,以保证正常工作。
3.密封处理:对于消火栓系统的连接口和管道洞口,进行密封处理,以防漏水和漏气。
4.弧焊工艺:在焊接管道时,采用合适的焊接方法和技术,确保焊缝牢固、均匀且无缺陷。
5.隐蔽工程:在进行配管和设备安装后,进行隐蔽工程,包括管道保温、墙面修补等工作。
6.装饰处理:在施工完成后,对于室内消火栓系统的管道和设备进行装饰处理,保证美观性和安全性。
7.整理与清洁:施工完成后,及时清理施工现场,保持管道和设备的整洁。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
消火栓系统施工方案安装工艺及安装工艺流程图:1、材料、设备进场时必须报监理检验合格后方可使用。
消防管道安装的主要工序为:放线→预制管道→栽装吊支架→管道安装→试压→冲洗。
消防管道安装时,管道应根据图纸对预留孔洞进行吊线修理。
按规定及图纸要求,测定各水平管道的支吊架的位置、标高,并按坡度的要求进行吊架的制作与安装。
管道采用镀锌钢管,管径大于等于100mm为沟槽连接,特殊部位可根据设计要求施工。
管径小于100mm时丝扣连接。
丝扣连接时,螺纹清洁、规整,断丝或缺丝不得大于全扣数的10%,连接牢固,外露螺纹2-3扣,严禁绝扣,丝扣外刷防锈漆。
安装前,应先制作样板管样,经监理验收合格,方可按此样配套安装。
2、室内消火栓给水管网的施工室内消火栓给水管道系统的管网包括进户管、主干管、竖管、支管以及系统与设备、设施的连接管道。
消防管道应用镀锌钢管;且钢管管径小于100mm时,应采用螺纹连接;大于等于10Omm时采用管卡或法兰(镀锌)连接。
配管顺序一般从进户管装起由主管到支管。
套管长度不得小于墙体厚或应高出楼面或地面50mm。
并且在管道安装时;管道与管道的接口不得设置在套管内;免得在管道试压时若接口处出现渗漏而造成维修不便的麻烦。
管道与套管之间的间隙应用不燃材料填塞。
竖管的安装应铅垂每米允许偏差不得超过2mm。
竖管的固定支架应设置在距地面1.5m-1.8m高处;但层高在4m以下时每层可只设置一个支架。
管道上安装的控制阀门采用闸阀(依设计规定)。
闸阀宜采用明杆闸阀,安装时应使其手柄便于操用不妨碍使用。
闸间体上标明的公称直径和公称压力数据在安装时注意将其对在人的视线观察范围内;不能隐蔽;便于以后的维护。
阀门连接一般采用法兰连接;若管道采用的是螺纹连接;则阀门安装应安配螺纹法兰盘。
管道在安装后应用清水进行冲洗和试压;并做好试压冲洗记录。
管道表面要做防腐处理。
3、室内消火栓箱安装室内消火栓箱的安装方式分为明装、暗装和半明装。
其安装应符合下列要求:(安装方式的确定由建设方或设计院定)(1)明装于砖墙上的消火栓箱应按图1中的要求安装固定(2)明装于混凝土墙、上的消火栓箱,应按图2中的要求安装固定。
(3)暗装于砖墙上的消火栓,应按图3中的要求固定(4)半明装于砖墙上的消火栓箱。
应按图4中的要求安装固定。
栓口阀门中心距相近侧面为140mm,距箱后内表面为100mm,允许偏差5mm。
(5)消火栓及检箱应安装在便于取用位置,有醒目的标志箱门不得用装饰物遮盖且消火栓箱门与周围装修材料颜色有明显区别;(6)消火栓箱安装操用时;必须取下箱内的水枪、消防水带等部件。
不允许用钢钎撬、锤子敲的方法将箱硬塞入预留孔内防上箱体变形。
箱体安装端正,无歪斜翘曲现象;箱门开启灵活、箱门关闭到位后应与四周框面平开、间隙均匀平直;最大间隙不超2.5mm。
(7)消火栓栓口应朝外,栓口中心距地面为1.10m;(8)根据水带的安置方式;将其挂置、盘卷、卷置或放置在托架上(由设计中采用的箱型确定水带安置方式);(9)直角单间双出口型(SNS)消火栓安装时,应在其一个出口上安设问盖;(10)消火栓箱若设置在有结冻可能的建筑物内时,应采取防冻措施。
防冻措施由设计定;(11)若设计要求安装减压孔板时;减压孔板应严格按照设计选用的孔径安装,其安装形式由设计选定;孔板的常用材质为铜或不锈钢;孔板安装的位置,宜在室内消火栓间体与消火栓支管接口之间;4、气压供水设备安装气压供水设备的型号由设计院选定,设备主要由气压罐体、稳压泵等组成。
安装气压供水设备时;其进、出水管或充气管上安装的上回阀、闸阀、安全阀和压力表等安装位置、标高、进出水管方向等均应符合设计和产品标准要求(必要时可直接由供货商派技术人员现场安装和指导)。
安装时应确保该装置四周净空不小于0.7m,气压供水设备顶部至顶棚或梁底的净距离不得小于1.0m。
5、消防水泵接合器安装消防水泵接合器分地上式消防水泵接合器、地下式消防水泵接合器、和墙壁式消防水泵接合器。
消防水泵接合器在安装后,要做一块标有消防水泵接合器的标牌,并将与自动喷淋,消火栓分开;标牌要安置在较醒目的位置;以视区别。
室外计算温度低于-20℃地区的地上及地下式消防水泵接合器,需要做保温井口或采用其它保温措施,保温措施由设计选定。
消防水泵接合器应安装在室外便于消防车使用的地点;距离室外消火栓或其他消防水源取水口15-40m范围内。
安全阀应按消防给水管网设计最高工作水压设定泄水压力。
6、消防水泵和稳压泵安装:消防水泵机组的水泵、电动机及配电启动控制设备的规格、型号、技术性能应符合设计要求,产品应有出厂合格证及安装使用说明书。
安装工作宜由具备一定技能和经验的钳工和管工共同承担。
每一组消防水泵均应设工作泵和备用泵,备用泵的工作能力应与工作泵的工作能力相等。
消防水泵应采用自灌式吸水,一组消防水泵的吸水管不应少于两路,当其中一路损坏或检修时;其余吸水管仍能通过全部水量。
当消防水池分成2个(格)时;应保证检修清洗任一个(格)水池时;每一组消防水泵吸水管仍能从另一个(格)水池吸水。
每台消防水泵出水管上应安装止回间和压力表;并应安装检查和试水用的放水阀(管径由设计定)。
泵组的总出水管上还应安装止回间和泄压阀。
压力表安装应加设缓冲装置;压力表和缓冲装置之间还应安装旋塞;便于压力表的拆换和维修;压力表量程应为工作压力的2-2.5倍。
★吸水管和附件的安装:(1)吸水管在安装时应使用水平尺找平;吸水喇叭口与水池底部距离由设计确定,喇叭口口径应比吸水管管径大2倍左右;喇叭口与吸水管的连接方式采用焊接,并要用支架固定于池底。
喇叭口上应安装防护网。
防止一些大型脏物被泵吸入造成阻塞。
吸水管管径应符合设计要求,且不得小于水泵吸入口口径;吸水管穿过池壁的中心标高与水泵吸入接口标高应符合设计要求,吸入管水平段宜有不少于川000向水泵方向的上扬坡度;与水泵吸入口的连接应采用偏心异径管;上平下斜安装;吸水管不得呈现倒坡向及产生气襄的弯曲、变形现象。
1、压力表2、可调式安全泄压阀3、总出水管4、明杆闸阀5、缓闭式止回阀6、真空压力表7、软接头 8、偏心变径管 9、吸水喇叭10、防护网 11、固定支架 12、预埋套管13、放水试验管 14、水泵(2)吸水管上应安装明杆控制阀门,阀门安装应在水泵固定于基础上后进行;不应采用蝶阀、阀门口径应与吸水管管径相同;吸水管上的柔性接头应安装在控制阀之后。
吸水管上宜安装真空压力表。
安装位置直靠近水泵吸水口。
阀门应用支架、支撑其重量防止下垂。
(3)吸水管安装完后;应对所有焊接口及法兰接口进行严密检查;不得有渗水和漏气现象。
(4)当消防水泵和消防水池位于独立的两个基础上,且互为刚性连接时,吸水管上应安装一段柔性连接管。
(5)吸水管与池壁预埋套管之间的间隙应用防水材料填密实;并参照标准图集中柔性防水套管有关固定进行。
★消防水泵出水管及其附件安装:(在泵安装完毕后进行)(1)水泵出水管管径、管道连接形式应符合设计规定;(2)当设计无规定时,水泵出水管上应安装压力表、止回阀、闸问及试验查用的DN65mm 放水阀,放出的水宜返回水池;消防水泵泵组总出水管上还应安装压力表和安全泄压阀。
试验检查用的放水间安装位置;要能保证水泵单独检查试验和操作方便。
条件可能时,应安装在泵出水管止回阀与闸阀之间;不应安装在止回阀之前;(3)水泵总出管应根据需要设控制阀门,以保证其中任一条故障检修时;其余供水管仍应保证供给全部消防用水流量;止回阀应采用缓闭式的;控制应采用明杆阀门、泄压阀应采用可调式安全泄压阀;(4)水泵出水管上所安装的柔性接头的位置和数量应符合设计规定;通常应分别安装在水泵出口处及出水管架空管段上;要既能防振又要保持管道位移在允许范围之内;水泵出水管上的压力表宜带有放气的旋塞及缓冲装置;其量程应为工作压力的2-2.5倍表上应有校验标志;(5)水泵出水管及其附件应用支、吊架固定不得使管道重量承压在水泵设备上。
★泵基础及附件安装:(1)泵基础的配筋、混凝土标号、配合比、严格按设计图施工;基础减振动装置按图纸要求安设;(2)消防水泵的启动控制柜应具有自动及手动启停水泵的控制开关和水泵启停状态的显示信号;还应有主、备消防水泵自动转换装置,若消防水泵采用变频调速控制装置时;变频调速控制功能和稳定压力、调节流量均应符合设计规定和消防用水压力、流量的要求。
(3)泵地脚螺栓和垫铁的安装:安装人员在安装前需仔细阅看泵房设计图、泵安装图;地脚螺栓的不垂直度不应超过10/1000;地脚螺栓最外缘离灌浆孔壁应大于15mm;螺栓底端不应碰孔底;地脚螺栓上的油脂和污垢应清除干净。
但灌浆孔上与泵相连的螺纹部分应涂油脂;螺母与垫圈问和垫圈与设备底座间的接触均应良好;拧紧螺母后螺栓必须露出螺母1.5-5个螺距。
(4)承担主要负荷和较强连续振动的垫铁组,直使用平垫铁;每一垫铁组应尽量减少垫铁的块数;一般不超过3块,并少用薄垫铁;放置平垫铁时;最厚的放下面。
最薄的放中间,并应将各垫铁相互焊牢,但铸垫铁可不焊,每一垫铁组应放置整齐平稳,设备找平后每一垫铁组均应被压紧,并可用0.25kg手锤还组轻击听音检查。
(5)设备找平后;垫铁应露出设备底座外缘,平垫垫铁应露出10-30mm,垫铁组(不包括垫铁)伸入设备底座面的长度应超过设备地脚螺栓孔。
★泵的清洗和装配(1)装配前需要对装配的零部件进行清洗,清洗前要熟悉设计图纸和选型,”确认泵的型号与设计相符;有产品合格证;生产许可证、检测报告、产品装配图及使用说明书。
清洗时应根据装配顺序清洁洗净。
并涂于适当的润滑脂,设备上原已装好的零部件应全面检查清洁程度;如不合要求应进行清洗。
(2)设备装配时应先检查零、部件与装配有关的外表形状和尺寸精度、确认符合要求方得装配。
★泵的安装:(1)水泵机组就位安装前水泵及电动机应检查,看是否符合设计要求和其产品说明书的规定;检查基础的尺寸位置、标高是否符合设计要求,设备的零部件是否有缺件、锈蚀。
盘车应灵活无阻滞、卡住现象、无异常声音;(2)产品出厂时装配、调试完善的部分不应随意拆卸。
确需拆卸时;应会同厂方、建设方、监理方研究后进行。
拆卸和复装应按设备的技术文件规定进行。
(3)水泵机组外观完好,无损伤,漆层无斑剥脱落现象;泵体和电机上必须有出厂铭牌;在施工安装时要采取措施保护铭牌;防止磨损和脱落。
(4)水泵机组安装在建筑地下室最底层;其出水管;进水管上应安装柔性接头减振;若安装在建筑物楼层的楼板上时除了在进出水管上安装柔性接头外。
并应在机组基础上设隔振台座。
★泵的找平、找正:(1)卧式和立式泵的纵横向水平度不超过0.1/10m。
测量时;应以加工面为准。
并与底座连接牢固。
(2)小型整体安装的泵,不应有明显的偏差。
