深圳地铁2号线工程建设监理月报

深圳地铁2号线工程建设监理月报项目背景深圳地铁2号线工程建设是深圳市政府为方便市民出行而开展的一项轨道交通基础设施建设项目,由中国铁路建设公司承担建设任务,本次监理月报主要对2号线工程建设过程中的监理工作进行汇报。
工程进展情况本月工程建设进展如下:1.1号车站至4号车站内装修工程完成了40%。
2.5号车站至8号车站隧道施工工程已完成65%。
3.9号车站至12号车站主体结构施工已完成50%。
监理工作本月监理工作总结本月监理工作主要针对以下领域进行了有效的监督和控制:1.工地安全管理2.施工质量管理3.工程进度管理4.合同管理工地安全管理本月,监理部门针对工地安全管理展开了下列工作:1.安全教育培训。
本月监理部门共对工地职工进行了三次安全教育培训,涉及安全事项和应变措施。
2.安全巡查。
监理部门对工地现场进行了每日巡查,发现问题及时记录并整改。
3.安全隐患排查。
监理部门对工地现场进行了一次全面的隐患排查,及时开展整改措施。
施工质量管理本月,监理部门针对施工质量管理进行了下列工作:1.施工质量检查。
监理部门对工地现场进行了每周一次的施工质量检查,如发现问题及时指出并督促整改。
2.施工资料统计。
监理部门指导施工队伍及时完善建设工程相关资料,并进行核对统计。
工程进度管理本月,监理部门针对工程进度管理,展开了下列工作:1.进度检查。
监理部门对工程进度开展了每周一次的检查,及时催促施工队伍加快工程进度。
2.问题解决。
监理部门及时发现工程进度存在的问题,并迅速提出解决方案。
合同管理本月,监理部门针对合同管理,展开了下列工作:1.合同审核。
监理部门审核工程项目所涉及的各类合同,并及时反馈意见。
2.合同执行情况检查。
监理部门检查工程项目合同执行情况,并及时反馈问题和解决意见。
下月计划下月监理工作计划如下:1.工地安全管理。
下月将重点加强对工地安全管理的巡查力度,发现问题及时整改。
2.施工质量管理。
指导工程建设企业加强施工质量控制。
监理月报范本20篇

监理月报范本20篇1. 项目概况本月在XX项目的监理工作中,我们取得了一定的进展。
项目规模为XXX平方米,主要包括XXX工程和XXX工程。
2. 工程进展本月工程进展如下: - XXX工程已完成XX%,主要包括XXX、XXX和XXX; - XXX工程已完成XX%,主要包括XXX、XXX和XXX;3. 施工质量本月施工质量评估如下: - XXX施工质量良好,符合设计要求; - XXX施工存在一些质量问题,已提醒承包商整改。
4. 安全生产本月安全生产情况如下: - 本月没有发生任何安全事故; - 工地现场安全防护设施齐全,工人安全意识良好。
5. 工程变更本月工程变更情况如下: - 工程变更数量为XX处; - 变更内容主要包括XXX、XXX和XXX。
6. 环境保护本月环境保护工作如下: - 工地周边环境保持良好,无污染物排放; - 施工垃圾按规定分类处理。
7. 施工进度分析本月施工进度分析如下: - 工程总体进度相对滞后,需要采取措施加快施工; - 预计下个月能够赶上工期。
8. 合作单位评估本月合作单位评估如下:- XXX承包商施工质量有待提高,需加强管理; - XXX供应商供货及时,质量稳定。
9. 问题与建议本月问题与建议如下: - XXX存在质量问题,希望加强监督; - 建议优化施工计划,提高工程进度。
10. 下月工作计划下月工作计划如下: - 加强质量监控,督促各承包商保质保量完成工程; - 加强安全教育培训,提高工人安全意识。
11. 总结与反思本月工作总结与反思如下: - 在工程管理方面需要加强细节控制; - 需要进一步加强团队合作意识。
12. 存在的问题与解决方案本月存在的问题与解决方案如下:- 问题:XXX。
解决方案:XXX; - 问题:XXX。
解决方案:XXX。
13. 市场环境分析本月市场环境分析如下: - 市场竞争激烈,需提高项目竞争力; - 工程销售市场需求量逐渐增加。
14. 增加软硬件设备投入本月增加软硬件设备投入情况如下:- 新购买了XXX设备,用于提高工程效率; - 新安装了XXX软件,用于项目管理和监控。
高铁隧道客运监理月报正文范本

一、本月施工概况1.本期主要施工项目(综合及重点工程)×月份已动工项目如下:Ⅰ标段:Ⅱ标段:Ⅲ标段:Ⅳ标段:本期投入劳力(见东南监--表一)、设备(见东南监--表二)二、本月施工进度及完成投资Ⅰ标段(中铁十五局)(1)工程进度(先描述隧道、桥梁、路基)分水关隧道:斜井本月完成正洞开挖167 m,开累762 m,二衬本月完成159 m,开累267 m;出口本月完成开挖46 m,开累1125 m,二衬本月完成123 m,开累313 m。
周仓岭隧道:秦屿隧道:硖门隧道:南峰山隧道:排堂岭隧道:百步溪特大桥:本月人工挖孔11根/86m,开累143根/2429m;钻孔3根/143 m,开累102根/2933m;灌孔11根/73 m,开累240根/3915 m;本月承台4个,开累15个;本月墩身4个,开累12个。
洋里特大桥:桐山溪大桥:太姥山车站:路基处理本月完成高压旋喷桩351根/2564.1m,开累1125根/8330.49m;开累支挡工程完成施做60m挡墙;累计开挖土石方11.5万m3,站场站坪累计填筑土石方6.6万 m3。
(2)完成工程投资本月施工Ⅰ标完成投资额为×××××万元、占月计划的××%。
(3)比较分析桥梁:本月完成××延米,占月计划××%,开累完成××延米,占设计量的××%。
涵洞:本月完成××横延米,占月计划××%,开累完成××横延米,占设计量的×× % 。
隧道:本月完成××成洞米,占月计划××%,开累完成××成洞米,占设计量的××%。
路基:本月完成区间路基土石方××百断面方,占月计划××%,开累完成××百断面方,占设计量的××%;完成路基附属工程××圬工方,占月计划××%,开累完成××圬工方,占设计量的××%。
石武客运专线湖北段工程监理月报

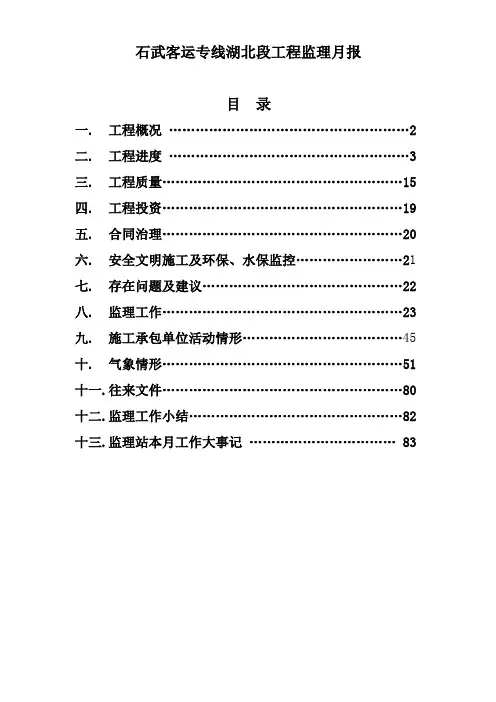

石武客运专线湖北段工程监理月报目录一. 工程概况 (2)二. 工程进度 (3)三. 工程质量 (15)四. 工程投资 (19)五. 合同治理 (20)六. 安全文明施工及环保、水保监控 (21)七. 存在问题及建议 (22)八. 监理工作 (23)九. 施工承包单位活动情形 (45)十. 气象情形 (51)十一.往来文件 (80)十二.监理工作小结 (82)十三.监理站本月工作大事记 (83)一、工程概况二、工程进展情形本期施工进度情形(见石武--表三)施工进度统计表工程名称:石武 SWJL1标石武--表三施工进度统计表工程名称:石武 SWJL1标石武--表三施工进度统计表工程名称:石武 SWJL1标石武--表三三、工程质量1、本月工程质量情形、存在问题、采取措施及处理成效。
在本月的施工监理中,通过业主、质量监督站开展的几次专项检查情形,监理站管段内施工现场不管从安全监控或质量监控等方面来看,整体情形比上个月有较大改善,但仍旧存在许多问题,本月通过业主、施工单位和监理人员的共同努力,管段内的施工质量处于可控状态。
现将上月存在问题的整改情形和本月监理过程中发觉的突出问题汇总如下:上月问题整改情形:隧道工程:1、黄龙寺隧道2#斜井存在问题未整改到位的:1)XDK0+623-565段围岩初期支护滞后;2)开挖至XDK0+565,累计进尺110米,而底板(仰拱)尚未施作;2、蒋家楼隧道进口拌合站配合比与配料单不相符的问题已加强了对拌和站的监控,设专人负责并定期巡查;桥梁工程:1、跨京珠高速公路特大桥施工存在问题:1)连续梁桥面两侧部分安全网用密目防尘网代替,安全可靠性不能达到对施工人员的防护功能;2)连续梁施工已浇梁体温度测量-1℃至5℃,环境温度-2℃至5℃,你项目部未提交经批准的冬季施工方案;3)14#墩南侧钢筋场部分Ф16钢筋锈蚀严峻;2、桥梁九队箱梁内砼蜂窝麻面较多的问题,项目部已编制了《箱梁专项修补方案》,施工队按方案对箱梁内蜂窝麻面进行修补,整改完成;3、梁体张拉时刻拖延太长的问题已督促施工队设专业张拉班进行该项作业,目前张拉作业仍显缓慢;4、李家河1#特大桥第七孔梁预应力管道压浆,张拉完成后已超过48小时,未进行管道压浆的问题是由于临近春节,人员不足,此孔梁已完成注浆;5、桥面系工程施工混凝土板外观质量欠缺的问题已差不多整改完毕;CRTSⅡ型轨道板:1、2009年12月14日浇筑的毛坯板,脱模时发觉少数板有裂纹(缝);2、已浇筑毛坯板侧面的有气泡,毛坯板切割预应力筋时被污染的侧面未清理;3、没有严格按照冬季施工方案进行实施,厂房窗户玻璃损坏未修复,冷空气进入车间不利于保温,临时存放台的毛坯板复盖不严密,不及时;4、毛坯板存放区未按施工组织设计进行实施,存放区台位没有划分区域、编号,毛坯板堆码无序,没有挂牌标示;5、毛坯板裂(缝)纹修补方案至今未提交现场监理工程师;本月存在问题:1.1隧道工程1)II、III级围岩光面爆破成效较差,局部地点超、欠挖较严峻,初支平坦度不符合要求;2)防水板的焊接质量较差,存在焊穿,漏焊等现象;局部中央排水管每节搭接处连接不够紧密,在浇筑仰拱填充砼时容易造成涵管堵塞;3)隧底清理不完全,仰拱隧底欠挖现象比较普遍,对质量的重视仍旧不够,仰拱施工打擦边球,偷埋片石,监理监控难度仍旧较大;4)黄龙寺隧道横洞初支滞后;5)李家湾隧道进口V级围岩段钢拱架局部间距偏大,初支喷砼后局部有空泛;仰拱填充找平层DK1094+570~DK1094+550(Ⅱ级)止水带开挖过程中撕裂,已要求整改;1.2桥梁工程1)桥面预埋钢筋、接触网预埋螺栓等没有采取防锈爱护措施;2)跨京珠特大桥连续梁施工冬季施工措施不到位;3)李家河1#特大桥钢筋现场闪光对焊存在轴线不直现象;4)新屋冲大桥2#墩墩身砼表面色泽较差、蜂窝麻面等现象,目前正在整改中;1.3路基工程1)锚杆、锚索框架梁施作不及时,钢筋锈蚀严峻;2)部分骨架浆砌厚度不够,浆砌工艺不符合要求,砌体空泛较多,没有按照指挥部规定进行破检。
【监理月报】铁路工程建设项目监理月报

XX铁路第二双线(新疆段)LXJL5标段甘肃铁科兰新铁路第二双线监理部监理月报(2011年5月份)项目总监:XXX2011年5月25日编制一、概述新建兰新铁路第二双线全线穿越甘青新三省区,从兰州市出发,向西途经青海省民和、乐都、平安、西宁及大通、门源五县一市,向北经甘肃到新疆。
新建兰新铁路第二双线(哈密~乌鲁木齐段)工程位于新疆维吾尔自治区,经由哈密市、鄯善县、吐鲁番市,西至新疆维吾尔自治区首府乌鲁木齐市。
第五标段工程起止里程DK1489+000~DK1679+000,正线长度187.9km,该标段线路位于吐鲁番区管辖的鄯善县和吐鲁番市境内,线路东起吐鲁番地区和哈密地区交界附近,该标段线路基本走在既有线铁路南侧。
G312国道北侧,主要经过的周边城镇有鄯善火车站(吐哈油田鄯善基地),鄯善县城、连木杺镇、吐鲁番市等。
二、环水保施工监理工作范围及重点1、环水保施工监理工作范围针对本标段的特殊环境,拟选派参加过青藏铁路及新疆境内等监理项目工作的有经验的技术人员担任本标段的专职环保监理工程师,同时对全体参建监理人员加强关于保护生态环境的宣传教育工作,强化环保意识,督促施工单位提高环境保护及水土保持的认识,并做好此方面的各项工作,确保本标段的工程建设达到国家及铁道部相关部门对此线建设中的环境保护及水土保持提出的要求。
2、环水保施工监理工作重点本标段建设监理工作中的环境保护与水土保持工作将全力确保“预防为主、保护优先、建设和保护并重”原则的全面贯彻实施,具体工作重点如下:(1)建立完备的环保控制责任体系和保证体系项目监理部设立专职环保监理工程师,从专业角度确保环保管理制度和措施的实施,确定全标段及各单项工程在不同施工阶段的主要环保工作目标和工作要点,制定全面系统的施工环保规章制度,建立环保质量监理签证体系,指导全标段的环保监理工作。
同时对全体参建监理人员加强生态环境保护的宣传教育工作,强化环保意识,督促相关施工单位提高认识,做好环保工作。
监理月报范文

监理月报范文尊敬的领导:您好!根据公司安排,我作为本项目的监理工程师,负责对项目施工过程进行全面监督和检查,确保工程质量和进度达到预期目标。
特向您汇报本月的监理工作情况如下:一、项目进度情况。
本月,项目施工进度整体较为顺利。
在施工过程中,我们对施工单位的施工进度进行了严格的监督和检查,确保施工单位按照合同要求进行施工,未发现违规行为。
同时,我们对施工现场进行了多次现场检查,未发现施工质量问题,确保了施工质量的稳定和可靠。
二、质量安全情况。
本月,我们对项目施工单位的施工质量进行了全面检查,未发现质量问题。
同时,我们对施工现场的安全生产进行了多次检查,督促施工单位加强安全管理,确保了施工现场的安全生产。
在本月的施工过程中,未发生任何安全事故,保障了工程的安全施工。
三、问题整改情况。
在本月的监理工作中,我们发现了一些存在的问题,例如施工现场存在一些材料堆放不规范的情况,我们及时提出整改意见,并要求施工单位立即整改。
同时,我们对施工单位的施工方案进行了审查,发现了一些不合格的地方,及时提出了整改意见,并督促施工单位进行整改。
经过我们的督促和检查,上述问题已经得到了有效的整改,并确保了施工质量和进度的稳定。
四、下阶段工作计划。
在下个月的工作中,我们将继续加强对项目施工的监督和检查,确保施工单位按照合同要求进行施工,保障工程质量和进度。
同时,我们将继续加强对施工现场的安全生产监督,确保施工现场的安全施工。
同时,我们将继续加强对施工单位的质量管理工作,确保施工质量的稳定和可靠。
我们将继续加强与施工单位的沟通和协调,共同推动项目的顺利进行。
以上就是本月的监理工作情况汇报,希望领导能够对我们的工作给予指导和支持,谢谢!。
(完整版)铁路工程最新监理月报

(完整版)铁路工程最新监理月报
概述
本文档是铁路工程最新监理月报的完整版。
月报旨在汇报铁路工程的监理工作情况,包括项目进展、质量管理、安全措施以及监理人员的工作计划等内容。
项目进展
本月,铁路工程的施工进展如下:
- 已完成铺轨工程,总进度达到了70%;
- 完成了隧道施工的1号隧道,目前已经进入2号隧道的施工阶段;
- 桥梁工程已完成了50%的施工。
质量管理
我们对铁路工程的质量进行了严格的控制和管理:
- 每个施工阶段都进行了详细的质量检查,确保合格率100%;
- 针对前期施工出现的问题,制定了相应的整改方案,并按计划完成了整改工作;
- 在施工过程中,严格按照相关标准和规范执行,确保铁路工程的质量达到要求。
安全措施
我们注重铁路工程的安全管理,采取了以下措施:
- 每天进行安全会议,对施工中的安全事项进行交流和提醒;
- 为施工人员提供必要的安全培训,确保其具备安全意识和操作技能;
- 安装并维护了必要的安全设施,如护栏、警示牌等,确保工地的安全。
监理人员工作计划
为了保证施工的顺利进行,监理人员制定了以下工作计划:
- 每周进行一次施工现场检查,评估施工质量和安全情况;
- 撰写监理工作周报,汇总施工现场的问题及解决方案;
- 参与每周工程进展会议,了解项目进展情况并提供相应的监理意见。
结论
通过严格的质量管理和安全措施,铁路工程的施工进展及质量得到了有效控制。
监理人员将继续秉承独立、专业的原则,加强对工程的监管,确保项目顺利完成。
监理月报范本(5篇)

监理月报范本第1篇:1、本月工程描述三标段:中铁××局本月主要工作资料为:迎水坡混凝土板防护工程、路缘石铺设的施工。
四标段:××公司本月主要施工资料为:混凝土护脚齿墙土方填筑、复合土工膜铺设、面板护坡砂砾石垫层、迎水坡混凝土板防护工程的施工。
五标段:××市××公司本月主要施工资料为:排水闸5个闸墩及胸墙从高程为23、5至27、661m的钢筋混凝土浇筑、工作桥钢筋混凝土浇筑、排水泵站负二层墙体钢筋混凝土的施工。
点评:(1、本月工程描述)①只交待了各标段这个月干什么,究竟是工程的什么部位、桩号,3、4标段都没有交待。
就5标段说明了具体的施工工程部位:5个闸墩和胸墙的23、5~27、66高程的钢筋砼浇筑、工作桥钢筋砼、泵站负二层墙体钢筋砼浇筑。
②描述不仅仅应交待清楚干什么,还要交待清楚什么地方(部位、桩号)干,如5标段是本月新开工工作桥砼浇筑和泵站负二层墙体砼浇筑,继续上月5个闸墩及胸墙砼浇筑。
4标段都是继续上月份的施工,3标段继续面板砼浇筑施工,新开工路缘石铺设。
③说明本月末施工进展情景,哪些完成了,哪些完成了多少,业主对工程施工进度关心的是形象进度。
如4标段本月继续并完成3+300~5+229段护坡垫层和面板砼浇筑的基础上,本月又完成了4+250~4、950段,完成情景以完成多长(m),此表中的分部(或单元)工程更形象、更直接。
2、工程质量控制2、1质量控制:2、1、1过程控制监理采取巡视和旁站相结合的监理方式,对齿墙土方回填、护坡砂砾石垫层铺设、复合土工膜铺设工程采取巡视检查;对重点工序混凝土浇筑采取旁站的监理方式。
同时抽检混凝土坍落度、混凝土强度和干密度。
施工过程严把质量关。
浇筑混凝土前,必须进行施工单位自检。
合格后,监理进行验仓,检查钢筋根数、直径、间距、模板缝是否贴合规范要求、支撑是否稳定。
检查合格后,监理签发混凝土浇筑开仓证,方可浇筑混凝土。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
京沪高速铁路第一标段一标监理项目部第三监理组监理月报(2008年7月份)监理组长:车文富2008年7月24日编制目录一、监理活动大事记 (3)二、监理进场人员名单 (3)三、工程进度 (3)一)现场机构建设、主要设备进场情况 (3)二)工程试验室建设情况 (4)三)工地进展情况 (4)1.进度统计 (4)2.进度分析 (4)四)混凝土拌和站建设进展情况 (4)四、工程质量 (5)1、巡检和旁站情况 (5)2、工程检测情况 (6)3、存在问题及整改情况 (6)4、质量检查验收情况 (6)5、测量监理 (7)6、原材料检测试验 (7)7、高性能混凝土配合比设计工作 (8)五、征地、拆迁工作 (9)六、安全、文明施工、环保 (9)七、下月重点工作 (9)一、本月份大事记1.2008年6月25日监理项目部邱总监到八工区施工现场检查并召开三组全员会议:更换第三监理组组长为车文富,于术为副组长。
同时传达了铁道部蔡部长视察工地讲话精神。
2.2008年6月26日天津指杨怀志、冯广利等人到武清梁场验收拌合站和试验室,验收结论为合格。
3. 2008年6月27日监理组组织桥梁专业监理工程师对武清梁场4#制梁台底、腹板模型进行初验,验收结果为不合格。
4.2008年6月30日监理项目部董主任、张工、杨高工到监理三组检查指导工作。
5.2008年7月6日天津指李指挥、孔指挥、邱总监到八工区现场检查工作,分析B3-6Ⅱ类桩原因,召开专题会议。
6. 2008年7月10日九工区开工。
7.2008年7月15日铁一院监理公司主要领导和各项目总监到三组及施工现场检查指导工作。
8.2008年7月20日、2008年7月21日,监理组组织对八工区、九工区、武清梁场的施工安全、质量、环保、水保、文明施工、内业资料等综合大检查,并签发综合检查通报。
9.2008年7月22日监理一标项目部总监邱总带队检查八工区第七试验室,对原材料检验、施工试验提出要求。
10.2008年7月23日监理项目部董主任、杨高工、李高工到监理三组检查指导工作。
二、监理进场人员名单第三监理组目前进场人员16人,其中包括第三工地试验室4人。
工程现场监理人员汇总表三、工程进度一)现场机构建设、主要设备进场情况第三监理组管段内八、九工区、武清梁场现场机构已建设完成,八、九工区、武清梁场主要管理人员、技术人员已到场。
其中九工区现已进场320人,占投标人数的37%。
其中管理人员73人,特殊工种45 人,其它 202 人。
九工区进场旋挖钻机3台,25吨吊车2台,装载机1台,发电机两台,挖掘机两台,自卸车两台,钢筋切割机2台,钢筋弯曲机1台,钢筋调直机2台,电焊机4台,钢筋运输车2台。
进场机械设备经过监理工程师查看机械设备合格证和随机文件,通过试运转机械试性能良好,能满足施工需要。
旋挖钻机机械性能和钻头型式符合地质情况和钻孔桩型式。
二)工程实验室建设情况八工区第七工地试验室已通过天津指挥部验收,目前已正常开展试验工作。
九工区第八工地试验室已通过天津指挥部验收,目前已可以正常开展试验工作。
武清梁场工地试验室已通过天津指挥部验收,目前已可以正常开展试验工作。
三)工地进展情况1、进度统计2、进度分析(1)本月施工进度:八工区本月完成钻孔桩106根,目前钻孔桩施工正常。
完成承台6个,墩身12个。
完成便道2.15公里;九工区本月完成钻孔桩38根,目前钻孔桩施工正常,施工便道完成0.68公里;武清梁场九个制梁台座全部完成,50吨龙门吊安装就位,除存梁台座外其它辅助工程已完成,目前正抓紧试制梁前的有关工作。
(2)影响工程进度的原因分析:(1)征地拆迁缓慢仍然是影响进度的主要原因,无法组织大面积的平行作业施工;(2)奥运会影响,地材料源紧张。
(3)天津地区进入雨季,降雨增多,影响进度。
四)混凝土拌和站建设进展情况八工区1#拌和站在四月三十日已通过天津指挥部验收。
2#拌和站6月2日通过天津指挥部验收。
九工区拌和站已通过天津指挥部验收。
武清梁场拌和站在六月二十六日已通过天津指挥部验收。
四、工程质量1、巡检和旁站情况:监理组人员通过巡视和旁站严格控制工程质量,源头把关,过程控制。
本月监理组主要工作是验收进场材料、见证取样和见证试验、平行检验相关进场原材料;检查、验收桥梁钻孔桩基础、承台、墩台、制梁台座施工质量,对重点部位和混凝土浇筑等关健工序进行旁站,6月23日~7月23日共旁站420小时;加强了巡检工作,检查施工单位部分进场管理人员和特殊工种资质,检查验收部分进场施工机械设备,审核八工区承台开工报告和安全施工方案;九工区施工组织设计和桩基开工报告及安全施工方案;武清梁场施工组织设计和安全施工方案。
施工过程中质量严格控。
目前投入正式生产使用的八工区1#拌和站和九工区拌合站各配一位监理工程师,对进场的碎石如发现石粉含量超标全部冲洗,砂中的大于5mm颗粒超标全部过筛,合格后方能使用,不合格材料及时清退出场。
对目测明显不合格材料,严禁进场,进场原材料质量得到有效控制。
本月下发监理通知单1份、工作联系单3份、综合大检查通报1份。
本周监理通知单、工作联系单、检查通报一览表2、工程检测情况(列表)(该工作由第三工地试验室报中心试验室汇总后报项目部)3、存在问题及整改情况(列表)4、质量检查验收情况(列表)5、测量监理线下工程测量放样抽检周报汇总表6、原材料检测试验(该工作由第三工地试验室报中心试验室汇总后报项目部)7、高性能混凝土配合比设计工作墩台C35高性能混凝土配合比设计选定工作完成,武清制梁场C50高性能混凝土配合比还未按规定程序办理审批手续。
五、征地拆迁工作本月征地工作无进展,截至今日:八工区征地:永久用地49亩;九工区征地:永久用地0亩,临时用地区73亩。
六、安全、文明施工、环保1.八工区安全文明施工、环保方面存在的问题:①托盘作业面安全防护措施不到位,需加强安全防护措施,确保作业人员的人身安全;②临时用电未严格按照施工现场临时用电的有关规定执行,个别配电箱内配线零乱,接地不符合要求,个别闸刀开关缺盖,有用铜丝代替保险丝现象,存在一定的安全隐患;③个别施工作业人员进入施工现场未戴安全帽。
④施工现场工点标识牌、机械设备标识牌及操作规程不全,请尽快完善;⑤现场泥浆、钻渣未及时清运至指定排放点。
2.九工区安全文明施工、环保方面存在的问题:①拌合站水池未设臵安全警示标志;②拌合站储料罐高空作业的施工人员未系安全带。
③配电箱内有用铜丝代替保险丝现象。
④施工现场乙炔、氧气瓶压力表指针破损失效。
⑤C80墩处泥浆池周围安全防护栏杆局部未采取挂网防护措施。
⑥拌合站场地内粉尘较厚,可能会造成骨料的二次污染。
⑦施工现场工点标识牌不全,请尽快完善。
⑧现场泥浆、钻渣未及时清运至指定排放点。
3.武清梁场安全文明施工、环保方面存在的问题:①钢筋加工厂内个别操作人员未戴安全帽;②材料仓库消防设施不全;③骨料仓材料标识牌不规范;④钢筋加工场机械设备无操作规程牌;⑤存梁台座CFG桩施工现场零乱,文明施工差。
⑥环保措施和土地复垦方案未向监理报审。
上述问题,要求各施工单位认真落实整改,整改后由各专业监理工程师进行检查验证,并将整改报告报监理组复查并备案。
2.本周未发生影响环境的情况。
3、特殊工种人员统计:08年7月份特种作业人员统计七、存在的问题及建议1、八工区:(1)钢筋加工场原材料、半成品、成品钢筋个别有锈蚀现象,成品保护不理想。
(2)破除桩头时缺乏对钢筋的保护,造成部分钢筋扭曲变形,钢筋有污染和锈蚀现象,需改进施工工艺。
建议采用外方质量代表提出的破除桩头施工方法。
(3)个别承台施工时,钢围堰接缝不严,基坑底缺乏排水、堵於措施,致使泥浆流入承台,承台底部泥浆清理不干净,有污染承台钢筋现象。
(4)个别钢筋笼标高控制不理想,要求加强混凝土浇筑前钢筋笼的固定和标高复核。
(5)现场泥浆池设臵不规范,要求严格按照施工方案分别设臵拌合池和泥浆存放池。
(6)墩身表面有气泡、错台现象,个别外观颜色不一致,要求加强模板接缝处理和混凝土浇筑、振捣、养护工艺,提高墩身外观质量。
(7)个别综合接地钢筋焊接接头长度不符合要求,接地电阻测试记录不全。
2、九工区:(1)对2008年7月17日签发的监理工程师通知的整改情况进行了复查,已全部整改完成,整改比较彻底。
(2)拌合站5#合格仓内部分10-20mm碎石粉尘观感超标,要求监理项目部第三工地试验室进行平行检验,验证其材质是否合格。
(3)拌合站粉煤灰标识牌中材料检验状态不明确。
(4)钢筋笼焊接个别有咬筋现象。
(5)钢筋加工场原材料、半成品、成品钢筋个别有锈蚀现象,成品保护不理想。
(6)导管丝扣有锈蚀现象,保养不良。
(7)钢筋笼保护层垫块部分外观质量差,要求进行强度检测,不合格的严禁使用。
3、武清制梁场:(1)钢筋加工场原材料、半成品、成品钢筋个别有锈蚀现象,成品保护不理想。
(2)存梁台座CFG桩混凝土搅拌计量不准确,袋装水泥、粉煤灰堆放未采取垫高防潮和排水措施,底层有结块现象,且未按程序向监理工程师报检。
(3)施工准备进展缓慢,用于正式工程的大部分材料目前还处于待检状态,高性能混凝土配合比还未按规定程序办理审批手续,要求施工单位加快梁场建设进度,提前做好开工前的各项准备工作。
上述问题,已要求各施工单位认真落实整改,整改后由专业监理工程师进行检查验证,并将整改报告报监理组复查并备案。
有关建议:(1)甲供钢材进场时就有锈蚀现象,部分锈蚀很严重。
(2)京沪高速铁路总指下发的监理和施工用表中缺少隐蔽工程验收的表格,建议补充下发。
(3)墩身高性能混凝土配合比坍落度过大,在检查中发现墩身外观普遍气泡较多,建议原配合比选配试验室结合实际情况,对配合比进行优化。
(4)征地拆迁工作缓慢,建议有关单位加大控制性工程用地,以确保工期目标的实现。
(5)预制箱梁轨道板型式未定,影响制梁开工。
(6)个别甲供材料质量不稳定。
七、下月重点工作1、以质量控制为重点,同时加强工期、安全、环保、水保、文明施工综合控制。
2、监理组组织对武清梁场进行试生产前检查初验。
3、继续加强监理人员的培训学习。
通过培训提高监理人员素质,并根据现场情况,配备满足现场需要的监理人员,加强现场质量检查、验收、签认及旁站监理工作,对重点部位及关键工序实行跟班旁站和重点监控。
4、对开工项目加大巡视力度,对存在的问题及时下达监理工程师通知,责令施工单位整改。
5. 督促检查落实各施工单位对监理三组综合检查存在问题的整改,整改后由各专业监理工程师进行检查验证,并将整改报告报监理组复查并备案。
6. 严把材料进场关,加强进场材料的验收,加大监理平行检验和见证试验频率,以材料质量保证工程质量。
7.加强奥运会期间的安全生产监督检查,确保安全生产。
