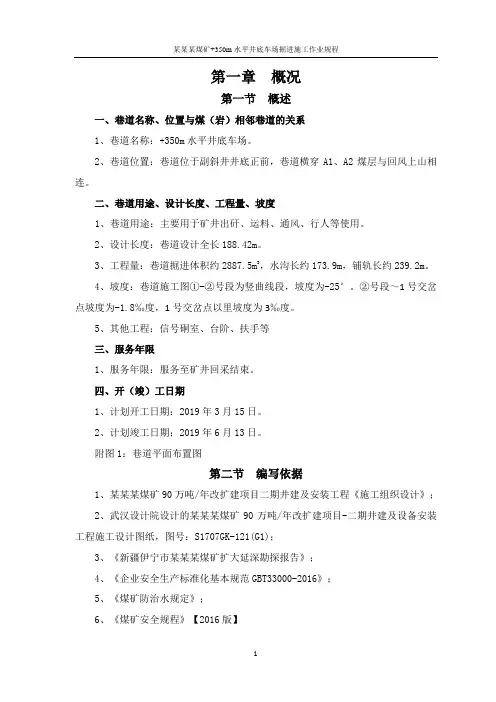

第一章概况第一节概述一、巷道名称、位置与煤(岩)相邻巷道的关系1、巷道名称:+350m水平井底车场。
2、巷道位置:巷道位于副斜井井底正前,巷道横穿A1、A2煤层与回风上山相连。
二、巷道用途、设计长度、工程量、坡度1、巷道用途:主要用于矿井出矸、运料、通风、行人等使用。
2、设计长度:巷道设计全长188.42m。
3、工程量:巷道掘进体积约2887.5m3,水沟长约173.9m,铺轨长约239.2m。
4、坡度:巷道施工图①-②号段为竖曲线段,坡度为-25°。
②号段~1号交岔点坡度为-1.8‰度,1号交岔点以里坡度为3‰度。
5、其他工程:信号硐室、台阶、扶手等三、服务年限1、服务年限:服务至矿井回采结束。
四、开(竣)工日期1、计划开工日期:2019年3月15日。
2、计划竣工日期:2019年6月13日。
附图1:巷道平面布置图第二节编写依据1、某某某煤矿90万吨/年改扩建项目二期井建及安装工程《施工组织设计》;2、武汉设计院设计的某某某煤矿90万吨/年改扩建项目-二期井建及设备安装工程施工设计图纸,图号:S1707GK-121(G1);3、《新疆伊宁市某某某煤矿扩大延深勘探报告》;4、《企业安全生产标准化基本规范GBT33000-2016》;5、《煤矿防治水规定》;6、《煤矿安全规程》【2016版】7、《煤矿井巷工程施工规范》【GB50511-2010】;8、《煤矿井巷工程质量验收规范》【GB50213-2010】;9、《煤矿巷道锚杆支护技术规范》【GB/T35056-2018】;10、《岩土锚杆与喷射混凝土支护工程技术规范》【GB50086-2015】;11、《钢筋混凝土工程施工质量验收规范》【GB50204-2016】;12、《煤矿建设工程技术资料管理标准》(2013年4月修订);13、《煤矿测量规程》;14、相关国家及行业的法律、法规、规范要求。
第二章地面相对位置及地质情况第一节地面相对位置及邻近采区开采情况一、地面相对位置巷道地面位置工业场区西北方向,对应位置为荒地,地面无建、构筑物。
中央水泵房及管子道皮带机安装施工安全技术措施

宁夏宝丰能源有限责任公司丁家梁煤矿中央水泵房及管子道耙矸机、皮带机安装施工安全技术措施安全技术措施中煤三建二十九工程处丁家梁项目部二零一四年二月十二日中央水泵房及管子道耙矸机、皮带机安装施工安全技术措施一、概况中央水泵房及管子道耙矸机、皮带机安装,由我单位施工人员在安装巷道内铺设临时轨道,利用临时轨道,使用平板车把耙矸机、皮带机运至中央水泵房处安装使用,安装长度为46m。
为保证安全,特编制安全技术措施如下。
二、施工工艺及技术要求一、临时轨道技术措施:临时轨道规格:轨道间距:600mm,轨枕间距:800mm。
轨道采用30kg/m的钢轨,轨长为5m,轨道扣件齐全、牢固并与轨型相符。
轨道接头的间隙不得大于5mm,高低和左右错差不得大于2mm,不应有硬弯。
枕木规格:140×140×1200mm,枕木必须与轨道固定牢靠,且垂直于轨道。
枕木靠上帮的一头必须平齐。
轨道铺设平整、牢固,道碴垫实。
开工前施工人员必须由外向里逐段用长把工具敲帮问顶,清理巷道顶部、两帮的活石。
铺设轨道时,将巷道高度低于设计高度的地段或距离短、起伏较大的小坡起底找平,然后方可铺道。
运送钢轨时,使用人工运输。
装卸钢轨时必须有班长统一指挥,所有作业人员必须用同一侧肩膀抬轨,必须有一个人喊号,一头先起或一头先放。
轨枕必须合格,严禁将腐朽或不合格的枕木铺设在轨道下面。
钉道时共两组,每组三人,一人撬枕木,一人扶道钉,一人砸道钉。
两组作业距离必须大于5米,并用好轨距尺。
钉道时,必须精力集中,相互配合,动作协调。
砸道钉时,必须手心向上扶道钉,用锤轻轻稳牢,随后再加力钉进去,防止砸手或道钉崩起伤人。
严禁在钢轨上或轨缝处植道钉。
打锤人操作时不准戴手套,不准和扶钉人员站在一条线上,防止走锤伤人。
打锤人应注意周围情况,防止意外。
施工作业时,所用的工具不准碰触电缆、电话线等电气设备。
所有作业人员的手脚不准伸入轨底或轨枕下面,防止伤人。
多人进行捣固作业时,要统一行动,不准打飞镐,不准乱打道渣、轨道和轨枕,防止飞起石头伤人。
设备点巡检规程资料

宁夏宝丰能源集团股份公司设备点巡检规程苯加氢焦油加工厂装备科二〇一四年三月十日《设备点巡检规程》编写小组审批:审核:编写:目录1 总则 (1)2巡检安全 (2)3巡检记录 (2)4岗位清洁 (2)5巡检时间及路线 (3)6巡检操作方法 (4)7巡检工具 (4)8设备巡检通用规程 (5)9 单机设备巡检规程 (8)设备点巡检规程1 总则:1.1设备点巡检是设备点检和巡检的统称。
1.1.1设备点巡检的指导思想是:推行全员质量管理和全面质量管理,以“预知维修制”来取代“预防维修制”。
1.1.2设备点检的基本是所为“点”是指设备的关键部位,通过检查这些“点”,就能及时、准确地获取设备技术状况的信息,这就是点检的基本含义。
1.1.3设备点检分为:(1) 日常点检:由岗位操作工执行。
(2) 重点点检:由专、兼职点检员执行。
(3) 解体点检 (4) 精密点检:由专、兼职点检员提出计划,委托检修部门或状态检测部门进行。
1.1.4设备点巡检的目的在于发现早期故障征兆和性能隐患,使故障及时得到排除,以保证设备的正常运行。
1.1.5设备巡检又叫设备巡回检查,定期对设备关键部位检查,并监督设备点检的执行情况。
1.2为把我厂建设成“无泄漏工厂”的特制定本规程,其标准是:一零、二净、三清、四无、六不漏。
1.2.1 “一零”即:重大设备事故为零。
1.2.2 “二净”即:门窗净、设备净。
1.2.3 “三清”即:仪表刻度清、设备标牌清、管道色彩清。
1.2.4 “四无”即:无积灰、无油垢、无杂物、无腐蚀。
1.2.5 “六不漏”即:不漏水、不漏电、不漏风、不漏汽、不漏油、不漏液。
2巡检安全2.1进入工作区域要穿戴好劳动保护用品。
2.2不允许跨越旋转的设备。
2.3设备检修一定要严格执行《停送点制度》,办理停送电票。
断电作业。
2.4现场设备的安全隐患要及时汇报并通知处理。
3巡检记录3.1详细记录设备运行情况和巡检结果。
3.2设备故障有没有处理好都应记录并班班交接清楚。
宝丰集团招聘笔试题 完整 新颖

煤矿招聘试题库第一部分1.《安全生产法》第六十八条规定,( A )级以上地方各级人民政府应当组织有关部门制定本行政区域内特大生产安全事故应急救援预案,建立应急救援体系。
A.县B.市C.省D.地区2.从安全生产来看,危险源是可能造成人员伤害、疾病、财产损失、作业环境破坏或其他损失的( C )。
A.本质 B.重点 C.根源 D.关键3.推进矿山安全条件改善,必须立足于( C )。
A.切实强化工作落实B.切实加强组织领导C.推进技术创新与进步D.切实搞好有机结合4.我国安全生产工作的基本方针是( D )。
A、安全生产重于泰山B、安全第一,以人为本,综合治理C、安全第一,重在预防 D、安全第一,预防为主,综合治理5.新版《煤矿安全规程》自(C)起实施。
A、2001年11月1日B、2004年10月18日C、2005年1月1日6.《煤矿安全规程》对有煤与瓦斯突出危险采掘工作面瓦斯浓度检查次数的要求是( c )。
A.每班至少2次B.每班至少3次C.必须有专职瓦斯员经常检查7.安全生产许可证的有效期为( C )。
A、1年B、2年C、3年D、5年8.没有直接出现在生产经营单位主要负责人6项安全生产职责中的是( C )。
A.组织制定并实施本单位安全生产事故应急预案 B.保证本单位安全生产投入的有效实施C.组织开展本单位安全生产宣传教育工作 D.督促、检查本单位的安全生产工作9.矿井井下作业地点的空气温度不得超过( B );超过时,应当采取降温或者其他防护措施。
A. 26℃B. 28℃C. 30℃D. 35℃10.负有安全生产监督管理职责的部门对安全生产的事项进行审查、验收,所需费用( B )解决。
A.由接受审查验收的单位赞助B.由政府财政拨款C.由审查、验收的单位自筹11.2010年“安全生产月”是我国开展的第九个“安全生产月”,活动的主题是( C )。
A关爱生命、安全发展 B治理隐患、防范事故 C安全发展、预防为主D安全发展、国泰民安12.胡锦涛总书记在哪一年明确提出,把安全发展作为一个重要理念纳入我国社会主义现代化建设的总体战略?( B )A、2005年B、2006年C、2007年13.“我们的政府是人民的政府,我们所做的一切都要对人民负责……”这是温家宝总理何时提出的?(C )A、2009年1月中纪委全会B、2008年10月召开的中央经济工作会议C、2006年1月全国安全生产工作会议14.根据国务院2001年第302号令规定,地方各级人民政府应当在( B )时间内至少召开一次防范特大安全事故工作会议。
丁家梁煤矿副井螺杆式空压机安装安全技术措施

宁夏宝丰能源集团公司丁家梁煤矿副井压风机安装安全技术措施一:概况宁夏宝丰能源集团公司丁家梁煤矿井深929m,井筒径直径为Φ6.8米凿井期间,经计算采用2台GA250型和一台SA120A型空压机供风。
可满足不同施工工序的用风需要。
地面压风管选用Φ219×6无缝钢管,井下选用Φ159×6mm的无缝钢管,为保证安全施工特编此措施。
二、编制依据:1、设备自带压缩机说明书。
2、《煤矿安全规程》。
3、《机械设备安装工程施工及验收通用规程》。
4、《煤矿安装工程质量检验评定标准》。
三、安装主要工程量1)、压缩机3台单台最重大约重5430kg2)、安装电源起动柜3台3)、加装散热通道4)、铺设电源线及电源起动柜接头四、施工技术方案(一)、施工步骤1、施工前的准备工作:及时组织施工人员熟悉施工现场,做好前期准备工作(如、钢丝绳、马镫、橇杠、电钳工必用的工具等)。
2、熟悉图纸弄清设计要求及内容,认真听取技术人员的技术交底和施工方法。
弄清技术要求及技术标准、质量标准。
3、空压机放置的位置及基础,详细检查清理运输线路杂物及安装位置,对基础中心线、标高等进行测量,做好记录,合格后方可施工。
4、设备开箱检验,对设备外观、数量、以及内部结构进行全面检查。
抽风5、组织人员清理压风机房周围的场地,定好停车位置。
6、设备的搬运、安装、电缆铺设,一、二次设备的接线。
7、设备的调试及空、重负荷试运转。
(二)施工方法1、施工前应逐项进行安全技术教育及技术交底,落实所有安全技术措施和人身防护用品,未经落实不得进行施工。
2、型螺杆式空压机的安装。
1)、安装过程:①首先用水平仪对选好的地基进行找平,加减振垫5~10mm ,以避免压缩机产生震动而引起噪音。
②、组装好的空压机整台套,由汽车直接拉运到压风机房周边处(提前清理好的地方),采用吊车(25T )使用正确的起吊方法,直接将压风机吊至已浇筑好的基础上。
放到安装位置,依照中心线摆放平直。
电焊措施.pdf

宁夏宝丰能源集团有限公司马莲台煤矿主井二区段煤仓使用电焊安全技术措施施工单位:掘进二队编制人:王谢中编制时间:2009年5月2日编审人员签字主井二区段煤仓使用电焊安全技术措施因主井二区段煤仓喷浆,需将金属网与工字钢梁焊接,为保证电焊使用安全,特制定本措施如下:一、施工地点:主井二区段煤仓。
二、施工时间:2009年5月2日—2009年5月4日早、中、夜班。
三、施工负责人:史耀军施工班组:电钳班四、安全技术措施:1、运送电焊机,应从副斜井用矿车下放到+892m车场,运送时必须分开装运,搬运时必须轻拿轻放。
电焊机运往井下前必须对电缆接头进行全面检查,防止漏电伤人。
放置地点应用铁丝拴牢防止下滑。
2、使用电焊前,必须将受影响的主井大皮带用废旧皮带覆盖,且不间断地洒水及时扑灭焊花,保证大皮带不受飞溅的焊花,方可作业。
3、使用电焊前,必须彻底清理作业场所的浮渣及杂物,保证作业人员能安全灵活的操作。
4、作业前,事先将作业地点附近20米以内的易然易爆物品清理干净,用细砂将烧焊地点覆盖,且不间断地洒水及扑灭焊花,防止引燃可然物。
5、使用电焊前,瓦检员现场检查瓦斯浓度,只有瓦斯浓度小于0.5%时,方可进行烧焊工作。
6、使用电焊前,必须用胶管将水引至作业地点,由专人对作业地点前后各10米范围内随时进行洒水消尘,保证湿润。
7、施焊前,在作业地点备好一只完好的干粉灭火器及砂箱、砂袋、水桶、铁锹等灭火器材。
8、所使用的电焊机电压必须和该巷供电电压660V一致,电焊机必须采取可靠的接地保护,接线与拆线必须有专职电工负责操作。
9、进行焊接时,操作人员必须戴帆布手套,穿好胶靴,戴好合格的专用防护眼镜。
高空作业应系保险带,保险带应挂在牢固可靠的地方。
10、通风队安排一名专职瓦检员,携带光学瓦斯检定器和便携式瓦检器,巡回检测作业地点的瓦斯浓度情况,当瓦斯浓度达到0.5%时,必须停止作业,切断电源。
11、电焊操作人员必须严格按照本工种操作规程作业,保证焊接质量。
(冶金行业)麻家梁煤矿水平井底车场水泵房及变电所施工作业规程

(冶金行业)麻家梁煤矿水平井底车场水泵房及变电所施工作业规程同煤浙能麻家梁煤业有限X公司副井+665水平井底车场水泵房及变电所通道施工作业规程施工单位:中煤五建四处麻家梁项目部编制日期:2010年5月8日目录第壹章概况4第壹节概述4第二节编写依据4第二章地面位置及水文地质情况4第壹节地面相对位置及邻近采区开采情况表4第二节煤(岩)层赋存特征5第三节地质构造5第四节水文地质5第三章巷道布置及支护说明5第壹节巷道布置5第二节支护设计5第三节支护工艺7第四章施工工艺10第壹节施工方法10第二节凿岩方式10第三节爆破作业11第四节装载运输12第五节管线布置13第六节设备及工具配备13第五章生产系统14第壹节通风系统14第二节压风系统15第三节综合防尘15第四节防灭火15第五节安全监控系统16第六节供电系统16第七节排水系统16第八节运输系统16第九节通讯、信号及照明17第六章劳动组织及循环作业17第壹节劳动组织17第二节循环作业19第七章安全技术措施21第壹节壹通三防21第二节顶板管理22第三节爆破24第四节防治水27第五节机电28第六节运输管理31第七节其他36第八章灾害应急措施及避灾路线37第壹节应急措施37第二节避灾路线38附图39第壹章概况第壹节概述壹、工程名称本《作业规程》工程名称为+665水平井底车场水泵房及变电所通道。
二、掘进目的及巷道用途掘进目的是为形成矿井生产系统,满足矿井建设排水、供电需要。
三、工程设计施工长度、坡度及服务年限1、+665m水泵房通道长度:4-4断面已标明长度为35.2m;巷道坡度0°;服务年限预计为70年。
2、+665m变电所通道长度:1-1断面已标明长度为35.2m;巷道坡度:0°;服务年限为70年。
四、预计开、竣工时间根据生产接续安排,本工程预计将于2010年5月14日开工,预计2010年6月10日竣工。
第二节编写依据本规程依据同煤浙能麻家梁煤业有限X公司副井+665中央泵房及变电所设计图编制。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
丁家梁煤矿+350水平井底车场施工作业规程第一章概况第一节概述一、工程名称丁家梁煤矿+350m水平井底车场。
二、掘进目的及巷道用途掘进目的是为形成矿井运输系统;巷道用途行车、行人、材料运输、进风。
三、巷道设计长度、坡度及服务年限。
巷道设计总长度842.72m,含有11个交岔点。
巷道设计为平巷。
服务年限:同矿井服务年限,设计44.2年。
第二节编写依据一、《煤矿安全规程》(2013年版);二、《煤矿井巷工程质量验收规范》(GB 50213-2010);三、《煤矿井巷工程施工规范》(GB50511—2010);四、丁家梁矿井+350m水平井底车场施工图:S1431-121-1/2/3/4;S1431-122/121-1/2/3/4/5/6;S1431-123/121-1/2/3/4/5/6/7/8/9/10/11;五、《煤矿安全质量标准化基本要求及评分方法》;六、《煤矿建设安全规范》(AQ1083-2011);七、《巷道及硐室施工标准》(试行)(QB/HDDSSG 007—2012);八、《简明建井工程手册》;九、丁家梁矿井矿建二期工程(风井区)施工组织设计十、《宝丰能源集团有限公司丁家梁煤矿+350m水平井底车场掘进工作面地质说明书》。
第 1 页共89 页第二章井田概况及地质水文情况第一节井田概况宁夏宝丰能源集团有限公司丁家梁矿井位于宁夏回族自治区中东部,行政区划隶属宁夏回族自治区灵武市横山堡乡管辖,由煤炭工业合肥设计研究院设计,采用立井开拓方式,矿井设计生产能力0.6Mt/a。
工业场地内设主、副、风3个井筒,现三个井筒均已到底,并短路贯通,副井正在进行永久提升系统安装,预计2014年1月1日开始试运行。
矿区交通便捷,银(川)-青(岛)高速公路(GZ25),以及与之平行的三级公路从井田东北部通过,307国道从井田南部通过。
大(坝)-古(窑子)铁路支线从井田南部通过。
第二节地质水文一、地层该井田赋存的地层主要有二叠系下统山西组(P s)、石炭-二叠系太原组(CP t),也是本井田的主要含煤地层。
(一)二叠系下统山西组(Ps)由灰白色、深灰色砂岩,灰色、灰黑色泥岩、粉砂岩及煤组成。
顶部为一煤及灰、深灰色粉砂岩;上部为灰白、灰色粉砂岩夹薄层泥岩及薄煤层;中下部为三煤及灰白色中粗砂岩,具斜层理,地层平均层厚14.86m。
底部为五煤及深灰色粉砂岩、泥岩。
本组为井田主要含煤地层,共含煤3~7层,其中全区可采和大部可采煤层3层,编号为一、三、五煤层。
地层平均厚度77.07m。
(二)石炭系-二叠系太原组(CPt)由灰白色砂岩,灰色灰黑色泥岩粉砂岩,深灰色石灰岩,煤及少量粘土岩、沥青质泥岩组成,含有黄铁矿、菱铁矿结核,含煤5~7层。
地层平均厚度106.34m。
2丁家梁煤矿+350水平井底车场施工作业规程二期工程穿过的地层主要为二叠系石盒子组下部和二叠系下统山西组顶部地层。
+350m井底车场穿过的地层主要为二叠系石盒子组下部及二叠系下统山西组顶部地层,岩性为二叠系石盒子组下部灰白色砂岩与灰绿色粉砂岩互层,其以粉砂岩为主;二叠系下统山西组顶部岩性为一煤及灰、深灰色粉砂岩。
主要标志层为1#煤层。
轨道上山、回风上山、胶带上山穿过的地层主要为二叠系下统山西组顶部地层,沿着3#煤层顶板掘进,下部车场均穿过1#煤层。
二、地质构造井田构造总体呈南北展布,由西部的丁家梁背斜和东部的丁家梁店向斜形成了井田的基本构造形态。
井田发育北西、近南北向两组断裂,共8条断层,其中走向NW向5条,近SN向3条。
+350m水平井底车场施工期间主要受DF3和DF5断层的影响,其中DF5为逆断层,倾向NE,倾角60°,落差0-50m,DF3为逆断层,倾向E,倾角60°~70°。
落差为150~180m。
三、水文地质情况根据+350m水平井底车场所在的地层为二叠系下统山西组(Ps)和石炭系-二叠系太原组(CPt)可知含水层为山西组、太原组砂岩裂隙含水层组。
山西组及太原组砂岩裂隙含水层(组)井田广泛分布,含水层为中-粗粒砂岩、细粒砂岩、灰岩;分选磨圆中等,泥钙质胶结,裂隙发育不均匀,含水层平均厚度(石盒子组底部至九煤底)63.75m。
根据井田内DN水1、DN水2号孔抽水试验资料:含水层静止水位埋深34.56~50.16m,降深122.08~137.53m,涌水量0.098~0.303L/s,单位涌水量为0.0008~0.0022 L /s·m,渗透系数0.0010~0.0050 m/d。
该含水层为弱含水层,具有承压性。
第 3 页共89 页+350m水平井底车场施工期间矿井水主要来源于煤层顶板砂岩裂隙水。
四、井田水文地质勘查类型根据勘探报告井田内含水层主要来源于DF3和DF5逆断层,在掘进遇到以上两断层时提前进行探放水工作。
五、矿井涌水量预计根据《横城矿区丁家梁井田南部煤炭勘探报告》提供的涌水量资料,结合工程施工的地层范围,预计二期工程施工期间矿井总水量为51m3/h。
六、瓦斯、煤尘、地温等(一)各煤层瓦斯含量0~1.05 ml/g,瓦斯平均含量0.008~0.32 ml/g。
井田瓦斯气成分分析结果表明,瓦斯成份主要为N2、CO2、少量CH4和C2H6,各煤层瓦斯分带大致由浅至深可分为二氧化碳~氮气带、氮气带、氮气-沼气带。
大致在基岩面下400m以上为二氧化碳-氮气带;基岩面下400—770m为氮气带;基岩面下770m以下为氮气-沼气带。
各煤层瓦斯含量较低。
(二)煤尘:各煤层煤尘均具有爆炸性。
(三)煤层自燃倾向:据钻孔煤芯样自燃趋势测试结果,煤吸氧量在0.4~0.67cm3/g,煤层自燃等级为Ⅱ级,自燃倾向性为自燃。
(四)地温:根据勘探钻孔地温测量:井田内钻孔平均地温梯度2.34~2.89℃/100m,平均地温梯度2.58/℃/100m,在井深52.5m处为16.4℃的恒温带,据此计算+350m水平井底车场巷道地温为38℃。
4丁家梁煤矿+350水平井底车场施工作业规程第三章巷道布置及支护说明第一节巷道布置+350m水平井底车场全长842.72m,十一个交岔点,永久避难硐室+350m水平井底车场按2-2断面施工,只编写贯通措施,交岔点措施另行编制附图一:丁家梁矿井+350m水平井底车场平面图;第二节支护设计一、巷道断面表3-1 施工断面参数表宽度m 高度m 断面积m2²施工断面净荒净荒净荒1-1 5.2 5.5 4.1 4.25 17.3 20.0 2-2 4.0 4.3 3.5 3.65 11.4 13.7 3-3 3.2 3.44 3.1 3.22 8.8 9.8 4-4 4.8 5.1 3.9 4.05 16.2 17.8附图二:丁家梁矿井+350m水平井底车场施工断面图;二、支护方式(一)临时支护巷道施工采用前探梁做为临时支护,前探梁选用Φ108mm钢管制作,每根长不小于4m,自巷中向两边按1000mm的间距布置3根前探梁,用金属锚杆和吊环固定。
吊环形式为圆型,每根前探梁使用2个吊环,吊环螺母必须和锚杆配套,吊环必须上满丝且至少露丝2~3丝。
吊环的方向要具有可调性。
每次爆破后,首先进行敲帮问顶,作业人员站在锚网支护完好第 5 页共89 页的顶板下,找净顶板及迎头的浮矸活石,铺设好金属网并连接好,连网时注意顶板危岩浮矸活石,然后向前串移前探梁,前探梁吊环后用方木及木楔接顶牢固,每次移前探梁,要首先检查吊环等情况。
当施工过程中出现巷道成型差无法使用前探梁时采用加打超前锚杆或增设点柱方式进行临时支护。
前探梁至迎头最大控顶距不大于300mm,炮前锚杆至迎头最大空顶、空帮距不大于一排锚杆排距,炮后锚杆至迎头最大空顶、空帮距不大于一排锚杆排距+循环进尺。
附图三:丁家梁矿井+350m水平井底车场前探梁临时支护示意图;(二)永久支护1、锚杆及锚固剂:3-3断面锚杆采用Φ22×2000mm高强树脂锚杆,1-1/2-2/4-4断面锚杆采用Φ22×2500mm高强树脂锚杆。
1-1/2-2/3-3/4-4锚杆间排距800×800mm,矩形布置;每根锚杆采用一支MSK2360和一支MSZ2360型树脂锚固剂,锚杆托板采用铁托板,规格150×150×10mm;锚杆均使用配套标准螺母紧固,锚固力不低于50KN。
2、金属网采用φ6.0mm的圆钢焊制,网片规格为2000×1000mm,网格为100×100mm, 网片使用规格为1000×2000㎜的钢筋经纬网,网片搭接100㎜,并每隔300㎜用12#绑丝双股扭紧。
3、锚索:锚索1-1断面均采用Φ17.8×7300㎜的钢绞线加工制作,2-2/3-3/4-4断面采用Φ17.8×6300㎜的钢绞线加工制作,每孔装一支MSK2360和两支MSZ2360型树脂药卷锚固,锚固力不少于100KN,锚索排距2000mm,锚索间距:1-1/4-4断面1.75m,2-2断面1.5,3-3断面1.2m。
每排设置3根。
4、喷射砼使用河砂和粒度5-10mm的碎石,按实验室出具的喷射砼配比进行施工,喷射砼强度等级C20。
5、永久支护为锚网索、喷;喷射砼厚度为150mm,强度等级均为C20,完成永久支护。
2、文明施工标准(1)工作面后方无浮矸、杂物,风水绳盘放整齐。
(2)材料存放长度不得大于100m,物料或配件必须分类、分规格码放排列整齐,且排列成一条直线,并挂牌管理。
挂牌位置位于物料或配件的正6丁家梁煤矿+350水平井底车场施工作业规程上方,距底板1.1m,且排列成一条直线。
标志牌要标明物料配件的名称和规格。
(3)开关、综保排列整齐,并上架,且有完好标志牌,工具(或闲置的工具及设备)用完后集中地点存放整齐。
(4)各种物料牌板悬挂整齐,位置适中,固定牢靠,记录明确,并保持牌板清洁无灰尘。
(5)五图一表牌板必须悬挂在巷道行人侧底板无物料、设备及淤泥的便于观看处,悬挂高度为下侧到底板1300mm,正常情况下施工图表,挂在距迎头不大于200m位置;第三节支护工艺一、锚杆安装工艺(一)铺金属网、打锚杆眼打眼前,首先按照中、腰线严格检查巷道断面规格,不符合作业规程要求时必须先进行处理;打眼前要先敲帮问顶,仔细检查顶帮围岩情况,找掉活矸、危岩,确认安全后铺设金属网,金属网要横平竖直,紧贴岩面。
锚杆穿过金属网网格布设,确保锚杆托盘压网,锚杆眼位误差不得超过100mm,眼向误差不得大于75°。
锚杆眼打好后,应将眼内的岩粉、积水清理干净。
打眼的顺序,应按由外向里先顶后帮的顺序依次进行。
(二)安装锚杆安装前,应将眼孔内的积水、岩粉用压风吹扫干净。
吹扫时,操作人员应站在孔口一侧,眼孔方向不得有人,把2块树脂锚固剂送入眼底,把锚杆套上托盘插入锚杆眼内,使锚杆顶住树脂锚固剂,用带有专用套筒的风动锚杆钻机卡住螺帽,然后开动锚杆钻机,对锚固剂进行充分搅拌,搅拌的速度是先慢后快,搅拌时间25~45秒,直至锚杆达到设计深度,再停留15秒,方可撤去锚杆钻机,给锚杆施加一定的预紧力,拧紧力矩不小于120N·m。
