一份合理承重墙开门洞施工方案中,如何进行承重墙改造?基本情况怎么样?下面整理承重墙开门基本内容如下:
承重墙指支撑着上部楼层重量的墙体,在工程图上为黑色墙体,打掉会破坏整个建筑结构。
承重墙开门洞施工方案:
承重墙指支撑着上部楼层重量的墙体,在工程图上为黑色墙体,打掉会破坏整个建筑结构;非承重墙是指不支撑着上部楼层重量的墙体,只起到把一个房间和另一个房间隔开的作用,在工程图上为中空墙体,有没有这堵墙对建筑结构没什么大的影响。
一般地讲,砖混结构的房屋所有墙体都是承重墙;框架结构的房屋内部的墙体一般都不是承重墙。
当然具体到房屋结构本身,判断墙是否是承重墙,应仔细研究原建筑图纸并到现场实际勘察后才能确定。
承重墙是经过科学计算的,如果在承重墙上打孔装修,就会影响地基的稳定性需要注意。
承重墙中梁改造基本情况:
一:首先根据拆除下来的承重墙的长度和墙体上面所能承受的荷载累加,然后才可以去确定梁的截面尺寸,并且计算出相配的钢筋长度,这样才是比较准确的。
二:接着我们来看看具体的方法,把拆下来的墙体两侧设置一根钢管来支撑整个墙面,不要忘了要加上横梁和垫一个木板,因为这样。
新型墙体开孔操作方法

新型墙体开孔操作方法
新型墙体开孔操作方法具体步骤如下:
1. 准备工具和材料:需要准备电钻、钻头、墙体开孔模板、胶带、镐、墙膜等工具和材料。
2. 安装墙体开孔模板:将墙体开孔模板按照要开孔位置放置在墙面上,并使用胶带固定好,确保模板不会移动。
3. 用电钻打孔:选择合适的钻头,将电钻插入墙体开孔模板的开孔部分,慢慢地开始打孔,保持垂直。
4. 清理打孔部分:使用镐等工具将打孔部分露出的混凝土或石膏等材料清理干净,确保开孔整齐、平滑。
5. 处理墙体:根据需要,在开孔部分喷涂或粘贴墙膜等材料,以保护墙体免受潮湿和腐蚀。
6. 安装需要的设备:根据需要,安装需要的设备,如插座、开关、管道等,在开孔部分进行固定和连接。
需要注意的是,在进行墙体开孔操作时,应先检查墙体结构和管线等情况,确保
开孔的位置不会影响墙体的强度和稳定性,同时也要注意安全,佩戴好个人防护装备,并遵循电器使用安全规范。
1米墙开洞口施工方案讲解

1米墙开洞口施工方案讲解1. 引言1米墙开洞口施工是建筑工程中常见的工作之一。
本文将详细介绍1米墙开洞口的施工方案,包括施工准备、施工步骤、安全注意事项等内容,以帮助工程人员顺利完成此项工作。
2. 施工准备在进行1米墙开洞口施工前,需要进行一系列准备工作,包括:2.1. 确定开洞尺寸和位置根据工程设计要求和结构要求,确定开洞尺寸和位置,包括墙体厚度、洞口宽度和高度等。
2.2. 准备施工材料和工具准备适当的施工材料和工具,包括电钻、水平仪、测量工具、钢筋、混凝土和砖块等。
2.3. 安全措施确保施工现场的安全,包括设置安全警示标识、佩戴安全帽和防护手套等。
3. 施工步骤1米墙开洞口的施工步骤如下:3.1. 测量和标记使用测量工具和水平仪,在墙体上准确标记出开洞的位置和尺寸。
3.2. 钻孔使用电钻和适当的钻头,按照标记的位置在墙体上进行钻孔作业,确保洞口的平整和垂直度。
3.3. 扩张洞口使用锤子和凿子,在钻孔周围逐步扩张洞口的尺寸,直至达到设计要求的洞口尺寸。
3.4. 设置钢筋根据结构要求,在洞口周围设置适当的钢筋,以增加墙体的承载力和稳定性。
3.5. 浇筑混凝土在洞口周围设置好钢筋后,进行混凝土浇筑,确保混凝土充分填充洞口并平整表面。
3.6. 等待固化等待混凝土完全固化后,进行必要的收尾工作,如清理施工现场、处理边缘等。
4. 安全注意事项在进行1米墙开洞口施工时,需要注意以下安全事项:•佩戴适当的劳动防护用具,包括安全帽、防护手套和工作鞋等。
•使用合适的工具和设备,严禁使用损坏或不合格的工具进行施工。
•注意施工现场的通风和适当排放粉尘,以避免空气污染和职业病风险。
•遵守施工期间的安全规定和标识,如禁止吸烟、聚集和使用明火等。
5. 总结1米墙开洞口施工是一项常见的建筑工程任务。
通过准备施工材料和工具,遵循正确的施工步骤,并注意安全事项,工程人员可以顺利完成此项工作。
希望本文所提供的施工方案和安全注意事项能对读者在实际工程中有所帮助。
剪力墙开洞、楼板开洞

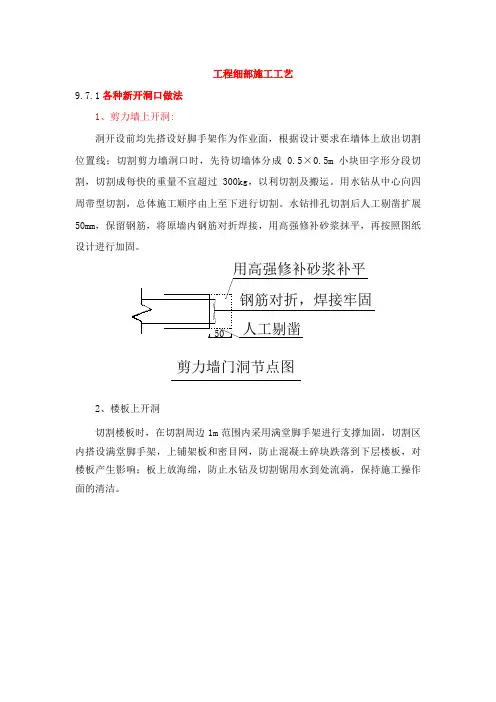

工程细部施工工艺9.7.1各种新开洞口做法1、剪力墙上开洞:洞开设前均先搭设好脚手架作为作业面,根据设计要求在墙体上放出切割位置线;切割剪力墙洞口时,先待切墙体分成0.5×0.5m小块田字形分段切割,切割成每快的重量不宜超过300kg,以利切割及搬运。
用水钻从中心向四周带型切割,总体施工顺序由上至下进行切割。
水钻排孔切割后人工剔凿扩展50mm,保留钢筋,将原墙内钢筋对折焊接,用高强修补砂浆抹平,再按照图纸设计进行加固。
剪力墙门洞节点图2、楼板上开洞切割楼板时,在切割周边1m范围内采用满堂脚手架进行支撑加固,切割区内搭设满堂脚手架,上铺架板和密目网,防止混凝土碎块跌落到下层楼板,对楼板产生影响;板上放海绵,防止水钻及切割锯用水到处流淌,保持施工操作面的清洁。
分段切割示意图1)楼板切割,重新植筋、浇筑混凝土:切割楼板洞口时,洞口尺寸大于1m×1m的先使用水钻在待切割的楼板中央切割出一个1m×1m的施工洞,以便于液压钳的施工。
再使用液压钳破碎混凝土楼板;在距切割边缘线200mm的范围停止液压钳破碎施工,采用采用人工剔凿施工,保留原楼板中钢筋。
洞口尺寸小于1m×1m的用水钻从中心向四周带型切割。
切割混凝土楼板时,保证其他结构构件不受损害,并在墙支座处保留原钢筋,钢筋原钢筋长度﹥50mm。
洞口切割后按照图纸设计要求植筋,重新浇筑C35混凝土。
2)楼板切割洞口,不保留钢筋:切割楼板时,按照设计要求,不需要保留原结构钢筋的洞口采用水钻排孔切割配合液压钳进行切割施工。
洞口尺寸大于1m×1m的先使用水钻在待切割的楼板中央切割出一个1m×1m 的施工洞,以便于液压钳的施工。
再使用液压钳破碎混凝土楼板;在距切割边缘线200mm的范围停止液压钳破碎施工,采用水钻或切割锯沿切割边缘线切割混凝土楼板,以防止液压钳破碎混凝土造成周边混凝土结构的损坏。
最后用人工剔凿进行修边。
砖墙上开洞施工方案

砖墙上开洞施工方案引言在建筑施工中,经常会遇到需要在现有砖墙上开洞的情况。
开洞工作比较复杂,需要考虑墙体的结构安全以及施工过程中的安全措施。
本文将详细介绍砖墙上开洞的施工方案,包括施工前的准备工作、具体操作步骤以及施工后的处理。
施工前准备在开始砖墙开洞之前,有几项准备工作是必要的。
1. 研究结构图纸首先,需要仔细研究建筑的结构图纸,了解砖墙的具体结构。
在结构图纸中可以找到墙体的厚度、砖块的类型和墙体周围的结构支撑等信息。
这有助于确定开洞的位置和大小。
2. 测量墙体尺寸在选择开洞位置之前,需要测量墙体的尺寸。
使用测量工具准确测量墙体的高度、宽度和厚度,以确保开洞的位置和大小与墙体相匹配。
3. 确定开洞位置根据结构图纸的信息和测量的墙体尺寸,确定开洞的位置。
通常情况下,开洞应该避开墙体的结构支撑位置,以保持墙体的稳定性。
开洞的位置也应该考虑到设计和使用的需求。
4. 准备工具和材料在开始施工之前,确保准备了必要的工具和材料。
一些常用的工具包括电锤、钢锯、电钻、切割工具、撬棍等。
材料方面需要准备好适用于砖墙补修的材料、胶水、抹灰工具等。
1. 施工标记在确定开洞位置之后,用尺子和铅笔在墙体上标出开洞的轮廓。
确保标记的位置准确无误。
2. 防护措施在开始施工之前,需要采取一些防护措施,以确保施工过程中的安全。
首先,确保周围没有人员,封锁周围的区域。
其次,佩戴好安全帽、护目镜和手套等个人防护装备。
3. 开始施工使用电锤在标记出的位置上进行凿洞。
根据需要可以使用不同大小的凿头。
在凿洞的过程中要注意控制电锤的力度,以免损坏周围的砖块。
凿完洞之后,使用刷子或者吸尘器清理洞口的残渣和灰尘。
确保洞口干净,方便后续的处理和安装。
5. 加固结构根据砖墙的结构需要,在开洞的周围加固墙体的结构。
可以使用钢筋或者加固板对墙体进行加固,增加其稳定性。
6. 补修处理当墙体的结构加固完成后,可以开始进行补修处理。
根据开洞的尺寸和墙体的材料选择适当的砖块进行补修。
二次砌筑墙体后开孔施工工艺

二次砌筑墙体后开孔施工工艺1、二次结构后开孔前期准备施L前所需工具准备,包括油笔、墨斗.卷尺、直尺、电镐.云石机、冲击钻/水钻、防护目镜、防尘口罩、电缆等(根据实际所需选用〉。
施1:前技术准备.依据图纸及匸作联系单确定开凿洞口责任专业,根据要求,确定开凿洞口尺寸及相关其他要求。
2、二次结构开孔实施操作依据专业婆求至施匸现场.经测虽确定洞口位覧包括洞口尺寸.标拓。
采用墨斗将洞口尺寸标记墙体上方。
若洞口尺寸超过300nxn,需将洞口上方増设过梁.过梁在洞口的两侧各延伸300mm.凿除洞口前,为确保洞口上方墙体结构稳定性.需先进行过梁部位培体凿除.过梁部位凿除后.将预装钢筋梁及模板安装. 再进行过梁混凝上浇筑。
过梁混凝上采用C30细石混凝土,留迓试块一组.将试块放習等条件养护.、勺试块强度达到100%^求时.拆除模板,此刻过梁下方的洞口具备凿除条件。
依据增体标注的洞口尺寸.采用云石机将洞口进行切除.切除深度不小于50mm.确保进行电镐凿除时.不发生洞口以外的砌筑墙体脱落。
当洞口切割完成后.采用电镐进行凿除作业,凿除过•程注总:较大块体脱落伤人。
、勺进行防火门洞口凿除作业时.除増加过梁外.门口两侧还需增加混凝土抱框.抱框宽度不小于100mm.配筋婆求可参考施工设计说明。
X开凿洞口尺寸小于300mm时.可依据专业要求确定位垃后,采用云石机切割,切削完成后直接电镐凿除。
当开凿洞口尺寸较小•堆体较薄时,确定位置后,可使用专用钻头.用冲击钻钻穿:若墙体较厚, 则需使用水钻。
3、设备安装完成后抹灰封堵、刷漆洞口开凿完成后.将浮渣及杂物淸除,刷胶灰,保证二次封堵时,封堵砂浆与新凿除增体界面良好粘结.待设备安装完成后.采用拓强度砂浆将设备与增体间缝隙抹灰密实.确保设备安装牢固,为保证增面颜色一致美观,有爭还需使用尤其把墙面刷回原來颜色。
4、施工注意事项若后开孔洞位迓距离地面较商时.需搭设作业平台,平台搭设要求稳定性能商,作业时作业人员需配备安全带、安全帽、防护目镜及相关其他防护设施。
砌体门窗洞口做法指引

砌体门窗洞口做法指引
砌体门窗洞口做法指引
1、施工工艺:
基底找平→砌筑砌块→埋置拉结筋→埋好木砖→浇筑门窗过梁→顶砖塞缝。
2、成品要求:
(1)将预制好的木砖砼块,按洞口高度在2米以内每侧砌筑3块,砼预制块四周灰浆密实。
(2)砌至窗台高度时,水平方向沿砌体做成钢筋混凝土带,高度为60-100mm。
3、施工要点:
(1)根据门窗洞口尺寸安排好立面、剖面的排块设计。
(2)在相应的部位弹好墙身、门洞口尺寸线,在结构墙柱上弹好砖立面边线,标注窗口位置。
(3)门窗上角过梁端部,或其他可能出现裂缝的部位,应钉涂有防锈漆的钢丝网,减少抹灰层的开裂。
(4)门窗口过梁部位,过梁宽度大于500mm时,可按设计要求做钢筋混凝土过梁。
墙体开洞安全技术交底

墙体开洞安全技术交底
对于墙体开洞施工,确保脚手架、安全防护合理铺设。
开洞完毕以后应及时做好安全措施,排除安全隐患,并做好围护。
一、施工工艺:按照设计要求,原结构混凝土墙体必须采用无震动方法进行切割,以求避免对原结构产生破坏、扰动。
针对此要求,在切割施工中,选用水钻切割施工,其优点是施工作业速度快、效率高、无震动,对于整体建筑结构不会造成破坏。
二、施工工序如下:定位放线、在所开洞口四角开钻定位、按照边线依次开水钻、吊离混凝土块、渣土运至指定垃圾堆放点。
三、施工方法:
1)放线:按照设计图纸及现场实际情况施放切除边缘线,若发现现场情况与图不符时应及时与总包及设计联系尽快解决。
2)定位:根据所施放的线,在构件上安装水钻进行控制点施工,水钻钻头用φ的钻头与水钜配合施工。
根据行业标准、施工过程安全以及混凝土运输安全,混凝土分块不得大于xx且每块不得超过。
墙体开洞大小为xx。
3)切除:根据现场具体部位进行切成。
4)清运:待洞口完工后,进行渣土外运并清理现场。
四、其他注意事项;从项目经理到各级管理人员必须将文明施工及治安、卫生等工作列为重要的工作职责,协调与外界各有关单位的关系,共同做好工地文明施工。
由项目经理、施工负责人督促检查工地文明施工,设场地管理员,做好现场文明施工的实施及检查工作,做好文明施工记录。
