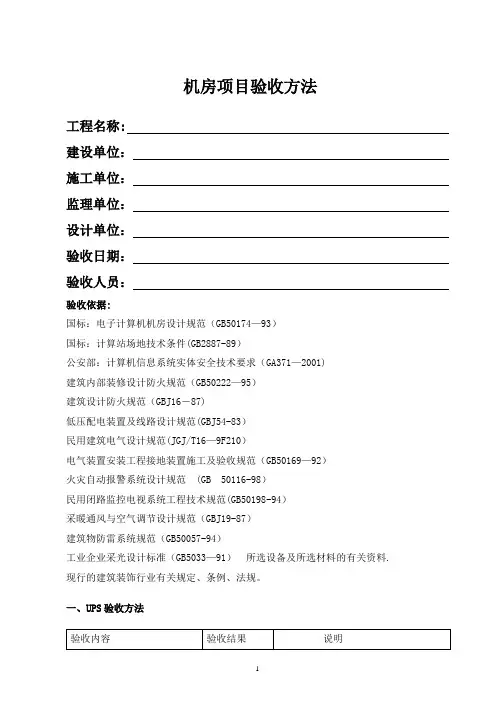

机房项目验收方法工程名称:建设单位:施工单位:监理单位:设计单位:验收日期:验收人员:验收依据:国标:电子计算机机房设计规范(GB50174—93)国标:计算站场地技术条件(GB2887-89)公安部:计算机信息系统实体安全技术要求(GA371—2001)建筑内部装修设计防火规范(GB50222—95)建筑设计防火规范(GBJ16-87)低压配电装置及线路设计规范(GBJ54-83)民用建筑电气设计规范(JGJ/T16—9F210)电气装置安装工程接地装置施工及验收规范(GB50169—92)火灾自动报警系统设计规范(GB 50116-98)民用闭路监控电视系统工程技术规范(GB50198-94)采暖通风与空气调节设计规范(GBJ19-87)建筑物防雷系统规范(GB50057-94)工业企业采光设计标准(GB5033—91)所选设备及所选材料的有关资料. 现行的建筑装饰行业有关规定、条例、法规。
一、UPS验收方法附件:UPS现场验收测试1、自检标准:UPS一般都有故障自检功能,可以检查出主要故障,并报警。
测试方法:先模拟一故障(如不接电池),给UPS接入交流电,并合上市电开关,系统将进入自检状态,自检完成后,会报警该故障.2、无电池市电开机标准:UPS应该能在无电池情况,由市电逆变工作.测试方法:断开电池,接入市电,合上市电开关,(这时若报电池故障可暂不理会)按“开机"键,稍后UPS指示灯由“市电”、“旁路”指示灯亮,转为“市电"、“逆变"指示灯亮。
这时测量的输出电压、频率应该是稳定的,波形是正弦波。
3、市电逆变转电池逆变无间断标准:正常情况下,UPS由市电逆变给负载供电,若这时电池正常,市电停电,应该由电池不间断地给负载供电。
测试方法:先让UPS工作在市电逆变状态,断开市电开关;UPS自动由市电逆变状态转到电池逆变状态,指示灯相应的由“市电"、“逆变”指示灯亮转为“电池"、“逆变"指示灯亮。
机房防雷与接地系统检验批质量验收记录

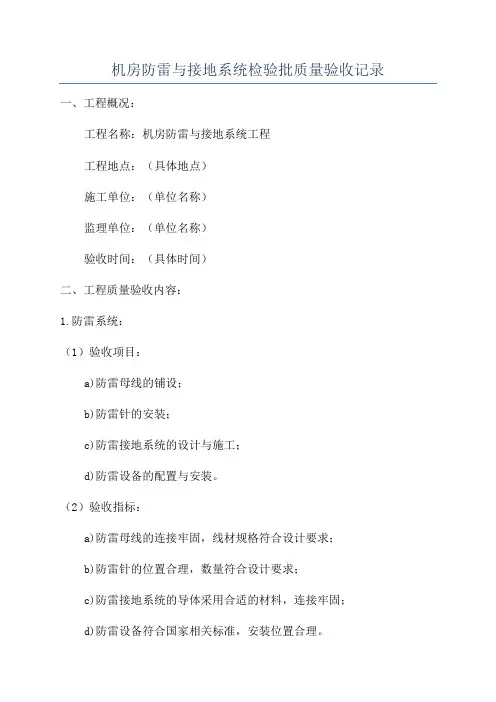

机房防雷与接地系统检验批质量验收记录一、工程概况:工程名称:机房防雷与接地系统工程工程地点:(具体地点)施工单位:(单位名称)监理单位:(单位名称)验收时间:(具体时间)二、工程质量验收内容:1.防雷系统:(1)验收项目:a)防雷母线的铺设;b)防雷针的安装;c)防雷接地系统的设计与施工;d)防雷设备的配置与安装。
(2)验收指标:a)防雷母线的连接牢固,线材规格符合设计要求;b)防雷针的位置合理,数量符合设计要求;c)防雷接地系统的导体采用合适的材料,连接牢固;d)防雷设备符合国家相关标准,安装位置合理。
2.接地系统:(1)验收项目:a)接地系统的设计与布置;b)接地棒的安装;c)接地电阻测量与记录;d)接地网的施工质量。
(2)验收指标:a)接地系统的设计符合相关规范要求;b)接地棒的数量与位置符合设计要求;c)接地电阻小于规定值;d)接地网布置规范,连接牢固。
三、现场检验情况:(1)防雷系统检验情况:在现场对防雷母线、防雷针、防雷接地系统等进行了检查,发现防雷母线的连接牢固、线材规格符合设计要求;防雷针的位置合理,数量符合设计要求;防雷接地系统的导体采用了合适的材料,并且连接牢固;防雷设备符合国家相关标准,安装位置合理。
(2)接地系统检验情况:对接地系统的设计与布置进行了检验,发现接地系统的设计符合相关规范要求;接地棒的数量与位置符合设计要求;接地电阻测量结果小于规定值;接地网的布置规范,连接牢固。
四、质量问题与整改情况:根据对机房防雷与接地系统的检验结果,未发现质量问题,不需要进行整改。
五、工程质量验收结论:经过现场检验,机房防雷与接地系统的防雷设备、母线、针、接地系统等符合相关规范要求,并且质量良好,达到了设计要求。
因此,本次工程质量验收合格。
六、其他:备注:(记录其他需要补充的信息)以上为机房防雷与接地系统检验批质量验收记录,共计1200字。
机房标准工程验收标准及方法

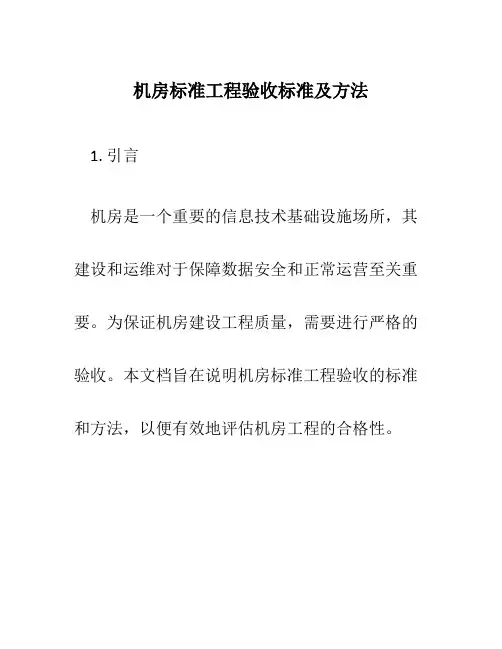

机房标准工程验收标准及方法1. 引言机房是一个重要的信息技术基础设施场所,其建设和运维对于保障数据安全和正常运营至关重要。
为保证机房建设工程质量,需要进行严格的验收。
本文档旨在说明机房标准工程验收的标准和方法,以便有效地评估机房工程的合格性。
2. 验收标准机房标准工程验收主要从以下几个方面进行评估和判定:2.1 设计和规划•是否符合国家和地方相关机房建设的规范和标准。
•设计方案是否满足机房使用和管理的要求。
•是否进行了必要的风险评估和灾难恢复规划。
2.2 空间和布局•机房的空间是否符合设计要求,满足日常运维和设备维护的需求。
•走道、通道和紧急出口是否畅通无阻,保证应急疏散的安全。
2.3 结构和设备安装•机房的建筑结构和地面平整度是否符合要求。
•设备的安装位置和布局是否合理,是否符合设备厂商的要求。
•机房的供电、供水、供气、供热等基础设施是否安全可靠。
2.4 环境条件•空调和通风系统是否满足机房内的温度、湿度和空气质量要求。
•防火和防雷等安全措施是否齐全有效。
2.5 安全和保密•机房的进出口、门禁系统和视频监控系统是否功能正常、安全可靠。
•是否配备必要的灭火设备,并进行了消防安全培训。
2.6 网络和通信•网络布线是否符合标准,光纤、电缆等设备是否安装牢固。
•通信设备是否正常运行,网络连接是否稳定可靠。
3. 验收方法机房标准工程验收主要通过以下几个步骤进行:3.1 初验初验是对机房建设工程的初步评估,主要包括以下内容:•检查机房的基本设施是否齐全,包括供电、通风、空调、防火等。
•检查机房的结构和设备安装情况,是否符合设计和规划要求。
•检查机房的环境条件,包括温度、湿度、噪音等是否满足标准。
•检查机房的安全措施,包括门禁、视频监控、灭火设备等是否正常运行。
3.2 中验中验是对机房建设工程的中期评估,主要包括以下内容:•检查机房的网络和通信设备是否正常运行。
•检查机房的布线和接地情况,是否符合标准和规范。
机房验收标准

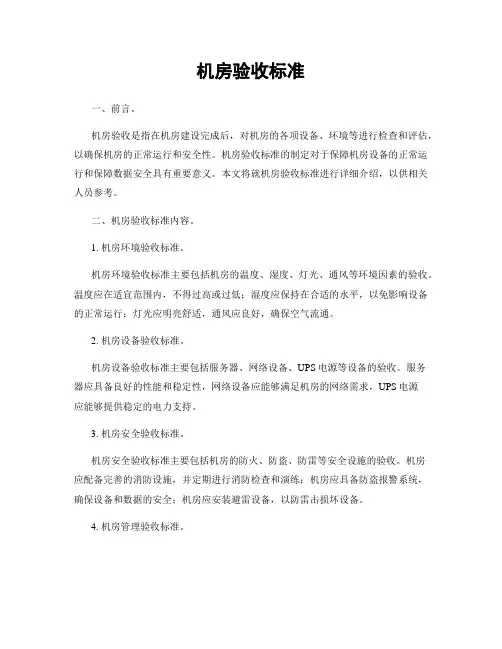

机房验收标准一、前言。
机房验收是指在机房建设完成后,对机房的各项设备、环境等进行检查和评估,以确保机房的正常运行和安全性。
机房验收标准的制定对于保障机房设备的正常运行和保障数据安全具有重要意义。
本文将就机房验收标准进行详细介绍,以供相关人员参考。
二、机房验收标准内容。
1. 机房环境验收标准。
机房环境验收标准主要包括机房的温度、湿度、灯光、通风等环境因素的验收。
温度应在适宜范围内,不得过高或过低;湿度应保持在合适的水平,以免影响设备的正常运行;灯光应明亮舒适,通风应良好,确保空气流通。
2. 机房设备验收标准。
机房设备验收标准主要包括服务器、网络设备、UPS电源等设备的验收。
服务器应具备良好的性能和稳定性,网络设备应能够满足机房的网络需求,UPS电源应能够提供稳定的电力支持。
3. 机房安全验收标准。
机房安全验收标准主要包括机房的防火、防盗、防雷等安全设施的验收。
机房应配备完善的消防设施,并定期进行消防检查和演练;机房应具备防盗报警系统,确保设备和数据的安全;机房应安装避雷设备,以防雷击损坏设备。
4. 机房管理验收标准。
机房管理验收标准主要包括机房的规章制度、人员管理、巡检等方面的验收。
机房应建立完善的管理制度,明确各项管理规定和责任;机房应配备专业的管理人员,确保机房的正常运行;机房应定期进行巡检,及时发现和解决问题。
5. 机房运维验收标准。
机房运维验收标准主要包括机房的备份、故障处理、安全监控等方面的验收。
机房应建立完善的数据备份制度,确保数据的安全性;机房应建立健全的故障处理流程,及时处理设备故障;机房应配备安全监控系统,确保机房的安全运行。
三、结语。
机房验收标准的制定和执行对于机房的正常运行和安全性具有重要意义。
各项验收标准的严格执行,能够有效保障机房设备的正常运行和数据的安全。
希望相关人员能够严格执行机房验收标准,确保机房的正常运行和安全性。
GB50606-2010机房防雷接地检验批质量验收记录

检验批容量
检验批部位 新验收部位1
《智能建筑工程施工规范》 GB50606-2010
检查记录
检查 结果
1
材料、器具、设备进场质 量检测
第3.5.1条
/
接地装置的结构、材
质、连接方法、安装
位置、埋设间距、深 第17.2.3条
/
度及安装方法应符合
设计要求
接地装置的外露接点 系 外观检查应符合规定
第17.2.3条
/
合设计要求
接地装置的接地电阻 值应符合设计要求
第17.2.3条
/
施工单位 检查结果
监理单位 验收结论
专业工长: 项目专业质量检查员:
年月日
专业监理工程师: 年月日
/
主 控 项 目
统 测 试 应 2符 合
浪涌保护器的规格、 型号应符合设计要求 安装位置和方式应符 合设计要求或产品安 装说明书的要求 接地线规格、敷设方
第17.2.3条
/
设 法及其与等电位金属 计 带的连接方法应符合
第17.2.3条
/
要 设计要求
求
等电位联接金属带的
规格、敷设方法应符 第17.2.3条
机房防雷与称
工程1
分部(子分部) 工程名称
智能建筑-机房
08180201 001
分项工程名 称
防雷与接地系统
施工单位 分包单位
项目负责人
分包单位 项目负责人
施工依据
智能建筑工程施工规范(GB506062010)
验收依据
验收项目
设计要求及 规范规定
最小/实际 抽样数量
电子信息系统机房施工及验收规范 GB 50462-2008

隔断墙
1. 2.
包括金属饰面板隔断、骨架隔断和玻璃隔断。 有耐火极限的隔断墙板轻钢龙骨安装应符合下列规定:
①
竖龙骨的长度应小于隔断墙的高度 30 ㎜,上下应形成 15mm 的
膨胀缝;
② ③
隔断墙板应与竖龙骨平行铺设,不得沿地、沿顶龙骨固定; 隔断墙两面墙板接缝不得在同一根龙骨上,安装双层墙板时,
面层与基层的接缝亦不得在同一根龙骨上;
序号 电缆种类 最小允许弯曲半径
压等相关参数。
3.
1
2
无铅包刚铠护套的橡皮绝缘电力电缆
有刚铠护套的橡皮绝缘电力电缆
10D
20D
3
4 5
4.
聚氯乙烯绝缘电力电缆
交联聚氯乙烯绝缘电力电缆 多芯控制电缆
10D
15D 10D
安装柴油发电机时,应采取抗振、减噪和排烟措施。柴油发电机应运
行连续12h负荷试运行,无故障后可交付使用。
4. 5.
正常负载均衡情况下保护接地线与中性线之间的电压差?。 电缆桥架、线槽和保护管在活动地板下敷设时,不宜紧贴地面。
供配电系统
照明装置
施工验收
1.
检查内容
①
技术文件
②
③ ④ 2.
电气设备的型号、规格、安装方式
线缆的型号、规格、敷设方式、相序、导通性、标志、保护 照明装置 电气装置与其他系统的联锁动作、响应时间、顺序; 相序的正确性 柴油发电机的启动时间、输出电压、电流、频率 UPS的输出电压、电流、波形参数、切换时间
配电箱(柜)等场地设备的监视、控制与测量。
4.
安全防范系统包括视频监控系统、入侵报警系统、出入口控制系
统。
10
防雷工程验收标准

防雷工程验收标准 IMB standardization office【IMB 5AB- IMBK 08- IMB 2C】防雷工程验收标准一、避雷网安装1 保证项目:用材及网格尺寸和接地电阻必须符合设计要求。
2 基本项目:网格及支持件安装应符合如下规定:合格:架空高度适宜,位置正确,网格交叉点焊接完好,支架布置均一,曲率半径正确,牢靠坚固,与保护面平行,防腐良好。
优良:在合格基础上,要求焊缝平整光滑,网格布置均匀平整,防腐均匀,支架有良好的导电性。
3 检查数量:网格数的30%,支架全数。
4 检验方法:抽样观察检查和器测或检查施工记录。
二、引下线安装明装引下线安装1 保证项目:用材及引下线数目必须符合设计要求。
2 基本项目:引下线及支持件安装应符合下列规定:合格:安装位置正确,坚固牢靠,焊接工艺正确,支持件用材、支持件与墙面的间距符合设计要求,防机械损伤部件齐全,防腐良好。
优良:在合格基础上,螺栓等紧固件齐全,断接卡设置便于检测,接触面镀锌或镀锡完整,引下线平直,固定点间距均匀。
3 检查数量:全数检查。
4 检验方法:观察检查和器测。
暗敷引下线安装1 保证项目:接地电阻及用材必须符合设计要求。
2 基本项目:安装应符合如下规定:合格:电气预留接地及引出长度必须符合设计要求,柱内主筋位置对称,搭接处要平整,每层短路环≥1个,用作引下线的主筋数必须符合设计要求,且应与均压环作良好的焊接。
优良:在合格基础上,电气预留接地的引出长度≥,引出材料为≥φ12镀锌圆钢;焊接处平滑无气孔;引下主筋与箍筋全部焊接。
3 检查数量:全数检查。
4 检验方法:观察检查,器测和检查施工、安装记录。
三、接地装置安装1 保证项目:用材及埋设深度必须符合设计要求。
2 基本项目:接地体和接地线的安装应符合如下要求:合格:人工接地体长度及安装深度应符合设计要求:接地体焊接无虚焊。
降阻剂的用量及采取的降阻措施施工应符合设计要求;安装位置应符合设计要求。
机房部分-防雷接地部分验收规范

21机房工程21。
0。
1 机房工程宜包括供配电系统、防雷与接地系统、空气调节系统、给水排水系统、综合布线系统、监控与安全防范系统、消防系统、室内装饰装修和电磁屏蔽等.检测和验收的范围应根据设计要求确定.21。
0.2 机房工程实施的质量控制除应符合本规范第3章的规定外,有防火性能的要求得装饰装修材料还应检查消防性能证明文件和产品合格证。
21.0.3 机房工程系统检测前,宜检查机房工程的引入点源质量的检测记录.21。
0。
4 机房工程验收时,应检测供配电系统的输出电能质量,检测结果符合设计要求的应判定合格。
21.0.5 机房工程验收时,应检测不间断点源的供电时延,检测结果符合设计要求的应判定合格。
21。
0.6 机房工程验收时,应检测静电防护措施,检测结果符合设计要求的应判定合格. 21.0.7 弱电间检测应符合下列规定:1 室内装饰装修应检测下列内容,检测结果符合设计要求的应判定合格.1)房间面积、门的宽度及高度和室内顶棚净高;2)墙、顶和地的装修面层材料;3)地板铺装;4)降噪隔声措施;2 线缆路由的冗余应符合设计要求。
3 供配电系统的检测应符合下列规定:1)电气装置的型号、规格和安装方式应符合设计要求;2)电气装置与其他系统联锁动作的顺序及响应时间应符合设计要求;3)电线、电缆的相序、敷设方式、标志和保护等应符合设计要求;4)不间断电源装置支架应安装平稳、稳固,内部接线应连接正确,紧固件应齐全、可靠不松动,焊接连接不应有脱落现象;5)配电柜(屏)的金属框架及基础型钢接地应可靠;6)不同回路、不同电压等级和交流与直流的电线的敷设应符合设计要求;7)工作面水平照应应符合设计要求;4 空调通风系统应检测下列内容,检测结果符合设计要求的应判定合格.1)室内温度和湿度;2)室内洁净度;3)房间内与房间外的压差值;5 防雷与接地的检测应按本规范第22章的规定执行.6 消防系统的检测应按本规范第18章的规定执行。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
防雷与接地系统
5.1 一般规定
5.1.1 电子信息系统机房应进行防雷与接地装置和接地线的安装及验收。
5.1.2 电子信息系统机房防雷与接地系统施工及验收除应执行本规范外,尚应符合现行国家标准《建筑物电子信息系统防雷技术规范》GB 50343和《建筑电气工程施工质量验收规范》GB 50303的有关规定。
5.2 防雷与接地装置
5.2.1 浪涌保护器安装应牢固,接线应可靠。
安装多个浪涌保护器时,安装位置、顺序应符合设计和产品说明书的要求。
5.2.2 正常状态下外露的不带电的金属物必须与建筑物等电位网连接。
5.2.3 接地装置焊接应牢固,并应采取防腐措施。
接地体埋设位置和深度应符合设计要求。
引下线应固定。
5.2.4 接地电阻值无法满足设计要求时,应采取物理或化学降阻措施。
5.2.5 等电位联接金属带可采用焊接、熔接或压接。
金属带表面应无毛刺、明显伤痕,安装应平整、连接牢固,焊接处应进行防腐处理。
5.3 接地线
5.3.1 接地线不得有机械损伤;穿越墙壁、楼板时应加装保护套管;在有化学腐蚀的位置应采取防腐措施;在跨越建筑物伸缩缝、沉降缝处,应弯成弧状,弧长宜为缝宽的1.5倍。
5.3.2 接地端子应做明显标记,接地线应沿长度方向用油漆刷成黄绿相间的条纹进行标记。
5.3.3 接地线的敷设应平直、整齐。
转弯时,弯曲半径应符合本规范表4.2.6的规定。
接地线的连接宜采用焊接,焊接应牢固、无虚焊,并应进行防腐处理。
5.4 施工验收
5.4.1 验收检测应包括下列内容: 1 检查接地装置的结构、材质、连接方法、安装位置、埋设间距、深度及安装方法应符合设计要求; 2 对接地装置的外露接点应进行外观检查,已封闭的应检查施工记录; 3 验证浪涌保护器的规格、型号应符合设计要求,检查浪涌保护器安装位置、安装方式应符合设计要求或产品安装说明书的要求; 4 检查接地线的规格、敷设方法及其与等电位金属带的连接方法应符合设计要求; 5 检查等电位联接金属带的规格、敷设方法应符合设计要求; 6 检查接地装置的接地电阻值应符合设计要求。
5.4.2 本规范第5.4.1条的验收检测项目合格后,可进行施工交接验收,并应按附录B填写《防雷与接地装置验收记录表》。
5.4.3 施工交接验收时,施工单位提供的文件应符合本规范第3.3.3条的规定。
