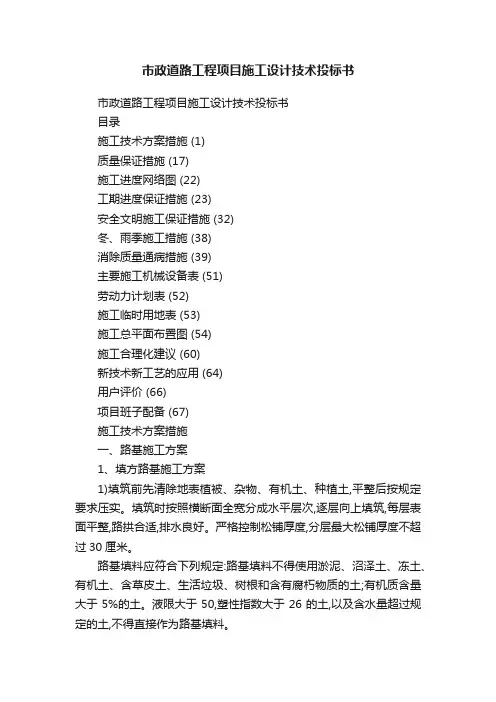

市政道路工程项目施工设计技术投标书

市政道路建设工程投标书

市政道路建设工程投标书尊敬的业主:根据您的公告要求,我们谨以此信函提交我公司参与贵市政道路建设工程的投标书。
我公司是一家经验丰富且具备专业技术实力的建筑企业,致力于为客户提供卓越的工程质量和服务。
在此,我公司诚挚邀请您对我们的投标书进行充分的考察和评估。
一、工程概况市政道路建设工程的目标是改善城市道路交通状况,提供更加安全、快捷和便利的出行环境。
该项目包括对道路的规划、设计和施工等全过程,并需按照当地法规和标准进行实施。
项目工期预计为12个月。
二、组织结构我公司拥有一支高素质的团队,包括工程师、技术人员和施工人员,具备丰富的道路工程经验。
我们将根据工程规模和复杂性合理安排人员,并设立专门的项目经理进行全程监控和协调,以确保工程进度和质量的达标。
三、施工计划我们将制定细致的施工计划,并合理安排各个施工工序。
为确保工期的顺利进行,我们会根据项目需求,在施工期间增配工人和设备,确保工程实施的高效性和质量。
同时,我们致力于采用环保材料和先进的设备技术,以降低对环境的影响。
四、质量管理我们将执行严格的质量管理体系,确保施工过程中的每个环节都符合相关法规和标准。
我们将配备质量监控人员,定期进行抽检和测试,并及时采取纠正措施以确保工程质量。
我们将严格遵守相关质量验收标准,并配合您的监督和检查工作。
五、安全管理我公司高度重视施工现场的安全管理,我们将制定详细的安全方案,并广泛宣传和教育我们的施工人员。
我们将配备专门的安全监督人员,确保施工期间遵守安全操作规程,并安排必要的安全设施和个人防护用品,以保障工人和公众的生命安全。
六、合同条款我们在投标书附上了与工程有关的合同条款,包括工程量清单、价格表和支付方式等信息,我们希望能与您合作,并在工程实施期间保持紧密的沟通和协作。
七、工程报价我们认真进行了工程成本测算,并在投标书中提供了我们的最优报价。
我们相信,我们的报价具备竞争力,同时保证了工程质量和项目利益的双赢。
八、前期准备工作如果我们的投标成功,我们将立即组织一个专门的团队进行前期准备工作,包括场地勘察、材料采购和人员培训等。
投标书范本市政工程施工样本

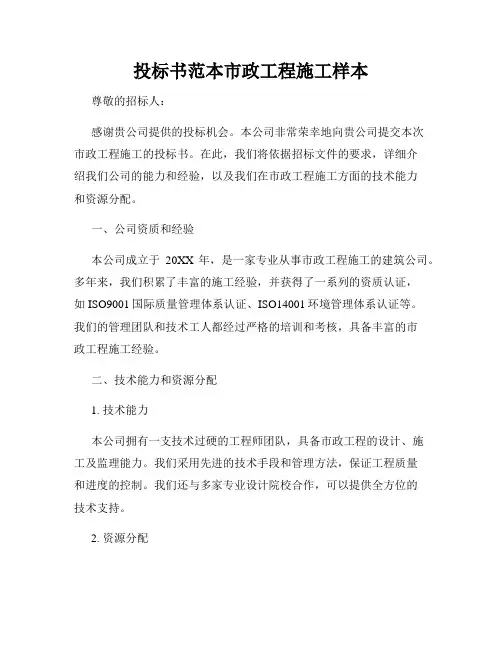

投标书范本市政工程施工样本尊敬的招标人:感谢贵公司提供的投标机会。
本公司非常荣幸地向贵公司提交本次市政工程施工的投标书。
在此,我们将依据招标文件的要求,详细介绍我们公司的能力和经验,以及我们在市政工程施工方面的技术能力和资源分配。
一、公司资质和经验本公司成立于20XX年,是一家专业从事市政工程施工的建筑公司。
多年来,我们积累了丰富的施工经验,并获得了一系列的资质认证,如ISO9001国际质量管理体系认证、ISO14001环境管理体系认证等。
我们的管理团队和技术工人都经过严格的培训和考核,具备丰富的市政工程施工经验。
二、技术能力和资源分配1. 技术能力本公司拥有一支技术过硬的工程师团队,具备市政工程的设计、施工及监理能力。
我们采用先进的技术手段和管理方法,保证工程质量和进度的控制。
我们还与多家专业设计院校合作,可以提供全方位的技术支持。
2. 资源分配本次投标工程需要的各类资源,我们已经进行了充分的准备。
我们拥有先进的施工设备和机械,保证施工的高效和质量。
同时,我们还与多家供应商建立了长期合作关系,确保工程所需材料的供应。
三、施工方案1. 工期安排我们将根据合同约定的工期,合理编制施工进度计划。
通过合理的资源分配和科学的施工方法,我们将保证项目按时完成。
2. 施工组织我们将成立专门的项目组,负责工程的组织和管理。
项目经理将全程参与工程的实施,并与招标人保持及时沟通,确保信息流畅和有效。
3. 施工质量我们将遵守相关的国家和地方法规,严格控制施工质量。
我们将进行全过程的质量把控,并委托第三方质检机构对工程进行检测,确保交付合格的市政工程。
四、安全管理我们高度重视施工过程的安全管理。
我们将按照相关的安全规定和标准,制定详细的安全方案,并在施工现场设置明显的安全标识。
我们将进行安全教育和培训,确保所有工人具备足够的安全意识和技能。
五、投标保证金和报价我们已经按照招标文件的要求,缴纳了投标保证金。
关于报价,我们将根据贵公司所提供的工程量清单进行测算,并按照市场行情合理确定报价。
市政道路施工组织设计投标文件

市政道路施工组织设计(投标文件)一、工程概况:本工程为包头九园区东北组团道路、雨水、污水、硬化及绿化工程。
该标段分为A、B、C三个合同段。
A合同段文明北路工程量为:道路54600m2,人行道13600M2,绿化9100M,雨水、污水各2274M。
B合同段沙河西路工程量为:道路25600M2,人行道11800M2,绿化3950M,雨水管线2572M、污水管线1972M。
C合同段建设北路工程量为:道路12100M2,人行道5600M2,绿化1850M,雨水管线927M,污水管线972M。
9号路工程量为:道路8900M2,人行道3600M2,绿化1180M雨水、污水管线792M。
10号路工程量为:道路10400M2,人行道4800M2,绿化1600M雨水、污水801M。
1.道路工程采用抛物线型路拱。
道路结构:6cm沥青贯入式碎石联结层;2;面层青式沥混凝土细3cmAC-13粒20cm二灰砂砾基层;20cm天然砂砾C30水泥砼侧石2.雨水管线工程可编辑范本雨水管线管材为 D900、D1350、D1500、D1800钢筋砼平口管,雨水口连接管采用D300普通钢筋混凝土管,接口采用钢丝网片水泥砂浆抹带接口,基础采用120°混凝土基础。
3.污水管线工程污水管线D400、D500、管材为普通钢筋混凝土管,接口采用钢丝网水泥砂浆抹带接口,基础采用120°混凝土基础;预埋支管管材为DN300Ⅰ级钢筋混凝土平口管,接口采用钢丝网水泥砂浆抹带接口,基础采用120°混凝土基础。
施工及竣工验收按照《给水排水管道工程施工及验收规范》GB50268-97、《市政排水管渠工程质量检验评定标准》CJJ3-90、《市政道路工程质量检验评定标准》CJJ1-90、《沥青路面施工及验收规范》GB50092-96及《市政道路工程施工及验收规范》CJJ-90执行。
二、施工工期及施工进度计划工程计划于2004年4月18日开工,10月15日竣工,工期102天(日历日)。
市政道路工程项目施工设计技术投标书

市政道路工程项目施工设计技术投标书市政道路工程项目施工设计技术投标书目录施工技术方案措施 (1)质量保证措施 (17)施工进度网络图 (22)工期进度保证措施 (23)安全文明施工保证措施 (32)冬、雨季施工措施 (38)消除质量通病措施 (39)主要施工机械设备表 (51)劳动力计划表 (52)施工临时用地表 (53)施工总平面布置图 (54)施工合理化建议 (60)新技术新工艺的应用 (64)用户评价 (66)项目班子配备 (67)施工技术方案措施一、路基施工方案1、填方路基施工方案1)填筑前先清除地表植被、杂物、有机土、种植土,平整后按规定要求压实。
填筑时按照横断面全宽分成水平层次,逐层向上填筑,每层表面平整,路拱合适,排水良好。
严格控制松铺厚度,分层最大松铺厚度不超过30厘米。
路基填料应符合下列规定:路基填料不得使用淤泥、沼泽土、冻土、有机土、含草皮土、生活垃圾、树根和含有腐朽物质的土;有机质含量大于5%的土。
液限大于50,塑性指数大于26的土,以及含水量超过规定的土,不得直接作为路基填料。
路基碾压时,严格控制碾压最佳含水量,坑洼要随时填补整平,发现弹软现象及时改换干土,路边碾压不到的部位,用人工夯实或小型压实机具压实。
压实应先边后中,以便形成路拱;先轻后重,以适应逐渐增长的土基强度;先慢后快,以免松土被机械推动。
同时应在碾压前,先行整平,可自路中线向路基两边整成2%~4%的横坡。
前后两次轮迹需重叠15~20厘米。
压实应特别注意控制均匀压实,以免引起不均匀沉降。
2、路基挖方施工方案(1)、先进行施工测量放线,定出开挖边线,在开挖范围内的杂草、树木、垃圾认真清除干净。
开挖后的路槽宽度应比设计宽度宽80cm,槽帮按要求挖出坡度,并修整平顺。
(2)、插牌标示地下管线种类、尺寸、位置和覆土深度。
电缆、煤气管线管顶上部覆土不足100cm,上下水道管顶上部覆土不足50cm,不得使用机械开挖,其它重要管线要请主管单位派人指导施工。
某某某城市道路工程技术标投标书.doc

某某某城市道路工程技术标投标书.doc [范本一]道路工程技术标投标书1. 项目概况1.1 项目名称:某某某城市道路改造工程1.2 项目地址:某某某城市中心区域1.3 项目范围:道路改造工程,包括路面铺设、排水系统改造及交通信号灯安装等1.4 项目计划时间:预计工期为12个月2. 承包商资质2.1 注册信息:承包商名称及注册号2.2 业绩及经验:承包商过往类似道路工程的业绩和经验,并提供相关证明文件2.3 人员配置:说明承包商具备的相关专业技术人员及其资质3. 技术方案3.1 设计方案:详细描述道路改造的设计方案,包括路面铺设材料选择、排水系统改造方案等3.2 施工方法:介绍道路改造的施工方法以及所需设备和材料3.3 安全及环境保护措施:说明承包商将如何确保施工过程中的安全性和环境保护4. 质量管理体系4.1 实施标准及规范:适用的国家标准和相关规范,并说明承包商将按照这些标准和规范进行施工4.2 质量检测方法:说明质量检测的具体方法和设备4.3 报告及记录:描述承包商将如何编制施工过程中的报告和记录,并保留相关文件证明5. 项目进度计划5.1 施工阶段划分:具体分解工程施工过程中的各个阶段5.2 工期计划:制定每个阶段的工期计划,并考虑到可能的延期风险5.3 进度控制:描述如何进行进度控制,确保项目按时完成6. 成本估算6.1 施工费用:根据设计方案和所需材料,详细估算施工费用,并列示出具体成本项目6.2 风险预测:对可能存在的风险进行预测,并对其造成的影响进行成本评估6.3 项目费用控制:说明如何进行项目费用的控制和调整,确保在预算范围内完成工程7. 合同条款7.1 合同签订事项:明确合同签订的具体事项,包括金额、付款方式等7.2 维修及保修期:说明承包商将提供的维修及保修期限,以及相应的责任范围8. 附件8.1 承包商资质证明文件8.2 设计方案图纸8.3 施工进度计划表8.4 费用控制表8.5 合同范本及附件9. 法律名词及注释9.1 合同法:XXX9.2 劳动法:XXX9.3 建筑工程质量管理条例:XXX---[范本二]某某某城市道路工程技术标投标书项目概述:本项目为某某某城市中心区域的道路工程改造项目,主要工作包括路面铺设、排水系统改造及交通信号灯安装等。
市政道路施工方案设计(投标文件)

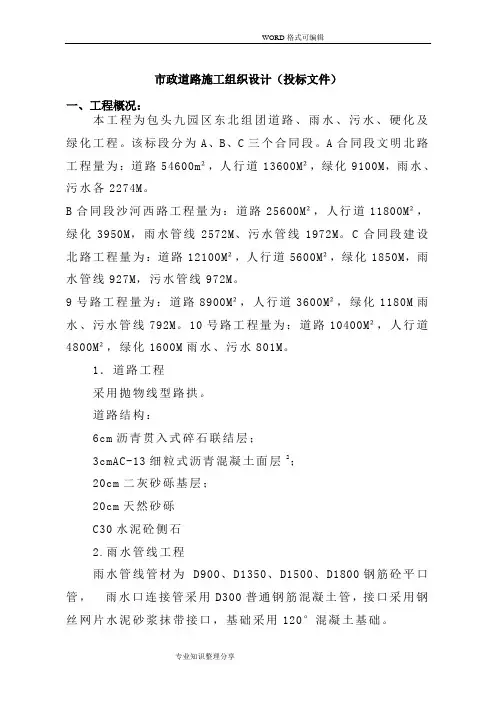

市政道路施工组织设计(投标文件)一、工程概况:本工程为包头九园区东北组团道路、雨水、污水、硬化及绿化工程。
该标段分为A、B、C三个合同段。
A合同段文明北路工程量为:道路54600m²,人行道13600M²,绿化9100M,雨水、污水各2274M。
B合同段沙河西路工程量为:道路25600M²,人行道11800M²,绿化3950M,雨水管线2572M、污水管线1972M。
C合同段建设北路工程量为:道路12100M²,人行道5600M²,绿化1850M,雨水管线927M,污水管线972M。
9号路工程量为:道路8900M²,人行道3600M²,绿化1180M雨水、污水管线792M。
10号路工程量为:道路10400M²,人行道4800M²,绿化1600M雨水、污水801M。
1.道路工程采用抛物线型路拱。
道路结构:6cm沥青贯入式碎石联结层;3cmAC-13细粒式沥青混凝土面层2;20cm二灰砂砾基层;20cm天然砂砾C30水泥砼侧石2.雨水管线工程雨水管线管材为D900、D1350、D1500、D1800钢筋砼平口管,雨水口连接管采用D300普通钢筋混凝土管,接口采用钢丝网片水泥砂浆抹带接口,基础采用120°混凝土基础。
3.污水管线工程污水管线D400、D500、管材为普通钢筋混凝土管,接口采用钢丝网水泥砂浆抹带接口,基础采用120°混凝土基础;预埋支管管材为DN300Ⅰ级钢筋混凝土平口管,接口采用钢丝网水泥砂浆抹带接口,基础采用120°混凝土基础。
施工及竣工验收按照《给水排水管道工程施工及验收规范》GB50268-97、《市政排水管渠工程质量检验评定标准》CJJ3-90、《市政道路工程质量检验评定标准》CJJ1-90、《沥青路面施工及验收规范》GB50092-96及《市政道路工程施工及验收规范》CJJ-90执行。
《市政道路建设项目投标书》

《市政道路建设项目投标书》尊敬的招标单位:我司谨代表全体员工,向贵单位递交我司投标申请,参与贵单位开展的市政道路建设项目的投标活动。
感谢贵单位对我司的信任与支持,我司将以诚信、质量和效率为宗旨,全力以赴完成本项目。
一、公司概况我司成立于xxxx年,是一家专业从事市政道路建设的企业。
多年来,我司积累了丰富的施工经验,并凭借高质量工程和优质服务赢得了广大客户的认可。
我司拥有一支技术精湛、经验丰富的施工队伍,配备了先进的施工设备和技术工具,能够胜任各类市政道路项目的施工工作。
二、项目经验我司在市政道路建设领域积累了丰富的项目经验。
近年来,我们成功承接了多个城市的道路建设项目,其中包括xxxx市的xxxx道路、xxxx市的xxxx道路等等。
这些项目的完成得到了业主的高度评价,使我们建立了良好的声誉和口碑。
三、施工能力我司拥有优秀的施工团队和丰富的资源,能够确保项目的高质量、高效率、按时完成。
我们具备完善的施工管理体系,严格遵循相关法律法规,并且始终关注施工环境和安全,确保施工过程安全可控,不影响周边居民和交通。
四、质量控制我司一直高度重视质量管理,建立了严格的质量控制体系。
在施工过程中,我们将严格按照质量标准操作,对材料和工艺进行严格把关,确保工程质量达到合同要求和相关标准。
同时,我们将定期组织质量检查和评估,及时纠正和改进工作中的不足之处。
五、环境保护我司非常重视环境保护工作。
在施工过程中,我们将遵循环保法律法规的要求,合理安排施工工艺,严禁违规排放污染物,确保环境不受到污染。
同时,我们将积极采取措施进行环境监测和治理,为项目的可持续发展做出贡献。
六、商务条款1. 投标报价:xxxx元(大写)2. 项目工期:xxxx天3. 付款方式:按工程进度支付,最后一笔付款应在工程竣工验收后完成4. 违约责任:如我司在合同履行过程中违约,将承担相应的法律责任和违约金5. 保证金:我司愿意按照贵单位要求提供合适金额的保证金,以确保履行合同义务七、信誉证明附上我司的营业执照副本、税务登记证明、组织机构代码证、法定代表人身份证复印件等相关证明文件,以证明我司合法经营、信誉良好。
道路工程设计招标标书(3篇)

第1篇一、项目概况1. 项目名称:XX市XX道路工程设计2. 项目地点:XX市XX区3. 项目规模:全长XX公里,红线宽度XX米4. 项目性质:城市主干道5. 项目业主:XX市XX区住房和城乡建设局6. 项目招标方式:公开招标二、项目背景随着我国经济的快速发展,城市化进程不断加快,城市交通需求日益增长。
为缓解XX市交通压力,提高城市道路通行能力,保障市民出行安全,XX市XX区计划建设XX道路。
本项目道路工程的建设,将进一步完善城市路网结构,提高城市整体形象,促进区域经济发展。
三、设计范围1. 道路工程:道路红线范围内的道路工程,包括路基、路面、桥梁、涵洞、排水、照明、交通设施等。
2. 交通组织:道路沿线交通组织方案设计,包括交通流线、交通信号、交通标志等。
3. 环境保护:道路工程环境影响评价及环境保护措施设计。
4. 水土保持:道路工程水土保持方案设计。
5. 预留设施:道路工程预留设施设计。
四、设计要求1. 设计依据:国家及地方相关法律法规、规范、标准。
2. 设计原则:安全、适用、经济、美观、环保。
3. 设计标准:按照国家及地方相关规范执行。
4. 设计深度:满足施工图设计要求。
5. 设计周期:自合同签订之日起,XX个月内完成设计。
五、投标单位资质要求1. 具有独立法人资格,具备道路工程设计甲级资质。
2. 具有良好的社会信誉和业绩,近三年内无不良记录。
3. 具有健全的质量管理体系,具备相应的质量保证能力。
4. 具有较强的技术力量,能够满足本项目设计需求。
六、投标文件要求1. 投标文件应包括但不限于以下内容:(1)投标函及投标保证金缴纳凭证;(2)法定代表人身份证明或授权委托书;(3)企业法人营业执照副本;(4)道路工程设计甲级资质证书;(5)近三年内完成的类似项目业绩;(6)设计团队介绍及主要人员简历;(7)设计方案及技术措施;(8)项目进度安排;(9)投标报价及支付方式;(10)其他相关资料。
2. 投标文件应按照招标文件要求装订成册,一式叁份,其中正本壹份,副本贰份。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
市政道路工程项目施工设计技术投标书目录施工技术方案措施 (1)质量保证措施 (17)施工进度网络图 (22)工期进度保证措施 (23)安全文明施工保证措施 (32)冬、雨季施工措施 (38)消除质量通病措施 (39)主要施工机械设备表 (51)劳动力计划表 (52)施工临时用地表 (53)施工总平面布置图 (54)施工合理化建议 (60)新技术新工艺的应用 (64)用户评价 (66)项目班子配备 (67)施工技术方案措施一、路基施工方案1、填方路基施工方案1)填筑前先清除地表植被、杂物、有机土、种植土,平整后按规定要求压实。
填筑时按照横断面全宽分成水平层次,逐层向上填筑,每层表面平整,路拱合适,排水良好。
严格控制松铺厚度,分层最大松铺厚度不超过30厘米。
路基填料应符合下列规定:路基填料不得使用淤泥、沼泽土、冻土、有机土、含草皮土、生活垃圾、树根和含有腐朽物质的土;有机质含量大于5%的土。
液限大于50,塑性指数大于26的土,以及含水量超过规定的土,不得直接作为路基填料。
路基碾压时,严格控制碾压最佳含水量,坑洼要随时填补整平,发现弹软现象及时改换干土,路边碾压不到的部位,用人工夯实或小型压实机具压实。
压实应先边后中,以便形成路拱;先轻后重,以适应逐渐增长的土基强度;先慢后快,以免松土被机械推动。
同时应在碾压前,先行整平,可自路中线向路基两边整成2%~4%的横坡。
前后两次轮迹需重叠15~20厘米。
压实应特别注意控制均匀压实,以免引起不均匀沉降。
2、路基挖方施工方案(1)、先进行施工测量放线,定出开挖边线,在开挖范围内的杂草、树木、垃圾认真清除干净。
开挖后的路槽宽度应比设计宽度宽80cm,槽帮按要求挖出坡度,并修整平顺。
(2)、插牌标示地下管线种类、尺寸、位置和覆土深度。
电缆、煤气管线管顶上部覆土不足100cm,上下水道管顶上部覆土不足50cm,不得使用机械开挖,其它重要管线要请主管单位派人指导施工。
(3)、路基挖土采用挖掘机挖装,自卸汽车运土。
留足回填土后,余土运至建设方指定的弃土处。
(4)、挖方接近设计标高时,根据土质预留虚高,推土机整平,平地机精平,压路机碾压成型。
根据道路中心线检查两侧路基宽度,防止偏移。
3、路床施工方案路床挖填土方接近路基设计高程时,按测量桩橛线位、高程及横坡要求,人工配合机械进行清理找平。
在最佳含水量时进行碾压,碾压做到当日碾压到要求的压实度。
碾压过程中,如有弹软、起皮、松散等现象,挖出改换好土。
二、路面工程施工方案一石灰土底基层施工方案A、施工准备1、路槽的压实度、平整度、横坡度、高程、路基宽度、弯沉值经试验员、质检员及监理工程师检查验收合格后,才可进行下道工序施工。
2、石灰土施工期的日最低气温应在5℃以上。
3、土质要求:选择塑性指数为15~20的粘性土,颗粒的最大粒径不超过37.5mm。
4、石灰要有试验室进行有效钙含量及灰土组成设计,灰土试件7天无侧限抗压强度应满足设计要求。
5、石灰数量必须按施工进度计划的要求日期进场,并组织人员进行充分消解,以保证施工需要。
B、施工程序与施工要点1、施工程序施工工艺:2、主要施工程序的施工要点1)、备料材料应满足下列要求:对于塑性指数大的粘性土,应进行过筛处理。
石灰选择在道路两侧宽敞且地势较高的场地集中堆放。
做好覆盖封存,和场地的临时排水。
生石灰块在使用前7-10天消解,消解的石灰保持湿度,不产生扬尘,不过湿成团。
2)、铺土的要点试验确定松铺系数,使其控制在1.53-1.58之间。
下承层表面平整、坚实,满足设计路拱形式。
下承层的平整度和压实度符合设计要求。
下承层压实后保证土质的最佳含水率,无干皮现象。
3)、卸放和摊铺石灰要点计算石灰用量,在土层上用灰格作出标记。
人工配合机械将石灰均匀摊开,测定石灰的松铺厚度,根据石灰的含水量和松密度,校核石灰用量。
4)、拌和与洒水的要点用灰土拌和机拌和,保证拌和均匀。
5)、接缝和掉头处的处理,对同日施工的两工作段的衔接处采用搭接形式,前一段拌和整形后,留5~8m不进行碾压,后一段施工时,应与前一段留下的未压部分一同拌和。
拌和机械和其他机械不能在已压成的石灰稳定土层上掉头。
6)、碾压的施工要点碾压分两阶段进行,第一阶段,先用推土机进行2~3次的排压,达到初步稳定。
第二阶段,待水分接近最佳含水量时,再用12t以上压路机压实。
用12~15t 三轮压路机碾压时,每层的压实厚度不超过15cm。
用18~20t压路机和振动压路机时,不超过20cm。
石灰土层在当天碾压完成,保湿养生。
C、施工放样恢复中心线,每10m设标桩桩上划出设计高和松铺高度。
中心线两侧设边桩,标出设计高和松铺高度。
D、拌和采用灰土拌和机充分拌和,拌和要均匀一致,无花白及团块现象。
人工跟机检查拌和深度。
E、整型、碾压碾压前,先进行初步整型。
当粒料含水量接近最佳含水量时,容易碾压密实,应及时碾压。
碾压应遵循“先轻后重、由低向高、由边向中、先慢后快、适当重叠”的原则。
碾压时,先用轻型压路机稳压1-2遍,然后用重型压路机碾压6?8遍。
碾压时,轻型压路机应重叠15cm左右,重型压路机宜重叠1/2轮宽。
碾压速度要先慢后快,用重型压路机碾压时头两遍宜用 1.5km/h~1.7km/h,以后几遍宜用2km/h~2.5km/h。
当用重型压路机碾压4~5遍,达到基本稳定,再次进行测量、整型一两次并及时碾压,直到高程及平整度达到质量标准,密实达到规范要求为止。
整型及碾压过程中,车辆和其他机械不得通行。
在已完成或正在碾压的地段,严禁压路机调头或急刹车。
F、接缝两作业段的横接缝处,应搭接拌和。
第一段拌和后,留5-8m不进行碾压;第二段施工时,对前段留下的未碾压部分,重新加水拌和,并同第二段一起碾压。
注意避免纵向接缝。
如出现纵接缝时,在接茬处l米左右的范围应重复并交错碾压,边部2m左右要增压3-4遍。
G、石灰土基层外观鉴定:灰土中粒径大于20mm的土块不得超过10%,但最大的土块粒径不得大于50mm。
灰土应拌和均匀,色泽调和,石灰中严禁含有未消解颗粒及粒径大于10mm 的灰块。
用12t以上压路机碾压后,轮迹深度不得大于5mm,并不得有浮土、脱皮、松散、颤动现象。
二、石灰、粉煤灰、碎石基层施工方案石灰、粉煤灰、碎石用自卸汽车运至工地指定料场,分类堆放,并在监理工程师的监督下取样进行实验。
石灰、粉煤灰、碎石采用路拌法施工。
石灰、粉煤灰、碎石基层的施工顺序:施工准备→放样→摊铺→拌和→碾压→检查验收→下道工序。
A、材料准备用于基层的石灰,有效钙含量必须满足施工规范要求、石灰必须经过充分消解;粉煤灰SO2含量、烧失量必须满足施工规范要求;碎石应有良好的级配。
碎石中细长和扁平颗粒含量不应超过20%,并不应有粘土块、植物等有害物质。
各种材料进场前及早检查其规格和品质,不符合要求的不得进场。
B、检查底基层施工前,先对底基层的碾压质量进行检查,确认密实度、宽度、标高等符合设计及质量标准后,方可摊铺。
C、铺筑试验段正式摊铺前,先摊铺试验段,以确定松铺系数、摊铺厚度及每天摊铺长度,压实后的检查方法采用灌砂法进行。
石灰、粉煤灰稳定碎石摊铺的松铺系数约为1.20~1.30。
D、土模在摊铺段两侧先培土模,以控制基层的摊铺宽度和厚度。
E、摊铺用自卸汽车运输碎石到施工现场后,由推土机配合刮平机进行摊铺及整平,摊铺系数控制在 1.15~1.25之间;粉煤灰由自卸汽车运输,人工摊铺;白灰人工摊铺,并捡出未消解的灰块。
F、拌和碎石、粉煤灰、白灰摊铺完成后,用稳定土拌和机进行充分拌和,并设专人跟机检查拌和深度。
拌和后的混合料要色泽一致,无粗细粒料离析现象。
G、碾压摊铺的混合料应及时碾压。
先用轻型压路机快速稳压一遍,以暴露潜在的不平整,进行一次整型。
对局部低凹处,应使用齿耙将表面5cm耙松,并用新混合料进行找补、整平,严禁用贴饼的方法找平。
整平后,立即用重型压路机碾压,碾压时应控制车速,直到高程及平整度达到质量标准。
H、养生石灰、粉煤灰稳定碎石基层碾压完成后,做好保湿养生。
采用洒水养护,使基层表面保持湿润,养护期间严禁各种车辆通行。
I、水泥稳定碎石基层的外观鉴定:石灰、粉煤灰碎石混合料应拌和均匀,色泽调和一致;碎石最大粒径不大于40mm,大于20mm的灰团不得超过10%,石灰中严禁有未消解颗粒及粒径大于10mm的灰块。
摊铺层无明显的粗细料离析现象。
用12T以上压路机碾压后,轮迹深度不得大于5mm,并不得有浮料、脱皮、松散、颤动现象。
(三)、沥青砼路面施工方案沥青砼采用商品沥青砼。
沥青混凝土路面的施工工艺:1、施工准备在正式摊铺前,对下承层进行清理,保持下承层表面干净无浮土,无杂质。
提前一天洒布透层油。
先铺筑沥青混凝土试验路段,以确定摊铺机的摊铺速度,松铺系数、混合料的稳定性、拌和压实设备的效率和施工方法及施工组织的适应性。
2、拌和与运输1、沥青砼进行集中拌和。
拌和后的混合料均匀一致,无花白料,无结块或粗细料分离现象。
出厂时的混合料逐车过磅称重,并测量运输车辆中的沥青混和料的温度。
2、混合料采用自卸汽车运送,车槽内在未装料前要打扫洁净,无杂物,并涂防粘剂。
运输车辆加设覆盖保温设备,车槽四周要密封坚固。
3、已经离析或结成团块或在运料车辆卸料时滞留于车上的混合料,以及被雨水淋湿的混合料都要废弃。
4、运至铺筑现场的混合料,要在当天或当班使用完毕,完成压实。
3、摊铺1、在经监理工程师验收合格的基层上,方可铺筑沥青混合料。
摊铺必须均匀、缓慢、连续不断的进行。
2、沥青混合料摊铺过程中随时检查其厚度、宽度、平整度、路拱及温度,对不合格之处及时进行调整。
3、摊铺机无法工作的地方,可以采用人工摊铺。
4、摊铺过程中及时清除摊铺机前的撒落料,冷料不得混入铺筑层。
5、面层摊铺结束时待混合料冷却后用切割机切除不平整部分,进行处理,保证工程质量达到国家有关规范、标准。
4、压实1、混合料摊铺后立即进行压实作业。
压实分初压、复压和终压三个阶段进行,初压采用6到8吨双钢轮压路机,终止温度不低于115℃;复压采用10到25吨轮胎压路机进行,碾压终止温度低于105℃,终压采用12到16吨钢轮压路机进行碾压,终止温度不低于65℃。
直线段压路机从路边向路中心顺序压实,曲线段压实要由内向外,重叠l/3~1/2。
2、压路机不得在未碾压成型或未冷却的路段上转向、制动或停留。
同时,采取有效措施,防止油料、润滑脂、汽油或其它杂质洒落在路面上。
压路机工作时缓慢起动,缓慢停机,在起动时先移动后振动,停车时先停振再停车。
3、压路机压不到的地方,采用振动夯板把混合料夯振压实。
5、接缝处理1、铺筑工作的安排要使纵、横两种接缝都保持在最小数量。
在接缝处的密度和表面质量与其它部分相同。
2、纵向接缝采用热接缝,连续平行,缝边垂直路中线形成直线。
