外脚手架搭设技术交底记录大全
外脚手架技术交底记录

10、脚手架拆除时,要严格按照拆除方案进行。
11、拆除脚手架时必须设警戒区域,张贴醒目的警戒标志,警戒区域内严禁非操作人员通行或在脚手架下方继续组织施工。
12、检查吊运机械索具是否安全可靠,吊运机械不允许搭设在脚手架上,
作人员通行或在脚手架下方继续组织施工。
17、拆除时的顺序与搭设时的顺序刚好相反,既先搭后拆,后搭先拆。
18、不允许分立面拆除或上、下二步同时拆除,要做到一步一清,一杆一清。
19、所有杆件与扣件在拆除时应分离,不允许杆件上附着扣件输送到地面,或者两杆同时拆下输送到地面。
20、所有的量连墙杆、斜拉杆、隔排措施、登高措施必须随脚手架步层拆除同步进行下降,不准先行拆除。
21、输送到地面的所有杆件、扣件等物件应按类堆放整理。
应另立设置。
13、如遇强风、雨、雪等特殊天气,不得进行脚手架的拆除,夜间施工时应具有良好的照明设备。
14、所有高空作业人员,应严格按照高空作业规定执行和遵守安全纪律,拆除工艺及方案要求。
15、建筑物内所有的门窗必须关好,不允许向外开启或向外伸挑物件。
16、拆除人员进入岗位后应先检查,并加固松动的部位,清除步层内留的材料、物件及垃圾,所有清理物应安全输送至地面,严禁高处抛掷。
3、脚手架的基础除按规定设置外,必须作好排水处理。
4、高层脚手架基座立于槽钢上的槽钢上时,必须要有扫地杆连接保护,普通脚手架立杆必须要有底座保护。
5、所有扣件的紧固力矩均应达到45-55N.m.。
6、剪刀撑的搭接长度不小于1.0m;
7、同一立面的小横杆应对等交错设置,同时立杆上下对直。
8、斜杆的接长不宜采用对接扣件,采用叠交方式,二只回转扣件接长的二只扣件间隔不少于0.4m。
外脚手架施工技术交底

外脚手架施工技术交底一、工程概况本项目为某高层建筑外脚手架施工工程,位于城市中心区域,总占地面积约为20000平方米,建筑主体结构为钢筋混凝土框架结构,建筑高度为100米,共计30层。
本工程外脚手架施工范围包括建筑物的四周立面,涉及脚手架搭设面积约为5000平方米。
二、施工准备工作及主要材料需用量计划(一)、技术准备工作1. 组织施工人员学习本工程外脚手架施工方案,了解施工工艺及质量、安全要求。
2. 对脚手架施工人员进行技术培训,确保掌握相关操作技能。
3. 编制脚手架施工详图,明确脚手架搭设的平面布置、立杆、横杆、扫地杆、剪刀撑等构造要求。
4. 制定脚手架施工进度计划,确保施工进度与整体工程进度相协调。
5. 组织专家对施工方案进行评审,完善施工方案,确保施工安全、质量。
(二)、物资准备工作1. 根据施工图纸及工程量清单,计算主要材料需用量,如下:- 钢管:约30吨;- 扣件:约5万个;- 脚手板:约5000平方米;- 安全网:约5000平方米;- 钢丝绳:约1吨;- 连接件:约0.5吨。
2. 提前与材料供应商沟通,确保材料供应及时、质量可靠。
3. 对进场材料进行验收,检查产品质量合格证、检验报告等资料,确保材料符合国家标准。
4. 妥善保管材料,避免受潮、生锈、变形等影响材料性能。
5. 根据施工进度计划,提前准备好所需材料,确保施工顺利进行。
三、一般规定1. 本工程外脚手架施工应严格遵守国家和地方的相关法律法规,以及行业标准《建筑施工扣件式钢管脚手架安全技术规范》等规定。
2. 脚手架施工前必须编制详细的施工方案,并经审批合格后方可施工。
3. 脚手架施工应遵循安全第一、预防为主的原则,确保施工过程中的人身安全和工程质量。
4. 脚手架施工前应进行安全技术交底,确保所有施工人员了解施工方案、工艺流程、安全措施等。
5. 脚手架搭设过程中,应定期进行检查和验收,发现问题及时整改,确保脚手架结构安全可靠。
6. 脚手架搭设和拆除作业必须由具有相应资质的专业队伍进行,严禁无资质或非专业人员操作。

外脚手架技术交底记录大全

技术交底3.3.4大横杆、小横杆、剪刀撑设置(1) 纵向水平杆设置在立杆侧,其长度不小于3跨,纵向水平杆接长宜采用对接扣件连接,也可采用搭接其要求如下:当采用对接时,对接扣件应该交错布置,两根相邻纵向水平杆接头不宜设置在同步或同跨;不同步或不同跨两相邻接头在水平方向错开距离不小于500mm;各接头中心至最近主节点的距离不宜大于纵距的1/3。
当采用搭接时;搭接长度不应小于1m,等间距设置3个旋转扣件固定,端部扣件盖板边缘至搭接纵向水平杆杆端的距离不应小于100mm。
本工程使用竹串片脚手板,纵向水平杆应作为横向水平杆的支座,用直角扣件固定在立杆上。
(2) 架体按立杆与大横杆交点处设置小横杆,两端固定在立杆,以形成空间结构整体受力。
主节点处必须设置一根横向水平杆,用直角扣件扣接且严禁拆除;并且作业层上非主节点处的横向水平杆,根据支承脚手板的需要等间距设置,最大间距不应大于纵距的1/2;(3)剪刀撑设置:高度在24m以下的双排脚手架,均必须在外侧两端、转角及中间间隔不超过15m的立面上,各设置一道剪刀撑,并应由底至顶连续设置。
剪刀撑斜杆的接长采用搭接,搭接长度不小于1m,应采用不少于3个旋转扣件固定。
剪刀撑斜杆应用旋转扣件固定在与之相交的横向水平杆的伸出端或立杆上,旋转扣件中心线离主节点的距离不宜大于150mm。
(4) 本工程每道剪刀撑跨越立杆5~7根,每道剪刀撑的宽度不少于4跨,且不应小于6 m,斜杆与地面的倾角在45°~60°之间。
3.3.5脚手板的铺设要求(1) 作业层脚手板应铺满、铺稳,离开墙面120~150mm;(2) 本工程采用竹串片脚手板等,应设置在三根横向水平杆上。
当脚手板长度小于2m时,可采用两根横向水平杆支承,但应将脚手板两端与其可靠固定,严防倾翻。
此脚手板的铺设可采用对接平铺,亦可采用搭接铺设。
脚手板对接平铺时,接头处必须设两根横向水平杆,脚手板外伸长应取130~150mm,两块脚手板外伸长度的和不应大于300mm;脚手板搭接铺设时,接头必须支在横向水平杆上,搭接长度应大于200mm,其伸出横向水平杆的长度不应小于100mm(如图)。
外脚手架搭设安全技术交底5篇

外脚手架搭设安全技术交底5篇【第1篇】落地式钢管外脚手架搭设安全技术交底1.搭设脚手架的操作人员,必须经过专门训练和体格查验考核,持特种作业证方可上岗。
如患有高血压、心脏病、癫痫及其他不适宜高处作业人员,一律不准从事搭拆作业。
2.进入作业区域,必须戴安全帽,带工具袋,悬空危险作业,必须先挂扣安全带,严禁穿拖鞋、赤脚或硬底鞋上棚架操作。
严禁作业中吸烟,严禁酒后作业。
3.架设新用的材料及扣件的规格和质量必须符合有关技术规定和施工方案的要求,并经试验合格后才能使用。
不准使用不合格的材料、扣件,不准钢、竹材料混搭。
4.架子地基应平整夯实(或和基础)。
并找平后,加设垫木、垫板或底座。
不得在未经处理的起伏不平和软硬不一的地面上直接搭设脚手架。
不准用红砖作垫块。
5.严格按照脚手架搭设方案规定的构造尺寸进行搭设,控制好立杆的垂直偏差和横杆的水平偏差,并确保节点连接达到要求(绑好,拧紧或插挂好);垂直度<1/1000,绝对值不大于15cm。
6.首层、顶层和施工作业层必须有脚手板铺满,铺平铺稳,保证有3个支撑点绑扎牢固,不得有探头板。
架体与建筑之间应逐层进行封闭(用水平网或板)。
7.传递杆件料具,不准碰触压钩搭高低压电源线和电气设备。
8.搭设过程中要及时设置联墙杆、斜撑杆、剪刀撑、插地杆以及必要的卸荷吊索,保证架体剪刀撑与地面夹角不小于45,不大于60、9.立网拉挂平整顺直,网连接材料要符合要求。
10.脚手架与建筑物之间每高4m,水平每隔7m应设置一道牢固的连接点,高层建筑工程的外脚手架应用刚性连墙杆,总高度超过100m时,应增设抗拔措施。
11.内排柱离建筑物不得大于200mm。
12.架上堆放材料、工具等荷载不得超过3kn/m。
13.钢管脚手架必须有良好可靠的防雷的接地,高于四周建筑物的脚手架应设避雷装置。
14.外脚手架搭设要有经审批的施工方案,每次搭高必须保持高于作业面1.2m以上,分段搭设完毕后应进行检查,分段量化验收,检查合格才能使用,不合格不准交付使用。
脚手架搭设技术交底15篇

脚手架搭设技术交底15篇【第1篇】满堂脚手架搭设的平安技术交底⒈立杆:纵横向立杆间距⒈2m,步距⒈1.8m地面应整平夯实,立杆埋入地上30~50cm,不能埋地时,立杆下应垫枕木并加设扫地杆。
⒈横杆:纵横向水平拉杆步距⒈1.8m,操作层大横杆间距⒈40cm。
⒈剪刀撑:四角应设抱角斜撑,四边设剪刀撑,中间每隔四排立杆沿纵向设一道剪刀撑,斜撑和剪刀撑均应由下而上延续设置。
⒈架板铺设:架高在4m以内,架板间隙⒈20cm,架巍峨于4m,架板必需满铺。
⒈辅助设施:上料通道四面应设1m高的防护栏杆,上下架应设斜道或扶梯,不准攀登脚手架杆上下。
⒈施工荷载:普通不超过100kg/m2,如需承受较大荷载应实行加固措施,或经设计。
【第2篇】悬挑脚手架搭设拆除工程平安技术交底工程名称施工单位施工部位主体施工内容悬挑脚手架搭设普通性内容1、搭设前,必需认识施工计划的作业要求;对进场的脚手架钢管及配件举行严格的检查,禁止使用规格和质量不符合要求的钢管和扣件。
2、搭设脚手架应从一个角开头,并向两边延长交圈搭设;"'字型脚手架应从一端开头,并向另一端延长搭设。
应按定位依次竖起立杆,将立杆与纵、横向扫地杆衔接固定,然后搭设第一步的纵向和横向平杆,随校正巧的立杆垂直之后予以固定,并按此做法继续向上搭设。
3、在设置第一排连墙件前,"'字型脚手架应设置须要数量的挑撑,以确保构架的稳定和架上作业人员的平安,边长>;=20m的周边挑架应设置挑撑。
剪力撑、斜杆等整体拉接杆件和连墙件应随搭开的架子一起准时设置。
4、脚手架处于顶层连墙点上的自由高度不得大于6m,当作业层高出其下的连墙件2m或4m以上,且其上无连墙件时,应实行适当的暂时撑拉措施。
5、脚手板或其它铺板应铺平、铺稳,须要时应绑扎固定。
脚手板采纳对接平铺时,对接处与其下两侧支承横杆的距离应控制在100-200mm之间。
脚手板采纳搭设铺设时,其搭接长度不得小于200mm,且在搭接段的中部应设有支承横杆;铺板严禁浮现端头超出支承横杆250mm以上、未做固定的探头板。

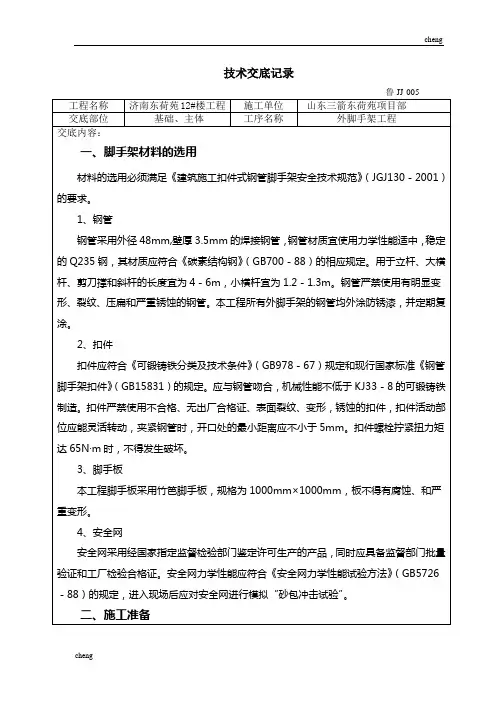

全套外脚手架工程技术交底记录(通用)

⑸当有六级及其以上大风和雾、雨、雪天气时必须停止脚手架搭设与拆除工作;雨、雪后上架作业必须穿防滑鞋,并扫除积雪。
⑹不得在脚手架基础及其临近处进行挖掘作业。
⑺在脚手架上进行电、气焊作业,必须采取防火措施并设专人看护。
⑻工地临时用电线路的架设及脚手架接地、避雷措施等,必须按现行《施工现场临时用电安全技术规范》(JGJ46-88)的有关规定执行。
⑶ 脚手板
本工程脚手板采用竹笆脚手板,规格为1000mm×1000mm。纵向水平杆1.05m间距内均匀加设2根纵向水平杆,上铺竹笆脚手板,脚手板必须满铺,离开墙面120~150mm。
⑷ 连墙件
连墙件按两步三跨布设采用刚性连接,利用钢管和直角扣件与框架柱或事先在梁上预埋的Φ25钢筋连接。
⑸剪刀撑
因脚手架高度小于24m,剪刀撑在外侧立面的两端及拐角两侧各设一道剪刀撑,并应由底至顶连续设置;中间各道剪刀撑之间的净距不应大于15m;剪刀撑斜杆连接必须采用搭接,搭接长度不小于1m。
每道剪刀撑宽度不应小于4跨,且不应小于6米,斜杆顺立杆和水平横杆对角线布置,与地面倾角约为570。
(二)悬挑式脚手架
1、悬挑脚手架构造
根据工程特点和设计要求,挑架的悬挑梁采用16#工字钢,长度3米、4.5米,间距1.5米,在平台端部(剪力墙留洞处根部)位置预埋2φ16的吊环,间距附图;在上层梁或墙顶预埋钢筋Φ25吊环;工字钢上侧外端焊2根φ25×75的钢筋,间距900mm,以方便立杆的插入;工字钢下侧立杆下端焊1φ16×75的固定环,防止钢丝绳滑动;挑架与外墙间距为300mm。脚手架步距1.8m,纵距1.5m,横距0.9m;2-6层,共约9步架;7-11层,共约11步架;剪刀撑沿脚手架外立面的两端及拐角设置,水平净距不大于15米。其它构造要求完全按落地式脚手架进行搭设。
脚手架施工技术交底记录

脚手架施工技术交底记录日期:XXXX年XX月XX日地点:XXXXXXXX参与人员:项目经理、安全主管、班组长、工人等一、前言为确保脚手架施工的安全与质量,提高工人的安全意识和技术水平,特进行技术交底。
通过本次交底,使各参与人员了解脚手架施工的流程、要求和技术要点,增强安全意识,共同做好施工工作。
二、施工概况1.项目名称:XXXXXXXX2.施工单位:XXXXXXXX3.施工范围:XXXXXXXX三、施工方案1.施工流程1.1搭建前期准备-了解设计图纸和相关技术要求-确定脚手架的类型和规格-准备所需材料和工具1.2基础施工-根据设计要求,进行脚手架的基础施工,确保稳固耐用-基础符合设计要求,通过验收后方可继续施工1.3主体搭设-按照设计图纸和脚手架类型,进行主体搭设-搭设过程中要注意安全防护,确保工人的人身安全1.4通道和防护设施安装-配置并设置脚手架的通道和安全防护设施,保证工人安全施工1.5设备安装-安装并检验脚手架上所需的工作设备,如吊篮、升降机等1.6材料运送和储存-确保脚手架上材料的储存和运送安全有序1.7完工验收-在脚手架搭设完毕后,进行相关的验收工作-完成验收后,方可进入下一阶段的工作2.注意事项2.1施工安全-严格遵守脚手架的安全操作规程和操作规范-使用个人防护装备,并进行检查和维护2.2施工标准-搭设脚手架要符合相关的国家标准和规范-各个连接点必须牢固可靠,不得有失稳、晃动等情况2.3工作环境-维持脚手架施工环境的整洁与安全,确保施工效率与质量四、技术要点1.脚手架选择-根据项目需求和设计图纸,选择适合的脚手架类型和规格2.基础施工-选择合适的基础形式,如嵌入式、支腿式等-对基础进行勘测、测量,确保基础质量符合要求3.搭设流程-确定搭设顺序和高度,严格按照顺序进行搭设-注意脚手架与建筑物之间的固定和支撑4.连接点处理-采用专业连接件,严禁使用短斜撑等非专用件连接-连接点要有足够的支撑,确保结构牢固可靠5.安全防护-安装安全扶手、安全网、踏板等防护设施,确保工人安全-检查脚手架上的安全装置是否完好有效,如脚手板的固定等五、结语本次脚手架施工技术交底记录了脚手架施工的流程、要求和技术要点。
外脚手架技术交底记录

外脚手架技术交底记录技术交底记录TJ1.5 工程名称南京邮电大学(仙林校区)图书馆施工单位中铁建工集团交底部位主体、装饰施工工序名称外脚手架搭设交底提要:外脚手架搭设交底内容:1.工程概况:本工程为南京邮电大学(仙林校区)图书馆工程,地下一层人防地下室,地上五层,总高度为23.5m,其外形轮廓线见下图:根据本工程实际情况,外脚手架采用普通钢管脚手架。
2.外脚手架2.1搭设思路:因本工程三层顶板悬挑长度达4.5m,故脚手架搭设高度到三层顶板,标高为13.1m左右,四层至屋面层的脚手架从四层楼面上开始搭设。
1-5轴脚手架平面布置图如下:技术负责人冯波云交底人刘捷接受交底人技术交底记录TJ1.5工程名称南京邮电大学(仙林校区)图书馆施工单位中铁建工集团交底部位主体、装饰施工工序名称外脚手架搭设交底提要:外脚手架搭设交底内容:图中阴影部分搭设高度为13.1m,用6m和1.3m钢管错接,用圆圈标识的立杆高度为15.3m,用6m和3.5m钢管错接。
15-18轴与1-5轴对称布置。
外脚手架搭设采用普通钢管,扣件连接,横距1.2m,纵距1.5m,步距1.8m,在各楼层处,为便于施工,可适当调整,内立杆距墙350mm。
剪刀撑按60°,间隔4跨连续全高设置;横向支撑在脚手架拐角处,中间每隔6跨设置,设在有连墙件的跨,且沿高度方向呈之字布置。
马道坡度为1:3,宽度不小于1m,马道脚手板应铺严,上面钉间距不大于300mm 的木方作为防滑条,脚手架兼做转弯处和休息平台,马道设置在便于人员通行的脚手架外侧,用安全网封闭,外设踢脚板,通道两侧设置剪刀撑,进出口搭设防护棚,并悬挂标识牌。
操作层满铺脚手板,操作层设两道护身栏,护身栏高度不低于1.2m,并设180mm高挡脚板。
2.2施工注意事项:(1)搭设双排脚手架,先立里排立杆,后立外排立杆,立杆的垂直偏差不得大于1/200架高,相邻两根立杆接头错开500mm,并不在同一步距内。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
技术交底记录
2)高度在20米以下双排脚手架,必须在外侧立面的两端各设置一道剪力撑,并由底至顶连续设置。
3)每道剪刀撑跨越立杆的宽度不小于4跨且不小于6米,斜杆与地面倾角在45-60之间。
4)剪刀撑斜杆的接头采用搭接,用旋转扣件固定在与之相交的横向水平杆的伸出端或立杆上,旋转扣件中心线至主节点的距离不大于150mm。
8 连墙件:连墙件采用刚性连接,垂直距离随楼层设置水平间距4.5米,连墙件用Φ48×3.5的钢管,与脚手架的连接用直角扣件固定,外墙剪力墙处连墙件处预留Φ65钢管套管,连墙件在结构墙体内外各设一根钢管锁紧。
连墙件中的连墙杆尽量水平设置,当不能水平设置时,与脚手架连接的一端下斜连接,不允许上斜连接;脚手架搭设过程不能设置连墙件时,可设抛撑,待连墙件与脚手架固定后,方可拆除临时抛撑。
10扣件:对接扣件开口应朝上或朝内;各杆件端头伸出扣件盖板边缘的长度不小于100 mm;在主节点处固定横向水平杆、纵向水平杆、剪刀撑、横向斜撑等用的直角扣件、旋转扣件的中心点的相互距离不大于150 mm。
5 脚手架搭设其他要求
1 剪刀撑应及时设置,滞后不得超过两步。
2 杆件端部伸出扣件之处不得小于100mm,不得大于150mm。
3 剪刀撑间的搭接长度不应小于1m,应采用不少于2个旋转扣件固定,端部扣件盖板的边缘至杆端距离不应小于100mm。
4 周边脚手架的大横杆必须交圈和立杆拉接固定。
5 搭设的钢管必须横平竖直、整体清晰、图形一致、连接牢固、受荷安全、有安。
