深基坑工程施工技术探析

合集下载

建筑工程施工中深基坑支护的施工技术探究

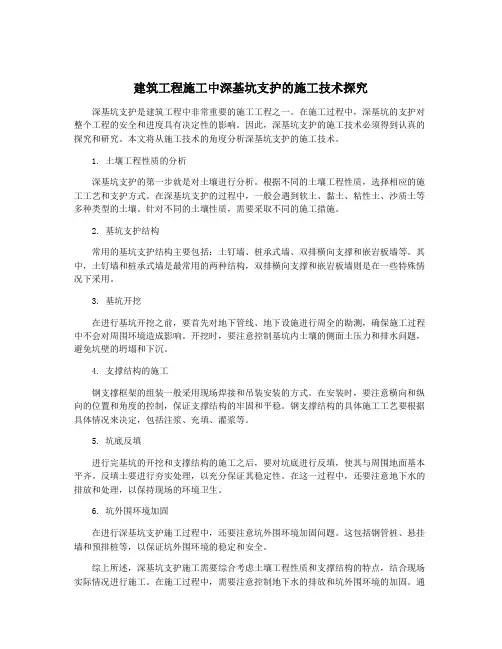

建筑工程施工中深基坑支护的施工技术探究

建筑工程施工中深基坑支护的施工技术探究深基坑支护是建筑工程中非常重要的施工工程之一。

在施工过程中,深基坑的支护对整个工程的安全和进度具有决定性的影响。

因此,深基坑支护的施工技术必须得到认真的探究和研究。

本文将从施工技术的角度分析深基坑支护的施工技术。

1. 土壤工程性质的分析深基坑支护的第一步就是对土壤进行分析。

根据不同的土壤工程性质,选择相应的施工工艺和支护方式。

在深基坑支护的过程中,一般会遇到软土、黏土、粘性土、沙质土等多种类型的土壤。

针对不同的土壤性质,需要采取不同的施工措施。

2. 基坑支护结构常用的基坑支护结构主要包括:土钉墙、桩承式墙、双排横向支撑和嵌岩板墙等。

其中,土钉墙和桩承式墙是最常用的两种结构,双排横向支撑和嵌岩板墙则是在一些特殊情况下采用。

3. 基坑开挖在进行基坑开挖之前,要首先对地下管线、地下设施进行周全的勘测,确保施工过程中不会对周围环境造成影响。

开挖时,要注意控制基坑内土壤的侧面土压力和排水问题,避免坑壁的坍塌和下沉。

4. 支撑结构的施工钢支撑框架的组装一般采用现场焊接和吊装安装的方式。

在安装时,要注意横向和纵向的位置和角度的控制,保证支撑结构的牢固和平稳。

钢支撑结构的具体施工工艺要根据具体情况来决定,包括注浆、充填、灌浆等。

5. 坑底反填进行完基坑的开挖和支撑结构的施工之后,要对坑底进行反填,使其与周围地面基本平齐。

反填土要进行夯实处理,以充分保证其稳定性。

在这一过程中,还要注意地下水的排放和处理,以保持现场的环境卫生。

6. 坑外围环境加固在进行深基坑支护施工过程中,还要注意坑外围环境加固问题。

这包括钢管桩、悬挂墙和预排桩等,以保证坑外围环境的稳定和安全。

综上所述,深基坑支护施工需要综合考虑土壤工程性质和支撑结构的特点,结合现场实际情况进行施工。

在施工过程中,需要注意控制地下水的排放和坑外围环境的加固。

通过积累实践经验,不断完善施工技术的方法和措施,才能保证深基坑支护施工的顺利进行。

建筑工程深基坑施工探析

建筑工程深基坑施工探析

施工技术复杂 ,涉及多个方面 ,风 险性 比较 高。
1 . 3 基 坑 深 度 不 断 增 大 为 了节 约 土 地 、提 高 用 地 率 ,房 屋 建 筑 工 程 正在 向 高层
化、复杂化趋势发展 ,建筑物的高度不断增加 ,相应基 坑深
度 不 断 加 深 ,才 能 满 足 要 求 。
较复 杂的, 所 以在 施 工 中必 须 对 每 一 个 细 节 都 要 进 行 很 好 得
1 深 基 坑施 工 的特 点
1 . 1 建 筑 工 程 周 围 环 境 复 杂 建筑 工 程 所 处 的 地 质 条 件 复 杂 的 问题 较 为 突 出 , 在 城 市 中 高 层 建 筑 在 人 口稠 密 、建 筑 物 密 集 的地 方 ,这 些 地 方 老 的 建筑 物 结 构 陈 旧 ,地 下 管 线 多 。基 坑 开 挖 不 仅 要 保 证 基 坑 的 稳 定 ,也 要 保 证 周 围的 建 筑 物 与 构 筑 物 的安 全 。
针 对 深 基 坑 的开 挖 ,一 般 情 况 下 ,施 工 方 会 选 择 人 机 配
中要确定合理的水泥掺 加量 、桩体 搅拌均匀 、桩长达到设计 深度 ,要严格避免桩头出现无浆现 象,尤其在土层变化较大 地区,很容易因搅拌桩的质量未能得到较好 的控制 ,导致止
水失效。 3 . 3 深 基 坑 施 工 中 特殊 项 的 处理 建筑 工 程 的 施 工 是 一个 投 资 大 、周 期长 、投 入 人 力 资 源
深基坑的工程一般施工周期长 , 施 工 期 间可 能 会 遇 到不 可 预 测 的 情 况 ,随机 性 大 ,事 故 往 往 发 生 突 然 。而 且 深 基 坑
下水 的情 况,要 实时考虑对基坑施 工过程 中的排水 、止水工 作。对周围有建筑物的深基坑,一般采取 以堵为主,以抽为

建筑深基坑支护工程施工技术研究

建筑深基坑支护工程施工技术研究

建筑深基坑支护工程施工技术研究1. 引言1.1 研究背景建筑深基坑支护工程是指在城市建设中常见的一种大型地下工程,为了确保施工安全和保护周边环境,深基坑支护工程的施工技术显得尤为重要。

随着城市化进程的加快,越来越多的高层建筑和地下设施需要建造,因此深基坑支护工程的需求也在不断增加。

由于施工环境复杂、地质条件多变等因素的影响,深基坑支护工程的施工技术面临着诸多挑战。

研究背景包括了对深基坑支护工程施工技术的重要性和现状进行了分析,明确了深基坑支护工程施工技术研究的紧迫性和必要性。

通过对研究背景的分析,可以更好地认识到深基坑支护工程施工技术研究的意义和价值,为后续研究工作的开展提供了重要参考依据。

1.2 研究意义建筑深基坑支护工程施工技术研究的研究意义在于探索适合不同地质条件的深基坑支护工程施工技术,提高施工效率并保障施工安全。

深基坑支护工程是现代城市建设中不可或缺的一环,其施工质量直接关系到周边环境和市民生活质量。

通过研究深基坑支护工程施工技术,可以有效解决建筑工程中存在的难点和矛盾,提高工程施工质量和效率,减少施工延期和事故发生的可能性。

深基坑支护工程的研究也有利于推动建筑行业的发展,促进新技术的应用和推广,推动建筑行业向高质量、高效率、安全可持续发展的方向迈进。

深基坑支护工程施工技术的研究意义重大,对于提升建筑行业整体水平和城市建设质量具有重要的推动作用。

1.3 研究目的建筑深基坑支护工程施工技术研究的研究目的是为了提高深基坑支护工程施工的效率、安全性和质量。

通过深入研究基坑支护工程的施工技术,探索新的支护结构设计方案、施工工艺控制方法、安全管理措施以及监测与控制手段,从而为工程建设提供更科学、更先进的技术支持。

通过系统总结与分析现有的深基坑支护工程施工技术和经验,探讨存在的问题和挑战,并提出解决方案和改进意见,促进深基坑支护工程施工技术的创新与进步。

最终,旨在为推动建筑深基坑工程领域的发展,实现工程建设的可持续发展做出贡献。

建筑工程深基坑施工技术浅析

建筑工程深基坑施工技术浅析
四目圆圈
施工技术与应用

建筑工程深基坑施工技术浅析
彭波 f 广东 茂名
5250 OO
摘要 : 通过 深基 坑 工程 施工 中 支护体 系 施工 、 降排 水施 工 、 土方 开挖 施 工和 深 基坑 监 测几 个环 节 探讨 了深基 坑工 程 的一 些 施工 技 术要领 。 关键 词 : 建 筑 工程 深 基坑 施 工技 术
制 。①在 立柱 桩或 围 护桩 达到设 计 强度 以后 , 才能 开挖 下面一 层 的土 方 以及 施工 第一 道 混凝 土支 撑 。 ② 拆模 必 须等 到混凝 土 强度 达到 设计 强度 的 8 0 %以 后 。③第 一 道混凝 土 支撑 达到 设计 强度 后 才能继 续挖 土做 第 二道 支撑 。
按 照 目前 的施工 技术 支护 体 系可 以分成 三 大类 ,即顺 作 法支 护体 系 、 逆 作法 支 护体 系和 顺逆 结合 法 支护体 系。 以下讨 论其 中两 种 常用 的支 护型 式 。
1 . 2水泥搅 拌 桩 土墙 支护施 工技 术
2 降排 水施 工技术
2 1降排水 施 工技术 的 类型

( 2 ) 混 凝土 钻孔 灌 注桩流 程 :
眶 亟圈 一陲 围 一 匿煎 囡 一 圃
— 日 ’ = t: * } 目 E r r n Ⅱ t z
一 匮 一 匦星塑匿羽一

( 3 ) 混凝 土 支撑 的流 程【 3 ]
2 . 施 工控 制要 点 : ( 1 ) 钻 孔 灌注桩 的控制 。① 施工 前 必须 至少 试 钻2 个孔 , 以便 验证 施工 工艺 。 ② 成 孔操作 必 须一 次完 成 , 中间不 能 间断 ; 成 孔完 成后 要
4 h 内灌 注 混凝 土 。 ③按 照成 孔 工艺和 地质 情况 配 制合适 的 泥浆 。 ④ 清孔 分 上完 全可 以顺 利地 完成 工 程 , 这就 像乘 坐 飞机虽 有 风 险几 乎都 可以平 安落 地 在 2

浅析深基坑工程施工技术

浅析深基坑工程施工技术

浅析深基坑工程施工技术摘要:通过对深基坑支护基本要求分析,并结合以往经验研究,提出深基坑工程的质量控制要点以及深基坑监测等方面的具体内容,提出了如何加强施工中各单位紧密配合以及各工序合理安排问题,可供有关设计、施工人员参考。

关键词:深基坑,施工技术中图分类号:tu74文献标识码:a 文章编号:随着现代高层建筑的日益发展,人们对地下空间的开发利用更加广泛,深基坑的施工已经越来越来普遍,地下车库,地下商场等在城市中随处可见,出现了深基坑施工工程。

通常深基坑是指开挖深度超过5米或地下室三层以上,或深度虽未超过5米,但地质和周围环境及地下管线极其复杂的工程。

基坑施工本身涉及地质与水文条件,基础类型,基坑开挖深度,降排水条件,周边环境,基坑周边荷载,施工季节,支护结构,使用期限等因素。

一、深基坑支护基坑支护施工监理的关键是基坑的稳定性,地面变形及地下水的控制,防止基坑隆起,管涌与流沙等险情,并要根据地质变化及时地调整支护方案。

深基坑支护的基本要求是:(1)技术先进,结构简单,受力合理,确保基坑围护体系能起到挡土作用。

使基坑四周边坡保持稳定。

(2)确保基坑四周相邻建筑,地下管线道路的安全。

在基坑土方开挖及地下工程施工期间,不因土体的变形,沉陷,坍塌或位移而受到危害。

(3)通过排水,降水,截水等措施,使基坑施工在地下水位以下进行。

(4)经济上合理,保护环境,保证施工安全。

施工前的准备工作:(1)熟悉土钉锚杆墙支护设计技术要求和施工图,有针对性的学习设计文件,规范,规程,合同建设管理文件中对本分项工程的有关质量要求。

(2)了解周边管线及建筑(构筑)物情况,地下管线及埋深,熟悉地下水文情况。

(3)了解基坑开挖工程所在地的地形,地貌和地质特点,对影响边坡稳定性的关键地段,重要地层和土质要做到心中有数。

(4)要求基坑支护方案必须经过专家论证。

由专业水平高,行业资深专家的把关,对保证工程安全,人身安全和施工质量将会起到非常大的作用。

深基坑工程施工技术

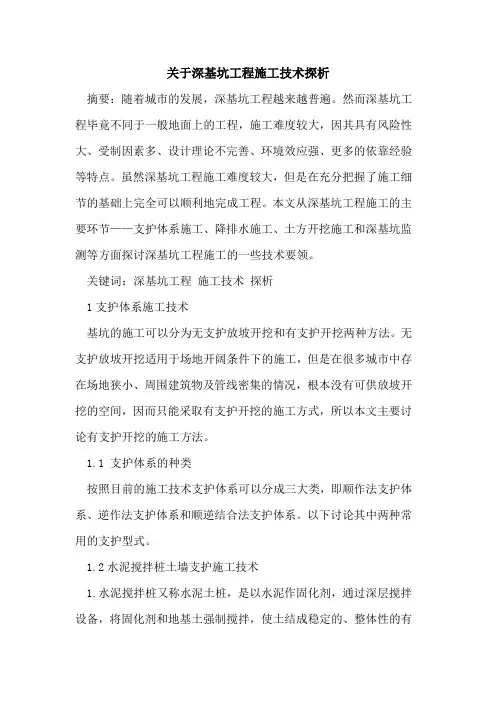

深基坑工程施工技术

关于深基坑工程施工技术探析摘要:随着城市的发展,深基坑工程越来越普遍。

然而深基坑工程毕竟不同于一般地面上的工程,施工难度较大,因其具有风险性大、受制因素多、设计理论不完善、环境效应强、更多的依靠经验等特点。

虽然深基坑工程施工难度较大,但是在充分把握了施工细节的基础上完全可以顺利地完成工程。

本文从深基坑工程施工的主要环节——支护体系施工、降排水施工、土方开挖施工和深基坑监测等方面探讨深基坑工程施工的一些技术要领。

关键词:深基坑工程施工技术探析1支护体系施工技术基坑的施工可以分为无支护放坡开挖和有支护开挖两种方法。

无支护放坡开挖适用于场地开阔条件下的施工,但是在很多城市中存在场地狭小、周围建筑物及管线密集的情况,根本没有可供放坡开挖的空间,因而只能采取有支护开挖的施工方式,所以本文主要讨论有支护开挖的施工方法。

1.1 支护体系的种类按照目前的施工技术支护体系可以分成三大类,即顺作法支护体系、逆作法支护体系和顺逆结合法支护体系。

以下讨论其中两种常用的支护型式。

1.2水泥搅拌桩土墙支护施工技术1.水泥搅拌桩又称水泥土桩,是以水泥作固化剂,通过深层搅拌设备,将固化剂和地基土强制搅拌,使土结成稳定的、整体性的有一定强度的桩体。

桩体相互重叠就构成水泥土墙。

水泥搅拌桩是地基和基础工程中使用非常广泛的施工技术,其中以水泥浆作固化剂的,一般称作水泥深层搅拌桩;以粉状水泥作固化剂的,称作水泥粉喷桩。

粉喷桩由于“一次喷粉,一次搅拌”,桩体整体均匀性不够稳定,质量不易控制,施工中较容易断桩。

⒉施工控制要点:⑴平整场地:清除地面杂草、淤泥等杂物,整平场地。

⑵放样定位:测量地面标高,再由经纬仪放出水泥土墙位置的主轴线,确定桩位。

⑶样槽开挖:为避免施工时土体涌出标高不准而开挖样槽,深度一般是桩长的10%。

⑷工艺试桩:通过试桩,确定工艺参数,数量不少于2根。

⑸施工过程中在加固深度范围内的土体应保证任何一点搅拌次数不少于2次。

⑹机架垂直度和桩位控制:施工时应确保桩机底盘水平及导向架垂直,搅拌桩垂直度偏差必须控制在l%以内,桩位轴线偏差不得超过50mm,成桩直径和桩长必须大于设计值。

对深基坑工程施工技术的探讨

对深基坑工程施工技术的探讨

近 年 来 , 市 的 建 筑 密 度 随 着 城 市 现 代 化 的 推 进 而 增 大 , 层 建 筑 城 高 的 不 断 兴 建 , 基 坑 支 护 问 题 目渐 突 出 。因而 , 基 坑 支 护及 对 邻 近 建 筑 深 深 道路措施的影响为业界和工程 师们所关注 , 并研 究 开 发 出 了许 多好 的 措 施。
检查 。
32 施 工 用 电 .
要 求 连 续 供 电保 证 单 头 搅 拌 桩 机 正 常 施 工 及 灰 泵 的 正 常 使 用 及 送 浆 , 保 证 连 续 提 供 4 k 左 右 的 电力 。 需 5W
33 场 内运 输 和 临 设 .
场 内运 输 要 确 保 施 工 用 水 泥 到位 , 造 良好 条 件 , 钻 机 能 够 通 畅 创 使 移位和进 出。
31 施 工 桩 位 放 样 .

() 轴 线 桩 , 基 准 线 引 出在 打 桩 区 附近 设 置 控 制 桩 , 水 泥 砂 浆 1放 以 用
基坑底平面东西长约 4 m, 2 南北 宽约 4 .mO 3O m坡道长) 拟建整 片场 地原 。 为 居 民 区 , 已拆 迁 , 地 已平 整 , 势 平 坦 , 为 空 地 , 余 周 边 无 在 建 现 场 地 现 其 筑 物 及 交 通 要 道 。本 工 程 ± .0 高 相 当于 黄 海 高 程 27 0 工 程 人 防 O0 0标 . m, 9 地 下 室 开 挖 深 度 45 因 开挖 面 积 较 大 , 度 较 深 , 施 工 现 场 、 采 用 . m。 深 对 拟 水 泥 土 搅 拌 桩 止 水 与 大 方 坡 开 挖 施 工 , 部 变 压 器 处 采 用 水 泥 土 重 力 式 局 挡 土 墙 作 为 支 护 并 作 止 水 帷 幕 。地 下 水 控 制 方 式 采 用 搅 拌 桩 竖 向挡 水 与 坑 内集 水 井 明排 相 结 合 , 部 加 深 处 的土 方 由人 工 开挖 。采 用 机 械 开 挖 局 放 坡 ,坡 度 系 数 为 1 1 ,坡 面 采 用 4 :. 5 0厚 C 5细 石 混 凝 土 护 面 ( 配 1 内 + @3 0双 向 , 底 处每 隔 3 设 5 4 0 坑 m 0泄 水孔 处 理) 。在 场 地 外 设 专 门 卸 土

深基坑开挖工程施工技术探析

深基坑开挖工程施工技术探析

深基坑开挖工程施工技术探析【摘要】本文以实际工程为例,从土方开挖、基坑支护、基坑监测措施等方面,对大型深基坑开挖技术进行了探讨,为类似工程施工,提供比较与借鉴的依据。

【关键词】深基坑,土方开挖,降水,监控1 引言近年来随着中高层建筑的大量出现,深基坑这种建筑基础施工模式,也得到了越来越多建设者的青睐。

土方开挖作为基坑施工的重要工序,其重要性不言而喻。

深基坑由于其施工面积广,埋深和工程量大,大大增加了土方开挖的难度。

如何选择合适的开挖、降水、支护和监测方案,直接决定了施工的质量与安全。

因此,深基坑土方开挖施工技术和质量有效控制,对工程的成功至关重要。

2 工程概况某房建工程建筑面积50700m2,地上12层,地下1层,筏板基础。

自然地坪至-3.00m为杂填土,-3.00m至-18.50m为粉质粘土。

基坑面积4104m2(72m长×57m宽),本工程土石方量约28800m3,基坑开挖平均深度约为7m,最大深度为10m。

支护形式基坑南侧为支护桩+止水帷幕+钢斜撑,其余三侧为卸土放坡+止水帷幕。

3 深基坑降水3.1 降水井降水工程采用疏干井降水。

疏干井井深13~15m,直径500㎜,基坑内均匀布置12个;布置直径500㎜的减压井1个,井深25m;另布置2个直径500㎜井深10m的观测井。

疏干井成井后即开始降水,确保地下水位降至坑底以下0.5m。

3.2 坑内排水基坑内四周离坡底线2m处设200㎜×200㎜的临时排水沟,每35m设一个600㎜×600㎜×700㎜的集水坑。

坡顶四周设300㎜×300㎜的排水沟,每40m设一个650㎜×650㎜×800㎜的集水坑,坑顶排水沟与止水帷幕距离900㎜。

4 土方开挖4.1 施工原则根据土方施工现场情况,进行施工方法的确定和施工总体部署。

本工程基坑开挖最大深度达10m,为合理安排土方施工流程,确保基坑安全,综合项目周边环境、支护形式,土方挖运应按下面的程序与要求进行施工。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

深基坑工程施工技术探析摘要:随着城市建设的发展,基坑施工越来越多, 深基坑工程施工主要包括基坑支护体系施工和土方开挖,是一项综合性很强的系统工程。

本文结合工程实际,对深基坑工程施工进行了分析,以供参考。

关键词:基坑支护深基坑施工一、工程概况该大厦为框架结构,地上26层,地下2层,总高度112m,总建筑面积约7.3万多m2,地下室约2.7万m2,基础采用PHC—AB500 (125)型锤击管桩。

基坑开挖面积约1.7万m2,基坑周长约528m,基坑开挖深度约10 m。

基坑北面为市政道路,西南面为大量水塘。

场地范围内地层自上而下有第四系人工填土层,粉质粘土硬塑、坚硬,并有较厚铁质层。

场地浅层地下水多属潜水—微承压水类型,其补给来源于大气降水及地下水侧向径流。

二、深基坑施工技术应用该工程为高层建筑物,基础设计等级为乙级,结构安全等级为二级。

由于基坑面积较大,基坑深度较深,结合周边环境,最终确定施工方案如下:先实行钻孔灌注桩排桩加预应力锚索支护施工,基坑支护完成后开挖第一层土方至-2.65米,进行喷射混凝土及冠梁施工,并进行第一排锚索施工及张拉,随后开挖第二层土方至-6.65米,进行腰梁施工,并进行第二排锚索施工及张拉,同时完成管桩基础施工,桩基检测完成后继续进行下部土方开挖至地下室底板垫层底标高-10.45m~-14.05 m范围,同时进行截桩处理,完成深基坑施工,进入下一步承台和地下室施工。

该施工方案体现了技术可行、安全稳固、施工便捷和经济合理等特点。

(一)基坑支护施工技术应用深基坑支护结构所承担的土方压力大小直接关系施工安全,由于地质情况的多变性及周边环境的复杂性,基坑支护方案的选择显得非常重要。

根据岩土情况和工程概况,设计单位将该工程基坑各侧支护设计安全等级定为二级,采用钻孔灌注桩排桩加预应力锚索支护形式,桩顶混凝土冠梁,钻孔灌注桩外为双排搅拌桩止水,钻孔桩间采用单管旋喷桩填满,冠梁顶以上1∶1放坡面喷射混凝土,围护桩及旋喷桩均进入第六层土层(粉质粘土层),基坑底部处于第四层及第六层的中砂及粉质粘土层上。

这种方案的选择起到了很好的防渗和支护作用,有效地保障了地下结构施工任务。

1.钻孔灌注桩施工。

基坑周长约528 m,钻孔灌注桩桩径1000 mm,桩长15.1 m,桩间距约1.6 m,桩内配通长钢筋笼。

施工中采用跳打方法,8台桩机分段施工,按照“测量定位→硬地坪及泥浆池准备→护筒埋设→桩位复核→钻架就位校核→钻孔→第一次清孔(泥浆循环→泥浆处理→泥浆外运)→测孔深沉淤→下放钢筋笼(钢筋笼分批验收)→下放导管→第二次清孔(泥浆循环→泥浆处理→泥浆外运)→测定沉淤→安放隔水球→灌注水下商品混凝土(泥浆循环→泥浆处理→泥浆外运)→钻架移位”流程施工,现场管理对成孔、清孔钢筋笼及水下混凝土等环节施工质量均有严格要求。

2.水泥搅拌桩施工。

在钻孔灌注桩外侧设置两排深层水泥搅拌桩用于止水,桩径550 mm,桩间距、排间距均为400 mm,桩间搭接距离为150 mm,桩长15.6 m。

水泥搅拌桩施工流向按钻孔灌注桩的施工顺序提前进行,采用4台桩机分两组向不同方向施工,每台桩机配备1台灰浆泵和2台灰浆搅拌机,按照“桩位放线→清挖排障→移机就位、对孔位→一次搅拌钻进→搅拌喷浆提升(拌制浆体)→二次搅拌钻进→搅拌喷浆提升(拌制浆体)→移机下一桩”流程施工。

相邻桩施工间隔时间不超过2小时,成桩工艺要求四次搅拌二次喷浆。

施工过程中及时复核桩位(偏差应≤10 mm)、校正机架垂直度(偏差为5%)、更换钻头确保桩径达到设计要求,确保搅拌体均匀,防止喷浆中断、冒浆、抱钻及搭接开叉等现象的出现。

3.旋喷桩施工。

为确保形成封闭止水,在钻孔桩之间设置两条单管旋喷桩,旋喷桩位于靠近搅拌桩一侧,桩径600 mm,桩间距为400 mm,桩间搭接距离为200 mm,桩长为15.6 m。

旋喷桩采用4台桩机,在搅拌桩完成后2天内完成,按照“测量定位→机具就位→钻孔至设计标高→旋喷开始→提升旋喷注浆→旋喷结束成桩”流程施工,相邻两桩施工时间间隔不小于48小时,间距不小于4 m~6 m,施工时确保桩位准确、桩身垂直、桩顶标高和强度、桩体连续性等,防止缩径及夹泥。

4.喷射混凝土施工。

在土方开挖至-2.65 m时进行1∶1放坡施工,坡面挂Ф1.0@25×25电焊网,面喷混凝土,强度C20,厚50毫米,垂直于坡面插1米长Ф12钢筋,间距为1.5米。

按照“放线→制作控制三角板,据此控制土方开挖→人工修坡→沿坡面人工打入固定电焊网片Ф12钢筋→喷第一层混凝土→编挂电焊网→喷射混凝土拌制→喷射混凝土及放坡段面层保护”流程施工,与土方开挖配合密切,分层分段进行,土方分层开挖后及时采用人工修坡。

5.冠梁、腰梁施工。

基坑开挖土方至-2.65 m时进行一道冠梁施工,冠梁设置在钻孔灌注桩桩顶,截面1000 mm×600 mm,混凝土强度等级C30,内配纵向钢筋8Φ22+7Φ12,箍筋Ф8@200;开挖土方至-6.65米时进行一道腰梁施工,截面1000毫米×600毫米,混凝土强度等级 C25,内配纵向钢筋8Φ16,箍筋Ф10@200。

按照“基础清理→绑扎钢筋→设锚头预埋件、立模板→浇筑混凝土→养护→拆模”流程施工,在土中打入钢筋固定模板,按设计角度预留好锚索孔洞,钢筋制作安装和混凝土施工严格按照施工规范进行。

6.预应力锚索施工。

冠梁、腰梁施工完成后进行预应力锚索施工,设有2排预应力锚索,水平角30度。

按照“测量放线→钻机就位校准角度→开钻成孔(护壁泥浆配制)→锚索预制→锚杆安放→清浆洗孔→浆液配制→注浆→锚具安装→张拉锁定”流程施工,采用专业锚杆钻孔机、压力注浆机和张拉机等设备,锚索杆体直接下入孔中,然后连接注浆机压浆管注浆,注浆采用两次注浆工艺,待锚索头部冠梁、腰梁施工约4天后(预应力锚索注浆后间隔时间为4天~7天)进行张拉锁定。

(二)土方开挖施工技术应用深基坑土方开挖应分块分层对称进行,开挖时应避免乱挖造成支护系统的受力不均匀,并加强基坑监测和排水降水措施。

该工程基坑开挖土方量约15万m3,实行分层分段流水作业施工,第一次挖至-2.65 m,进行冠梁施工及第一道锚索张拉锁定,并按设计要求修整边坡,挂钢筋网喷护坡混凝土;第二次挖至-4.7米;第三次挖至-6.65 m,进行腰梁施工及第二道锚索张拉锁定,在该层面进行预应力管桩施工;第四次在管桩施工完成后挖至-10.35 m~-13.95 m的底板高度,留下约100 mm土层进行人工挖土修整。

1.土方开挖施工。

土方开挖投入普通挖掘机4部,长臂挖掘机4部,伸缩臂挖掘机2部,小型挖掘机2部,配备施工人员25人,高峰期土方挖运量达到1000立方米/天。

根据基坑底板分隔缝,分6段开挖,4部挖掘机分两班同时作业。

由于场区较为宽阔,开挖时在基坑的西面修建临时车道供汽车运土和桩机管桩运下基坑,车道的坡道约为10度,运土和运送桩机管桩的车辆统一从该坡道进出。

2.安全防护措施。

基坑土方开挖后,冠梁周边立即进行护栏维护,护栏采用钢管形式,立柱间距1.8 m、高度1.2 m,两度横杆,栏杆外围做300 mm×300 mm排水沟,沟外的施工地面做硬底化处理。

基坑开挖按规定要求进行,严禁机械碰撞基坑支护结构部分。

3.排水降水措施。

为了便于施工及有利于基坑边坡稳定,土方开挖前先做好定位放线工作,及时配合基坑围护单位做好排水系统的布设。

在施工区域内投入12台水泵作为排水设施,土方开挖过程中在坡脚开挖临时排水沟,土方开挖完成后沿基坑底周边设置砖砌排水沟,场地向排水沟方向做成0.002的坡度。

临基坑围护线放坡,沿基坑边500 mm宽工作面周边设置通长300 mm×300 mm砖砌截水沟,拦截进入基坑的污水及雨水,沟侧砌120 mm厚砖,沟内侧采用M10砂浆抹面20 mm厚,沟底捣C10混凝土100 mm厚垫层。

为避免打桩引起的超孔隙水压力和挤土效应,采取降水井降低水压,确保管桩施工质量。

每隔50 m或阴转角处做1000mm×1000 mm×1000 mm集水井,通过水泵抽排至坑顶排水沟,再经沉淀池沉淀后排入市政管网。

4.工程桩保护措施。

在工程桩完成施工后还将开挖土方约3.8 m,为了避免工程桩的断裂及斜倒,桩间土采用人工开挖,小型挖机归堆,大型挖机装土,桩四周土均匀卸荷,避免对桩形成侧压力,在开挖过程中成约1∶2.5坡度,桩两侧土的高差不超过0.5 m,工程桩露出1米左右立即对其截桩,防止桩被撞断。

5.基坑实时监测分析。

基坑监测是深基坑施工过程中一个重要的安全保障措施,在基坑施工期间,应设立合理有效的监测系统,并严格按规范要求进行观测。

该工程除了要求施工单位和监理单位进行初步监测外,业主还另行委托了专业监测公司进行基坑监测。

专业公司在基坑施工过程中进行了地下水位、支护结构侧斜和顶部水平位移、基坑四周地面沉降、预应力锚索应力、周边市政道路及地下管线等全过程全方位监测,密集布置监测点,每天观测,及时了解基坑的位移、沉降等变化情况,及时发现基坑位移、沉降量过大或变化速度过快等异常现象。

监测公司每周出具监测报告,通过对观测数据的分析研究,及时与设计等有关单位进行研究,并采取快速有效的加固处理措施,做到精细化设计与施工,确保基坑施工安全。

三、结束语总之,深基坑的开挖与支护结构施工是一个系统工程,涉及面较广,在城市空间发展中的应用将越来越频繁,同时,也将面临更多更新的挑战,深基坑各种技术和管理方法将快速发展,并得到全面而深入的应用和推广。
