深井井点降水
深井井点降水方法

深井井点降水方法深井井点降水方法的原理是:通过人工枯井或钻井方式,向地下打孔,并将降水装置放入井孔中。
降水装置采用管道和泵补,将地下水吸引上来,再通过捕获系统将地下水转移到地面上进行测量。
通过测量地下水位的变化和抽取的地下水量,可以推算出地下水的补给状况和含水层的水量。
1.井点选址:根据研究目的、地质条件和水文地质背景,选择一个代表性的井点位置。
井点应位于目标水层上方,且至少要深达到含水层饱和带。
2.钻井或打孔:根据选定的井点位置,进行钻井或打孔操作。
钻井方法可以选择旋转钻井、打坨钻井等。
目标是将井孔钻至含水层,并保持井孔的完整。
3.安装降水装置:在井孔中安装降水装置,一般由降水管道、泵补系统和地面收集装置组成。
降水管道应断面光滑、无泄漏,并注意主要水流方向与降水管口的一致性。
4.连接电源和仪表:将降水装置与电源和仪表连接,以供泵补系统和水位仪表正常工作。
在连接时,需注意保证连接的牢固和接地的可靠。
5.运行降水装置:启动泵补系统,开始抽取地下水。
通过控制泵补系统的工作时间和频率,可以确定抽取地下水的速率和时间。
6.测量地下水位:通过安装在井口处的水位仪表,定期测量地下水位的变化。
将测量结果记录下来,并与抽水时间和水位变化对比分析,得出地下水补给状况。
7.测量地下水量:根据抽取的地下水和抽取时间,计算出单位时间内地下水的量。
可以使用流量计或容器等方法进行测量,并将结果记录下来。
1.含水层评估:通过测量地下水位和抽取地下水量,可以了解含水层的水平导水能力和补给能力。
这对地下水资源的评估和开发具有重要意义。
3.水资源管理:深井井点降水方法可以提供地下水资源的补给量和水质状况,对于地下水资源的合理利用和管理具有指导作用。
然而,深井井点降水方法也存在一些问题和局限性:1.地下水位的变化受到很多因素的影响,如气象因素、土壤渗透性、降水量等。
因此,对于长时间或季节性的调查需要考虑这些因素的影响。
2.一些地质条件下,含水层厚度较大或者井点位置比较偏僻,会增加钻井或打孔的难度和成本。
深井井点降水方案

1、深井井点降水。

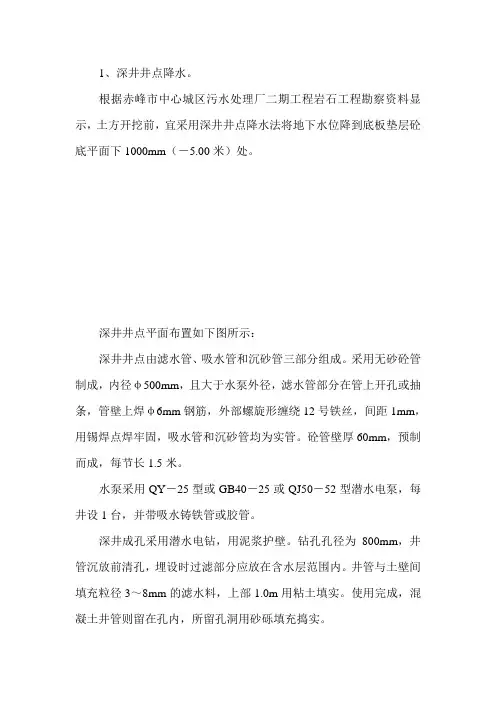

根据赤峰市中心城区污水处理厂二期工程岩石工程勘察资料显示,土方开挖前,宜采用深井井点降水法将地下水位降到底板垫层砼底平面下1000mm(-5.00米)处。
深井井点平面布置如下图所示:
深井井点由滤水管、吸水管和沉砂管三部分组成。
采用无砂砼管制成,内径φ500mm,且大于水泵外径,滤水管部分在管上开孔或抽条,管壁上焊φ6mm钢筋,外部螺旋形缠绕12号铁丝,间距1mm,用锡焊点焊牢固,吸水管和沉砂管均为实管。
砼管壁厚60mm,预制而成,每节长1.5米。
水泵采用QY-25型或GB40-25或QJ50-52型潜水电泵,每井设1台,并带吸水铸铁管或胶管。
深井成孔采用潜水电钻,用泥浆护壁。
钻孔孔径为800mm,井管沉放前清孔,埋设时过滤部分应放在含水层范围内。
井管与土壁间填充粒径3~8mm的滤水料,上部1.0m用粘土填实。
使用完成,混凝土井管则留在孔内,所留孔洞用砂砾填充捣实。
在上述降水方案中,为便于土方开挖,在基坑中间未设置井点。
如果在土方开挖到基底时,仍有少数污水现象时,沿基坑中心线再设置3~5个集水井,以弥补上述深井降水的不足。
由降水井排出的水,用临时钢管,排放到厂区边的河里。
深井井点降水

深井井点降水Document number【AA80KGB-AA98YT-AAT8CB-2A6UT-A18GG】深井井点降水依据标准:《建筑工程施工质量验收统一标准》GB50300-2001《建筑地基基础工程施工质量验收规范》GB50202-2002一、适用范围深井井点具有排水量大、降水深(15~50m)、不受土质限制等特点,适用于地下水丰富,基坑深(>lOm),基坑占地面积大的工程地下降水;流砂地区和重复挖方地区使用这种方法,效果更佳。
二、施工准备1、材料:无砂混凝土管(滤管)、滤网、3~8mm砂砾混合料、潜水钻机、泥浆车、泥浆泵、清水泵、潜水泵等。
2、作业条件:(1)现场三通一平已完成。
(2)地质勘测资料齐全,根据地下水位埋深、土层分布和基坑放坡系数,确定井点位置、数量和降水深度。
三、工艺流程井点测量定位——挖井口——安护筒钻机就位一钻孔——回填井底砂垫层——吊放井管——回填井管与孔壁间的砾石过滤层——洗井——井管内下设水泵、安装抽水控制电路——试抽水降水井正常工作——降水完毕拔井管——封井四、操作要点1、定位:根据设计的井位及现场实际情况,准确定出各井位置,并做好标记。
2、采用冲击钻成孔,孔径一般为600~800mm,用泥浆护壁,孔口设置护筒,以防孔口塌方,并在一侧设排泥沟、泥浆坑。
3、成孔后立即清孔,并安装井管。
井管下人后,井管的滤管部分应放置在含水层的适当范围内,并在井管与孔壁间填充砾石滤料。
4、安装水泵前,用压缩空气洗井法清洗滤井,冲除尘渣,直到井管内排出的水由浑变清,达到正常出水量为止。
5、水泵安装后,对水泵本身和控制系统作一次全面细致的检查,合格后进行试抽水,满足要求后转入正常工作。
6、观测井中地下水位变化,作好详细记录。
管井剖面图五、质量要求1、基坑周围井点应对称、同时抽水,使水位差控制在要求限度内。
2、井管安放应力求垂直并位于井孔中间,井管顶部应比自然地面高O.5m。
3、井管与土壁之间填充的滤料应一次完成,从井底填到井口下1.Om左右,上部采用不含砂石的粘土封口。
深井井点降水方法

深井井点降水方法深井井点降水方法是一种用来研究地下水系统的方法,主要用于了解地下水的水质、水位变化和水文地球化学特征。
它通过利用深井观测井筒内的水文地球化学参数,如水温、电导率、pH值、溶解氧、硫酸盐、硝酸盐、氯化物、重金属等的变化来研究地下水系统的特征,以及地下水与地表水之间的相互作用。
1.井点选择:首先需要选择适合进行深井井点降水研究的区域。
通常选择具有典型特征的区域,例如地下水丰富的地区、地下水严重受到污染的地区或具有较大地下水埋深的地区等。
2.井点建设:选择适合进行深井井点降水研究的深井点,通常需要钻探井点并安装井筒,以确保井筒能够达到地下水层。
井筒应该具备一定的抗干扰能力,以防止地表水或人为介入物质对井筒内的水文地球化学参数的干扰。
3.数据采集:在井筒内安装传感器或仪器,对水文地球化学参数进行实时或定期检测,例如对水温、电导率、pH值、溶解氧、硫酸盐、硝酸盐、氯化物、重金属等进行采集。
4.数据分析:通过对采集到的水文地球化学参数数据进行分析,可以了解地下水的水质、水位变化和水文地球化学特征。
可以利用地下水与地表水之间各参数的变化,确定地下水对地表水的补给关系、地下水层之间的水文连接性等。
5.结果解释:根据数据分析的结果,可以解释地下水系统的特征,例如地下水的水质特征、地表水对地下水的补给关系等。
这些结果可以用来指导水资源管理、保护和利用,以及环境应急响应等工作。
深井井点降水方法在地下水研究中具有重要的应用价值。
它通过对井筒内水文地球化学参数的监测,可以实时或定期地了解地下水的水质和水位变化,为地下水资源的管理和保护提供科学依据。
此外,它还可以帮助了解地下水与地表水之间的相互作用,为水环境管理提供决策依据。
总之,深井井点降水方法是地下水研究中一种重要的方法,它可以帮助我们更好地了解地下水系统的特征和变化。
深井降水计算方法

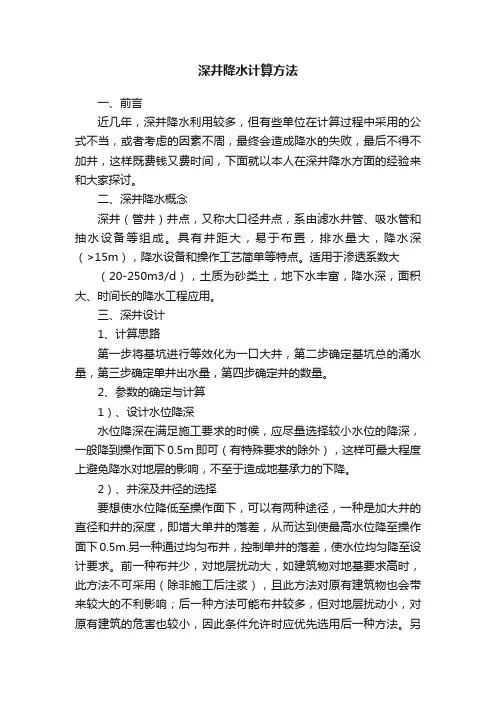

深井降水计算方法一、前言近几年,深井降水利用较多,但有些单位在计算过程中采用的公式不当,或者考虑的因素不周,最终会造成降水的失败,最后不得不加井,这样既费钱又费时间,下面就以本人在深井降水方面的经验来和大家探讨。
二、深井降水概念深井(管井)井点,又称大口径井点,系由滤水井管、吸水管和抽水设备等组成。
具有井距大,易于布置,排水量大,降水深(>15m),降水设备和操作工艺简单等特点。
适用于渗透系数大(20-250m3/d),土质为砂类土,地下水丰富,降水深,面积大、时间长的降水工程应用。
三、深井设计1、计算思路第一步将基坑进行等效化为一口大井,第二步确定基坑总的涌水量,第三步确定单井出水量,第四步确定井的数量。
2、参数的确定与计算1)、设计水位降深水位降深在满足施工要求的时候,应尽量选择较小水位的降深,一般降到操作面下0.5m即可(有特殊要求的除外),这样可最大程度上避免降水对地层的影响,不至于造成地基承力的下降。
2)、井深及井径的选择要想使水位降低至操作面下,可以有两种途径,一种是加大井的直径和井的深度,即增大单井的落差,从而达到使最高水位降至操作面下0.5m.另一种通过均匀布井,控制单井的落差,使水位均匀降至设计要求。
前一种布井少,对地层扰动大,如建筑物对地基要求高时,此方法不可采用(除非施工后注浆),且此方法对原有建筑物也会带来较大的不利影响;后一种方法可能布井较多,但对地层扰动小,对原有建筑的危害也较小,因此条件允许时应优先选用后一种方法。
另外井深还要考虑单井的出水量与自已现有的水泵配套。
井深主要是根据水位降深、所需要的单井出水能力、水泵的进水口的位置、含水层的厚度、及泥浆淤积深度等因素进行选择。
井径的选择要综合考虑以下几种因素:A、单井要求的出水量;B、水泵的直径;C、当地施工机械,及井管的规格,如选用市场常用的规格,价格可能会便宜对控制成本有益。
3)、渗透系数的选择渗透系数是降水计算中重要的参数,此参数可以从地质报告中选取,但在大面积布井前,须重新验证,或者搜集附近的实际数据作为参考。
深井井点降水方案

深井井点降水方案1. 引言深井井点降水是一种用于地下水补给的重要技术手段。
通过建设深井井点,引导地表降水直接进入地下水层,实现地下水的补充和补给。
深井井点降水方案在水资源管理和地下水利用方面发挥着重要作用。
本文将介绍深井井点降水方案的主要内容和关键步骤。
2. 方案设计2.1 选择井点位置在设计深井井点降水方案时,首先需要选择合适的井点位置。
井点位置的选择应基于以下几个因素:•地下水资源分布状况:选择地下水资源丰富的地区,确保降水能够有效补给地下水层。
•降水量分析:对历史降水量进行分析,选择降水量相对较高的地区。
•地质条件:考虑地下水层的地质条件,选择适合建设井点的地层。
2.2 设计井点结构在选择井点位置后,需要进行井点结构的设计。
井点结构包括井筒和沉淀池两部分。
2.2.1 井筒设计井筒是井点中的主体部分,用于收集地表降水并引导至地下水层。
井筒的设计要考虑以下几个因素:•井筒深度:需要根据地下水层深度和降水情况确定井筒的深度,在保证井点稳定和降水能够补给地下水层的前提下确定井筒的深度。
•井筒直径:井筒直径的选择要满足降水流量的需求,同时考虑施工的可行性。
•井筒材料:井筒材料一般选择耐腐蚀性强、寿命长的材料,如混凝土或钢筋混凝土。
2.2.2 沉淀池设计沉淀池是井筒下部的一个空间,用于沉淀井筒收集的降水并净化。
沉淀池的设计要满足以下要求:•容积大小:沉淀池的容积要足够大,以确保降水能充分沉淀和净化。
•污泥处理:需要考虑污泥的处理方法,可以采用人工清理或定期维护的方式进行处理。
3. 方案实施3.1 建设施工深井井点降水方案的建设需要经过以下步骤:•地勘勘察:通过地质勘查确定井点的地质条件。
•设计施工图纸:根据勘察结果进行施工图纸的设计。
•施工准备:组织必要的人力和物资,制定施工计划。
•施工过程:根据施工图纸进行井点的建设和安装。
3.2 方案运行方案实施后,需要进行方案运行和管理。
方案运行的关键点包括:•降水监测:定期对井点降水进行监测,确保降水量符合预期。
深井井点降水

5.成孔根据土质条件和成孔深要求,采用冲击钻钻孔(CZ-22)、回转钻钻孔、潜水电钻钻孔,用泥浆护壁,孔口设置护壁,以防止孔口塌方,并在一侧设排泥沟、泥浆坑。成孔后立即安装管,乙方塌方。
9.井管使用完毕用吊车将井管口套紧徐徐拔出,滤水管洗净后再用,拔除后所留的
孔洞用砂砾填充、捣实。
五、质量要求
1.基坑内不积水,排水沟排水畅通,排水沟坡度偏差控制在0.15%。
2.井管垂直度偏差控制在1%。
六、安全措施
1.设专人统一指挥、调度,以保证不发生事故
2.操作人员,必须穿胶底鞋,接电要安全可靠,并设专门保护性接地导线,避免火线跑电发生危险。如出现故障,应立即切断电源修理;使用电线如已有磨损,应及时更换。
3.排水管Φ400mm钢管或混凝土管,并设0.3%的坡度,与附近下水道接通。
4.成孔设备有CZ型冲击钻机、回转钻机、潜水钻机及配套卷扬机等。
三、作业条件
1.根据本工程特点,采用CZ-22型冲击钻。
2.按照施工组织设计布置降水井点。
四、施工操作工艺
3.深井井点沿基坑周围距离边坡1m呈环行布置,井点深入到渗水层7m,比所需降水深度深7m,间距25m。
6.深井井点沉放前应清孔,一般用压缩空气清洗井或用吊筒反复上下取出泥渣洗井
7.井管下设时,将预先制作好的井管用吊车分段下设,分段焊接牢固,直下到井底。下入后及时在井管与土壁间用铁锹分层填充砂砾滤料,一次连续完成,填到井口下1m左右,上部采用不含砂石的粘性土封口。之后8h内进行洗井。
8.潜水泵在安装前,进行细致检查确认无问题后使用。
深井井点降水施工方案

深井井点降水施工方案一、背景介绍近年来,随着城市建设的不断发展,地下施工越来越普遍。
深井井点降水是在地下施工过程中,为了降低地下水位而采取的一种有效方法。
本文将介绍深井井点降水的施工方案。
二、施工原理深井井点降水是通过在地下施工区域开挖深井,并通过井点将地下水抽出来,从而降低地下水位的方法。
井点降水通常采用井点散水和井点抽水两种方式。
•井点散水:将开挖区域周围的地下水通过喷淋、渗井等方式分散排出。
•井点抽水:通过井点安装抽水泵将地下水抽出,并通过管道排出。
三、施工步骤1.方案设计:根据地下施工区域的特点和要求,确定深井的布置位置、井点数量和排水量等参数,设计降水方案。
2.准备工作:–井点开挖:根据设计要求,在地下施工区域开挖深井,并确保井点的合适位置和良好的井筒结构。
–抽水设备准备:准备足够的抽水泵和管道等设备,并保证其正常运行。
–材料准备:准备好喷淋系统所需的管道、喷头等材料。
3.施工依据:–井点散水:根据散水排水量确定喷淋系统的设置,包括喷淋管道数量和布置、喷头间距等。
–井点抽水:根据抽水量和抽水时间确定抽水泵的设置,包括抽水泵数量、功率和运行时间等。
4.施工过程:–井点散水:将喷淋系统与井点连接,调试喷淋系统的水流、压力等参数。
–井点抽水:将抽水泵安装于井点,并通过管道将地下水排出。
5.监测与调整:施工过程中需要对降水效果进行监测,并根据实际情况调整喷淋系统和抽水泵的参数,以达到降水效果最佳化。
6.施工结束:当地下水位达到设计要求后,停止抽水或散水工作,拆除相关设备。
四、施工注意事项1.安全措施:在施工过程中,要确保施工现场的安全,合理设置警示标志,加强施工人员的安全教育。
2.环保要求:在井点降水过程中,要合理处理抽出的地下水,避免对周围环境造成污染。
3.施工进度:要合理安排施工进度,尽量缩短施工时间,减少对周围地下水环境影响的时间。
4.监测设备:在施工过程中,应该配备适当的地下水位监测设备,及时监测地下水位的变化情况,并据此进行调整。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
xx井点降水
深井井点降水是在深基坑的周围埋置深于基底的井管,使地下水通过设置在井管内的潜水电泵将地下水抽出,使地下水位低于坑底。
本法具有排水量大,降水深(>15m),不受吸程限制,排水效果好;井距大,对平面布置的干扰小;可用于各种情况,不受土层限制;成孔(打井)用人工或机械均可,较易于解决;井点制作、降水设备及操作工艺、维修均较简单,施工速度快;如井点管采用钢管、塑料管,可以整根拔出重复使用;单位降水费用较轻型井点低(80~120元/m2)等优点;但一次性投资大,成孔质量要求严格。
本工艺标准适用于渗透系数较大(10~250m/d)、土质为砂类土(或有流砂和重复挖填土)、地下水丰富、降水深(15~50m)、时间长的深井井点降水工程。
一、主要机具设备
深井井点机具设备由井管和潜水泵、排水管等组成。
1、井管
由滤水管、吸水管和沉砂管三部分组成,可用钢管、塑料管或混凝土管制成,管径一般为300~357mm,内径宜大于潜水泵外径50mm。
(1)滤水管
长一般为3~9m,通常在钢管上分三段轴条(或开孔),在轴条(或开孔)后的管壁上焊ф6mm垫筋,要求顺直,与管壁点焊固定,在垫筋外螺旋形缠绕12号铁丝,间距1mm,与垫筋用锡焊焊牢,或外包10孔/cm2
和40xx/cm2
镀锌铁丝网各两层或尼龙网。
上下管之间用对焊连接。
当土质较好,深度在15m内,亦可采用外径380~600mm、壁厚50~60mm、长1.2~1.5m的无砂混凝土管作滤水管,或在外再包棕树皮二层作滤网。
(2)吸水管
采用与滤水管同直径钢管制成。
(3)沉砂管
一般采用与滤水管同直径钢管,下端用钢板封底。
2、水泵
用QY-25型或QW-25型、QB40-25型潜水电泵,或QJ50-52型浸油式潜水电泵或深井泵。
每井一台,带吸水铸铁管或胶管,并配上一个控制井内水位的自动开关,在井口安装阀门,以便调节流量的大小,阀门用夹板固定,每个基坑井点群应有2台备用泵。
3、排水管
用ф325-500mm钢管或混凝土管,并设3%的坡度,与附近下水道接通。
4、成孔设备
有CZ型冲击钻机、回转钻机、潜水钻机及配套卷扬机等。
二、作业条件
1、地质勘探资料具备,根据地下水位深度、土的渗透系数和土质分布己确定降水方案。
2、基础施工图纸齐全,以便根据基层标高确定降水深度。
3、己编制施工组织设计,确定基坑放坡系数、井点布置、数量、观测井点位置、泵房位置等,并已测量放线定位。
4、现场三通一平工作已完成,并设置了排水沟。
5、井点管及设备已购置,材料已备齐,并已加工和配套完成。
三、施工操作工艺
1、深井井点一般沿工程基坑周围离边坡上缘0.5~1.5m呈环形布置;当基坑宽度较窄,亦可在一侧呈直线形布置;当为面积不大的独立深基坑,亦可采取点式布置。
井点宜深入到透水层6~9m,通常还应比所需降水的深度深6~8m,间距一般相当于埋深,为10~30m。
2、xx井点一般施工工艺程序是:
井点测量定位→挖井口、安护筒→钻机就位→钻孔→回填井底砂垫层→吊放井管→回填井管与孔壁间的砂砾过滤层→洗井→井管内下设水泵、安装抽水控制电路→试抽水→降水井正常工作→降水完毕拔井管→封井
3、成孔可根据土质条件和孔深要求,采用冲击钻钻孔(CZ-22或CZ-20型)、回转钻钻孔、潜水电钻钻孔,用泥浆护壁,孔口设置护筒,以防孔口塌方,并在一侧设排泥沟、泥浆坑。
孔径应较井管直径每边大150~250mm,钻孔深度当不设沉砂管时,应比抽水期内可能沉积的高度适当加深。
成孔后应立即安装井管,以防塌方。
4、深井井管沉放前应清孔,一般用压缩空气洗井或用吊筒反复上下取出泥渣洗井,或用压缩空气(压力为0.8MPa,排气量为12m3/min)与潜水泵联合洗井。
5、井管下设时,将预先制作好的井管用吊车或三木搭借卷扬机分段下设,分段焊接牢固,直下到井度。
井管安放应力求垂直,并位于井孔中间;管顶部比自然地面高500mm左右。
当采用无砂混凝土管作井管,可在成孔完孔后,逐节沉入无砂混凝土管,外壁绑长竹片导向,使接头对正。
井管过滤部分应放置在含水层适当范围内,井管下入后,及时在井管与土壁间用铁锹分层填充砂砾滤料。
粒径应大于滤网的孔径,一般为3~8mm细砾石。
填滤料要一次连续完成,从底填到井口下1m左右,上部采用不含砂石的粘土封口。
管周围填砂滤料后,安设水泵前应按规范先清洗滤井,冲除沉渣。
一般采用压缩空气洗井,洗井应在下完井管、填好滤料、封口后8h内进行,一气呵成,以免时间过长,护壁泥皮逐渐老化,难以破坏,影响渗水效果。
6、潜水泵在安装前,应对水泵本身和控制系统作一次全面细致的检查。
如无问题,始可放入井中使用。
深井内安设潜水电泵,可用绳索吊入滤水层部位,带吸水钢管的应用吊车放入,上部应与井管口固定。
设置深井泵的电动机座应安设平稳,转向严禁逆转(宜有止回阀)。
潜水电动机、电缆及接头应有可靠绝缘,每台泵应配置一个控制开关。
主电源线路沿深井排水管路设置。
安装完毕应进行试抽水,满足要求后始转入正常工作。
7、井管使用完毕,用吊车或三木搭借助钢丝绳、倒链,将井管口套紧徐徐拔出,滤水管拔出洗净后再用,拔出后所留的孔洞用砂砾填充、捣实。
四、质量标准
1、井点管埋设位置、间距、深度应符合设计要求,垂直度就小于井深
/100。
2、井点埋设井底沉渣厚度应小于80mm,使用应无严重淤塞,没有出水不畅或死井等情况。
3、最低降水xx应符合设计要求。
五、xx
1、冲、钻孔机操作时应安放平稳,防止机具突然倾倒或钻具下落,落成人员伤亡或设备损坏。
2、已成孔尚未下井点前,井孔应用盖板封严,以免掉土或发生人员安全事故。
3、各机电设备应由专人看管,电气必须一机一闸,严格接地、接零和安漏电保护器,水泵和部件检修时必须切断电源,严禁带电作业。
六、施工注意事项
1、井点使用时,基坑四周井点对称、同时抽水,使水位差控制在要求的限度内。
2、靠近建筑物的深井,应使建筑物下及与附近水位差保持不大于1m,以免造成建筑物不均匀沉降而出现裂缝。
为此要加强水位观测,当水位差过大时,应立即采取措施补救。
3、井点供电系统应采用双线路,防止中途停电或发生其他故障,影响排水。
必要时设置能满足施工要求的备用发电机组,以防止突然停电,造成水淹基坑。
4、潜水泵在运行时应经常观测水位变化情况、检查电缆线是否和井壁相碰,从防磨损后水沿电缆芯掺入电动机内。
同时还须定期检查密封的可靠性,以保证正常运转。
