8号地块首层钢筋验收验收会议纪要
钢筋验收会议纪要模板

钢筋验收会议纪要
外架支撑的搭设与脚手架及水平垂直防护应按要求搭设,并请监理单位复核同意后,方可进行混凝土浇筑。
同意验收。
五、质监站:
1、加强梁、板、柱、墙的钢筋保护层厚度控制;
2、严格按照设计施工图预留的孔洞及预埋件进行埋设;
3、模板、外架的支持系统严格按照专项施工方案进行搭设,在浇筑混凝土之前再次对支持系统进行检查并确认。
六、主持人总结:
1、严格按各参建单位意见进行整改。
2、完善会议纪要。
XXXXXX
XXXX工程项目部
2016年11月7日
会签栏:
建设单位:XXXXX
监理单位:XXXXX
施工单位:XXXX。
钢结构验收会议纪要(安全)

钢结构验收会议纪要(安全)
会议概要
- 日期: [填写日期]
- 参会人员: [列出参会人员的姓名]
- 会议主题: 钢结构验收会议(安全)
会议内容
钢结构安全验收标准
- 与国家钢结构安全标准相符。
- 核查了钢结构设计文件的完整性和合规性。
钢结构材料验收
- 检查钢结构材料的质量证明文件,确保符合相关标准。
- 确认钢材到货数量和质量与订单一致。
施工过程安全控制
- 确保施工过程中的人员安全措施已采取。
- 检查施工现场的临时围护设施是否完善。
成果与问题
- 验收合格的钢结构已达到设计要求,并符合相关安全标准。
- 在材料验收过程中发现了一些质量问题,已与供应商取得联系解决。
- 会议探讨了施工过程中暂时存在的安全隐患,并提出了解决方案。
下一步计划
- 确认与供应商沟通的进展情况,解决材料质量问题。
- 继续监督施工现场的安全措施执行情况,确保施工安全。
- 安排下一次钢结构验收会议(安全)的时间和地点。
结论
- 钢结构验收会议(安全)旨在确保钢结构的质量和安全符合相关标准。
- 下一步的行动计划将有助于保证项目顺利进行和安全进行。
---
_以上内容为钢结构验收会议纪要(安全)的简要叙述,旨在记录会议内容和决议。
具体细节和所需的进一步行动请参阅会议记录和相关文件。
_。
钢结构验收会议纪要(报告)

钢结构验收会议纪要(报告)
本文档记录了钢结构验收会议的主要讨论和决策结果。
会议基本信息
日期:[填写日期]
地点:[填写地点]
参会人员:[列出参会人员名单]
议题讨论
1.钢结构安全性评估
讨论了验收前对钢结构的安全性评估结果。
评估结果显示钢结构符合相关标准和要求。
2.钢结构质量检查
参考质量报告,对钢结构进行了全面的检查。
检查结果显示钢结构没有明显质量问题或安全隐患。
3.职责分工和验收标准
讨论了各方在钢结构验收中的职责和分工。
确定了验收标准和要求,包括结构强度、连接可靠性、材料合
格性等。
4.开放讨论和问题解答
与与会人员就相关问题进行了开放讨论,并解答了提出的问题。
决定与结论
通过钢结构安全性评估和质量检查,会议一致同意验收通过。
强调各方遵守验收标准和要求,确保钢结构的安全和可靠性。
整理出验收报告,并将报告分发给与会人员和相关部门。
下一步行动
列出下一步的行动计划和负责人]
以上是本次钢结构验收会议的纪要,感谢各位的参与。
CC: [需要抄送的相关人员]。
地梁钢筋-验收纪要

XXXXXX地梁钢筋验收会议纪要时间:2010年10月4日上午10点地点:XXXX项目工程部会议室参加单位及人员:质检站:设计单位:建设单位:施工单位:监理单位:纪录整理:今天上午召开XXXX地梁钢筋验收会议,参建各方到现场对地梁钢筋制作、绑扎等进行了认真检查,希望大家各抒己见。
一、施工单位发言(见附页)二、监理单位发言(见附页)三、设计单位发言经过现场实地检查,钢筋规格、数量、间距都没有什么问题,只是在钢筋绑扎成型有些零乱,部分腰筋锚固长度没有到位,希望施工方立即整改。
四、建设单位发言上次进行XX孔桩验收时,建议在地梁施工时,两边砌砖、确保钢筋表面不粘土。
但施工方没有执行,导致现在地梁钢筋粘了许多泥浆,希望你们安排工人给予清洗。
在固定柱筋时,要保证柱子的尺寸,柱子要校正,避免中心线偏差。
五、质监站建议根据现场查看情况,提几点建议:1、地梁钢筋绑扎没有什么大问题,但箍筋定位不是很规范,这从抗震角度来讲,是不允许的。
2、地梁工作面比较窄,钢筋上粘了很多泥浆,在浇筑砼前要清洗干净,确保砼对钢筋的握裹力,满足抗震规范要求。
3、在浇筑砼时,要先把桩浇筑到平地梁底面,然后挖一个集水坑,对所有地梁钢筋进行冲洗。
4、在安全文明施工方面,要加强1#车道杂物清理、C区周边的临边防护工作。
比如:围墙边上的圆形揽拌机和堆放的木板要即时卸货,防止安全事故发生。
综上所述,对存在的质量问题、安全隐患,在砼浇筑前要尽快加以整改,满足施工规范要求。
XXXXX监理咨询有限公司XXXX监理部二O一O年十月五日主送:业主重庆XXXX集团XXXX项目部存档。

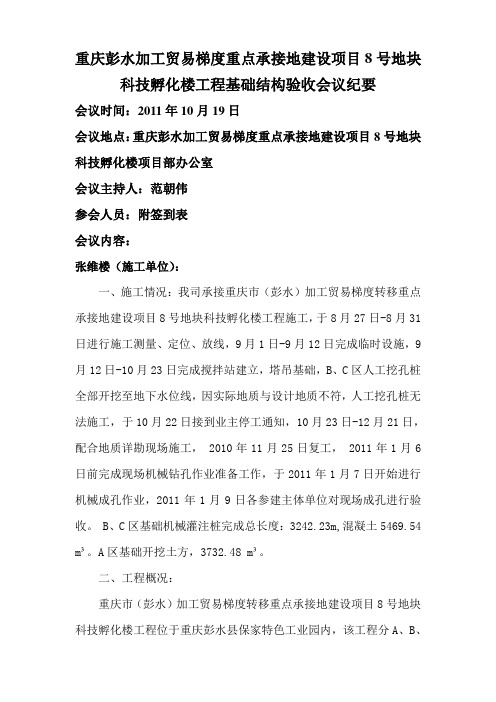

8号地块基础结构验收会议纪要

重庆彭水加工贸易梯度重点承接地建设项目8号地块科技孵化楼工程基础结构验收会议纪要会议时间:2011年10月19日会议地点:重庆彭水加工贸易梯度重点承接地建设项目8号地块科技孵化楼项目部办公室会议主持人:范朝伟参会人员:附签到表会议内容:张维楼(施工单位):一、施工情况:我司承接重庆市(彭水)加工贸易梯度转移重点承接地建设项目8号地块科技孵化楼工程施工,于8月27日-8月31日进行施工测量、定位、放线,9月1日-9月12日完成临时设施,9月12日-10月23日完成搅拌站建立,塔吊基础,B、C区人工挖孔桩全部开挖至地下水位线,因实际地质与设计地质不符,人工挖孔桩无法施工,于10月22日接到业主停工通知,10月23日-12月21日,配合地质详勘现场施工, 2010年11月25日复工, 2011年1月6日前完成现场机械钻孔作业准备工作,于2011年1月7日开始进行机械成孔作业,2011年1月9日各参建主体单位对现场成孔进行验收。
B、C区基础机械灌注桩完成总长度:3242.23m,混凝土5469.54 m³。
A区基础开挖土方,3732.48 m³。
二、工程概况:重庆市(彭水)加工贸易梯度转移重点承接地建设项目8号地块科技孵化楼工程位于重庆彭水县保家特色工业园内,该工程分A、B、C三个区,为办公用房,总建筑面积31301.96m²,占地面积:6166.24 m²,A区共4层,±0.000以下1层,±0.000以上三层,B区共9层,±0.000以上八层,±0.000以下1层,C区共9层,±0.000以上八层,±0.000以下1层,±0.000相当于海拔高程259.1m,建筑总高度36.5m(±0.000至檐口),基础A区为柱下条型基础,持力层为经人工压实后的砂土,地基承载力特征值≥160Kpa,采用200mm厚分层压实连续碾压3遍,压实系数不小于0.97。
钢筋验收会议纪要

钢筋验收会议纪要日期:YYYY年MM月DD日地点:XX大厦XX会议室主持人:XXX与会人员:•XXX(部门负责人)•XXX(设计师)•XXX(建筑工程师)•XXX(钢筋检验员)•XXX(施工队代表)会议目的本次会议的主要目的是就本建筑项目的钢筋验收情况进行讨论和总结,并确保钢筋的质量符合相关标准和要求。
会议内容1. 钢筋验收进展情况的汇报和讨论首先,XXX钢筋检验员对本项目的钢筋验收进展情况进行了汇报。
经过详细讨论和研究,与会人员对验收进展表示满意,并认为目前的钢筋验收工作进行得顺利。
2. 钢筋质量问题的讨论和解决方案的制定对于目前已验收的钢筋材料中出现的质量问题,与会人员进行了详细讨论。
经过多方意见交流和权衡,达成以下共识:•对于存在质量问题的钢筋材料,将予以拒收,并要求供应商重新提供符合要求的钢筋。
•加强与供应商的沟通和协调,确保后续供应的钢筋质量符合相关标准和要求。
•提升施工队的施工质量意识,加强对钢筋施工过程的监督和管理。
3. 钢筋验收标准和要求的明确和确认本次会议进一步讨论了钢筋验收的标准和要求,并对已有的验收标准进行了进一步明确和确认。
与会人员在充分沟通和讨论的基础上,一致同意以下钢筋验收标准和要求:•钢筋的材料符合国家标准,具有合格证明。
•钢筋的表面应光滑、无裂缝、锈蚀等缺陷。
•钢筋的尺寸、形状和重量应符合设计要求。
•钢筋的弯曲和牵拉性能应满足相关标准。
4. 下一步工作安排在会议的最后,与会人员对下一步工作进行了安排:•钢筋检验员将继续监督和执行钢筋的验收工作,确保质量符合要求。
•设计师将根据会议确定的验收标准和要求,对已验收的钢筋进行再次核对和确认。
•建筑工程师将紧密配合施工队,加强对钢筋施工过程的监督和管理,确保施工质量。
•施工队代表将积极配合并落实施工方案,确保施工进度和质量。
会议总结本次钢筋验收会议充分讨论了钢筋验收的进展情况、质量问题和验收标准要求,并制定了下一步工作安排。
钢筋首件工程会议纪要
钢筋首件工程会议纪要
会议主题:钢筋首件工程验收会议
会议时间:2022年5月15日
会议地点:公司会议室
主持人:XXX
与会人员:项目经理、钢筋工程师、监理工程师、施工队负责人
会议目的:对钢筋首件工程进行验收,并记录会议讨论的结果和相关事宜。
会议纪要:
1. 会议开始前,主持人对会议目的进行了简要介绍,并强调了验收工作的重要
性和严谨性。
2. 项目经理向与会人员汇报了钢筋工程的进展情况,包括施工进度、施工质量
等方面。
3. 钢筋工程师详细介绍了钢筋工程的技术要求和验收标准,并强调了钢筋工程
对工程质量和安全的重要性。
4. 监理工程师对钢筋工程的验收流程进行了说明,包括验收前的准备工作、验
收过程中的注意事项等。
5. 施工队负责人介绍了钢筋工程施工中遇到的困难和问题,并提出了解决方案。
与会人员共同讨论并对解决方案进行了评估和修改。
6. 会议讨论了钢筋工程的质量验收标准,确认了验收标准的准确性和可行性,
并达成一致意见。
7. 钢筋工程师根据会议讨论的结果,整理了一份详细的验收方案,并提交给与会人员审查。
8. 会议结束后,与会人员对会议结果进行了总结和评价,认为会议讨论充分,各方意见得到了充分考虑。
9. 项目经理指示施工队按照会议讨论的结果进行钢筋工程的质量验收,并确定了验收时间和相关人员的职责分工。
10. 会议纪要经与会人员确认后,由主持人进行签字并分发给各相关部门,作为后续工作的参考和依据。
会议纪要结束。
钢筋验收会议纪要1
钢筋验收会议纪要1
会议时间:20XX年XX月XX日
会议地点:XX工地办公室
会议主题:钢筋验收
会议成员:
1. 项目经理:XXX
2. 建设单位代表:XXX
3. 设计单位代表:XXX
4. 施工单位代表:XXX
5. 监理单位代表:XXX
会议内容:
1. 项目经理首先对钢筋验收工作的重要性进行了强调,并明确了各方的责任和义务。
2. 设计单位代表介绍了本项目的钢筋设计原则和技术要求,并说明了验收标准和流程。
3. 施工单位代表对施工过程中可能遇到的难点和问题进行了分析和总结,并提出了解
决方案。
建议在施工过程中加强质量控制和监督。
4. 监理单位代表对之前的钢筋验收情况进行了总结,并提出了对今后验收工作的改进
意见。
建议加强对施工单位的培训和指导,以确保验收工作的准确性和规范性。
5. 建设单位代表强调了项目进度和质量的重要性,并对各方提出的建议进行了讨论和研究。
确定了今后的工作安排和责任分工。
6. 会议最后,项目经理对会议讨论内容进行了总结,并强调了大家共同努力,确保钢筋验收工作的顺利进行。
会议记录人:XXX
会议结束时间:XX时XX分。
验收会议纪要15篇
验收会议纪要验收会议纪要15篇在学习、工作、生活中,会议纪要在处理事务上起到的作用越来越大,会议纪要是在会议记录基础上经过加工、整理出来的一种记叙性和介绍性的文件。
拟起会议纪要来就毫无头绪?以下是小编整理的验收会议纪要,仅供参考,欢迎大家阅读。
验收会议纪要1参加人员:会议主题:汇报沟通工作中进度检查、质量动态、组织建设、造价变动、部门协调及上周例会追踪等工作;会议内容:一、xx二期1、上周例会问题跟进:2、进度检查:(1)1#楼(xxx公司)5层砼浇筑完成,东单元六层完成60%;2#楼7层砼浇筑完成,东单元8层完成,南面回填土完成80%,,土方开挖西半部完成40%,本月进度计划可控;3#楼(xxx公司)4层完成,5层东单元完成80%;4#楼东单元8层完成50%,西单元7层完成50%;5#楼(河南三建)32层钢筋、模板完成70%,16层以下砌体完成,构造柱13-14层完成;6#楼32层完成90%,中、东单元19层-20层砌筑完成;7#楼(xxx公司)砌体东单元19层完成,中单元18层、西单元13层完成,粉刷内墙7层完成;8#楼砌体13层完成;9#楼(xxx公司)23层完成,砌体13层完成80%,地下车库顶板浇筑完成1/5(第一段完成),第二段钢筋绑扎完成,第三、四段顶板钢筋绑扎完成20%;10#楼20层完成,21层钢筋模板完成70%;11#楼18层完成60%(木工紧张),地库南半部顶板钢筋完成,北半部钢筋完成30%;12#楼20层完成,5层砌体完成。
(2)幼儿园下周二可以拿到规划许可证。
(3)现在通知幼儿园消防公司及时办理消防审查意见书。
(4)天然气8月中下旬能完成。
3、质量动态:(1)7#、8#主体验收提出的问题,已安排整改,23日要求对整改情况进行验收,5#、6#路外墙质量缺陷要求监理单位派专人检查跟踪整改,沉降观测工作正在进行。
(2)蒸压砖加渣红砖颗粒问题,现场已全面排查,已经进场的砖全部退场。
钢筋验收会议纪要
钢筋验收会议纪要篇一:钢筋验收会议纪要钢筋验收会议纪要一.参加人员:设计单位:吕连云、袁泉水建设单位:彭其宏、杨刚、陈旺施工单位:欧邦勇、阴传文、刘远江、廖先伟质检站:张邦勇、何初雨、黄利容二.时间:20XX年12月29日三.地点:施工现场监理办公室四,会议内容:遵义德宝贵园工程a2栋转换层钢筋于20XX年12月29日安装完毕,参建各方先到施工现场对已绑扎的钢筋进行检查,然后在现场监理办公室开会,会议内容如下:(一)施工单位技术负责人欧邦勇介绍施工情况及质量控制:a2栋转换层于12月7日开始施工,所用钢筋全部有质量检查报告及合格证,并在监理代表见证下送实验室检验达到要求,所有焊接接头按规定取样做试验达到要求,施工前先对班组进行技术交底,严格按照设计图、03G101-1标准图集及施工验收规范组织施工,对存在的绑扎质量问题进行了认真整改,达到了设计图和施工规范的合格要求,质量等级自评合格,请参建各方验收。
(二)设计单位结构设计负责人袁泉水:1梁腰筋锚入梁柱满足锚固长度要求即可。
2柱端弯钩不能割断。
3梁扰度较大,混凝土容易开裂,浇筑混凝土时要注意,注意混凝土的养护。
4梁上的标准层柱插筋全部插入梁底且做弯锚,已制作的柱插筋全部换掉。
5混凝土体积大,强度要控制好,6同意转换层钢筋验收。
(三)监理公司总监代表苏必强:1质量上袁工提出的问题请施工单位在浇筑混凝土前整改好。
2.施工单位及时报送混凝土冬季施工方案。
3施工单位将施工方案报送监理公司后可以浇筑混凝土。
4设计图明确直径22以上钢筋按机械连接,现在是气压焊连接,设计单位能否出具书面意见?(设计负责人袁泉水答复,规范上明确宜用机械连接而不是必须用机械连接)4.同意钢筋分项工程为合格工程。
(四)建设单位陈旺发言:浇筑混凝土必须按规范留施工缝,混凝土泵管必须正确设置,不能扰动混凝土,浇筑混凝土时必须保证照明,监护人员必须到位。
建设单位杨刚发言:以后验收必须有发言稿并报送各种资料,浇筑混凝土前完善有关手续,做好人行通道,完善以上工作后可以浇筑混凝土。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
重庆市彭水加工贸易梯度重点承接地建设项目8号地块科技孵化楼工程首层钢筋验收会议纪要
会议时间:2011年5月20日
会议地点:重庆市彭水加工贸易梯度重点承接地建设项目8号地块科技孵化楼项目部办公室
会议主持人:范朝伟
参会人员:见签到表
会议内容:
施工单位:
1、工程概况:
工程名称:保家工业园区8号地块科技孵化楼,房屋占地面积6166.24平方米,总建筑面积31301.936平方米, B区一层建筑面积1831.72m2,建筑高度36.5m,负一层层高4.1m(桩顶至正负零)。
楼层为8/-1F,钢筋混凝土框架结构,抗振设防六度。
2、首层钢筋用料:柱纵向受力钢筋HRB-335直径18~25,箍筋HPB235直径10@100,梁纵向受力钢筋HRB400直径14~22,箍筋HPB235直径6@100/200(8@100/200)。
板钢筋全部为冷扎带肋钢,主要为直径7mm@160~180,局部用直径9mm@160~200。
负弯矩筋主要为直径7mm@150~200, 局部用直径9mm@150~9mm@,14-19/A-A′短向直径7mm@160,长向9mm@9mm@双层双向。
3、材料送检情况:原材料送检全部合格,柱钢筋连接采用直螺纹连接和电渣压力焊,直螺纹抽样一组,电渣压力焊抽样三组,送样全部合格。
梁钢筋连接采用单面搭接焊,抽样四组,送样全部合格。
4、在施工过程中,严格按施工设计图施工,参照国家标准图集及相应的规程规范。
纵向受力钢筋接头相互错开,接头百分率小于等于百分之五十,接头位置合理。
5、经项目部自检,自检合格,达到了钢筋隐蔽混凝土浇筑条件,特向各参建单位申请验收。
监理单位:
钢筋原材料、钢筋焊接经现场抽样送检合格,施工单位严格按设计及现行施工规范施工,钢筋的品种规格、间距、连接、绑扎符合设计和规范要求。
在进入下一工序浇筑砼时要控制好模板的保护层厚度,浇筑砼要振捣密实。
同意验收。
设计单位:
经现场察看,首层钢筋的安装规格、间距、连接、绑扎符合设计要求,钢筋连接、绑扎观感质量良好,原材送检合格,资料齐全,同意验收。
建设单位:
总体来说,该工程施工质量良好,钢筋质保资料齐全、送检资料均合格,建议在进入下一工序施工及以后的施工过程中,要加强现场安全管理,杜绝安全事故发生,同时要确保工程质量,同意该工程首层钢筋验收。
质监单位:
本工程组织验收程序合法,抽样送检资料齐全合格,但在浇筑砼时要控制好模板的保护层厚度,所有原材必须先检后用,试块要按要求留取,同意验收,进行下一工序施工。
建设单位(签章):重庆市彭水县工业园区建设实业有限责
任公司
施工单位(签章):重庆彭水永丰建筑安装工程有限公司
监理单位(签章):重庆佳兴建设监理有限公司
设计单位(签章):重庆轻工设计院
二O一一年五月二十日。
