辽宁定额的讲解
辽宁省装饰装修工程计价定额宣贯材料

辽宁省装饰装修工程计价定额宣贯材料一、《辽宁省装饰装修工程计价定额》《以下简称本定额》包括B.1:楼地面工程;B.2:墙、柱面工程;B.3:天棚工程;B.4:门窗工程;B.5:油漆、涂料、裱棚工程;B.6:其他工程;B.7:建筑物超高增加人工、机械降效及加压水泵台班。
B.8、措施项目、满堂红脚手架、垂直运输、项目成品保护。
共八章、1782子目。
二、说明解释1、本定额是依据国家《建设工程工程量清单计价规范》统一划分项目,统一编码,重新编制,有增加项目也有减少项目,一个定额子目就是一个清单项目。
2、本定额人工工日:分为普工、技工,普工人工工日单价为40元,技工65元。
3、本定额子目表现形式是有量有价,量价合一。
4、工程量计算规则进行调整。
(1)灯带清单计价规范按平方米计算,本定额按延长米计算。
(2)门、窗清单计价按樘计算,本定额按平方米计算。
(3)窗台板清单计价规范按延长计算,本定额按平方米计算。
(4)柜类、货架清单计价规范按个计算,本定额按平方米,延米、组等计算。
(5)竖式标箱、灯箱清单计价规范按个计算,本定额按平方米、立方米计算。
5、本定额有部分项目的含量进行调整。
6、计量单位是按定额计量单位形式来表示的。
7、费用计取规则:以计价定额分部分项工程费中的人工费+机械费之和为计费基数。
8、本定额电锺未列入本定额机械台班消耗量,包括在工具用具使用费中。
9、本定额木门、窗柜扇料,木装修及木地板的木材机械干燥,自然干燥费,均包括在材料单价中。
10、本定额均包括3.6米以内简易脚手架的搭设及拆除,3.6米以上的天棚装饰工程可计算满堂红脚手架,实际施工中未采用满堂红脚手架,按满堂红脚手架的30%计算脚手架费用。
三、本定额装饰项目调整到《辽宁省建设工程计价定额》部分项目共18个项目(1)B.1楼地面工程:水泥砂浆地面、细石混凝土楼地面、菱苦楼地面、水泥砂浆楼梯面、水泥砂浆台阶面、水泥砂浆踢脚线、水泥砂浆零星项目,垫层、找平层、钢管扶手、栏杆10个项目。

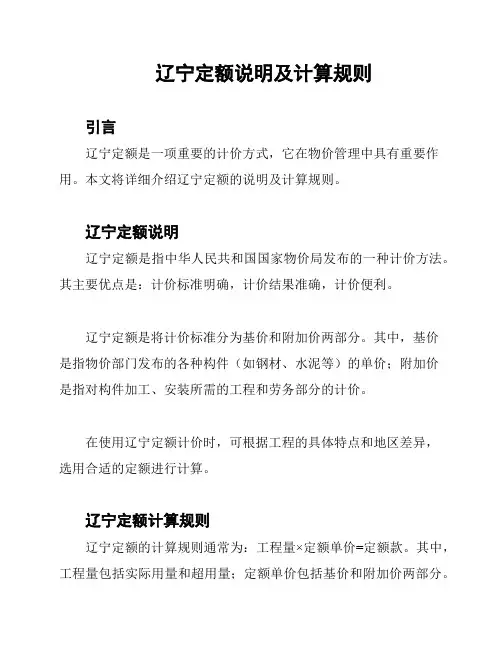

辽宁定额说明及计算规则

辽宁定额说明及计算规则
引言
辽宁定额是一项重要的计价方式,它在物价管理中具有重要作用。
本文将详细介绍辽宁定额的说明及计算规则。
辽宁定额说明
辽宁定额是指中华人民共和国国家物价局发布的一种计价方法。
其主要优点是:计价标准明确,计价结果准确,计价便利。
辽宁定额是将计价标准分为基价和附加价两部分。
其中,基价
是指物价部门发布的各种构件(如钢材、水泥等)的单价;附加价
是指对构件加工、安装所需的工程和劳务部分的计价。
在使用辽宁定额计价时,可根据工程的具体特点和地区差异,
选用合适的定额进行计算。
辽宁定额计算规则
辽宁定额的计算规则通常为:工程量×定额单价=定额款。
其中,工程量包括实际用量和超用量;定额单价包括基价和附加价两部分。
在计算定额款时,要注意以下几点:
- 工程量必须按照设计图纸上的要求计算,并按照实际用量和超用量分别计算。
- 定额单价必须按照物价部门发布的标准计算,并进行合理调整。
- 定额款必须按照合同约定的支付方式和进度,及时支付。
结论
综上所述,辽宁定额是一种重要的计价方式,其说明及计算规则十分重要。
在使用辽宁定额计价时,必须按照规则进行计算,以确保计价结果的准确性。

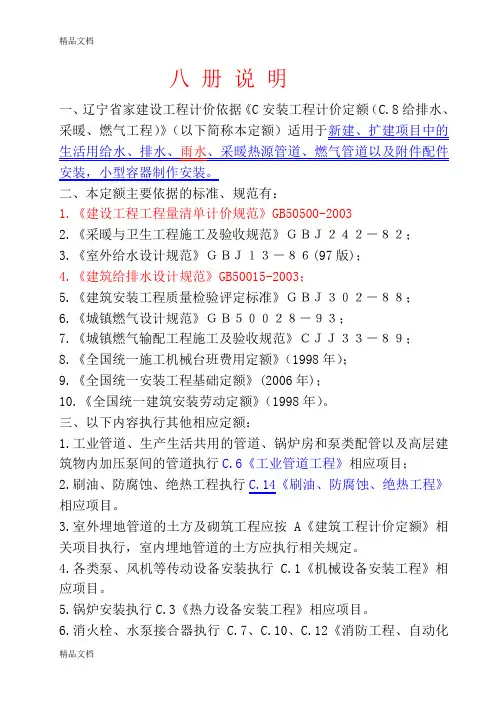

(整理)辽宁计价定额版第八册给排水、采暖、燃气、通风定额说明

八册说明一、辽宁省家建设工程计价依据《C安装工程计价定额(C.8给排水、采暖、燃气工程)》新建、扩建项目中的生活用给水、排水、雨水、采暖热源管道、燃气管道以及附件配件安装,小型容器制作安装。
二、本定额主要依据的标准、规范有:1.《建设工程工程量清单计价规范》GB50500-20032.《采暖与卫生工程施工及验收规范》GBJ242-82;3.《室外给水设计规范》GBJ13-86(97版);4.《建筑给排水设计规范》GB50015-2003;5.《建筑安装工程质量检验评定标准》GBJ302-88;6.《城镇燃气设计规范》GB50028-93;7.《城镇燃气输配工程施工及验收规范》CJJ33-89;8.《全国统一施工机械台班费用定额》(1998年);9.《全国统一安装工程基础定额》(2006年);10.《全国统一建筑安装劳动定额》(1998年)。
三、以下内容执行其他相应定额:1.工业管道、生产生活共用的管道、锅炉房和泵类配管以及高层建筑物内加压泵间的管道执行C.6《工业管道工程》相应项目;2.刷油、防腐蚀、绝热工程执行C.14《刷油、防腐蚀、绝热工程》相应项目。
3.室外埋地管道的土方及砌筑工程应按A《建筑工程计价定额》相关项目执行,室内埋地管道的土方应执行相关规定。
4.各类泵、风机等传动设备安装执行 C.1《机械设备安装工程》相应项目。
5.锅炉安装执行C.3《热力设备安装工程》相应项目。
6.消火栓、水泵接合器执行 C.7、C.10、C.12《消防工程、自动化控制仪表安装工程、建筑智能化系统设备安装工程》相应项目。
7.压力表、温度计安装执行 C.7、C.10、C.12《消防工程、自动化控制仪表安装工程、建筑智能化系统设备安装工程》相应项目。
四、本定额的工作内容除各章节已说明的工序外,还包括工种间交叉配合的停歇时间、临时移动水电源、配合质量检查和施工地点范围内的设备、材料、成品、半成品、工器具的运输等。
四、关于下列各项费用的规定:1.脚手架搭拆费按人工费的5%计算,其中人工工资占25%。
辽宁建筑工程预算定额

③ 概算定额
是编制扩大设计概算时计算和确定扩大分项工程人工、材料和机械台班耗用量的数量标准。它是预算定额的综合扩大。
④ 概算指标
是在初步设计阶段编制工程概算所采用的一种定额,是以整个建筑物或构筑物为对象,以“平方米”、“立方米”等位计量单位规定人工、材料和机械台班耗用量的数量标准。它比概算定额更加综合扩大。
辽宁建筑工程预算定额根据国家法律相关规定,结合其特定的地理、气候、资源及经济条件而编制出了一套适合自己省份的建筑工程预算定额,那么▲辽宁建筑工程预算定额的具体内容是什么呢?下面法律365小编带大家去了解一下!
▲一、什么是工程建筑定额?
工程建设定额是指在一定的生产条件下,用科学的方法制定出生产质量合格的单位建筑产品所需要的劳动力、材料和机械台班、资金等数量标准。
浙江省建筑工程预算定额的总说明
▲2、按定额的不同用途分类:
施工定额、预算定额、概算定额、概算指标、投资估算指标
① 施工定额
是企业内部使用的定额。它以同一性质的施工过程为测定对象,表示某一施工过程中的人工、主要材料和机械消耗量。
施工定额是企业内部经济核算的依据,也是编制预算定额的基础。
② 预算定额
是编制工程预结算时计算和确定一个规定计量单位的分项工程或结构构件的人工、材料和机械台班耗用量的数量标准。
劳动定额有两种基本表示形式。时间定额:完成单位合格产品所必须消耗的工作时间。产量定额:在单位时间内(工日)应完成合格产品的数量。
② 材料消耗定额
是指在节约和合理使用材料的条件下,生产单位合格产品,所需一定品种规格的建筑或构、配件消耗量的标准数量。
《辽宁省定额讲解》课件

工程建设发展
学习定额是提升工程建设发展水 平的重要步骤。
规范工程管理
定额的应用为工程管理提供了规 范和依据,提高了工程管理的效 率和质量。
施工队伍素质提升
定额的学习和应用促进了施工队 伍素质的提升,使之符合行业的 要求。
《辽宁省定额讲解》PPT 课件
为了帮助大家更好地理解和运用辽宁省定额,本课件将全面解读定额的定义、 作用以及编制方法等内容,并探讨定额修订、管理与应用等重要话题。
课程介绍
演讲厅环境
课程将在现代化的演讲厅进行, 为参与者提供良好的学习环境。
教材资料
详实的教学资料将提供给每个参 与者,供参考和复习。
互动活动
法律法规
法律法规的变化和相关政策的调整可能导致定额的修订,以满足新的法律要求。
定额管理与应用
定额依据 质量监控 成本核算
施工单位和项目负责人应严格按照定额进行工程 施工。
定期进行工程质量检查,确保施工符合定额规定 的标准。
通过定额计量,准确核算工程成本,避免成本过 高或者欠缺。
总结与展望
通过学习辽宁省定额,我们可以更好地管理和控制工程成本,提高工程质量,推动工程建设的发展。
根据辽宁省的具体要求和实际情况,制定适用的计量规范。
3
计算成本
根据收集到的数据和计量规范,进行成本计算,并编制相应的定额表。
4
评审和审定
将编制的定额表进行评审和审定,确保准确性和公正性。
定额修订和更新
技术进步
定额会根据科技的进步和施工方法的变革进行修订和更新,以适应新的需求和标准。
质量反馈
通过收集施工过程的质量反馈和问题,及时修订定额,解决存在的不合理或不准确之处。
除了传授知识外,我们还将提供 互动活动,让大家动手实践,更 深入地理解辽宁省定额。
辽宁省定额讲解 PPT课件

第23页/共87页
第24页/共87页
第25页/共87页
A.4 混凝土、钢筋工程
增加: 各个构件商品砼项目、一次成活砼台阶、砼 后浇带、风道梁等
第26页/共87页
A.4 混凝土、钢筋工程
修改: 1.现场搅拌站搅拌砼的浇捣养护可按相应的商品砼项目执行,满堂基础是按无梁式考虑 的,有梁式满堂基础的梁(突出板上、下表面部分),按基础梁项目执行 2.现浇混凝土空调板执行阳台板定额项目,人工乘以系数1.05 3.框架结构中的间墙、构造柱、圈梁、过梁按相应项目人工乘系1.3 4.将各个砼构件,钢筋砼和现浇砼同时列项 5.删除有梁板和无梁板,规定其各个组成构件分别套项 6.塑料薄膜对砼进行养生,将原来的草袋子换成塑料薄膜
➢ 材料费:即建筑材料半成品— 、— 成品基础的单基价价方是面指材材 料料由费来源地到达施工工地仓库或工地堆放材料地 的全部费和。
➢ 1.材料费基价包括材料的原价(或供应价)运杂 费、运输损耗费、采购保管费。检验试验费按实 际发生计算。
➢ 2.建筑材料的含量均按合格的标准规格产品统一 编制。
➢ 3.材料消耗量方面:建筑材料半成品、成品的消 耗量包括了从工地仓库现场集中堆放损耗、运输 损耗、施工操作损耗。材料运距、场内的搬运运 距按300米考虑的,设备场内搬运运距按150米
➢ 把门和窗的子目分开了,把装饰门合并到装 饰定额中
➢ 在此章子目中木材是以自然干燥条件下含水 率为准编制,实际需人工干燥时,其费用另
第30页/共87页
A.6 金属结构工程
增加: ➢ 钢柱、金属构件制作、安装、不锈钢网架、
焊接空心球网架、金属网、钢管柱、钢漏斗、 压型钢板楼板以及墙板、CZ檩条、U型爬梯、
➢ 3.本计价定额中的加第工9页/机共87械页 泵类机械、焊接机械
辽宁04定额总说明

04建筑工程消耗量定额总说明一、《辽宁省建筑工程预算实物量定额》(以下简称本定额)是在《全国统一建筑工程基础定额在》的基础上编制的,是完成规定计量单位建筑工程的分项工程所需的人工、材料、施工机械台班的社会平均消耗量。
二、本定额可与《建筑工程工程量清单计价规范辽宁省实施细则》配合使用。
是编制《辽宁省建设工程消耗量定额参考价目表》的依据;是编制招标工程标底、施工图预算的参考依据;是编制建筑工程概预算定额(指标)、估算指标的基础;是编制企业定额、投标报价的参考。
三、本定额适用于工业与民用建筑的新建、扩建、改建工程。
四、本定额是依据国家有关现行产品标准、设计规范、施工及验收规范、技术操作规程、质量评定标准和安全操作规程编制的,并参考了有关地区标准和有代表性的工程设计、施工资料和其他资料。
五、本定额是按照正常的施工条件,目前多数建筑企业的施工机械装备程度、施工中常用的施工方法、施工工艺和劳动组织以及合理工期进行编制。
六、本定额的人工消耗量的确定:工效是按照现行全国统一劳动定额为基础计算的,按八小时工作制计算的,人工部分工种、技术等级,以综合工日表示。
内容包括基本用工、超运距用工、人工幅度差、辅助作用工。
七、本定额材料消耗量的确定:1、本定额采用的建筑材料、成品、办成品均按符合国家质量标准和相应设计要求的合格产品考虑的。
2、本定额中的材料消耗量包括施工中消耗的主要材料、辅助材料和零星材料等,并计算了相应的施工现场内运输及施工操作损耗。
3、用量很少、站材料比重很小的零星材料合并为其他材料费,以材料费的百分比表示。
4、施工工具用具性消耗材料,已列出定额消耗量。
八、本定额机械台班消耗量的确定:1、机械台班消耗量是按正常合理的机械配备、机械施工工效测算确定的。
并已考虑了机械幅度差因素。
2、机械原值在2000元以内、使用年限在2年以内的、不构成固定资产的低值易消耗的小型机械,未列入定额,在工具用具使用费中考虑。
3、凡加工机械、泵类机械、焊接机械及动力机械台班中的人工均已含在相应定额综合工日内。
辽宁省清单与定额不同之处

平整场地
清单计算规则
定额计算规则
备注
平整场地按图示尺寸以首层建 建筑物外墙外边线每边各加2m 筑面积计算 不考虑放坡,挖基础土方按图 示尺寸以基础垫层底面积乘以 考虑放坡,及工作面 挖土深度计算 基本以体积为单位,多数桩的计 算按设计规定的桩长(包括桩 基本以“米”或“根”为计量 尖)乘以桩截面面积计算。钻孔 单位 灌注桩按设计桩长+0.25m乘以设 计断面面积计算。 按图示设计规定以接头数量 电焊接桩以接头数量计算;硫磺 (板桩按接头长度计算)计算 胶泥接桩以截面面积计算。 挖土深度,清单 和定额中基本都 以垫层底标高开 始计算
电缆沟,地沟
预制砼构件
基本按体积计算(预制混凝土 柱还可按数量计算),预制空 均按体积计算,不扣除 心板扣除空心板空洞体积。预 300mm*300mm以内的孔洞所占的 制楼梯扣除空心踏步板空洞体 体积 积。
项目名称
清单计算规则
定额计算规则
铁皮排水管按设计尺寸以展开面 积计算。铸铁、玻璃钢、UPVC管 按长度计算,雨水口、水斗、弯 头、短管以个计算。排水管的长 度按长度计算。 按主墙间净空面积计算,扣除凸 出地面的构筑物,设备基础所占 的体积,不扣除间壁墙、柱、垛 、烟囱和单个面积在0.3m2以内 的孔洞所占的面积。与墙面连接 处高度在500mm以内按展开面积 计算,并入平面工程量内,超过 500mm时,按立面防水层计算。
保温隔热墙
保温柱
保温隔热楼地面
踢脚线 门 木屋架
空斗墙
按设计图示尺寸以空斗墙外形 体积计算。墙角,内外墙交界 处,门窗洞口立边,窗台砖, 屋檐处的实砌部分体积并入空 斗墙体积内。
钢筋混凝土基础
按体积计算,不扣除构件内钢 筋、预埋铁件所占体积和伸入 扣除伸入承台基础的桩头体积。 承台基础的桩头所占体积。 按中心线长度计算 电缆沟,地沟按尺寸以体积计 算;砼明沟以长度计算。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
辽宁定额的讲解
规定
——基础单价方 ➢ 1.面本计机价械定费额施工机械台班消耗量是按合理的
机械配备,机械施工工效确定的,并已考虑了 机械幅度差因素。
➢ 2.本计价定额施工机械原值在2000元以内使 用年限在2年以内不构成固定资产的小型机械, 未列入本定额的机械台班消耗量。这部分费用 管理部门把它移到《辽宁省建设工程费用标准》 的工具用具使用费用中。
➢2.定额编号和清单编码是 一 一 对应的, 有利于清单项目的描述
➢3.人工工日的单价由原来的综合工日改 为普工和技工,单价进行了调整
➢4.材料费进行调整,不包括检验试验费
➢小型机械费调整
辽宁定额的讲解
辽宁定额的讲解
二、08定额与04定额基本不同点
➢6.措施费,能计量的措施费的回归定额 子目中,方便调整,不能计量的以项 为单位仍然在取费中计取
互助友爱、共享交流
—辽宁省2008定额讲 解
辽宁定额的讲解
08定额主要内容
辽宁定额的讲解
一、08定额适用范围
➢ 管理部门为了适应建筑市场发展变化的需要,合 理确定和有效控制工程造价,根据相关规定结合 实际颁发08定额
➢ 凡全部使用国有资金投资或国有资金为主的工程 建设项目及招标工程,应执行08定额
六、土建定额主要变化部分
➢ 5、新工艺、新技术、新材料三新的补充 定额(预拌砂浆现场搅拌站等)
➢ 6、移植的项目:楼地面工程和抹灰工程 是从装饰定额中移植过来的并且做了适当 补充。这部分内容国家规范没有编码和子 目,管理部门这次做了补充。
➢ 7、人工工资单价和工日发生了变化,由 原来的综合工日,改为现在的普通工和技 术工。四级工以下辽宁为定额的普讲解 通工,四级工以上
➢ 依据现行国家有关建筑产品标准、设计规 范、施工验收规范、技术操作、质量评定 标准进行编制的。
➢ 近几年建筑工程新的施工技术,新的材料 新工艺在实际施工中辽宁定额应的讲解用比较成熟的施工
四、计价定额的消耗量标准基础性
规定
——基础单 价人方工面费人:工即费人工工资单价它包括生产工人的
基本工 资及工资性津贴,生产工人辅助工资、职工
04年定额没有此项目,08年定额做了补充。
➢ 自卸汽车运土方(010104008) P79 1.增加了自卸汽车运土项目各不同载重量每
➢ 既适用于工程量清单计价方式,同时也适用于定 额计价方式
➢ 是编制工程量清单、工程量清单计价,招标控制 价或拦标价的依据;是编制建设工程投资估算、 设计概算、施工图预算、竣工结算的依据;是调 节处理工程造价纠纷、辽宁定鉴额的讲解定工程造价的依据;是
二、08定额与04定额基本不同点
➢1.进行量价合一
(2)挖土方原来是几辽个宁定额的项讲解 目综合在一起按实体
六、土建定额主要变化部分
➢ 3、定额中列入了未计价材料,带括号() 的为未计价材料,以前建筑定额是没有未 计价材料的。
➢ 4、定额的含量做了调整:人工、材料、 机械的含量都有不同程度的调整,主要在 A.1、A.4和A.12章变化较大。
辽宁定额的讲解
福利和 生产工人劳动保护费。
➢ 其中人工等级分为普工和技术工
➢ 普工40元/工日、技术工55元/工日
辽宁定额的讲解
规定
——基础单价方 ➢ 材面料材费料:即费建筑材料半成品、成品的基价是
指材料由来源地到达施工工地仓库或工地堆 放材料地的全部费和。
➢ 1.材料费基价包括材料的原价(或供应价) 运杂费、运输损耗费、采购保管费。检验试 验费按实际发生计算。
六、土建定额主要变化部分
➢ 1、定额子目的变化
➢ 2、计算规则的变化,例如:
(1)建筑高度的计算,本计价定额建筑物檐高 是指从室外自然地面至檐口高度,突出屋顶的 电梯间、水箱间、女儿墙均不计算檐口的高度 之内。
斜(坡)屋面的檐高是指自然室外地面至斜 (坡)屋面的平均高度计算。有组织排水屋面 按楼板上表面计算高度。
六、土建定额主要变化部分
➢ 8、建筑定额(A)取费基数和取费方法也 发生了变化。取费基数是人工+机械。
➢ 9、编码也有变化,在原来的清单编码基 础上又增加了定额编码,既有清单编码又 有定额编码。
辽宁定额的讲解
土建部分
辽宁定额的讲解
A.1 土、石方工程
增加: ➢ 机械挖管沟 (010104006) P73
➢ 3.本计价定额中的加工机械泵类机械、焊接机 械设备的操作人员人辽宁定工额的讲工解 资含量均含在相应的
规定
——基础单价方 ➢ 4.面本机计价械定费额吊装机械项目,已含在A.12
(第十二章)措施项目垂直运输机械费中, 因工程特殊情况必须使用其它起重机械吊装 时,按相应子目另行计算,不扣除定额项目 中垂直运输费。本定额吊装机械项目仍不能 满足吊装需要时可另行编制单位估价表。
➢ 2.建筑材料的含量均按合格的标准规格产品 统一编制。
➢ 3.材料消耗量方面:建筑材料半成品、成品 的消耗量包括了从工地仓库现场集中堆放损
辽宁定额的讲解
耗、运输损耗、施工操作损耗。材料运距、
规定
——基础单价方 ➢ 4.面材材料中料的费辅助材料和零星材料在材料的比
重很少,合并为其他材料费,以“元”来表 示。
➢7.降效,调整计算方式及步距
➢8.费用标准,管理费下调,利润上调, 取费基数是人工费+机械费
➢9.对国家清单计价规范进行补充,没有 改变清单计价的宗辽宁定旨额的讲解
三、定额的编制依据
➢ 依据国家标准《建设工程工程量清单计价 规范》的统一要求进行编制的
➢ 依据国家建设部《全国统一建筑工程基础 定额》
➢ 5.本计价定额施工机械的台班单价是按《辽 宁省建设施工机械台班费用标准》确定的。
辽宁定额的讲解
五、措施项目的确定
➢ 技术措施费:管理部门把能计量的部分列 为技术措施费,在计价定额中提到了一章 里A.12(第十二章),措施项目它包括砼 及砼模板、脚手架、垂直运输、施工排水、 降水、其它措施费。
➢ 其它措施费:管理部门把不能计量或施工 现场签证费用列为其它措施费,它包括: 安全文明施工费、夜间施工增加费、二次 搬运费、已完工程辽宁及定额的设讲解 备保护费、冬雨季
