建设单位工程通知单回复函
工程回复函【范本模板】

工程回复函
我公司承接建设的贵公司钢结构厂房,双方一直秉承相互信任、友好沟通的原则,我方一直贯彻以建设好贵单位钢结构车间为宗旨,在安全、质量、进度方面严格把控,满足本工程为合格工程。
现贵单位提出110天合同工期已到期,并附带2017年6月5日前完成E轴侧面墙瓦和两山头侧面瓦全部封完的问题,我单位做如下回复:
一、对于110天有效工作日,施工合同第三条第二点已明确注明降雨为顺延工期的条件之一,我方进场施工至今,因降雨不能施工的情形有20天。
至2017年6月2日止,我方有效工作日期为89天,且包含为贵单位赶工期承建的热风炉和辅房钢结构工程及部分工程变更.所以我方不但未影响贵方工期,且工期有提前。
二、工程进度款我单位委托黄伟办理,我公司认为贵单位基本已按合同规定支付工程进度款,双方签订合同时承诺工程进度款一定按合同支付,但黄伟以个人名义给公司做出了口头解释并个人担保,贵公司资金压力大,工程进度款缓慢支付,但未给出具体时间。
现我单位资金压力巨大,已给贵单位部分垫资,望贵方尽快按合同办理。
我方尽快采购材料并顺利完工。
湖南华韧钢结构混凝土构件有限公司
2017年6月3日。
工程回复函

工程回复单--------------------------精品文档,可以编辑修改,等待你的下载,管理,教育文档----------------------工程回复单--------------------------精品文档,可以编辑修改,等待你的下载,管理,教育文档----------------------工程回复单--------------------------精品文档,可以编辑修改,等待你的下载,管理,教育文档----------------------工程回复单--------------------------精品文档,可以编辑修改,等待你的下载,管理,教育文档------------------------------------------------精品文档,可以编辑修改,等待你的下载,管理,教育文档----------------------工程回复单--------------------------精品文档,可以编辑修改,等待你的下载,管理,教育文档----------------------工程回复单--------------------------精品文档,可以编辑修改,等待你的下载,管理,教育文档----------------------工程回复单--------------------------精品文档,可以编辑修改,等待你的下载,管理,教育文档----------------------工程回复单--------------------------精品文档,可以编辑修改,等待你的下载,管理,教育文档----------------------工程回复单--------------------------精品文档,可以编辑修改,等待你的下载,管理,教育文档------------------------------------------------精品文档,可以编辑修改,等待你的下载,管理,教育文档----------------------工程回复单--------------------------精品文档,可以编辑修改,等待你的下载,管理,教育文档----------------------工程回复单--------------------------精品文档,可以编辑修改,等待你的下载,管理,教育文档----------------------工程回复单--------------------------精品文档,可以编辑修改,等待你的下载,管理,教育文档----------------------工程回复单--------------------------精品文档,可以编辑修改,等待你的下载,管理,教育文档----------------------工程回复单--------------------------精品文档,可以编辑修改,等待你的下载,管理,教育文档------------------------------------------------精品文档,可以编辑修改,等待你的下载,管理,教育文档----------------------工程回复单--------------------------精品文档,可以编辑修改,等待你的下载,管理,教育文档----------------------工程回复单--------------------------精品文档,可以编辑修改,等待你的下载,管理,教育文档----------------------工程回复单--------------------------精品文档,可以编辑修改,等待你的下载,管理,教育文档----------------------工程回复单--------------------------精品文档,可以编辑修改,等待你的下载,管理,教育文档----------------------工程回复单--------------------------精品文档,可以编辑修改,等待你的下载,管理,教育文档------------------------------------------------精品文档,可以编辑修改,等待你的下载,管理,教育文档----------------------工程回复单--------------------------精品文档,可以编辑修改,等待你的下载,管理,教育文档------------------------------------------------精品文档,可以编辑修改,等待你的下载,管理,教育文档----------------------。
工程施工回执函

工程施工回执函尊敬的XXX单位:您好!我单位已收到您于XXXX年XX月XX日发出的关于工程施工的函件,感谢您对我单位施工工程的关注和支持。
现将有关情况回复如下:一、关于工程进度和质量的回执1. 我单位严格按照合同约定和设计要求,认真组织施工,确保工程进度和质量。
截至目前,工程整体进展顺利,主体结构已经封顶,正在进行内部装修和外部附属设施的建设。
2. 针对您提出的工程质量问题,我单位已高度重视,立即组织专业技术人员进行整改,确保工程质量符合国家标准和设计要求。
同时,我单位将加强对施工现场的管理和监督,杜绝类似问题再次发生。
二、关于工程结算的回执1. 工程结算是我单位与贵单位共同关注的重要问题。
我单位已按照合同约定,向贵单位提交了完整的工程结算资料,包括工程量清单、施工图纸、合同条款等。
请贵单位按照合同约定,尽快完成工程结算工作,以便我单位及时收到工程款。
2. 如果您单位在审核工程结算资料过程中发现任何问题,请及时与我单位联系,我们将积极配合贵单位进行核实和调整。
三、关于工程变更和协调的回执1. 如果在施工过程中出现任何变更,我单位将严格按照变更通知书要求,及时调整施工方案和工程进度。
同时,我单位将加强与贵单位的沟通和协调,确保工程变更的顺利实施。
2. 针对工程施工中可能出现的安全、环保等问题,我单位将严格按照国家法律法规和施工规范要求,加强施工现场的管理,确保工程施工的顺利进行。
四、关于工程验收和移交的回执1. 工程验收是我单位与贵单位共同关心的焦点。
我单位将严格按照合同约定和国家验收标准,做好工程验收准备工作,确保工程一次性通过验收。
2. 工程验收合格后,我单位将按照合同约定,向贵单位移交完整的工程技术资料和施工场地。
同时,我单位将做好后期维护工作,确保工程质量和使用寿命。
再次感谢贵单位对我单位施工工程的关注和支持。
我们将一如既往地按照合同约定,认真组织施工,确保工程进度和质量,为双方创造良好的合作环境。
工程施工整改回复函怎么写

工程施工整改回复函尊敬的监理单位:您好!首先,我单位对您长期以来在工程施工过程中给予的监督与指导表示衷心的感谢。
针对您在整改通知书中提出的关于我单位在工程施工中存在的一些问题,我单位已经高度重视,并立即组织进行了全面的排查与整改。
现将具体整改情况向您汇报如下:一、整改内容1. 安全生产方面:根据整改通知书的要求,我单位对施工现场进行了全面的安全检查,对存在安全隐患的区域进行了及时整改。
具体措施如下:(1)加强施工现场的安全防护措施,确保施工现场的临时设施符合安全生产要求。
(2)对施工现场的各类设备进行了检查和维护,确保设备运行正常,安全防护设施齐全。
(3)加强对施工现场作业人员的安全生产培训,提高作业人员的安全意识,避免违章作业。
2. 工程质量方面:针对整改通知书指出的工程质量问题,我单位采取了以下整改措施:(1)对存在的问题进行了详细的记录和分析,查找原因,制定针对性的整改措施。
(2)对涉及的工程部位进行了重新施工,确保工程质量符合设计和规范要求。
(3)加强对施工现场的巡查和质量控制,确保工程质量问题不再发生。
3. 环境保护方面:我单位高度重视施工现场的环境保护工作,根据整改通知书的要求,采取了以下措施:(1)加强对施工现场的清洁工作,确保施工现场环境卫生符合规定。
(2)对施工现场的废弃物进行了分类处理,严格按照规定进行处置。
(3)加强对施工现场噪音和扬尘的控制,减少对周边环境的影响。
二、整改结果经过我单位的积极整改,上述问题已得到有效解决。
为了确保整改效果,我单位将进一步加强对施工现场的巡查和管理,杜绝类似问题的再次发生。
同时,我们也将继续加强与监理单位的沟通与协作,共同推进工程的顺利进行。
三、后续工作1. 我单位将继续按照整改通知书的要求,对施工现场进行持续改进,提高工程质量和安全生产水平。
2. 请您对我单位的整改工作进行监督检查,提出宝贵意见和建议,帮助我们进一步改进工作。
3. 希望我们双方能够继续保持良好的沟通与合作,共同为顺利完成工程建设目标而努力。

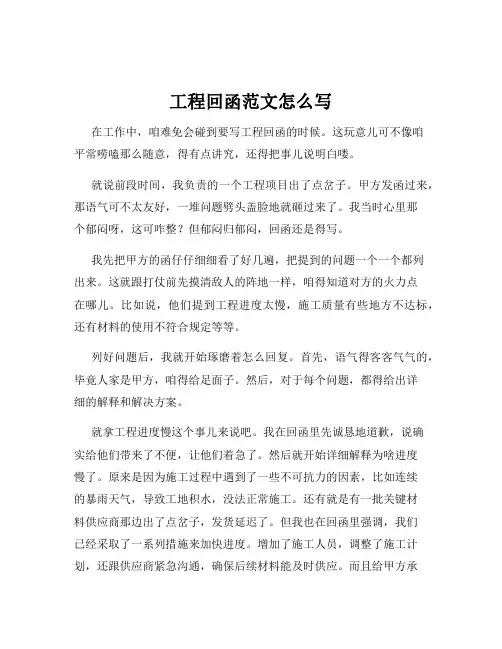

工程回函范文怎么写

工程回函范文怎么写在工作中,咱难免会碰到要写工程回函的时候。
这玩意儿可不像咱平常唠嗑那么随意,得有点讲究,还得把事儿说明白喽。
就说前段时间,我负责的一个工程项目出了点岔子。
甲方发函过来,那语气可不太友好,一堆问题劈头盖脸地就砸过来了。
我当时心里那个郁闷呀,这可咋整?但郁闷归郁闷,回函还是得写。
我先把甲方的函仔仔细细看了好几遍,把提到的问题一个一个都列出来。
这就跟打仗前先摸清敌人的阵地一样,咱得知道对方的火力点在哪儿。
比如说,他们提到工程进度太慢,施工质量有些地方不达标,还有材料的使用不符合规定等等。
列好问题后,我就开始琢磨着怎么回复。
首先,语气得客客气气的,毕竟人家是甲方,咱得给足面子。
然后,对于每个问题,都得给出详细的解释和解决方案。
就拿工程进度慢这个事儿来说吧。
我在回函里先诚恳地道歉,说确实给他们带来了不便,让他们着急了。
然后就开始详细解释为啥进度慢了。
原来是因为施工过程中遇到了一些不可抗力的因素,比如连续的暴雨天气,导致工地积水,没法正常施工。
还有就是有一批关键材料供应商那边出了点岔子,发货延迟了。
但我也在回函里强调,我们已经采取了一系列措施来加快进度。
增加了施工人员,调整了施工计划,还跟供应商紧急沟通,确保后续材料能及时供应。
而且给甲方承诺了一个新的预计完工时间,这个时间可不是随便瞎写的,是我跟团队认真评估后得出的,有把握能做到。
再说施工质量不达标的问题。
我把不达标的具体部位和情况都描述清楚,然后解释是因为当时的施工人员操作失误,我们已经对相关人员进行了批评教育和培训,并且重新对不达标的部位进行了整改和检测,保证符合质量标准。
还附上了整改后的检测报告,让甲方能实实在在看到我们的改进成果。
材料使用不符合规定这个事儿,我把我们采购材料的流程和依据都详细说明了一遍,原来是甲方对某些规定的理解和我们有偏差。
我在回函里耐心地解释,把相关的规定条款都列出来,一条一条对照着说明,让他们明白我们没有违规,只是双方的理解不同。
建筑施工工程回复单(3篇)

第1篇尊敬的甲方、监理单位、设计单位:我单位收到贵单位于20xx年x月x日签发的《建设工程施工安全隐患整改通知书》(编号:20xx0331号),针对通知中提出的安全隐患问题,我单位高度重视,立即组织整改,现将整改情况汇报如下:一、整改情况简述1. 对于倾斜的脚手架,已纠正并采用钢管与柱子抱牢,做到层层拉结,隔跨钢管抱柱,确保脚手架稳定性。
2. 对于悬挑架端部U型环预埋不到位的问题,已采用16mm元钢煨成环与之焊接,并保证焊接长度。
待上层结构砼强度达到后再采用钢丝绳逐根拉结,确保悬挑架安全。
3. 临边洞口的防护已按照规范要求进行整改,模板拆除后防护立即到位,防患于未然。
4. 基坑内已安置一台潜水泵,专职抽基坑内的积水,确保基坑安全。
5. 悬挑脚手架的内档防护已安排工人分段进行整改,确保脚手架安全。
6. 安全施工通道的防护棚已进行加固,近期待落地脚手架拆除、基坑回填土后再搭设正式的安全通道防护棚。
二、整改措施及效果1. 对施工现场进行安全隐患排查,发现安全隐患立即整改,确保施工安全。
2. 加强施工现场安全管理,严格执行各项安全规章制度,提高施工人员安全意识。
3. 加强对施工人员的培训,提高施工人员的安全技能和应急处置能力。
4. 加强施工现场安全检查,及时发现并消除安全隐患。
5. 加强与甲方、监理单位、设计单位的沟通,确保施工顺利进行。
三、下一步工作计划1. 持续加强施工现场安全管理,确保施工安全。
2. 定期对施工现场进行安全隐患排查,及时发现并消除安全隐患。
3. 加强施工人员的安全教育培训,提高施工人员的安全意识。
4. 积极配合甲方、监理单位、设计单位的监督检查,确保施工质量。
特此回复,敬请甲方、监理单位、设计单位予以监督指导。
项目经理:(签字)施工单位:(公章)年月日总监理工程师:(签字)监理单位:(公章)年月日建设单位负责人:(签字)建设单位:(公章)年月日附:有关资料份(张)。
第2篇项目名称:XX市XX区XX住宅小区建设项目监督备案号:XX2022-001编号:XX2022-0001建筑工程安全监督站(安监机构):XX市建筑工程安全监督站接贵站于2022年3月15日签发的《建设工程施工安全隐患整改通知书》(编号:XX2022031501),我单位高度重视,立即组织相关人员进行整改。
建设单位,回复函

建设单位,回复函第一篇:《建设单位工程通知单回复函》建设单位工程通知单回复函-------大堂装修存在问题需甲方即刻解决的事项内蒙古中银房地产集团股份有限公司:一、在合同五.1条款里,本合同采用总价控制方式,装修(含电气),总控价在240万元以内,空调、地暖、消防、防火卷帘安装工程总控价在50万以内。
也就是说这俩大项不得超过总价290万元,而现场是实际发生额已经达到290万元左右。
大堂装修总价会达到340万元,超过合同总价控制价40%。
设备安装(包括主灯)实际发生额应为60万元左右,超合同价总控价的12%左右。
除此以外还增加了售楼装修、样板房的设计和施工,中银29层卫生间改造、LED屏及其他签证约为30元左右。
遵照《中华人民共和国合同法》,我司要求贵公司变更合同或追加补充合同。
二、关于延误工期:合同竣工日期:2021年11月5日。
我司收到的第一张材料认价单为2021年11月25日。
大部分材料认价单都在2021年11月5日以后,(石材进场11月6日,石材认价单签订日期11月7日)。
至今为止还有未签订认价的材料。
因此延误工期首先是贵公司造成的。
每天就知道要施工方的竣工日期及进度安排,就不问问这中间存在什么问题,如何解决问题。
只有甲乙双方坚持互惠互利的原则,大堂装修才能早日竣工投入使用。
三、我司垫资合同为二个月,甲方大宗材料认价都在11月中旬。
我司从第一期周报到现在,周周都催加快认价速度。
甲方延误了我方的资金周转期,至今为止还有外加工的材料未定,仍然有其他项目再增加。
贵公司说的50万元工程款,实际上是借款,利息7.5万元,工程决算时一并结算。
四:说工人到甲方办公楼及售楼中心围堵领导讨要工资之事。
首先申明不是我司工人,我司没有与这些人有任何协议,但我司曾跟甲方沟通过可能发生的事态,可结果回答是“闹就闹吧”“谁怕谁呀““打官司能打得过杨总”。
我司是来施工的,而不是来打官司的。
五、关于我司承接一层样板房工程,样板房的设计图,是贵公司从多家设计公司中挑选出来的。
如何写回复函回函和复函的区别

如何写回复函-回函和复函的区别复函的回复XXXXXXXXXXXXX有限责任公司关于……的回函……有限公司:贵司于年月日致我方的《关于……催款函的复函》收悉。
现就函及之有关事项回复如下:我司于年月已把进度款¥元的发票交予贵司,贵司迟迟没有履行付款义务,我司希望贵司加快办理工程款支付手续的进程,本着诚实信用的原则,珍惜双方的合作关系,以商业信誉为重,审慎对待此事,积极履行付款义务。
迄今为止,贵司尚欠我司工程款合计¥元。
本次申请质保金金额共计¥元。
我方将于近期提供发票于贵司,望贵司尽快支付该笔款项。
我司多次本着友好协商的原则与贵司商榷工程资金事项,给予了贵司充分的资金准备时间,如贵司仍无法按期支付我司该工程资金,我司将采取相关法律措施按有关规定向贵司追索欠款及利息,届时,贵公司可能要承担诉讼而带来的更大损失。
请贵公司于……前将上述逾期未付的工程款汇付我公司账户。
我司账户名:……有限责任公司开户行:账号:联系人:XX021-XXXXXXXX特此函复……有限责任公司2016年8月23日回复函(1)关于恩阳区放心粮油配送中心改造工程财政评审中心发现问题回复的函巴中市恩阳区财政投资评审中心:对贵单位提出的恩阳区放心粮油配送中心改造工程评审文件中存在的问题作如下答复:1、设计图纸“02”号A-B中的图示尺寸,与“05”号中A-B、B-A立面尺寸不符,请明确。
答复:按设计图纸“02”号A-B尺寸14800mm。
2、地面防水卷材翻边高度不详,请明确。
答复:详见设计图纸”07”号中“室内地面大样”地面卷材防水翻边高度为500mm,搭接为150mm。
3、拆除门窗洞口尺寸不详,请明确。
答复:配送中心内原金属门M2224拆除2樘,金属门M0918拆除1樘,金属窗C0909拆除5樘。
4、设计图纸“02”号中,①-⑤轴中的门窗是否拆除或更换,请明确。
答复:设计图纸“02”号中,①-②轴中的门窗拆除后更换,其余轴线未拆除更换。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
建设单位工程通知单回复函
-------大堂装修存在问题需甲方即刻解决的事项
内蒙古中银房地产集团股份有限公司:
一、在合同五.1条款里,本合同采用总价控制方式,装修(含电气),总控价在240万元以内,空调、地暖、消防、防火卷帘安装工程总控价在50万以内。
也就是说这俩大项不得超过总价290万元,而现场是实际发生额已经达到290万元左右。
大堂装修总价会达到340万元,超过合同总价控制价40%。
设备安装(包括主灯)实际发生额应为60万元左右,超合同价总控价的12%左右。
除此以外还增加了售楼装修、样板房的设计和施工,中银29层卫生间改造、LED屏及其他签证约为30元左右。
遵照《中华人民共和国合同法》,我司要求贵公司变更合同或追加补充合同。
二、关于延误工期:合同竣工日期:2014年11月5日。
我司收到的第一张材料认价单为2014年11月25日。
大部分材料认价单都在2014年11月5日以后,(石材进场11月6日,石材认价单签订日期11月7日)。
至今为止还有未签订认价的材料。
因此延误工期首先是贵公司造成的。
每天就知道要施工方的竣工日期及进度安排,就不问问这中间存在什么问题,如何解决问题。
只有甲乙双方坚持互惠互利的原则,大堂装修才能早日竣工投入使用。
三、我司垫资合同为二个月,甲方大宗材料认价都在11月
中旬。
我司从第一期周报到现在,周周都催加快认价速度。
甲方延误了我方的资金周转期,至今为止还有外加工的材料未定,仍然有其他项目再增加。
贵公司说的50万元工程款,实际上是借款,利息7.5万元,工程决算时一并结算。
四:说工人到甲方办公楼及售楼中心围堵领导讨要工资之事。
首先申明不是我司工人,我司没有与这些人有任何协议,但我司曾跟甲方沟通过可能发生的事态,可结果回答是“闹就闹吧”“谁怕谁呀““打官司能打得过杨总”。
我司是来施工的,而不是来打官司的。
五、关于我司承接一层样板房工程,样板房的设计图,是贵公司从多家设计公司中挑选出来的。
设计图和施工图,甲方未付半毛钱,无功劳动,免费服务。
施工中:泡砖时砖面结冰,贴墙砖出现游砖,滚乳胶漆起泡,每天温度器在零下8-10°,气温实在太低无法施工,豆腐碴工程我司不做。
工程部工程师们都看到了,并同时拍了照。
烧炉子、小太阳、油汀都没用,大堂到处窜风,墙体冰凉,不具备冬季施工条件,无法排出完整的合理的进度计划。
六、关于12月27日开门事,12月26日晚上工程部石部长打电话给王敏,要求27日上午开门,王敏出差在外与石部长沟通好了,有关开门和换锁事项,但不知道为什么甲方要纠结这种小事。
七、由于12月10日锁大门事件的发生,我方想跟领导好好
沟通一下,工地的事不是找不到领导,就是没空搭理。
一说工地之事,就用“罚款和通过法律手段追加你方造成的一切经济损失”。
而不是一切从实际出发,想方设法来解决现场的实际困难,一天开出了三张罚款单,共计:53万元。
“罚款、强行让你方退场、通过法律手段”,这就是贵公司对施工方解决问题的三部曲。
这只会造成施工方,心灵和施工上的阴影和寒心。
望贵公司换位思考,实事求是,拿出诚意,为创双赢工地而努力!
南京金陵建筑装饰有限责任公司
2014年12月30日。
