工程高压线防护施工方案

工程高压线防护施工方案

工程高压线防护施工方案一、总体设计为保障工程施工过程中人员和设备的安全,避免发生高压电击事故,本方案拟定了一系列的高压线防护措施。

施工单位负责人需严格遵守本方案的要求,确保施工过程中高压线防护措施的有效实施。

二、施工前准备1. 对施工现场进行全面的勘察,了解周边高压线的具体位置、电压和运行状态。

2. 确保施工人员具备相关防护措施的知识和技能,包括高压线安全知识培训、穿戴防护装备及使用相关工具设备等。

3. 尽可能地避免施工人员直接接触高压线,通过合理规划工序、采用适当的施工方法,降低高压线对施工人员的危害。

4. 完善施工人员的应急救援措施,保证一旦发生事故能够及时进行急救和转运。

三、高压线防护措施1. 标志和警示在高压线附近,设置醒目的标志牌和警示线,并在施工现场周边张贴告示,提醒施工人员注意高压线的存在。

2. 隔离距离在施工现场周边划定高压线的隔离距离,禁止任何人员和车辆进入隔离区域,确保安全距离。

3. 巡视监测在施工过程中,设置专人负责对高压线进行巡视监测,一旦发现异常情况,立即通知相关人员采取应急措施。

4. 禁止近距离接触严禁任何人员和设备在禁止接近范围内进行作业和通行,严格执行禁止越线规定。

5. 穿戴防护装备所有施工人员必须穿戴符合安全标准的防护装备,包括绝缘手套、绝缘鞋、绝缘帽等。

6. 使用绝缘工具对需要接触高压线的作业,必须使用符合要求的绝缘工具,并由具备相关资质的人员进行操作。

7. 防护屏障对于高压线较临近施工区域,设置防护屏障来阻挡高压线的电磁辐射,降低对施工人员的影响。

8. 应急预案制定高压线事故应急预案,包括人员伤亡的紧急处理、消防器材的使用等,确保在发生事故时能够迅速有效地进行应对。

四、施工期间的安全教育1. 在施工前对所有人员进行高压线防护的安全教育培训,包括高压线安全知识的普及、事故案例的讲解等。

2. 定期对施工人员进行安全教育和安全演练,提高他们应对高压线事故的能力和意识。

高压线防护施工方案

高压线防护施工方案

高压线防护施工方案一、现场勘查准备1、高压线(变压器)距离建筑物南墙护坡边14m左右;塔吊旋转有效半径为50米,严重影响工地的安全生产和进度。

2、高压线(变压器)全长210m 左右,线杆高10m左右。

3、防护架搭设施工必须找有资质的单位,作业人员须经省市培训考核合格并持有上岗证(特殊工种)方可搭设施工操作。

二、材料要求1、架体材料应采用搭设,下段用直径48mm壁厚3.5mm,长度6m的钢管搭设;上端采用木杆搭设。

钢管与木杆的搭接不小于1.5m,木杆的要求:尾端直径不小于70mm,长度6m以上。

搭接处绑扎不少于五道。

2、架体连接使用扣件和绑扎丝宜采用≮8#~10#镀锌铁丝双道绑扎绞紧。

绑扎完成后用防锈漆刷两遍。

3、搭设前对现有地基平整、进行輾压夯实,不得少于两遍,立杆下c25砼浇筑,厚度100mm。

垫层面积216*9=1926m2.三、施工要求1、防护架高度要求超过高压线1.5m,顶端用安全网和密目网覆盖,以防止落物。

2、防护架搭设宽度超出高压线两边各2m,以增加脚手架的稳定性,长度比建筑物稍长。

四、质量要求1、立杆纵向间距≯1.8m。

横向不少于四排,电线杆在四排立杆的中间。

2、大横杆步距及小横杆间距均≯1.5m;3、第一步步架搭设应设置斜叉撑,另两侧宜设置抛撑,给予稳固;4、立杆、大横杆、剪力撑搭接长度≮1.5m,绑扎铅丝不少于五道,顶层立杆大头应向上搭齐;5、架体下口设扫地杆;6、架体搭设应横平竖直,一线成行,架体要保证有一定的刚度和稳定性;7、作业人员自身应做好安全防护工作,系好安全带,戴好安全帽,严格执行登高作业操作规程。

8、附报价表2页搭设附图如下:剪刀撑角度为45~60度剖面立面(剪刀撑连续设置)。

高压线防护架杉木杆搭设方案

高压线防护架杉木杆搭设方案

中国建筑工程总公司CHINA STATE CONSTRUCTION .泛海国际居住区碧海园及泛海财富中心施工总承包工程高压线防护架(杉木杆)搭设方案中国建筑二局第三建筑公司2013年12月目录1.编制依据1)本工程施工组织设计2)泛海国际居住区·碧海园及泛海财富中心工程施工图纸3)《木结构设计规范》(GB50005-2003)4)《施工现场临时用电安全技术规范》(JGJ46-2005)5)《建筑施工安全检查标准》(JGJ59-2011)6)《建筑施工高处作业安全技术规范》(JGJ80-91)7)《建筑施工木脚手架安全技术规范》(JGJ164-2008)8)《工程测量规范》(GB50026-2007)9)武汉市建设工程施工现场安全防护标准2.工程概况本工程位于武汉王家墩中央商务区,南临淮海路,西临商务路,东临云霞路,北临嫩江路。

包括1栋35层的写字楼(含4层裙楼)、2栋32层的住宅楼;地下为整体大地下室共 3层,作为停车、设备用房施工。

项目总建筑面积168090m2,其中地上121349.65m2,地下45830.1m2,地上建筑占地面积5069m2。

写字楼建筑高度149.7m,碧海园1#、2#住宅楼建筑高度99.9m,地下室建筑高度为11.7m。

在施工现场西南角靠近围挡处架有高压电线及4根高压电线杆,高压电的电压为10KV。

经目测高压线离地约13米高,紧邻施工现场,高压线及电线杆均在3#塔吊回转半径内,为了避免施工过程中高空坠物砸坏供电设施,保证高压线及南侧场地外的行人和车辆的安全,特在施工现场西南侧电线杆处搭设高压线防护架,具体位置详附图高压线防护架平面布置图。

3.方案措施搭设方案确定3.1.1根据现场实际情况,防护架从西到东搭设约25米,搭设宽度米左右,搭设高度14米左右。

(此部分数据可根据现场实际尺寸调节)3.1.2采用杉杆搭设防护棚。

3.1.3防护棚架体要求距高压线最小安全距离1700mm。

滨湖杉木杆高压防护方案

滨湖杉木杆高压防护方案

Xxxxx农民安置房项目高压防护方案会签栏编制人:审核人:审批人:编制日期: 2014.6.12目录一、工程概况 (4)二、编制依据 (4)三、施工组织机构 (4)四、脚手架材料 (5)五、施工方法 (5)六、安全文明施工 (7)七、高压防护立面图 (7)一、工程概况xxxxx项目位于xxxxx。

该项目共23栋楼及其附属地下车库,项目建设总用地12.4万㎡,总建筑面积约为36.9万㎡。

其中:1#、2#楼、3#楼、4#楼、5#楼、7#楼、8#楼、10#楼、12#楼、17#楼、18#楼、19#楼、20#楼、21#楼、22#楼、23#楼为地下二层,地上17层。

15#楼为地下二层,地上19层。

14#楼、16#楼为地下二层,地上21层。

11#楼、13#楼为地下二层,地上22层。

6#楼、9#楼为地下二层,地上23层。

主楼均为剪力墙结构,地下车库约为6.8万㎡,框架剪力墙结构,地下一层。

在2#楼北侧(工地大门西侧)有一台有施工用电高压变电器,在2#楼塔吊的作业半径之内,存在一定的安全隐患。

根据河南省安全文明施工规定,为了给工人创造一个安全的操作环境,杜绝和减少施工中的不安全因素,达到预定的安全目标,需要单独搭设此部位的高压架空电缆防护架。

二、编制依据1、《施工现场临时用电安全技术规范》JGJ46-2005;2、河南省直管建设工程安全文明施工标准化实施指南;3、新乡市建设工程安全质量标准化实施指南;4、《建设工程施工现场供用电安全规范》GB50194-93;5、施工现场平面布置图;三、施工组织机构项目部成立高压防护领导小组,项目经理担任组长,项目副经理及安全部负责人任副组长,从而形成项目部全面的工作管理体系,制订具体实施步骤。

主办机构设在项目部安全管理组。

具体组织机构如下:组成人员:组长:xxxxx副组长:xxxx组员:xxxxxxx四、脚手架材料1、选材:直径为140-160的优质杉木杆、竹片、8#铁丝、模板、竹笆等。

高压线防护方案

高压线防护方案

高压线防护措施一、编制说明在本工程东侧围挡内有一条高压线,按照安全施工要求,应对高压线采取防护措施,防护措施将采取常规的杉木杆搭设架体进行防护。

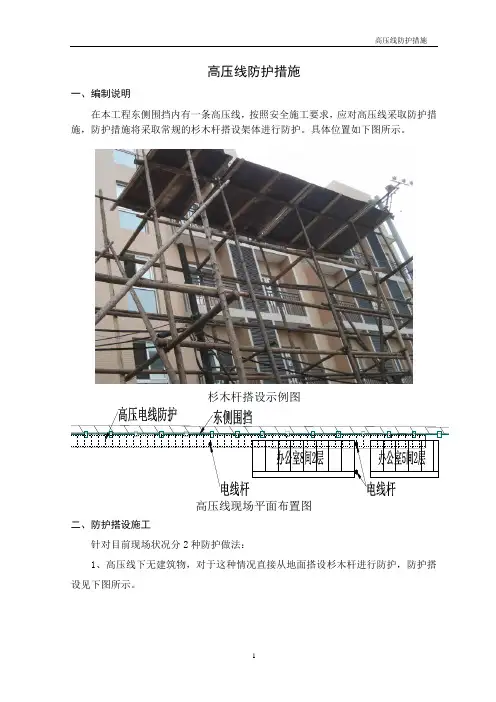

具体位置如下图所示。

杉木杆搭设示例图高压线现场平面布置图二、防护搭设施工针对目前现场状况分2种防护做法:1、高压线下无建筑物,对于这种情况直接从地面搭设杉木杆进行防护,防护搭设见下图所示。

注:在长向立面上必须搭设剪刀撑。

2、高压线下有建筑物的情况,应在屋面搭设一个钢管脚手架防护体系,在钢管脚手架上面支撑一个杉木杆防护体系,脚手架和杉木杆的间距和尺寸见下图所示。

6螺栓2三、防护架体操作1.该方案涉及材料要求、质量规范、横立杆间距严格遵照已上报《安全防护方案》和本方案中要求进行搭设。

2.为增强钢管脚手架和和杉木杆搭设安全系数,应在防护架的长方向设置竖向剪刀撑。

对于在临建靠近围挡一侧搭设的钢管脚手架立杆,应在钢管立杆设置横钢管和临建办公室的立柱焊接顶紧,增强架体的稳固性;而在临建西侧钢管脚手架立杆穿过屋顶并与临建办公室的立柱用角形的钢板焊接固定,钢管立杆底端下面焊接一块100×100×8的钢板,钢板与水泥墩采用膨胀螺栓连接,膨胀螺栓与钢板焊接在一起。

3.在杉木杆防护高压线的顶部应满铺废旧的多层板,多层板应与杉木防护架体固定。

4.防护脚手架的立面需要设置剪刀撑,短方向的剪刀撑为6m设一道。

4.外电架空线路防护脚手架应使用剥皮杉木、落叶松等作为杆件,腐朽。

折裂、枯节等易折木杆和易导电材料不得使用。

5.立杆应先挖杆坑,深度不小于500mm,遇有土质松软,应设扫地杆。

立杆时必须2~3人配合操作。

6.纵向水平杆应搭设在立杆里侧,搭设第一步纵向水平杆时,必须检查立杆是否立正,搭设第四步时,必须搭设临时抛撑和临时剪刀撑。

搭设纵向水平杆时,必须2~3人配合操作,由中间一人接杆、放平,由大头至小头顺序绑扎。

7.剪刀撑杆子不得蹩脚,应贴在立杆上,剪刀撑下桩杆应选用粗壮较大杉槁,由下方人员找好角度再由上方人员依次绑扎。

施工现场高压线防护施工方案

施工现场高压线防护施工方案

施工现场高压线防护施工方案施工现场高压线防护施工方案本方案的编制依据包括《建设工程施工现场供用电安全规范》(GB -93)、《施工现场临时用电安全技术规范》( 46-2005)、《建筑施工安全检查标准》( 59-99)以及本公司的安全生产管理规定。

本方案适用于大径山旅游集散中心工程,该工程位于杭州市余杭区径山镇槽雅路,由杭州余杭径山旅游度假有限公司投资建设、浙江明康工程咨询有限公司监理、中国联合工程公司总承包。

该工程总建筑面积约㎡,其中地上建筑面积4187㎡,地下建筑面积㎡。

地下一层局部二层,地上二层,建筑物总高度17.45m。

本方案的护线架子搭设位置在工地现场的西边靠槽雅路。

防护部位位于地下室边、现场临时围墙内侧,10KV高压线为南北走向,拟搭设长度65m,下线杆距主楼外墙脚手约3.50-4.0米。

为防止施工中触碰高压线引起安全事故,项目部经过研究,一致决定对该10kv高压线路采取隔离防护措施即搭设竹槁防护架子,顶端防护架由北向南10m范围内采用双层竹笆防护,北端立面距离高压线引下处,上下各2米范围内用竹笆全封闭,并在防护架处悬挂醒目的警告标志,以确保安全生产。

在施工现场,高压线防护架子搭设周期相对较短,施工过程中应请业主向当地电力主管部门申请停电作业,但该高压线路不可能为此长时间处于停电状态。

因此,在与电力主管部门协商确定停电日期后,应准备充足的材料,精心组织施工力量,确保在规定的时间内完成高压线防护架的搭设工作。

这是工作的重点之一。

本工程高压外电线路防护架搭设地段在业主规划的建筑红线内,距离建筑物近。

因此,需要请业主协调好防护架的搭设场地,这是难点之一。

另一个难点是本工程高压外电线路防护架子垂直高度较大,受季风影响较大,在无其他支承点的情况下确保防护架子整体稳定性。

在施工现场,搭、拆防护架子操作过程可能会违章操作,从而造成高处坠落事故。

因此,需要注意操作过程中的安全问题,遵守相关规定,确保施工人员的安全。

高压线防护施工方案

高压线防护施工方案

高压线防护方案2011年5月目录一、编制依据 (3)二、工程概况 (3)三、防护架子搭、拆操作重、难点分析 (3)四、施工现场主要危险因素分析与防范 (4)五、施工准备 (4)六、施工部署 (6)七、搭、拆高压线防护架子安全施工要点 (7)八、搭设高压线防护架安全技术措施 (9)九、搭、拆高压线防护架子需特别注意的安全事项 (10)高压线防护施工方案一、编制依据1、《建设工程施工现场供用电安全规范》(GB 50194-93);2、《施工现场临时用电安全技术规范》(JGJ 46-2005);3、《建筑施工安全检查标准》(JGJ 59-99);4、《建筑施工脚手架实用手册》;5、本公司有关安全生产的管理规定;二、工程概况2.1 施工现场与周围环境1.高压线位置及搭设前提条件根据本工程施工现场实际情况,项目部经过与建设单位、监理单位协商,一致决定对道路范围高压线路进行上报迁移(附:高压线改移统计)并对道路附近高压线路采取搭设杉木防护架隔离措施,并悬挂醒目的警告标志,为确保正常供电和施工人员的人身安全,必须采取切实可行的防护措施,编制专项防护方案。

2.方案的可行性研究及建议我们考虑搭设杉木防护架。

为了保证施工安全,在工程开工阶段,杉木防护架应及时搭设完成,直至工程竣工才能拆除。

三、防护架子搭、拆操作重、难点分析3.1 操作重点由于高压线防护架子搭设长度较长、范围较大,而该高压线路不可能为此长时间保持停止通电,采取在断电情况下进行操作比较困难,所以确保在高压线带电情况下进行搭设防护架子的安全施工,是本方案操作实施的安全重点。

3.2 操作难点本工程高压外电线路防护脚手架沿道路方向总体较长、垂直高度较大,确保防护架子整体稳定性是操作难点。

四、施工现场主要危险因素分析与防范4.1 本工程防范措施:合理规划现场布局,明确操作流程,对操作工人做好安全教育,正确佩戴个人劳保用品,操作现场安排专人负责指挥,确保材料转运过程中不发生任何安全事故。

工程施工的高压线防护方案

工程施工的高压线防护方案

工程施工的高压线防护方案
高压线施工的安全防护方案主要涉及以下几个方面:
一、前期准备工作
1.建立一套完善的安全管理体系,制定工程施工的安全操作规程和防
护措施。

2.组织人员进行专业的培训,使其了解高压线的危险性和安全防护的
相关知识。

3.定期检查和维护施工设备,确保其正常运行并符合安全标准。

二、高压线施工区域的设置
1.在施工区域内设置明显的警示标识,提醒人员高压线的存在。

2.在施工区域周围设置围栏或警示线,限制进入区域的非授权人员。

3.在施工区域内设置应急疏散通道,确保人员迅速撤离。

三、施工作业防护措施
1.使用绝缘工具和绝缘手套,确保操作人员的安全,避免触碰高压线。

2.使用绝缘材料覆盖和隔离施工设备,避免电流外泄和触电事故。

3.安装接地线和接地棒,将电流引导至地面,减少对人体的危害。

4.施工期间,应限制人员在高压线附近的活动,尽量避免进行与高压
线相邻的作业。

5.定期检查施工设备的绝缘性能并进行维护,确保其正常工作。

四、应急处理措施
1.在施工现场设置急救箱,并配备专业急救人员,以应对可能发生的意外事故。

2.制定事故应急预案,明确各部门的职责,确保在事故发生时能够迅速采取救援措施。

3.向施工人员进行事故预防和应急处理的培训,提高其应对突发情况的能力。

总之,高压线施工的安全防护方案涉及前期准备、区域设置、施工作业措施和应急处理等多个方面,通过制定明确的操作规程和防护措施,加强人员培训,定期检查和维护设备,并制定事故应急预案,可以有效降低高压线施工的安全风险,保障施工人员的生命财产安全。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

施工现场杉木杆高压线防护施工方案(附
图)
高压线防护施工方案
一、工程概况:
本高压线区域范围:宽度10m,高度20m,长度250m,为保证施工安全,需对此范围内的高压线进行架设杉木架体防护。

二、施工准备
1、技术准备:搭设脚手架之前,勘察作业现场,全面熟悉现场情况,做好防护架子搭设的安全施工组织工作;脚手架作业人员要经过相应安全、技术培训,操作人员经考试合格持证上岗,严格贯彻执行脚手架支搭工艺标准及操作规程,确保脚手架安全。

对操作人员做好安全技术交底,确保安全施工。

2、物资准备
(1)杉木杆
1)立杆:小头直径不小于70mm,大头直径不大于180mm,长度不小于6m。

2)大横杆:杉杆小头直径不小于70mm,长度不小于6m。

3)小横杆:杉杆小头直径不小于60mm,硬木杆如柞木、水曲柳小头直径不小于60mm,长度为2.1~2.3m。

4)斜撑、剪刀撑、抛撑等斜杆,小头直径不小于70mm,长度不小于6m。

(2)木脚手板:所使用的木脚手板采用杉木板和落叶松板,板厚不小50mm,板宽为200~250mm,板长3~6m。

在距防护架两端80mm处,用10号铁丝加两道紧箍,防止端板劈裂。

(3)镀锌铁丝:本方案木脚手架使用的的绑扎材料主要采用8号镀锌铁丝,直径为3.5mm,抗拉强度为1000N/mm2;镀锌铁丝使用时不允许用火烧,次品和锈蚀严重的镀锌铁丝不得使用。

(4)附件:警告标示牌按标准规范采取现场制作或购买成品。

三、施工要求:
1、根据现场实际情况,立杆横距为1.5m,纵距为1.5m,水平杆步距为1.5m,第一步扫地杆距地0.2米,架体防护应高出高压线1.2米。

2、防护架每隔6米设抛撑一根,抛撑必须与空中牢固连接。

同时遇电杆处防护架与电杆进行连接,以保征防护架的稳定。

3、所有防护架立杆和抛撑杆埋入地下1米,以保证其下部牢固,基底夯实不下沉。

4、搭、拆高压线防护架子平安施工要点
1、搭设护线架子施工程序:
确定立杆位置、清理现场→挖立杆坑→竖立杆→绑扫地大横杆→绑扫地小横杆→第一步大横杆→第一步小横杆→第二步大横杆→第二步小横杆→临时斜支撑→第三步大横杆→第三步小横杆→加设剪刀撑→接立杆……绑抛撑、剪刀撑→铺顶端脚手板→组织验收
(1)立杆坑:坑深1000mm,坑底直径稍大于坑口直径,尽量减少对坑口自然土的破坏,便于将立杆挤紧,埋设稳固。

回填土要分层夯实,做好排水措施,防止积水引起防护架下沉。

(2)扫地杆:按要求竖立杆并做好立杆根部处理后,即可在立杆底部加绑扫地杆。

(4)绑大横杆:防护架两端大横杆的大头应朝外伸出立杆200~300mm。

绑扎第一步架的大横杆时,应检查立杆是否埋正、埋牢。

同一步架的大横杆大头朝向应一致,上下相邻两步架的大横杆大头朝向应相反,以增强防护架的整体稳定。

大横杆绑扎在立杆内侧,沿纵向平放。

大横杆必须按规定进行接长,接头应置于立杆处,并使小头压在大头上,搭接长度不小于1.5m。

上下相邻大横杆的接头应错开一个立杆。

(5)绑小横杆:小横杆绑在大横杆上,大头朝里。

小横杆绑在立杆上,等距离均匀布置,上下相邻的两排小横杆应绑在立杆的不同侧面。

小横杆伸出立杆部分长度不得小于300mm。

(6)绑剪刀撑、抛撑:脚手架搭设至三步以上时,即应绑设抛撑、剪刀撑。

剪刀撑设置在防护架外侧,是与地面成45。

~60。

角的交叉杆件。

从下至上与防护架其它杆件同步搭设,杆件的端部应交于立杆与大横杆的结点处,并与立杆和大横杆绑牢。

剪刀撑本身与立杆、大横杆相交处应绑牢。

剪刀撑设置满布剪刀撑。

抛撑与地面成45。

~60。

角。

(7)铺防护板:防护架子的顶端应铺设木脚手板。

搭接铺设防护板时,接头必须在小横杆上,搭接长度为200~300mm。

本方案采取对头铺设的防护板,其接头下边应设两根小横杆,悬空部分长度为100~150mm,用10号镀锌铁丝绑牢,严禁铺设探头板。

脚手板应满铺,不留空隙,严禁铺设探头板。

(8)组织验收:护线架子搭设完毕并挂设安全网及警告标示后,由施工负责人召集技术、安监、搭设班组三方人员,进行外观和实测检验。

检验合格后方可正式使用。

(9)护线架子搭设表示图,详见附图。

2、拆除防护架子安全操作要点
(1)拆除架子时,作业区周围及进出口处,必须派有专人看护,严禁非作业人员进入危险区域,并且要留意高压线及变压器等电路设施,严禁碰触。

(2)严格遵守由上而下按层按步的拆除,后绑者先拆,先绑者后拆,先拆栏杆,脚手板、剪刀撑,而后拆除小横杆、大横杆、斜支撑等。

(3)拆杆和放杆时,必须由2-3人协同操作,拆顺水杆时应由站在中间的人将杆转向将大头顺下,握住小头尽量下递,等上方人员接到下方人员接住的通知后再放手。

严禁向下抛物。

(4)操作人员必须佩带安全带及安全帽,拆除的全部过程中应指定一个责任心强技术水平高的工人担任指挥,并负责拆除、撒料和看护全部操作人员的安全作业,拆除过程中注意架子的缺扣、崩扣,避免踩在滑动的杆件上发生事故。
