山大一院医技楼冬期施工方案word参考模板

合集下载

第一医院冬季施工方案

第一医院冬季施工方案

目录第一章本项目管理机构的设置 ........................................- 2 -第二章采买方案 ....................................................- 5 -第三章冬天施工进度 ................................................- 5 -第一节劳动力计划表 ................................................- 5 -第二节冬天施工时期计划达成的工程量 ................................- 6 -第三节冬天施工方案及举措 ..........................................- 7 -第一章本项目管理机构的设置第一节项目管理组织机构工程主管总经理项目经理技术负责人第第第一二三资质安库采施施施工工工料检全管购组组组员员员员员报喷消警淋火电栓第二节项目管理人员配置主要管理人员机构岗位设置姓名职务职称项目主管代俊起副总经理建筑师总部项目经理代俊起副总经理建筑师资料管理杨治国现场管理人员质量管理李艾军质量员计划管理陆凯资料员现场安全员蔡佳伟安全员第二章采买实行方案第一节探头模块气体探测设备控制机柜主机水泵、监控设备主材时间:(天)48676天资料的采买过程、采买周期将按以下程序履行:1、本工程所选设备、资料均依照图纸要求,并备有查验报告、合格证、准销证;2、本工程的主、辅材建立台帐,由资料员一致负责管理;3、对进入施工现场的主资料、成品,项目质检员应依照《进货查验作业指导书》进行查验、试验。

发现不合格品应实时对其表记、隔绝,并保留不合格记录;4、设备经查验或试用发现不可以达到质量标准,由质检员对其表记、记录、隔绝;5、对主要资料,半加工品中出现不合格品,由质检员负责评审和处理,严重不合格品由质量部评审,由采买员实行处理;6、设备的不合格由项目质检员填写不合格品通知单,报质量部评审,由计划部实行处理。

冬期施工方案(DOC)

冬期施工方案(DOC)

冬期施工方案
在冬季进行施工工作是一项具有挑战性的任务,气温低、天气恶劣,都会对施工进度和工作质量造成影响。

因此,制定科学合理的冬期施工方案显得尤为重要。

本文将从几个方面探讨冬期施工的关键问题,并提出解决方案。

1. 环境分析
首先需要对冬季施工环境进行全面分析,包括气温、降雪情况、日照时间等因素。

根据环境分析结果,有针对性地采取措施,以应对各种复杂情况。

2. 施工时间安排
在冬季施工时,需要合理制定施工时间表,充分利用短暂的施工时间,避免冷空气对施工过程的影响。

同时,需要考虑合理安排工人的工作时间,避免因天气寒冷影响到工作人员的健康。

3. 设备保障
冬季施工需要特别关注设备的保障工作。

要确保设备在低温环境下可以正常工作,定期检查设备的运行状况,及时更换易损件,以确保施工工作的顺利进行。

4. 安全防范
冬季施工安全是首要考虑的问题。

零下温度、积雪等恶劣天气条件增加了安全风险,因此需要加强安全防范工作,包括加强工地安全巡视、提供安全培训、设置安全警示标志等措施。

5. 物资储备
冬季施工期间,需要特别注意对物资的储备。

在恶劣天气条件下,交通受阻可能导致物资供应不足,因此需要提前储备足够的物资,确保施工能够有序进行。

6. 合作协调
冬季施工需要各个部门之间的密切合作和协调。

施工中可能面临的问题和挑战需要各方共同努力,协同解决,确保施工工作的顺利进行。

综上所述,制定科学合理的冬期施工方案对于保证施工质量、提高工作效率至关重要。

只有从各个方面全面考虑,合理安排,做好充分准备,才能顺利完成冬季施工任务。

冬期施工方案定稿

冬期施工方案定稿

冬期施工方案定稿在冬季施工中,由于恶劣的天气条件和低温环境的限制,需要针对性地制定施工方案,以确保工程质量和进度。

下面将从施工前准备、施工过程控制和安全管理等方面进行论述,确保冬季施工的顺利进行。

一、施工前准备1.调研分析在冬季施工前,需要对项目周边环境和气候条件进行充分的调研分析,了解冬季的天气特点和泥土、混凝土等材料的冻融性能,为后续施工提供依据。

2.人员配备针对冬季施工需求,合理安排人员配备,确保有足够的技术工人和施工管理人员,以应对可能出现的异常情况。

3.设备准备维护和检查施工设备,确保设备的正常运转和保养工作,特别是对于容易受低温影响的设备,要做好预热和保温工作。

二、施工过程控制1.作业时间在冬季施工中,要合理安排作业时间,避免在气温过低时进行施工作业,尤其是对于露天作业或水泥浇筑等工序,避免出现冻融裂缝等问题。

2.保温措施对于混凝土凝固过程需要采取保温措施,可以采用地膜、保温毯等方式,确保混凝土凝固过程温度稳定,保证混凝土强度。

3.排水防冻加强对施工现场排水系统的维护和疏通,确保施工现场的排水通畅,避免积水结冰影响施工。

三、安全管理1.防寒保暖对施工人员提供保暖工具,确保他们在寒冷的环境下能够正常工作,避免受寒引发健康问题。

2.冰雪清除针对施工现场出现的积雪和冰,及时清除,确保施工区域的安全,避免地面滑倒和交通事故发生。

3.应急措施制定应急预案,明确冬季施工突发事件的处置流程和相关责任人,确保施工现场的安全和工程的正常进行。

结语通过以上措施的合理安排和有效实施,可以有效化解冬季施工所面临的困难和挑战,确保工程的质量和进度。

同时,在冬季施工过程中,要加强与监理单位和相关部门的沟通和协调,共同应对冬季施工的一系列挑战,最大限度地实现工程目标。

冬期施工方案设计(DOC)

冬期施工方案设计(DOC)

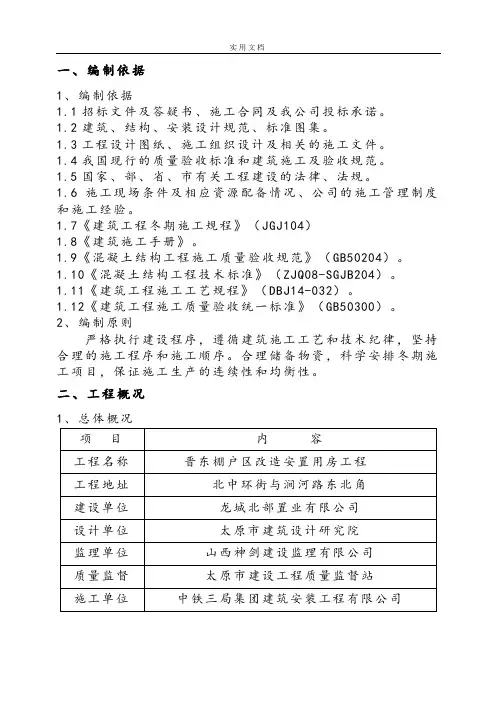

一、编制依据1、编制依据1.1招标文件及答疑书、施工合同及我公司投标承诺。

1.2建筑、结构、安装设计规范、标准图集。

1.3工程设计图纸、施工组织设计及相关的施工文件。

1.4我国现行的质量验收标准和建筑施工及验收规范。

1.5国家、部、省、市有关工程建设的法律、法规。

1.6施工现场条件及相应资源配备情况、公司的施工管理制度和施工经验。

1.7《建筑工程冬期施工规程》(JGJ104)1.8《建筑施工手册》。

1.9《混凝土结构工程施工质量验收规范》(GB50204)。

1.10《混凝土结构工程技术标准》(ZJQ08-SGJB204)。

1.11《建筑工程施工工艺规程》(DBJ14-032)。

1.12《建筑工程施工质量验收统一标准》(GB50300)。

2、编制原则严格执行建设程序,遵循建筑施工工艺和技术纪律,坚持合理的施工程序和施工顺序。

合理储备物资,科学安排冬期施工项目,保证施工生产的连续性和均衡性。

二、工程概况1、总体概况项目内容工程名称晋东棚户区改造安置用房工程工程地址北中环街与涧河路东北角建设单位龙城北部置业有限公司设计单位太原市建筑设计研究院监理单位山西神剑建设监理有限公司质量监督太原市建设工程质量监督站施工单位中铁三局集团建筑安装工程有限公司2、建筑概况本工程为太原市晋东棚户区改造安置用房工程,位于太原市北中环街与涧河路东北角,我单位承建三座住宅带地库。

住宅部分地上33层,地下3层,地库部分地下2层,总建筑面积约11万m2。

剪力墙结构。

结构使用年限50年,抗震设防烈度为8度。

3、结构概况工程基础形式为:主楼采用筏板基础,地库采用条基加防水底板。

基础设计等级为甲级。

4、气候特征本工程所在地区基本风压值0.45KN/m2,基本雪压为0.35KN/m2,最大冻土深度0.80m。

本场区地下水稳定水位介于808.96-812.09m之间,该地下水对砼具有弱腐蚀性,对处于干湿交替环境下砼中的钢筋具有弱腐蚀性。

三、施工准备《建筑工程冬期施工规程》(JGJ104)第1.0.3条规定,“当室外日平均气温连续5天稳定低于5℃或当日最低温度低于0℃时即进入冬期施工:当室外日平均气温连续5天高于5℃时即解除冬期施工”。

冬期施工方案(最新版)

冬期施工方案(最新版)

冬期施工方案(最新版)冬期施工方案(详细版)1. 引言冬季天气寒冷,施工环境条件复杂,为保证施工质量和安全,特制定本冬期施工方案。

本方案旨在对冬季施工进行全面规划,确保施工进度和施工质量,同时保障工人的安全。

2. 施工区域划分根据工程要求,将施工区域划分为A、B、C三个区域,分别进行不同步骤施工。

详细划分方案如下:2.1 A区域:包括起重机械、施工临时设施搭设等。

2.2 B区域:包括土方开挖、混凝土浇筑等。

2.3 C区域:包括钢结构安装、电气设备安装等。

3. 冬季施工措施针对冬季施工环境条件,我们制定了以下措施来保证施工进度和质量:3.1 加强人员培训和安全意识教育。

3.2 采用保温材料对临时设施进行保温处理,保证工人的生活和工作条件。

3.3 根据天气情况合理安排施工计划,调整施工顺序和工期。

3.4 使用适宜的防冻剂和加热措施,确保混凝土浇筑的质量。

3.5 在施工现场加强现场保洁,及时清扫道路和施工区域的积雪。

4. 施工组织与安全控制为确保施工过程中的安全,我们制定了以下组织措施和安全控制措施:4.1 设立专门的安全监督组织,加强对施工现场的检查和巡视。

4.2 制定详细的安全作业指导书,确保工人了解并按照规章制度施工。

4.3 配备专业的安全人员,对施工现场人员进行安全教育和培训。

4.4 安全设施完善:设置警示标志、安全网、安全带等,确保人员的安全。

5. 施工质量控制为保证施工质量,我们将采取以下措施进行质量控制:5.1 成立质量检查小组,对施工过程进行全程监控和检验。

5.2 强化对建筑材料的检查和抽样检测,确保材料的正常使用。

5.3 定期对施工设备进行检修和保养,确保设备的正常运行。

5.4 严格按照施工图纸和相关标准进行施工,确保质量符合要求。

6. 附件清单本施工方案涉及的附件如下:- 附件1:施工区域划分图- 附件2:施工进度计划表- 附件3:施工材料采购清单- 附件4:施工设备清单7. 法律名词及注释本施工方案涉及的法律名词及注释如下:- 法律名词1:建筑法注释:建筑法是我国建筑行业的基本法规,规定了建筑工程的相关法律责任和管理要求。

冬期施工措施

冬期施工措施

山西医科大学第一医院后勤综合楼冬期施工措施一、工程概况本工程为山西医科大学第一医院后勤综合楼,位于太原市文源巷山西医科大学第一医院院内。

本工程为地上六层,无地下室,钢筋混凝土框架结构,东西长30.50m,南北宽16.90 m,建筑面积2892.96m2。

本工程设计:一二层为洗衣房,层高一层4.80m,二层3.60m;三层为职工食堂,层高4.20m;四至六层为办公室,层高均为3.30m,女儿墙高600mm,建筑物室内±0.00的绝对标高为783.50m,室内外高差450mm,建筑物总高度23.55m。

本工程按抗震设防分类标准划分属丙类建筑,抗震设防烈度为8度,建筑类别为二类,建筑物结构安全等级为二级,耐火等级为二级,地基基础设计等级为丙级,框架抗震等级为二级,设计使用年限50年。

现在冬季来临,为了确保工程质量,严格按照有关冬季施工规范及操作规程进行施工,达到验评标准,为此提出以下冬期施工措施。

二、冬期施工的起止日期当冬天到来时,如连续五天的日平均气温稳定在5度以下,则此5天的第一天为进入冬期施工的初日,当气温转暖时,最后一个5天的日平均气温稳定在5℃以上,则此5天的最后一天为冬期施工的终日。

(日平均气温是指在地面以上1.5m高的遮阳处,并远离热源的地方测得的1天内2时、8时、14时和20时4次测出的室外气温结果的平均值,)。

三、冬期施工特点冬期施工由于施工条件及环境不利,是工程质量事故的多发季节,应引起足够重视。

质量事故出现的隐蔽性、滞后性,即是工程冬期施工出现的问题,大多数事故在春季开始才暴露出来,因而给事故处理带来很大的难度,轻者进行修补,重者返工,不仅给工程带来损失,而且会影响工程的使用寿命。

冬期施工的计划性和准备工作的时间性强。

这是由于准备工作的时间短,技术要求复杂。

四、冬期施工的准备工作1、组织措施进行冬期施工的工程项目,技术负责人编制单位工程冬期施工方案。

编制的原则是:确保工程质量;经济合理,使增加的费用为最少;所需的热源和材料有可靠的来源,并尽量减少能源消耗;确实能缩短工期。

冬期施工方案doc

冬期施工方案doc

冬期施工方案冬季是施工中最具挑战性的季节之一,恶劣的天气条件和低温会给施工工作带来一系列影响。

为了确保施工进度和质量,必须制定有效的冬期施工方案。

本文将讨论在冬季施工中应采取的一系列措施和策略。

1. 天气监测与调整在冬季施工中,天气状况时刻关注是非常重要的。

要利用当地气象部门提供的信息,及时了解天气变化,制定相应的应对计划。

如果遇到持续恶劣的气象条件,应及时调整施工计划,保障工程质量和安全。

2. 施工材料选择在冬季施工中,选择合适的施工材料至关重要。

对于水泥、混凝土等材料,要选择低温抗裂性好的产品,并采用保温措施。

此外,对于其他施工材料也要慎重选择,确保在低温环境下能够正常使用。

3. 保温措施冬季施工中,保温是一个重要的环节。

要在施工现场设置临时加热设备,对施工区域进行保温,保证施工过程中的温度和湿度处于合适的范围,以确保施工质量。

4. 施工时间安排在冬季施工中,要合理安排施工时间,避免在气温过低或极端天气条件下进行施工。

可以考虑调整施工时间,选择在气温较高的时段进行施工,提高工作效率同时减少安全风险。

5. 安全措施在冬季施工中,安全风险较大,要加强安全管理措施。

施工现场要加强防滑处理,设立安全警示标识,确保施工人员的安全。

同时要加强对施工人员的培训,提高他们的安全意识。

结语冬季施工是一个挑战,但只要采取合适的措施和策略,就能有效应对恶劣的天气条件,保障施工进度和质量。

通过天气监测、施工材料选择、保温措施、施工时间安排和安全措施等方面的综合考虑,可以有效制定出一套完善的冬期施工方案,确保工程顺利进行。

冬期施工方案-定稿

冬期施工方案-定稿

冬期施工方案-定稿
在冬季施工中,由于气温低、天气变化多端的特点,施工过程中会面临许多挑战。

为了确保施工质量和安全,制定科学合理的冬期施工方案至关重要。

本文将从施工准备、作业流程、安全防护等方面进行详细介绍,为冬季施工提供指导。

一、施工准备
1.选材
选择适合冬季施工的耐寒材料,如抗低温水泥、防冻混凝土等,以确保施工质量。

2.机械设备检查
提前对施工所需的机械设备进行检查和维护,确保其在低温环境下正常运行。

二、作业流程
1.排水
在冬季施工过程中,要特别关注排水系统,防止冰冻影响施工进度和质量。

2.保温措施
在冬季施工时,应采取保温措施,确保材料和结构在低温下的正常施工。

三、安全防护
1.加强安全培训
在冬季施工前,要对工人进行安全培训,提高他们的安全意识和防范能力。

2.加强监控
在冬季施工中,要加强安全监控,及时发现和处理安全隐患,确保施工安全。

四、施工质量检查
1.定期检查
在冬季施工过程中,要定期对施工质量进行检查,确保施工进度和质量。

2.整改措施
发现问题要及时制定整改措施,确保施工质量达到标准要求。

五、总结
在冬季施工中,科学合理的施工方案是保证施工质量和安全的重要保障。

通过施工准备、作业流程、安全防护等措施的全面落实,可以有效应对冬季施工中的各种挑战,确保施工顺利进行。

希望本文提供的冬期施工方案能为相关施工单位提供参考和指导。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

山西医科大学第一医院医技楼冬期施工方案编制:审核:审批:太原市建筑工程总公司山大一院医技楼项目部二OO六年十一月四日山西医科大学第一医院医技楼冬期施工方案根据太原市多年气象资料统计,室外日平均气温连续5天稳定低于5℃的时间多在每年的11月15日左右,又根据《建筑工程冬期施工规范》(JGJ104-97)冬施施工界限划分规定室外日平均气温连续5天稳定低于5℃即进入冬期施工,为了确保工程进度、工程质量,严格按照有关冬季施工规范及操作规程进行施工,达到验评标准,为此提出以下冬期施工技术方案。

一、工程概况1、山大一院医技楼为地下一层,地上六层,局部七层,钢筋混凝土框架结构,南北长55.5m,东西宽23.7m,建筑面积9327.91㎡。

地下一层层高5.1 m ,二至四层层高4.5m,五、六层层高4.2 m,电梯机房层高3.9 m,室内外高差600 m m,建筑物总高度28.5m,抗震设防烈度为8度,建筑类别为一类,建筑物结构安全等级为二级,耐为等级为一级,地基基础设计等级为丙级,框架抗震等级为一级,设计使用年限为50年。

2、地基处理采用砂石垫层厚度为580mm,每边宽出基础边300mm,砂石垫层压实度≥0.95。

3、本工程为钢筋混凝土筏片梁板式基础,基础垫层混凝土为C15厚100mm,基础筏板厚度为400mm,基础筏板及地下室外墙混凝土为抗渗混凝土,抗渗等级S6;混凝土强度等级C30;剪力墙混凝土强度等级为抗渗混凝土,抗渗等级S6;混凝土强度等级C30;地下一层~二层框柱混凝土强度等级C40;三层~四层框柱混凝土强度等级C35;五层以上框柱混凝土强度等级C30;梁、楼板、楼梯混凝土强度等级为C30;各层过梁、圈梁、构造柱混凝土强度等级为C20。

4、钢筋:Φ为HPB235级钢筋,Φ为HRB335级钢筋;Φ为HRB400级钢筋;钢筋连接:柱竖向主筋采用电渣压力焊,基础钢筋采用闪光对焊、电弧,其余钢筋采用绑扎连接;钢筋电弧焊接焊条在焊接HPB235级钢筋和Q235级钢板采用E43型。

焊接HRB335级钢采用E50级焊条。

二、冬施项目1、根据工程总布署和工期安排,预计在冬施期间主要进行冬期施工的分项工程有:地下室钢筋制作、安装施工,地下室模板安装、拆除施工,地下室梁、板、柱、梯、墙、砼施工、基础防水层施工、土方回填及室外工程等施工,预计工期为11月15日~1月30日。

三、冬期施工准备1、技术准备1.1由项目技术负责人针对本工程情况和冬施项目,编写冬施方案和具体技术措施,将方案中的技术要求对管理人员和施工人员进行详细认真学习和交底,从思想上引起高度重视。

1.2安排专人收听天气预报,并在现场较通风部位设置测温箱,内挂温度计,每日早、中、晚、夜观测四次,做好记录,详细掌握室外大气温度的变化,以便根据大气温度的变化,对施工做出相应调整。

2、冬施质量控制管理准备2.1建立冬期施工领导组:组长:王丽红、乔建林副组长:杨现增、秦买存、侯涛成员:王海林、郝玉清、秦怀昌、杨世伟、刘计山、付伏明、杨松涛、董青周、牛荣昌、魏宁、刘松林、刘志峰2.2建立冬期施工岗位责任制,对冬期施工中的各项管理制度和技术措施进行分层落实,做到责任到人。

2.3加强人、料、机的管理,保证冬施顺利进行。

2.4建立冬期施工质量保证体系,进行责任分解。

2.5确定本工程测温保温人员、火炉生火人员组织机构及人员名单,由总公司和项目部组织进行相应的技术培训学习,学习本工程范围内的有关知识,明确职责,经考试合格上岗作业。

2.6资料员负责收听天气预报,测量施工期间的室外温度,操作面气温,暖棚内气温和砼气温由经培训合格的工人负责测量,并做好记录,及时反馈冬施领导组,以便于采取措施,防止寒流突然袭击造成损害。

2.7图纸及标准学习准备项目部施工员技术质量,人员必须认真仔细看图纸,复核施工图纸做法,学习新规范和<建筑工程冬期施工规程>,密切联系本工程确定施工工艺及施工管理点。

3、现场材料、机具准备3.1排除现场积水,截断流入现场的水源,疏通消防通道,保证施工安全。

将现场施工用水进行保温,将水管尽可能埋地敷设,埋深至少在0.8m以上,外露部分用草绳缠绕或用矿棉保温管保温。

施工临时用电所有线路须进行全面检查,电工对存在的问题进行整改。

冬施期间的机械设备进行有效地防冻保护,搭设保温棚或将操作棚四周封闭,必要是棚内生火炉,机械工要经常检查机械运行状况及机械润滑油的更换补充以及其它检修保养工作,以便在冬施期间运转正常。

3.2资源准备草帘子:3000㎡塑料布:5000㎡麻袋:3000㎡工程布:5000㎡3.3冬施热源准备:采取20个火炉热源,生产及生活热源煤需用10T,焦炭100T。

3.4冬施测温仪器、劳保用品准备:玻璃棒形温度计40支,干湿温度计5支、测温表格10本、手电筒5个、棉装200套,防尘面具50套,胶手套400套。

4、安全与防火4.1冬期施工时,要采取防滑措施。

施工作业区、生活区及施工道路、架子等要经常清理积水、积雪、结冰,斜跑道要有可靠的防滑条。

4.2大雪后必须将架子上、斜跑道上的积雪清扫干净,并检查马道平台,如有松动下沉现象,务必及时处理。

4.3施工时如接触热水,要防止烫伤,使用氯化钙,漂白粉时,要防止腐蚀皮肤。

4.4冬期施工时,现场火源,要加强管理,保证防火安全。

使用电焊机、气焊时,应注意防止发生火灾。

电源开,控制箱等设施要统一布置,加锁保护,防止乱拉电线,设专人负责管理,防止漏电触电。

施工现场消防设施齐全有效,水源及消火栓应明显标记。

四、冬期施工技术方法1、混凝土工程1.1.1混凝土采用鸿峰有限公司商品混凝土,厂家定点搅拌,水泥采用普通硅酸盐水泥或硅酸盐水泥,水泥强度不应低于32.5级,最小水泥用量不应少于300kg/m3,水灰比不应大于0.6,冬期对抗冻性要求较高的砼,宜使用引气型复合防冻剂,砼含气量宜控制在2-4%。

防冻剂的掺量应根据生产厂家的推荐掺量和大气环境温度,按不同气温采用不同掺量。

1.1.2冬期砼施工长距离运送砼:搅拌运输车应加保温套,加水和洗车时防止保温套浸水,以免失去保温作用,拖泵输送管道应用保温材料包裹,尽量减少砼在运输中热量损失。

1.1.3冬期施工砼运送频率应保证砼浇筑的连续性。

加强双方调度联络,密切配合,使砼运输车不中断,不压车。

每趟车与车相差距离不超过30分钟。

1.1.4混凝土出灌温度不得低于10℃,入模温度不得低于5℃。

在浇筑混凝土前应注意天气情况,防止气温突然下降,严防混凝土受冻,准备测温表进行观测混凝土温度。

1.1.5砼原材料加热应优先选用加热水的方法,当加热水仍不能满足要求时,再对骨料进行加热,加热温度应符合冬施规范7.2.1条规定。

1.1.6混凝土浇筑前应清除模板上的冰雪和污垢。

1.1.7混凝土的养护:混凝土养护采用综合蓄热法(即混凝土搅拌中掺入化学外加剂,利用原材料加热及水泥水化的热量,通过适当保温延缓混凝土冷却,使混凝土温度降到0℃或设计规定温度前达到预期要求的强度)和暖棚养护,在基础筏板梁混凝土浇筑振捣后要立即进行保温覆盖,采用先一层塑料布盖在混凝土表面,上加三层草帘保温,再一层工程布覆盖,保证砼的温度(要求保温材料必须要干燥)。

地下室顶板、梁混凝土浇筑之前,对墙上的洞口用麻袋围挡,对大洞口采用工程布、木板封堵,达到防风保温的目的,在室内设20个火炉增加砼的养护温度(均设专人看火及测量温度),浇筑振捣后立即进行保温覆盖,采用先一层塑料布盖在混凝土表面,上加一层工程布,再起加两层草帘保温,再一层工程布覆盖,保证砼的温度(要求保温材料必须要干燥)。

因今年计划封顶后停工,所以地下室顶板表面包裹保温到明年开工放线时拆除。

1.1.8柱体模板拆除后,其表面采用二~三塑料布覆盖包裹保温,再加二层草袋。

防水剪力墙拆除后,其表面(双面)采用二~三塑料布覆盖包裹保温,另加二层工程布四周覆盖包裹保温。

1.1.9在混凝土浇筑后第二天,要根据气温的高低适当养护,但不可浇水,防止混凝土受冻。

1.2.0混凝土的温度测量 (测温的项目与次数按下表规定) :混凝土冬期施工测温项目和次数1.2.1测温人员要及时将资料提供给技术人员,技术人员根据资料做出相应决定,计算混凝土的成熟度,初步确定混凝土的强度。

1.2.2混凝土冬期施工的测温,采用人工测温。

测温孔设置在有代表性的结构部位和温度变化大易冷却的部位,在混凝土浇筑时,埋设测温管,测温管用Φ15PVC管斜向插入,混凝土梁、板、的测温孔应垂直插入留置。

梁侧孔每3M设1个,且每跨至少设2个,孔深1/2-1/3梁高;圈梁每4M设1个,每跨至少设1个,孔深1/2梁;楼板每15㎡设1个,每间至少设1个,孔深1/2板厚。

现浇砼柱每根柱头和柱脚各设一个且在迎风面,测孔与柱面成90度角。

剪力墙横墙每条轴线测一块模板,纵墙轴线之间采取梅花形布置,每块单面设测孔3个,对角线布置,上、下测孔距大模板上、下边缘30-50cm,孔深10cm。

楼梯间休息平台及踏步板,每层设测孔不少于3个。

现浇阳台、雨篷、室外楼梯休息平台等零星构件,每个设测孔2个。

1.2.3专人测温,全部测温管编号,画出布置图 (平面图见附图) ,测量结果记入正式记录,在测温时应将温度计与外界温度隔离,可在孔口四周用棉花等物塞住,温度计在测温管内留置时间≥3分钟。

1.2.4砼强度控制方法:做好混凝土试块,除常规外,另加两组试块与结构同条件养护,以检验混凝土的临界同条件强度。

根据同条件试块,拆除梁、板支撑,达不到规范及设计要求强度拆除条件延长支撑时间,对于悬挑结构的墙板、梁等构件应重点保温养护,待强度达到100%时方可拆模,柱拆模时以同条件养护的试块强度报告为准。

2、土方回填2.1回填前,将基坑内的杂物、积水等清理干净,对基础、箱型基础墙或地下防水层、保护层等进行检查验收并办理隐检手续。

施工前,做好水平高程的控制,在基础墙表面上划分层线。

做好技术交底。

2.2回填土一般选用含水量在10%左右的干净粘性土(以手攥成团、自然落地散开为宜)。

若土过湿,要进行晾晒或掺入干土、白灰等处理;若土含水量偏低,可适当洒水湿润。

2.3回填土要分层铺摊夯实,蛙式打夯机每层铺土厚度为200~250mm;人工夯实时不大于200mm。

每层至少夯击三遍.要求一夯压半夯。

2.4冬期回填土每层铺土厚度应比常温施工时减少20%~50%;其中冻土块体积不得超过填土总体积的15%;其粒径不得大于150mm。

铺填时,冻土块应均匀分布,逐层压实。

2.5回填土施工应连续进行,防止基土或已填土层受冻,应及时采取防冻措施。

2.6施工时,基础墙体达到一定强度后,才能进行回填土的施工,以免对结构基础造成损坏。

2.7基础肥槽回填土,必须清理到基础底面标高,才能逐层回填。

严禁用水浇使土下沉的“水夯法”。

相关文档
最新文档
