耐火材料施工方案.
耐火浇注料施工方案

耐火浇注料施工方案
一、工程背景
本工程是为了满足现有建筑物的抗火性能要求,采用抗火浇注料施工。
二、工程内容
1、抗火浇注料:采用抗火浇注料,以承受高温侵蚀和生锈等损害,
以保障建筑物抗火性能。
2、施工面积:本工程施工面积为XXX平方
3、施工方式:采用手工浇注法施工,用喷射器将液体抗火浇注料均
匀的喷射到预留的面上,再用抹铲把浇注料涂抹均匀,以达到抗火的要求。
三、安全措施
1、工人必须佩戴个人防护用品,如佩戴安全帽、安全鞋、防护手套等。
2、施工现场必须设置防护栏杆和安全绳索,禁止非本单位人员进入。
3、现场施工时,注意防止火花及火花的传播,火种用于专用焊接机械。
4、确保有良好的现场通风,避免人员中毒。
四、施工步骤
1、基层处理:确保基层平整、光滑、无杂质,角落处要完全处理干净,并进行浸水试验,保证水泥砂浆结合力强。
2、抹灰:采用熟石膏粉和水泥按比例混合施工,保证二者混合均匀,用铲子和抹子把材料抹平,确保厚度稳定。
3、浇注料的配制:抗火浇注料应符合国家有关标准,先将粉状浇注
料混合均匀,然后加入溶剂搅拌30分钟,配制出抗火浇注料。
建筑耐火工程施工方案(3篇)

第1篇一、工程概况本项目为某住宅小区的耐火工程施工,主要涉及建筑物的防火墙、楼板、屋顶、管道井等部位的耐火材料施工。
施工区域位于该小区的B栋住宅楼,总建筑面积为10万平方米。
根据《建筑设计防火规范》(GB50016-2014)及相关标准,本工程耐火等级为一级。
二、施工准备1. 人员准备:组建专业的耐火工程施工队伍,包括施工技术人员、质检人员、安全员等,确保施工质量和安全。
2. 材料准备:提前采购符合国家标准的耐火材料,如防火板、防火涂料、防火玻璃等,并确保材料质量合格。
3. 设备准备:准备必要的施工设备,如切割机、喷涂机、抹灰机等,确保施工顺利进行。
4. 技术准备:熟悉耐火材料的使用说明和施工工艺,制定详细的施工方案。
三、施工工艺流程1. 基层处理:对施工面进行清理,确保无油污、灰尘、杂物等。
2. 防火板安装:按照设计要求,采用干挂法或粘贴法安装防火板,确保安装牢固、平整。
3. 防火涂料施工:选择合适的防火涂料,采用喷涂或刷涂方法进行施工,涂层厚度应符合设计要求。
4. 防火玻璃安装:按照设计要求,安装防火玻璃,确保玻璃安装牢固、密封。
5. 管道井施工:对管道井进行防火封堵,采用防火模块或防火板进行施工。
6. 楼板、屋顶施工:对楼板、屋顶进行防火处理,采用防火涂料或防火板进行施工。
四、施工质量控制1. 材料检验:对进场材料进行检验,确保材料质量符合国家标准。
2. 施工过程控制:严格控制施工工艺,确保施工质量。
3. 验收标准:按照《建筑设计防火规范》及相关标准进行验收。
五、施工安全措施1. 现场安全:施工区域设置安全警示标志,确保施工人员安全。
2. 消防安全:配备消防器材,制定消防安全措施。
3. 高空作业:高空作业人员必须佩戴安全带,确保作业安全。
六、施工进度计划1. 工期安排:根据工程量及施工条件,制定合理的施工进度计划。
2. 关键节点:确保关键节点按时完成,确保工程进度。
七、施工成本控制1. 材料采购:合理采购材料,降低材料成本。
热风管道耐火材料施工方案

热风管道耐火材料施工方案引言热风管道在工业生产中起着至关重要的作用,它们承担着将热风输送到目标位置的任务。
为了确保热风管道的正常运作,必须选用合适的耐火材料来进行施工。
本文将介绍热风管道耐火材料的选择与施工方案。
1. 耐火材料选择在选择热风管道的耐火材料时,需要考虑以下几个因素:1.1 温度耐受能力热风管道在运行过程中,会受到高温的影响。
因此,所选用的耐火材料必须具备良好的温度耐受能力,能够抵抗高温的侵蚀。
常见的热风管道耐火材料有:•耐火砖:耐火砖具有良好的耐高温性能和耐侵蚀能力,在工业领域中广泛应用。
•耐火纤维:耐火纤维主要由陶瓷纤维和其他耐热材料组成,具有轻质、柔软和绝热的特性。
1.2 化学稳定性热风管道耐火材料还必须具备良好的化学稳定性,能够耐受气体和腐蚀性液体的侵蚀。
常见的化学稳定性较好的耐火材料有:•耐碱砖:耐碱砖主要由高岭土和氧化铝等材料制成,具有耐酸碱性的特点。
•耐酸砖:耐酸砖主要由石英砂和高岭土等材料组成,能够抵抗酸性物质的侵蚀。
1.3 快速安装性对于一些需要频繁更换或维修的热风管道,快速安装性也是一个重要的考虑因素。
选择具有快速安装性的耐火材料可以减少施工时间。
常见的具有快速安装性的耐火材料有:•耐火浇注料:耐火浇注料具有流动性好、施工方便等特点,适用于复杂形状的热风管道。
2. 施工方案在确定好耐火材料后,需要制定相应的施工方案来保证施工质量和效率。
2.1 施工准备•清理工作区域:清理热风管道的工作区域,确保无杂物和灰尘,并进行适当的防尘措施。
•准备工具和设备:准备好必要的施工工具和设备,例如刷子、刮刀、钢针、水泥搅拌机等。
2.2 施工步骤2.2.1 表面处理在施工之前,需要对热风管道进行表面处理,确保耐火材料的附着力。
具体步骤如下:1.清洁表面:使用刷子和清水将热风管道表面的污垢和杂质清除干净。
2.刮除旧涂层:如果热风管道上有旧的涂层,使用刮刀将其彻底刮除。
2.2.2 施工耐火材料根据热风管道的具体形状和要求,选择适当的施工方法。
建筑耐火工程施工方案

建筑耐火工程施工方案建筑耐火工程施工方案一、工程概述本工程为一处多层住宅楼耐火工程施工,在保证建筑结构安全的前提下,进行耐火材料的安装与施工,提高建筑的耐火性能,达到火灾发生时延缓火势蔓延的效果。
二、施工方案1. 耐火材料选择根据建筑的使用性质及火灾防范要求,选用具有良好耐火性能的材料,如耐火砖、耐火涂料等。
2. 施工准备2.1 确定施工方案和施工队伍,明确工作责任和分工。
2.2 准备施工所需的材料、设备和工具,确保施工顺利进行。
2.3 进行现场勘测和测量,确保施工的准确性和安全性。
3. 施工工艺流程3.1 对建筑结构进行清理和预处理,确保表面平整、无杂物。
3.2 进行防火涂料或涂层的施工,采用刷涂、喷涂等方式进行,确保涂层的平整、厚度均匀,粘结牢固。
3.3 进行耐火砖的安装,根据要求进行砖墙的拆除和新砖的铺设,保证墙体的整体稳定性和耐火性能。
3.4 进行防火板或隔热层的安装,采用钢架或粘贴等方式进行固定,确保板材的牢固、平整。
4. 施工安全措施4.1 施工期间要加强安全管理,配备足够的安全防护设施和消防器材,确保施工人员的安全。
4.2 设立施工现场封锁区域,确保施工现场的安全与无干扰。
4.3 进行施工前的安全教育和培训,提高施工人员的安全意识和技能。
4.4 施工期间要严格按照施工方案和操作规程进行操作,杜绝违规操作和安全事故的发生。
三、质量控制1. 严格按照相关标准和规范进行施工,材料的选用要符合国家标准要求。
2. 进行施工现场质量检查和过程控制,确保施工质量的合格。
3. 施工完成后进行验收,对耐火性能进行测试和检测,确保达到设计要求。
四、施工进度安排根据工程的具体情况,制定合理的施工计划和进度安排,确保按时完成工程。
以上为建筑耐火工程施工方案,施工过程中要严格按照方案进行操作,确保工程的质量和安全,以提高建筑的耐火性能,保障居民的生命财产安全。
耐火材料施工方案

耐火材料施工方案
可以参考如下内容:
一、概述
本报告提供了一个完整耐火材料施工方案,旨在提供参考,将确保所有施工工作的质量,安全性和可靠性。
二、耐火材料施工原则
1.使用合格的施工材料,确保施工材料符合功能要求;
2.根据国家标准,按界面设计规范进行施工,确保施工质量;
3.按照《建筑工程施工安全规范》的要求,进行耐火材料安装施工;
4.对施工过程中可能产生的废弃物进行污染控制;
5.定期对施工过程进行监测,及时发现问题,及时采取措施;
6.施工完成后,应进行严格的质量检测,针对检测结果采取措施;
7.应遵守安全施工规程,确保施工安全。
三、耐火材料施工项目
1.材料选择:根据施工环境、耐火温度需求,按建筑设计要求选择合适的耐火材料;
2.材料前期准备:检查耐火材料质量,对合格的材料进行分类并按照施工要求进行材料配置;
3.材料安装:确保耐火材料的施工精度,根据施工细节要求进行各种组合施工;
4.质量检测:对施工工艺、施工精度进行检查,保证耐火材料的质量;
5.安全检查:检查现场施工安全设施,确保施工安全,确保工人安全;。
耐火材料施工方案

耐火材料通用施工方案不定性材料施工方案一、耐火材料配置方案二、通用施工规范1.施工现场环境要求a.施工场地平整。
b.施工搅拌场地无泥沙、石灰、熟料矿渣等杂物c.正常施工环境温度在5~40℃d.施工用水的PH值在6.5~7.5为佳e.储存和处理水的设备应干净无杂物2.温度控制措施a.温度高于40℃时,应采取遮光处理措施b.温度低于5℃时,可选择采取以下措施:用40℃左右的热水搅拌耐火浇注料(在保证耐火材料初凝正常的情况下调整热水的温度);添加促凝剂控制初凝时间;并利用高功率的电灯或类似的热源在耐火材料初凝阶段维持其温度。
直到耐火材料已经硬化(至少要求24小时),才可允许降低温度。
3.安装前检查a.检查观察孔、测温孔、测压孔等是否布置焊接到位b.对钢构架的总体尺寸进行检查c.托砖板、加强板的安装进行检查d.对回转窑的筒体、护铁、挡砖圈等的安装情况进行复检4.锚固件的安装a.对即将使用的锚固件的种类、材质、布置位置、布置方式、焊接要求、技术要求进行明确b.对配套使用的电焊条的种类进行明确c.单一锚固件应做到满焊d.组合锚固件底座应满焊,V型钉和底座点焊以振捣时不分离为佳5.锚固件的焊接a.锚固钉与器壁应圆周满焊,并与器壁垂直b.Y型锚固钉应在宽度两侧满焊c.焊缝表面不得有咬肉、气孔、夹渣、弧坑、未熔合和漏焊等缺陷,并不得残留熔渣和飞溅物d.锚固件直接焊在器壁上时,应与器壁贴紧,间隙不得大于1 mm6.焊接质量检查至少对1/20的锚固件进行锤击(0.5 ㎏)试验以检查其焊缝。
另外,对第一根和第500根锚固件进行冲击弯曲试验。
若有怀疑性的缺陷,应增加检查数量。
三、硅酸钙板的施工1.粘结剂的配制和使用a.粘结剂为硅钙板的配套产品,同时具有保温和粘结功能。
粘结剂分为粘结粉(袋装)和粘结液(桶装)两部分,配套使用。
使用时将两者混合均匀配成泥状粘结剂。
配合比例为:b.粘结粉:粘结液=1:3(重量比)c.应使用搅泥器按上述的比例搅拌配制泥状粘结剂,其使用和存放时间不宜超过一小时。
耐火浇注料施工方案

耐火浇注料施工方案一、材料选择1.耐火浇注料的主要材料是耐火骨料和耐火粘结剂。
骨料应选择颗粒均匀、粒度适中、耐火度高的物料,如高铝骨料、硅酸盐骨料等。
而粘结剂一般选择耐火胶泥或者耐火水泥,确保浇注料的粘结性和耐火性。
2.辅助材料包括充填材料、稳定剂和增塑剂等。
充填材料用于填充骨料间的空隙,提高浇注料的密实性。
稳定剂和增塑剂用于调整浇注料的流动性和可塑性,以便于施工操作。
二、施工工艺1.浇注料准备:按照施工方案准备好需要的材料,并进行相应的配比。
将骨料、粘结剂和辅助材料按照一定比例混合均匀,形成预制浇注料。
2.浇注料搅拌:将预制浇注料置于搅拌桶中,采用机械搅拌的方式搅拌,确保浇注料的均匀性和流动性。
3.浇注料输送:将搅拌好的浇注料通过输送设备输送至施工现场。
输送方式可以选择泵送、车运或人工搬运等。
4.浇注料的施工操作:在施工现场,根据设计要求和施工图纸进行浇注料的施工。
首先,清理施工表面,确保表面干净、平整。
然后,将浇注料均匀地倒在表面,使用专用工具进行压实和整平。
5.浇注料的养护:浇注料施工完成后,应进行养护。
养护期间,可以采取保温、保湿和防风等措施,提高浇注料的强度和耐火性能。
三、施工步骤1.施工准备:在施工前,需要彻底清理施工现场,确保施工表面干净、平整,同时准备好需要的工具和设备。
2.施工模板的安装:根据设计要求,安装好施工模板,确保浇注料能够按照设计要求形成所需的结构。
3.浇注料的配制:按照前文介绍的材料选择和配比要求,将耐火骨料、耐火粘结剂和辅助材料混合均匀,形成预制浇注料。
4.浇注料的搅拌:将预制浇注料放入搅拌桶中,通过机械搅拌的方式搅拌均匀,确保浇注料的均匀性和流动性。
5.浇注料的输送:将搅拌好的浇注料通过输送设备输送至施工现场,并将其均匀地倒在施工表面上。
6.浇注料的压实和整平:使用专用工具,将浇注料压实和整平,确保施工表面平整、紧密。
7.浇注料的养护:在施工完成后,进行适当的养护措施,如保温、保湿和防风等。
耐火材料施工方案

耐火材料通用施工方案不定性材料施工方案一、耐火材料配置方案二、通用施工规范 1.施工现场环境要求施工场地平整。
a. 施工搅拌场地无泥沙、石灰、熟料矿渣等杂物b.c.正常施工环境温度在5~40℃d.施工用水的PH值在6.5~7.5为佳e.储存和处理水的设备应干净无杂物2.温度控制措施a.温度高于40℃时,应采取遮光处理措施b.温度低于5℃时,可选择采取以下措施:用40℃左右的热水搅拌耐火浇注料(在保证耐火材料初凝正常的情况下调整热水的温度);添加促凝剂控制初凝时间;并利用高功率的电灯或类似的热源在耐火材料初凝阶段维持其温度。
直到耐火材料已经硬化(至少要求24小时),才可允许降低温度。
3.安装前检查a.检查观察孔、测温孔、测压孔等是否布置焊接到位b.对钢构架的总体尺寸进行检查c.托砖板、加强板的安装进行检查d.对回转窑的筒体、护铁、挡砖圈等的安装情况进行复检4.锚固件的安装a.对即将使用的锚固件的种类、材质、布置位置、布置方式、焊接要求、技术要求进行明确b.对配套使用的电焊条的种类进行明确c.单一锚固件应做到满焊d.组合锚固件底座应满焊,V型钉和底座点焊以振捣时不分离为佳锚固件的焊接5.a.锚固钉与器壁应圆周满焊,并与器壁垂直b.Y型锚固钉应在宽度两侧满焊c.焊缝表面不得有咬肉、气孔、夹渣、弧坑、未熔合和漏焊等缺陷,并不得残留熔渣和飞溅物d.锚固件直接焊在器壁上时,应与器壁贴紧,间隙不得大于1 mm6.焊接质量检查至少对1/20的锚固件进行锤击(0.5 ㎏)试验以检查其焊缝。
另外,对第一根和第500根锚固件进行冲击弯曲试验。
若有怀疑性的缺陷,应增加检查数量。
三、硅酸钙板的施工1.粘结剂的配制和使用a.粘结剂为硅钙板的配套产品,同时具有保温和粘结功能。
粘结剂分为粘结粉(袋装)和粘结液(桶装)两部分,配套使用。
使用时将两者混合均匀配成泥状粘结剂。
配合比例为:b.粘结粉:粘结液=1:3(重量比)c.应使用搅泥器按上述的比例搅拌配制泥状粘结剂,其使用和存放时间不宜超过一小时。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

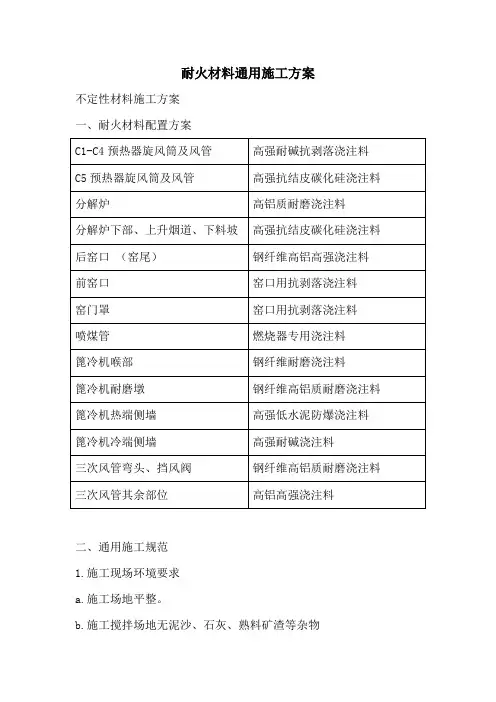

耐火材料通用施工方案不定性材料施工方案一、耐火材料配置方案C1-C4预热器旋风筒及风管高强耐碱抗剥落浇注料C5预热器旋风筒及风管高强抗结皮碳化硅浇注料分解炉高铝质耐磨浇注料分解炉下部、上升烟道、下料坡高强抗结皮碳化硅浇注料后窑口(窑尾)钢纤维高铝高强浇注料前窑口窑口用抗剥落浇注料窑门罩窑口用抗剥落浇注料喷煤管燃烧器专用浇注料篦冷机喉部钢纤维耐磨浇注料篦冷机耐磨墩钢纤维高铝质耐磨浇注料篦冷机热端侧墙高强低水泥防爆浇注料篦冷机冷端侧墙高强耐碱浇注料三次风管弯头、挡风阀钢纤维高铝质耐磨浇注料三次风管其余部位高铝高强浇注料二、通用施工规范1.施工现场环境要求a.施工场地平整。
b.施工搅拌场地无泥沙、石灰、熟料矿渣等杂物c.正常施工环境温度在5~40℃d.施工用水的PH值在6.5~7.5为佳e.储存和处理水的设备应干净无杂物2.温度控制措施a.温度高于40℃时,应采取遮光处理措施b.温度低于5℃时,可选择采取以下措施:用40℃左右的热水搅拌耐火浇注料(在保证耐火材料初凝正常的情况下调整热水的温度);添加促凝剂控制初凝时间;并利用高功率的电灯或类似的热源在耐火材料初凝阶段维持其温度。
直到耐火材料已经硬化(至少要求24小时),才可允许降低温度。
3.安装前检查a.检查观察孔、测温孔、测压孔等是否布置焊接到位b.对钢构架的总体尺寸进行检查c.托砖板、加强板的安装进行检查d.对回转窑的筒体、护铁、挡砖圈等的安装情况进行复检4.锚固件的安装a.对即将使用的锚固件的种类、材质、布置位置、布置方式、焊接要求、技术要求进行明确b.对配套使用的电焊条的种类进行明确c.单一锚固件应做到满焊d.组合锚固件底座应满焊,V型钉和底座点焊以振捣时不分离为佳5.锚固件的焊接a.锚固钉与器壁应圆周满焊,并与器壁垂直b.Y型锚固钉应在宽度两侧满焊c.焊缝表面不得有咬肉、气孔、夹渣、弧坑、未熔合和漏焊等缺陷,并不得残留熔渣和飞溅物d.锚固件直接焊在器壁上时,应与器壁贴紧,间隙不得大于1 mm6.焊接质量检查至少对1/20的锚固件进行锤击(0.5 ㎏)试验以检查其焊缝。
另外,对第一根和第500根锚固件进行冲击弯曲试验。
若有怀疑性的缺陷,应增加检查数量。
三、硅酸钙板的施工1.粘结剂的配制和使用a.粘结剂为硅钙板的配套产品,同时具有保温和粘结功能。
粘结剂分为粘结粉(袋装)和粘结液(桶装)两部分,配套使用。
使用时将两者混合均匀配成泥状粘结剂。
配合比例为:b.粘结粉:粘结液=1:3(重量比)c.应使用搅泥器按上述的比例搅拌配制泥状粘结剂,其使用和存放时间不宜超过一小时。
一小时后泥状粘结剂将逐渐失去粘塑性而变硬结块。
2.硅酸钙板的粘贴a.清理施工部位的表面清洁b.使用木锤或橡皮锤c.粘贴硅酸钙板时应压缝、错缝粘贴d.施工完毕后应喷涂防水剂e.顶部和斜顶施工完毕后应使用细铁丝进行固定四、浇注料的施工1.一般规定a.应该使用整袋的耐火材料,不能使用已经打开、损坏的和受湿的材料。
b.两个不同制造者生产的材料不能混合,两个不同的材料也不能混合。
c.材料中不能再加入水泥、石灰石等任何添加剂(除钢纤维),除非经制造商批准。
d.袋子里有结块或渗水的耐火材料不能使用。
在耐火材料的运输和储存过程中,可能会压成块,这种结块可以用手轻轻搓开,不会影响耐火材料的性能。
e.若非材料制造商规定,从加入水开始总的混合时间不能少于3分钟且不能超过5分钟。
对低、超低和没有粘合剂的耐火材料,混合时间是决定材料最终物理特性的主要因素。
2.加水环节低水泥耐火浇注料用水量5%-7%。
搅拌施工所用的水应是新鲜、干净的水,水应控制在5℃-40℃之间。
水中氯离子含量不超过50PPM,PH值在6.5到7.5之间。
加水量应参考推荐值及具体施工部位的难易程度来进行。
3.搅拌耐火浇注料应采用强制式搅拌机搅拌,搅拌机的转速不低于18转/分为佳,不允许采用人工进行搅拌。
搅拌的效果以达到有流动性但不流淌为佳。
4.模具模具应用钢制或木制的刚性防水的材料制成;采用木模时应采用不低于10毫米的多层板,对于有严格弧度要求的部位可采用不低于5mm 的模板,但在支设时应保证做到不涨模、不跑模。
模具在使用前应彻底清洁并做防水处理。
模具支设好后预留的浇注口应足够大,可以在上部看到耐火材料的自由表面。
5.安装模板前的质量检查验收要求在安装施工模板前应注意检查以下几个质量环节:(1)锚固件的焊接质量是否达标;(2)锚固件的布置是否符合要求;(3)硅酸钙板的粘贴施工是否平整、无缝隙;(4)硅酸钙是否已经采取防水隔离措施;(5)制作的施工模板尺寸、规格是否符合图纸尺寸要求。
6.大面积立面浇注的模具要求(1)模具可用钢模或木模,每次支模高度以300~500mm为宜,最大为1000mm;(2)模具与器壁的距离应等于设计衬里厚度,其允许误差为±5 mm;(3)每层模具不宜一次注滿,预留50 mm~100 mm,待上层模具安装后再浇注;(4)若施工较大面积的耐火内衬,不能一次进行耐火材料的浇注,应将其分成多个较小的工作区域。
最大的面积不宜大于1㎡。
7.浇注料的振捣振动棒应采用快插慢拔的方式,若采用插入式振捣器振捣时,振捣棒移动间距宜不大于锚固钉间距;若采用表面振捣器振捣时,其移动间距应保证振捣器能覆盖已振实部分的边缘。
若要在已经振打层上浇筑新耐火材料层,则应尽可能深的插入振打器,以使两层耐火材料相互粘合良好。
除施工缝处外,振捣棒插入下层耐火浇注料的深度不小于50 mm。
8.膨胀缝的预留方案a.对于大型的新建项目或大修项目,应一米为一个施工段,使用“Z”型挡板,养护脱模后使用陶瓷纤维棉留设一道“Z”型膨胀缝,然后再浇注相邻的施工端;b.对于对时间要求比较紧的小修和抢修可以使用三合板每一米留设一道膨胀缝,在一次施工面积比较大的部位,膨胀缝要保持错缝,在浇注的过程中,应注意三合板不能倾斜。
9.耐火浇注料的养护正常施工条件下,带模养护时间应不低于24h,脱模后自然养护时间不低于24h;冬季施工环境温度低于5℃时,应采取适当的保温措施,保持养护环境温度在5℃以上,同时脱模时间应保证在48h以上。
10.耐火浇注料模具的拆除a.首先应进行锤击声音试验。
若在耐火内衬材料上锤击出清脆的声音,证明耐火材料已经有效的硬化,可拆除模件。
开始拆除一小部份模件以检查是否所有的耐火内衬材料均已硬化。
通常耐火材料在带模养护时间越长,其效果会更好。
所以,浇注完毕最好带模自然养护至少24小时,待浇注料凝固后具备拆模强度后才能拆模。
b侧模(不承重模具)应在浇注料强度达到设计强度等级的50%时方可拆除;底模(承重模具)应在浇注料强度达到设计强度等级的70%时方可拆除;五、前窑口的施工1.浇注料施工前,应检查挡砖圈是否和筒体焊接牢固,同时,检查护口铁是否有松动的现象。
2.窑口部位锚固钉推荐使用的材质为0Cr25Ni20不锈钢3.锚固件底座必须和筒体焊接牢固,焊缝饱满,把V型锚固件穿过圆孔后和底座点焊到一起(以浇注料振捣时不倾倒而高温时V型锚固件可移动为最佳)。
4.施工以前,应检查锚固件端部的塑料帽是否完整,并对锚固件表面涂刷一层2mm厚的沥青漆(最好在焊接以前完成)或缠绕胶带,同时,与耐火砖接触部位的耐火砖表面也需涂沥青漆或塑料薄膜作为防水层。
前窑口施工一般采用木模板(厚度大于10mm)或钢制模板(厚度大于3mm)。
5.制作必须便于前窑口边安装边浇注的快装条件;浇注面的木模板必须光滑,安装钢模前必须涂油以便于拆除。
6.每次安装模板的高度为300-500毫米,每段的支模时间应控制在30分钟内,以保证浇注料的连续施工。
7对于水泥窑的中修、抢修以及养护时间不足时,可在上方的模板上预留直径为6mm的圆孔,浇注一段后扎入一次性的竹筷子来预留排气孔,孔距以200mm为佳。
六、燃烧器用耐火浇注料施工方案1.燃烧器部位用锚固钉推荐使用的材质为0Cr25Ni20,使用THA402电焊条进行焊接。
2.锚固件的热膨胀处理锚固件焊接牢固后,应在锚固件和燃烧器筒体表面均匀的涂刷一层2mm厚的沥青漆(风干后方可进行下一步的施工),现场不具备条件的,可以在锚固件上缠一层胶布。
3.模板的制作模板建议使用不低于3mm厚的铁板制成,其直径大小由燃烧器的直径和衬里的施工厚度来确定;模板应由上下两部分组成,中间用螺栓进行固定和连接。
在支设模板以前,模板表面应光滑。
4.先浇注下模,浇注过程中应从模板两边同时加料,一边加料一边振捣。
施工所用的振动棒应能够插进模板内,应做到快插慢拔。
插棒间距在150mm~200mm,每次振捣时间以表面材料返浆为止(约40秒)。
5.下模浇注完毕后,应使用3mm厚的耐火纤维棉预留沿长度方向的膨胀缝,然后再支设上半节模板进行浇注,浇注过程中最好能做到连续施工。
6.施工膨胀缝的预留燃烧器用耐火浇注料在施工过程中沿长度方向上的膨胀缝(一般使用3mm的耐热陶瓷纤维棉)预留方式按照上图所示进行;环向方向上的膨胀缝每1米预留一道,建议预留在两个模板的交接处,推荐使用木质的三合板,三合板应用两侧模板夹紧,避免在振捣的过程中出现倾斜的现象。
7.脱模正常的带模时间不低于48h,冬季施工温度较低时,养护时间要适当延长。
冬季施工时,可以使用火炉对燃烧器进行烘烤。
七、窑尾系统用耐火浇注料施工方案1.锚固件的布置与锚固件的结构、尺寸密切相关,间距的范围在200-250mm,可视使用部位情况而定。
2.焊接所用的电焊条应采用A402(国标E310-16)进行安装焊接。
3.在预热器、分解炉部位施工过程中,浇注料与耐火砖砖面接触的地方应留设膨胀缝,并填充陶瓷纤维棉。
4.硅钙板和耐火浇注料接触的一面应均匀的涂刷一层防水剂,风干后方可进行硅钙板的粘贴工序,粘贴时应在硅钙板另一面上均匀的涂刷一层耐火泥,使其和金属壳体粘贴紧密。
5.预热器旋风筒顶部施工时,一般在顶部钢板预留开孔(每间隔0.5m 留设一个浇注孔,浇注孔直径应不低于150mm),下部支模。
由上部加料并插入振动棒振动密实。
施工时应注意以下几点:6.振动棒应从开孔处沿不同方向快插慢拔进行振捣,振动间距不宜过大,应振捣均匀、密实,应尽量避免振动棒接触硅钙板。
7.建议用木质三合板预留膨胀缝,三合板应用低部的模板夹紧、固定,预留膨胀缝的深度为浇注料的施工厚度减50mm,两道膨胀缝的间距建议为1m~1.5m。
8.顶部施工时,施工加水量可在我公司推荐的最大值来实施,并适当延长浇注料的搅拌时间,使其具有较好的流动施工性能,同时,加料速度不应太快,以免振捣不均而产生空洞。
9.旋风筒、风管耐火材料的施工和砌筑应严格按设计图纸执行,使用加工砖或浇注料找齐填平,避免出现台阶或缺口,保证气流运行畅通。
10.翻板阀的直墙面采用浇注成型,圆弧及不易支设模板的部位可以采用手工涂抹的方式;下料管的弯管部位可以采用手工涂抹施工,此时,应适当减少浇注料的施工加水量并搅拌均匀,可采用把弯管分成四半进行施工。
