道路初验会议纪要

合集下载

公路养护工程验收会议纪要

公路养护工程验收会议纪要

公路养护工程验收会议纪要
会议时间:2021年6月15日
会议地点:XX市公路局会议室
主持人:XXX
出席人员:XXX、XXX、XXX、XXX、XXX、XXX、XXX、XXX、XXX、XXX
会议内容:
一、会议目的
本次会议是为了对XX公路养护工程进行验收,确保工程质量符合相关标准和要求。

二、工程概况
该养护工程位于XX公路XX段,总长XXX公里,主要包括路面修复、路基加固、排水系统维护等工作。

三、工程验收
1.路面修复
经过现场测量和检查,路面平整度符合标准要求,无明显裂缝和坑洼,路面标线清晰明显。

2.路基加固
路基加固工程经过实测,符合设计要求,无明显沉降和变形。

3.排水系统维护
排水系统经过试验,流量达到设计要求,无漏水现象。

四、存在问题
1.部分路灯未能正常点亮,需要进行维修。

2.部分路面标线存在模糊现象,需要重新划线。

五、工程结论
经过现场检查和试验,该养护工程符合相关标准和要求,经过讨论,会议一致通过验收。

六、下一步工作
1.对存在问题进行维修和改进。

2.对养护工程进行定期检查和维护,确保工程质量持续稳定。

会议记录人:XXX。

公路路基验收会议纪要

公路路基验收会议纪要

公路路基验收会议纪要篇一:路基验收工程会议纪要会议纪要项目名称:万州经开区高峰生态工业园龙腾大道经开大道连接道道路工程会议主题:路基工程验收时间:20XX年3月14日参加单位及人员:(参加单位人员详见会议签到表)质监站:万州区建设工程质量监督站设计单位:中国市政工程西南设计研究总院地勘单位:重庆川东南地质工程勘察院建设单位:重庆万林投资发展有限公司监理单位:重庆亚太工程建设监理有限公司施工单位:华鸿建设工程有限公司一、施工单位介绍施工情况道路位于万州经开区龙腾片区;道路起点接万忠路复线,终点接龙腾大道;道路全长304.117米,标准路幅宽22米,道路等级为城市次干路,设计车速30km/h。

1.路基填筑前按照设计要求进行测量放样,定出中线及边线位置,并按层厚要求拉线施工。

2.清除线路范围表面耕植土,进行晾晒,然后用轻型压路机碾压至设计要求。

3.试验所用的材料和机具与将来全线施工所用的材料和机具相同,以确定不同的填料,不同的压实度要求下,压实设备类型、最佳组合方式,最佳含水量、压实遍数、速度、工序、填筑厚度的控制,中间做好施工记录,加强对有关指标的检测。

4.路基填筑宽度、高度路基填筑采用分层平行摊铺,每层(:公路路基验收会议纪要)松铺厚度根据现场压实试验确定,每层填料的铺设宽度超过路堤两侧设计宽度各50cm,以保证路基沉降后及修整路基边坡后的路堤边缘有足够的压实度。

以机械施工为主,人工为辅的作业方法进行施工。

每层松铺厚度不超过30cm。

填料粒径控制在15cm 以内。

每层摊铺后,先进行整平,然后进行碾压,确保各层间的平整度要求,并做成2~4%的横坡,以利排水。

质量等级评定路基工程严格按设计要求、现行施工规范、施工组织设计,严格贯彻执行强制性标准条文,按质量验收规范和有关规定进行质量验收。

工程自评合格,特申请各参加单位予以验收。

进行下一步工序。

二、监理单位路基施工都在我单位人员的监督下施工,每层碾压回填都进行了进行压实度检测,检测结果都符合设计要求。

道路基层验收会议记录

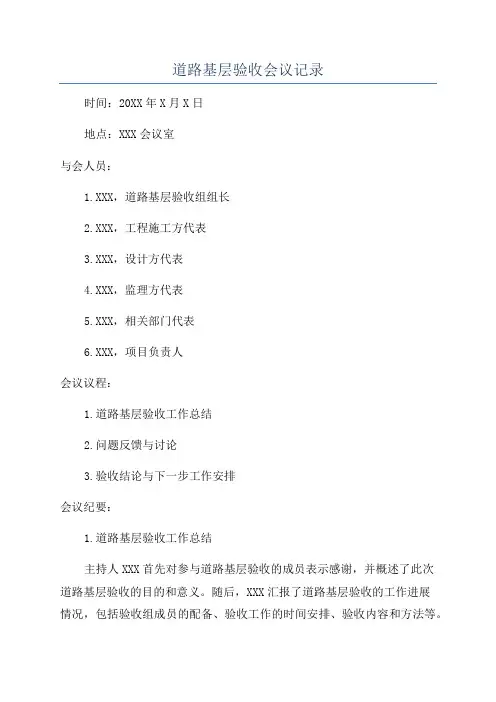

道路基层验收会议记录

道路基层验收会议记录时间:20XX年X月X日地点:XXX会议室与会人员:1.XXX,道路基层验收组组长2.XXX,工程施工方代表3.XXX,设计方代表4.XXX,监理方代表5.XXX,相关部门代表6.XXX,项目负责人会议议程:1.道路基层验收工作总结2.问题反馈与讨论3.验收结论与下一步工作安排会议纪要:1.道路基层验收工作总结主持人XXX首先对参与道路基层验收的成员表示感谢,并概述了此次道路基层验收的目的和意义。

随后,XXX汇报了道路基层验收的工作进展情况,包括验收组成员的配备、验收工作的时间安排、验收内容和方法等。

2.问题反馈与讨论2.1施工方代表、设计方代表和监理方代表分别汇报了各自在道路基层施工、设计与监理过程中遇到的问题,并提出了改进的意见和建议。

2.2相关部门代表根据实际情况提出了对道路基层质量的要求,并对存在的问题进行了分析和解决方案的讨论。

2.3参会人员就相互提出的问题和建议进行了深入的交流和探讨,重点围绕施工工艺、质量控制、材料选择等方面展开讨论。

各方代表充分发表自己的意见和见解,提出了多种解决方案,并形成了初步的共识。

3.验收结论与下一步工作安排3.1验收组组长根据各方的讨论和交流,总结了道路基层验收的主要问题和解决方案,并为下一步工作提出了具体的要求。

3.2各方代表对验收组组长的总结提出了补充和完善的建议,并形成了共识。

大家一致同意在下一步工作中,要按照验收组组长提出的要求细化工作内容,并明确责任和时间节点。

最后,主持人XXX对此次道路基层验收会议的召开表示感谢,并希望各方能够共同努力,克服困难,确保道路基层施工工作的顺利进行。

会议记录人:XXX。

路基验收会议纪要

路基验收会议纪要

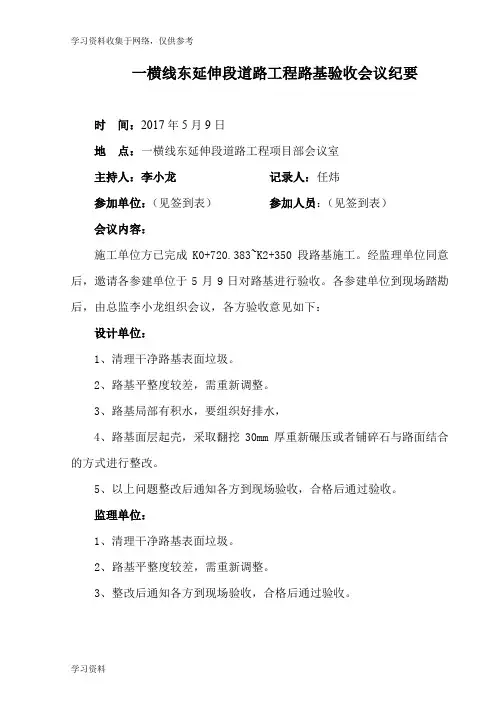

一横线东延伸段道路工程路基验收会议纪要时间:2017年5月9日地点:一横线东延伸段道路工程项目部会议室主持人:李小龙记录人:任炜参加单位:(见签到表)参加人员:(见签到表)会议内容:施工单位方已完成K0+720.383~K2+350段路基施工。

经监理单位同意后,邀请各参建单位于5月9日对路基进行验收。

各参建单位到现场踏勘后,由总监李小龙组织会议,各方验收意见如下:设计单位:1、清理干净路基表面垃圾。

2、路基平整度较差,需重新调整。

3、路基局部有积水,要组织好排水,4、路基面层起壳,采取翻挖30mm厚重新碾压或者铺碎石与路面结合的方式进行整改。

5、以上问题整改后通知各方到现场验收,合格后通过验收。

监理单位:1、清理干净路基表面垃圾。

2、路基平整度较差,需重新调整。

3、整改后通知各方到现场验收,合格后通过验收。

审计单位:同意各方意见。

建设单位:同意设计及监理单位的建议,要求监理单位现场督促整改,无问题后,,通知各方到现场验收,合格后通过验收。

质监站:参建单位均到场,程序合法,同意验收组意见。

各参见单位提出的问题项目部已整改到位,各参建单位并于2017年5月17日到现场进行复查,复查结果合格,验收通过。

参会单位盖章施工单位(盖章):远海建工(集团)有限公司设计单位(盖章):重庆市市政设计研究院监理单位(盖章):重庆新时代工程咨询有限公司审计单位(盖章):重庆建友工程造价咨询有限公司建设单位(盖章):重庆两江新区鱼复工业园建设投资有限公司年月日附件:会议签到表。

公路工程交工验收会议纪要

公路工程交工验收会议纪要

公路工程交工验收会议纪要1. 会议背景大家好,今天我们召开了公路工程的交工验收会议。

话说这一路的修建,真是让人眼花缭乱。

工程队的小伙伴们辛苦了一年多,现在终于可以歇口气了,准备迎接验收的“最终大考”啦。

嗯,回顾这段时间,咱们的工作可谓是汗水与泪水交织,路面上每一寸平整,都凝结了大家的心血。

不少人都说,公路工程就是一场“走钢丝”的考验,今天咱们要看看这条“钢丝”铺得怎么样了。

2. 会议议程2.1 工程概况首先,咱们得了解一下这条公路的基本情况。

工程总长度可是有一段呢,真是“百里挑一”的大工程。

设计这条路的时候,我们可是想了不少办法,希望让它在各种天气条件下都能顺畅通行。

设计师们夜以继日,终于把这条路的蓝图画得美美的。

不光要考虑到车流量的问题,还得在雨雪天的时候确保不会成“滑溜溜”的冰道。

哎呀,真是不容易!2.2 验收标准然后,咱们要看看验收的标准是什么。

大家知道的,公路验收可不像在家里修个小修小补那么简单。

这可涉及到很多方面的考核,从路面平整度,到排水系统的功能,每一个细节都不能马虎。

毕竟,“千里之行,始于足下”,如果基础做不好,那以后出问题可就麻烦大了。

咱们这次的验收可不是走过场,要严格按照标准来,确保每一条路面都达到最高的要求。

3. 验收过程3.1 现场检查好啦,接下来是最激动人心的环节——现场检查。

各位专家们像“鹰眼”一样,盯着每一个细节,时刻准备发现潜在的问题。

说实话,大家的眼力真是没得说,一下子就能看出路面上哪儿有点不对劲。

可见这帮专家的经验,真是“老当益壮”。

而工程团队则是一边紧张地等待结果,一边像“猫抓老鼠”一样,忙着做好每个细节。

3.2 问题处理在检查的过程中,难免会发现一些小问题。

这时候,大家也别着急,这不代表前功尽弃。

我们得认真对待,逐一解决问题,就像解决难题一样,一点一点来。

修路这事儿,不可能一帆风顺,难免会遇到些“磕磕碰碰”。

但是,正所谓“细节决定成败”,只要把这些小问题都处理好,整体质量肯定不会差。

平场及道路预验收会议纪要

平场及道路预验收会议纪要

平场及道路预验收会议纪要平场及道路预验收会议纪要时间:2021年6月15日地点:公司会议室参会人员:项目经理、监理工程师、总包方代表、业主代表、施工方代表会议内容:1. 项目概况介绍项目经理简要介绍了本次平场及道路预验收的项目概况。

该项目位于城市中心区域,总占地面积5万平方米,包括平场和道路两个部分,主要建设内容为居住区域和商业区域。

该项目计划于2022年6月底交付使用。

2. 平场验收情况监理工程师介绍了该项目的平场验收情况。

平场部分总面积3万平方米,主要建设内容为停车场和绿化带。

目前,停车场已完成路面硬化及停车位标线的施工,绿化带也已完成栽种,均符合设计要求。

同时,监理工程师也提出了一些不足之处,如部分路灯未能及时安装等。

业主代表认为,目前的建设情况已经较为满意,对未完成的问题表示理解,也希望施工方能够尽快落实完善措施,确保项目进度和质量。

总包方代表表示,有关问题已经视为重点推进,并会加紧施工进度,尽快解决存在的问题。

3. 道路验收情况监理工程师介绍了道路部分的验收情况。

道路总面积2万平方米,主要为街道和人行道的建设。

目前,道路及人行道均已完成路面硬化及标线的施工,同时也满足了交通安全要求。

但监理工程师也指出,部分路面存在较明显的不平整和凸起,需要进行处理。

业主代表对道路建设的成果表示满意,同时也对不平整的路面表示关注,希望施工方能够采取有效的措施予以处理。

施工方代表表示,将根据监理工程师的要求对不平整的路面进行处理,并在保证其他工程质量的前提下,尽快完成验收及整改工程。

4. 后续工作安排会议最后,项目经理提出了后续的工作安排,包括后期工程验收、资料整理及归档、项目总结报告等相关工作。

同时也强调了施工方的责任和义务,以保证项目的顺利交付和实现预期目标。

结论:本次平场及道路预验收会议,各方代表积极参与并达成了一致意见,同时也为后续的工作奠定了良好的基础,为保证项目的顺利进行和顺利交付打下了基础。

人行道验收会议纪要

人行道验收会议纪要

人行道验收会议纪要
1. 会议基本信息,包括会议的时间、地点、主持人、记录人员
等基本信息。

2. 参会人员,列举出参加会议的人员名单,包括相关部门负责人、工程施工方、监理单位代表等。

3. 会议内容,对人行道建设和维护工作进行全面的回顾和总结,包括工程进展情况、存在的问题和困难、解决方案等。

4. 验收结果,对人行道建设和维护工作进行全面的验收,评估
工程质量、安全性、合规性等方面的情况,并对验收结果进行说明。

5. 讨论和建议,记录会议期间的讨论内容和意见交流,包括参
会人员提出的建议和意见,以及针对存在问题的解决方案。

6. 下一步工作计划,根据会议讨论的情况,明确下一步的工作
重点、责任部门、工作计划和时间安排。

编写人行道验收会议纪要时需要清晰明了地表达会议内容,确
保信息准确、完整。

同时,要注意使用简洁明了的语言,避免出现歧义,确保纪要的准确性和权威性。

路基分部验收会议纪要

路基分部验收会议纪要

xx市政道路工程
K1+500~K1+950段路基分部验收会议纪要
时间:2019年11月11日下午15:00
地点:工地项目部
参加单位:xx
建设(代建)单位:xx
设计单位:xx
勘察单位:xxx
监理单位:xxx
施工单位:xxx
与会人员:详见签到表
主持单位:xxx
主持人:xxx
会议主题:K1+500~K1+950段路基分部验收
会议内容:
一、与会各方代表进行现场踏勘验收。

二、施工单位汇报xx路K1+500~K1+950段路基分部施工过程以及施工质量自检评定情况及各单位检查资料,xx路K1+500~K1+950段路基分部验收自评为“合格”。

三、监理单位汇报xx路K1+500~K1+950段路基分部监理情况,现场严格按照设计图纸要求施工,试验指标满足要求,监理单位评定为“合格”,同意进入下道工序施工。

四、设计单位验收意见:施工质量满足设计图纸要求,弯沉数值均符合设计要求,同意验收。

五、勘察单位:同意验收。

六、建设单位:同意以上各单位意见,同意验收,进入下道工序施工。

结论:各参建单位一致同意xx路K1+500~K1+950段路基分部工程验收,可进入下道工序施工。

与会各方核签:
建设(代建)单位:xxx
负责人:xxx
设计单位:xxx
负责人:xxx
勘察单位:xxx
负责人:xxx
监理单位:xxx
总监:xxx
施工单位:xxx
项目经理:xxxx。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

道路初验会议纪要
篇一:---路竣工初验会议纪要
钱江世纪城合丰三路工程




(竣工初验)
杭州市萧山钱江世纪城管理委员会
20XX年12月30日
钱江世纪城合丰三路工程
竣工初验会议纪要
会议时间:20XX年12月30日9:30
会议地点:萧山钱江世纪城二楼218会议室
参加会议单位及人员附后表
会议主持:滕智雄
一、工程概况:
1.1工程名称:钱江世纪城合丰三路工程
1.2建设地址:萧山区宁围镇钱江世纪城内
1.3建设单位:杭州市萧山钱江世纪城管理委员会
1.4设计单位:浙江工业大学建筑设计研究院市政分院
1.5质监单位:杭州市萧山区建筑工程质量监督站
1.6施工单位:杭州中航市政工程有限公司
1.7监理单位:杭州市建筑工程监理有限公司
1.8勘察单位:浙江国土工程勘察有限公司
工程规模与特点:
本工程由挡土墙、道路工程、排水工程、桥梁工程组成。

合丰三路设计全长2176.608米,道路横幅有36米,在港湾式公交站路段道路横幅宽39米,由机动车道、非机动车道、人行道、机非隔离带等
组成,路面为沥青砼路面,机动车道路面结构由下至上为:50cm塘渣+20cm3%水泥稳定碎石基层+20cm5%水泥稳定碎石基层+6cmac25粗粒式沥青砼+5cmac20中粒式沥青砼+4cmac13细粒式沥青砼,非机动车道路面结构由下至上为:50cm塘渣+25cm5%水泥稳定碎石基层+5cmac20中粒式沥青砼+4cmac13细粒式沥青砼,人行道结构由下至上为:20cm塘渣+15cm5%水泥稳定碎石基层+2㎝m10水泥砂浆卧底+6cm透水砖人行道板。

排水工程包括施工范围内的雨水和污水工程,排水最大管径为d1800,d225—d500管采用HdPE双壁波纹管、砂基础,d600—d1800管采用橡胶圈接口承插式钢筋混凝土管、钢筋混凝土基础。

新建桥梁采用三跨简支梁桥(10米+20米+10米),20米梁板采用后张法预应力混凝土空心板梁,10米梁板采用普通钢筋混凝土空心板梁,桥梁断面布置为4.5米人行道*2+3.5米非机动车道*2+2.0米机非隔离带*2+16.0米机动车道。

桥梁下部结构采用重力式
桥台、排架墩及d120cm、d80cm钻孔灌注桩基础;挡墙采用m10浆砌块石墙身、m7.5浆砌片石基础c20混凝土压顶。

驳坎采用c20毛石混凝土墙身、c20毛石混凝土基础、30cm块石垫层,下打?15松木桩,桩长4米,间距@50cm。

合同工期240日历天,工程造价2886.7336万元。

二、会议内容:
(一)、会议首先由建设单位宣布:验收程序、工程竣工验收专家小组人员名单及验收标准,并介绍建设单位执行工程建设程序的基本情况。

施工单位汇报工程施工质量控制情和
工程质量自评结果以及初验前提出问题的整改情况。

监理单位汇报监理工作执的依据和标准、工程监理过程、材料预控执行情况、见证取样、抽样送检情况以及单位工程质量综合评价。

监理单位及施工单位汇报内容汇总简讯如下:
1、工期情况:本工程20XX年6月12日开工至20XX年12月20 日竣工。

实际工期为922天,进度未能按合同要求完成,主要原因为前期房屋,使工程相应延期682天,延期报告一份。

2、安全情况:无安全事故发生;
3、工程量完成情况:本工程未能按合同要求完工,原因为合丰三路工程由于拆迁征地、机场路改建、机场南辅路线路改移等原因,以下无法施工部分作甩项处理。

1、管道部分○
污水管道w9~w32-2(d400、46.9米)和雨水管道Y8~Y9(d800、
39米)、Y38~Y39(Y38检查井、d300、30.2米)未施工。

2、道路部分○
(1)、快车道桩号K0+240~K0+285和K0
+880~K1+070段全段未施工,K0+731~K0+880段细粒式沥青和K1+070~K1+150段稳定层、沥青、侧平石未施工。

(2)、慢车道桩号K0+240~K0+285和K0+880~K1+070段东西两侧慢车道全段未施工,K0+731~K0+880段东西两侧慢车道沥青未施工,K1+070~K1+150段东侧慢车道路基、塘渣、稳定层、沥青、侧平石和西侧慢车道稳定层、沥青、侧平石未施工。

(3)、人行道桩号K0+240~K0+285和K0+880~K1+150段西侧人行道,K0+240~K0+285和K0+731~K1+150段东侧人行道未施工。

3、河道部分○
4、工程质量及资料评定:根据施工单位的自评情况和工程监理实测情况,本工程施工资料按照工程内容划分为三个分部进行检验评定:桥梁工程平均合格率为91.5%,道路工程平均合格率为92.5%,排水工程平均合格率为93%。

单位工程的质量控制资料、结构安全和使用功能、观感质量均符合设计及规范要求,本工程平均合格率为92.3%。

5、各项试验情况:对用于工程的各种成品、半成品如钢材、水泥、砼、石子、砂子、钢筋砼管、HdPE波纹管、红砖、塘渣、景观石、侧平石等材料进场时均有产品合格证及各项材料检测报告均合格。

(二)、根据验收程序,随后各方踏勘工程现场。

(三)、设计、建设主管单位及质量监督站代表在听取各方责任主体
的汇报,踏勘现场的基础上给出验收意见。

(四)、最后验收小组代表宣布本次初验结论。

工程竣工初验结论:
1、工程建设程序以及竣工验收程序合法,按现行有关法律、法规执行,无违反法律、法规以及其它工程建设强制性标准等行为。

2、绿化带井盖偏低,要求加高到两侧侧石顶面拉平再高5㎝。

3、平侧石上有砂浆粘结的要求清理。

4、树池侧石有断裂、破损严重的要求返工,对角处砂浆处理不到位及清理不到位的要求重新处理。

5、桥面纵梁、人行道伸缩缝处理不到位,要求重新处理。

6、合丰三路桥南端西侧慢车道沥青有离析现象,要求重新处理。

7、树池及绿化带内的建筑垃圾清理不到位,要求重新清理;填土不篇二:市政工程路基基层验收专题会会议纪要
××路基层验收专题会议纪要
工程名称文件编码:
会议名称:基层分部工程验收会议会议时间:20XX年6月21日下午15:30时间:20XX年6月21日下午15:30地点:工地会议室会议主持人:
参加单位及人员(详见签到表):会议内容:
一、施工单位介绍软基施工情况总结
本项目位于路本工程包括软基处理、地铁监测、路基工程、基层工程、面层工程、人行道工程、自行车道工程、给排水工程、电气工程(含。
