砌体工程专项施工组织方案

砌体工程专项施工组织方案

砌体工程专项施工组织方案一、项目概况本项目是一座住宅小区的砌体工程,包括建筑物的墙体、隔墙、烟道等砌体部分,总建筑面积为X平方米。

施工周期为X个月。

二、施工目标1.按照设计图纸要求,完成所有砌体工程。

2.确保施工质量,避免砌体出现开裂、空鼓等质量问题。

3.做好施工过程中的安全管理,保证施工人员的安全。

三、施工组织1.总体施工方案根据项目特点和施工条件,制定以下施工方案:1)施工分包:将砌体工程分为若干分包任务,分包给不同的施工队伍进行施工。

2)施工工序:按照墙体→隔墙→烟道的工序进行施工,确保施工进度和质量。

3)施工队伍:组织由专业砌筑工人组成的施工队伍进行施工,施工人员应熟悉砌体工艺,并具备相关操作证书。

4)施工设备:准备好钢筋剪、螺纹钢剪、测量仪器、搅拌机等必要施工设备。

2.施工流程图3.项目管理1)建立施工现场的安全管控区域,在施工现场设置必要的警示标志和围栏,确保施工人员和周围环境的安全。

2)每日施工前,施工管理人员应进行安全交底,明确施工任务和相关安全事项,并提醒施工人员使用个人防护装备。

3)施工人员应按照工艺要求进行作业,避免使用质量不合格的材料。

4)定期组织施工质量检查,发现问题及时整改。

包括检查墙体、隔墙的垂直度、平整度和抗压强度等。

四、施工进度计划制定详细的施工进度计划,合理安排每个分包任务的施工进度,并与相关供应商和施工队伍进行沟通和协调,确保施工进度的顺利进行。

五、安全措施1)施工过程中,要加强对高处作业的管理,设置安全防护网和安全带等措施,确保施工人员的安全。

2)施工现场要保持整洁,定期清理施工现场的杂物和垃圾,避免滑倒和事故发生。

3)施工人员应定期参加安全培训,了解施工现场的安全风险和应对措施。

4)针对特殊环境和特殊工艺的施工,要制定详细的安全操作方案,并严格执行。

六、质量保证1)施工人员应按照图纸要求和工艺要求进行施工,严禁违章施工和擅自改变施工工序。

2)施工过程中,要对材料进行抽检,确保材料质量符合要求。

砌体工程施工方案60279

砌体工程施工方案60279

碧桂园陶园项目砌体工程施工方案编制人:审核人:审批人:编制单位:江苏南通二建集团有限公司碧桂园陶园项目部二O一七年七月目录一。

工程概况11。

1工程概况11.2砌体工程概况21.3施工特点2二。

编制依据2三。

施工部署错误!未定义书签。

3。

1施工总平面图33。

2施工顺序33.3施工步骤3四.施工准备34。

1技术准备34.2劳动力准备44。

3主要施工机械设备准备44.4主要材料准备4五。

施工方法5六。

季节性施工10七.质量要求及保证措施107。

1砌体施工质量要求107.2质量保证措施11八.安全与文明施工128。

1安全管理128.2文明施工13一.工程概况1。

1工程概况本工程位于郑州中牟绿博组团,西邻锦荣路、北抵规划富贵四路、东临规划牡丹一街、南邻规划永盛北街.总建筑面积56765。

38平方米。

项目由高层住宅、多层住宅、地下车库组成.上部5栋单体住宅楼,其中1#楼25层、6#楼26层、7#、10#楼9层、12#楼7层、主楼地下室与地下车库相通,钢筋砼框架剪力墙结构.项目名称:碧桂园陶园建设单位:中牟亚太碧桂置业有限公司监理单位:河南宏业建设管理股份有限公司设计单位:郑州大学综合设计研究院有限公司勘察单位:河南大地工程勘察有限公司施工单位:江苏南通二建集团有限公司主楼建筑概况详见下表:1。

2砌体工程概况本工程填充墙砌体采用BM轻集料填充墙连锁砌块,强度等级为MU5.0;密度≤1000kg/m3。

砂浆采用M5.0专业砌筑粘结剂砌筑。

砌体的施工质量控制等级为B级,卫生间、厨房等潮湿房间填充墙底上翻200mm混凝土止水坎.各专业管井和设备用房的填充墙应留设备进入通道待设备安装后方可砌筑完成;砌体风井应在内壁随砌体抹20厚1:2水泥砂浆并压实赶光.墙体上的预留孔洞提前预留不得后剔凿。

1.3施工特点1.本工程砌体与主体采取柔性连接的方式。

2。

本工程内填充墙门洞较多,芯柱、过梁、窗台梁等钢筋混凝土构造,这些构造钢筋与主体结构连接均为化学植筋,采用植筋的形式,要加强植筋的质量管理和控制,达到设计抗震要求.3.本工程安装工程包括水电、暖通、消防、综合布线等,电管也为暗装,因此砌体工程施工时,要切实做好安装管道孔、洞的配合准确预留工作,尽量避免事后凿打.4。

砌体工程专项施工方案

砌体工程专项施工方案

砌体工程专项施工方案
一、施工准备工作
1.1 方案确定前
在着手砌体工程之前,需要对工程的整体情况进行综合评估,确定具体的施工
方案。

这一阶段需要进行现场勘测、材料准备和施工人员准备等工作。

1.2 材料准备
在施工过程中,需要准备好砖瓦、水泥、沙子、水等所需原材料。

保证材料的
质量符合相关标准,以确保施工质量。

1.3 施工人员准备
保证施工人员具备相应的技术水平和经验,可以熟练操作相关施工设备和工具。

二、砌筑工程
2.1 基础砌筑
在进行砌体工程时,首先需要对基础进行砌筑,确保基础平整、牢固,符合相
关的设计要求。

2.2 砌体点击
在进行砌体墙体施工时,需要注意每块砖瓦之间的间隙和墙体的垂直度,确保
墙体的稳固和美观。

2.3 灰缝处理
砌筑完成后,需要对砌体墙体的灰缝进行处理,填充好灰浆,提高墙体的强度
和稳定性。

三、验收和保养
3.1 竣工验收
在砌体工程完成后,需要进行竣工验收,检查工程质量是否符合相关标准和设
计要求。

3.2 保养维护
经过验收合格后,需要对砌体墙体进行保养维护,保持墙体的整洁和美观,延长墙体的使用寿命。

结语
砌体工程是建筑工程中重要的一部分,施工方案的制定和执行对工程质量和进度有着重要影响。

在进行砌体工程时,需要严格按照施工方案进行操作,以确保工程的质量和安全。

希望以上内容对砌体工程的施工提供一定的参考和指导。

建筑墙体砌体工程施工方案及方法

建筑墙体砌体工程施工方案及方法

建筑墙体砌体工程施工方案及方法一、施工方案1.工程准备阶段:在进入施工现场之前,需要进行施工现场的准备工作,包括:-梳理施工图纸和相关资料,明确工程的设计要求和施工过程中需要注意的事项。

-制定施工计划,安排好施工人员和设备的调度,确保施工进度的顺利进行。

-采购材料和设备,确保施工所需的材料和设备能够及时到位。

2.基坑开挖和基础施工:在进行砌体工程之前,需要先进行基坑的开挖和基础的施工,包括:-根据设计要求进行基坑的开挖,确保基坑的尺寸和深度符合设计要求。

-进行基础的浇筑,包括搭建模板、安装钢筋和浇筑混凝土等工作。

3.砌筑施工:在基坑和基础施工完成后,即可进行砌筑施工,包括:-根据设计图纸和施工要求进行砌体布点,明确每个墙体的位置和尺寸。

-预先准备好所需的砌筑工具和设备,包括砖块、水泥、沙子、水平仪、砌筑刀等。

-进行墙体的砌筑工作,按照墙体的高度和要求逐层进行砌筑。

-砌筑过程中注意墙体的垂直度和水平度,及时进行调整和修复。

4.防水处理:在砌筑完成后,需要对墙体进行防水处理,包括:-对墙体进行清理,清除表面的灰尘和杂物,确保墙体表面平整干净。

-选择合适的防水材料,如涂料、防水剂等。

-抹平防水材料,确保防水层的厚度均匀,覆盖整个墙体表面。

-注意对墙体的角部和连接部位进行特殊处理,确保防水效果。

5.油漆和装饰:在防水处理完成后,可以对墙体进行油漆和装饰,包括:-选择合适的油漆和装饰材料,根据设计要求进行选择。

-油漆墙体前需要进行表面处理,如刮灰、批腻子等。

-进行油漆和装饰工作,确保涂层均匀、平整、美观。

二、施工方法1.砌筑方法:-在进行墙体砌筑之前,需要测量墙体的尺寸和位置,明确砌筑的起点和终点。

-使用水平仪和垂直仪进行墙体的校正,确保墙体的垂直度和水平度。

-使用合适的砌筑工具和设备,如抹子、砌筑刀等。

将砂浆均匀涂抹在砖上,再将砖放置在需要砌筑的位置上。

-墙体砌筑时需要注意砖与砖之间的间距和砂浆的均匀涂抹,确保墙体的牢固性和整齐度。

碧桂园内外墙施工方案

碧桂园内外墙施工方案

碧桂园内外墙施工方案一、材料准备与保管根据施工设计要求和工程规模,提前采购所需的内外墙涂料、保温材料、网格布、砂浆等。

材料进场前,进行质量检验,确保材料符合国家标准和设计要求。

材料应分类堆放,避免阳光直射和雨水淋湿,保持干燥和清洁。

二、基层处理与抹灰清除基层表面的油污、灰尘等杂物,确保基层干燥、平整、无裂缝。

对基层进行抹灰处理,抹灰前应先浇水湿润,抹灰时应分层进行,每层厚度不宜过厚。

三、网格布与防裂处理在基层抹灰干燥后,铺设网格布,网格布应铺设平整、无皱褶。

网格布铺设完成后,进行防裂处理,涂抹防裂砂浆,确保墙面不开裂。

四、打磨与修整对墙面进行打磨处理,去除墙面上的凸起和不平整部分。

修整墙角、窗边等部位,使其整齐、顺直。

五、无机保温砂浆施工在墙面上涂抹无机保温砂浆,确保砂浆涂抹均匀、无空鼓。

保温砂浆施工完成后,应进行养护,确保砂浆强度达到设计要求。

六、外墙找平层处理在保温砂浆干燥后,进行外墙找平层处理,确保墙面平整、光滑。

找平层材料应符合设计要求,涂抹时应均匀、无遗漏。

七、砂浆抹灰与刮平在找平层干燥后,进行砂浆抹灰处理,抹灰前应先浇水湿润。

抹灰时应分层进行,每层厚度不宜过厚,抹灰完成后应进行刮平处理,确保墙面平整。

八、质量检测与验收在施工完成后,对墙面进行质量检测,包括墙面平整度、涂层厚度、颜色均匀度等。

质量检测合格后,进行验收,验收时应按照相关标准和设计要求进行,确保施工质量符合要求。

以上是碧桂园内外墙施工方案的主要内容,施工过程中应严格按照方案要求进行施工,确保施工质量符合要求。

同时,施工过程中应注意安全、环保等问题,保障施工人员的安全和施工环境的整洁。

碧桂园砌体方案

碧桂园砌体方案

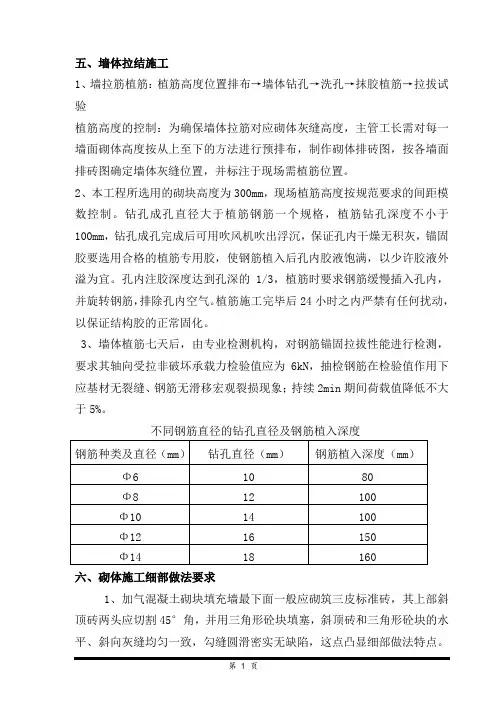

五、墙体拉结施工1、墙拉筋植筋:植筋高度位置排布→墙体钻孔→洗孔→抹胶植筋→拉拔试验植筋高度的控制:为确保墙体拉筋对应砌体灰缝高度,主管工长需对每一墙面砌体高度按从上至下的方法进行预排布,制作砌体排砖图,按各墙面排砖图确定墙体灰缝位置,并标注于现场需植筋位置。

2、本工程所选用的砌块高度为300mm,现场植筋高度按规范要求的间距模数控制。

钻孔成孔直径大于植筋钢筋一个规格,植筋钻孔深度不小于100mm,钻孔成孔完成后可用吹风机吹出浮沉,保证孔内干燥无积灰,锚固胶要选用合格的植筋专用胶,使钢筋植入后孔内胶液饱满,以少许胶液外溢为宜。

孔内注胶深度达到孔深的1/3,植筋时要求钢筋缓慢插入孔内,并旋转钢筋,排除孔内空气。

植筋施工完毕后24小时之内严禁有任何扰动,以保证结构胶的正常固化。

3、墙体植筋七天后,由专业检测机构,对钢筋锚固拉拔性能进行检测,要求其轴向受拉非破坏承载力检验值应为6kN,抽检钢筋在检验值作用下应基材无裂缝、钢筋无滑移宏观裂损现象;持续2min期间荷载值降低不大于5%。

不同钢筋直径的钻孔直径及钢筋植入深度六、砌体施工细部做法要求1、加气混凝土砌块填充墙最下面一般应砌筑三皮标准砖,其上部斜顶砖两头应切割45°角,并用三角形砼块填塞,斜顶砖和三角形砼块的水平、斜向灰缝均匀一致,勾缝圆滑密实无缺陷,这点凸显细部做法特点。

填充墙砌至接近梁、板底时,留140mm~180mm的空隙,待填充墙砌筑完成14天以后进行斜顶砖砌筑填塞严实。

2、凡宽度大于300mm以上的洞口必须设置砼过梁。

小于2.1m的门窗洞口两侧应设抱框。

3、按设计要求设置构造柱、圈梁、过梁或现浇混凝土。

砌体与砼构造柱、圈梁的结合处全部应加设防止砼漏浆的海绵条,海绵条粘贴横平竖直,特别是竖直向应在同一条垂线上,接缝要清晰平整,砼不漏浆。

构造柱应按要求设置好拉结筋,砖墙应砌成大马牙槎,从柱脚开始两侧都应先退后进。

构造柱内的落地灰、砖渣等杂物必须清理干净,防止砼内夹渣。

砌体工程施工操作细则

砌体工程施工操作细则

二、砌体工程施工操作细则砌体结构是由小块块材和砂浆粘结叠合所组成,其质量受砌筑人员技术水平、熟练程度、质量责任心和施工现场的气候、环境因素的影响较大。

因此为确保质量,应熟悉国家现行的砌体规范和施工工艺,以利于更有效地进行质量控制。

材料要求:(1)砌体工程所用的材料应有产品的合格证书、产品性能检测报告。

块材、水泥、钢筋、外加剂等应有材料主要性能的进场复验报告。

严禁使用国家明令淘汰的材料。

(2)见证取样要求:用于拌制砌筑砂浆的水泥、用于承重墙体的砌筑砂浆试块、用于承重墙的砖和砌块,必须按规定实行见证取样送检,数量不得低于有关技术标准规定见证取样数量的30%。

砌筑基础前准备:应校核放线尺寸,允许偏差应符合规范规定。

砌筑顺序:(1)基底标高不同时,应从低处砌起,并应由高处向低处搭砌。

当设计无要求时,搭接长度不应小于基础扩大部分的高度。

(2)砌体的转角处和交接处应同时砌筑。

当不能同时砌筑时,应按规定留槎、接槎。

临时洞口和脚手眼设置:(1)在墙上留置临时施工洞口,其侧边离交接处墙面不应小于500mm,洞口净宽度不应超过1m。

抗震设防烈度为9度的地区临时施工洞口位置,应会同设计单位确定。

临时施工洞口应做好补砌。

(2)不得在下列墙体或部位设置脚手眼:1)120mm墙、料石清水墙和独立柱。

2)过梁上与过梁成60度角的三角形范围及过梁净跨度过1/2的高度范围内。

3)宽度小于1m的窗间墙。

4)砌体门窗洞口两侧200mm(石砌体为300mm)和转角处450mm(石砌体为600mm)范围内。

5)梁或梁垫下及其左右500mm范围内。

6)设计不允许设置脚手眼的部位。

(3)施工脚手眼补砌时,灰缝应填满砂浆,不得用干砖填塞。

(4)设计要求的洞口、管道、沟槽应于砌筑时正确留出或预埋,未经设计同意,不得打凿墙体和在墙体上开凿水平沟槽。

宽度超过300mm的洞口上部,应设置过梁。

其他要求:(1)尚未施工楼板或屋面的墙或柱,当可能遇到大风时,按规范的规定必须采取临时支撑等有效措施。

碧桂园关键质量工程技术汇编—砌体工程

碧桂园关键质量工程技术汇编—砌体工程

内部资料严禁外传“5+5+3”关键质量管控要点砌体工程编制依据12砌体工程材料要求目录 CONTENTS 3砌体工程工艺标准及抗裂措施4砌体工程节点做法1.1编制依据《建筑装饰装修工程质量验收规范》GB50210-2018《抹灰砂浆技术规程》JGJ/T 220-2010《蒸压加气混凝土砌块》(GB 11968-2006)《砌体结构工程施工质量验收规范》(GB 50203-2011)《建筑工程施工质量验收统一标准》(GB 50300-2013)《蒸压加气混凝土墙体专用砂浆》(JC/T 890-2017)《蒸压加气混凝土建筑应用技术规程》(JGJ/T 17-2008)《蒸压加气混凝土砌块砌体结构技术规范》(CECS 289-2011)《蒸压加气混凝土砌块、板材构造》(13 J104)《砌体填充墙结构构造》(12 G614-1)1.砌块要求:(1)尺寸偏差:长、宽、厚分别为±2mm 、±1.5mm 、±1.5mm (2)龄期:≥28天2.运输要求:(1)采用专用叉车、平板车运输 、卸货,减少人工搬运造成的损坏。

2.1高精砌块材料要求 2.1.1材料要求3.水电管线槽封堵采用专用聚合物修补加固砂浆。

4.砌筑砂浆:(1)采用蒸压加气混凝土专用砂浆(聚合物干粉砂浆),强度等级≥5.0MPa,砌体与砂浆之间粘结强度≥0.2MPa,保水率≥99%2.1高精砌块材料要求 2.1.1材料要求5.砌块存放:(1)砌块从厂家运到工地后,集中堆放场地必须上盖下垫:(2)上盖:采用搭棚的方式,棚的外檐超出砌块外边至少1米,有效防雨(或彩条布等防雨布覆盖);2.1高精砌块材料要求 2.1.2集中堆放高精砌块工具准备一览齿形刮刀橡胶锤吊线锤毛刷2.1高精砌块材料要求2.1.3工具要求1.砌筑工程大面积施工前必须设置集中加工区,所有的配砖必须在集中加工区集中加工后运至楼层,禁止在楼层内进行2.采用湿法切割,砖块切割后分类集中堆放,标注砖块的具体尺寸及使用部位。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

碧桂园城市花园(南地块)砌体工程施工作业指导书一、工程概况:碧桂园城市花园(南地块)工程地处佛山市禅城区东平大桥北,由佛山市禅城区碧桂园房地产开房有限公司投资兴建,共由7栋32层公寓楼、3栋29层公寓式酒店及5层裙楼组成,地下两层。

工程总用地面积约49140.3 m2,占地面积约21993.39m2,总建筑面积约242792.23m2,是一个集商业、办公、居住于一身的大型综合建筑。

建筑物地上为1号到10号共10座塔楼,层数为28层到32层不等,地下二层为设备用房及地下车库,地上局部5层裙楼为商业及地上停车场,结构类型为框架剪力墙结构。

1#楼为29层,总高度95.97m; 2#楼为28层,总高度92.8m; 3#楼为29层,总高度95.97m;4#、5#、7#楼为32层,总高度98.4m;6#、8#楼为29层,总高度89.4m;9#、10#楼为32层,总高度99m,。

二、编制依据《砌体工程施工质量验收规范》GB50203-2002《建筑装饰装修工程施工质量验收规范》GB51210-2001《建筑施工手册》《建筑工程施工质量验收统一标准》GB50300-2001三、砌体工程施工总体要求:1、按照建筑施工图要求,所有内外墙体厚度以图纸中注明墙体厚度为准,应相关单位要求,所有填充墙体均采用蒸压加气砼砌块砌筑,内外墙所有用加气块砌筑的墙体均需做200MM高灰砂砖导墙。

外墙、分户墙墙厚均为200,轴线居中。

户内分隔墙、管道井壁厚120,与轴线关系见标注。

非维护构件(如花池、台阶、女儿墙和栏板等)、加气砼砌块外墙地面上200部分和全部地下气体采用灰砂砖,除注明者外内墙均为180厚,轴线居中,外墙地面上200部分厚度及轴线关系与其上加气砼砌块墙相若。

2、室内外砌体施工室内、外门窗洞口施工预留均严格按广东博意建筑设计院有限公司设计的建筑施工图施工,图纸所示的内外墙洞口尺寸均表示结构尺寸。

3、外墙圆弧形门窗洞口必须保证洞口尺寸准确,凡砌体墙上门窗洞口顶低于结构梁底标高应增设钢筋混凝土过梁(过梁做法见过梁图表)。

4、室内地面以下灰砂砖强度等级为MU10,M10专用砂浆砌筑。

加气砼轻质砌块强度等级为A5.0,砌筑砂浆采用M5专用砂浆。

5、首层6、本工程内外墙砌体砌筑和抹灰均采用干法施工:A、砌体砌筑采用高性能的CL专用砂浆以干作业方法砌筑墙体。

砌筑墙体时,砌块不需浇水湿润,将干燥的砌块直接以挤浆法砌筑上墙,墙体施工完成后无须浇水保湿养护。

CL专用砂浆的配合比:a)每立方米用于±0.00以上M5.0专用砌筑墙体的砂浆其配合比(每立方米砂浆,质量配比)水泥:砂:水:CL专用砂浆添加剂=265kg:1370kg:230kg:1.15kg施工配合比(0.38m3砂浆),水泥:砂:水=100kg:520kg:87.4kgb)每立方米用于±0.00以下Mb10专用砌筑墙体的砂浆其配合比(质量配比)水泥:砂:水:CL专用砂浆添加剂=305kg:1410kg:270kg:1.35kg施工配合比(0.38m3砂浆),水泥:砂:水=116kg:536kg:103kgc)、在砌体的底部设置导墙,凡是加气砼轻质砌块底部设200高同墙厚灰砂砖砌体;厨房、卫生间等有防水要求的砌体底部,均设C20同墙厚高200mm素砼导墙。

6、CL干法施工Mb专用砂浆应采用机械搅拌,添加剂的胶液可采用机械搅拌或人工搅拌。

a)、调配墙体砌筑和抹面干法施工Mb专用砂浆的胶液配比:专用添加剂:清水=1000g:200L(±5%)b)、砌体砂浆搅拌采用随拌随用,拌多少用多少的原则,砌体CL砂浆添加剂用量严格按照配合比施工,不得浪费。

c)、溶液应搅拌至完全溶解成无颗粒的均匀液体后才可以使用,添加剂在清水中完全分散后可加入少许水泥共同搅拌,可加速添加剂的溶解过程。

d)、砂浆中无需再加入其它的添加剂,搅拌好的胶液应尽快使用完毕,不能将添加剂倒入已溶入了添加剂的胶液中。

四、施工准备4.1砌体施工工艺流程楼层清理→楼层标高与施工放线→室内外砌体拉墙筋(构造柱筋)留设→砌体底部同墙宽高200mm 素砼导墙→砌筑第一层砌体(每天施工高度不大于1.8m)→…砌体砌至梁底以下200部位→间隔七天砌顶头砖4.2砌体施工准备及要求1、为规范砌体施工程序,确保砌体施工质量,避免各楼栋砌体因施工错误返工,各劳务队提前做好砌体施工准备,砌体施工作业前必须按要求先施工样板楼层;2、砌体样板层按以下部位设置:劳务一队4号楼楼板层设在三层与四层的复式层;8号楼设在B座三层结构层。

劳务二队2号楼样板层设在五层与六层复式层;6号楼设在三层结构。

劳务三队1号楼样板层设在五层与六层复式层;10号楼样板层设在四层结构;3、各施工队应提前对需设置砌体样板楼层内垃圾进行清理,安排施工人员提前将楼层标高与砌体施工控制线测放出来,并复核完毕。

经项目部与监理、甲方核实确认后,方可进行砌筑,防止不必要的返工。

4、砌体施工过程中的构造柱预留筋、砌体拉结筋、圈梁主筋采用钻孔用环氧树脂“植筋”处理,施工时按楼层施工完成后办理隐蔽验收手续后方可进行下一步施工。

5、样板层砌体施工由劳务队组织各自较好砌体施工班组,严格按照砌体施工规范、施工工艺标准与砌体施工方案要求施工,项目技术部、工程部随时检查指导施工。

6、各楼栋的砌体样板层经项目部、甲方、监理检查验收认可后,即为本项目砌体统一质量控制标准。

7、所有楼栋新进场班组砌体施工前,由项目专业工长先按样板层施工质量、技术标准要求进行班前施工质量样板交底,必须按照项目部所制定的砌筑质量要求,先进行样板墙砌筑,并经验收合格后,方可进场作业。

8、所有墙体线管严禁后凿,砌体施工过程中,安装队水电施工预埋、预留应随时跟紧,避免因漏埋、漏留,现场如由于其它原因要求后开槽的必须采用切割机切割,然后剔成一致宽度、深度的线管槽。

9、所有砌体材料如水泥、砂、砌块等材料必须按佛山市质检站提供的材料送检相关要求进行取样送检;10、在与砌体交接柱上用粉笔标出砖砌体每皮砖高度,按照要求每天墙体砌筑高度不大于1.8m。

11、基层(水泥砂浆抹灰,砌体面,混凝土等)需坚实稳定洁净,无粉尘、渣土、脱模剂和会导致隔离的介质附着。

五、砌筑要求1、灰砂砖砌砖采用“三一”砌砖法,即一铲灰、一块砖、一挤揉,灰缝宜为10mm。

砼加气块砌筑宜采用铺浆砌法,每次铺浆长度不宜超过一砖长,竖向灰缝宜采用挤浆法或加浆法,使其砂浆饱满,灰缝的砂浆饱满度不低于80%,灰缝的厚度水平缝厚度不大于1.5cm,垂直方向灰缝不大于2cm,砌筑时应保证灰缝顺直、饱满、厚薄均匀,不得有通缝。

2、砖砌高度内外墙每天不得超过1.8m,在墙体顶部应留一块砖位置,等砖砌筑完7天以后用砖斜砌压顶。

3、灰砂砖导墙水平灰缝厚度和垂直灰缝宽度宜为10mm,但不应小于8mm,也不应大于12mm。

砖砌体的转角处和交接处应同时砌筑,严禁无可靠措施的内外墙分砌施工。

对不能同时砌筑而又必须留置的临时间断处应砌成斜槎,斜槎水平投影长度不应小于高度的2/3。

4、砌体砌筑至梁底以下部位应留设200高范围,等到砌体施工完成7天后,采用专用顶头砖斜砌顶紧,砌筑时必须保证斜砌部位砂浆的饱满、密实。

5、加气混凝土砌块转角处、与粘土土砖填充墙的交接处,均应沿墙高1m左右,在水平灰缝中放置拉结钢筋,拉结钢筋为2φ6,钢筋伸入墙内不少于700mm(如下图示)。

6、加气混凝土砌块墙的上下皮砌块的竖向灰缝应相互错开,相互错开长度宜为300mm,并不小于150mm。

如不能满足时,应在水平灰缝设置2φ6的拉结钢筋或φ4钢筋网片,拉结钢筋或钢筋网片的长度应不小于700mm(如下图示)。

7、加气混凝土砌块墙的灰缝应横平竖直,砂浆饱满,水平灰缝砂浆饱满度不应小于90%;竖向灰缝砂浆饱满度不应小于80%。

水平灰缝厚度宜为15mm;竖向灰缝宽度宜为20mm。

8、加气混凝土砌块墙的转角处,应使纵横墙的砌块相互搭砌,隔皮砌块露端面。

加气混凝土砌块墙的T字交接处,应使横墙砌块隔皮露端面,并坐中于纵墙砌块(如下图示)。

加气混凝土砌块墙的转角处、交接处砌法9、圈梁:1)、高度大于4米的200墙、大于3米的100墙须在门窗顶设置通长钢筋砼圈梁,断面为墙厚*240,主筋为4φ10,箍筋φ8@200,圈梁转角处应设不小于4根且直径同纵筋的水平斜筋;2)、圈梁砼强度等级C20,圈梁模板支设时用海棉与砖墙缝隙处贴紧,拆模后将砼与墙体接触处凿平。

10、构造柱:1)、当填充墙的水平长度大于5米,应在墙中间加设构造柱构造柱截面为180×墙厚。

阳台砖砌栏河及天面女儿墙每隔3米及转角处均设构造柱,且构造柱应与压顶连接。

截面为200×墙厚,主筋为412。

2)、构造柱的柱顶、柱脚应在主体结构中预埋4Φ12短竖筋,钢筋接驳长度500,先砌墙,后浇柱,主筋4Φ12,箍筋Φ6@200,墙与柱拉结筋应在砌墙时预埋。

3)、构造柱的留置位置:除图纸注明外,外墙转角处,内外墙交接处及悬挑主梁端部均设置构造柱。

砖砌电梯井转角处也需设置构造柱,截面尺寸为240×240,主筋4Φ12,箍筋8@2004)、构造柱的砌筑采用“先退后进”,其中:粘土砖砌筑的构造柱大小为墙厚*240*360mm,在高度方向沿墙留置成马牙槎形。

加气砼砌块构造柱马牙槎做法按250mm(单块砌块高度)高留置,宽度同构造柱宽(如下图)。

5)、构造柱的留置,在砌体砌筑时构造柱边一定要吊线砌筑,保证马牙槎每边在一条垂线上。

6)、构造柱的钢筋,底层钢筋的预埋在结构梁钢筋绑扎时进行,如果缺构造柱钢筋,采用环氧树脂“植筋”处理,钻孔深度≥10公分。

7)、构造柱的钢筋一般为4Φ12的纵筋(施工时参照设计要求进行),箍筋采用φ6@200,构造柱与墙体的拉结,采用φ6两根每50cm一道,每边伸入墙内为1000mm;(如下图所示)8)、构造柱的钢筋绑扎保证柱筋的间距一致,箍筋的弯曲尺寸保证符合要求,构造柱钢筋采用搭接接长,搭接长度为500mm。

9)、构造柱的模板支设:模板采用两块侧模,背枋两道,横枋每50cm一道,对拉螺杆每50cm 公分一道(或用斜撑加固),模板的支设规范要求与柱支设规范要求一样,保证模板支设牢固。

10)、模板与墙间缝隙的处理:因墙砌体平整度相对较大,与模板的缝隙较大,为防漏浆,在模板沿马牙槎形状应用海棉与模板塞紧,保证砼的浇筑完毕后形状成马牙槎形。

11)、构造柱砼的浇筑:砼采用C20砼,砼的坍落度为70-90mm,砼的振捣保证砼振捣密实,不出现蜂窝、麻面、露筋等缺陷的发生。

11、过梁:1)、留设位置:在填充墙的门洞、窗洞及设备洞口,其洞顶筋设钢筋砼过梁。

2)过梁规格及配筋:除图上另有注明外,如下表2400≤L<3000 250 墙宽250 2φ10 2φ12 φ6@2003000≤L<3600 300 墙宽300 2φ10 2φ14 φ6@2003600≤L<5000 350 墙宽300 2φ12 2φ16 φ6@2004)、砼:采用自拌C20普通砼(配合比单独提供给搅拌站),砼坍落度为70-90mm。
