水库除险加固工程设计投标文件

合集下载

湖南省东安县金江水库除险加固工程技术标(施工组织设计)

湖南省东安县金江水库除险加固工程技术标(施工组织设计)

一、施工方案与技术措施1. 工程综合说明:1.1工程概况:1。

1。

1金江水库位于湘江水系芦洪江支流西涧水的中游,东距冷水滩市40km,南距东安县城52km,坝址处于东安县鹿马镇金江村。

坝址控制流域面积102平方公里,水库正常蓄水位220。

2m。

1。

1。

2本工程等别为Ⅲ等,主要建筑物级别为3级,设计标准50年一遇洪水设计,500一遇洪水校核,工程设计灌溉面积8万亩,引水式电站装机组6台,总装机容量1049KW,是一座以灌溉为主,兼有防洪发电等综合效益的中型水利枢纽工程.1.1.3枢纽工程由大坝、溢洪道、灌溉及发电输水管和坝后式电站等永久性建筑物组成。

1.1.4大坝为钢筋砼平板坝,最大坝高50米,坝顶高和222.0米(防浪墙顶高程),坝顶轴线长103米,坝底最大长度69.15米。

1。

1。

5溢洪道位于大坝左端,堰型库克—奥Ⅱ型实用堰,堰顶高程215米,其上安装4扇8m×5。

2m钢质弧形门以控制库水位,采取鼻坎挑流消能方式,挑流鼻坎高和191m,挑角15度,输水管布置在大坝右侧,进口中心高程193m,内径1。

0m,坝下放空涵管,进口中心高和175m,内径1.0m,两涵管进口均设有深孔钢筋平板闸门,用15T和5T螺杆启闭。

1.2本次除险加固工程项目的主要工作内容包括:1.2.1本次投标项目主要包括:挡水工程、泄洪工程、放空涵管和输水涵管工程、滑坡体处理工程、金结设备及安装工程等。

1.2。

2主要施工内容包括:挡水工程包括大坝除险加固工程的坝基防渗工程、坝身工程、坝顶工程;泄洪工程包括进口段工程、陡坡段工程、消力池段工程、泄洪渠段工程;放空涵管和输水涵管工程的环氧砂浆贴橡皮止水工程;滑坡体处理工程;金结设备制作及安装工程的闸门制作及安装,启闭机安装等.1。

3水文气象和工程地质:1。

3.1 水文气象:1.3。

1。

1金江水库位于湘江水系芦洪江支流西涧水的中游,干流平均坡降24%,库内森林茂密植被良好,雨量充沛。

安顺市黄果树水库除险加固工程技术标.doc

安顺市黄果树水库除险加固工程技术标.doc

目录第一章工程剖析第二章施工方案与技术措施第三章质量管理体系与措施第四章安全管理体系与措施第五章环境保护管理体系与措施第六章工程进度计划与措施第七章资源配备计划第一章工程剖析1.1概况安顺市黄果树水库除险加固工程位于安顺市境内,库区有公路通过,交通较为便利。

坝址以上集雨面积710km2,总库容175万m3,设计灌溉面积1400亩,是一座以农灌为主的小(Ⅰ)型水库。

大坝为埋石砼双曲拱坝,坝顶高程1050m,最大坝高19.6m,坝顶长90m,坝顶宽2m,底宽3.7m。

泄水建筑物位于大坝中部,为无闸控制开敞式坝顶溢流,放水设施为矩形底孔,塔式取水,布置于坝顶0+22m∽0+27m桩处。

1.2工程施工范围本次安顺市黄果树水库除险加固工程的主要施工范围包括:(1)大坝整治工程;(2)泄水建筑物改造工程;(3)大坝防渗工程;(4)房屋工程;(5)金属结构设备及安装工程;1.3本工程施工重点、难点分析及对策我单位通过对安顺市黄果树水库除险加固工程的现场实际察勘,结合招标文件及设计图纸,认为本工程的重点及难点如下:(1)针对于大坝年久失修,坝体与坝基较渗漏,水库蓄水达不到设计要求,如何解决渗漏问题是本工程的重点,我单位采取:按设计要求对坝体的灌浆孔实行定点放线和定位,经业主、设计和监理认可并根据现场实际情况确定先导孔的位置和数量后,派出经验丰富的工程技术人员和技术工人,对先导孔的施工、钻勘记录、压水实验等进行全方位的施工和管理,将先导孔的第一手资料掌握到准确无误,给后续的灌浆孔提供确实可靠的灌浆参数调整依据,并派出经验丰富的地质及灌浆技术人员会同业主、设计及监理,针对于第一手先导孔的钻探资料及数据,找出水库渗漏的原因和问题,对症下药,制定确实可行的灌浆方案、以确保各个灌浆孔受灌后达到设计要求,将大坝渗漏问题给予彻底解决,以满足设计要求。

(2)针对大坝右坝肩山体薄弱、陡峭,结构不稳定,坝肩局部出现沉降和裂缝现象,我单位采取:按设计要求对右坝肩进行增加砼重力墩压重,派出有经验丰富的施工班组,对原右坝肩的乱石、松动岩体按设计要求进行必要的撤除和断面的开挖,并进行砼重力墩的浇筑,对于该部位所用的原材料严格把关,混凝土及砂浆按配合比进行机械拌合,采用钢模板和钢管脚手架立模,确保各种成形的砼尺寸达到设计要求。

水库除险加固工程施工组织设计(标准)

水库除险加固工程施工组织设计(标准)

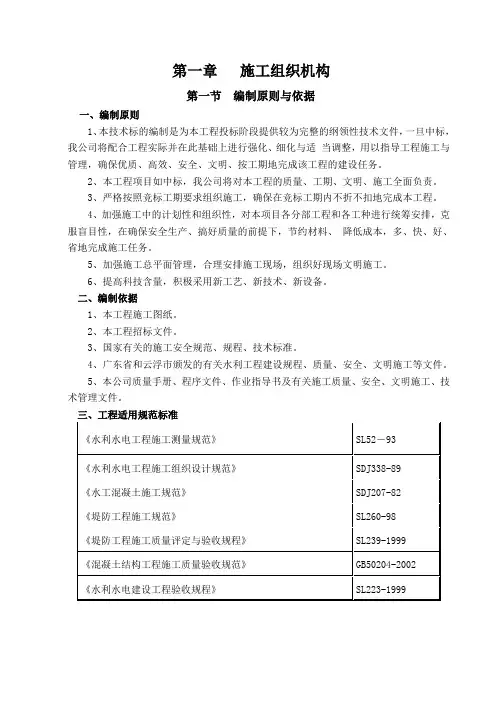

第一章施工组织机构第一节编制原则与依据一、编制原则1、本技术标的编制是为本工程投标阶段提供较为完整的纲领性技术文件,一旦中标,我公司将配合工程实际并在此基础上进行强化、细化与适当调整,用以指导工程施工与管理,确保优质、高效、安全、文明、按工期地完成该工程的建设任务。

2、本工程项目如中标,我公司将对本工程的质量、工期、文明、施工全面负责。

3、严格按照竞标工期要求组织施工,确保在竞标工期内不折不扣地完成本工程。

4、加强施工中的计划性和组织性,对本项目各分部工程和各工种进行统筹安排,克服盲目性,在确保安全生产、搞好质量的前提下,节约材料、降低成本,多、快、好、省地完成施工任务。

5、加强施工总平面管理,合理安排施工现场,组织好现场文明施工。

6、提高科技含量,积极采用新工艺、新技术、新设备。

二、编制依据1、本工程施工图纸。

2、本工程招标文件。

3、国家有关的施工安全规范、规程、技术标准。

4、广东省和云浮市颁发的有关水利工程建设规程、质量、安全、文明施工等文件。

5、本公司质量手册、程序文件、作业指导书及有关施工质量、安全、文明施工、技术管理文件。

三、工程适用规范标准第二节施工组织管理机构在本工程施工中实施项目法施工的管理模式,组建本工程的项目经理部,对工程施工全过程的进度、质量、安全、成本及文明施工等负全责。

项目经理部要以工程项目管理为核心,以优质、高速、安全、文明为主轴,加强动态、科学管理,优化生产要素,精心施工,大力推广先进施工技术,在创质量优良的同时,力争提前完成施工任务。

在推行项目法施工的同时,从文件控制、材料采购到产品标识、过程控制等过程中,切实执行ISO9000 标准和公司质量保证体系文件,达到创优质高效的目标。

本公司将根据本项目工程施工技术难度较大、质量与工期要求也较高的特点,组成一个强有力的现场施工管理机构。

在本公司内挑选懂技术、会管理、工作认真、吃苦精神强的施工管理人员实施本工程的相关管理内容。

厦门石兜水库除险加固改造工程中标书

厦门石兜水库除险加固改造工程中标书

厦门石兜水库除险加固改造工程中标书

摘要:
1.厦门石兜水库除险加固改造工程简介
2.工程招标情况
3.中标书概述
4.工程实施的具体措施和目标
5.工程预期效果和影响
正文:
厦门石兜水库是我国福建省厦门市的一座重要水利工程,承担着该地区的防洪、供水、发电等多种功能。

然而,由于长时间的运行和自然环境的影响,水库出现了一定的安全隐患,需要进行除险加固改造。

为此,厦门市政府决定对石兜水库进行一次全面的除险加固改造工程。

该工程的招标工作已经完成,经过严格的评审,最终确定了中标单位。

中标书详细阐述了工程的设计、施工、验收等各个环节的内容,明确了工程实施的具体措施和目标。

工程的主要措施包括:对水库大坝进行加固,提高其防洪能力;对水库的溢洪道进行改造,增加其泄洪能力;对水库的输水洞进行维修,确保其正常运行。

工程的目标是使水库的防洪能力达到设计标准,确保水库的安全运行。

工程的实施将会对周边环境产生一定的影响,例如施工期间可能会产生噪音、灰尘等污染。

但是,工程完成后,不仅可以消除水库的安全隐患,提高防洪能力,还可以改善周边环境,提高水库的水质,对当地的经济发展和生态环
境保护都将产生积极的影响。

总之,厦门石兜水库除险加固改造工程是一项重要的民生工程,对于保障当地的水安全和生态安全都具有重要的意义。

小二型水库全套投标文件

小二型水库全套投标文件

工程单价汇总表

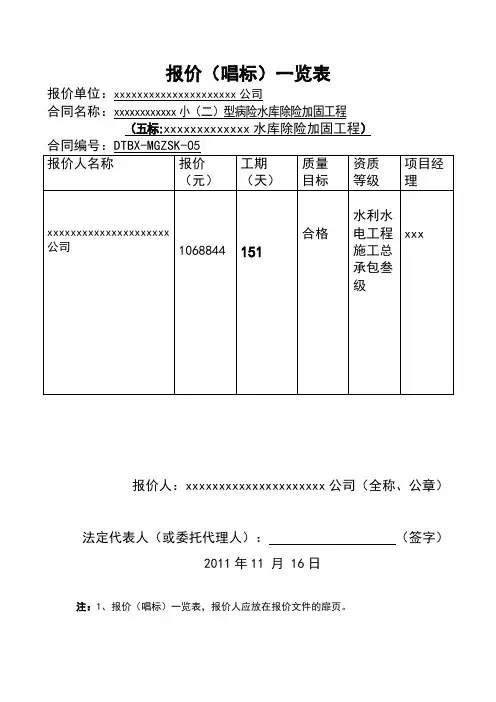

合同编号:DTBX-MGZSK-05 工程名称:xxxxxxxxxxxx 小(二)型病险水库除险加固工程施工
标段名称:xxxxxxxxxxxxx 水库除险加固工程(五标)
(共 4 页第 1 页)

项目名称

1 土方挖运(运距 1.0km) 2 土方挖运(运距 50mm) 3 沟槽开挖土方 4 石方挖运 5 沟槽石方挖运
一、报价函
昌宁县小(二)型病险除险加固工程管理局:
1、我方已仔细研究了 xxxxxxxxxxxx 小(二)型病险水库除险加
固工程(五标)标段施工招标文件的全部内容,愿意以人民币(大
写)壹佰零陆万捌仟捌佰肆拾肆元(¥1068844 元)的报价总报
价,工期 151 日历天 ,按合同约定实施和完成承包工程,修补工程中
地址:
xxx 市 xxx 路 xx 号
网址:
电话: 0000-000000 传真: 0000-000000 邮政编码: 678000
(签字)
.
.
. .
.
2011 年 11 月 16 日
二、法定代表人身份证明
报投标人名称:xxxxxxxxxxxxxxxxxxxxx 公司 单位性质:自然人出资有限责任公司 成立时间:20xx 年 11 月 x 日 经营期限:20xx 年 1x 月 3 日至 2xx8 年 xx 月 12 日 姓 名:xxxxx 性 别:男 年 龄:41 岁 身份证号码:xxxxxxxxxxxxxxxxxxxx 职 务:董事长 系 xxxxxxxxxxxxxxxxxxxxx 公司的法定代表人
(4)我方承诺在合同约定的期限内完成并移交全部合同工程。
5、我方在此声明,所递交的报价文件及有关资料内容完整、真实

[四川]水库枢纽除险加固施工组织设计(技术标)

[四川]水库枢纽除险加固施工组织设计(技术标)

江油市水库震损枢纽除险加固工程施工组织设计四川 工程建设开发有限责任公司 二00九年五月三^一日 目录 工程概况 项目部组成 施工总平面布置 施工方案与技术措施 质H 管理体系与措施 工程进底计划与措施 施工机械设备的配置 安全管理体系与措施 环境保护管理体系与措施 1、拟投入的主要施工机械设备表 、劳动力计划表; 、施工进度横道图; 、工程总平面图;、临时用地计划表; 前言 第一章 第二章 第三章 第四章 第五章 第六章 第七章第八章第九章附图表:2345刖日第一节编制说明1、我们深知江油市水库震损枢纽除险加固工程对我公司的特殊性和重要性,我公司将会从上到下对此工程高度重视,我们将会十分珍惜此次难得的机会:2、在接到本工程的比选文件(包括设计图纸)后,我公司立即组织工程技术人员对工程比选文件和图纸进行了仔细认真的研究,组织召开了各种专题会,对本工程的特点、重点、难点进行了研究和方案论证比较,其目的是使施工组织设计更加科学、合理、详尽,并具有很强的可操作性和针对性。

3、为了更好地进行施工组织设计文件的编制,使今后的工程施工实施更符合实际,更具针对性,公司接到比选文件后立即组织相关专业人员前往现场,对现场进行踏勘,并了解了当地材料价格及来源等情况,获得了该标施工现场的有关信息和第一手资料,对场地、周边环境和各种施工条件有了初步的了解。

4、我公司承建过许多类似工程,均能优质、高速地完成工程施工任务,保证了业主的需求。

在类似工程施工重点和难点方面积累了较为丰富的施工经验,形成了一套成熟先进的施工技术和管理经验,为本工程的圆满完成奠定了基础。

我们将结合本工程的特点,针对其重点和难点制定专项施工方案和保证措施。

5、若我公司中选,将选派经验丰富的项目经理、技术管理人员,组成该项目经理部。

该项目经理部管理人员的综合素质高、业务能力强、作风过硬、具备类似工程关键技术的实践经验和技术管理水平。

第二节编制依据1、业主提供的〈〈江油市水库震损枢纽除险加固工程》施工比选文件。

水库除险加固施工组织设计

水库除险加固施工组织设计

第一章施工总布置1 编制依据1.1 湖南省永州市蓝山县石山湾等4 座小(Ⅱ)型病险水库除险加固工程施工招标文件。

1.2 湖南省永州市蓝山县石山湾等4 座小(Ⅱ)型病险水库除险加固工程施工施工图设计文件。

1.3 湖南省永州市蓝山县石山湾等4 座小(Ⅱ)型病险水库除险加固工程施工工程量清单。

1.4 我司现有人力、物力、财力资源及历年来我司承建过的同类型同规格的工程施工经验与管理水平。

1.5 国家、水利部、建设部、湖南省现行的有效的标准、规范。

《水工建筑物岩石基础开挖工程施工技术规范》(SL 47—94)《水工砼施工规范》(SDJ207—82)《地面与基础工程施工及验收规范》(GBJ218—83)《水利水电施工组织设计规范》(SDJ338—89)《防洪标准》(GB50201—94)《水利水电工程等级划他洪水标准》(SL252—2000)《混凝土结构工程施工及验收规范》(GB50204—92)《混凝土质量控制标准》(GB50164—92)《水利水电工程施工规范》(DL/T5100—2000)《砌体工程施工及验收规范》(GB50203—98)《混凝土拌和用水标准》(JGJ63—89)《土工试验规程》(SDl28—87)《水利水电工程土工合成材料应用技术规范》(SL/T225—98)《混凝土强度检验评定标准》(GBJ107—87)《钢筋焊接及验收规范》(JGJl8—96)《水利水电建设工程验收规程》(SL223—1999)《堤防工程施工规范》(SLl7l一96)2 编制原则2.1 遵守招标文件条款的原则。

在编制施工组织设计文字、说明图表时,严格按招标文件规定编制。

2.2 遵循设计和规范、验评标准的原则。

主要工程项目的施工方法编写按设计要求,并执行现行规范和验收标准,合理组织施工,确保工程质量达到业主的要求。

2.3 坚持实事求是的原则。

在制定施工方案时,充分理解设计意图,了解本合同工程重点、难点,结合我司的实际施工经验,做到科学组织、合理安排、均衡施工,保质、保量、保期、保安全地完成施工任务。

西渡水库改造工程招标文件

西渡水库改造工程招标文件

一、招标公告根据《中华人民共和国招标投标法》及相关法律法规的规定,现就西渡水库改造工程进行公开招标,欢迎具备相应资质的企业参与投标。

二、项目概况1. 项目名称:西渡水库改造工程2. 项目地点:XX市XX县西渡水库3. 项目规模:水库总库容XX万立方米,涉及水库大坝、溢洪道、泄洪洞、库岸防护等改造工程4. 项目投资:约XX万元5. 工期要求:合同签订后XX个月内完工6. 质量要求:符合国家及行业相关质量标准三、招标范围1. 水库大坝加固、防渗处理2. 溢洪道改造及加固3. 泄洪洞改造及加固4. 库岸防护工程5. 水库配套设施改造(包括管理房、供电、供水等)6. 工程施工期间临时设施建设四、投标人资格要求1. 具有独立法人资格,注册资金不低于人民币XX万元;2. 具有水利工程施工总承包二级及以上资质;3. 具有有效的安全生产许可证;4. 近三年内完成过类似工程业绩,并取得良好的社会信誉;5. 具有良好的财务状况,无拖欠工程款等不良记录;6. 投标人须在投标文件中提供以上证明材料。

五、招标文件获取1. 招标文件获取时间:自本公告发布之日起至投标截止时间止2. 招标文件获取方式:现场购买3. 招标文件售价:人民币XX元(售后不退)六、投标文件递交1. 投标文件递交截止时间:详见招标文件2. 投标文件递交地点:详见招标文件3. 逾期送达的或者未送达指定地点的投标文件,招标人不予受理。

七、开标时间及地点1. 开标时间:详见招标文件2. 开标地点:详见招标文件八、评标办法1. 评标委员会将按照招标文件的要求,对投标文件进行审查,确定符合招标文件要求的投标文件;2. 评标委员会将根据投标文件的技术、经济、信誉等因素,综合评分,确定中标人;3. 评标委员会的评标结果将作为招标人确定中标人的依据。

九、合同签订及履约保证金1. 招标人将在确定中标人后,与中标人签订书面合同;2. 中标人需在合同签订前,向招标人缴纳履约保证金,履约保证金金额为合同总价的XX%;3. 履约保证金在合同履行完毕后无息退还。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

项目名称:湖南省邵阳县张家冲水库除险加固工程勘察与设计项目招标编号:技术标书投标时间:2014年2月11日1 对本工程认识1.1 工程概况张家冲水库位于东经104°30′、北纬25°59′、水库大坝座落在郦家坪镇栗树庙村,系资水二级支流槎江水系,距县城塘渡口56km,距邵阳县62km,有简易公路可达。

水库控制集雨面积23.78k㎡,外引17.48k㎡,坝址以上干流长 3.5km,平均坡降35‰。

水库正常蓄水位425.2m,设计洪水位426.21m,校核洪水位426.57m,死水位397.63m,相应库容分别为1010万m3、 1168万m3、1196万m3、死库容3万m3。

是一座以灌溉为主,兼有防洪、养殖、旅游等综合效益的中型水利工程。

枢纽工程由主坝、溢洪道、输水低涵、副坝、副坝输水高涵、引水渠及引水隧洞组成。

主坝设计为粘土斜心墙坝,大坝坝顶高程426.99m,最大坝高33.507m,坝顶轴线长121.5m,坝顶宽6.0m,坝顶设0.8m高防浪墙。

坝内坡坡比自上而下分别为1:2.0、1:2.5、1:2.9、1:3.3,在421.98m、415.48m、408.48m均设有1.5m宽的平台,外坡坡比自上而下分别为1:2.0、1:2.5、1:2.9、1:3.3、1:1.75(棱体),在421.98m、415.48m、408.48m均设有宽 1.5m的平台、401.48m平台宽2.0m。

溢洪道位于主坝左侧垭口,坐落于强风化岩石上,为宽浅式,溢流堰堰顶高程为425.2m,由进口段、控制段、一级陡坡段、二级陡坡段、消力池、泄洪渠组成,其中进口段长15.0m,控制段长35.5m,坡降2%,一级陡坡段长48.02m(宽×高=5m×1.8m),坡降37.3%,二级陡坡长69.28m,坡降29.2%,消力池长14m,宽5m,下接泄洪渠,未衬砌。

灌溉输水低涵位于主坝中部,为圬工拱涵。

进口底板高程397.63m、断面尺寸为0.9×1.2m、输水能力为 2.1m3/s,卧管取水,闸门型式为悬臂铸铁闸门,启闭设备为3t 手摇绞车。

刘家院副坝为均质坝,坝顶高程426.99m,最大坝高12.45m,坝顶轴线长172m,坝顶宽4.0m,坝顶高防浪墙未建成。

灌溉输水高涵位于刘家院副坝中部,已损毁,具体情况不明,取水设施未建成。

王家皂副坝设计为均质坝,未建成。

引水渠共5条,总长为19.8km,分别是地田冲、蔡家田、城天堂、付家坪、刘家院引水渠。

外引集雨面积为17.48k㎡。

引水隧洞共2条,总长996m,分别是喷水岩及东塘岭引水隧洞。

该工程于1964年动工兴建为小(Ⅰ)型水库,坝高20.6m,蓄水量556.0万m3。

1978年冬,将小(Ⅰ)型水库扩建改造,主坝设计坝高34.46m,设计坝顶高程427.943m,由于沉陷,实际坝顶高程426.80m,坝高33.32m。

水库扩建后,由于水源问题,一直未正式批文升级。

1986年3月,打通了栗树庙岩溶水入库,年增水量276.48万m3。

1995年10月,打通了东塘岭岩溶水,通过引水隧道引入已建的城天堂引水渠入库,年引水量达430.62万m3。

湖南省水利厅于1998年6月23日正式批复,同意张家冲水库从小Ⅰ型水库级为中型。

1.2 工程任务1.2.1初设报告任务篇章:(1)综合说明(2)水文(3)工程地质(4)除险加固设计(5)工程管理(6)水土保持和环境保护(7)机电及金属结构(8)施工组织设计(9)投资概算(10)经济评价(11)综合评价和结论1.2.2招标及施工图勘测设计工作任务发包及施工图勘测设计阶段按工程计划、工程实际进展状况和业主要求,积极配合进行工程招标和施工详图设计工作,编制相关工程招标文件,提供施工技术文件及设计图纸,作好现场设代服务等。

(1)招标设计1)根据项目前期工程实际进展状况,积极配合进行前期工程、工程招标和施工详图设计工作。

2)依据可研报告的审定意见,完成施工规划报告,确定分标方案,编制监理、招标文件;3)开展施工控制网的设计和建立。

4)按照批准审定的可研报告及相关规程规范要求,开展招标设计工作,完成招标设计文件及图纸(分标段)5)工程永久占地(不含水库)和施工期征地范围图6)围绕工程建设项目招标的需要,复核初设阶段的地质资料和结论,补充查明遗留的工程地质问题,为完善和优化设计及落实招标合同有关的问题提供地质资料。

(2)施工详图设计1)按照工程计划和与业主签订的施工技术文件及设计供图计划,进行枢纽建筑物、引水建筑物及各专业设计,提供工程建设所需各专业施工详图。

2)组建满足工程进展的常驻现场的设计代表处,做好现场设计服务工作。

a.工程开工后组建设计代表部,配备办公生活用品,派驻设代人员,提供现场设计服务。

b.遇到工程技术问题时派出相关专业人员参与研究,提出处理意见和技术方案。

c.应业主要求参与各种以外情况的处理工作,如防洪、度汛,质量事故的处理等。

3)进行施工地质工作,检验、核定前期勘察的地质资料和结论,提出工程地质问题处理措施建议,补充论证专门性工程地质问题。

分析施工其地质检测和监测资料,提出完善施工期和运行期的工程地质监测和检测内容、布置方案和技术要求建议。

4)施工期分年提供的工程度汛报告。

5)阶段性设计报告。

包括水库蓄水、加固验收等阶段性工作报告,并参与工程安全鉴定。

;6)施工控制网的设计、建立、稳定期观测及资料移交等报告;(3)设计总结及项目后评价1)编制施工设计报告及阶段性验收、竣工验收所需相关设计文件和报告。

2)配合业主开展各专项验收及工程竣工验收工作。

3)编制技施设计报告等。

4)按照《水利工程建设项目后评价报告编制规程》的规定,配合业主开展项目后评价工作。

1.2.3勘测设计工作任务(1)勘测工作量详见本设计大纲部分。

(2)科学试验、专题研究的工作规划见本大纲部分。

(3)张家冲水库除险加固的工程方案进行综合比较,选择动能指标较优的方案。

(4)研究枢纽总布置方案,进行多方案比较,从而选择推荐的枢纽布置方案。

(5)施工导流布置方案,施工总进度布置,场内交通布置,主体工程施工方法也必须进行多方案比较论证,一般比较方案不少于2个。

(6)其它项目按对初设报告的深度要求进行论证。

1.3 工程规模张家冲水库大坝座落在邵阳县郦家坪镇栗树庙村,系资水二级支流槎江水系,距县城塘渡口56km,距邵阳县62km,张家冲水库集雨面积23.78k㎡(库区6.3 k㎡、外引%。

该水库以农田灌溉为主(总体17.48 k㎡),坝址以上干流长 3.5km,平均坡降350灌溉两个镇39个行政村的农田,设计灌溉面积 3.49万亩,现实际灌溉 1.80 万亩,旱涝保收1.6万亩),兼有防洪养殖、旅游等综合效益。

枢纽工程主要由主坝、刘家院副坝、主坝溢洪道、主坝输水涵洞、副坝高涵、5条引水渠及2条引水隧洞组成。

主坝为粘土心墙坝,最大坝高33.51m,水库正常水位425.2m,相应库容为1010万m3,校核洪水位为426.57 m3,死水位397.63m,相应库容3万m3。

按《水利水电工程等级划分及洪水标准》(SL252-2000)第3.1.2条,其洪水标准按山丘区标准确定。

根据《防洪标准》(GB50201-94),确定等别为Ⅲ等工程,中型水利工程。

主要建筑物级别为3级,次要建筑物级别为4级,设计洪水标准为100年一遇,校核洪水标准为1000年一遇。

溢洪道消能防冲洪水标准为30年一遇。

1.4 工程认识1.4.1 对现场安全检查存在的问题的认识张家冲水库运行40多年来,出现过一系列隐患,这些隐患部分虽已处理过,1998年进行过扩建改造,但由于配套资金不足,前期工作时间早,深度不够等原因,大坝加固处理不彻底,仍存在部分工程隐患及问题有待进一步改进处理,以保证大坝的安全运行,现以建筑物分序分述存在的主要问题。

1.4.1.1主坝存在的主要问题a)主坝基岩节理裂隙较发育,且由于清基不彻底,坝基存在厚约7.0m左右的中等透水带,特别是接触带透水率较大,当库水位处于401.0m高程时,下游坡脚有明显的漏水现象,渗量达 2.5L/s左右,且随库水位上升而加大;b)主坝填筑质量差,夯压不密实,造成主坝沉陷,坝顶累计沉陷量达最大达0.52m (现坝顶高程左岸最高427.01m、中间最低为426.47m及右岸为426.80m);且整体渗透系数较大,未达到规范要求,当库水位为424.8m高程时,主坝外坡415.5m高程平台以上左端出现大面积散浸,面积约为90㎡,漏水量最大达到 1.0L/s;c)主坝排水棱体局部淤堵严重,排水效果差,导致坝体浸润线及逸出点升高,危及大坝结构稳定;d)坝体内坡护坡块石脱落,损坏严重,外坡杂草丛生,原草皮护坡损毁严重,坡面排水沟部分毁坏、淤堵。

1.4.1.2刘家院副坝存在的主要问题a)坝基施工质量差,清基不彻底,坝基存在 5.0m左右中等透水带,高水位时下游坝脚、平台部位出现渗漏现象;b)刘家院副坝坝体填筑质量较差,干密度偏低,坝身存在渗漏隐患,当库水位为424.8m时,坝体有7处漏水点、漏水量 1.2 L /s。

c)副坝内坡护坡块石脱落,损坏严重,外坡杂草丛生,原草皮护坡损毁严重,坡面排水沟部分毁坏、淤堵。

1.4.1.3溢洪道存在的主要问题a)溢洪道泄槽及消力池底板混凝土质量较差,存在开裂现象;b)溢洪道基础未处理彻底,表层存在 5.0m左右中等透水带,破碎严重,存在渗漏隐患;c)溢洪道进口年久失修,损毁严重,堰顶水平段未铺盖,尾水渠利用自然水沟,未衬砌;d)溢洪道进口上坝公路左侧山体有一不稳定崩塌体,最大厚度达 5.1m,面积达500㎡,体积约800m3,由于一直未处理,对溢洪道及大坝存在极大安全隐患;e)溢洪道进口处无公路桥,行人、车辆直接从进口平台上坝,存在较大安全隐患。

相关文档
最新文档
