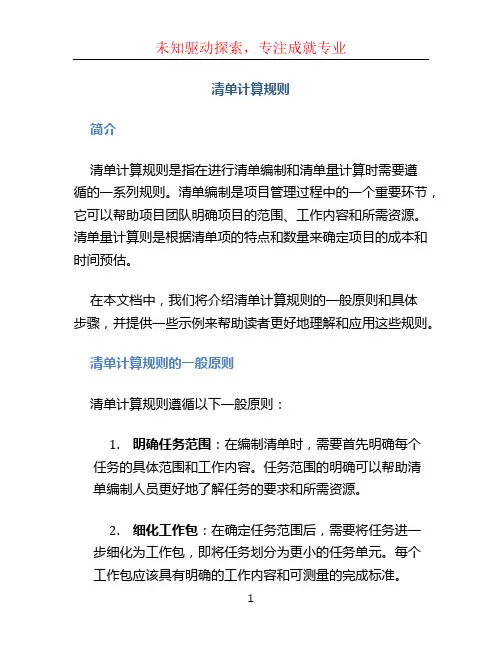

清单计算规则解释
清单计算规则

清单计算规则简介清单计算规则是指在进行清单编制和清单量计算时需要遵循的一系列规则。
清单编制是项目管理过程中的一个重要环节,它可以帮助项目团队明确项目的范围、工作内容和所需资源。
清单量计算则是根据清单项的特点和数量来确定项目的成本和时间预估。
在本文档中,我们将介绍清单计算规则的一般原则和具体步骤,并提供一些示例来帮助读者更好地理解和应用这些规则。
清单计算规则的一般原则清单计算规则遵循以下一般原则:1.明确任务范围:在编制清单时,需要首先明确每个任务的具体范围和工作内容。
任务范围的明确可以帮助清单编制人员更好地了解任务的要求和所需资源。
2.细化工作包:在确定任务范围后,需要将任务进一步细化为工作包,即将任务划分为更小的任务单元。
每个工作包应该具有明确的工作内容和可测量的完成标准。
3.确定清单项:基于工作包的细化,确定清单中的各个具体项。
清单项可以是具体的工作任务、产品或资源。
4.量化清单项:根据任务的类型和特性,对清单项进行量化。
量化可以是具体的数量(如物品数量)、时间(如工时)、费用(如成本)等。
5.考虑后续工作:在进行清单计算时,要考虑与清单项相关的后续工作。
例如,如果某个清单项需要前置任务的完成才能开始,那么在计算该项对应的时间和成本时,需要考虑前置任务的影响。
清单计算规则的具体步骤1.确定任务范围和工作包:首先,明确整个项目的任务范围,并将任务划分为适当的工作包。
工作包应该具有明确的工作内容和可测量的完成标准。
2.确定清单项:基于工作包的细化,确定清单中的各个具体项。
清单项可以是具体的工作任务、产品或资源。
3.分类清单项:根据清单项的性质和特点,将其进行分类。
例如,可以将清单项分为人力资源、物料资源、设备资源等类别。
4.量化清单项:根据任务的类型和特性,对清单项进行量化。
根据需要可以使用具体的数量、时间或者费用等指标进行量化。
5.考虑前置任务和依赖关系:在计算清单项的时间和成本时,要考虑与其相关的前置任务和依赖关系。
清单计量规则

A.1、土石方工程一、平整场地:按设计图示尺寸以建筑物首层建筑面积计算二、挖一般土方;按设计图示尺寸以体积计算三、挖沟槽土方/沟槽土方:(1)房屋建筑按设计图示尺寸以基础垫层底面积乘以挖土深度计算;(2)构筑物按最大水平投影面积乘以挖土深度(原地面平面标高至坑底高度)以体积计算。
四、冻土开挖:按设计图示尺寸开挖面积乘厚度以体积计算五、挖淤泥、流沙:按设计图示位置、界限以体积计算六、管沟土方:(1)以米计量,按设计图示以管道中心线长度计算。
(2)以立方米计量,按设计图示管底垫层面积乘以挖土深度计算;无管底垫层按管外径的水平投影面积乘以挖土深度计算。
A.2、石方工程一、挖一般石方:按设计图示尺寸以体积计算。
二、挖沟槽石方:按设计图示尺寸沟槽底面积乘以挖石深度以体积计算。
三、挖基坑石方:按设计图示尺寸基坑底面积乘以挖石深度以体积计算。
四、基底摊座:按设计图示尺寸以展开面积计算。
五、管沟石方:(1)以米计量,按设计图示以管道中心线长度计算。
(2)以立方米计量,按设计图示截面积乘以长度计算。
A.3、回填一、回填方:按设计图示尺寸以体积计算。
(1)场地回填:回填面积乘平均回填厚度;(2)室内回填:主墙间面积乘回填厚度,不扣除间隔墙。
(3)基础回填:挖方体积减去自然地坪以下埋设的基础体积(包括基础垫层及其他构筑物)二、余方弃置:按挖方清单项目工程量减利用回填方体积(正数)计算。
三、缺方内运:按挖方清单项目工程量减利用回填方体积(负数)计算。
B地基处理与边坡支护工程B.1地基处理一、换填垫层:按设计图示尺寸以体积计算。
二、铺设计土工合成材料:按设计图示尺寸以面积计算。
三、预压地基/强夯地基/振冲密实(不填料):按设计图示尺寸以加固面积计算。
四、振冲桩(填料):(1)以米计量,按设计图示尺寸以桩长计算。
(2)以立方米计算,按设计桩截面积乘以桩长以体积计算。
五、砂石桩:(1)以米计量,按设计图示尺寸以桩长(包括桩尖)计算。
2024版_清单工程量计算规则

2024版_清单工程量计算规则2024版《清单工程量计算规则》是中国建筑工程标准化协会发布的一项标准文件,用于指导建设单位、设计单位和施工单位在进行工程量计算时的计量方法、计量规则和计量要求。
本文将详细介绍2024版《清单工程量计算规则》的主要内容。
1.总则《清单工程量计算规则》是建立在我国《清单工程工程量计算与计价规范》的基础上,主要适用于施工单位进行工程量计算和工程量审定。
该规则的主要目的是确保工程量的合理性、准确性和公正性,为工程项目的设计、施工、计量和结算提供标准化的指导。
2.适用范围《清单工程量计算规则》适用于建筑施工工程、市政工程、铁路工程等各类建设工程项目的工程量计算和计价工作。
该规则要求在进行工程量计算时,必须按照国家有关规定和标准进行计量方法的应用,确保计量结果的准确性和可靠性。
3.计量单位《清单工程量计算规则》规定了常用计量单位,包括长度单位(如米、千米)、面积单位(如平方米、公顷)、体积单位(如立方米)等。
在进行工程量计算时,必须按照规定的计量单位进行计算,确保计算结果的准确性。
4.计量规则《清单工程量计算规则》规定了工程量计算的具体方法和规则,例如在计算建筑工程的墙体面积时,要按照实际的墙体长度和高度计算,不包括门窗的面积;在计算地基工程的土方开挖量时,要按照实际的地面高程和设计标高计算,不包括排水管道的开挖量等。
该规则要求在工程量计算过程中,应当严格按照计量规则进行计算,确保计量结果的公正性和准确性。
5.计量要求《清单工程量计算规则》对工程量计算提出了一系列的要求和规定,例如计量账册要按照分部分项工程进行编制,包括工程量计算表、工程量验算表、工程量统计表等;计量过程中应当注意对关键工程量进行实测,确保计量结果的准确性;计量单位应当在工程量统计表中详细列示,不得模糊其计量内容等。
该规则的要求旨在规范工程量计算的过程,确保计量结果的准确性和可靠性。
6.计量控制《清单工程量计算规则》提出了计量控制的要求和方法,包括在设计、施工和验收过程中,建立完整的计量控制制度和流程;设立专门的计量控制部门或岗位,负责计量工作的组织和协调;加强对计量人员的培训和考核,提高其计量技能和工作水平等。
清单计算规则

清单计算规则
清单计算规则是一种管理和计算清单项目的方法,它可以帮助我们更好地组织和分析清单中的各项内容。
以下是一些常见的清单计算规则:
1. 数量计算规则:清单中的每个项目都可以有一个数量或数值,用来表示相关事项的数量或数值。
例如,购物清单中的每个商品都有一个数量,用来表示需要购买的商品数量。
2. 金额计算规则:清单中的每个项目都可以有一个金额,用来表示相关事项的价格或费用。
例如,旅行清单中的每个项目都有一个金额,用来表示相关旅行费用。
3. 时间计算规则:清单中的每个项目都可以有一个时间,用来表示相关事项的时间。
例如,日程安排清单中的每个项目都有一个时间,用来表示相关活动的时间。
4. 值计算规则:清单中的每个项目都可以有一个值,用来
表示相关事项的重要性或优先级。
例如,任务清单中的每
个任务都有一个值,用来表示任务的优先级。
5. 运算规则:清单中的项目可以进行各种运算,例如求和、求平均值、加减乘除等。
例如,可以根据购物清单中每个
商品的数量和价格,计算出购物总额。
这些计算规则可以根据实际需求进行适当的调整和扩展。
通过清单计算规则,可以更好地管理和分析清单中的各项
内容,提高效率和准确性。
工程量清单计算规则及说明

工程量清单计算规则及说明工程量清单是指在工程施工过程中,根据工程项目的设计方案、施工图纸等文件,对所需物料、材料、设备、工程量等进行详细清单计算并填制成册的一项工作。
工程量清单是施工过程中的重要依据,它包含了施工所需的所有物料和材料的数量、规格、型号等信息,可以用来进行材料采购、工程投标、施工组织等方面的工作。
一、工程量清单计算规则1.清单计量单位:根据中国计量法规定,工程量清单应采用中国计量法确定的计量单位,例如米、个、吨等。
在计算清单时必须确保所使用的计量单位与施工图纸、设计文件等一致,以确保计算结果的准确性。
2.清单数量计算:工程量清单的数量通常采用直接计算和间接计算两种方式。
(1)直接计算:根据施工图纸、设计文件等直接进行数量计算,例如墙体的面积、水泥的用量等。
(2)间接计算:通过相关公式或经验进行数量计算,例如钢筋的数量可以通过梁、柱等的尺寸计算而得。
3.清单工程量估算:在清单计算中,有些数量很难直接测量,需要通过估算得出。
例如土方工程中的挖方量,可以通过测量土方工程区域的长、宽、高等尺寸,然后应用土方工程的计算公式进行计算。
4.清单材料类别划分:根据施工图纸、设计文件等,将工程量清单中所需要的材料划分为合适的类别。
例如,钢筋可以划分为建筑钢筋、热轧钢筋等,这样可以更方便地进行数量计算和采购。
5.清单填制要求:工程量清单应按照清单编码的规范填制,包括清单编号、名称、计量单位、数量、单价等信息。
同时,为了方便查询和使用,清单应按照工程项目的施工顺序进行排序,使其更清晰、明了。
二、工程量清单计算说明1.清单计算的准确性和详细性对工程施工具有重要影响。
工程量清单应尽可能详细,包括各种工程项目的数量、尺寸、规格等,以便准确计算所需的材料和工程量。
2.清单计算时应遵循计算规则,确保计算过程的准确性。
任何计算错误都可能导致工程施工过程中出现问题,增加工程成本和时间。
3.工程量清单的编制应根据实际工程情况进行适当调整。
08清单计算规则解释

清单工程量计算规则(特别适用08清单基础学习)土方量计算1、平整场地:指建筑物场地内厚度在±0.3m以内挖填运土及找平。
其工程量按设计图示尺寸以建筑物首层面积以m2计算。
*“首层面积”如何定义?阳台如何计算面积?*“首层面积”指建筑物首层所占面积,不一定等于底层建筑面积*“首层面积”应按建筑物外墙外边线计算。
落地阳台计算全面积;悬挑阳台不计算面积。
设地下室和半地下室的采光井等不计算建筑面积的部位也应计入平整场地的工程量。
地上无建筑物的地下停车场按地下停车场外墙外边线外围面积计算,包括出入口、通风竖井和采光井计算平整场地的面积。
2、挖基础土方:按基础垫层底面积乘挖土深度以m3计算。
包括带形基础(挖沟槽)、独立基础(挖地坑)、满堂基础(包括地下室)(大开挖)及设备基础、人工挖桩孔等的挖土。
*挖基础土方的编码应根据不同的基础类型列项,带形基础根据其不同的底宽和深度编码列项;独立和满堂基础则按不同底面积和深度分别编码列项。
*计算土方工程量时,以设计图示净量计算,放坡、操作工作面、支挡土板等,在计价时考虑。
1)挖沟槽:指挖土深度>0.3m,长>3宽,宽≤3m(即细长条的)V =B×H×LB—垫层宽度,H—挖土深度(垫层底面标高-室内外高差)L—垫层长度(L中,L内-(B/2-b/2)×T型接头个数)2)挖地坑:指坑底面积≤20m2(即小面积的)V=A×B×HA、B—垫层长度、宽度H—挖土深度(垫层底面标高-室内外高差)3)大开挖:指坑底面积>20m2(即大面积)计算同2)4)人工挖桩孔:V=3.14×R2×H*人工挖桩孔与砼灌注桩工程内容中的成孔是不是一回事,二者有没有矛盾?*以不重列为原则。
如将人工挖孔列入"砼灌注桩"项目内,则不再列"挖基础土方"。
如属两个结算单位施工,也可以分列。
3、土方回填:按体积以m3计算。
清单计算规则

清单计算规则清单计算规则是在项目管理中,用于计算成本、时间或资源的方法和原则。
它可以帮助项目团队确定项目的工作范围、时间和成本,以及制定可行的项目计划。
清单计算规则通过细致地列出项目的工作项,并为每个工作项分配适当的成本、时间和资源来实现项目的目标。
清单计算规则涉及到以下几个方面的内容:1. 工作项的清单:清单计算规则的第一步是创建一个包含项目中所有工作项的清单。
工作项可以是任何项目的任务,例如研发新产品、安装设备、编写报告等。
清单应该尽可能地详细,以确保没有任何工作被遗漏。
2. 成本估算:清单计算规则允许项目团队为每个工作项估算成本。
成本估算可能涉及到直接成本、间接成本、固定成本和变动成本等方面的内容。
通过估算每个工作项的成本,项目团队能够更好地了解整个项目的成本情况。
3. 时间估算:除了成本估算,清单计算规则还允许项目团队为每个工作项估算时间。
时间估算可以帮助项目团队确定项目的工作进度和项目完成时间。
通过合理地估算每个工作项的时间,项目团队可以制定出合理的项目计划并安排资源。
4. 资源分配规则:清单计算规则还考虑了资源的分配规则。
资源可以是人力资源、设备资源、材料资源等。
通过合理地分配资源,可以确保项目的工作项得到适当地支持和完成。
5. 工作项的优先级:在清单计算规则中,项目团队应该为每个工作项设置合理的优先级。
优先级的设置可以帮助项目团队在资源有限的情况下,根据项目目标和优先级来安排工作项的执行顺序。
6. 反馈和调整:清单计算规则的最后一步是根据实际情况进行反馈和调整。
项目团队需要定期与相关人员进行沟通和协调,了解每个工作项的进展情况,根据实际情况对清单进行调整。
清单计算规则的应用可以帮助项目团队更好地掌握项目的成本、时间和资源,并制定出合理可行的项目计划。
然而,在实际应用过程中,也会遇到一些挑战,如不准确的估算、资源有限等。
因此,项目团队需要不断学习和改进,以提高清单计算规则的准确性和实用性。
清单计算规则(1)

清单计算规则1. 清单计算概述清单计算是一种常见的计算方式,用于将一系列具有相似特征的项目或事物进行统计和汇总。
清单计算广泛应用于各个领域,如物流管理、财务管理、工程管理等,能够提供有效的决策参考和管理支持。
2. 清单计算的基本原则在进行清单计算时,需要遵循以下基本原则:2.1 清单的定义和范围清单计算前需要明确清单的定义和范围,确定计算所针对的项目或事物。
清单的定义应准确明确,避免模糊和重复的情况。
2.2 清单项目的分类和编码清单项目可根据其特征和属性进行分类和编码,以便于清晰地进行计算和管理。
分类和编码的标准应按照实际需求制定,并且应具备一定的可扩展性和灵活性。
2.3 清单数据的收集和整理清单计算涉及大量的数据收集和整理工作,需要确保数据的准确性和完整性。
数据的收集可以通过人工输入、传感器采集等方式进行,并进行必要的数据清洗和校验。
2.4 清单计算的方法和公式清单计算可以采用不同的方法和公式,如计数法、加权平均法、百分比法等,根据实际情况选择合适的计算方法,并注意在计算过程中的误差控制。
2.5 清单计算结果的分析和应用清单计算得到的结果需要进行合理的分析和应用,以便有效地为决策和管理提供参考。
结果可以通过表格、图表、报表等方式进行呈现,并结合实际情况进行解读和评估。
3. 清单计算示例接下来以一个简单的示例来说明清单计算的具体过程。
假设有一家餐厅需要进行销售清单的计算和分析,清单中包括菜品的名称、销售数量、销售单价等信息。
清单计算的目标是统计每个菜品的销售总额和销售数量,以便进行库存管理和业绩评估。
首先,餐厅需要确定清单的范围,即需要包括哪些菜品和销售信息。
清单项目可按照菜品的分类进行编码,比如主食、汤类、饮料等。
然后,餐厅需要收集销售数据,可以通过收银系统导出销售记录,并进行清洗和整理。
在清洗和整理过程中,需要注意排除异常数据和填补缺失数据。
接下来,可以按照菜品的销售数量和单价进行计算。
假设有一道主食A,销售数量为100份,销售单价为20元,可以计算出主食A的销售总额为100 * 20 = 2000元。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
清单工程量计算规则&定额课件及习题(特别适用08清单基础学习)第一部分清单工程量计算规则及要求土方量计算(一)清单项目设置及说明1、土石方工程共包括四部分12个项目,其中土方工程6项(常用项目2项,平整场地和挖基础土方),土石方回填1项(土石方回填)。
2、一般情况下,基底钎探(钻探及回填孔)、土方运输不单独列项,应包括在主体项目中。
3、几个名词:平整场地、竖向布置挖土、山坡切土、挖基槽、挖基坑、大开挖等4、为使投标人在编制报价时更能反映工程实际状况,招标人应对项目特征进行必要和充分的描述,如土壤类别、弃土取土运距、挖土厚度、回填要求等。
5、因地质情况变化或设计变更而引起的工程量的变更。
由业主和承包商双方现场认证,依据合同调整。
6、干湿土的划分《计价规则》P34 (8)7、土石方体积折算系数表《计价规则》P388、注意:编制清单时不考虑施工方法,因此,不再分人工土方工程和机械土方工程(有特殊要求的除外)。
(二)主要清单项目工程量计算1、平整场地:指建筑物场地内厚度在±0.3m以内挖填运土及找平。
其工程量按设计图示尺寸以建筑物首层面积以m2计算。
*“首层面积”如何定义?阳台如何计算面积?*“首层面积”指建筑物首层所占面积,不一定等于底层建筑面积*“首层面积”应按建筑物外墙外边线计算。
落地阳台计算全面积;悬挑阳台不计算面积。
设地下室和半地下室的采光井等不计算建筑面积的部位也应计入平整场地的工程量。
地上无建筑物的地下停车场按地下停车场外墙外边线外围面积计算,包括出入口、通风竖井和采光井计算平整场地的面积。
2、挖基础土方:按基础垫层底面积乘挖土深度以m3计算。
包括带形基础(挖沟槽)、独立基础(挖地坑)、满堂基础(包括地下室)(大开挖)及设备基础、人工挖桩孔等的挖土。
*挖基础土方的编码应根据不同的基础类型列项,带形基础根据其不同的底宽和深度编码列项;独立和满堂基础则按不同底面积和深度分别编码列项。
*计算土方工程量时,以设计图示净量计算,放坡、操作工作面、支挡土板等,在计价时考虑。
1)挖沟槽:指挖土深度>0.3m,长>3宽,宽≤3m(即细长条的)V =B×H×LB—垫层宽度,H—挖土深度(垫层底面标高-室内外高差)L—垫层长度(L中,L内-(B/2-b/2)×T型接头个数)2)挖地坑:指坑底面积≤20m2(即小面积的)V=A×B×HA、B—垫层长度、宽度H—挖土深度(垫层底面标高-室内外高差)3)大开挖:指坑底面积>20m2(即大面积)计算同2)4)人工挖桩孔:V=3.14×R2×H*人工挖桩孔与砼灌注桩工程内容中的成孔是不是一回事,二者有没有矛盾?*以不重列为原则。
如将人工挖孔列入"砼灌注桩"项目内,则不再列"挖基础土方"。
如属两个结算单位施工,也可以分列。
3、土方回填:按体积以m3计算。
包括基础回填土和室内回填土。
并包括指定范围内的运输1)基础回填土:V=挖土体积-设计室外地坪以下埋设的基础体积2)室内回填土:V=主墙间净面积×回填厚度=(S底-L中×墙厚-L内×墙厚) ×(室内外高差-垫层、找平层、面层等厚度)*主墙厚度:承重墙或厚度在15CM以上的墙不扣除垛、附墙烟囱、垃圾道及地沟等面积4、管沟土方:按设计图示以管道中心线长度以m计算。
*适用于管沟土方的开挖、回填*地沟土方开挖、回填应包含在地沟中,一般不单独列项。
5、土方运输:按自然方以m3计算(一般不单独列项)。
若无法按自然方计算的,可按压实方量*1.15的系数.砌筑工程量计算一、清单项目设置及说明1、砌筑工程共包括六部分内容,其中砖基础1项(必须掌握),砖砌体6项(常用项目2项,实心砖墙和零星砌体),砖构筑物4项(常用项目1项,检查井),砌块砌体2项(重点项目1项,空心砖墙、砌块墙),石砌体,砖地沟(常用项目)。
2、“砖基础”项目适用于各种类型的砖基础,对基础的类型,应在清单的项目特征中进行描述。
(如墙基础、柱基础、构筑物基础、管道基础等)3、一般情况下,砖基础下的垫层、防潮层不单独列项,应包括在砖基础主体项目中,垫层的材料、强度、厚度等应在清单中进行描述。
4、零星项目:《计价规则》p51 (6)、(7)5、砌体内加固筋在钢筋砼工程中列项(010416001)计算。
6、不同类型的墙,其综合单价就不同,因此清单编制人在进行项目特征描述时,要注意将墙的类型详尽进行描述,以便投标人准确报价。
(墙体类型:内、外墙、女儿墙、围墙、弧形墙、混水墙、清水墙等)二、计算规定1、基础与墙身的划分:①砖基础与砖墙以设计室内地坪为界,室内地坪以下为基础,以上为墙身(有地下室的按地下室室内地坪为界)。
②砖围墙应以围墙内设计地坪为界,以上为墙身。
2、计算长度:外墙按外墙中心线长,内墙按内墙净长线长计算。
3、标准砖墙的计算厚度p51 (2)4、砖墙高度的计算:①外墙高度:A平屋面算至钢筋混凝土板底(净高)。
B斜屋面无沿口天棚者算至屋面板底;有屋架且室内外均有天棚者,算至屋架下弦底面另加20cm;无天棚者算至屋架下弦底加30cm,出沿宽度超过60cm时,应按实砌高度计算。
②内墙高度:A有钢筋混凝土楼板隔层者,算至楼板顶(层高)。
B位于屋架下弦者,其高度算至屋架下弦底。
C无屋架者,算至天棚底再加10cm。
③内、外山墙,墙身高度按其平均高度计算。
④围墙:高度算至压顶上表面(砼压顶下表面),围墙柱并入围墙体积内。
5、计算基础和墙体工程量时,应扣除门窗洞口、嵌入墙身的钢筋混凝土构件所占体积及大于0.3m2的洞口及其过梁所占体积。
三、主要清单项目工程量计算1、砖基础按设计图示尺寸按体积以m3计算。
“砖基础”适用于各种类型的砖基础,如墙基础、柱基础、烟囱基础、水塔基础、管道基础等。
对基础类型,应在工程量清单的项目特征中进行描述。
1)条形砖基础(墙下)V=b×(h+H)×Lb---基础墙厚度(mm)h---基础深度(垫层上表面至0.00)L---基础长度(外墙中心线,内墙净长线)H---基础大放脚折加高度(P92.P93)砖基础T型接头重复计算部分及防潮层不扣除。
2)独立柱基础(砖柱下)V=柱基断面积×柱基高+柱基大放脚体积基础高度--柱基扩大顶面至0.00柱基大放脚体积--分台阶分层计算,面积×厚度2、砖柱适用于各种类型柱,如矩形、异形柱、圆柱。
按设计图示尺寸按体积以m3计算,扣除砼梁垫、梁头、板头所占体积。
V=柱断面积×柱高3、垫层按设计图示尺寸按体积以m3计算。
(1)条形(带形)基础垫层V=断面积×长度=B×H×LL--垫层长度(L中,L内-(B/2-b/2)*接头个数)(2)独立基础(满堂基础)垫层V=底面积×厚度=A×B×H(3)地面下垫层V=室内净面积×厚度= (S底-L中×墙厚-L内×墙厚)×H 注:编制清单时,垫层一般不单独列项4、砖墙:按设计图示尺寸按体积以m3计算。
V=(L×H-洞口面积)× b-砼构件体积L---墙长度(外墙中心线,内墙净长线)H---墙高度(净高,层高)b---墙厚度(见《计价规则》P51 表)5、围墙:按设计图示尺寸按体积以m3计算。
V=L ×H× bL---围墙长度(中心线长)6、其它砖墙:①附墙的烟筒、通风道、垃圾道等以其体积计算后并入墙身中计算。
②附墙(包括基础)砖垛按实体积并入依附墙(基础)项目③女儿墙分别不同墙厚按外墙以m3计算,高度自屋面板上表明算至图示高度。
④框架结构间砌墙,分别内、外墙及不同厚度以框架间的净空面积乘厚度以m3计算。
⑤底层阳台的围护砖墙按外墙计算。
7、零星项目:按设计图示尺寸按体积(面积、长度、个)以m3(m2、m、个)计算。
*零星项目的含义见《计价规则》P51 (4)(6)(7)*对零星项目的名称、部位,应在工程量清单的项目特征中进行描述。
8、砖地沟、明沟:砖砌地沟、明沟按设计图示尺寸按中心线长度以m计算*在地沟的项目特征中,应描述的内容(如是否含挖运填土方、是否含地沟盖板、地沟过梁)。
*地沟土方若在管沟土方中编码列项,地沟项目中就不能在包括挖土方内容。
*地沟盖板、过梁可以按预制砼沟盖板(010412008)、过梁(010410008)单独列项编码。
钢筋砼工程量计算一、清单项目设置及说明钢筋砼工程共包括十七部分内容,其中现浇砼构件8节内容(必须掌握),预制砼构件6节内容(常用项目2项,过梁和空心板),砼构筑物4项,钢筋工程8项(重点项目4项,001~004),螺栓、铁件(常用项目1项,预埋铁件)。
二、有关概念和计算规定1、几个名词:1)现浇板有梁板:现浇板下有现浇梁,其梁和板(包括主、次梁与板)按梁板体积之和计算。
无梁板:现浇板下无现浇梁但有柱,板与柱分别计算列项(柱帽计入板内)平板:指板直接搁在墙上(或圈梁上)板按体积计算。
注意:有梁板中不包括圈梁和框架梁2)现浇梁基础梁:指梁的两端搁在柱基上(梁下是否放在土上,有没有底模板不管)圈梁:沿砖墙设置的梁,施工时无底模板,地圈梁执行圈梁定额。
梁及框架梁(单梁、挑梁、连梁等):施工时有底模板和支撑。
2、计算规定1)梁长的确定梁与柱相交,梁长算至柱的内侧边。
主梁与次梁相交,次梁算至主梁的侧边。
梁与墙相交,梁长算至墙的内侧边(墙指混凝土墙)圈梁长度:外墙按中心线长度,内墙按净长线长度。
2)柱高的确定从基础扩大顶面算起。
柱与梁(有梁板)相交,柱高算至梁顶面。
柱与无梁板相交,柱高算至柱帽下表面。
框架柱算至柱顶高度。
构造柱按全高计算,嵌接墙体部分并入柱身体积。
3)计算砼时不扣除构件内钢筋、预埋铁件所占体积4)砼墙、板及散水、坡道中单孔面积在0.3平方米以下的孔洞,在计算混凝土工程量时不预扣除。
5)预制砼板及其它预制构件中,不扣除300×300以内的孔洞所占的体积。
三、主要清单项目工程量计算1、现浇砼基础:包括带形基础、独立基础、满堂基础、设备基础、桩承台等。
其工程量按设计图示尺寸以体积以m3计算。
1)带形基础(有梁式和无梁式)砼带形基础T形接头部分不能重复计算,因此无梁式:V=基础断面积×基础长度+T形接头部分的体积有梁式:V=基础断面积×基础长度+T形接头部分的体积基础长度L—外墙下:L中内墙下:基础底面净长线T形接头部分体积的计算:VD=V1+(V2+V3)V1-搭接部分上部矩形梁的体积:V1=b×h3×LDV2-搭接部分中部楔形体的体积:V2=b×h2×LD/2V3-搭接部分两侧三棱锥的体积:V3=(B-b)/2×h2×LD/3×2VD=b×h3×LD+(2b+B)/6×h2×LD对于无梁式带形基础,h3=0,即VD= (2b+B)/6×h2×LD如果T形接头是阶梯形的,则每个搭接部分均为矩形,接头部分的体积是把每个台阶矩形直接叠加起来即可。
