总时差的简便计算方法

合集下载

双代号时标网络计划总时差与自由时差计算的简便方法总结

双代号时标网络计划总时差与自由时差计算的简便方法总结

双代号时标网络计划总时差与自由时差计算的简便方法总结双代号时标网络计划总时差与自由时差计算的简便方法总结双代号网络计划中的总时差和自由时差是什么意思?还有总时差的缩写为什么是TF,F是什么英文的缩写?最佳答案总时差是不影响总工期的情况下该工作拥有的时间总时差其实就是机动时间或宽裕时间F。

flexible:自由时差是在不影响后续工作的情况下拥有的时间,可以简单理解就是多余的时间双代号时标网络计划总时差与自由时差计算的简便方法总结项目组织与管理和实物课程的考试都会涉及网络图的计算,双代号时标网络图自由时差和总时差的计算是经常考到的,我在学习中总结了一些简单的分析方法,希望可以帮助大家更快更准确的解决双代号时标网络图时间参数的计算。

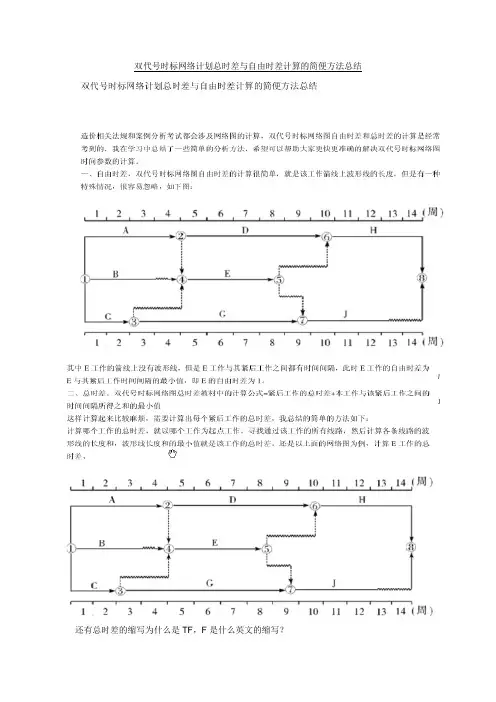

一、自由时差,双代号时标网络图自由时差的计算很简单,就是该工作箭线上波形线的长度,但是有一种特殊情况,很容易忽略,如下图:其中E工作的箭线上没有波形线,但是E工作与其紧后工作之间都有时间间隔,此时E工作的自由时差为E与其紧后工作时间间隔的最小值,即E的自由时差为1。

二、总时差。

双代号时标网络图总时差教材中的计算公式=紧后工作的总时差+本工作与该紧后工作之间的时间间隔所得之和的最小值这样计算起来比较麻烦,需要计算出每个紧后工作的总时差,我总结的简单的方法如下:计算哪个工作的总时差,就以哪个工作为起点工作,寻找通过该工作的所有线路,然后计算各条线路的波形线的长度和,波形线长度和的最小值就是该工作的总时差。

还是以上面的网络图为例,计算E工作的总时差,以E工作为起点工作,通过E工作的线路有EH 和EJ,两天线路的波形线的和都是2,所以此时E的总时差就是2。

再比如,计算C工作的总时差,通过C工作的线路有三条,CEH,波形线的和为4;CEJ,波形线的和为4;CGJ,波形线的和为1,那么C的总时差就是1。

施工管理中的自由时差和总是差的计算一项工作的自由时差(FF)是指在不影响紧后工作最早开始时间的前提下,该工作所具有的机动时间,自由时差也叫局部时差或自由机动时间,其计算公式如下:FFi-j=ESj-k—ESi-j—Di-j= ESj-k —EFi-jFFi-j—工作i-j的自由时差。

计算工作的总时差【总结的简单的方法如下】

计算工作的总时差【总结的简单的方法如下】

总结的简单的方法如下:
计算哪个工作的总时差,就以哪个工作为起点工作,寻找通过该工作的所有线路,然后计算各条线路的波形线的长度和,波形线长度和的最小值就是该工作的总时差。

还是以上面的网络图为例,计算E工作的总时差,
以E工作为起点工作,通过E工作的线路有EH和EJ,两天线路的波形线的和都是2,所以此时E的总时差就是2.再比如,计算C工作的总时差,通过C工作的线路有三条,CEH,波形线的和为4;CEJ,波形线的和为4;CGJ,波形线的和为1,那么C的总时差就是1.。

双代号时标网络计划总时差与自由时差计算的简便方法总结

双代号时标网络计划总时差与自由时差计算的简便方法总结

双代号时标网络计划总时差与自由时差计算的简便方法总结双代号网络计划中的总时差和自由时差是什么意思?还有总时差的缩写为什么是TF,F是什么英文的缩写?最佳答案总时差是不影响总工期的情况下该工作拥有的时间总时差其实就是机动时间或宽裕时间F。

flexible:自由时差是在不影响后续工作的情况下拥有的时间,可以简单理解就是多余的时间双代号时标网络计划总时差与自由时差计算的简便方法总结项目组织与管理和实物课程的考试都会涉及网络图的计算,双代号时标网络图自由时差和总时差的计算是经常考到的,我在学习中总结了一些简单的分析方法,希望可以帮助大家更快更准确的解决双代号时标网络图时间参数的计算。

一、自由时差,双代号时标网络图自由时差的计算很简单,就是该工作箭线上波形线的长度,但是有一种特殊情况,很容易忽略,如下图:其中E工作的箭线上没有波形线,但是E工作与其紧后工作之间都有时间间隔,此时E工作的自由时差为E与其紧后工作时间间隔的最小值,即E的自由时差为1。

二、总时差。

双代号时标网络图总时差教材中的计算公式=紧后工作的总时差+本工作与该紧后工作之间的时间间隔所得之和的最小值这样计算起来比较麻烦,需要计算出每个紧后工作的总时差,我总结的简单的方法如下:计算哪个工作的总时差,就以哪个工作为起点工作,寻找通过该工作的所有线路,然后计算各条线路的波形线的长度和,波形线长度和的最小值就是该工作的总时差。

还是以上面的网络图为例,计算E工作的总时差,以E工作为起点工作,通过E工作的线路有EH和EJ,两天线路的波形线的和都是2,所以此时E的总时差就是2。

再比如,计算C工作的总时差,通过C工作的线路有三条,CEH,波形线的和为4;CEJ,波形线的和为4;CGJ,波形线的和为1,那么C的总时差就是1。

施工管理中的自由时差和总是差的计算一项工作的自由时差(FF)是指在不影响紧后工作最早开始时间的前提下,该工作所具有的机动时间,自由时差也叫局部时差或自由机动时间,其计算公式如下:FFi-j=ESj-k—ESi-j—Di-j= ESj-k —EFi-jFFi-j—工作i-j的自由时差。

总时差的简便计算方法

总时差的简便计算方法

总时差的简便计算方法
双代号网络图中的总时差计算的基本方法就是:
1)以终点节点为完成节点的工作,其总时差应等于计划工期与本工作最早完成时间之差;
2)其他工作的总时差等于紧后工作的总时差加本工作与紧后工作之间的时间间隔的最小值。

或者:总时差等于本工作的最迟开始时间减去最早开始时间,或最迟完成时间减去最早完成时间。

祝学习愉快!总时差。

双代号时标网络图总时差教材中的计算公式=紧后工作的总时差+本工作与该紧后工作之间的时间间隔所得之和的最小值这样计算起来比较麻烦,需要计算出每个紧后工作的总时差,我总结的简单的方法如下:
计算哪个工作的总时差,就以哪个工作为起点工作,寻找通过该工作的所有线路,然后计算各条线路的波形线的长度和,波形线长度和的最小值就是该工作的总时差。

还是以上面的网络图为例,计算E工作的总时差,
以E工作为起点工作,通过E工作的线路有EH和EJ,两天线路的波形线的和都是2,所以此时E的总时差就是2.再比如,计算C工作的总时差,通过C 工作的线路有三条,CEH,波形线的和为4;CEJ,波形线的和为4;CGJ,波形线的和为1,那么C的总时差就是1.
您把这个看完应该就会算了。

双代号时标网络计划总时差与自由时差计算的简便方法总结

双代号时标网络计划总时差与自由时差计算的简便方法总结

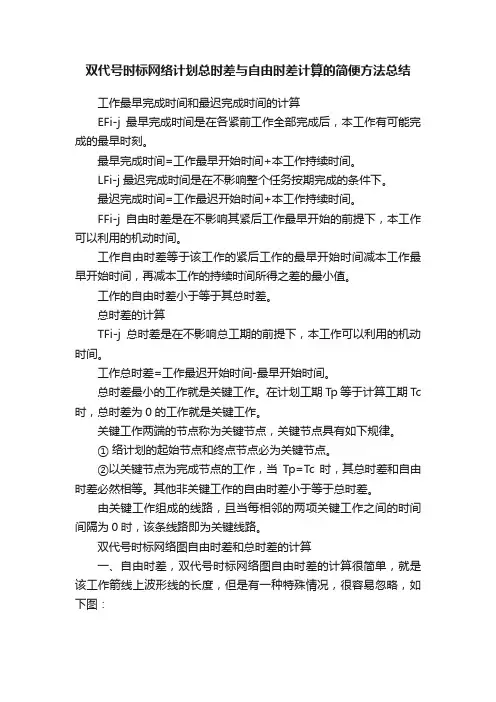

双代号时标网络计划总时差与自由时差计算的简便方法总结工作最早完成时间和最迟完成时间的计算EFi-j最早完成时间是在各紧前工作全部完成后,本工作有可能完成的最早时刻。

最早完成时间=工作最早开始时间+本工作持续时间。

LFi-j最迟完成时间是在不影响整个任务按期完成的条件下。

最迟完成时间=工作最迟开始时间+本工作持续时间。

FFi-j自由时差是在不影响其紧后工作最早开始的前提下,本工作可以利用的机动时间。

工作自由时差等于该工作的紧后工作的最早开始时间减本工作最早开始时间,再减本工作的持续时间所得之差的最小值。

工作的自由时差小于等于其总时差。

总时差的计算TFi-j总时差是在不影响总工期的前提下,本工作可以利用的机动时间。

工作总时差=工作最迟开始时间-最早开始时间。

总时差最小的工作就是关键工作。

在计划工期Tp等于计算工期T c 时,总时差为0的工作就是关键工作。

关键工作两端的节点称为关键节点,关键节点具有如下规律。

① 络计划的起始节点和终点节点必为关键节点。

②以关键节点为完成节点的工作,当Tp=Tc时,其总时差和自由时差必然相等。

其他非关键工作的自由时差小于等于总时差。

由关键工作组成的线路,且当每相邻的两项关键工作之间的时间间隔为0时,该条线路即为关键线路。

双代号时标网络图自由时差和总时差的计算一、自由时差,双代号时标网络图自由时差的计算很简单,就是该工作箭线上波形线的长度,但是有一种特殊情况,很容易忽略,如下图:其中E工作的箭线上没有波形线,但是E工作与其紧后工作之间都有时间间隔,此时E工作的自由时差为E与其紧后工作时间间隔的最小值,即E的自由时差为1。

二、总时差。

双代号时标网络图总时差教材中的计算公式=紧后工作的总时差+本工作与该紧后工作之间的时间间隔所得之和的最小值这样计算起来比较麻烦,需要计算出每个紧后工作的总时差,我总结的简单的方法如下:计算哪个工作的总时差,就以哪个工作为起点工作,寻找通过该工作的所有线路,然后计算各条线路的波形线的长度和,波形线长度和的最小值就是该工作的总时差。

双代号时标网络计划总时差与自由时差计算的简便方法总结

双代号时标网络计划总时差与自由时差计算的简便方法总结

双代号时标网络计划总时差与自由时差计算的简便方法总结造价相关法规和案例分析考试都会涉及网络图的计算,双代号时标网络图自由时差和总时差的计算是经常考到的,我在学习中总结了一些简单的分析方法,希望可以帮助大家更快更准确的解决双代号时标网络图时间参数的计算。

一、自由时差,双代号时标网络图自由时差的计算很简单,就是该工作箭线上波形线的长度,但是有一种特殊情况,很容易忽略,如下图:其中E工作的箭线上没有波形线,但是E工作与其紧后工作之间都有时间间隔,此时E工作的自由时差为E与其紧后工作时间间隔的最小值,即E的自由时差为1。

二、总时差。

双代号时标网络图总时差教材中的计算公式=紧后工作的总时差+本工作与该紧后工作之间的时间间隔所得之和的最小值这样计算起来比较麻烦,需要计算出每个紧后工作的总时差,我总结的简单的方法如下:计算哪个工作的总时差,就以哪个工作为起点工作,寻找通过该工作的所有线路,然后计算各条线路的波形线的长度和,波形线长度和的最小值就是该工作的总时差。

还是以上面的网络图为例,计算E工作的总时差,以E工作为起点工作,通过E工作的线路有EH和EJ,两天线路的波形线的和都是2,所以此时E的总时差就是2。

再比如,计算C工作的总时差,通过C工作的线路有三条,CEH,波形线的和为4;CEJ,波形线的和为4;CGJ,波形线的和为1,那么C的总时差就是1。

(一)关键线路和计算工期的判定1.关键线路的判定时标网络计划中的关键线路可从网络计划的终点节点开始,逆着箭线方向进行判定。

凡自始至终不出现波形线的线路即为关键线路。

因为不出现波形线,就说明在这条线路上相邻两项工作之间的时间间隔全部为零,也就是在计算工期等于计划工期的前提下,这些工作的总时差和自由时差全部为零。

2.计算工期的判定网络计划的计算工期应等于终点节点所对应的时标值与起点节点所对应的时标值之差。

(二)相邻两项工作之间时间间隔的判定除以终点节点为完成节点的工作外,工作箭线中波形线的水平投影长度表示工作与其紧后工作之间的时间间隔。

双代号时标网络计划总时差与自由时差计算的简便方法总结

双代号时标网络计划总时差与自由时差计算的简便方法总结

进度控制、案例分析考试都会涉及网络图的计算,双代号时标网络图自由时差和总时差的计算是经常考到的,我在学习中总结了一些简单的分析方法,希望可以帮助大家更快更准确的解决双代号时标网络图时间参数的计算。

一、自由时差,双代号时标网络图自由时差的计算很简单,就是该工作箭线上波形线的长度,但是有一种特殊情况,很容易忽略,如下图:
其中E工作的箭线上没有波形线,但是E工作与其紧后工作之间都有时间间隔,此时E工作的自由时差为E与其紧后工作时间间隔的最小值,即E的自由时差为1。

二、总时差。

双代号时标网络图总时差教材中的计算公式=紧后工作的总时差+本工作与该紧后工作之间的时间间隔所得之和的最小值
这样计算起来比较麻烦,需要计算出每个紧后工作的总时差,我总结的简单的方法如下:
计算哪个工作的总时差,就以哪个工作为起点工作,寻找通过该工作的所有线路,然后计算各条线路的波形线的长度和,波形线长度和的最小值就是该工作的总时差。

还是以上面的网络图为例,计算E工作的总时差,
以E工作为起点工作,通过E工作的线路有EH和EJ,两天线路的波形线的和都是2,所以此时E的总时差就是2。

再比如,计算C工作的总时差,通过C工作的线路有三条,CEH,波形线的和为4;CEJ,波形线的和为4;
CGJ,波形线的和为1,那么C的总时差就是1。

总时差和自由时差的公式

总时差和自由时差的公式

总时差和自由时差的公式总时差和自由时差是物理学中用于描述光在空间传播中的概念。

其中总时差是指光线从一个地点传播到另一个地点所经过的时间差,而自由时差则是指光线在真空中传播的时间差。

在这篇文章中,我将详细介绍总时差和自由时差的概念以及它们的计算公式。

首先,让我们来介绍总时差的概念。

总时差是指光线从一个观测点传播到另一个观测点所经过的时间差。

当光线传播时,它会受到不同介质的折射和反射等影响,导致光线传播的速度发生改变。

这种速度的变化会导致光线的传播时间发生变化,从而产生总时差。

为了计算总时差,我们需要知道光线在不同介质中的传播速度,以及观测点之间的距离。

根据光的折射定律,光线在不同介质中的传播速度与介质的折射率有关。

折射率越高,光线传播速度越慢。

因此,在不同介质中,光线的传播速度是不同的。

假设我们有两个观测点A和B,它们之间的距离为L。

光线从A点传播到B点,经过了不同介质,经历了不同的折射和反射,然后到达了B点。

设光线在不同介质中的传播速度分别为v1、v2、v3等。

我们可以通过以下公式计算总时差:总时差=(AB的长度/v1)+(BC的长度/v2)+(CD的长度/v3)+...其中,AB、BC、CD等是光线从A点经过的不同介质界面的距离。

这个公式的核心思想是将总时差分割成不同介质的时差之和。

接下来,让我们来介绍自由时差的概念。

自由时差是指光线在真空中传播到另一个观测点所经过的时间差。

相对于介质中的传播,光线在真空中的传播速度是最快的,也是最常用来作为基准的速度。

因此,自由时差是光线在真空中传播的时间差。

自由时差的计算公式很简单自由时差=真空中的传播距离/光速其中,真空中的传播距离是光线从一个观测点传播到另一个观测点的实际距离,光速则是光线在真空中的传播速度。

需要注意的是,自由时差是总时差的一种特殊情况,即光线在真空中传播时的时间差。

在总时差的计算中,我们需要考虑光线在不同介质中的传播速度,而在自由时差的计算中,我们只需要考虑光线在真空中的传播速度。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

总时差的简便计算方法
总时差的简便计算方法可以通过以下步骤来实现:
1. 将所有时差的绝对值相加,得到总的时差的绝对值。

2. 判断总的时差的绝对值是否大于12小时。

如果是,则将它减去24小时,直到它的绝对值小于等于12小时。

3. 判断总的时差是否为负数。

如果是,将它加上24小时,使它变为正数。

4. 最后得到的结果即为总的时差,可以用正负号表示东西方向或西东方向的时差。

举个例子:
假设有三个城市A、B、C,分别的时区差为+2小时、-3小时和+1小时。

1. 将时差的绝对值相加:2 + 3 + 1 = 6。

2. 总的时差的绝对值小于等于12小时,不需要减去24小时。

3. 总的时差为正数,不需要加上24小时。

4. 结果为6小时,表示城市A与城市B的时差为正3小时,城市B与城市C的时差为负4小时,城市A与城市C的时差为正1小时。

这种方法的优点是简单易懂,适用于计算小范围内时差的总和。

然而,对于跨越多个时区的情况,可能需要用其他更精确的方法来计算总的时差。
