一标标化工地建设方案
标准化工地实施方案范本

标准化工地实施方案范本一、项目背景本方案编制的目的是为了实现标准化工地建设,落实国家对于工地施工环境的要求,保障施工安全和环境保护。
二、目标和原则1. 目标确保施工过程中的安全生产,规范建筑施工行为,最大程度减少安全事故的发生;加强环境管理,减少对周边环境的污染;提高工人的工作条件和福利待遇,提高施工效率。
2. 原则依法依规进行建筑施工,全面贯彻安全生产方针;合理规划施工区域和工作流程,确保施工流畅,防止交叉作业;优先采用环保材料和设备,减少对环境的影响;注重工人的培训和认可,加强施工队伍管理。
三、施工现状和问题分析1. 施工现状描述当前工地的实际情况,包括施工区域、工人数量、工作流程等,以便后续分析问题。
2. 问题分析分析当前工地存在的问题和隐患,如安全隐患多、环境管理不到位、工人待遇较低等。
四、改进方案1. 安全管理加强对施工现场的安全管理,包括但不限于:1)编制安全生产责任矩阵,明确责任人和责任内容;2)设立临时警示标识,防止其他人员进入施工区域;3)严格执行施工现场的安全操作规程;4)定期进行安全检查和隐患排查,及时处理问题;5)加强对工人的安全教育和培训。
2. 环境保护加强对施工现场的环境保护措施,包括但不限于:1)合理规划施工区域,减少对周边环境的影响;2)采用环保材料和设备,减少污染物的排放;3)设立垃圾分类点,加强对垃圾的分类处理;4)定期进行环境监测和评估,确保环境指标符合标准;5)加强环境保护知识的宣传,提高工人的环保意识。
3. 工人管理改善工人的工作条件和福利待遇,提高施工效率,包括但不限于: 1)提供良好的宿舍和食堂条件,改善工人的日常生活环境;2)合理安排工作时间和休息时间,保障工人的工作休息时间;3)加强对工人的培训和技能认证,提高施工质量;4)设立激励机制,奖励优秀工人,鼓励工人的积极性。
五、实施方案1. 时间计划确定整个改进方案的时间计划和进度安排。
2. 质量要求明确改进方案的质量要求和验收标准,确保改进方案的有效实施。

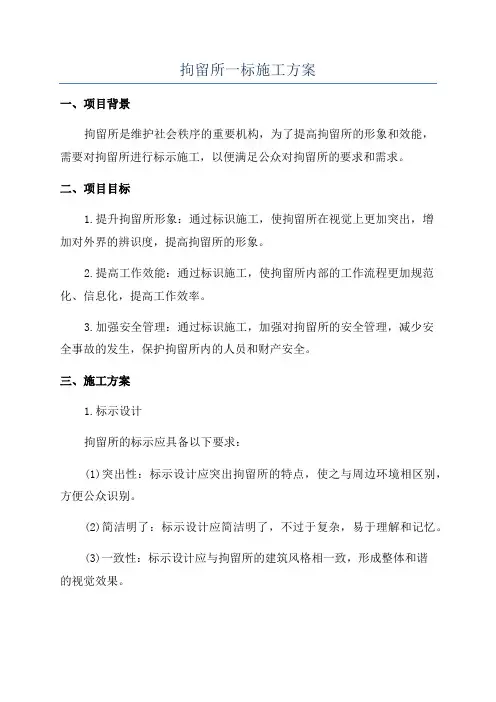

拘留所一标施工方案

拘留所一标施工方案一、项目背景拘留所是维护社会秩序的重要机构,为了提高拘留所的形象和效能,需要对拘留所进行标示施工,以便满足公众对拘留所的要求和需求。
二、项目目标1.提升拘留所形象:通过标识施工,使拘留所在视觉上更加突出,增加对外界的辨识度,提高拘留所的形象。
2.提高工作效能:通过标识施工,使拘留所内部的工作流程更加规范化、信息化,提高工作效率。
3.加强安全管理:通过标识施工,加强对拘留所的安全管理,减少安全事故的发生,保护拘留所内的人员和财产安全。
三、施工方案1.标示设计拘留所的标示应具备以下要求:(1)突出性:标示设计应突出拘留所的特点,使之与周边环境相区别,方便公众识别。
(2)简洁明了:标示设计应简洁明了,不过于复杂,易于理解和记忆。
(3)一致性:标示设计应与拘留所的建筑风格相一致,形成整体和谐的视觉效果。
(4)规范性:标示设计应符合相关标准和规范,符合消防、安全等方面的要求。
2.标示内容拘留所的标示内容应包括:(1)拘留所名称:准确、清晰地标注拘留所的名称,确保公众对拘留所的识别。
(2)监控警示:在拘留所周边设置监控警示标示,提醒公众注意安全,增加拘留所的安全管理。
(3)出入口标示:明确标注拘留所的出入口,方便人员出入,减少混乱和误操作。
3.标示施工(1)确定施工区域:根据拘留所的具体情况,确定标示施工区域,在门牌、围墙、墙体等易于被注意到的地方施工标示。
(2)选择合适的标识装饰材料:选择符合标准要求的标识装饰材料,如高光发光材料、不易褪色的涂料,以确保标示的持久性。
(3)按照标示设计制作标识:根据标示设计要求制作标识,确保标识的准确性和质量。
(4)合理布局标识:根据实际情况合理布局标识,确保标识在视觉上的整体协调性和一致性。
四、预期效果通过拘留所一标标示施工,预期能够达到以下效果:1.提高拘留所的形象:通过标示施工,使拘留所在外部形象上更加突出,提升公众对拘留所的形象认知。
2.改善工作环境:通过标示施工,使拘留所内部的工作环境得到改善,提高工作效率和工作秩序。
创一流文明标化工地措施

创一流文明标化工地措施一、管理体系建设1、建立完善的组织架构和管理体系,明确各级职责和权限,确保工地的各项管理工作有序进行。
2、制定并执行严格的规章制度和操作规程,确保施工过程中的各项活动符合国家法律法规和行业标准。
3、建立工地信息化管理系统,实现各项管理工作的数据化和信息化,提高管理效率和管理水平。
二、现场布置与美化1、合理规划工地现场,明确施工作业区、材料堆放区、设备安装区等区域,确保现场秩序井然。
2、做好现场清洁工作,保持施工环境整洁,营造文明、和谐的施工氛围。
3、对现场进行美化,如种植花草、设置宣传标语等,提高工地形象和员工士气。
三、安全管理1、制定并执行严格的安全管理制度,确保员工和设备安全。
2、定期进行安全教育和培训,增强员工的安全意识和安全技能。
3、开展安全检查和隐患排查,及时发现并消除安全隐患。
4、配备齐全的安全设施和器材,确保员工在紧急情况下能够迅速采取应对措施。
四、质量管理1、制定并执行严格的质量管理制度,确保工程质量符合国家标准和客户要求。
2、建立完善的质量控制体系,对施工过程进行全面、系统的质量控制。
3、加强材料和设备的质量检验,确保进场材料和设备的质量符合要求。
4、对关键工序和隐蔽工程进行质量跟踪,确保工程质量无虞。
五、进度管理1、制定合理的施工计划和进度计划,确保工程按时完成。
2、建立完善的进度控制体系,对施工进度进行实时监控和调整。
3、优化施工流程和资源配置,提高施工效率,保证工程按计划完成。
4、对延误工期的风险因素进行分析和控制,确保工程进度不受影响。
六、成本管理1、建立完善的成本管理体系,对工程成本进行全面管理和控制。
2、制定合理的成本控制措施,降低施工成本,提高经济效益。
3、对工程预算进行科学编制和审核,确保资源的合理分配和使用。
4、对工程成本进行实时监控和调整,防止成本超支和浪费现象。
七、环境管理1、建立完善的环境管理体系,对工地环境进行全面管理和控制。
2、加强环境保护和资源利用,减少施工对环境的污染和破坏。
标准化示范工地实施方案样本(2篇)

标准化示范工地实施方案样本一、项目背景随着城市建设的快速发展,建筑工地的数量不断增加。
然而,由于管理不规范、施工质量参差不齐等问题,工地安全和环境安全问题日益凸显。
因此,制定一套标准化示范工地实施方案势在必行,以确保施工过程中的安全、环保和质量。
二、目标1. 建立一套全面有效的工地管理标准,提升施工质量;2. 减少事故发生率,提升工地安全管理水平;3. 保护环境,减少对周边环境的污染。
三、实施方案1. 工地规划与准备阶段a. 在工地规划之前,进行详细的环境调查和评估,评估工地可能对周边环境造成的潜在影响;b. 与相关部门和社区进行沟通和协商,确保符合环保规定;c. 制定详细的工地规划方案,包括施工区域划分、设备摆放位置等;d.对施工现场进行评估,确保土质条件符合施工要求。
2. 施工材料和设备的选择a. 选择具有环保认证的建材,尽量减少对环境的污染;b. 选择合适的设备,确保施工过程的安全性和高效性;c. 定期对设备进行维护和保养,确保其正常运转。
3. 工地安全管理a. 制定安全规章制度,明确工人的安全责任;b. 检查工地周边的安全隐患,并采取相应措施进行管控;c. 提供必要的安全培训,提高工人的安全意识;d. 配备必要的安全设施,如防护栏、安全帽等;e. 定期进行安全检查,及时排除安全隐患。
4. 动态监测和管理a. 进行工地施工过程的动态监测,发现问题及时处理;b. 建立健全的施工进度管理系统,确保施工进度符合计划;c. 建立工地日志,记录施工过程中的问题和处理情况,以便事后总结经验。
5. 环境保护措施a. 加强施工区域的环境监测,确保施工过程对环境的污染控制在可接受范围内;b. 使用环保型施工设备,减少施工过程中的噪音和震动;c. 对施工现场的垃圾进行分类和及时清运,确保工地周边清洁;d. 执行水资源保护措施,如合理使用水资源、防止污水直接排放等。
六、评估和改进1. 定期进行工地绩效评估,评估工地管理的效果和达到的目标;2. 定期组织经验交流会议,总结成功经验和不足之处,制定改进措施;3. 加强与相关部门和社区的沟通,听取各方意见和建议,不断提升工地管理水平。
工程标准化建设方案

引江济淮工程(安徽段)江水北送段施工H001(河渠)标工地标准化建设方案批准:审核:编制:中国水利水电第十一工程局有限公司引江济淮工程江水北送段一标项目经理部2019年10月15日目录一、编制目的 (1)二、编制依据 (1)三、工程概况 (1)3.1工程简介 (1)3.2主要工程量 (1)3.3临时建设工程规划 (3)四、项目组织机构 (4)五、项目驻地建设 (6)5.1驻地规划建设情况 (6)5.1.1项目部选址 (6)5.1.2项目部驻地建设总体规划 (7)5.1.3其他要求 (8)5.1.4驻地建设 (8)5.2拌和站规划布置 (14)5.2.1拌和站规划 (14)5.2.2拌和站生产能力核算 (16)5.2.3拌和站建设标准 (17)5.2.4拌和站场地管理 (18)5.2.5设备配置 (18)5.3试验室规划布置 (18)5.4工人居住区布置 (24)5.5钢筋加工场 (25)六、施工便道 (25)七、安全体验区 (27)7.1目的 (27)7.2安全体验馆设施 (27)7.2.1安全教育评讲台 (28)7.2.2防护用品展示区 (28)7.2.3安全带使用体验 (29)7.2.4安全帽撞击体验 (29)7.2.5灭火器演示体验 (30)7.2.6综合用电体验 (30)7.2.7应急体验 (31)八、临时用电 (31)九、安全文明措施 (32)9.1安全文明措施 (32)9.2消防措施 (33)9.3安全用电措施 (34)十、落实相关强制性条文规定 (34)10.1混凝土浇筑 (34)10.2劳动安全 (35)十一、附图 (36)附件1:项目部主营地驻地平面布置图 (36)附件2:驻地效果图 (36)附件3:驻地建筑结构剖面图 (37)附件4:插花站生产生活区平面布置图 (38)附件5:加压站生产生活区平面布置图 (39)附件6:工程整体布置图 (40)一、编制目的为贯彻落实“安全第一,预防为主,综合治理”的安全生产工作方针,加强施工现场安全生产和文明施工管理,促进施工现场管理科学化、规范化、标准化,根据《安徽省引江济淮工程建设标准化实施指南》及国家和省市有关规范、标准、规程、规定,全面提升引江济淮工程(安徽段)江水北送段H001(河渠)标工程建设标准化施工管理水平,规范管理,为参建职工提供良好的生产、生活环境,树立工地建设的良好形象,特制定本方案。
一标段穿越道路大开挖施工方案

一标段穿越道路大开挖施工方案清晨的阳光透过窗帘,洒在桌面上,我泡了杯咖啡,打开电脑,开始构思这个一标段穿越道路大开挖施工方案。
这个方案已经在我心里构思了好几天,现在终于要把它落实到纸上了。
一、工程概述这次施工的主要任务是穿越城市主干道,进行大开挖施工。
道路下方有地铁、管线等多种设施,施工难度较大。
我们要在保证施工安全、质量的前提下,尽量减少对交通和周边环境的影响。
二、施工目标1.按照设计要求,顺利完成道路下方管线的迁移、地铁的保护及道路的重建工作。
2.确保施工过程中,周边居民的生活、交通不受影响。
3.提高施工效率,缩短工期,降低成本。
三、施工方案1.施工前期准备(1)对施工区域进行详细调查,了解地下管线、地铁走向等情况。
(2)与相关部门沟通,办理施工手续,确保施工合法合规。
(3)组织施工队伍,进行技术培训,确保施工人员具备相应的技能。
2.施工阶段(1)道路封闭在施工区域设置围挡,封闭道路,引导车辆绕行。
同时,设置临时交通标志,提醒过往司机注意。
(2)管线迁移在道路封闭后,立即开展管线迁移工作。
与管线产权单位密切配合,确保管线安全、顺利迁移。
(3)地铁保护在地铁区间设置防护措施,确保施工过程中地铁运行安全。
同时,对地铁结构进行监测,发现异常情况立即采取措施。
(4)大开挖施工采用分段施工的方法,从道路两侧向中间进行大开挖。
挖掘机、装载机等设备配合,确保施工进度。
(5)基础施工在挖掘到位后,立即进行基础施工,包括垫层、基础垫层、基础底板等。
(6)道路重建在基础施工完成后,进行道路重建。
包括路面铺装、人行道铺装、交通设施等。
3.施工后期(1)清理施工现场施工结束后,及时清理施工现场,恢复道路畅通。
(2)验收工作组织专家对施工项目进行验收,确保施工质量符合设计要求。
四、施工安全及环保措施1.安全措施(1)设立安全警示标志,提醒施工人员注意安全。
(2)对施工人员进行安全技术交底,确保施工人员了解施工过程中的安全风险。
一标标化工地建设方案

龙丽温(泰)高速公路云和至景宁段标化工地建设方案中铁一局集团有限公司云景高速公路一合同段项目部二〇〇九年八月十五日高速公路标化工地建设方案为安全优质高效的完成龙丽温(泰)高速公路云景段施工建设任务,全面推行标准化建设,提高项目管理水平和工程质量水平,提高为业主服务水平,充分展示企业形象,塑造“中铁工程”及“中铁一局”品牌,特编写标化工地实施方案。
一、驻地标化建设方案(一)驻地办公区建设1、办公区室内、室外地坪进行硬化,室外场地进行适度美化和绿化。
办公设施配备应规划整齐、标准统一。
2、办公区内必须设置会议室及停车场,会议室应以不低于接待40人会议的标准设置,停车场车位不少于6个。
3、会议室内设置有施工平面图、安全保证体系、质量保证体系、环境保证体系和组织机构图,并配有会议辅助设备—投影仪、白板,同时,配两台柜式空调和盆景。
4、在项目外墙装裱有施工告示牌、工程简介、企业简介和大幅标语。
5、办公区内应设置资料管理室,各种资料定期分类归档、专人集中管理。
6、项目部公共场所设有功能分区平面示意图和指路导向牌。
7、各部门办公室门口应设置规格统一、视觉醒目的门牌,办公室内各岗位职责上墙。
8、办公区院内按《项目部企业标识应用手册》标准设置旗台并悬挂旗帜(国旗、中铁总公司旗帜、集团公司旗帜)。
9、项目部驻地醒目处设置宣传栏和厂务公开栏,通报农民工工资发放情况;醒目处设置民工工资发放公示牌。
10、在建设驻地保证排水沟建设和工区排水设施完善。
(二)驻地生活区1、生活区应设施齐全,包括员工宿舍、职工食堂、餐厅、锅炉房、浴室、娱乐室、厕所等,室内场地必须硬化、室外进行适当绿化。
2、项目部建设有标准篮球场、羽毛球场和乒乓球室。
3、员工宿舍设施应配备统一,推行公寓化管理。
宿舍内应保证有必要的生活空间,室内净高不得小于2.4m,通道宽度不得小于0.9m,宿舍必须设置可开启式窗户,宿舍内的床铺均采用单人床,严禁使用通铺。
4、生活区内应设置专门的洗衣和集中的衣物晾晒场。
沿江快速通道滨江东路一期一标段工程施工组织设计方案

沿江快速通道滨江东路一期一标段工程施工组织设计方案一、项目概述本工程是针对沿江快速通道滨江东路进行的一期一标段工程,工程全长为3.5km,起点为滨江公园进口,终点为解放南路,路线沿江而建,对于促进城市交通发展、缓解交通拥堵、提高区域交通通行能力有着重要意义。
二、施工目标本工程施工目标是按照设计要求,优化工程组织设计,保证施工安全、质量和进度的同时,减轻对周边环境的影响,最大化地保护现场环境和居民利益。
三、施工方案1、工程分区组织本工程施工分为两个区域:北段和南段。
北段从滨江公园进口至东荣路口,路段长约1.5km。
南段从东荣路口至解放南路,路段长约2km。
每个区域均设立施工指挥部,负责现场施工指挥、安全管理、监督督察等工作。
2、施工安全保障为确保施工安全,本工程将采用以下措施:(1)设立警戒线:在施工现场设立安全警戒线,划清施工区域和安全区域,严格管控施工现场和周边通行人员和车辆。
(2)施工安全保卫:配备专业的安全保卫人员,在工程现场和周边设置警示标志,保持安全通畅的交通秩序。
(3)文明施工:严格控制施工现场噪音、扬尘等污染,遵守环保法律法规,文明施工。
3、施工进度保障为保证工程施工的进度,本工程将采取以下措施:(1)精细化施工计划:制定详细的施工计划,对施工进度、施工量、工序布局、人员配备等进行科学合理的规划。
(2)多项施工工序同时进行:合理安排施工队伍,发挥协作效能,合理安排时间和人力资源,同时进行多项施工工序,缩短施工周期、提高工作效率。
(3)加班加点施工:在施工计划允许的情况下,采取加班加点的方式,延长施工时间,尽快完成工程建设任务。
4、环保措施为保障环境质量,本工程将采取以下环保措施:(1)倡导文明施工:在施工现场做好扬尘、噪音等环境污染控制,遵守环保法规,倡导文明施工。
(2)固废管控:严格执行固体废弃物分类管理制度,将生活垃圾和建筑垃圾分开收集、运输和处理,减少对环境的污染。
(3)污水处理:设置污水处理设施,对施工现场产生的污水进行处理,控制污水排放标准,确保不对周边环境造成污染。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
龙丽温(泰)高速公路云和至景宁段标化工地建设方案中铁一局集团有限公司云景高速公路一合同段项目部二〇〇九年八月十五日高速公路标化工地建设方案为安全优质高效的完成龙丽温(泰)高速公路云景段施工建设任务,全面推行标准化建设,提高项目管理水平和工程质量水平,提高为业主服务水平,充分展示企业形象,塑造“中铁工程”及“中铁一局”品牌,特编写标化工地实施方案。
一、驻地标化建设方案(一)驻地办公区建设1、办公区室内、室外地坪进行硬化,室外场地进行适度美化和绿化。
办公设施配备应规划整齐、标准统一。
2、办公区内必须设置会议室及停车场,会议室应以不低于接待40人会议的标准设置,停车场车位不少于6个。
3、会议室内设置有施工平面图、安全保证体系、质量保证体系、环境保证体系和组织机构图,并配有会议辅助设备—投影仪、白板,同时,配两台柜式空调和盆景。
4、在项目外墙装裱有施工告示牌、工程简介、企业简介和大幅标语。
5、办公区内应设置资料管理室,各种资料定期分类归档、专人集中管理。
6、项目部公共场所设有功能分区平面示意图和指路导向牌。
7、各部门办公室门口应设置规格统一、视觉醒目的门牌,办公室内各岗位职责上墙。
8、办公区院内按《项目部企业标识应用手册》标准设置旗台并悬挂旗帜(国旗、中铁总公司旗帜、集团公司旗帜)。
9、项目部驻地醒目处设置宣传栏和厂务公开栏,通报农民工工资发放情况;醒目处设置民工工资发放公示牌。
10、在建设驻地保证排水沟建设和工区排水设施完善。
(二)驻地生活区1、生活区应设施齐全,包括员工宿舍、职工食堂、餐厅、锅炉房、浴室、娱乐室、厕所等,室内场地必须硬化、室外进行适当绿化。
2、项目部建设有标准篮球场、羽毛球场和乒乓球室。
3、员工宿舍设施应配备统一,推行公寓化管理。
宿舍内应保证有必要的生活空间,室内净高不得小于2.4m,通道宽度不得小于0.9m,宿舍必须设置可开启式窗户,宿舍内的床铺均采用单人床,严禁使用通铺。
4、生活区内应设置专门的洗衣和集中的衣物晾晒场。
5、职工食堂建设应满足卫生标准要求。
应设置在远离厕所、垃圾站、有毒有害场所等污染源的地方。
食堂应设置独立的制作间、储藏间。
制作间灶台及其周边应贴瓷砖,所贴瓷砖高度不宜小于1.5m,地面应做硬化和防滑处理。
粮食存放台距墙和地面应大于0.2m。
配备必要的排风设施和冷藏设施。
餐厅设置标准应适当提高,满足对外接待需要。
6、设置带围护的垃圾集中堆放点,并定期进行清理。
7、厕所应设置在相对隐蔽的位置,具备条件的应设置成冲水式厕所并定期进行打扫、清理和消毒处理。
二、工地试验室建设试验室门口悬挂“公正、独立、科学、规范”等标语。
人员配置满足投标文件的要求,并具备一定的岗位资质。
试验室主任没有特殊情况不得随意更换,若需更换必须具备投标承诺的同等资质人员。
工地试验室按照其工作性质及范围应划分为办公室、土工室、水泥室、砼级配室、养护室、力学室等,各个房间门口设置标识牌,室内墙壁上必须张贴各种仪器的操作规程,办公室内各自的岗位职责必须上墙。
各自的使用面积空间做出以下规定:力学室不小于30m2;土工室不小于20m2;养护室不小于30m2;水泥室不小于30m2;办公室不小于40m2。
三、施工场地标化工地建设方案(一)桥梁工程标化工地建设方案项目部进驻后应立即进行现场踏勘,根据现场的地理及地形情况,对施工现场进行合理规划,规定出拌和站、设备原材料堆放区、钢筋加工区、施工作业区、钻孔桩的泥浆池、周转材料的堆放区等位置,并绘制出施工现场场地平面布置图。
1、施工现场布置(1)在施工现场合适位置安装“五牌一图”(工程简介牌、作业区平面布置及形象进度图、安全生产管理制度、环境保护管理制度、文明施工管理制度和消防管理制度。
)各种标识牌按照统一尺寸定做(参考尺寸高1.5m×宽2.0m,支脚高度1.4m)。
工程简介牌:对工程的主要构造,地质情况、施工方案、分阶段的工期计划等作一简要介绍。
(2)在施工期间,在桥梁的显著位置悬挂安全生产、质量管理及有关企业宣传的条幅标语,加强施工现场的生产氛围。
(3)现场的机械设备布置要合理有序,各种机械设备必须悬挂安全操作规程,对各种工地的小型机械安全操作规程予以明确。
(4)工地现场各种防火、防高空坠落、安全帽等安全标识牌按照国家有关规定统一制作,悬挂于工地醒目位置。
对于出入口、弯道、斜坡、作业区域要有明显的安全警示标志,便桥栏杆、弯道设置反光警示牌等标志。
(5)现场的周转材料、半成品材料的堆放严格按照有关材料堆放的规定进行,并按统一形式进行材料标识,做到规范、合理、科学。
2、施工便道及施工场地建设(1)施工便道修建原则:a临时施工便道按施工组织设计要求合理布设,便道路基旁设置断面不小于0.4m2的边沟或排水沟,保证排水顺畅;如有扬尘,则设专人洒水养护,便道宽度不小于4.5米,每200米设置20m会车道路。
b尽量保护环境,以不破坏自然环境又能合理利用地势地形巧妙设计便道,不建便桥或少建施工便桥, 便桥的选址要充分考虑河道的排洪要求。
c便道的路面标准:土质路基地段便道顶层设置不小于25cm的泥结碎石垫层,面层采用5cm的碎石屑。
挖方石质路段采用5cm厚的碎石屑进行找平。
d便道的急弯、纵横向陡坡等危险地段应设置安全防护栏杆及醒目的安全警示标志,便道的岔路口及工点的支便道应设置方向指示牌,引导车辆及行人正确的通行。
e施工便桥的修建应合理设计,考虑荷载、安全、防洪等因素,旁设1.2米刷反光漆护栏。
施工便桥两桥头在左侧醒目位置应设置车辆的限速牌及限载牌。
(2)施工便道及便桥的拆除工程完工后,应根据有关临时征地及排洪的要求,将施工便道及便桥予以拆除。
当地村民要求保留并且符合有关环保、防洪等法规政策要求时可以保留,但要与当地政府签定好协议,否则应予以复耕或对河道进行清理。
3、施工临时用电、用水及临时征地(1)施工用电在进场后,应安排专业的电工、技师对标段内的当地电力网线进行调查,并结合各个桥梁的分布情况,向当地电力有关部门提出用电申请,申请应包括以下内容:临时用电负荷的计算;临时用电的安全使用方案;临时用电的安全组织机构。
工地现场的临时用电应按以下原则进行:a一般情况搅拌站、桥梁工区、预制梁场各安装一台变压器。
b所有电线路由变压器接往施工现场配电箱必须采用三相五线制,电线杆离地不小于4.5m的原则进行。
c各工点的配电箱安全规范,内设各个分线闸刀、漏电保护器、电表等相关设备。
小型配电箱采用当地电力部门统一用配电箱。
d工地现场低压端的电线线路不得使用裸线,一律采用橡胶护套线。
(2)施工临时用地临时用地应按以下原则进行:a合理规划,充分利用非耕地及红线内征地,尽量利用施工现场已有的建筑物。
b严格按照施工场地的规划进行临时用地的红线设计,充分考虑生活垃圾及生活、生产污水处理的临时用地。
c临时用地要充分考虑当地农田的灌溉、排洪的要求,对现有的各种灌溉排洪渠网尽量的保持原状,不能保证的要在临时用地内给予完善,确保灌溉排洪的顺利进行。
4、拌和站的标准化建设方案(1)砼拌和站的选址拌和站根据实际地形进行合理规划,划分出生活区、搅拌作业区、材料计量区、材料库及运输车辆停放区。
(2)拌和站的场地作硬化处理,合理设计排水系统,保证排水通畅。
(3)搅拌站砼场地规划a原则上应使用散装水泥,外加剂与水泥应分开存放,存放高度不应超过1.5m;不同批次、不同品种、不同生产日期的水泥应分区堆放,并根据不同的检验状态和结果采用统一的材料标识牌进行标识;库房应设置进库门和出库门,确保水泥的正常循环使用。
水泥库房内应建立详细的水泥调拨台帐,使物资的使用具有一定的可追溯性。
b凡用于正式砼工程的砂石料应分不同粒径、不同品种分仓存放,不得混堆或交叉堆放,分料仓应采用砖墙砌筑不低于1.5m,采用石灰或水泥砂浆抹面,仓内地面向四周排水,分料墙下部预留孔洞排水。
砂石料应采用统一的材料标识牌进行材料的质量检验状态进行标识。
c搅拌机操作房前应悬挂砼配合比标识牌,填写字迹工整清晰可辩,标识牌内应包括以下内容:砼设计与施工配合比(含外加剂),粗细骨料的的实测含水量及各种材料的每盘使用量等。
(4)砼的生产与供应搅拌站内应设置专门的试验检测人员及物资人员,并配备适当的试验检测设备,隶属工地中心试验室直接管理,严格检测,确保砼的出厂质量。
(5)砼拌和施工现场,应设粉尘回收装置,有效控制烟尘污染。
(6)砼开盘前必须持有砼开盘证及砼使用申请单,并经过监理工程师同意后方可开盘。
机料人员必须建立详细的砼调拨台帐,使砼的使用具有可追溯性。
(7)根据现场实际,进行设置争创优质、安全生产及文明施工宣传标语。
5、预制场的标准化建设(1)应根据本标段内桥梁的座数、规模和分布情况及总工期的要求,合理选址,本部拟设置在云和互通区,与施工组织一并报监理审批。
(2)桥梁预制场选址完成后,应立即根据预制场的现场地形地貌及占地面积情况进行场地规划,使预制场的各种生产生活设施布局合理,各类机具摆放有序,防排水系统完善细致,道路畅通无阻。
预制场在进出大门处应按照有关要求设置各种标识牌,预制场的合适位置悬挂各种有关工期、质量及安全的宣传标语。
预制场根据台座的布置情况设置相应的龙门吊,龙门吊拼装完成后应取得相应资质的质监、安全检查部门的验收,并取得证书,在使用过程中,要勤检查钢丝绳及卷扬机的使用情况,如发现受损应及时更换。
(3)预制梁的模板预制梁的模板应指定专业厂家进行加工生产,应指派专人根据台座的布设类型对模板进行设计和验算,在厂家加工时应负责对模板质量进行中间检验,加工完成后出厂前应进行试拼和模板的交工检验,确保模板的刚度、平整度及材质均能符合设计要求。
模板在使用过程中应加强维修与保养,每次拆模后应指派专人进行除污与防锈工作,如遇下雨应及时覆盖,作到防雨、防尘、防锈。
模板在在吊装与运输过程中,应采取有效的措施防止模板的变形与受损。
模板在安装后浇注砼前,监理工程师应按照有关规定对模板的安装进行检查,尤其是横隔板的宽度、梁长、各种模型接缝及各种预留孔洞的位置等。
对于模板的脱模剂应选用经过实践使用信誉较好的厂家,不得采用废机油及其混合物作为脱模剂。
(4)预制梁的台座设置预制梁的台座设置数量应根据预制梁的数量、预制场的生产规模及工期相适应,台座的强度应满足张拉要求,反拱度的设置应满足设计要求。
一般情况下,台座可按下列要求设置:场地要全部进行硬化,采用C15的砼,砼厚度控制在10~15cm,比梁体腹板底板宽10cm,制梁台座与存梁台座均置于龙门吊走行轨范围内,制梁台座基底也用砼浇筑,厚度为20cm,台座高40cm,宽1.3米。
台座两侧上角包角钢,角钢规格为4cm×4cm×0.5cm,角钢与砼土面齐平,台座顶面铺4mm厚钢板与两侧角钢点焊牢固,砼台座顶面下13cm设φ8~10cm拉筋孔,间距与T型梁模型立杆拉筋孔间距相同。
