ALC板技术交底

合集下载

技术交底:ALC墙板安装步骤

技术交底:ALC墙板安装步骤

技术交底:ALC墙板安装步骤1. 准备工作在开始安装ALC墙板之前,请确保以下准备工作已完成:- 设计图纸及技术要求已明确,并对施工人员进行了技术交底;- 施工场地及施工人员已做好安全措施;- 所需工具和设备已准备齐全,包括电钻、扳手、尺子、水平仪等;- ALC墙板已按需求尺寸和数量准备好,且质量符合规范要求。

2. 墙板搬运- 采用合适的运输工具将ALC墙板运至施工地点;- 搬运时要注意轻拿轻放,避免损坏墙板;- 墙板应按顺序堆放整齐,以便于施工。

3. 墙板安装3.1 测量放线- 根据设计图纸,使用尺子和水平仪进行测量,标出墙板安装的位置线;- 确保测量精度,避免安装偏差。

3.2 墙板定位- 根据测量放线的标记,将第一块ALC墙板放置在预定位置;- 调整墙板使其水平、垂直,并使用水平仪和垂直度测量工具进行检查;- 确保墙板接缝严密,避免出现缝隙。

3.3 墙板固定- 使用电钻在墙板两侧预留孔位处打孔;- 插入相应的螺栓,并使用扳手紧固;- 确保固定牢固,避免墙板在施工过程中移位。

3.4 接缝处理- 使用专用接缝材料对墙板接缝进行填充;- 填充过程中要注意接缝的均匀性和严密性;- 接缝处理完成后,进行表面抹平,确保美观。

3.5 墙板连接- 安装相邻墙板时,要注意对齐接缝;- 使用专用连接件连接两块墙板;- 确保连接件的安装牢固,避免墙板在施工过程中松动。

4. 质量检查- 施工过程中,对每个环节进行质量检查,确保符合设计要求和规范;- 检查墙板的垂直度、水平度和接缝严密性;- 对不合格部位进行整改,直至符合要求。

5. 施工安全- 施工过程中,严格遵守安全操作规程,确保施工人员安全;- 使用安全帽、安全带等防护用品;- 防止物料高空坠落,造成安全事故。

6. 施工记录- 记录施工过程中出现的质量问题及处理措施;- 记录施工进度,为后续施工提供依据;- 保存施工资料,以备查验。

通过以上步骤,严格按照规范要求进行施工,即可完成ALC 墙板的安装。

ALC墙板安装安全技术交底

ALC墙板安装安全技术交底
安全技术交底记录
工程名称:横琴新区高级人才公寓(一期)
方案名称
ALC墙板安装专项施工方案
部位
内墙、外墙
负责
部门
技术部
安全部
作业内容
墙板安装
交底时间
2014年07月03日
交底提要:
1.临边洞口多,墙板自重大,施工注意安全;
2.ALC板质地较软,施工过程中注意材料保护和成品保护;
3、一、二楼板材单面切割后翻板易引起板材断裂,应注意吊点选择;
对进场合格的ALC板通过汽车吊或塔吊及时吊运到相应楼层, 起吊时采用专用尼龙吊带捆绑于板材两端约1/4处, 吊带规格为100mm*10m。板材吊放到接货平台上, 每一捆板材一次起吊, 每次起吊重量不超过2T。然后分运至作业面并分类按规格堆放, 以便在施工时容易搬运, 并要求分散堆放以免荷载过于集中。板材堆码要垫平。
一、ALC墙板安装工艺流程
ALC板材进场→材料验收→板材运到各楼层→放线→导向角钢安装/板上下端安装管卡→板材就位安装→调整→安装钩头螺栓/固定管卡→板端灌浆→勾缝处理→清理→验收。
二、ALC墙板安装要点
1.ALC板的验收、搬运及放置要求
ALC板进场需要进行验收, 验收由各施工作业队负责, 有损坏或厚度超过设计要求厚度 0.3cm的应拒绝接收, 签认后板材如有损坏由各施工作业队负责。使用集装箱运输的板材, 进场后先检查, 确认没有损坏后再使用叉车拖出。
6.将板材用调动葫芦辅助人工立起后对正位置,板材上下端用木楔临时固定,上下端均留出约10mm缝隙。用2m靠尺检查平整度,用水平仪检查垂直度,用橡皮锤敲打上下端木楔调整直至合格为准。导向角钢安装固定的墙板,使用钩头螺栓进行安装固定;管卡安装固定的墙板,管卡用两根25mm长射钉与砼梁或板连接固定,两块板材之间应靠紧。板材安装时宜从门洞边开始向两侧依次进行。洞口边与墙的阳角处应安装未经切割的完好整齐的板材;无洞口隔墙应从墙的一端向另一端顺序安装。施工中切割过的板材即拼板宜安装在墙体阴角部位或靠近阴角的整块板材间。拼板宽度一般不宜小于200mm。

蒸压加气混凝土墙板(ALC墙板)技术交底及应用

蒸压加气混凝土墙板(ALC墙板)技术交底及应用

蒸压加气混凝土墙板(ALC墙板)技术交底及应用1. 概述蒸压加气混凝土墙板(Autoclaved Lightweight Concrete Wall Panel,简称ALC墙板)是一种新型建筑材料,主要由水泥、砂、石灰石粉和气体发泡剂等原材料经过混合、浇注、养护、切割等工艺制成。

该墙板具有轻质、高强、防火、隔声、保温等优点,广泛应用于建筑墙体、楼板等领域。

2. 技术参数(1)密度:300-500kg/m³;(2)抗压强度:≥6MPa;(3)抗折强度:≥6MPa;(4)导热系数:0.09-0.16W/(m·K);(5)防火等级:A1级;(6)隔声效果:≥45dB。

3. 施工工艺3.1 施工准备(1)材料准备:确保ALC墙板质量符合设计要求;(2)施工工具:切割机、吊车、手动葫芦、撬棍、胶枪等;(3)施工人员:培训合格的工人,掌握ALC墙板施工方法及注意事项。

3.2 安装流程(1)测量放线:按照设计图纸,进行墙体测量放线;(2)预埋件安装:预埋件应固定牢固,确保预埋件位置准确;(3)板材安装:采用吊车将ALC墙板吊至预定位置,用撬棍调整板材高度,使其符合设计要求;(4)接缝处理:采用专用胶浆填充接缝,确保接缝密实、美观;(5)设备安装:根据设计要求,安装电气设备、给排水管道等;(6)验收:施工完成后,进行验收,确保工程质量符合要求。

3.3 注意事项(1)ALC墙板运输过程中,应避免剧烈振动和碰撞,以免影响产品质量;(2)施工过程中,应严格按照设计图纸和施工方案进行,确保工程质量;(3)接缝处理应采用专用胶浆,不得使用其他材料替代;(4)安装过程中,如需切割ALC墙板,应采用专业切割机进行,确保切割尺寸准确;(5)施工期间,应做好安全防护措施,确保施工人员安全。

4. 应用领域ALC墙板广泛应用于以下领域:(1)建筑墙体:室内外墙体、隔断墙等;(2)楼板:屋面保温层、楼层隔断等;(3)隧道:地铁、隧道等市政工程;(4)其他:声屏障、围护结构等。

ALC板技术交底

ALC板技术交底

ALC板技术交底•一、施工准备1.1 材料准备ALC板,规格为:厚150-200mm,材料进场码放位置及施工道路应平整,通畅。

堆放时距板两端1/5外用垫木或加气砖垫平,每垛不能超过2米。

板材含水率不能超过15%。

1.2 内墙板安装方式及施工部位安装方式:采用竖向排板安装方式施工部位:一层至三层1.3 附材所有铁件都做防锈处理。

1.4 工具准备激光放线仪、50m钢卷尺、两米靠尺、圆弧形抹刀、手持切割机、线锤板、墨线盒、橡皮锤1.5 施工前准备控制线、50线已弹好。

1.6 人力安排ALC板的施工必须由熟悉板材性能的人员组成。

施工人员根据工程大小配备,一般一个流水作业段由以下几个班组组成:1.6.1 测量放线:负责现场放线及边角下料,2—3人。

1.6.2 连接件安装:负责安装及焊接固定连接件,3—5人。

1.6.3 ALC板吊装:负责起吊、就位板材, 2—3人。

1.6.4 校正、固定:负责校正每一块板材并固定,2—3人。

1.6.5 修补、填缝:负责墙面的修补、板缝的填嵌及打密封胶。

二、操作工艺2.1 工艺流程2.2 操作要点2.2.1 管板固定根据每层板的位置线,用墨斗弹出ALC板上口的位置线,再弹上角铁的位置线。

根据角铁上位置线,用M10膨胀螺柱固定住角铁@600的间距,锚入梁板内2.2.2 板接缝处理ALC板在施工时,严禁在上下砂浆灌注后未凝固的状态下进行勾逢,勾缝前先检查表面平整度与垂直度并报质检员检查,经各方检查合格后方可进行施工。

其勾逢材料在填充前,必须先刷界面剂,勾缝必须保证其密实,勾缝平整。

在板缝施工完24小时后,需安排专人对板缝施工质量进行检查,发现空鼓、开裂现象必须进行返修。

2.2.3 ALC板安装勾缝工序2.2.3.1(1)内墙板缝应修补整齐,清理干净,刷底涂一遍。

(2)按使用要求配制好专用勾缝材料,将勾缝材料均匀填入板缝抹平。

(3)勾缝抹平时,宜用适合V形缝大小的弧形抹刀从缝中心线压下去并使抹刀两边均匀受压,从而减小裂缝产生率。

蒸压加气混凝土墙板(ALC墙板)的技术交底实录

蒸压加气混凝土墙板(ALC墙板)的技术交底实录

蒸压加气混凝土墙板(ALC墙板)的技术交底实录蒸压加气混凝土墙板(ALC墙板)的技术交底实录1. 项目背景蒸压加气混凝土墙板(Autoclaved Lightweight Concrete Wall Panel,简称ALC墙板)是一种以水泥、砂、粉煤灰等为主要原料,加入气泡剂制成的轻质多孔建筑材料。

本技术交底实录旨在确保项目各方对ALC墙板的制作、施工、验收等环节有充分的认识和了解,以确保工程质量。

2. 材料性能2.1 轻质高强ALC墙板密度较低,且强度较高,有利于降低建筑自重,提高建筑物的抗震性能。

2.2 导热系数低ALC墙板具有较低的导热系数,有利于建筑物的节能降耗。

2.3 良好的抗渗性能ALC墙板具有较好的抗渗性能,可有效防止水分渗透,提高建筑物的使用寿命。

2.4 易于加工ALC墙板可按照设计要求进行切割、钻孔等加工,施工方便。

3. 制作工艺3.1 原料配比按照设计要求,合理配比水泥、砂、粉煤灰等原料,并加入适量的气泡剂。

3.2 混合搅拌将原料放入搅拌机中进行充分搅拌,直至混合均匀。

3.3 浇注成型将搅拌好的料浆浇注到模具中,注意控制浇注速度和满模程度。

3.4 养护将浇注好的模具进行养护,温度控制在10-30℃,湿度控制在60-80%。

3.5 切割养护完成后,对ALC墙板进行切割,尺寸应满足设计要求。

3.6 成品检验对切割好的ALC墙板进行强度、导热系数、抗渗性能等指标的检测,确保合格。

4. 施工工艺4.1 施工准备施工前,应确保施工现场干净、平整,具备施工条件。

4.2 板材安装按照设计要求,将ALC墙板安装到墙体部位,注意控制板材的垂直度和接缝严密性。

4.3 接缝处理采用专用填缝剂对ALC墙板接缝进行处理,确保接缝美观、牢固。

4.4 钢筋绑扎在ALC墙板安装完成后,进行钢筋绑扎,注意控制钢筋的间距和保护层厚度。

4.5 混凝土浇筑按照设计要求,进行混凝土浇筑,注意控制浇筑速度和满模程度。

4.6 养护浇筑完成后,对ALC墙板进行养护,温度控制在10-30℃,湿度控制在60-80%。

技术交底-ALC板材安装(2024)

技术交底-ALC板材安装(2024)

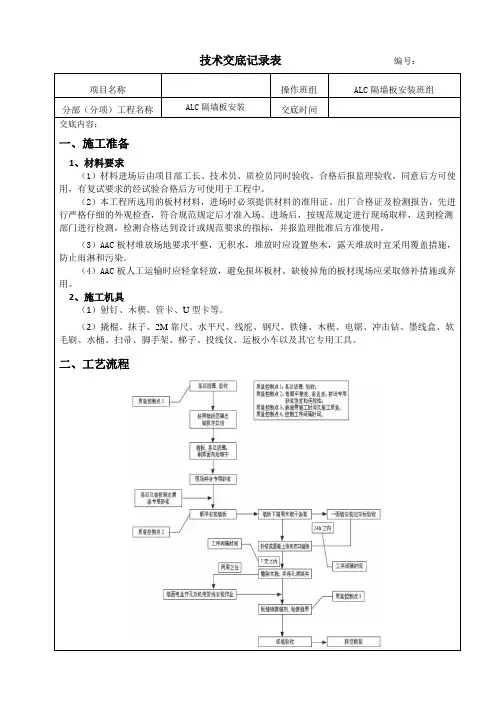

技术交底记录表编号:分部(分项)工程名称交底时间交底内容:一、施工准备1、材料要求(1)材料进场后由项目部工长、技术员、质检员同时验收,合格后报监理验收,同意后方可使用,有复试要求的经试验合格后方可使用于工程中。

(2)本工程所选用的板材材料,进场时必须提供材料的准用证、出厂合格证及检测报告,先进行严格仔细的外观检查,符合规范规定后才准入场。

进场后,按规范规定进行现场取样,送到检测部门进行检测,检测合格达到设计或规范要求的指标,并报监理批准后方准使用。

(3)AAC板材堆放场地要求平整,无积水,堆放时应设置垫木,露天堆放时宜采用覆盖措施,防止雨淋和污染。

(4)AAC板人工运输时应轻拿轻放,避免损坏板材。

缺棱掉角的板材现场应采取修补措施或弃用。

2、施工机具(1)射钉、木楔、管卡、U型卡等。

(2)撬棍、抹子、2M靠尺、水平尺、线舵、钢尺、铁锤、木楔、电锯、冲击钻、墨线盒、软毛刷、水桶、扫帚、脚手架、梯子、投线仪、运板小车以及其它专用工具。

二、工艺流程8、上浆、装板(1)将8-10mm厚专用砂浆抹在要安装的墙板凸槽、结构柱、和地板基线内;(2)将墙板搬到抹好砂浆的位置上,用铁撬将墙板从底部撬起,用力使板与板之间靠近,使多余的结构浆从接缝处挤出,然后把突出墙板面的浆料刮掉,一定要保证板与板之间接缝浆饱满。

当天完工前把所安装区域的墙板板缝、上下缝用专用砂浆进行修补填平。

(3)对于3米以上的ALC隔墙板采用专用立板机安装ALC隔墙板,详见下图立板机安装ALC隔墙板附图9、切割、补板当墙板宽度或高度不足一块整板时,应使用补板;若隔墙上有门窗洞口,应从洞口向两侧开始,板下端对准墨线,用撬棍在底部,撬动,将板上端定紧,板边揉挤严实,并将挤出的砂浆刮平,使板成垂直的状态,用两组木楔将板底塞实;高度超过墙板标准尺寸应错缝安装。

10、校正墙板初步拼装好后,要用2m的直靠尺检查平整度和垂直度,并用铁撬调正,再用木楔及砂浆上下固定,墙柱位置的板必须用管卡固定。

技术交底-蒸压加气混凝土隔热墙板(ALC隔热墙板)

技术交底-蒸压加气混凝土隔热墙板(ALC隔热墙板)

技术交底-蒸压加气混凝土隔热墙板(ALC隔热墙板)1. 概述蒸压加气混凝土隔热墙板(Autoclaved Lightweight Concrete Insulation Wall Panel,简称ALC隔热墙板)是一种新型的建筑材料,具有轻质、高强、绝热、隔音、防火、抗渗、抗震等优点。

本技术交底旨在让施工人员深入了解ALC隔热墙板的特性、施工工艺及质量要求,以确保工程质量和施工安全。

2. 材料要求2.1 ALC隔热墙板2.1.1 规格及性能要求- 厚度:50mm、75mm、100mm、150mm等;- 抗压强度:≥6MPa;- 导热系数:≤0.12W/(m·K);- 吸水率:≤20%;- 防火等级:A1级;- 抗渗等级:≥P6;- 抗震等级:满足国家标准要求。

2.1.2 验收标准- 材料应符合《蒸压加气混凝土制品》(GB/T 11968-2006)和《建筑外墙隔热材料》(GB/T 20474-2006)等相关国家标准;- 产品应具有厂家质量保证书和检测报告;- 现场验收时,应随机抽取样品进行复验,复验合格后方可使用。

2.2 连接件- 采用不锈钢或防腐处理的金属连接件,满足抗腐蚀、抗剪切、抗拉拔等性能要求;- 连接件应具有厂家质量保证书和检测报告。

3. 施工工艺3.1 施工准备- 熟悉施工图纸和施工方案,了解工程进度计划;- 检查施工场地,确保施工安全、顺利进行;- 对施工人员进行技术培训和安全教育。

3.2 墙板安装3.2.1 放线定位- 根据设计图纸,放出墙板安装线,确保墙板垂直、水平、对齐;- 采用墨线或激光水平仪进行放线,误差控制在±5mm以内。

3.2.2 预埋件安装- 按照设计要求,预埋连接件,确保连接件固定牢固、位置准确;- 预埋件安装后,进行验收,合格后方可进行墙板安装。

3.2.3 墙板安装- 墙板应按照放线定位进行安装,采用专用吊具进行起吊;- 墙板与连接件、墙板与墙板之间的缝隙应采用专用填缝剂填充;- 墙板安装过程中,应注意调整墙板垂直度、水平度,误差控制在±5mm以内。

ALC墙板:技术交底-蒸压加气混凝土墙板

ALC墙板:技术交底-蒸压加气混凝土墙板

ALC墙板:技术交底-蒸压加气混凝土墙板1. 简介蒸压加气混凝土(Autoclaved Lightweight Concrete,简称ALC)墙板是一种轻质、多孔的建筑材料,具有优异的隔热、隔音和耐火性能。

本文档旨在对ALC墙板的技术特点和施工要求进行详细交底。

2. 技术特点ALC墙板的主要技术特点包括:- 轻质:ALC墙板的体积密度通常在500-700kg/m³之间,比传统砖墙轻30%-50%。

- 隔热:ALC墙板的导热系数较低,可有效隔绝室内外温度传导。

- 隔音:ALC墙板具有良好的隔音效果,能有效减少噪音传播。

- 耐火:ALC墙板具有较高的耐火等级,能有效提高建筑物的防火性能。

- 施工简便:ALC墙板采用干法施工,可提高施工效率,减少施工工期。

3. 施工要求为确保施工质量和安全,ALC墙板的施工需要遵守以下要求:- 基础处理:在施工前,需要对基础进行清理和处理,确保基础平整、牢固。

- 墙板安装:ALC墙板采用水平、垂直交叉安装的方式,墙板之间需要用专用粘结剂进行粘接,确保墙体整体稳固。

- 管线预埋:在墙板安装过程中,需要预留好电线、水管等管线的预埋位置,以便后续施工和使用。

- 吊挂设备:在ALC墙板施工过程中,需使用专用吊挂设备进行搬运和安装,确保操作安全和墙板完整。

- 防护措施:施工现场需做好安全防护工作,包括佩戴安全帽、安全鞋等个人防护装备,设置警示标志,确保施工人员和周边人员的安全。

4. 结束语ALC墙板作为一种优质的建筑材料,具有广泛的应用前景。

准确理解ALC墙板的技术特点和施工要求,对于保障施工质量和建筑物性能至关重要。

通过遵守相关要求,合理施工,我们可以充分发挥ALC墙板的优势,为建筑行业提供更加安全、环保的解决方案。

---。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

一、施工准备
1.1 材料准备
ALC板,规格为:厚150-200mm,材料进场码放位置及施工道路应平整,通畅。

堆放时距板两端1/5外用垫木或加气砖垫平,每垛不能超过2米。

板材含水率不能超过15%。

1.2 内墙板安装方式及施工部位
安装方式:采用竖向排板安装方式
施工部位:一层至三层
1.3 附材
所有铁件都做防锈处理。

1.4 工具准备
激光放线仪、50m钢卷尺、两米靠尺、圆弧形抹刀、手持切割机、线锤板、墨线盒、橡皮锤
1.5 施工前准备
控制线、50线已弹好。

1.6 人力安排
ALC板的施工必须由熟悉板材性能的人员组成。

施工人员根据工程大小配备,一般一个流水作业段由以下几个班组组成:
1.6.1 测量放线:负责现场放线及边角下料,2—3人。

1.6.2 连接件安装:负责安装及焊接固定连接件,3—5人。

1.6.3 ALC板吊装:负责起吊、就位板材, 2—3人。

1.6.4 校正、固定:负责校正每一块板材并固定,2—3人。

1.6.5 修补、填缝:负责墙面的修补、板缝的填嵌及打密封胶。

二、操作工艺
2.1 工艺流程
弹线放样设定水平控制线和垂直度控制线
L 100*63*6角钢,支承件安装角钢的安装角钢的检查吊装板材校正平面和垂直度配件的固定修补填缝
批灰处理
2.2 操作要点
2.2.1 管板固定
根据每层板的位置线,用墨斗弹出ALC板上口的位置线,再弹上角铁的位置线。

根据角铁上位置线,用M10膨胀螺柱固定住角铁@600的间距,锚入梁板内2.2.2 板接缝处理
ALC板在施工时,严禁在上下砂浆灌注后未凝固的状态下进行勾逢,勾缝前先检查表面平整度与垂直度并报质检员检查,经各方检查合格后方可进行施工。

其勾逢材料在填充前,必须先刷界面剂,勾缝必须保证其密实,勾缝平整。

在板缝施工完24小时后,需安排专人对板缝施工质量进行检查,发现空鼓、开裂现象必须进行返修。

2.2.3 ALC板安装勾缝工序
2.2.
3.1
(1)内墙板缝应修补整齐,清理干净,刷底涂一遍。

(2)按使用要求配制好专用勾缝材料,将勾缝材料均匀填入板缝抹平。

(3)勾缝抹平时,宜用适合V形缝大小的弧形抹刀从缝中心线压下去并使抹刀两边均匀受压,从而减小裂缝产生率。

2.2.4隔墙板与门窗框连接及水电管线铺设、抹水泥砂浆踢脚线。

2.2.4.1隔墙板与门窗框的连接。

根据设计图纸工好配套的门窗框板,按安装隔墙板的施工方法安装门窗框板。

门窗框安装,可在隔墙板梯形木砖上拧入螺丝钉。

门窗框与隔墙板间隙用胶粘剂腻子填实、刮平。

2.2.4.2水电管线的埋设。

根据穿墙管位置画线开凿水电管线槽洞,施工时不可用重锤猛击,以免损坏隔墙板。

管线埋好后随即用胶粘剂腻子填实、刮平。

三、质量要求
3.1 ALC板安装构造详图按图集03SG715-1
3.2 ALC轻质隔墙板安装的允许误差见下表:
ALC板材安装允许误差按下表
项次项目名称允许偏差检验方法
1 墙面轴线位置10㎜经纬仪.拉线.尺量
2 层间墙面垂直度3㎜2m托线板,吊线垂
3 板缝垂直度3㎜2m托线板,吊线垂
4 表面平整度3㎜2m靠尺,塞尺
5 拼缝误差1㎜尺量
四、注意事项
4.1 ALC轻质隔墙板的规格、位置、固定方法必须符合设计要求,且板无变形、损坏等现象。

4.2 ALC轻质隔墙板底浇筑的1:3水泥砂浆应计量准确,浇筑密实,认真养护,强度应达到设计要求标准值。

4.3 ALC轻质隔墙板安装平稳、牢固、顺直
4.4 轻质隔墙板的搬运应注意轻拿轻放,以防板材断裂受损。

4.5 安装好的轻质隔墙板要有成品保护措施,不得随意碰撞。
