防火隔离带安装工程施工工艺
岩棉防火隔离带施工工艺

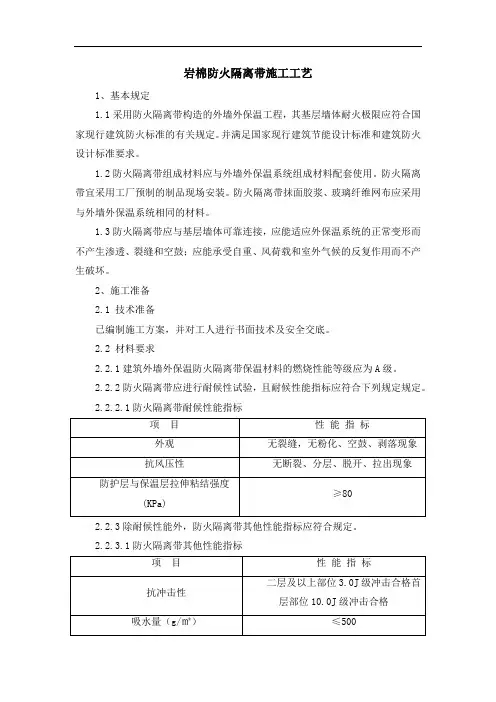

岩棉防火隔离带施工工艺1、基本规定1.1采用防火隔离带构造的外墙外保温工程,其基层墙体耐火极限应符合国家现行建筑防火标准的有关规定。
并满足国家现行建筑节能设计标准和建筑防火设计标准要求。
1.2防火隔离带组成材料应与外墙外保温系统组成材料配套使用。
防火隔离带宜采用工厂预制的制品现场安装。
防火隔离带抹面胶浆、玻璃纤维网布应采用与外墙外保温系统相同的材料。
1.3防火隔离带应与基层墙体可靠连接,应能适应外保温系统的正常变形而不产生渗透、裂缝和空鼓;应能承受自重、风荷载和室外气候的反复作用而不产生破坏。
2、施工准备2.1 技术准备已编制施工方案,并对工人进行书面技术及安全交底。
2.2 材料要求2.2.1建筑外墙外保温防火隔离带保温材料的燃烧性能等级应为A级。
2.2.2防火隔离带应进行耐候性试验,且耐候性能指标应符合下列规定规定。
2.2.2.1防火隔离带耐候性能指标2.2.3除耐候性能外,防火隔离带其他性能指标应符合规定。
2.2.3.1防火隔离带其他性能指标2.2.3.2防火隔离带保温板的主要性能指标应符合规定。
防火隔离带保温板的主要性能指标2.2.3.3胶粘剂的主要性能指标应符合下列规定。
胶粘剂的主要性能指标2.2.3.4抹面胶浆的主要性能指标应符合下列规定。
抹面胶浆的主要性能指标2.3作业要求2.3.1 墙面应用1:3水泥砂浆进行抹灰找平,墙面平整度用2m靠尺检测,其平整度≤3mm,阴、阳角方正。
局部不平整部位用1:2水泥砂浆找平。
2.3.2 基层表面应光洁、坚固、干燥、无污染或其它有害的材料,必须彻底清除基层表面的粉尘。
2.3.3 墙外的雨水管或其它预埋件、进口管线或其它预留洞口,应按设计图纸或施工验收规范要求提前施工完毕。
2.3.4 施工温度不应低于5℃,而且施工完成后,24小时内气温高于5℃。
夏季高温时,不宜在强光下施工,5级风以上或雨天禁止作业。
2.3.5 施工时应避免直接日晒和雨淋,必要时应在脚手架上搭设防晒布遮挡墙面以避免阳光的直射和雨水的冲刷。
防火隔离带施工方案

亚奥万和四季5#楼挤塑板防火隔离带施工方案编制:审核:审批:中星联丰幕墙装饰工程有限公司2015年12月一、编制依据1.JG149-2015《膨胀聚苯板薄抹灰外墙保温系统》。
2.公安部建设部文件公通[2009]46号《民用建筑外保温系统及外墙装饰防火暂行规定》。
3.DB11/729-2010北京市地表《外墙外保温工程施工防火安全技术规程》4.GB50411-2014《建筑节能工程施工质量验收规范》二、基本构造示意图如下:剖面图立面图三、施工工艺及方法1.施工流程基层处理→安装托架→粘贴固定岩棉带→抹抗裂砂浆底层铺压加强耐碱网格布→抗裂砂浆面层→真石漆面层2.施工要点防火隔离层带的施工与主体保温系统同步进行,两种保温材料间不留缝隙。
1)基层处理清洁基层墙面的灰尘、异物等。
2)安装托架在需设置防火隔离带的位置,弹好水平线,在需要弹线部位弹好线,托架示意图3)调制聚合物胶浆在干净的塑料桶中将聚合物胶浆与净水按4:1的比例进行混合,并用低速搅拌成稠度适中的胶浆,净置5分钟。
使用前再搅拌一次。
调好的胶浆宜在2小时内用完。
4)铺设保温板A、将岩棉带切割成与防火隔离带相同的宽度的条状。
B、将岩棉带粘结面满涂一层聚合物粘结胶浆,厚度5mm-10mm。
C、将涂好胶浆的岩棉带立即粘贴于墙体上,滑动就位,用2米靠尺压平,保证其平整度和粘贴牢固。
5)铺设加强网,安装锚固件裁剪宽度为700mm的钢丝网,横向铺设在防火隔离带保温材料上,使上下两边均与主体保温材料搭接200mm,每块岩棉板的周边接缝及板中间安装锚栓,并固定好网格布。
锚栓深度为基层内不小于50mm。
锚固件的头部要略低于保温板,锚栓间距300mm。
锚栓安装完毕后,钢丝网与主体部位保温板找平齐。
6)抹面层抗裂砂浆并找平在防火隔离带保温材料上均匀涂抹聚合物抗裂抹面砂浆,将钢丝网全部覆盖,并将搭接至主体保温材料上的钢丝网压入胶浆。
待干燥后进行大面网格布的铺设。
在铺设主体保温材料网格布时,将防火隔离带完整覆盖,并保持面层平整。
防火隔离专项施工方案

为确保施工现场的消防安全,防止火灾事故的发生,保障人员生命财产安全,特制定本防火隔离专项施工方案。
二、施工范围本方案适用于施工现场的防火隔离设施建设,包括防火隔离带、防火墙、防火门等。
三、施工内容1. 防火隔离带(1)设计要求:防火隔离带宽度不小于0.6m,高度不小于1.5m,采用不燃材料,如岩棉、玻璃棉等。
(2)施工步骤:① 在施工现场确定防火隔离带的位置,并进行标记;② 按设计要求进行挖槽,深度不小于0.6m,宽度不小于0.8m;③ 在挖好的槽内铺设防火隔离材料,确保材料与地面紧密贴合;④ 对防火隔离带进行压实,确保稳定性;⑤ 对防火隔离带进行封闭,防止火灾蔓延。
2. 防火墙(1)设计要求:防火墙采用不燃材料,如砖墙、混凝土墙等,耐火极限不低于3小时。
(2)施工步骤:① 在施工现场确定防火墙的位置,并进行标记;② 按设计要求进行挖槽,深度不小于0.6m,宽度不小于0.8m;③ 在挖好的槽内浇筑混凝土,或砌筑砖墙;④ 对防火墙进行抹面,确保墙面平整;⑤ 对防火墙进行验收,确保耐火极限符合要求。
(1)设计要求:防火门采用不燃材料,如钢质防火门、木质防火门等,耐火极限不低于1小时。
(2)施工步骤:① 在施工现场确定防火门的位置,并进行标记;② 按设计要求进行门洞的预留,尺寸准确;③ 安装防火门,确保安装牢固;④ 对防火门进行验收,确保耐火极限符合要求。
四、施工要求1. 施工人员应熟悉防火隔离设施的设计要求和施工工艺,严格按照设计方案进行施工;2. 施工现场应配备必要的消防器材,如灭火器、消防栓等;3. 施工过程中,应加强现场消防安全管理,防止火灾事故的发生;4. 施工完成后,应对防火隔离设施进行验收,确保其符合设计要求。
五、结语本方案旨在确保施工现场的消防安全,通过合理的防火隔离设施建设,降低火灾事故发生的风险,保障人员生命财产安全。
在施工过程中,各方应共同努力,确保施工质量和安全。
岩棉防火隔离带施工工艺

岩棉防火隔离带施工工艺、施工流程图:二、施工要点:1、施工准备1.1 基层墙体找平层已完成,且达到质量标准,外墙保温板及防火隔离带及配套材料已到位。
1.2 岩棉双面涂界面剂。
因岩棉具有很强的憎水性,与聚合物胶浆的粘结力不强,为提高岩棉与基层墙体的粘结力,可在施工前涂刷界面剂进行处理,岩棉涂刷界面剂后,与基层墙体的拉拔强度可达到0.1MPa 以上。
2、岩棉与基层墙体的粘贴2.1拌和岩棉专用粘结剂:在干净的容器中倒入粘结砂浆25kg,边加料边搅拌。
聚合物胶浆适宜采用机械搅拌,速度为400rpm,直至稠浆状无需加水及其他添加物,一小时内用完。
2. 2 粘贴:岩棉防火隔离带的粘贴要与大墙面保温板粘贴按统一工序进行,即由下至上先进行外墙保温板的粘贴,粘贴高度达到防火隔离带位置时,再由墙体一端的阳角开始进行岩棉防火隔离带的粘贴。
岩棉粘贴时按垂直于岩棉纤维的方向进行粘贴。
因防火隔离带所用岩棉为摆锤法制作,平行于纤维方向的抗拉强度偏低,为》10 kPa,但垂直于纤维方向的抗拉强度很高,为》150 kPa,高于EPS保温板的抗拉强度,固采用垂直于岩棉纤维方向施工时,完全能够达到保温系统的抗拉要求。
严禁进行防火隔带位置预留后,再进行后塞式施工工序。
2. 3 岩棉粘贴采用满粘法。
采用满粘法施工时,胶粘剂的涂抹面积与聚苯板面积之比不得小于80%。
2. 4 胶粘剂应涂抹在岩棉上,而不是涂抹在基层上,涂胶时应按面积均布,岩棉侧边应保持清洁,不得粘有砂浆。
2. 5 岩棉涂胶后要及时粘贴,粘贴时应轻揉滑动就位,不得局部用力按压,岩棉对头缝应挤紧,并与整体墙面的保温板齐平,胶粘剂的压实厚度宜控制在3-5mm贴好后应产即刮除板缝和板侧面残留的粘结剂。
岩棉与岩棉、岩棉与整体墙面保温板的间隙不应大于2mm 板间高差不得大于1.0mm板缝大于2mm寸应用聚氨酯发泡胶现场进行填充处理。
3、锚固件的安装3.1用于固定岩棉的锚固件圆盘直径不得小于© 100mm3.2 待岩棉粘贴完成,且不再移动寸安装锚固件。
屋面防水防火隔离带的施工工艺

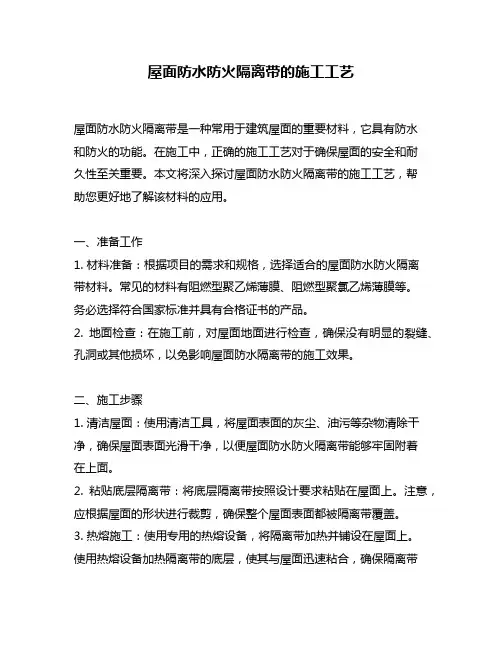

屋面防水防火隔离带的施工工艺屋面防水防火隔离带是一种常用于建筑屋面的重要材料,它具有防水和防火的功能。
在施工中,正确的施工工艺对于确保屋面的安全和耐久性至关重要。
本文将深入探讨屋面防水防火隔离带的施工工艺,帮助您更好地了解该材料的应用。
一、准备工作1. 材料准备:根据项目的需求和规格,选择适合的屋面防水防火隔离带材料。
常见的材料有阻燃型聚乙烯薄膜、阻燃型聚氯乙烯薄膜等。
务必选择符合国家标准并具有合格证书的产品。
2. 地面检查:在施工前,对屋面地面进行检查,确保没有明显的裂缝、孔洞或其他损坏,以免影响屋面防水隔离带的施工效果。
二、施工步骤1. 清洁屋面:使用清洁工具,将屋面表面的灰尘、油污等杂物清除干净,确保屋面表面光滑干净,以便屋面防水防火隔离带能够牢固附着在上面。
2. 粘贴底层隔离带:将底层隔离带按照设计要求粘贴在屋面上。
注意,应根据屋面的形状进行裁剪,确保整个屋面表面都被隔离带覆盖。
3. 热熔施工:使用专用的热熔设备,将隔离带加热并铺设在屋面上。
使用热熔设备加热隔离带的底层,使其与屋面迅速粘合,确保隔离带与屋面之间的粘合性能。
4. 焊接处理:如果屋面有多个隔离带的接缝处,需要进行焊接处理,以确保接缝处的防水性能。
采用专业的焊接设备,对接缝处进行加热处理,使其牢固地粘合在一起。
5. 完善细节部位:在施工过程中,应特别注意细节部位的处理。
烟囱、风管等部位,需要特殊处理以确保隔离带的质量和防水效果。
6. 上面层隔离带:在底层隔离带施工完毕后,根据设计要求,再次铺设上面层隔离带,并采用相同的施工工艺进行处理。
7. 检查和修正:施工完成后,对施工的屋面进行全面的检查。
如果发现有任何问题或缺陷,及时进行修正,确保屋面防水防火隔离带的质量和性能。
三、观点与理解屋面防水防火隔离带的施工工艺是确保建筑屋面质量和安全性的重要环节。
正确施工可以有效防止屋面渗漏、火灾等意外事件的发生,从而保障建筑的使用寿命和人员安全。
岩棉防火隔离带施工工艺

岩棉防火隔离带施工工艺1、基本规定1.1采用防火隔离带构造的外墙外保温工程,其基层墙体耐火极限应符合国家现行建筑防火标准的有关规定。
并满足国家现行建筑节能设计标准和建筑防火设计标准要求。
1.2防火隔离带组成材料应与外墙外保温系统组成材料配套使用。
防火隔离带宜采用工厂预制的制品现场安装。
防火隔离带抹面胶浆、玻璃纤维网布应采用与外墙外保温系统相同的材料。
1.3防火隔离带应与基层墙体可靠连接,应能适应外保温系统的正常变形而不产生渗透、裂缝和空鼓;应能承受自重、风荷载和室外气候的反复作用而不产生破坏。
2、施工准备2.1 技术准备已编制施工方案,并对工人进行书面技术及安全交底。
2.2 材料要求2.2.1建筑外墙外保温防火隔离带保温材料的燃烧性能等级应为A级。
2.2.2防火隔离带应进行耐候性试验,且耐候性能指标应符合下列规定规定。
2.2.2.1防火隔离带耐候性能指标2.2.3除耐候性能外,防火隔离带其他性能指标应符合规定。
2.2.3.1防火隔离带其他性能指标2.2.3.2防火隔离带保温板的主要性能指标应符合规定。
防火隔离带保温板的主要性能指标2.2.3.3胶粘剂的主要性能指标应符合下列规定。
胶粘剂的主要性能指标2.2.3.4抹面胶浆的主要性能指标应符合下列规定。
抹面胶浆的主要性能指标2.3作业要求2.3.1 墙面应用1:3水泥砂浆进行抹灰找平,墙面平整度用2m靠尺检测,其平整度≤3mm,阴、阳角方正。
局部不平整部位用1:2水泥砂浆找平。
2.3.2 基层表面应光洁、坚固、干燥、无污染或其它有害的材料,必须彻底清除基层表面的粉尘。
2.3.3 墙外的雨水管或其它预埋件、进口管线或其它预留洞口,应按设计图纸或施工验收规范要求提前施工完毕。
2.3.4 施工温度不应低于5℃,而且施工完成后,24小时内气温高于5℃。
夏季高温时,不宜在强光下施工,5级风以上或雨天禁止作业。
2.3.5 施工时应避免直接日晒和雨淋,必要时应在脚手架上搭设防晒布遮挡墙面以避免阳光的直射和雨水的冲刷。
岩棉防火隔离带施工工艺
岩棉防火隔离带施工工艺1、基本规定1.1采用防火隔离带构造的外墙外保温工程,其基层墙体耐火极限应符合国家现行建筑防火标准的有关规定。
并满足国家现行建筑节能设计标准和建筑防火设计标准要求。
1.2防火隔离带组成材料应与外墙外保温系统组成材料配套使用。
防火隔离带宜采用工厂预制的制品现场安装。
防火隔离带抹面胶浆、玻璃纤维网布应采用与外墙外保温系统相同的材料。
1.3防火隔离带应与基层墙体可靠连接,应能适应外保温系统的正常变形而不产生渗透、裂缝和空鼓;应能承受自重、风荷载和室外气候的反复作用而不产生破坏。
2、施工准备2.1 技术准备已编制施工方案,并对工人进行书面技术及安全交底。
2.2 材料要求2.2.1建筑外墙外保温防火隔离带保温材料的燃烧性能等级应为A级。
2.2.2防火隔离带应进行耐候性试验,且耐候性能指标应符合下列规定规定。
2.2.2.1防火隔离带耐候性能指标2.2.3除耐候性能外,防火隔离带其他性能指标应符合规定。
2.2.3.1防火隔离带其他性能指标2.2.3.2防火隔离带保温板的主要性能指标应符合规定。
防火隔离带保温板的主要性能指标2.2.3.3胶粘剂的主要性能指标应符合下列规定。
胶粘剂的主要性能指标2.2.3.4抹面胶浆的主要性能指标应符合下列规定。
抹面胶浆的主要性能指标2.3作业要求2.3.1 墙面应用1:3水泥砂浆进行抹灰找平,墙面平整度用2m靠尺检测,其平整度≤3mm,阴、阳角方正。
局部不平整部位用1:2水泥砂浆找平。
2.3.2 基层表面应光洁、坚固、干燥、无污染或其它有害的材料,必须彻底清除基层表面的粉尘。
2.3.3 墙外的雨水管或其它预埋件、进口管线或其它预留洞口,应按设计图纸或施工验收规范要求提前施工完毕。
2.3.4 施工温度不应低于5℃,而且施工完成后,24小时内气温高于5℃。
夏季高温时,不宜在强光下施工,5级风以上或雨天禁止作业。
2.3.5 施工时应避免直接日晒和雨淋,必要时应在脚手架上搭设防晒布遮挡墙面以避免阳光的直射和雨水的冲刷。
森林防火隔离带施工方案
森林防火隔离带施工方案
一、施工区域及范围
本施工方案针对森林防火隔离带的施工工作进行规划和安排,施工
区域包括森林防火隔离带的划定范围。
二、施工内容
1. 清除杂草和枯枝落叶等易燃物,保持防火隔离带的干燥整洁;
2. 打草、疏林,控制树木密度,提高通风透光性;
3. 设置防火隔离带标识牌,警示过往人员注意防火意识;
4. 修整道路,便于消防车辆进入。
三、施工工艺
1. 确定施工开始时间和结束时间,避开高温干燥季节;
2. 施工过程中注意防火安全,配备灭火器具和通讯设备;
3. 组织专业人员进行施工,遵守森林防火相关法规。
四、施工人员配备
1. 人员:施工队伍应由经验丰富的森林防火人员组成;
2. 装备:施工人员应配备护具、工具、灭火器和急救箱等必要设备。
五、施工进度控制
1. 制定施工计划,合理安排人力物力,确保按时完成;
2. 随时关注天气变化,避免在恶劣天气条件下施工;
3. 定期汇报施工进度,及时调整施工计划。
六、质量安全管理
1. 遵守施工规范,确保施工质量符合相关标准;
2. 加强施工现场安全管理,杜绝安全事故发生;
3. 完成施工后进行验收,确保符合森林防火要求。
七、施工总结
本施工方案旨在提高森林防火隔离带的防火效果,保障森林资源的安全。
我们将严格按照方案要求进行施工,确保施工质量和安全,为森林防火工作做出贡献。
感谢各方支持和配合!感谢您的阅读!。
外墙防火隔离带施工方案
外墙防火隔离带施工方案外墙防火隔离带是建筑工程中非常重要的一环,它在火灾时能够有效地隔离火势蔓延,防止火灾的蔓延和扩大。
为了确保外墙防火隔离带的施工效果,需要按照一定的方案和要求进行施工。
下面将介绍外墙防火隔离带的施工方案。
材料准备在进行外墙防火隔离带的施工时,首先需要准备好以下材料:•防火隔离带•墙体封火胶•专用工具(刀、刷子、刮刀等)•钢丝刷•铁锤•毛刷施工步骤步骤一:准备工作1.清理施工现场,保持环境整洁。
2.检查墙体表面是否平整,如有凹凸不平的地方要进行修补处理。
3.清除墙体表面的附着物和油污,保持墙体表面干净。
步骤二:固定防火隔离带1.将防火隔离带按照规定的位置固定在墙体上,确保紧密贴合墙体。
2.使用钢丝刷对防火隔离带进行清理,确保粘接牢固。
步骤三:涂抹墙体封火胶1.将墙体封火胶均匀的涂抹在防火隔离带上,确保涂抹厚度均匀。
2.使用刮刀将墙体封火胶刮平,保持表面平整。
步骤四:处理接缝1.在防火隔离带的接缝处涂抹适量的墙体封火胶,确保防火隔离带之间的接缝紧密。
2.使用毛刷将接缝处的墙体封火胶刷匀。
步骤五:检查和修整1.检查整个施工过程,确保防火隔离带的安装牢固、封火胶均匀。
2.如有需要,对施工完成的部分进行修整和处理。
注意事项1.施工人员必须具有相关证书和经验,确保施工质量。
2.施工现场必须符合相关安全规定,保证施工过程安全。
3.根据防火隔离带的规格和要求进行施工,不得擅自改变。
通过以上施工方案的实施,外墙防火隔离带能够有效地起到防火隔离的作用,提高建筑物的防火安全性。
希望这份施工方案能够对相关人员提供帮助,确保施工质量和安全。
外墙防火隔离带施工方案
外墙防火隔离带施工方案一、施工前准备1.确定外墙防火隔离带的材料和规格,包括防火材料、防火板等。
2.检查施工现场周围有无可燃物,必要时清理现场周围的杂物。
3.检查外墙基层平整度和强度,确保其满足施工要求。
二、施工步骤1.清理基层:将外墙基层表面的灰尘、油渍等杂物进行清理,确保基层干净、无污染。
2.涂刷防火涂料:根据外墙防火隔离带的材料要求,将防火涂料均匀涂刷在基层表面上,保持一定的厚度,确保涂刷均匀、无漏涂的现象。
3.安装防火隔离带:根据设计要求,将防火隔离带紧紧贴合在基层上,定位准确、牢固可靠。
使用防火胶或螺钉进行固定,确保隔离带与基层之间没有空隙。
4.打磨处理:待防火隔离带固定后,对接缝进行打磨处理,以确保隔离带与基层之间的连接紧密,平滑无缝。
5.进一步防护:根据需要,可以在防火隔离带的表面进行一定的防水、防腐等处理。
三、验收和保养1.验收:施工完成后,进行严格的验收,检查施工质量是否符合设计要求和相关标准。
2.保养:外墙防火隔离带施工完成后,应加强保养,定期检查隔离带的完好性,如有损坏或松动应及时修复。
同时注意保持防火隔离带的清洁,避免积存灰尘和杂物,影响其防火性能。
在外墙防火隔离带的施工中1.选择合适的防火材料和产品,确保其符合相关国家标准和规定。
2.施工时注意操作规范,避免施工中出现疏忽和错误。
3.必要时进行验收和检测,确保施工质量符合要求。
4.加强施工后的保养和维护工作,保证其防火性能的持久稳定。
总之,外墙防火隔离带的施工是建筑物防火安全的重要环节,必须严格按照相关要求进行施工。
只有正确施工并加强日常保养,才能保证外墙防火隔离带的有效防护作用,提升建筑物的防火安全性能。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
1.防火隔离带安装工程施工工艺
一、引用标准
1、公用建筑外保温系统及外墙装饰防火暂行规定(公通字[2009]46号文件)
2、外墙外保温技术规程(现浇混凝土模板内置保温板做法)DB11T644-2009
3、JDHT不燃材料外墙外保温10BJZ38
二、术语
外墙JDHT-3为不燃保温材料构成的防火隔离带,适用于任何建筑的防火隔离带
三、材料要求
1 、进入工地的原材料必须有出厂合格证和试验报告单。
2 、材料物理性能要要求
3、施工准备
3.1 作业条件
3.1.1 按工程要求安装大模板内置保温板,并在每两层设置水平防火隔离带JDHT-3。
3.2 材料准备
3.2.1 保温材料进场后,应远离火源。
露天存放时,应采用不燃材料完全覆盖。
3.3 主要机具
3.3.1 锤子、水平尺、线坠、膨胀螺栓、打眼电钻、手套等。
4、操作工艺
4.1 工艺流程
准备工作→防火隔离带打孔→现场切割保温板(错开穿墙螺栓孔)→安装防火隔离带→胀栓固定防火隔离带→穿顶模棍并固定→验收(合大模板)→修补破损部位→压网格布砂浆找平→面层涂料
4.1.1 根据大模板下口穿墙螺栓孔及顶模棍位置确定防火隔离带打眼位置。
4.1.2 在确定的位置上弹线,用电钻根据膨胀螺栓及顶模棍确定打孔尺寸,根据尺寸更换钻头并打孔;膨胀螺栓孔在垂直向居中,水平方向设置2个;顶模棍孔设置在防火隔离带下侧。
4.1.3需在原立面墙的保温板上,切割50mm保温,并剔凿到位(防止高出外墙面),隔离带往下安装。
4.1.4 在保温板上放置防火隔离带,并校核水平。
4.1.5 穿墙体顶模棍,墙体顶模棍焊接在措施筋上。
4.1.6 安装保温板以及大模板,办完模板工程预检方准浇筑混凝土。
4.1.7隔离带破损部位,需要用抗裂砂浆修补;切开的隔离带,需要用锡纸包且粘结牢固(材
料由厂家提供)。
4.1.8 抹3~5mm聚合物砂浆内压入耐碱玻纤网格布,涂料饰面层施工。
