国投广东生物能源有限公司年产15万吨木薯燃料乙醇项目结算工作方案

国投广东生物能源有限公司年产15万吨木薯燃料乙醇项目结算工作方案一、目的为加强和规范国投广东生物能源有限公司(以下简称“公司”)年产15万吨木薯燃料乙醇项目竣工结算程序,提高审核工作效率,明确各单位、各部门的职责,维护工程建设各方的合法权益,根据国家有关法律、法规和国投集团有关规定,制定本结算方案。

二、工程结算工作原则(一)准确高效原则:工程结算中的各项计算应准确、清晰、合规,体现出较高的专业水平;(二)客观真实原则:工程结算工作应以客观事实、工程合同等为依据,充分理解、灵活运用当地工程造价管理规定,处理好质量、工期与成本的关系,按客观真实原则确定工程造价;(三)廉洁奉公原则:工程结算工作中,公司职能部门应始终以公司利益为最高利益,遵守法律法规,恪守职业道德;(四)可复查性原则:工程结算工作的全过程应有详细、真实的记录及完善的资料管理制度,量价计算过程、审批记录等文件、资料应具备完全的可复查性。

三、项目结算组织结构根据项目结算实际需要,组建由公司总经理担任组长的项目结算领导小组,具体安排详见附件1。

四、管理职责(一)计划财务部为项目财务竣工决算归口管理部门在监理单位、工程项目部、设备管理部、安健环部、综合办公室、跟踪审计审核后的结算书为基础核算工程合同最终结算价款,审核工程预付款、进度款、甲供材、乙供材、质保金等相关工程款项的支付与扣回;计划财务造价组对工程量、工程综合单价以及费用的合理性进行复审;各项违约金、罚款、水电费、税费、餐费、保险费等费用的按规定扣除。

协助设备管理部完成项目工程固定资产的分类及归集。

(二)工程项目部负责公司的工程结算审查根据项目设计要求对工程质量整体情况进行验收,出具整体验收报告;对工程结算档案完整性进行审查,对施工单位报送的结算资料(详见附件2)按项目概算名称(附件3),按设备购置费、主要材料费、安装费、建筑工程费分类汇总;同时对比项目概算对结算按概算内、概算外分类;对监理单位审核的工程量、综合单价及费用进行复审,主要审查项目的工程量计量、计价依据、费用计算的构成和合理、准确性;对违约金、罚款、水电费、甲供材领用等扣除项进行归集,并及时与财务人员进行核对,确保及时准确;不一致的,要及时查明原因。

对项目造价的完整性负责,及时将结算书送公司领导批复。

(三)设备管理部对安装工程的竣工结算审查参与土建和安装工程的竣工验收工作,对竣工结算安装工程的工程量准确性出具审查意见,对不合格或不实用的安装工程的竣工验收情况签署意见;针对甲供材的管理要做到分施工单位、分单项工程、分单位工程进行归集并向财务提供相关凭证(附件4)。

负责项目工程固定资产的分类及归集。

(四)储运中心提供甲供材领用出库量、退库量的相关凭证提供甲供材领用审批单据,甲供材工程物资领用出库量、退库量等相关凭证。

(五)安健环部安全情况审查负责根据合同的约定对已竣工工程的安全施工情况及文明施工情况签署考核意见,对单位工程安全文明施工措施费的实际使用情况进行打分评定(附件5)。

(六)综合办公室负责审查工程合同履行情况负责审查工程施工的合同履行情况出具意见;涉及违约及纠纷事项出具律师意见;对工程结算档案整理及归档完整性的审查;审核后勤工作餐费用等项的扣除情况并出具意见,提供承包人人员及材料机械进场退场详细记录。

(七)工程施工单位负责建设项目工程结算的编制施工单位应在工程具备竣工验收条件时立即申请竣工验收,提前做好竣工结算的各项准备工作,并在工程竣工验收后一个月内,将内容完整的结算资料上报业主,报监理单位审核。

竣工结算工程量由施工单位根据广联达软件规定的格式自行申报公司工程项目部,并附详细支撑性材料。

竣工结算申报材料包括竣工结算工程签证单、竣工结算工程量计算单、图纸(只提供图纸编号)、设计通知单、三方会签单和竣工及中间验收证明等。

要求各标段竣工结算工程量申报表中各项目要有编号、有支撑性材料(须编号),每一个工程量有依据、编号可查,对于无支撑性材料或支撑材料不全的申报项目不予结算。

对于变更索赔费用,施工单位必须按要求编制合同外结算(内容包括:变更、索赔事项和原因、详细变更、索赔支撑性文件资料、变更、索赔费用计算资料等)。

为便于监理单位、业主审核工作的顺利进行,各施工单位必须在竣工结算前一个月内将所有变更、索赔项目进行统一申报,之后,监理公司、本公司不再受理新申报的变更、索赔项目。

甲供材料纳入工程结算,允许使用量、实际领用量,报监理单位审核。

(八)监理单位负责公司的建设项目工程结算工程量初审监理单位负责核实工期延误原因,对工程合同闭环确认、依据性资料的及时性、规范性、有效性、真实性、准确性、完整性负责。

督促组织施工单位及时办理工程竣工验收,负责审核施工单位提交的竣工资料,为工程及时结算创造条件;以工程合同为依据,负责受理承包商的工程结算书,负责核实结算单位工程项目的工程量及价格。

(九)跟踪审计单位负责公司的建设项目工程结算价款审定以合同为依据,核实结算的工程项目工程量;核实甲供材料的实际需用量,并根据设备管理部提供的甲供材料领用量核实工程合同结算价款;负责组织处理结算审核过程中发生的争议问题,合理确定工程造价;对结算真实性、准确性、合法合规性、公平公正性负责。

(十)结算咨询机构负责项目结算指导结算咨询机构提供项目结算指导,对项目结算资料的完整、合规、准确性提供意见,对于工程量的计量及价格的确定进行跟踪指导。

(十一)总经理办公会是项目结算的决策机构,负责项目结算最终审批。

五、竣工结算资料工程竣工结算资料主要包括施工单位、业主单位、监理单位、审计单位等提供的四部分,详细要求见附件2。

六、结算审核程序(一)施工单位向工程项目部、档案室提交竣工结算申请报告、工程竣工结算书及工程质量评定报告;初审符合要求以后,转交监理,审查工程量的准确性。

(二)监理审查宜分三级复核,现场监理工程师首先确认,然后造价专业监理工程师确认,最后总监确认,三人分别签字并加盖项目部监理章。

(三)监理审查完毕签署意见以后,把结算资料和监理审查意见交给工程项目部,工程项目部做好记录后交给土建组或安装专工复查工程量,确认后发表审查意见,连同结算资料一同交给工程项目部。

对于安装工程涉及甲供材的工程量,需要设备管理部复核。

工程量确认无误后,由工程项目部填写单位(单项)工程量确认单。

工程项目部做好记录以后,把上述审查意见和结算书转交给计财部。

(四)计财部造价组根据公司管理制度和合同、竣工图等资料,结合现场施工的实际情况,重点核查工程单价,并提出有关综合单价审查意见。

(五)公司其他职能部门与施工单位该项目工程有业务联系的,发表意见。

如无业务往来,可在设定的表格中填写无。

(六)计财部根据业务往来,针对已经支付的工程价款、水电费、借款、保险、发承包人共同确认的处罚单和违约金、土地房屋和工具设备租金、业主代缴的政府费用及摊派等需扣款事项,提出扣款意见,需经施工单位认可。

(七)工程项目部把业务各部门已签署完成的意见审批单,其他证明资料以及施工单位的结算资料一并移交给跟踪审计。

(八)跟踪审计组根据结算审计规程和有关法律法规,施工合同、工程量确认单及附件、工程综合单价确认单及附件、各职能部门业务联系意见、承包人结算书等资料,审查工程造价结算资料的真实性、合法性、完整性、准确性,对工程造价初步汇总,提出造价审计初步意见。

并把结算审查初步意见以工程结算交流底稿的方式发送给业主计财部、工程项目部、施工单位代表及监理代表,经过反复交流沟通,充分协商,最终达成一致意见,形成工程竣工结算定案一致意见。

(九)跟踪审计人员根据本公司分管工程和财务的领导审查需要,将驻场跟踪审计的审查初步意见、有关审计工作交流底稿、定案交流底稿和本单位业务联系有关意见,监理单位意见,本公司各个部门意见以及结算资料,提交公司分管工程项目领导和分管财务领导审批。

(十)分管领导审批审计意见和结算书资料后,由工程项目部组织公司单位负责人、施工单位负责人、监理单位负责人和跟踪审计负责人四方,召开工程结算定案会议,就工程结算审计定案单签署意见,分别签字盖章。

要求:当场签字后盖章,盖章需盖公司级公章。

签字顺序:施工单位、公司、监理单位、审计代表;盖章顺序同上,审计先由跟踪代表签字先临时现场签字,待业主分管领导批准同意后,邮寄到跟踪审计北京总部复核并盖章。

(十一)施工单位、公司、监理人三方签字盖章以后,由跟踪审计组将结算资料电子版和部分纸版资料邮寄到北京中天恒达工程咨询有限公司总部,经过中天恒达工程咨询公司三级复核以后,盖章确认。

(十二)竣工结算定案单全部签字盖章以后,由工程项目部将工程定案单及前述工程结算资料上报国投广东生物能源有限公司总经理及总经理办公会分别审查,批准以后,本工程结算生效。

(十五)工程项目部上报国投矿业公司有关部门备案。

(十六)审批流程见附件6,审批表格见附件7。

七、结算审核时间(一)施工单位应在工程竣工验收的一个月以后,向建设单位工程项目部门提交工程竣工结算资料,申请结算审核;(二)工程项目、档案室收到结算资料5个工作日内提出意见;如不同意接受,可先不签字但需要及时给出书面明确答复;(三)监理人和工程项目部土建组、安装专业工程师、设备管理部(特指安装工程)应在48个工作日(监理、业主各24个工作日)审查确认工程量;(四)造价审核人员应在7个工作日完成综合单价审查工作;(五)各部门业务往来意见应在10个工作日完成;(六)跟踪审计应在20个工作日完成审查复核工作;(七)业主分管领导审查宜在15工作日提出指导意见;(八)发包人、承包人、监理人、跟踪审计四方交流定案和三方签字盖章工作,宜在20个工作日内完成;(九)北京中天恒总部审计复核及签字盖章应在15天完成;(十)最后批准宜在10个工作日完成;以上时间累计150工作日,对于三方争议较大的或工程比较复杂的,其结算审查全过程不宜超过180工作日。

八、其他问题说明1、工程结算必须以已经批复的初步设计概算为根本,以合同为单位划分工程结算。

如某个工程标段不能同时竣工,可以按单位或单项工程划分,先审查单位工程或单项工程结算,最后汇总到一个合同标段里。

定案单以单项工程为单位,审计报告以合同内容内项目工程为单位。

施工单位上报的结算文件应根据初步设计概算内容和施工合同,参考投标文件报价书格式,编制结算书,并要求事先征得业主同意。

2、工程名称应前后一致,均以初步设计概算内工程名称为准。

合同名称或施工图名称有异的,需发承包双方作出文字说明,最终以初步设计概算内该工程名称为准。

3、发承包双方对工程结算的审查结论有异议的,建议按以下方式协调:⑴工程量有异议:原则上竣工图应包含所有的施工内容,工程变更和现场签证应反映到竣工图内。

如竣工图无法图示的,可以用文字说明。

合集下载

年产30万吨木薯燃料乙醇项目一期工程(年产15万吨)可行性研究报告

年产30万吨木薯燃料乙醇项目一期工程(年产15万吨)可行性研究报告
《能源发展“十一五”规划》
《国务院办公厅关于转发发展改革委生物产业发展“十一五”规划的通知》国办发(2007)23号
《国家节能中长期规划》
《节能减排综合性工作方案》
《中国节能技术政策大纲》
《关于发展生物能源和生物化工财税扶持政策的实施意见》财建[2006]702号
《生物能源和生物化工非粮引导奖励资金管理暂行办法》财建[2007]282号
总资产:广东****总资产亿元,资产负债率50%,银行信用等级AA。
经营情况:广东****近几年经营情况见下表。
2005~2008年广东****经营情况
项目
2005年
2006年
2007年
2008年
食用酒精产量(吨)
14176
10332
27181
26999
无水酒精产量(吨)
9410
7506
13591
12985
国投高科精神:人本、合作、敬业、创新。
2)股东:湛江元基投资(以下简称“元基投资”),股权比例44%。
湛江市元基投资是一家以资本市场投资与行业投资相结合的现代化战略投资公司。公司注册资本人民币4000万元,主要投资及经营包括:传统产业投资、市政工程项目、环保工程项目、农副产品市场项目投资;房地产开发经营;物业管理;农业技术研究开发。
国投高科经营宗旨是按照国家开发投资公司发展战略的要求,以国家产业政策为依据,以市场需求为导向,以产业化投资为突破口,通过不断完善公司运营机制,提升企业价值,实现投资收益,保持公司稳定、健康、高速的发展。
国投高科发展目标是遵循产业投资理念,按照市场经济规律,坚持市场化运作原则,积极探索,大胆创新,建立高效的企业运营机制和科学的内部治理结构,把公司办成投资能力强、管理规范、人才素质高、经济效益好的高新技术投资机构。

国投广东生物能源有限公司差旅费管理办法

国投广东生物能源有限公司差旅费管理办法

国投广东生物能源有限公司国投广东生物能源有限公司企业标准差旅费及外勤费用支出管理办法2016-xx-xx发布 2016-xx-xx实施国投广东生物能源有限公司发布制度修编控制表国投广东生物能源有限公司差旅费及外勤费用支出管理办法1总则1.1为加强国投广东生物能源有限公司(以下简称“公司”)因公赴外埠差旅费支出管理和湛江市内外勤费用支出的管理,确保员工相关工作正常必要支出,本着节约成本的原则,根据国家有关规定,结合公司的具体情况,制定本办法。

1.2本办法所称“差旅费”,是指公司员工在外埠(指湛江市三市、二县和四区以外的地方)出差期间所花费的必要开支,包括住宿费、交通费、误餐费等费用。

“外勤费用”指员工在湛江市地级三市、二县和四区以内的地区外勤期间所花费的必要开支,包括住宿费、交通费、误餐费等费用。

1.3公司差旅费、外勤费用支出纳入年度预算管理,坚持先预算后支出的原则,无预算和超预算支出不得报销。

2 引用标准关联文件2.1《国投广东生物能源有限公司企业负责人履职待遇、业务支出管理办法》2.2《国家开发投资公司差旅费管理办法》3专用术语定义无4职责4.1 公司计划财务部负责按照本办法的规定核实相关业务行为,并按照本办法的规定计算和支付相关补贴。

4.2公司各部门员工必须严格遵守本办法的规定。

5管理内容与办法5.1 住宿费5.1.1公司董事长、总经理、书记、副总经理、总监出差期间的住宿费标准按照《国投广东生物能源有限公司企业负责人履职待遇、业务支出管理办法》执行;公司其他人员出差期间的住宿费标准最高限额为每人每天400元,同性别二名员工出差应共住一间房。

因会议、陪同领导或业务关系陪同等特殊原因住宿费突破以上标准的,应在报销单上注明原因,经总经理批准可以据实报销。

5.2交通费5.2.1公司董事长、总经理、书记、副总经理、总监出差期间的住宿费标准按照《国投广东生物能源有限公司企业负责人履职待遇、业务支出管理办法》执行;公司总经理助理及中层干部可选乘飞机经济舱、火车软卧、动车一等座、高铁一等座,公司其他人员出差均应乘坐火车硬卧、动车二等座、高铁二等座。

国投广东生物能源有限公司节能专篇

国投广东生物能源有限公司节能专篇

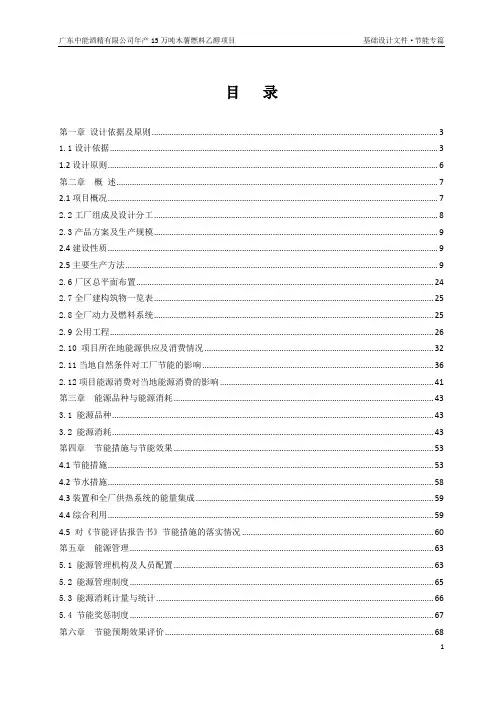

目录第一章设计依据及原则 (3)1.1设计依据 (3)1.2设计原则 (6)第二章概述 (7)2.1项目概况 (7)2.2工厂组成及设计分工 (8)2.3产品方案及生产规模 (9)2.4建设性质 (9)2.5主要生产方法 (9)2.6厂区总平面布置 (24)2.7全厂建构筑物一览表 (25)2.8全厂动力及燃料系统 (25)2.9公用工程 (26)2.10 项目所在地能源供应及消费情况 (32)2.11当地自然条件对工厂节能的影响 (36)2.12项目能源消费对当地能源消费的影响 (41)第三章能源品种与能源消耗 (43)3.1 能源品种 (43)3.2 能源消耗 (43)第四章节能措施与节能效果 (53)4.1节能措施 (53)4.2节水措施 (58)4.3装置和全厂供热系统的能量集成 (59)4.4综合利用 (59)4.5 对《节能评估报告书》节能措施的落实情况 (60)第五章能源管理 (63)5.1 能源管理机构及人员配置 (63)5.2 能源管理制度 (65)5.3 能源消耗计量与统计 (66)5.4 节能奖惩制度 (67)第六章节能预期效果评价 (68)6.1 节能设计与节能评估报告的对比 (68)6.2影响能耗变化的主要控制因素 (70)6.3落实节能评估报告审查意见的说明 (77)6.4节能预期效果评价 (79)附件:1.建构筑物一览表2.薯干工艺物料平衡图3.鲜薯+薯干工艺物料平衡图4.干木薯生产水平衡图5.鲜木薯+干木薯生产水平衡图6.蒸汽平衡图7.能量和燃料平衡图8.沼气平衡图9.压缩空气平衡图10.氮气平衡图11.干薯生产污水处理站物料平衡12.干薯+鲜薯生产污水处理站物料平衡13.全厂电平衡图14.总平面布置图第一章设计依据及原则1.1设计依据1.1.1 《广东中能酒精有限公司年产30万吨木薯燃料乙醇项目一期工程(年产15万吨)节能评估报告》(QZA(11)-025);1.1.2 国家发展改革委办公厅关于广东中能酒精有限公司年产30万吨木薯燃料乙醇项目一期工程(年产15万吨)节能评估报告的审查意见(发改办环资[2013]48号);1.1.3 广东中能酒精有限公司年产30万吨木薯燃料乙醇项目一期工程(年产15万吨)可行性研究报告;1.1.4 国家发展改革委关于广东中能酒精有限公司年产15万吨木薯燃料乙醇项目核准的批复(发改能源[2013]2144号);1.1.5 广东中能酒精有限公司与中国轻工业广州工程有限公司签订的设计合同书(委托方合同编号:ZNXM-ZX-201211-01,设计方合同编号:SJ13114);1.1.6 国家、行业及地方的节能相关政策、法律和法规;1.《中华人民共和国节约能源法》(国家主席令[2007]第77号)2.《中华人民共和国可再生能源法》(国家主席令[2009]第23号)3.《中华人民共和国清洁生产促进法》(国家主席令[2012]第54号)4.《中华人民共和国循环经济促进法》(国家主席令[2008]第4号)5.《中华人民共和国计量法》(国家主席令[2013]第28号)6.《节能减排“十二五”规划》(国发[2012]40号)7.《中国节能技术政策大纲(2006)》(发改环资[2007]199号)8.《国务院关于加强节能工作的决定》(国发[2006]28号)9.《国务院关于印发节能减排综合性工作方案的通知》(国发(2007) 15号)10.《国务院关于实行最严格水资源管理制度的意见》(国发[2012]3号)11.《节约用电管理办法》(国经贸资源[2000]1256号)12.《国务院关于印发“十二五”节能减排综合性工作方案的通知》(国发[2011]26号)13.《节能中长期专项规划》(发改环资[2004]2505号)14.《国家鼓励发展的资源节约综合利用和环境保护技术》(国家发改委2005第65号)15.《产业结构调整指导目录(2011年本)》(国家发改委令[2011]第9号)16.《国家重点节能技术推广目录(第一批)、(第二批)、(第三批)、(第四批)》(国家发改委公告2008年第36号,国家发改委公告2009年第24号,国家发改委公告2010年第33号,国家发改委公告2011年第34号)17.《节能机电设备(产品)推荐目录(第三批)》(工节[2011第42号)18.《高耗能落后机电设备(产品)淘汰目录(第二批)》(工节[2012]第14号)19.《节能机电设备(产品)推荐目录(第二批)》(工节[2010]第112号)20.《节能机电设备(产品)推荐目录(第一批)》(工节[2009]第41号)21.《高耗能落后机电设备(产品)淘汰目录(第一批)》(工节[2009]第67号)22.《高耗能落后机电设备(产品)淘汰目录(第二批)》(工节[2012]第14号)23.《工业节能“十二五”规划》(工业和信息化部2012年2月发布)24.《工业项目建设用地控制指标》(国土资发[2008]24号)25.《清洁生产标准酒精制造业》(HJ581-2010)26.《关于加强固定资产投资项目节能评估和审查工作的通知》(发改投资[2006]2787号)27.《关于印发固定资产投资项目节能评估和审查指南(2006)的通知》(发改环资[2007]21号)28.《固定资产投资项目节能评估和审查暂行办法》(发改委令2010第6号)29.《固定资产投资项目节能评估和审查工作指南》(2011年版)1.1.7 设计执行的相关标准、规范1.《中华人民共和国节约能源法》2.《石油化工设计能耗计算方法》(GB/T50441-2007 )3.《企业能量平衡通则》(GB/T3484-2009)4.《节能监测技术通则》(GB/T15316-2009)5.《用能设备能量平衡通则》(GB/T2587-2009)6.《设备热效率计算通则》(GB/T2588-2000)7.《企业节能量计算方法》(GB/T13234-2009)8.《工业企业能源管理导则》(GB/T15587-2008)9.《评价企业合理用热技术导则》(GB/T3486-1993)10.《评价企业合理用电技术导则》(GB/T3485-1998)11.《节水型企业评价导则》(GB/T7119-2006)12.《建筑照明设计标准》(GB50034-2004)13.《民用建筑设计通则》(GB50352-2005)14.《工业锅炉能效限定值及能效等级》(GB24500-2009)15.《清水离心泵能效限定值及节能评价值》(GB19762-2007)16.《通风机能效限定值及能效等级》(GB19761-2009)17.《容积式空气压缩机能效限定值及能效等级》(GB19153-2009)18.《电力变压器能效限定值及能效等级》(GB24790-2009)19.《冷水机组能效限定值及能源效率等级》(GB19577-2004)20.《三相配电变压器能效限定值及节能评价值》(GB20052-2013)21.《外墙外保温工程技术规程》(JGJ144-2004)22.《城镇供热管网设计规范》(CJJ34-2010)23.《工业企业设计卫生标准》(GBZ1-2010)24.《节能建筑评价标准》(GB/T50668-2011)25.《设备及管道绝热设计导则》(GB/T8175-2008)26.《设备及管道绝热技术通则》(GB/T4272-2008)27.《石油化工仪表及管道伴热和绝热设计规范》(SH/T3126-2013)28.《用水单位水计量器具配备和管理通则》(GB24789-2009)29.《供配电系统设计规范》(GB50052-2009)30.《低压配电设计规范》(GB50054-2011)31.《综合能耗计算通则》(GB/T2589-2008)32.《用能单位能源计量器具配备和管理通则》(GB17167-2006)33.《公共建筑节能设计标准》(GB50189-2005)34.《夏热冬暖地区居住建筑节能设计标准》(JGJ75-2012)35.《夏热冬暖地区居住建筑节能设计标准》广东省实施细则(DBJ15-50-2006)36.《公共建筑节能设计标准》广东省实施细则(DBJ15-51-2007)37.《民用建筑热工设计规范》(GB50176-93)38.《建筑外门窗气密、水密、抗风压性能分级及检测方法》(GB/T 7106-2008)39.《建筑幕墙》(GB/T21086-2007)40. 国家、省市现行的相关建筑节能法律、法规41. 业主和咨询单位补充提供的有关资料1.2设计原则节约能源和合理利用能源是一项非常重要的国策,本工程在设计中认真贯彻节约和开发利用、合理利用能源的要求,具体分述如下:(1)认真贯彻执行《中华人民共和国节约能源法》等有关节能的法律法规和方针政策,采用节能先进技术、设备和切实可行的节能措施,合理利用、节约能源,降低消耗,减低运行成本,提高企业的经济效益和社会综合效益。

年产15万吨燃料乙醇项目(啦啦队)

年产15万吨燃料乙醇项目(啦啦队)
1.1 设计题目........................................................................................ 1 1.2 设计基础条件................................................................................ 1
3.2 生产原料的发酵过程................................................................. 11
3.2.1 乙醇酵母的准备................................................................................. 12 3.2.2 红薯原料的前期发酵......................................................................... 12 3.2.3 红薯原料的主发酵期......................................................................... 12 3.2.4 红薯原料的后发酵期......................................................................... 12
4.3.1 相对挥发度的求取............................................................................. 22 4.3.2 进料热状态参数 q 的确定................................................................. 22 4.3.3 求最小回流比及操作回流比............................................................. 23 4.3.4 求精馏塔的气、液相负荷................................................................. 23 4.3.5 求操作线方程..................................................................................... 23 4.3.6 采用逐板法求理论板层数................................................................. 24 4.3.7 实际塔板数的求取............................................................................. 24

生物燃料乙醇:国家战略性布子

生物燃料乙醇:国家战略性布子

分为乙醇汽油,主要原料为玉米。

玉米消费中大约有37%的比例用于生产乙醇及相关副产品,37%的比例用于饲料,16%的比例用于出口,剩余10%的比例为食用以及种用。

2016/17年度美国玉米总消费是3.7亿吨,其中用于生产乙醇及相关副产品的量为1.37亿吨,约产4500万吨燃料乙醇。

2005年,美国通过了美国能源政策法案,鼓励能源独立和节能环保。

同年,美国环保局提出可再生能源标准(Renewable Fuel Standard),并在2007年正式立法实施,美国汽油消费量中的燃料乙醇占比快速上升,到2010年后基本稳定在约10%的水平。

美国可再生燃料协会的研究表明:燃料乙醇的发展使美国净石油进口依存度将由35%降低至28%。

巴西是全球第二大生物燃料乙醇生产消费国,也是最早实现车用乙醇汽油全覆盖的国家,主要原料为甘蔗,用来生产燃料乙醇的甘蔗占比为50%-60%,用来生产糖的甘蔗占比为40%-50%。

早在1931年,巴西政府就颁布法令,规定在全国所有地区销售的汽油必须添加2%-5%的无水乙醇。

虽然在1979年之前,有关法令并没有被全面执行,但乙醇汽油已经逐渐被市场接受。

1975年11月,巴西政府以法令形式颁布了“国家乙醇燃料计划”,初期以20%体积比将无水乙醇加入汽油中,1993年提高到22%,2002年将上限提高到25%,巴西乙醇汽油中的乙醇比例是目前世界上最高的。

2001年,巴西取消了对燃料乙醇的补贴,由市场供求直接调节。

目前,巴西年产酒精已超过1200万吨,酒精在汽油中的添加比重为20%-25%,50%以上的汽车使用酒精燃料,而且该国的部分汽车可以完全使用乙醇为燃料。

虽然中国目前的燃料乙醇产量位列世界第三位,但200多万吨的产量与美国、巴西相比仍然存在量级上的差距。

清洁能源的发展在全球范围内是不可逆的趋势,中国也在多措并举的推进,而在传统燃油汽车方面,燃料乙醇的添加是相对最好的解决方式。

因此,中国燃料乙醇产业整体的上升空间十分广阔,虽然发展路径一度较为曲折,但自《方案》印发之后该产业的整体发展将更为顺畅。

年产30万吨木薯燃料乙醇项目一期工程(年产15万吨)环境影响报告书

年产30万吨木薯燃料乙醇项目一期工程(年产15万吨)环境影响报告书

目录1总论 (4)1.1前言 (4)1.2评价目的、原则和方法 (5)1.2.1评价目的 (5)1.2.2评价原则 (5)1.2.3评价方法 (6)1.3编制依据 (6)1.3.1国家法律、法规及政策 (6)1.3.2地方法律、法规及政策 (7)1.3.3产业政策、规划 (8)1.3.4技术导则和规范 (9)1.3.5基础资料及其他 (10)1.4环境功能区划 (10)1.4.1水环境功能区划 (10)1.4.2环境空气功能区划 (10)1.4.3声环境功能区划 (10)1.5评价标准 (11)1.5.1环境质量标准 (11)1.5.2污染物排放标准 (11)1.5.3其他标准 (12)1.6控制污染与环境保护的目标 (12)1.6.1污染控制要求 (12)1.6.2环境保护目标 (13)1.6.3环境敏感点 (14)1.7评价内容和评价重点 (15)1.7.1评价内容 (15)1.7.2评价重点 (15)1.8评价等级 (15)1.8.1水环境评价工作等级 (15)1.8.2环境空气评价工作等级 (15)1.8.3声环境评价工作等级 (16)1.8.4生态环境评价工作等级 (16)1.8.5环境风险评价工作等级 (16)1.9评价范围 (16)1.9.1水环境评价范围 (16)1.9.2大气环境评价范围 (16)1.9.3噪声环境评价范围 (17)1.9.4生态环境评价范围 (17)1.9.5风险评价范围 (17)1.10评价因子 (17)1.10.1施工期评价因子 (17)1.10.2营运期评价因子 (17)2项目概况与工程分析 (19)2.1项目概况 (19)2.1.1项目名称、性质、建设单位 (19)2.1.2建设地点、投资 (19)2.1.3主要经济指标 (19)2.1.4工作制度及劳动定员 (21)2.1.5建设进度 (21)2.1.6项目工程组成 (22)2.1.7主体工程 (24)2.1.8辅助及公用工程 (24)2.1.9环保工程 (25)2.1.10总平面布置 (27)2.1.11运输 (27)2.2工程分析 (28)2.2.1产品方案 (28)2.2.2原辅材料和燃料 (28)2.2.3给排水及平衡分析 (28)2.2.4工程生产分析 (29)2.2.5工程污染分析 (29)2.2.6主要污染物排放量分析 (30)3环境质量现状 (32)3.1 环境空气质量现状监测与评价 (32)3.2地表水环境现状监测与评价 (33)3.3地下水环境现状监测与评价 (33)3.4声环境质量现状调查与评价 (33)3.5生态环境质量现状 (34)3.5.1土地利用现状 (34)3.5.2陆生生态环境现状 (34)4营行期环境影响预测与评价 (35)4.1环境空气影响预测与评价 (35)4.2水环境影响及可依托性分析 (36)4.3声环境影响预测与评价 (36)4.4 固体废物环境影响分析 (37)4.4.1项目固体废物特性及排放统计 (37)4.4.2固体废物环境影响分析 (37)4.5生态环境影响分析 (38)5环境风险评价 (40)6循环经济与清洁生产分析 (41)6.1 循环经济 (41)6.2清洁生产分析 (41)7污染防治措施及其技术可行性分析 (42)7.1施工期的污染防治措施 (42)7.1.1环境空气污染防治措施 (42)7.1.2水污染防治措施 (42)7.1.3声污染防治措施 (42)7.1.4水土流失防治措施 (43)7.2营运期废水污染防治措施及技术经济可行性分析 (43)7.3运营期废气污染防治措施及技术经济可行性分析 (44)7.3.1粉尘治理措施 (44)7.3.2沼气脱硫措施 (45)7.3.3臭气污染防治措施 (45)7.3.4烟气污染防治措施 (46)7.3.5 CO2净化及综合利用措施 (46)7.4固体废弃物处置措施分析 (46)7.5噪声控制与防治措施 (47)8公众参与 (49)9产业政策符合性与选址合理性分析 (50)9.1产业政策相符性分析 (50)9.2规划相符性分析 (50)9.3选址合理性分析 (50)9.4项目总平面布置的合理性分析 (50)10评价结论及建议 (51)1总论1.1前言随着石化能源的开发不断出现波动,新型能源,尤其是生物质能技术开发和应用受到了高度重视,据估计,植物每年贮存的能量相当于世界主要燃料消耗的10倍,而作为能源的利用量还不到其总量的1%,最有可能成为21世纪主要的新能源之一。

李晓东:处理好污泥固废推进清洁能源发展和双碳国策

李晓东:处理好污泥固废推进清洁能源发展和双碳国策2022年9月28日,国家发改委、住建部、生态环境部三部门发布了《污泥无害化处理和资源化利用实施方案》,旨在进一步明晰实施污泥无害化处理、处置,推进资源化利用。

本次发布的方案所设的目标与“十四五”规划《纲要》保持一致,即,到2025年,城市污泥无害化处置率要达90%以上。

同时,补充了地级及以上城市达到95%以上更高目标。

而且,方案明确了不同情景下污泥处理、对不同污泥处理、处置方式等也进行了层次结构的清晰定位。

就此本刊特地安排了系列人物专访,走访有关行业的领军人物。

今天我们有幸邀请到苏州格瑞特环保科技产业发展有限公司(以下简称“格瑞特”)的总经理李晓东先生,请他以过往的经历,谈谈产业的变迁,来了解一下行业对于新政策的解读,对于未来发展的洞见。

“这是新的挑战,也是机遇。

”李晓东对记者说。

2009年从城镇污水处理厂污泥处理业务进入到市场细分,李晓东先后承担了苏州工业园区七子山垃圾填埋厂淤泥处理项目、上海老港城市污水厂脱水污泥固化与养护项目,广西玉林市及下辖县市污水厂污泥深度脱水无害化处理项目等市政项目。

2014年10月李晓东带领他的团队以经济有效的技术融合和锐意进取的企业家精神,进军生物燃料乙醇污泥处理和资源化利用业务,推进清洁能源发展。

实施污泥无害化处理,推进资源化利用,是深入打好污染防治攻坚战,实现减污降碳协同增效,建设美丽中国的重要举措。

李总,请您谈谈您的从业经历?好的,我在1991年毕业于天津大学的机械制造专业,毕业后在机械部科技与质量监督司当了两年的质检工程师,接触了各行业的标准化管理工作,当时就在思考一个问题,哪个行业在未来20-30年里成长性最大?在十八大以前,污泥处理行业还没有现在那么受到重视,污泥处理该由谁来买单这样的问题都还有待定义。

我在2009年的时候组建了苏州工业园区格瑞特泥科学与科学与应用技术研究院,开始研发能让污泥深度脱水的试剂和工艺。

年产10万吨木薯燃料乙醇的工艺流程

年产10万吨木薯燃料乙醇的工艺流程1.原料处理:将木薯清洗、切碎、浸泡和脱水。

Raw material processing: Cassava is washed, chopped, soaked, and dehydrated.2.糖化:将木薯处理成糖浆,加热并添加酵母。

Saccharification: Process the cassava into syrup, heat it, and add yeast.3.发酵:在发酵罐中进行发酵过程,将糖浆转化为乙醇。

Fermentation: Ferment the syrup in a fermentation tank to convert it into ethanol.4.蒸馏:利用蒸馏设备提取乙醇。

Distillation: Extract ethanol using distillation equipment.5.精馏:对乙醇进行精馏,提高纯度。

Rectification: Rectify the ethanol to increase purity.6.干燥:将乙醇进行干燥处理,去除水分。

Drying: Drying the ethanol to remove moisture.7.混合:将乙醇与添加剂混合,符合燃料标准。

Mixing: Mix ethanol with additives to meet fuel standards.8.贮存:将成品乙醇储存在容器中。

Storage: Store the finished ethanol in containers.9.包装:对乙醇进行包装,以便运输和销售。

Packaging: Package ethanol for transportation and sale.10.检验:对乙醇进行质量检验,确保符合标准。

Inspection: Inspect the quality of ethanol to ensure it meets standards.11.运输:将乙醇运输到销售地点或其他厂家。

年产10万吨燃料乙醇项目环境影响报告书

目录1前言 (I)1.1项目由来 (4)1.2项目特点 (6)1.3项目主要环境问题 (6)1.4环境影响评价工作程序 (6)1.5结论 (8)2 总则 (9)2.1编制依据 (9)2.2评价因子 (13)2.3环境功能区划和评价标准 (13)2.4评价工作等级及评价工作重点 (18)2.5评价范围和环境保护敏感目标 (23)2.6相关规划及建设现状 (24)2.7产业区基础设施建设现状 (28)2.8园区存在的环保问题及整改方案 (30)3建设项目概况与工程分析 (31)3.1项目概况 (31)3.2项目建设内容 (31)3.3主要经济技术指标 (33)3.4主要原辅料及能源消耗 (34)3.5厂内外运输 (36)3.6主要设备 (37)3.7总图布置和厂界周围状况 (39)3.8主体工程 (42)3.9公用和辅助工程 (54)3.10物料平衡 (74)3.11污染源及污染物排放量分析 (83)3.12污染物排放量汇总 (97)4 环境现状调查与评价 (98)4.1自然环境概况 (98)4.2生态环境状况 (102)4.3社会环境概况 (103)4.4环境质量现状调查与评价 (106)4.5区域污染源调查分析 (116)5环境影响预测评价 (127)5.1大气环境影响评价 (127)5.2水环境影响评价 (153)5.3噪声影响评价 (154)5.4固体废物环境影响评价 (158)5.5地下水环境影响分析 (161)5.6生态环境影响分析 (161)5.7施工期环境影响评价 (161)6.社会环境影响评价 (166)6.1社会环境影响因子筛选 (166)6.2社会环境影响预测 (166)6.4小结 (167)7环境风险评价 (168)7.1风险识别 (168)7.2环境风险分析 (174)7.3风险防范措施 (180)7.4风险应急预案 (187)7.5风险防范措施“三同时”情况 (195)7.6小结 (195)8 环境保护措施及其经济、技术论证 (197)8.1施工期污染防治措施 (197)8.2运营期污染防治措施 (199)8.3排污口规范化整治要求 (227)8.4绿化 (229)8.5项目环保三同时投资 (229)9 清洁生产分析和循环经济 (231)9.1产业政策相符性分析 (231)9.2清洁生产分析 (234)9.3循环经济分析 (244)9.4生物燃料乙醇行业环境污染控制评价技术方法 (245)9.5结论 (246)10污染物排放总量控制 (248)10.1总量控制因子 (248)10.2总量控制指标 (248)10.3总量平衡方案 (249)11环境影响经济损益分析 (251)11.1项目经济效益分析 (251)11.2项目社会效益分析 (251)11.3环保经济损益分析 (251)11.4小结 (253)12.1环境管理规划和组织机构 (254)12.2环境监测计划 (255)12.3应急监测计划 (256)12.4建设项目环境监理 (257)12.5项目竣工验收监测计划 (260)13公众意见调查 (261)13.1调查简况 (261)13.2听证会 (266)13.3公众参与调查表 (266)13.4调查结果 (275)13.5公众参与结论 (277)14厂址可行性分析 (278)14.1项目厂址与产业区土地利用规划相容性分析 (278)14.2园区批复相符性分析 (279)14.3项目厂址与现状适宜性分析 (279)14.4环境可行性 (279)14.6环境容量 (280)14.7环境风险 (280)14.8厂区总平面布置的合理性 (280)14.9结论 (281)15环境影响评价结论 (282)15.1项目概况 (282)15.2环境影响评价结论 (282)15.3建议 (285)1前言1.1 项目由来能源问题日益成为制约我国经济发展、关系国家经济安全的重要战略问题,我国政府已经把能源可持续发展的理念确定为国家的能源利用战略。

木薯项目实施方案

木薯项目实施方案投资分析/实施方案木薯项目实施方案由于国际市场原油价格高涨,按照现行成品油价格与国际接轨的机制,为生物质能源发展提供了可观的市场。

而木薯生产酒精最具有经济性,近年来,国内对木薯需求不断增加。

该木薯项目计划总投资15984.83万元,其中:固定资产投资13167.85万元,占项目总投资的82.38%;流动资金2816.98万元,占项目总投资的17.62%。

达产年营业收入25594.00万元,总成本费用19567.14万元,税金及附加303.32万元,利润总额6026.86万元,利税总额7161.47万元,税后净利润4520.14万元,达产年纳税总额2641.32万元;达产年投资利润率37.70%,投资利税率44.80%,投资回报率28.28%,全部投资回收期5.04年,提供就业职位499个。

坚持安全生产的原则。

项目承办单位要认真贯彻执行国家有关建设项目消防、安全、卫生、劳动保护和环境保护的管理规定,认真贯彻落实“三同时”原则,项目设计上充分考虑生产设施在上述各方面的投资,务必做到环境保护、安全生产及消防工作贯穿于项目的设计、建设和投产的整个过程。

......木薯项目实施方案目录第一章申报单位及项目概况一、项目申报单位概况二、项目概况第二章发展规划、产业政策和行业准入分析一、发展规划分析二、产业政策分析三、行业准入分析第三章资源开发及综合利用分析一、资源开发方案。

二、资源利用方案三、资源节约措施第四章节能方案分析一、用能标准和节能规范。

二、能耗状况和能耗指标分析三、节能措施和节能效果分析第五章建设用地、征地拆迁及移民安置分析一、项目选址及用地方案二、土地利用合理性分析三、征地拆迁和移民安置规划方案第六章环境和生态影响分析一、环境和生态现状二、生态环境影响分析三、生态环境保护措施四、地质灾害影响分析五、特殊环境影响第七章经济影响分析一、经济费用效益或费用效果分析二、行业影响分析三、区域经济影响分析四、宏观经济影响分析第八章社会影响分析一、社会影响效果分析二、社会适应性分析三、社会风险及对策分析附表1:主要经济指标一览表附表2:土建工程投资一览表附表3:节能分析一览表附表4:项目建设进度一览表附表5:人力资源配置一览表附表6:固定资产投资估算表附表7:流动资金投资估算表附表8:总投资构成估算表附表9:营业收入税金及附加和增值税估算表附表10:折旧及摊销一览表附表11:总成本费用估算一览表附表12:利润及利润分配表附表13:盈利能力分析一览表第一章申报单位及项目概况一、项目申报单位概况(一)项目单位名称xxx有限公司(二)法定代表人许xx(三)项目单位简介公司全面推行“政府、市场、投资、消费、经营、企业”六位一体合作共赢的市场战略,以高度的社会责任积极响应政府城市发展号召,融入各级城市的建设与发展,在商业模式思路上领先业界,对服务区域经济与社会发展做出了突出贡献。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
相关文档
最新文档
