灌注桩检孔器尺寸规定

合集下载

钻孔灌注桩技术交底

钻孔灌注桩技术交底

钻孔灌注桩技术交底一、施工准备用全站仪定出孔位中心桩,并及时放出护桩,经确认无误后,即可根据测设出的桩位,埋设护筒。

护筒中心竖直线应与桩中心线重合,平面允许误差50mm,护筒倾斜不大于1%。

采用钢护筒,钢护筒用5mm 厚的钢板加工,其直径大于桩径20cm,高度为3m,顶部用50×50的角钢加固,预留注(排)浆孔。

护筒埋设高出原地面30cm,护筒埋设好后,抄出护筒顶高程,确定出钻孔深度。

二、钻机就位选择钻机位置、铺设枕木,使钻机保持平稳,在钻进过程中不发生位移和沉陷。

用缆风绳将钻机固定,防止倾倒。

钻机就位后,其起重滑轮、钻头的中心(或固定钻杆盘中心)、护筒中心点应处在同一垂直线上,钻头位置偏差不得大于允许值50㎜。

三、钻孔开孔时应先在孔内灌注泥浆,泥浆比重、粘度、胶体率等指标根据土层情况而定。

将泥浆调至符合其各项指标方可开钻。

在开孔及整个钻进过程中,应始终保持孔内泥浆水位高度不低于护筒顶 1.0m,并且不高于护筒顶30cm,以防溢出。

开钻时应慢速钻进,待导向部位或钻头全部进入地层后,方可加速钻进。

采用旋转式钻机钻孔均应采用减压钻进,即钻机的主吊钩始终要承受部分钻具的重力,而孔底承受的钻压不超过钻具重力之和(扣除浮力)的80%。

钻孔作业应分班连续进行,施工中认真填写钻孔记录,交接班时应交待钻进情况及下一班注意事项。

经常对钻孔泥浆的相对密度、粘度、胶体率、含砂率几项指标进行检测和试验,不符合要求时,应随时调整。

应经常注意地层变化,在地层变化处捞取渣样,判明后记入记录表中并与地质剖面图核对。

每次的渣样应编号保存,直至工程验收。

四、成孔检查终孔后,使用检孔器对钻孔的中心位置、孔径、倾斜度等进行检查。

详细填写隐蔽检查记录并报监理工程师确认。

五、钢筋笼的加工、制作钢筋笼分节制作,为便于运输,每节长度不超过9m,钢筋笼加工在钢筋加工厂进行。

钢筋进场后,取样检验,合格后,方可进行钢筋加工。

主筋应平直,无局部弯折。

钻孔灌注桩施工质量控制要点

钻孔灌注桩施工质量控制要点

钻孔灌注桩施工质量控制要点一、控制目标(1)桩顶高程、成桩中心坐标、孔底沉淀层厚度必须符合设计、规范要求。

支承桩或嵌岩桩的柱底岩层强度、嵌岩深度等应符合设计要求,且柱底以下一定的范围内岩层无软弱夹层、溶洞等不良地质.承载力满足设计要求。

(2)桩基钢筋笼的制作、安装应符合设计、施工规范要求。

嵌入承台或系梁的锚固钢筋长度应满足设计要求,不得小于规范规定的最小锚固长度要求。

(3)桩基混凝土连续、均匀、致密,无夹层、断桩,强度满足设计要求。

(4)实测项目详见表1—01和表1—02注:①每根钻孔桩至少应制取抗压强度试件2组,桩长20m以上者不少于3组;桩径大、浇注时间很长时不少于4组.二、监理要点(1)施工放样检查。

(2)泥浆。

(3)垂直度及孔径控制.(4)终孔条件。

(5)清孔。

(6)钢筋笼制作与安装检查;重点检查接长质量和安放位置.(7)水下砼灌注工艺.三、监理方法与措施1。

施工准备阶段(1)。

认真审读设计图纸施工前,监理工程师应认真阅读设计图纸,必须弄清如下一些问题:①.认真阅读地质图,掌握水文、地质情况。

如水深、流速、土层、岩层情况,是否有溶洞、很厚流沙、很厚卵石层、软弱夹层、孤石等不良地质。

②了解下部构造、上部构造的概况,分析桩基设计是否存在错漏及不合理处;认真复核桩基设计图纸中尺寸、高程、钢筋数量与直径、混凝土设计强度与数量等是否存在错漏之处。

若有,应书面上报业主和设计单位,以提前消除质量隐患. (2).审批开工报告施工前,必须要求承包人提交分项或分部工程开工报告,监理工程师应认真审查、批复。

审查内容主要包括:①.仔细分析承包人开工报告内的施工工艺方案,特别是成孔方法、成孔机械、水上钻桩施工平台设计方案、溶洞处理方案、清孔工艺、终孔、灌注混凝土方案等是否能适应实际地质水文等情况,是否既能保证桩基质量,又经济,还能节省工期。

②.审查其施工进度安排是否符合总体进度计划要求,施工现场平面布置图是否合理、适用。

灌注桩泥浆比重(灌注桩一次清孔和二次清孔)

灌注桩泥浆比重(灌注桩一次清孔和二次清孔)

灌注桩泥浆比重(灌注桩一次清孔和二次清孔)灌注桩泥浆比重(灌注桩一次清孔和二次清孔)钻孔灌注桩是指用机械钻孔、钢管挤压或人工开挖的方法在地基土中形成桩孔,并在其中放置钢筋笼、灌注混凝土而成的桩。

根据成孔方法的不同,灌注桩可分为沉管灌注桩、钻孔灌注桩和挖孔灌注桩。

施工全过程图解说明:测量放样对设计图纸的桩位坐标进行复核,经计算复核无误才可用于现场放样。

采用全站仪对桩位坐标进行准确放样,单桩放样误差不超过10mm,群桩放样误差不超过20mm,并在桩位四周设置护桩,示意如下:护桩示意图泥浆池开挖泥浆循环池分两级设置,即沉淀池和泥浆池,大小根据现场实际需要确定。

如果现场条件不具备,可以适当缩小泥浆池的大小,但要经常清理泥浆池,保证泥浆的正常循环。

泥浆池尺寸及泥浆循环示意图如下:泥浆池设计图泥浆池现场图护筒埋设钢护筒长度2m(水中墩单独设计),采用厚6-8mm钢板制作;钢护筒的内径大于钻头直径不小于20cm。

钢护筒的平面位置和垂直度应准确,钢护筒周边及钢护筒底脚应严密不漏水。

钢护筒周围对称均匀回填粘土,分层夯实。

护筒埋设桩位复核护筒埋设后,现场复核桩位,测量标高。

如果护筒偏移过大,需要重新埋设。

桩位复核钻机就位(1)钻机底座和钻架应设置稳固,下面垫枕木,然后用缆风绳固定机身四周,防止移位、沉降和侧翻。

(2)用水平仪检查机身水平,用落球法检查钻杆垂直度。

(3)应对桩位中心的位置进行复查,钻头和桩位中心的偏差不得大于50mm。

就位后复核孔位泥浆制备泥浆是粘土和水的混合物,具有悬浮钻渣、冷却润滑钻头、增加静水压力、在孔壁形成泥皮、隔离孔内外渗流、防止塌孔的作用。

泥浆太稀,排渣能力小,护壁效果差;太厚的泥浆会降低钻井速度。

钻孔过程中泥浆性能指标要求钻孔方法地层比重黏度(s)含砂率胶体率Ph值回旋钻一般地层1.05~1.2016~22≤4%≥95%8~10易塌地层1.20~1.4519~28≤4%≥95%8~10现场泥浆制备钻机钻进成孔刚开钻时应低挡慢速钻进,钻至护筒顶面以下1m后再转换至正常速度进行。

灌注桩成孔施工的允许偏差

灌注桩成孔施工的允许偏差

一、灌注桩成孔施工的允许偏差灌注桩成孔施工的允许偏差见表7-1。

表7-1灌注桩施工允许偏差序号成孔方法桩径偏差/mm 垂直度允许偏差(%)桩位允许偏差/mm单桩、条形桩基沿垂直轴线方向和群桩基础中的边桩条形桩基沿轴线方向和群桩基础中的间桩1 泥浆护壁冲(钻)孔壁d≤1000mm -0.1d且≤-50 1 d/6且不大于100 d/4且不大于150d>1000mm -50 100+0.01H 150+0.01H2 锤击(振动)沉管、振动冲击沉管成孔d≤500mm -20 1 70 150d>500mm 100 1503 螺旋钻、机动洛阳铲钻孔扩底-20 1 70 150二、挤扩支盘桩质量的控制(见表7-2)表7-2 挤扩支盘桩质量控制参数部位项目允许偏差桩身孔径/mm <0.1d(d为桩身直径)且≤50mm孔深桩孔垂直度桩位水平偏差/mm桩孔底沉渣/mm 满足设计桩长<桩长的1%<d/6且≤100≤100支盘部位挤扩上盘首次压力/MPa挤扩中盘首次压力/MPa挤扩底盘首次压力/MPa油压液面下降与液压钻、支盘机空载液面下降值相比≥10≥13≥15≤3mm项目允许偏差支盘盘径允许偏差/mm抽样比例占总桩数盘距间偏差/mm ≤1/15D(D为支盘直径)1%≤200钢筋笼保护层厚度/mm安装标高/mm ±20±50三、钢筋笼制作允许偏差(见表7-3)钢筋笼除符合设计要求外,尚应符合以下的规定:(1)分段制作的钢筋笼,其接头宜采用焊接并应遵守《混凝土结构工程施工及验收规范》(GB50204).(2)加劲箍宜设在主筋外侧,主筋一般不设弯钩,根据施工工艺要求所设弯钩不得向内伸露以免妨碍导管工作。

(3)主筋净距必须大于混凝土粗骨料粒径3倍以上。

(4)钢筋笼的内径应比导管接头处外径大100mm以上。

(5)搬运和吊装时,应防止变形,安放要对准孔位,避免碰撞孔壁,就位后应立即固定。

工程挖孔灌注桩施工注意事项规程

工程挖孔灌注桩施工注意事项规程

工程挖孔灌注桩施工注意事项规程(经典版)编制人:__________________审核人:__________________审批人:__________________编制单位:__________________编制时间:____年____月____日序言下载提示:该文档是本店铺精心编制而成的,希望大家下载后,能够帮助大家解决实际问题。

文档下载后可定制修改,请根据实际需要进行调整和使用,谢谢!并且,本店铺为大家提供各种类型的经典范文,如工作报告、合同协议、心得体会、演讲致辞、规章制度、岗位职责、操作规程、计划书、祝福语、其他范文等等,想了解不同范文格式和写法,敬请关注!Download tips: This document is carefully compiled by this editor. I hope that after you download it, it can help you solve practical problems. The document can be customized and modified after downloading, please adjust and use it according to actual needs, thank you!Moreover, our store provides various types of classic sample texts, such as work reports, contract agreements, insights, speeches, rules and regulations, job responsibilities, operating procedures, plans, blessings, and other sample texts. If you want to learn about different sample formats and writing methods, please pay attention!工程挖孔灌注桩施工注意事项规程工程挖孔灌注桩施工注意事项为了加强挖孔桩的质量控制,保证施工安全,提高工程质量,避免质量通病,总监办现就有关事项通知如下:一、施工准备1、认真核对图纸,必须对桥的桩号、设计高程、桩基坐标等控制型数据进行详细复核,若有问题应及时通知有关单位进行处理。

钻孔灌注桩施工质量标准

钻孔灌注桩施工质量标准

4.5 钻孔灌注桩施工质量标准4.5.1施工工艺流程桩位放样→护筒埋设→钻机就位钻孔→成孔→安装钢筋笼→安装导管→灌注混凝土。

4.5.2桩位放样平整场地后, 根据设计桩位,确定出钻孔中心位置。

施工前严格按照设计图纸桩位坐标放出钻孔桩中心位置,并采用十字护桩法护桩。

4.5.3埋设护筒(1)护筒的壁厚、材质、埋置深度应符合设计及规范要求。

当使用旋转钻时,护筒内径应比钻头直径大20cm;使用冲击钻机时,护筒内径应大40cm。

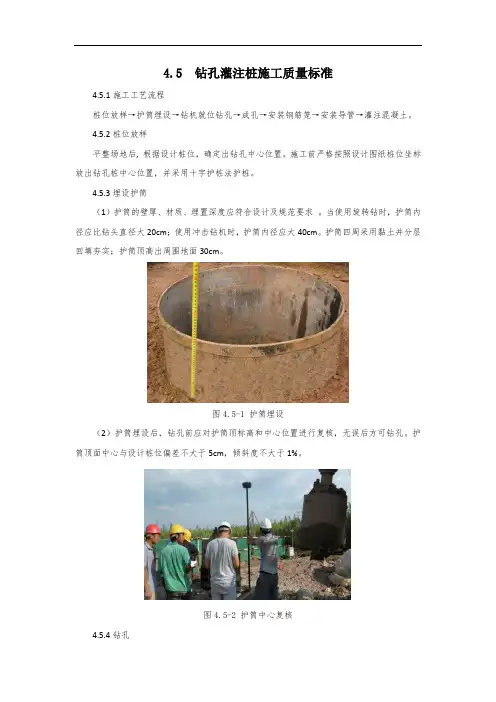

护筒四周采用黏土并分层回填夯实;护筒顶高出周围地面30cm。

图4.5-1 护筒埋设(2)护筒埋设后,钻孔前应对护筒顶标高和中心位置进行复核,无误后方可钻孔。

护筒顶面中心与设计桩位偏差不大于5cm,倾斜度不大于1%。

图4.5-2 护筒中心复核4.5.4钻孔(1)钻孔过程中要根据规范要求随时检查孔的垂直度。

图4.5-3 旋挖钻施工图4.5-4 旋挖钻垂直度及深度检测图4.5-5 循环钻垂直度检测(2)钻孔过程中及时测定泥浆比重、黏度、含砂率三项泥浆指标,成孔后的泥浆指标,是从桩底部、中部、顶部分别取样检验平均值。

表4.5-1 钻孔桩泥浆指标图4.5-6 泥浆指标检测(3)钻孔过程中用测绳测孔深,随时掌握成孔深度。

(4)钻孔过程中对每种土质都须留取渣样,标签上面标示出取样深度和土质描述情况,以核对是否和设计地质一致。

图4.5-7 渣样取样4.5.5清孔(1)终孔后,核实地质情况是否与设计相符。

应对孔径、孔形、孔深和倾斜度进行检验;挖孔桩终孔并对孔底处理后,应对孔径、孔形、孔深、倾斜度及孔底处理情况进行检验。

(2)孔径、孔形、倾斜度和孔底沉淀厚度宜采用专用仪器检测,检孔器的外径应不小桩孔直径,长度宜为外径的4~6倍;孔深采用专用测绳检测。

(3)清孔时,必须保持孔内水头,防止坍孔。

(4)不得用加深钻孔深度的方式代替清孔。

图4.5-8 孔径及倾斜度检测图4.5-9 孔深检测(5)钻孔灌注桩成孔质量应符合表4.5-2的规定。

灌注桩施工方案

灌注桩施工方案

灌注桩施工方案一、施工前准备工作1、施工准备⑴施工场地先用挖机平整桩基范围内的施工场地,并满足测量定位放线与桩基施工要求。

现场清理过程中,须将桩基础范围内的障碍物清除干净,以便于钻机造孔的顺利进行。

在施工场内进行部分道路硬化,以满足施工车辆行驶的要求。

⑵测量放线测量人员根据设计图和导线网,测放基线,基点及桩位,桩位测量偏差不得大于10mm,用木桩做记号的方法定位,并设置保护桩。

基准点妥善保护,施工过程中不得破坏。

⑶安全技术交底施工前,由项目总工和安全部部长负责向各施工队长和分项技术负责人及现场安全人员进行安全技术交底,并组织全体职工认真学习熟悉钻孔灌注桩施工方案、施工设计图纸、技术规范、安全规程等有关文件和图纸,做到人人熟悉,各负其责。

⑷钻孔桩护筒施工①护筒设计:设计桩径 1.2m桩基,护筒内径定为1.4m,设计桩径 1.5m桩基,护筒内径定为1.7m。

护筒长度设定为2.5m,采用6mm 钢板卷制。

②护筒制作:为防止护筒变形,护筒内设置2~3道临时米字型剪刀撑,随着护筒的下沉,及时把剪刀撑取出。

③护筒埋设:护筒埋设采用人工埋设,要求护筒位置必须准确、垂直、稳固,护筒中心与桩中心重合,偏差不得大于5cm,倾斜偏差不大于1%,护筒高出地面0.3米。

④均采用泵吸反循环钻机成孔。

⑸泥浆制备。

泥浆循环系统主要由钻机造浆、循环沉淀池、泥浆泵组成,必要时设旋流除砂分离器,以保证循环后的泥浆达到净浆要求,泥浆循环池的容积一般不小于实际桩径的1.5倍的出土量,沉淀池容积设置: 桩径1.5m以下的以12m3控制,1.5m以上的以20m3控制。

同时要确保泥浆池的开挖和使用不得成为将来支架施工和地面道路施工的安全隐患。

泥浆池四周设置醒目的警示标志和护栏,同时根据现场空地情况,适当调整泥浆池间距,间距大的通过浆泵驳运,以满足钻桩需要。

1、施工工艺1.1钻机就位护筒埋设好后,钻机可直接自行至桩位,并通过自身四脚支撑稳定。

在钻机基本就位后进行调平工作,确保钻架处于水平状态,钻杆处于垂直状态,然后进行钻机的精确对中、就位、调平。

混凝土灌注桩验收标准

混凝土灌注桩验收标准

混凝土灌注桩验收标准:1.混凝土灌注桩指当场成孔并当即灌注混凝土制成的桩。

按成桩工艺的不同分为:泥浆护壁钻孔灌注桩、沉管灌注桩、夯扩桩、干作业成孔灌注桩及人工挖孔桩等。

2.混凝土灌注桩的施工质量验收应符合设计要求和《建筑地基基础工程施工质量验收规范》(GB50202-2002)的有关规定,其质量验收项目及检验标准见下表:混凝土灌注桩验收项目和质量查验标准表附:混凝土灌注桩施工技术:1混凝土灌注桩的材料质量:(1)粗骨料应采用质地坚硬的卵石、碎石,其粒径宜用5—40mm持续级配;含泥量不大于2%,无垃圾及杂物;(2)细骨料应选用质地坚硬的中砂,含泥量不大于3%。

无有机物、垃圾、泥块等杂物;(3)水泥宜用强度等级为3.25、4.25的硅酸盐水泥或普通硅酸盐水泥,使用前必须有出厂质量证书和水泥现场取样复试试验报告。

(4)钢筋应具有出厂质量证明书和钢筋现场取样复试试验报告。

(5)混凝土配合比应经试验室试配。

2.混凝土灌注桩的钢筋笼制作场地应平整、坚硬。

钢筋笼制作时宜采用对中支架,钢筋笼整体吊装时应采取有效措施防止钢筋笼。

3.泥浆护壁钻孔灌注桩施工技术,应符合下列要求:(1)泥浆护壁成孔时,宜采用孔口护筒,护筒按下列规定设置:①泥浆埋设应准确、稳固,护筒中心与桩位中心的误差不得大于50mm。

②护筒内径大于钻头直径100mm.③护筒的埋设深度:在黏性土中不宜小于1.0m;砂土中不宜小于1.5m,其高度尚应知足孔内泥浆面高度的要求; 采纳旋挖钻机施工时护筒的埋设深度不宜小于2.5m.④受水位涨落阻碍或水下施工的钻孔灌注桩,护筒应加高加深,必要时应打入不透水层。

(2)除能自行造浆的黏性土层外,均应制备泥浆。

泥浆制备应选用高塑性黏土或膨润土。

泥浆应按照设计配合比拌制,制备泥浆的性能指标应符合设计要求。

(3)泥浆护壁应符合下列规定:①正、反循环钻机施工期间护筒内的泥浆面应高出地下水位1.0m以上,在受水位涨落阻碍时,泥浆面应高出最高水位1.5m以上;旋挖钻机施工期间护筒内的泥浆面宜高出地下水位3.0m以上;②在清孔进程中,应利用经沉淀处置或新制备的优质泥浆置换孔内未达标的泥浆;③浇注混凝土前,孔底500mm以上的泥浆相对密度应小于1.25;含砂率小于 8%;黏度小于 28s;④在容易产生泥浆渗漏的土层中应采取抛掷粘土土块、加大泥浆相对密度等维持孔壁稳固的方法。
