主变压器安装技术交底
4.储油柜安装
a)储油柜运输到现场后先检查其外观质量,如无磕碰、掉漆和紧固件松动等问题。
b)储油柜内部为不锈钢波纹式,安装时要检查内部是否干净。
c)油表动作应灵活,油位表的指示必须与储油柜的真实油位相符,不得出现假油位。油位表的信号接点位置正确,绝缘良好。
b)器身在大气中暴露的工作时间规定为在破坏变压器密封进行检查时,空气相对湿度应小于75%,时间不得超过16h。
以上规定指的每个工作日器身在大气中的暴露时间,当每个工作日结束后采用抽真空的方法对器身进行脱湿防潮处理时,器身在大气中总暴露时间可不按累计的方法计算。
2.冷却器安装
a)安装冷却器前,与监理、厂家工代、质检员、安装人员一起检查冷却器有没有损伤。
5.联管安装
交底人
交底日期
受交底代表
总人数
技术交底记录第3页共3页
工程名称
农二师绿原工业园2×135MW热电联产项目
编号
JC01-DQ—02(01)
项目名称
#1机组主变压器安装
负责人
李涛
主要内容:
所有管路安装前应将其表面的油污、尘土等杂物酒精清理干净。
6.吸湿器安装
吸湿器安装前应干燥;管道应通畅。吸湿器与储油柜间的连接管的密封应良好;油封油位应按产品的技术要求进行。
b)安装时温度计要密封良好。
二.注油
a)由于变压器运到现场时间比较长,变压器安装结束以后先抽真空压力达到133Pa以后保持真空不少于8h,然后真空注油。抽真空过程中要密切监控变压器是否变形。抽真空时,要把真空条件下不能承受机械强度的附件,如储油柜等与油箱隔离,对于允许抽真空的附件,应同时抽真空。
b)厂家提供的油先经过取油样化验,并合格。合格变压器油应满足:耐压≥40KV, 含水量≤20ppm。
套管安装
a)打开套管包装箱,检查瓷件表面是否有损伤,金属部分表面是否有锈蚀,是否有漏油现象。发现问题应及时与告知业主、监理。安装前,用棉白布擦去表面尘土和油污。瓷件表面的清洁程度由厂家代表检查认可。
b)卸下套管头部的均压环(如果有的话),导电头等零件,将这些零件擦拭干净并用塑料布包好待用,仔细检查0形密封垫圈,如有损伤或老化而影响密封时,必须更换。
技术交底记录第1页共3页
工程名称
农二师绿原工业园2×135MW热电联产项目
编号
JC01-DQ—02(01)
项目名称
#1机组主变压器安装
负责人
李涛
主要内容:
针对#1机组主变压器安装内容进行技术交底。
本次作业项目范围主要为#1机组主变压器本体安装、附件安装,变压器的抽真空、注油与补油等。安装要求由主变压器厂家现场指导安装并参照新疆电力设计院图纸:FA05021S-D0301《屋外主变、高压厂变、高压起/备变安装》图以及厂家所供资料。
交底人
交底日期
受交底代表
总人数
交底人
交底日期
受交底代表
总人数
技术交底记录第2页共3页
工程名称
农二师绿原工业园2×135MW热电联产项目
编号
JC01-DQ—02(01)
项目名称
#1机组主变压器安装
负责人
李涛
主要内容试验,在试验合格后方可进行安装。要求升高座的二次端子板绝缘良好,密封良好,接线螺栓紧固,无渗、漏油现象。安装后要使升高座的放气塞位于升高座的最高处。
c)用滤油机将合格油从变压器下部专门注油蝶阀把变压器油注入变压器本体,注油速度不能大于100L/min ,滤油管采用透明聚烯油管不能采用橡胶滤油管。
d)油面距油箱顶部的空隙不得少于200mm或按照变压器厂规定数值。
e)注油后,要继续保持真空不少于4小时。
f)注油时各设备都要可靠接地。
其余安装详见作业指导书。
一.变压器安装主体方案
变压器油油样化验合格后,先进行变压器附件检查,然后进行变压器内部安装。由变压器厂家工代指导安装人员进行主变冷却器、升高座,套管、储油柜等附件的安装,同时进行变压器内部联线。最后进行变压器的抽真空、注油与补油等。
1.器身在大气中的暴露时间
a)器身在大气中暴露时间的计算方法规定为:起始时间为自打开油箱密封时间开始算起,终止时间为完成密封后开始抽真空的时刻。
c)套管安装前进行试验(由电气试验室负责安排),且试验数据要符合规程规范后才能进行安装。
d)套管由水平位置起吊时,要注意在吊带与套管瓷件相接触的部位垫上软纸板或棉布等物,防止吊带挤伤瓷件。在起吊过程中应避免使套管受到大的冲击,要使套管处于垂直状态,然后逐步调整套管的起吊方式和角度。
e)将套管升起后,沿升高座平行方向慢慢下落,就位时,需一名安装工在升高座上部严密监视,并调整套管与升高座的间隙。
7.瓦斯继电器安装
瓦斯继电器安装前必须经过有资质的单位校验,合格以后才能安装。将瓦斯继电器用M16的螺栓安装于油箱与储油柜之间。注意瓦斯继电器上的箭头指向储油柜。
压力释放阀安装
a)压力释放阀安装时要注意安装方向。
b)安装时阀盖和升高座内部要酒精白布擦拭干净,使之密封良好。
测温检测装置安装
a)安装之前必须校验,定值要根据业主提供数据进行整定。
b)使用一台25吨的汽车吊进行冷却器的吊装工作。
c)打开冷却器管路的运输盖板,检查冷却器片内部确认无锈蚀、积水及杂物后方能进行下一步安装。
d)起吊冷却器,调整使其处于直立状态,当发现内部有杂物时,在此状态下用干净的变压器油冲洗冷却器内部至干净,卸下变压器油箱壁及冷却器上的管接头盖板,将密封面用酒精清洗干净,进行冷却器与变压器的上、下联管的安装。

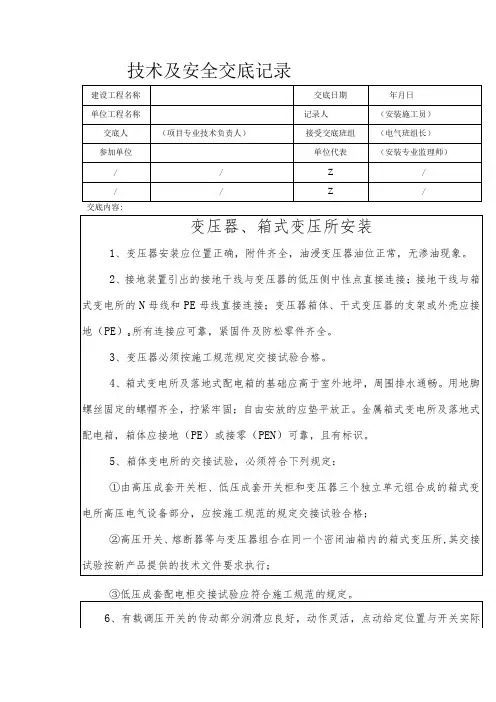

变压器、箱式变压所安装安全技术交底
4、箱式变电所及落地式配电箱的基础应高于室外地坪,周围排水通畅。用地脚螺丝固定的螺帽齐全,拧紧牢固;自由安放的应垫平放正。金属箱式变电所及落地式配电箱,箱体应接地(PE)或接零(PEN)可靠,且有标识。
5、箱体变电所的交接试验,必须符合下列规定:
①由高压成套开关柜、低压成套开关柜和变压器三个独立单元组合成的箱式变电所高压电气设备部分,应按施工规范的规定交接试验合格;
技术及安全交底记录
建设工程名称
交底日期
年月日
单位工程名称
记录人
(安装施工员)
交底人
(项目专业技术负责人)
接受交底班组
(电气班组长)
参加单位
单位代表
(安装专业监理师)//Z///
Z
/
交底内容:
变压器、箱式变压所安装
1、变压器安装应位置正确,附件齐全,油浸变压器油位正常,无渗油现象。
2、接地装置引出的接地干线与变压器的低压侧中性点直接连接;接地干线与箱式变电所的N母线和PE母线直接连接;变压器箱体、干式变压器的支架或外壳应接地(PE)o所有连接应可靠,紧固件及防松零件齐全。
11、箱式变电所的高低压柜内部接线完整、低压每个输出回路标记清晰,回路名称准确。
12、装有气体继电器的变压器顶盖,沿气体继电器的气流方向有1.0%~L5%的升高坡度。
②高压开关、熔断器等与变压器组合在同一个密闭油箱内的箱式变压所,其交接试验按新产品提供的技术文件要求执行;
③低压成套配电柜交接试验应符合施工规范的规定。
6、有载调压开关的传动部分润滑应良好,动作灵活,点动给定位置与开关实际位置一致,自动调节符合产品的技术文件要求。
7、绝缘件应无裂纹、缺损和瓷件瓷釉损坏等缺陷,外表清洁,测温仪表指示准确。

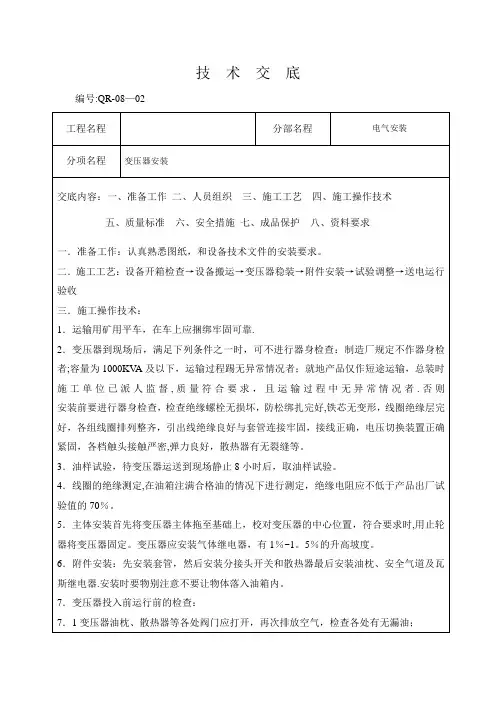

变压器安装技术交底
编号:QR-08—02
工程名程分部Leabharlann 程电气安装分项名程
变压器安装
交底内容:一、准备工作二、人员组织三、施工工艺四、施工操作技术
五、质量标准六、安全措施七、成品保护八、资料要求
一.准备工作:认真熟悉图纸,和设备技术文件的安装要求。
二.施工工艺:设备开箱检查→设备搬运→变压器稳装→附件安装→试验调整→送电运行验收
八.成品保护:
8.1设备在搬运和安装时应采取防振、防潮,防止框架变形和漆面受损等措施。
8.2设备运到现场后,暂不安装就位,应保持好其原有包装,存放在干燥的能避雨雪、风沙的场所。
8.3安装过程中,要注意对已完工项目及设备配件的成品保护,防止磕碰.
九.施工人员应做好施工记录。
接底人:
年月日
技术负责人
交底人
三.施工操作技术:
1.运输用矿用平车,在车上应捆绑牢固可靠.
2.变压器到现场后,满足下列条件之一时,可不进行器身检查:制造厂规定不作器身检者;容量为1000KVA及以下,运输过程踢无异常情况者;就地产品仅作短途运输,总装时施工单位已派人监督,质量符合要求,且运输过程中无异常情况者.否则安装前要进行器身检查,检查绝缘螺栓无损坏,防松绑扎完好,铁芯无变形,线圈绝缘层完好,各组线圈排列整齐,引出线绝缘良好与套管连接牢固,接线正确,电压切换装置正确紧固,各档触头接触严密,弹力良好,散热器有无裂缝等。
7.4分接头开关置于运行档位,并复测电阻值是否正常,带负荷调压装置指示应正确,动作试验不小于20次;
7.5变压器油漆应完整,如果局部脱落应补漆,套管及硬母线相色漆应正确;
7.6冷却器试运应正常,联动应正确,电源应可靠;
7.7变压器引出线连接应良好,相位、相序应符合要求;
安装变压器安全技术交底模板
一、工程名称:____________________二、工程部位:____________________三、工程编号:____________________四、日期:____________________五、交底内容:一、工程概况1. 变压器类型:____________________2. 变压器容量:____________________3. 变压器电压:____________________4. 变压器安装位置:____________________二、安全技术要求1. 人员安全(1)操作人员必须持证上岗,熟悉变压器安装操作规程。
(2)进入施工现场必须穿戴好个人防护用品,如安全帽、工作服、防护手套等。
(3)高空作业人员必须佩戴安全带,确保安全。
(4)操作人员不得酒后作业,不得疲劳作业。
2. 设备安全(1)变压器运输过程中,必须使用符合要求的运输工具,确保设备安全。
(2)变压器安装前,应对设备进行检查,确保设备完好无损。
(3)安装过程中,禁止使用损坏的工具和设备。
3. 施工现场安全(1)施工现场应设置安全警示标志,明确警示区域。
(2)施工现场应保持整洁,不得堆放杂物,防止绊倒事故发生。
(3)施工现场应配备消防器材,确保消防设施完好。
4. 操作安全(1)变压器吊装过程中,应确保吊装设备牢固可靠,吊装人员应佩戴安全带。
(2)变压器安装过程中,操作人员应遵守操作规程,确保安装质量。
(3)变压器安装完成后,应对设备进行检查,确保设备正常运行。
三、安全措施1. 施工前安全措施(1)对施工人员进行安全技术培训,提高安全意识。
(2)对施工现场进行安全检查,确保安全设施完善。
(3)制定应急预案,确保事故发生时能够迅速处理。
2. 施工中安全措施(1)严格按照操作规程进行施工,确保施工质量。
(2)加强施工现场安全管理,及时发现并消除安全隐患。
(3)加强施工人员安全教育,提高安全意识。
3. 施工后安全措施(1)对施工现场进行清理,确保安全。
变压器安装技术交底
①安装前彻底清楚变压器内外表面及基础杂物,移动变压器时做好防护措施以免碰坏。
②检查变压器进出线安全净距应符合GBJ149-1990有关规定
③变压器本体接地线用铜塑线BVR-120mm2压接牢固
交底人签名
交底日期
被交底人签名
2、变压器安装
把干式变用行车吊至进盘平台滚筒上,运至干式变基础旁,用撬棍就位。将干式变调整到设计要求尺寸位置,用线锤和钢片尺测量其垂直度,垂直度偏差必须符合规范要求。
干式变按设计要求尺寸就位后,应用弦线复测两台干式变水平偏差,水平偏差必须符合规范要求。如果水平偏差不满足要求时,则用撬棍移动干式变进行调整,直到水平偏差程
单位工程
变压器安装工程
分项工程
厂用变压器安装
部位
400伏低压配电室
图纸编号
26YG-F28238-D0401
内容:
1、变压器基础
干式变就位前,其基础型钢应清理干净,不得有杂物,槽钢焊接部位上平面应用磨光机磨平。干式变基础应有两个明显接地点与主接地网可靠连接。
变压器安装安全技术交底
1、上层油温超过85℃。
2、外壳漏油,油面变化,油位下降。
3、套管发生裂纹,有放电现象。
十四、变压器有下列情况时,应立即联系停电处理:
1、变压器内部响声很大,有放电声。
2、变压器的温度剧烈上升。
3、漏油严重,油面下降很快。
十五、变压器发生下列严重事故,应立即停电处理。
十八、运行变压器和备用变压器内的油,应按规定进行耐压试验和简化试验。
十九、备用变压器必须保持良好,准备随时投入运行。
交底人:被交底人:
1、变压器防爆管喷油、喷火,变压器本身起火。
2、变压器套管爆裂。
3、变压器本体铁壳破裂,大量向外喷油。
十六、变压器着火时,应首先打开放油门,将油放入油池,同时用二氧化碳、四氯化碳灭火器进行灭火。变压器及周围电源全部切断后用泡沫灭火机灭火,禁止用水灭火。
十七、出现轻瓦斯信号时应对变压器检查。如由于油位降低,油枕无油时应加油。如瓦斯继电器内有气体时,应观察气体颜色及时上报,并作相应处理。
五、大修后或所装变压器开始运行的48小时内,每班要进行两次检查。
六、变压器在异常情况下运行时(如油温高、声音不正常、漏油等)应加强监视,增加检查次数。
七、运行变压器应巡视和检查如下项目:
1、声音是否正常,正常运行有均匀的“嗡嗡”声。
2、上层油温不宜超过85℃。
3、有无渗、漏油现象,油色及油位指示是否正常。
3、油箱有无漏油和渗油现象,油面是否在油标所指示的范围内,油表是否畅通,呼吸孔是否通气,呼吸器内硅胶呈蓝色。
4、分接头开关位置是否正确,接触是否良好。
5、瓷套管应清洁,无松动。
三、电力变压器应定期进行外部检查,每周应有一次夜间检查。
主变压器安装技术交底
表C2-3主变压器安装技术交底记录编号:(四)质量及标准1.牵引变压器的装卸及运输必须按下列要求作充分调查,制定施工技术安全措施。
要了解道路及沿途桥梁、涵洞、沟道等的结构、宽度、坡度、转角及承重情况,如不满足要求应采取加固措施;调查沿途电力架空线、通讯线等高空障碍物的情况;了解装、卸车地点的环境、超重能力及地面坚实程度。
2.设备到达现场后应及时进行外观检查:油箱及所有附件应齐全无锈蚀机械损伤,密封应良好;油箱箱盖或钟罩法兰及封扳的联接螺栓应齐全,坚固应良好;变压器内的气压正常。
3.向变压器注油从下部油阀进油,注油速度不宜大于100L/min 。
110KV 及以上的变压器宜采用真空注油,空气相对湿度不超过75%,但不宜在雨天或雾天进行。
4.施工技术和标准参照《高速铁路电力牵引供电工程细部设计和工艺质量标准》和相关工序进行施工作业。
(五) 其他应注意事项1. 器身漆层完整无锈蚀,附件及配件数量齐全与装箱单相符。
2. 器身内及随产品附带的绝缘油应取样进行简化分析及耐压强度试验。
外购绝缘油在使用前应与器身内的绝缘油进行混油试验。
高低压套管绝缘电阻和交流耐压及非纯瓷套管介质损耗角正切值和电容值的试验检查。
气体继电器的绝缘电阻和交流耐压试验及油流速度校验;信号温度计的测温范围及测温精度校验。
散热器和热力过滤器的清洁冲洗及油密检查。
3. 主变压器、电抗器的型号、规格应符合设计规定,油位正常,相色标志正确。
4. 变压器安装后的油位指示正常,器身本体、附件及阀门不应渗油,所有阀门的开闭灵活、位置指示正确,冷却装置及测温装置的动作准确、可靠。
(六) 安全与环保安装散热器 安装净油器 安装油枕补充注油 工作收尾 安装气体继电器安装高压套管 安装配线安装防爆筒或压力释放阀 安装温度计 施工准备 安装呼吸器。
高低压柜变压器安装安全技术交底模板
一、交底对象本交底针对参与高低压柜变压器安装施工的所有人员,包括施工人员、技术管理人员及监督人员。
二、交底内容1. 施工前准备- 施工人员应熟悉变压器及高低压柜的安装规范、技术要求和安全操作规程。
- 检查施工材料、工具、设备是否齐全,符合施工要求。
- 对施工场地进行安全检查,确保施工环境安全。
2. 变压器安装- 变压器基础应稳固,基础表面平整,无裂缝、凹凸不平等缺陷。
- 变压器运输过程中,应使用专用运输工具,防止变压器损坏。
- 安装变压器前,应对变压器进行检查,确保无损坏、漏油等异常情况。
- 变压器安装时,应确保其中心线与基础中心线一致,误差不超过±10mm。
- 变压器安装后,应进行油位检查和油质分析,确保变压器正常运行。
3. 高低压柜安装- 高低压柜基础应稳固,表面平整,无裂缝、凹凸不平等缺陷。
- 高低压柜运输过程中,应使用专用运输工具,防止柜体损坏。
- 安装高低压柜前,应对柜体进行检查,确保无损坏、变形等异常情况。
- 高低压柜安装时,应确保柜体垂直,误差不超过±1°。
- 柜体安装完成后,应进行电气试验,确保柜体绝缘性能良好。
4. 接线施工- 接线施工前,应熟悉电气接线图,确保接线正确。
- 接线过程中,应使用合格的电气材料,确保接线质量。
- 接线时,应严格遵守操作规程,防止触电事故发生。
- 接线完成后,应进行电气试验,确保接线无误。
5. 安全注意事项- 施工人员应佩戴安全帽、安全带等个人防护用品。
- 施工现场应设置安全警示标志,防止无关人员进入。
- 高处作业时,应使用安全梯、安全绳等安全设施。
- 严禁酒后作业、疲劳作业。
- 电气设备操作时,应确保设备接地良好,防止触电事故发生。
三、交底要求1. 施工人员应认真听取交底内容,确保理解并掌握安全操作规程。
2. 施工过程中,如遇特殊情况,应立即停止施工,并及时报告上级管理人员。
3. 施工结束后,应对施工现场进行清理,确保无安全隐患。
主变压器安装安全技术交底模板
一、交底目的为确保主变压器安装工程的安全顺利进行,提高施工人员的安全意识,预防事故发生,特制定本安全技术交底。
二、工程概况1. 工程名称:[工程名称]2. 工程地点:[工程地点]3. 施工单位:[施工单位]4. 监理单位:[监理单位]5. 设计单位:[设计单位]三、主变压器安装技术要求1. 变压器应符合设计要求,铭牌、容量、规格、型号等技术数据齐全。
2. 变压器附件、备件齐全,并有出厂合格证及技术文件。
3. 变压器安装环境应符合厂家要求,房间清洁,无其他非建筑结构的贯通设施,屋顶防水。
4. 变压器基础设施应满足负荷、防震、底部通风等要求。
5. 室内通风、消防设施应符合规范要求,通风管道应密封良好,其他管道和孔洞也应密封,防止小动物误入。
四、安全技术措施1. 人员安全:(1)进入施工现场人员必须戴好安全帽,高空作业人员必须佩戴安全带,并做到高挂低用及系牢固。
(2)经医生检查认为不适宜高空作业的人员,不得进行高空作业。
(3)施工人员应进行安全教育培训,提高安全意识。
2. 施工安全:(1)变压器搬运、吊装过程中,必须使用合适的吊装设备,确保设备平稳、安全。
(2)变压器安装前,应检查基础是否符合要求,确保基础牢固、平整。
(3)变压器安装过程中,严禁使用损坏的工具、设备。
(4)变压器安装完成后,应进行试运行,确保设备正常运行。
3. 环境保护:(1)施工过程中,严禁乱扔垃圾,保持施工现场清洁。
(2)施工过程中,严禁排放有害气体、废水,确保环境安全。
五、安全技术交底1. 施工单位应组织所有参与主变压器安装的施工人员进行安全技术交底。
2. 交底内容应包括:工程概况、技术要求、安全技术措施等。
3. 交底过程中,施工人员应认真听取,如有疑问,应及时提出。
4. 施工单位应确保安全技术交底记录完整、规范。
六、注意事项1. 施工过程中,施工人员应严格遵守安全技术措施,确保自身和他人的安全。
2. 施工单位应加强对施工现场的安全管理,定期检查施工安全状况。
(完整版)变压器安装安全技术交底
5.起吊及回落各附件过程要缓慢,四角用拉绳拉稳大罩。
6.主变作业要注意防滑,高空作业必须使用安全绳。
7.安装完散热片后,安装油枕。起吊离地10MM后检查四根钢丝绳无异常后再缓慢起吊,安装。上螺栓时必须对角、对称轮流紧固。
8.安装完油枕后,安装主变升高座及高低压套管。在安装升高座及高低压套管时先在地面对升高座及高低压套管进行电气试验,试验合格后吊装升高座安装。安装时工作人员身上物品必须放出,带好安全帽。拆除盖板的螺栓必须放在不能掉进油箱及不影响工作人员工作的地方。开盖后,检查密封圈是否完好,放好密封圈后,将引出线穿过升高座,将升高座缓慢落下,对位后上紧螺栓。安装时一定要小心不能让物品掉到本体油箱内。
8
物体打击
吊装下方不得站人,作业人员应听从统一指挥。被吊件的四角应系缆绳并指定专人控制。使用合格的吊具,
10
使用梯子不当造成摔伤
梯子必须放置稳固,由专人扶持或专梯专用。上下梯子和变压器本体时须清除鞋底的油污
11
主变芯部检查缺氧窒息
未经充分排氮,箱内含氧未达到18%以上时,人员不得入内。进入变压器前打开上下入口,增加空气对流,必要时用干燥空气换气、禁止用氧气。
9.安装完升高座后,安装高压侧出线套管。吊装高压套管时必须用尼龙带。放好密封圈后,用导绳将主变高压侧引出线接住并引出。套管安装好后,将引出线碗盖上紧,并上好本体接线端。安装时一定要小心不能让物品掉到本体油箱内。
10.安装低压侧出线套管。安装低压出线套管时,拆除的螺栓必须小心拿出。由有经验的人安装。使用的工器具必须用绳子套住以防掉落本体油箱。套管引出线与本体接线端螺栓必须上紧。
4、附件的安装包括调压机构、冷却装置、储油柜、升高座、套管、气体继电器、控制箱等,应在厂家指导下和按照说明书进行安装。
变压器安装技术交底
变压器安装技术交底一、前言在变电站建设、维护中,变压器是重要的电气设备之一。
变压器的正确安装是保障变电站安全、可靠运行的基础之一。
本文将全面介绍变压器安装技术交底的内容。
二、安装前的准备工作在变压器安装前,需要做好以下准备工作:1.确定变压器放置位置:变压器应放在坚固平稳的地面上,并且在变压器上方应保证有足够的空间,便于维护和维修。
2.确定安装地面:安装地面应符合地基基础设计要求,地面应平整、坚固、排水良好。
3.准备用户送电设备:根据变压器参数进行配套选择,如变压器的电缆、隔离开关等等。
三、安装前的检查在实际安装前,需要做好以下检查工作:1.检查变压器本身:包括变压器的绝缘状况、机械强度是否符合要求等。
2.检查变压器附件:包括油箱、隔离刀闸、电流互感器等等,检查是否齐全,机械强度是否符合要求等。
3.外观检查:检查是否存在受损、开裂、松动等等外观不良情况。
四、变压器安装步骤1.全部解包:卸下变压器外包装、保护罩等,取出吊具、支架等。
2.将变压器吊杆固定在变压器顶棚上:定好造型板和下横梁,注意周围人员的安全。
3.吊起变压器:根据变压器吊点,使用吊具将变压器悬吊在吊杆上。
4.定位吊杆:将吊杆调整至位置标准,并进行卡紧。
5.定位变压器:依靠吊杆或支架,把变压器精确定位,进行过度调整。
6.确定接地方式:根据现场情况选定接地方式,并将所有接地物品牢靠接地。
五、变压器安装后的检测在实际安装后,还需要做好检测工作:1.机械特性检测:检测包括变压器的噪声、振动、轮廓尺寸等等。
2.电气特性检测:检测变压器的绝缘机械强度、绕组电阻、短路阻抗、局部放电等等参数。
3.油指标检测:油质量符合要求,油中水分、气体等指标含量低于标准。
六、安全注意事项在变压器安装过程中,需要遵守以下安全注意事项:1.保证现场的安全:变压器安装施工现场要进行严格保护,防止周围地质松软病情状况等不安全因素。
2.保证安全隔离:变压器在施工过程中需要保证与外界的安全隔离,避免因外界电气故障等问题影响变压器安装。
