风电商业运行前监督检查 要点

商业运行前监督检查4.1 建设单位质量行为的监督检查4.1.1 取得了当地消防主管部门同意使用的书面材料。

查消防验收报告或备案文件4.1.2 组织完成建筑、安装、调试项目的验收。

查建筑、安装和调试专业工程质量验收记录4.1.3 组织完成机组考核试运验收工作。

查工程整套启动试运验收鉴定书4.1.4 机组启动试运过程中发现的不符合项处理完毕并验收签证。

查试运过程中的问题记录和闭环资料4.1.5 移交生产遗留的主要问题已制订实施计划并采取相应的措施。

查移交生产遗留问题记录及整改措施4.1.6 完成工程项目的工程建设强制性条文实施情况总结。

查工程项目的工程建设强制性条文实施情况总结(汇总表)4.1.7 已办理移交生产签证。

查工程移交生产验收交接书4.1.8 质量监督各阶段提出的问题闭环整改完成。

查各阶段电力工程质量监督检查整改回复单4.2 设计单位质量行为的监督检查4.2.1 对机组启动试运过程中发现的设计问题提出修改或处理意见。

查启动试运发现问题清单4.2.2 编制设计更改文件汇总清单。

查设计更改文件汇总清单4.2.3 工程建设标准强制性条文实施记录完整。

4.2.4 完成工程设计质量检查报告,确认工程质量是否达到设计要求。

查工程设计质量检查报告4.3 监理单位质量行为的监督检查4.3.1 施工、调试项目质量验收完毕。

查单位工程质量验收记录查调试报告及报审资料4.3.2 机组启动试运期间发现的主要不符合项的整改已验收合格。

查试运期间问题记录台账及支撑材料4.3.3 质量问题台帐闭环完整。

查质量问题及处理记录台账4.3.4 工程建设标准强制性条文检查记录完整。

4.3.5 完成工程质量评估报告,确认工程质量验收结论。

查工程质量评估报告(总监编、单位技审批)4.4 施工单位质量行为的监督检查4.4.1 机组启动试运期间的不符合项处理完毕。

查试运期间问题记录及闭环资料4.4.2 编制完成主要遗留问题的处理方案及实施计划。

查遗留问题处理方案及实施计划(遗留问题处理方案已编制,实施计划可行)4.4.3 工程建设标准强制性条文实施记录完整。

4.4.4 完成工程质量自查报告,确认施工质量是否符合设计和规程、规范规定。

查工程质量自查报告4.5 调试单位质量行为的监督检查4.5.1 机组启动试运期间发现的主要不符合项处理完毕。

查试运期间问题记录及闭环资料(不符合项记录完整,问题已闭环)4.5.2 完成机组试运期间调整试验项目的验收签证。

查调试试验验收签证4.5.3 工程建设标准强制性条文实施记录完整。

查强制性条文执行记录4.5.4 完成机组启动试运调试报告,确认调试质量是否符合设计和规程、规范规定。

查机组启动试运行调试报告4.6 生产运行单位质量行为的监督检查4.6.1 生产运行管理正常。

查生产运行单位组织机构设置文件查生产运行管理台账查维护记录4.6.2 机组运行正常,历史数据显示正确,运行记录齐全。

查商业运行前机组运行记录查商业运行前试验记录(机组整套启动的各项试验报告、性能试验报告)4.6.3 现场标识、挂牌、警示齐全完整。

查看现场标识、标牌、警示标志5 工程实体质量的监督检查5.1 土建专业和运行环境的监督检查5.1.1 风机基础和升压站等建(构)筑物沉降均匀、沉降观测点保护完好,观测记录、曲线和成果符合规范要求。

基础、构筑物无明显开裂、塌陷、倾斜、不均匀沉降等现象沉降观测点齐全无锈蚀和损伤,保护措施完善沉降观测成果资料5.1.2 升压站主要建(构)筑物主体结构安全稳定。

主体无明显裂纹、倾斜,地面无塌陷主体结构实体检测报告:(混凝土强度、钢筋保护层厚度、结构位置与尺寸偏差检查内容齐全)5.1.3 消防器材定期检验合格、定置管理。

消防器材定期检验及维护记录配置齐全5.1.4 墙面、地面等无开裂、无沉降。

5.1.5 屋面、墙面无渗漏。

5.1.6 通风与空调系统运行正常。

:验收记录、试验记录、检查记录等5.1.7 给水、排水与供暖系统运行正常,无渗漏。

查运行记录5.1.8 智能建筑系统功能满足要求。

查系统检测报告5.1.9 场区道路畅通、排水设施齐全,5.1.10 升压站区域场地排水畅通,电缆沟道无积水、盖板齐全。

5.1.11 挡土墙护坡稳定,排水满足要求。

挡墙无变形、开裂,护坡无渗水、无滑移裂缝,排水设施齐全5.1.12 运行环境符合规定,无建筑遗留物。

机舱、塔架各层平台、塔底清洁,安全警示标识齐全风机走梯、栏杆固定牢固、齐全风机安全防护设施、机舱逃生装置配置齐全5.2 机务专业的监督检查5.2.1 风机整体外观质量良好,防腐蚀性能符合设计要求。

防腐漆层完好,表面均匀、平整,外观质量良好5.2.2 各段塔架法兰结合面接触良好,高强度螺栓紧固力矩符合要求,塔架攀登设施安装可靠。

结合面外观密实,接触良好高强度螺栓外观无损伤、锈蚀,紧固标记规范查高强度螺栓连接验收资料(高强度螺栓连接副质量证明文件、高强度螺栓进场抽检报告、扭矩扳手检定证书等齐全、规范,各连接部位高强度螺栓初拧扭矩、终拧扭矩符合设计,记录完整5.2.3 风力发电机组齿轮箱、发电机及轴系振动值满足要求。

风力发电机各部位振动值均在产品技术要求或设计允许范围内查定期维护记录5.2.4 风力发电机运行无异音。

:定期巡检记录齐全,检查项目及异常情况处理记录完整5.2.5 风力发电机组液压系统、齿轮箱及其他润滑、冷却系统无渗漏,油位、油温正常。

齿轮箱、液压系统、冷却系统无渗漏,油(或水)位、油(或水)压、油(或水)温等显示正常,液压软管与各部位无摩擦5.2.6 通风及加热等系统运行正常。

通风及加热系统温度、湿度开关参数设置与产品技术要求或设计值一致5.2.7 风力发电机组防雷设施满足要求。

每台机组的防雷设施完整,接地连接可靠,接地线无损伤、锈蚀风电机组防雷设施检测报告5.2.8 风力发电机组标识、标牌统一、齐全。

、标牌齐全且统一,标识类型、图形符号、名称、设置范围和地点等规范5.3 电气专业的监督检查5.3.1 风机数量及容量与设计规模一致,风力发电机运行正常,发电机温度、电量等参数正常。

查看监控系统:发电机电压、电流、频率、有功及无功出力、功率因数等显示正常发电机定子温度、转子温度、轴承温度、冷却介质温度等符合产品技术条件的规定发电机各监测部位振动值符合产品技术条件规定5.3.2 偏航、变桨系统电机温度、电流在制造厂规定范围之内。

偏航系统、变桨系统电机温度、电流显示正常5.3.3 箱式变压器运行正常,油位、温度符合要求,无渗油现象。

断路器(或负荷开关)分、合闸指示正确。

查看箱式变压器油位及绕组温度、油面温度显示正常,有无渗油痕迹断路器(或负荷开关)位置显示与实际一致5.3.4 主变压器绕组及油面温度、油位等参数正常,无渗油现象;冷却装置运行正常,有载调压装置自动投切可靠。

油面温度、绕组温度、油位显示正常,有无渗油痕迹变压器油定期检测报告5.3.5 高压电器(GIS、断路器、隔离开关、互感器、避雷器等)外观清洁,无渗漏油(气)现象,压力、油位指示正常;断路器分、合闸指示正确。

查阅风电场240h试运行期间运行记录5.3.6 无功补偿装置能按各种运行工况需要进行投、退,满足系统要求。

无功补偿装置运行参数显示正常5.3.7 场(站)用配电系统运行正常,备用电源自动投入装置状态良好。

查运行记录:(工作电源失电后,备用电源可自动投入签字规范)5.3.8 直流系统、UPS装置运行正常。

UPS装置输出电压、频率指示正常,监控系统无报警信息查UPS装置定期切换试验记录5.3.9 电缆终端、设备连接部位无发热、放电现象。

查阅运行记录(电缆终端、设备连接部位、引线接头、母线等定期带电测温数据完整)5.3.10 电气设备命名及编号、直埋电缆敷设路径、带电安全警示等标识标牌正确齐全。

升压站一次设备命名、编号、相色等正确并粘贴齐全,配电盘柜前、后标识一致。

带电设备已悬挂安全警示牌,并与非带电设备有效隔离5.4 架空集电线路专业的监督检查5.4.1 绝缘子串无明显损伤。

查看绝缘子串绝缘子串无明显受力、歪斜现象,表面光滑,无裂纹、缺损等缺陷5.4.2 基面排水畅通。

防坍塌的措施符合设计,无积水现象5.4.3 各类标识符合要求。

线路名称或代号、杆塔号、相位、航行障碍标志、杆塔接地等标识齐全、清晰、醒目5.5 电缆(海缆)集电线路专业监督检查5.5.1 电缆敷设路径符合设计要求,路径标识齐全。

电缆线路路径标识齐全、牢固电缆敷设记录、隐蔽检查验收签证、直埋电缆实际敷设路径图及验收签证齐全5.5.2 电缆终端、接头安装牢固,无过热及放电现象。

电缆终端、接头固定牢固,无变形、过热、放电等现象查阅风电场运行记录内容:电缆终端、接头带电测温数据完整5.5.3 电缆线路名称标识齐全,电缆相色正确。

电缆终端线路名称标识齐全、相色标识正确5.6 调整试验的监督检查5.6.1 风力发电机组的出厂调试质量文件齐全。

查阅风机技术档案:(每台机组技术档案完整,检测与试验报告、合格证件、低电压穿越试验报告等出厂质量证明文件)5.6.2 风力发电机组的控制功能正常,动作准确可靠。

查阅验风机调试报告内容:控制功能的检查和试验项目齐全,试验数据完整5.6.3 风力发电机组的安全保护功能正常,动作准确可靠。

查验风机安全保护功能风机调试报告5.6.4 风电场中央监控、远程监控系统运行正常。

查光纤测试报告5.6.5 保护定值设置正确,软件版本符合要求。

风机保护定值设置风机保护定值与制造厂提供的保护定值清单一致5.6.6 风力发电机组的各项性能技术指标符合设计及合同要求。

查验机组性能指标可利用率和功率特性机组性能考核报告5.6.7 风力发电机组涉网试验合格。

查看电能质量监测设备查阅机组涉网试验报告5.6.8 电能质量符合要求。

查看电能质量监测设备5.6.9 风力发电机组调试报告、试运行记录齐全,启动试运验收签证完成。

在监控系统调取风机试运行期间历史信息和数据,风机故障率、发电小时数、实际功率曲线、可利用率、异常数据查机组归档文件内容:调试报告、240h试运行记录、启动试运行验收签证、预验收文件等应齐全、完整,6 质量监督检测6.0.1 开展现场质量监督检查时,应重点对下列项目的检测试验报告进行查验。

(1)室内环境检测;查室内环境检测报告(2)设备噪声。

查设备噪声测定报告。

合集下载

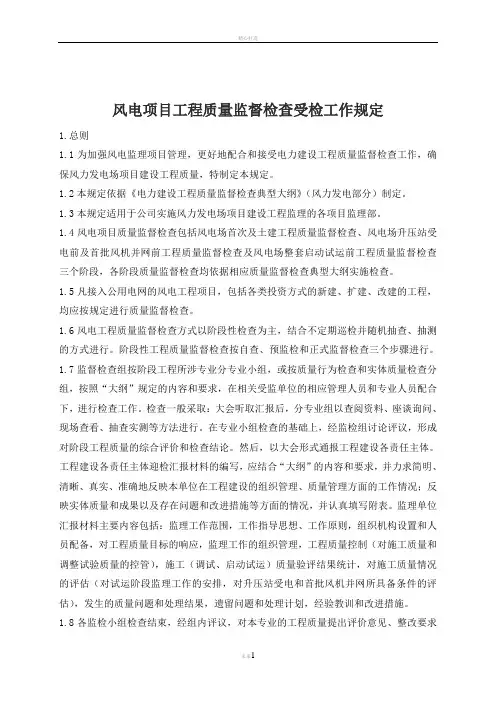

风电项目工程质量监督检查受检工作规定

风电项目工程质量监督检查受检工作规定

风电项目工程质量监督检查受检工作规定1.总则1.1为加强风电监理项目管理,更好地配合和接受电力建设工程质量监督检查工作,确保风力发电场项目建设工程质量,特制定本规定。

1.2本规定依据《电力建设工程质量监督检查典型大纲》(风力发电部分)制定。

1.3本规定适用于公司实施风力发电场项目建设工程监理的各项目监理部。

1.4风电项目质量监督检查包括风电场首次及土建工程质量监督检查、风电场升压站受电前及首批风机并网前工程质量监督检查及风电场整套启动试运前工程质量监督检查三个阶段,各阶段质量监督检查均依据相应质量监督检查典型大纲实施检查。

1.5凡接入公用电网的风电工程项目,包括各类投资方式的新建、扩建、改建的工程,均应按规定进行质量监督检查。

1.6风电工程质量监督检查方式以阶段性检查为主,结合不定期巡检并随机抽查、抽测的方式进行。

阶段性工程质量监督检查按自查、预监检和正式监督检查三个步骤进行。

1.7监督检查组按阶段工程所涉专业分专业小组,或按质量行为检查和实体质量检查分组,按照“大纲”规定的内容和要求,在相关受监单位的相应管理人员和专业人员配合下,进行检查工作。

检查一般采取:大会听取汇报后,分专业组以查阅资料、座谈询问、现场查看、抽查实测等方法进行。

在专业小组检查的基础上,经监检组讨论评议,形成对阶段工程质量的综合评价和检查结论。

然后,以大会形式通报工程建设各责任主体。

工程建设各责任主体迎检汇报材料的编写,应结合“大纲”的内容和要求,并力求简明、清晰、真实、准确地反映本单位在工程建设的组织管理、质量管理方面的工作情况;反映实体质量和成果以及存在问题和改进措施等方面的情况,并认真填写附表。

监理单位汇报材料主要内容包括:监理工作范围,工作指导思想、工作原则,组织机构设置和人员配备,对工程质量目标的响应,监理工作的组织管理,工程质量控制(对施工质量和调整试验质量的控管),施工(调试、启动试运)质量验评结果统计,对施工质量情况的评估(对试运阶段监理工作的安排,对升压站受电和首批风机并网所具备条件的评估),发生的质量问题和处理结果,遗留问题和处理计划,经验教训和改进措施。

风电场工程质量监督检查大纲

风电场工程质量监督检查大纲

风电场工程质量监督检查大纲一、背景介绍风电场工程是指利用风能进行电力发电的项目,是可再生能源领域的重要组成部分。

为了保证风电场工程的质量和安全可靠性,需要进行全面的质量监督检查工作。

本文档旨在提供风电场工程质量监督检查的大纲,为相关工作提供指导。

通过质量监督检查,保障风电场工程的质量和安全,确保其正常运行并符合相关法规和规范的要求。

具体目的包括但不限于以下几个方面: 1. 检查风电场工程施工过程中的关键节点和重要工序,确认其符合设计要求和合同约定; 2. 发现和及时纠正施工中出现的质量缺陷和安全隐患; 3. 检查风电场工程施工单位的质量控制体系和监理单位的监督管理措施是否落实; 4. 提高风电场工程的运行效率和可靠性,延长其使用寿命。

风电场工程质量监督检查内容应包括但不限于以下几个方面: 1. 基础设施:检查风机基础的设计、施工和验收情况,包括基础的混凝土浇筑质量和验收标准、土质改良的工艺和材料、钢筋的布置和焊接质量等; 2. 风机塔筒:检查塔筒的制造、施工和安装情况,包括焊接接头的质量、制造材料的检验、塔筒的垂直度和倾斜度等; 3. 风机叶片:检查叶片的制造、运输和安装情况,包括叶片的结构强度、叶片跳跃频率和振动情况等;4. 风机机组:检查机组的制造、调试和运行情况,包括发电机的绝缘电阻、变桨系统的工作可靠性、齿轮箱和润滑系统的运行温度和压力等;5. 输电线路:检查风电场的电气设备和输电线路的设计、施工和验收情况,包括电缆的敷设和绝缘检测、杆塔的验收标准和抗风性能等; 6. 安全设施:检查风电场的安全设施的设置和使用情况,包括灭火器的配置和检查、风机下塔吊装备和限制区域的标识等。

四、监督检查流程风电场工程质量监督检查流程应包括但不限于以下几个步骤: 1. 制定监督计划:根据工程施工进度和重点环节,制定监督检查计划,明确监督检查的时间、地点和内容; 2. 验证资料准备:检查施工单位和监理单位提供的相关资料,包括设计文件、质量控制方案和施工记录等; 3. 现场检查:对风电场工程的关键节点和重要工序进行现场检查,检查质量和安全措施的执行情况,采集相关数据和样品; 4. 检查记录和报告:将检查过程中发现的问题和意见整理成检查记录和报告,明确问题的性质、原因和整改措施;5. 整改追踪:跟踪整改措施的落实情况,对整改后的效果进行评估和确认; 6. 检查结果汇总:将监督检查结果进行总结和汇总,形成监督报告,上报相应部门或单位。

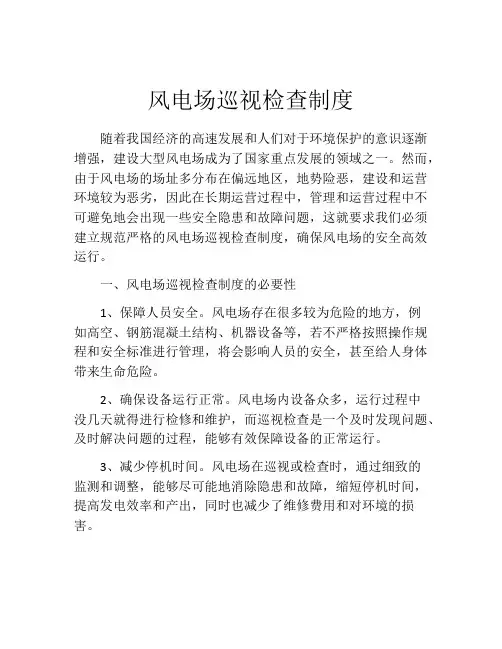

风电场巡视检查制度

风电场巡视检查制度

风电场巡视检查制度随着我国经济的高速发展和人们对于环境保护的意识逐渐增强,建设大型风电场成为了国家重点发展的领域之一。

然而,由于风电场的场址多分布在偏远地区,地势险恶,建设和运营环境较为恶劣,因此在长期运营过程中,管理和运营过程中不可避免地会出现一些安全隐患和故障问题,这就要求我们必须建立规范严格的风电场巡视检查制度,确保风电场的安全高效运行。

一、风电场巡视检查制度的必要性1、保障人员安全。

风电场存在很多较为危险的地方,例如高空、钢筋混凝土结构、机器设备等,若不严格按照操作规程和安全标准进行管理,将会影响人员的安全,甚至给人身体带来生命危险。

2、确保设备运行正常。

风电场内设备众多,运行过程中没几天就得进行检修和维护,而巡视检查是一个及时发现问题、及时解决问题的过程,能够有效保障设备的正常运行。

3、减少停机时间。

风电场在巡视或检查时,通过细致的监测和调整,能够尽可能地消除隐患和故障,缩短停机时间,提高发电效率和产出,同时也减少了维修费用和对环境的损害。

4、提高管理水平。

风电场巡视检查制度可以落实企业的责任和义务,强化管理意识,规范操作流程,促进技术革新,有利于提高企业管理水平和员工工作水平。

二、制定风电场巡视检查制度应遵循的原则1、安全原则。

对于风电场巡视检查过程中涉及到的人员和设备都应该有严格的安全措施,确保巡视和检查的过程不发生安全事故。

2、预防为主原则。

巡视检查的目的是为了找到设备运行中存在的问题,因此,巡视检查应该定期开展,以预防为主,尽早发现隐患和故障,避免事故的发生。

3、科学性原则。

制定巡视检查制度时需要考虑到技术标准和科学方法,确保巡视检查方案的科学性和操作性。

4、连续性原则。

风电场巡视检查工作是一个连续的过程,这个过程不应该中断。

从巡视到解决问题的过程应该是一个紧密的整合的过程,需要不断完善和更新。

三、风电场巡视检查制度应包含的方面1、巡视方案制定。

根据风电场的实际情况,制定相应的巡视方案。

《风力发电工程质量监督检查大纲》

《风力发电工程质量监督检查大纲》

风力发电工程质量监督检查大纲国家能源局发布总目录前言第1部分首次监督检查第2部分风力发电机组工程第1节点地基处理监督检查第2节点塔筒吊装前监督检查第3节点机组启动前监督检查第3部分升压站工程第1节点地基处理监督检查第2节点主体结构施工前监督检查第3节点建筑工程交付使用前监督检查第4节点升压站受电前监督检查第4部分商业运行前监督检查前言为贯彻落实《建设工程质量管理条例》和电力建设工程质量安全管理有关规定,进一步规范风力发电工程质量监督检查工作,保障工程建设质量,根据国家能源局2015年工作计划,电力工程质量监督总站组织编制了《风力发电工程质量监督检查大纲》(以下简称《大纲》)。

本《大纲》共包括以下4部分:——第1部分首次监督检查——第2部分风力发电机组工程第1节点地基处理监督检查第2节点塔筒吊装前监督检查第3节点机组启动前监督检查——第3部分升压站工程第1节点地基处理监督检查第2节点主体结构施工前监督检查第3节点建筑工程交付使用前监督检查第4节点升压站受电前监督检查——第4部分商业运行前监督检查一、编制说明(一)主要编制依据《建设工程质量管理条例》国务院令第279号《建设工程质量检测管理办法》建设部令第141号国务院《贯彻实施质量发展纲要2015年行动计划》《电力安全生产监督管理办法》(发改委2015年第21号令)《电力建设工程施工安全监督管理办法》(发改委2015年第28号令)《国家能源局关于加强电力工程质量监督工作的通知》(国能安全[2014]206号)《工程建设标准强制性条文》(电力工程部分)《建筑工程施工质量验收统一标准》(GB 50300)《建设工程监理规范》(GB 50319)《建设工程项目管理规范》(GB/T 50326)《电力建设工程监理规范》(DL/T 5434)(二)指导思想和编制原则按照依法依规、精简程序、强化监管的指导思想,本《大纲》的编制遵循了以下原则:1.以工程建设标准强制性条文为依据,强调监督检查依法依规的原则。

风电场整套启动试运前质量监督检查汇报材料(2020年九月整理).doc

风电场整套启动试运前质量监督检查汇报材料(2020年九月整理).doc

大唐宜阳木兰沟风电场工程商业运行前工程质量监督检查汇报材料大唐宜阳风力发电有限责任公司二〇一八年四月各位领导、各位专家:热烈欢迎各位领导、专家在百忙之中莅临大唐宜阳木兰沟风电场,进行质量监督检查!大唐木兰沟项目部、监理部对此次监督检查做好了自查和整改工作。

下面,我就工程建设有关情况汇报如下:一、工程概况大唐宜阳木兰沟风电场是大唐集团在洛阳地区开发建设的第一个风电项目,工程选址位于宜阳县南部白杨镇、樊村镇、赵堡乡和锦屏镇境内的山地区域。

升压站位于白杨镇石板沟村境内。

风电场设计安装24台2.0MW风机,总容量48MW;新建一座110KV升压站。

送出线路自木兰沟升压站接至白杨镇境内的电网110KV 紫魁线,最终送至宜阳县城西南的紫云变,新建线路约4.5Km。

二、工程建设组织机构业主单位:大唐宜阳风力发电有限责任公司设计单位:中国水电顾问集团华东勘测设计研究院有限公司监理单位:甘肃华研水电咨询有限公司风电场道路工程:三门峡市天鸿市政工程有限责任公司风机基础及升压站工程:中国能建甘肃工程有限公司集电线路工程:中国能建西北电力建设工程有限公司风机吊装工程:上海腾发建筑工程有限公司风机调试单位:沈阳华创风能有限公司检测机构:河南省豫翔工程检测有限公司三、工程管理目标1、工程总体目标:创建大唐集团“安全文明施工样板工地”,创建大唐集团“工期短、造价低、质量优、效益好”的精品工程,高水平达标投产。

2、质量目标:(1)风电场平均可利用率第一年≥97%、第二至五年≥98%。

单台机组年平均可利用率≥96%。

(2)单台风机实际功率曲线与设计功率曲线的一致性偏差小于3%。

(3)单位、分部、分项工程一次验收合格率100%,质量评价得分均在90分及以上。

(4)钢筋及焊接全过程可控在控,记录规范,可进行100%追溯。

(5)混凝土全过程质量在控,可进行100%追溯;混凝土生产质量水平优良,水平优良级>50%,且消灭差级;各批次混凝土强度评定合格率100%。

风力发电工程质量监督检查大纲

风力发电工程质量监督检查大纲

风力发电工程质量监督检查大纲风力发电工程质量监督检查大纲国家能源局总目录前言第1部分首次监督检查第2部分风力发电机组工程第 1 节点地基处理监督检查第 2 节点塔筒吊装前监督检查第 3 节点机组启动前监督检查第3部分升压站工程第 1 节点地基处理监督检查第 2 节点主体结构施工前监督检查第 3 节点建筑工程交付使用前监督检查第 4 节点升压站受电前监督检查第4部分商业运行前监督检查前言为贯彻落实《建设工程质量管理条例》和电力建设工程质量安全管理有关规定,进一步规范风力发电工程质量监督检查工作,保障工程建设质量,根据国家能源局 2015 年工作计划,电力工程质量监督总站组织编制了《风力发电工程质量监督检查大纲》(以下简称《大纲》)。

本《大纲》共包括以下 4 部分:——第1部分首次监督检查——第2部分风力发电机组工程第 1 节点地基处理监督检查第 2 节点塔筒吊装前监督检查第 3 节点机组启动前监督检查——第3部分升压站工程第 1 节点地基处理监督检查第 2 节点主体结构施工前监督检查第 3 节点建筑工程交付使用前监督检查第 4 节点升压站受电前监督检查——第4部分商业运行前监督检查一、编制说明(一)主要编制依据《建设工程质量管理条例》国务院令第 279 号《建设工程质量检测管理办法》建设部令第 141 号国务院《贯彻实施质量发展纲要 2015 年行动计划》《电力安全生产监督管理办法》(发改委 2015 年第 21 号令)《电力建设工程施工安全监督管理办法》(发改委 2015 年第 28 号令)《国家能源局关于加强电力工程质量监督工作的通知》(国能安全[2014]206 号)《工程建设标准强制性条文》(电力工程部分)《建筑工程施工质量验收统一标准》(GB 50300)《建设工程监理规范》(GB 50319)《建设工程项目管理规范》(GB/T 50326)《电力建设工程监理规范》(DL/T 5434)(二)指导思想和编制原则按照依法依规、精简程序、强化监管的指导思想,本《大纲》的编制遵循了以下原则:1.以工程建设标准强制性条文为依据,强调监督检查依法依规的原则。

风电场整套启动试运前质量监督检查汇报材料

大唐宜阳木兰沟风电场工程商业运行前工程质量监督检查汇报材料大唐宜阳风力发电有限责任公司二〇一八年四月各位领导、各位专家:热烈欢迎各位领导、专家在百忙之中莅临大唐宜阳木兰沟风电场,进行质量监督检查!大唐木兰沟项目部、监理部对此次监督检查做好了自查和整改工作。

下面,我就工程建设有关情况汇报如下:一、工程概况大唐宜阳木兰沟风电场是大唐集团在洛阳地区开发建设的第一个风电项目,工程选址位于宜阳县南部白杨镇、樊村镇、赵堡乡和锦屏镇境内的山地区域。

升压站位于白杨镇石板沟村境内。

风电场设计安装24台2.0MW风机,总容量48MW;新建一座110KV升压站。

送出线路自木兰沟升压站接至白杨镇境内的电网110KV 紫魁线,最终送至宜阳县城西南的紫云变,新建线路约4.5Km。

二、工程建设组织机构业主单位:大唐宜阳风力发电有限责任公司设计单位:中国水电顾问集团华东勘测设计研究院有限公司监理单位:甘肃华研水电咨询有限公司风电场道路工程:三门峡市天鸿市政工程有限责任公司风机基础及升压站工程:中国能建甘肃工程有限公司集电线路工程:中国能建西北电力建设工程有限公司风机吊装工程:上海腾发建筑工程有限公司风机调试单位:沈阳华创风能有限公司检测机构:河南省豫翔工程检测有限公司三、工程管理目标1、工程总体目标:创建大唐集团“安全文明施工样板工地”,创建大唐集团“工期短、造价低、质量优、效益好”的精品工程,高水平达标投产。

2、质量目标:(1)风电场平均可利用率第一年≥97%、第二至五年≥98%。

单台机组年平均可利用率≥96%。

(2)单台风机实际功率曲线与设计功率曲线的一致性偏差小于3%。

(3)单位、分部、分项工程一次验收合格率100%,质量评价得分均在90分及以上。

(4)钢筋及焊接全过程可控在控,记录规范,可进行100%追溯。

(5)混凝土全过程质量在控,可进行100%追溯;混凝土生产质量水平优良,水平优良级>50%,且消灭差级;各批次混凝土强度评定合格率100%。

风电场整套启动试运前质量监督检查汇报材料(2020年8月整理).pdf

大唐宜阳木兰沟风电场工程商业运行前工程质量监督检查汇报材料大唐宜阳风力发电有限责任公司二〇一八年四月各位领导、各位专家:热烈欢迎各位领导、专家在百忙之中莅临大唐宜阳木兰沟风电场,进行质量监督检查!大唐木兰沟项目部、监理部对此次监督检查做好了自查和整改工作。

下面,我就工程建设有关情况汇报如下:一、工程概况大唐宜阳木兰沟风电场是大唐集团在洛阳地区开发建设的第一个风电项目,工程选址位于宜阳县南部白杨镇、樊村镇、赵堡乡和锦屏镇境内的山地区域。

升压站位于白杨镇石板沟村境内。

风电场设计安装24台2.0MW风机,总容量48MW;新建一座110KV升压站。

送出线路自木兰沟升压站接至白杨镇境内的电网110KV 紫魁线,最终送至宜阳县城西南的紫云变,新建线路约4.5Km。

二、工程建设组织机构业主单位:大唐宜阳风力发电有限责任公司设计单位:中国水电顾问集团华东勘测设计研究院有限公司监理单位:甘肃华研水电咨询有限公司风电场道路工程:三门峡市天鸿市政工程有限责任公司风机基础及升压站工程:中国能建甘肃工程有限公司集电线路工程:中国能建西北电力建设工程有限公司风机吊装工程:上海腾发建筑工程有限公司风机调试单位:沈阳华创风能有限公司检测机构:河南省豫翔工程检测有限公司三、工程管理目标1、工程总体目标:创建大唐集团“安全文明施工样板工地”,创建大唐集团“工期短、造价低、质量优、效益好”的精品工程,高水平达标投产。

2、质量目标:(1)风电场平均可利用率第一年≥97%、第二至五年≥98%。

单台机组年平均可利用率≥96%。

(2)单台风机实际功率曲线与设计功率曲线的一致性偏差小于3%。

(3)单位、分部、分项工程一次验收合格率100%,质量评价得分均在90分及以上。

(4)钢筋及焊接全过程可控在控,记录规范,可进行100%追溯。

(5)混凝土全过程质量在控,可进行100%追溯;混凝土生产质量水平优良,水平优良级>50%,且消灭差级;各批次混凝土强度评定合格率100%。

风电场商业运行前质量监督检查实施细则

风电场商业运行前质量监督检查实施细则1目的为了规范风电场投入商业运行前质量监督检查程序,明确风电场商业运行前重点检查项目,特制定《风电场商业运行前质量监督检查实施细则》(以下简称《实施细则》)。

2适用范围本《实施细则》适用于华能电力基本建设工程质量监督中心站(以下简称华能质监中心站),对华能各风电场商业运行前的质量监督检查。

工程质量监督站(以下简称工程质监站)对本阶段的预监检可参照执行。

3编写依据《风力发电场项目建设工程验收规程》DL/T5191《风力发电机组验收规范》GB/T20319《风电场整套启动试运前工程质量监督检查典型大纲》(电建质监〔2009〕58号风力发电机组制造厂有关技术文件4质量监督检查应具备的条件4.1 风电场建筑及安装工程已按设计完成施工,各单位工程已进行验收签证。

4.2 本期工程最后一台风机并网试运已结束,即风电场所有风机已完成连续并网试运行240小时(或合同规定的试运小时数),预验收签证已办理。

4.3 各台风机并网试运期间运行记录完整并已归纳汇总,风电场实际负荷曲线、风速-功率曲线、风机调试及安全保护试验报告等齐全。

4.4 工程监理过程管理形成的各类文件、资料等已收集齐全并整理完毕。

4.5 施工及调试单位应移交生产的施工技术文件、资料等已整理完毕或已移交。

4.6 试运过程中发现的缺陷(包括设备、设计、施工、调试等)问题处理结果、未完及遗留项目、设计变更等已归纳汇总,各类资料目录清晰、齐全。

4.7 工程质监站已完成预监检,预监检报告和记录齐全。

预监检提出的问题已处理,并向华能质监中心站提出书面申请。

4.8 华能质监中心站历次监检提出的整改项目均已闭环,台帐清晰。

除上述条件外,还应满足《风电场整套启动试运前质量监督检查典型大纲》中“质量监督检查应具备的条件”第3.0.1~3.0.6条的有关规定。

5 重点检查项目本阶段重点检查风机动态调试质量和并网试运情况,各项控制功能、安全保护功能、主要技术指标等是否达到设计、合同和相关标准要求,确认风电场能否安全、可靠、稳定投入商业运行。

风力发电机组启动前监督检查

风力发电机组启动前监督检查1总则1.0.1首批、末批风力发电机组启动前必须进行监督检查,其他批次风力发电机组启动前监督检查安排可由质监机构根据工程的建设规模、技术条件等在工程监督检查计划中予以明确。

1.0.2风力发电机组的安装、调试达到工程监督检查计划要求的完成量,且完成相应的质量检测与验收后,方可申请开展风力发电机组启动前监督检查。

2监督检查前应具备的条件2.0.1拟投运范围内的建筑、安装工程已按设计施工完成,风力发电机组离网调试已完成,并验收合格。

2.0.2启动验收组织机构已成立,已完工程施工质量验收已完成,不符合项已整改闭环。

2.0.3风电场远程监控系统已经完成调试。

3.0.4生产运行准备工作已经就绪。

3责任主体质量行为的监督检查4.1建设单位4.1.1本阶段工程采用的专业标准清单已审批。

3.1.2组织完成设计交底和施工图会检。

3.1.3按合同约定组织设备制造厂进行技术交底。

3.1.4取得风力发电机组型式认证证书。

3.1.5组织进行本阶段工程建设有关质量强制性标准(强制性条文)实施情况的检查。

3.1.6继电保护及安全自动装置整定值已确定。

3.1.7启动验收组织机构已建立,各专业组按职责正常开展工作。

3.1.8启动调试措施已经启动试运组织机构审批。

3.1.9各阶段质量监督检查提出的不符合项已整改闭环。

3.2设计单位3.2.1设计更改文件完整,手续齐全。

4.2.2设计代表到位、处理问题及时。

3.2.3按规定参加工程质量验收。

3.2.4本阶段工程建设有关质量强制性标准(强制性条文)已执行。

3.2.5进行了工程实体质量与设计符合性的确认。

3.3监理单位3.3.1项目监理机构健全,监理人员专业配备及数量符合合同约定,资格满足要求;人员变更手续符合相关规定。

4.3.2专业施工组织设计、调试方案、特殊施工技术措施(专项方案)已审核。

5.3.3按规定对施工现场质量管理进行检查。

6.3.4组织或参加材料进场和设备、构配件开箱检查验收以及原材料见证取样。
