混凝土内墙抹灰施工工艺样板间(抹灰工艺流程、样板间展示照片)

6、分格条(缝):宽度、深度均匀一致,条(缝)平整光滑,楞角整齐,横平竖直、通顺。
验收结论
验收人员
验收日期
年月日
抹灰成品样板、阳角样板
甩浆拉毛样板
挂钢丝网样板
灰饼样板@1500mm
抹底灰样板
抹中层灰样板
5、
质量标准
1、室内混凝土墙抹灰所用的材料品种、质量必须符合设计要求和现行材料标准的规定。
2、各抹灰层之间及抹灰层与基体之间必须粘结牢固,无脱层、空鼓,面层无爆灰和裂缝(风裂除外)等缺陷。
3、表面光滑、洁净,接槎平整,护角符合施工规范的规定,表面光滑、平顺;门窗框与墙体间缝隙填塞密实,表面平整。
工序样板名称
济宁毅德首誉内墙抹灰
制作日期(2015年5月5日——5月7日)
施工工艺和
控制要点
一、施工工艺
混凝土墙抹灰施工工艺流程
基层处理→吊直、套方、找规矩、贴灰饼→墙面冲筋(设置标筋)→做护角→抹水泥窗台板→抹底灰→抹中层灰→抹水泥砂浆罩面灰(包括水泥踢脚板、墙裙等)→抹墙面罩面灰→养护
二、控制要点
3、墙面冲筋(设置标筋):根据灰饼用与抹灰层相同的1∶3水泥砂浆冲筋(标筋),冲筋的根数应根据房间的高度或宽度来决定,筋宽约为5cm左右。
4、做护角:根据灰饼和冲筋,首先应把门窗口角和墙面,柱面阳角抹出水泥护角;用1∶3水泥砂浆打底,待砂浆稍干后,再用素水泥膏抹成小圆角。也可用1∶2水泥砂浆或1∶0.3∶2.5水泥混合砂浆做明护角,其高度不应低于2m,每侧宽度不小于50mm。在抹水泥护角的同时,用1∶3水泥砂浆或1∶1∶6水泥混合砂浆分二遍抹好门窗口边及暄脸底子灰。如门窗口边宽度小于100mm时,也可在做水泥护角时一次完成。
内墙抹灰细部作法(工艺做法_细部照片)_secret

内墙抹灰细部作法本工程细部作法应用于*****作宅小区工程9#楼,建筑层数11层,建筑面积10319.84m2,采用中级抹灰,抹灰范围为室内砼墙及砖砌墙。
水泥砂浆抹灰,水泥:砂体积比为1:3。
不同材质、水电洞口剔凿处加铺玻璃丝网格布防止裂缝,400mm宽每边200mm,防止两种材质的不同产生变形造成裂缝。
一、材料要求水泥:水泥采用P.C 32.5复合硅酸盐水泥,进场时需校核生产许可证及水泥标号、出厂日期、水泥品种是否与证明相符,然后按取样规定送试验室检测,试验合格后方可使用。

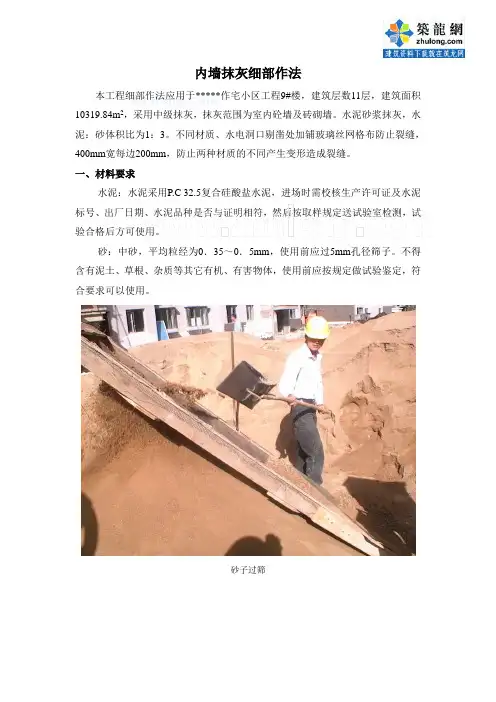

砂:中砂,平均粒经为0.35~0.5mm,使用前应过5mm孔径筛子。
不得含有泥土、草根、杂质等其它有机、有害物体,使用前应按规定做试验鉴定,符合要求可以使用。
砂子过筛检查后台二、主要机具主要机具:砂浆搅拌机、、平锹、筛子(孔径5mm),窄手推车、大桶、灰槽、灰勺、大杠、中杠、2m靠尺板、线坠、盒尺、方尺、托灰板、铁抹子、木抹子、塑料抹子、八字靠尺、5~7mm厚方口靠尺、阴阳角抹子、鸭嘴铁抹子、铁制水平尺、长毛刷、鸡腿刷、钢丝刷、扫帚、喷壶、胶皮水管、小水桶、粉线袋,小白线、錾子、锤子、钳子、钉子、托线板、工具袋等。
三、作业条件1、首先必须经有关部门进行结构工程验收,合格后方可进行抹灰工程,并弹好+50cm水平线。
2、抹灰前,应检查门窗框安装位置是否正确,与墙连接是否牢固。
连接处缝隙应用1:3水泥砂浆或1:1:6水泥混合砂浆分层嵌塞密实,若缝隙较大时应在砂浆中掺人少量麻刀嵌塞,使其塞缝密实。
3、将过梁、混凝土墙面及砖砌墙等表面凸出部分剔平,对蜂窝、麻面、露筋等应剔到实处,刷素水泥浆一道(内掺水重10%的107胶),用1:3水泥砂浆分层补平;脚手眼塞堵密实,外露钢筋头、铅丝头等要清除净,窗台砖补齐;内隔墙与楼板、梁底等交接处用斜砖砌严实。
4、管道穿越墙洞和楼板洞及时安放套管,并用1:3水泥砂浆或豆石混凝土填嵌密实;电线管、配电箱安装完毕,接线盒用纸堵严。
内墙面抹灰主要施工工艺

内墙面抹灰主要施工工艺内墙面抹灰主要施工工艺一、准备工作内墙面抹灰是在建筑工程中非常常见的工序,其主要目的是增加墙面的平整度,改善墙体的抗渗性和防火性能。
在进行内墙面抹灰前,需要进行一些必要的准备工作,如下所述。
1.1.墙面清理:首先需要对墙面进行清理,将墙面上的灰尘、油污等杂物清除干净。
可以使用扫帚或者吸尘器进行清理。
1.2.墙面检查:在进行抹灰之前,需要检查墙面是否有裂缝或者其他破损。
如果发现有裂缝,需要进行修补,并确保墙面表面平整。
1.3.墙体处理:在抹灰之前,需要对墙体进行处理。
具体方法可以根据具体情况采取,例如对吸水性较强的墙体可以进行预湿处理。
1.4.防护措施:在施工之前,需要对墙壁周围的门窗、地面等进行保护,避免灰浆污染。
二、内墙面抹灰主要工艺步骤2.1.划线和基层处理:在进行抹灰之前,首先需要在墙面上划线。
通过线条的标示,可以确保抹灰的平整度和均匀度。
同时需要注意对基层进行充分处理,使其平整、牢固。
2.2.挂网:为了增加墙面的粘结力,常常在基层上进行网布的抹灰。
可以根据需要选择不同种类的网布,如玻纤网、金属网等。
将网布按比例切割合适的大小,然后用墙面抹灰砂浆将其固定在基层上。
2.3.打底抹灰:打底抹灰是整个抹灰工艺中的重要步骤。
打底抹灰需要控制好水泥砂浆的比例,以及工人熟练的抹灰技术。
在进行抹灰时,需要注意保持墙面的水平度和垂直度,避免出现不平整的现象。
2.4.中层抹灰:中层抹灰是在打底抹灰之后进行的。
中层抹灰的主要目的是增加墙面的厚度和平整度。
在进行中层抹灰时,需要注意保持墙面的一致性,避免出现明显的厚度变化。
2.5.面层抹灰:面层抹灰是最后一道抹灰工序。
在进行面层抹灰时,需要选择合适的抹灰砂浆,以及熟练的抹灰技术。
同时也需要注意保持墙面的平整度和垂直度。
三、施工中的注意事项3.1.抹灰材料的选择:在施工中需要选择优质的抹灰材料,如优质水泥、石膏、石膏粉等。
选择合适的抹灰材料,对于施工质量的提高至关重要。
内墙抹灰施工操作工艺

内墙抹灰施工操作工艺
建筑做法
1、卫生间、厨房内墙抹灰做法:15厚1:2.5水泥砂浆找平;
2、厅房内墙抹灰做法:素水泥浆一道(内掺建筑胶水),9厚1:0.5:3水泥石灰膏砂浆打底扫毛或划出纹道,面层5厚1:0.5:2.5水泥石灰砂浆压实赶光到板底;
3、所有内墙阳角均做50宽2000高15厚1:2水泥砂浆护角。
操作工艺
工艺流程;基层处理——固定加强网——吊垂直抹灰饼——墙面充筋——抹底灰——抹罩面灰。
基层处理:抹灰前基层表面的尘土、污垢、油渍等应清除干净,如有粉状隔离或油污应用钢刷刷净;检查基体表面的平整度,要顺着墙面看准凸出的部分行修整,剔除所有墙板砼凸出部分,对蜂窝、麻面、露筋处用1:3水泥砂浆补平,把外露钢筋头和铁丝等物要先剔除净。
墙面浇水:墙面在抹灰前一天应用胶皮管自上而下浇水润透,抹灰时再用扫帚淋水;
甩浆:将1:1水泥细砂浆,用扫帚甩到墙上,甩点应均匀,终凝后浇水养护,直到水泥砂浆疙瘩全部粘到砼光面上,并有较高强度,手掰不动不止。
固定加强网:不同材料基体交接处,水、电管槽处、电箱洞口边加设加强网,每边搭接不小于100MM。
加强网粘贴不符合要求不允。
内墙抹灰细部做法交底

3
阴阳角方正
3
用直角检测尺检查
4
墙裙、勒脚上口直线度
3
拉5m线,不足5m拉通线,用钢直尺检查
重点控制勒脚部位平整度,砂浆终凝前重新检查一次
5
同房间开间、进深
小于10
激光测距仪检查
同户型房间开间、进深极差
小于15
激光测距仪检查
同户型厨卫房间开间、进深极差
±5
激光测距仪检查
外门窗洞口尺寸偏差
5
激光测距仪检查
户内门洞口尺寸偏差
5
激光测距仪检查
厨卫烟道尺寸偏差
10
用5米钢卷尺检查
企口宽度
3
用5米钢卷尺检查
四、成品保护
1、推小车或搬运东西时,要注意不要损坏阳角和墙面。抹灰用的铝合金样板和铁锹把不要靠在墙上。严禁蹬踩窗台,防止损坏其棱角。
2、拆除脚手架要轻拆轻放,拆除后材料码放整齐,不要撞坏墙角和阳角。
3、要保护好墙上的预埋件、电线槽、盒、水暖设备预留洞等不要随意抹死。
4、抹灰层凝结前,应防止快干、水冲、撞击、振动和挤压,
以保证灰层有足够的强度。
5、通道和进出口处的抹灰面做好后,应采取围护措施,
并不得在室内地面拌合砂浆,以免溅污墙面。
6、抹灰砂浆与砌筑砂浆严禁混合,不得私自加入外加剂。
五、安全与文明施工:
室内抹灰用脚手架要绑扎牢固,不能有探头板,施工
人员不能穿拖鞋作业,不能酒后作业,落地灰要随时清理。
交底人
接受交底人
日期
4、不同基层材料交接处各种线管开槽处均设加强钢丝网,每边搭接150mm,楼梯间走道满设钢丝网,采用射钉固定,射钉间距20CM,用20×20×0.75的镀锌铁片作为垫片;喷浆必须养护3天后方可进行抹灰施工。
内墙面抹灰施工

内墙面抹灰
①工艺流程:基层处理→吊垂直抹灰饼→墙面冲筋→抹底灰→抹罩面灰。
②基层处理:将墙面上残存的砂浆、污垢、灰尘等清理干净,用水将砖缝中的尘土冲净,墙面湿润。
③吊垂直抹灰饼:按基层表面平整垂直情况,吊垂直、套方、找规距,经检查后确定抹灰厚度,墙面凹度较大时要分层补平,操作时先抹上灰饼,再抹下灰饼,用靠尺板找好垂直。
④墙面冲筋:用与抹灰相同砂浆做冲筋,一般筋宽5cm左右,根数以墙面宽度决定。
⑤抹底灰:冲完筋后即可抹底灰,抹底灰前先在砼面基层上刷一道水泥浆(水灰比为0.4-0.5),紧跟抹1:3水泥砂浆,抹灰时先薄薄地刮一层,接着分层抹灰、找平,再用大刮杠垂直、水平刮找一遍,木抹子搓平、搓毛。
然后全面检查底子灰是否平整,阴阳角是否方正,管道处是否挤齐,墙与顶交接是否光滑平整,并用托线板检查墙面的垂直与平整情况。
⑥抹面层:找平层底灰抹好后第二天,用1:2.5水泥砂浆抹面层,厚度5mm左右,操作时先将墙面湿润,然后用砂浆薄刮一道使其与基层粘牢,紧跟着抹第二遍,达到要求的厚度,用刮尺找直刮平,木抹子搓平、铁抹子压光,待其“收身”后再用铁抹子压光、压实。
内墙抹灰施工方法

内墙抹灰施工方法一、施工准备成品砂浆就位、施工人员就位、抹灰工具就位、检测工具就位、基层墙体砌筑完毕、钢丝网钉设完毕、烟道安装完毕、墙面喷浆完毕。
二、工艺流程1、室内普通墙面:基层清理、墙面浇水湿润→墙面喷浆→墙面浇水养护→根据墙体控制线找方贴灰饼→墙面抹灰找平→表面压光→门窗洞口找口→养护。
2、卫生间墙面:基层清理、墙面浇水湿润→墙面喷浆→墙面浇水养护→根据墙体控制线找方贴灰饼→墙面抹灰找平→表面压光(底部往上1.8米高)→涂刷1.2mm厚LM防水涂料→表面甩浆→面层抹灰找平→表面扫毛。
3、厨房墙面:基层清理、墙面浇水湿润→墙面喷浆→墙面浇水养护→根据墙体控制线找方贴灰饼→墙面抹灰找平→表面扫细毛→门窗洞口找口→养护。
4、保温墙面:墙面清理→墙面浇水湿润→根据墙体控制线找方贴灰饼→墙面分层抹保温层找平→抹抗裂砂浆复合耐碱网格布→门窗洞口找口→养护。
三、技术要求1、抹灰厚度要求:普通抹灰为8-12mm。
厨卫墙面每层为8mm。
保温墙面为分户墙为15mm、变形处两侧墙体为25mm、及采暖与非采暖房间相邻一面墙体及南阳台南侧墙面20mm、抗裂砂浆厚度为3mm,不得大于5mm。
楼梯间为25mm厚的玻化微珠砂浆。
(具体详见平面图)阳台底板及飘窗顶板上下两面需要做20mm厚的保温颗粒,抹5mm抗裂砂浆面层.表面拉毛处理.2、面层要求:普通抹灰为表面压青光,一遍成活不得挂水泥膏面层。
厨卫墙面为水泥砂浆拉细毛。
保温为抗裂砂浆面层压光。
3、普通墙面抹灰要求一次到底,底部需要留5cm可不抹灰。
但是保温墙体下侧应该预留180mm高的踢脚,此踢脚应为水泥砂浆抹灰。
4、室内洞口应该及时的找口,尺寸为洞口尺寸减去30mm,即800mm的门口应找口抹灰后应为770mm,其他室内洞口一样。
外墙窗口待安装完成窗框后进行找口处理。
窗台应该应为水泥砂浆压光。
门上口应该根据尺寸抹反手灰,要求采用夹条过平后抹压,阳角必须采用阳角掳角。
使其顺直光滑。
抹灰细部做法交底

4.1、一般抹灰允许偏差:立面垂直度:4mm;表面平整度:4mm;阴阳角方正:4mm。
4.2、对于基层喷浆漏喷的的部位,基层刮一道灰胶或者界面剂再施工,严禁基层未处理施工。
4.3、抹灰厚度允许调整
项目
允许偏差(mm)
允许极差(mm)
检查方法
净开间、进深
±15
20
激光测距仪辅以钢卷尺
二、外墙抹灰
2.3、墙体竖向线槽在粉刷前设置150mm宽网格布,以防墙体开裂。
2.4、顶层(33层)填充墙部位满铺网格布,采用面层压网。
2.5、烟道满铺网格布面层压网,阴角处搭接200mm。
3、特殊部位
3.1、分户隔墙采用10mm的砂浆打底+10mm的保温砂浆+3mm的抗裂砂浆(内加网格布一道)
3.2、飘窗顶板粉刷10mm1:1:6的混合砂浆,如顶板不平抹灰大于20mm采用保温砂浆。
3.3、厨卫间顶板粉刷20mm的保温砂浆,3mm的抗裂砂浆(内加网格布一道)
3.4、卫生间墙面粉到底(离地面550mm高为光面做防水),厨房及阳台无保温墙面下口高330mm范围仅施工抹灰打底层(光面),厨房及阳台有保温墙面下口高330mm范围面层做光面。
3.5、客厅、餐厅、卧室、书房下口150mm压光待地面找平完成,做120mm的素水泥浆踢脚。公共走道(除楼梯间)部位有地砖下口170mm,粉8mm打底即可,面层不施工。
交接内容:
一、内墙抹灰
1、内墙商品砂浆:
1.1、楼梯间、客厅、餐厅、卧室、书房采用1:1:6混合砂浆(DPM5)。10mm打底+5mm粉面。
1.2、卫生间采用1:3水泥砂(DPM15)浆掺5%的防水剂,8mm打底+6mm粉面(两层均要掺防水剂)。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
内墙抹灰细部作法本工程细部作法应用于*****作宅小区工程9#楼,建筑层数11层,建筑面积10319.84m2,采用中级抹灰,抹灰范围为室内砼墙及砖砌墙。
水泥砂浆抹灰,水泥:砂体积比为1:3。
不同材质、水电洞口剔凿处加铺玻璃丝网格布防止裂缝,400mm宽每边200mm,防止两种材质的不同产生变形造成裂缝。
一、材料要求水泥:水泥采用P.C 32.5复合硅酸盐水泥,进场时需校核生产许可证及水泥标号、出厂日期、水泥品种是否与证明相符,然后按取样规定送试验室检测,试验合格后方可使用。
砂:中砂,平均粒经为0.35~0.5mm,使用前应过5mm孔径筛子。
不得含有泥土、草根、杂质等其它有机、有害物体,使用前应按规定做试验鉴定,符合要求可以使用。
砂子过筛检查后台二、主要机具主要机具:砂浆搅拌机、、平锹、筛子(孔径5mm),窄手推车、大桶、灰槽、灰勺、大杠、中杠、2m靠尺板、线坠、盒尺、方尺、托灰板、铁抹子、木抹子、塑料抹子、八字靠尺、5~7mm厚方口靠尺、阴阳角抹子、鸭嘴铁抹子、铁制水平尺、长毛刷、鸡腿刷、钢丝刷、扫帚、喷壶、胶皮水管、小水桶、粉线袋,小白线、錾子、锤子、钳子、钉子、托线板、工具袋等。
三、作业条件1、首先必须经有关部门进行结构工程验收,合格后方可进行抹灰工程,并弹好+50cm水平线。
2、抹灰前,应检查门窗框安装位置是否正确,与墙连接是否牢固。
连接处缝隙应用1:3水泥砂浆或1:1:6水泥混合砂浆分层嵌塞密实,若缝隙较大时应在砂浆中掺人少量麻刀嵌塞,使其塞缝密实。
3、将过梁、混凝土墙面及砖砌墙等表面凸出部分剔平,对蜂窝、麻面、露筋等应剔到实处,刷素水泥浆一道(内掺水重10%的107胶),用1:3水泥砂浆分层补平;脚手眼塞堵密实,外露钢筋头、铅丝头等要清除净,窗台砖补齐;内隔墙与楼板、梁底等交接处用斜砖砌严实。
4、管道穿越墙洞和楼板洞及时安放套管,并用1:3水泥砂浆或豆石混凝土填嵌密实;电线管、配电箱安装完毕,接线盒用纸堵严。
修补穿墙孔洞修补线盒5、砖墙等基体表面的灰尘、污垢和油渍等清除干净,并洒水湿润。
6、根据室内高度和抹灰现场的具体情况,提前搭好操作用的高凳和架子,架子要离开墙面及墙角200~250mm,以利操作。
7、室内大面积施工前应确定施工方案,先做样板间,经监理和我单位验收合格后再正式施工。
8、屋面防水工程完工前进行室内抹灰施工时,必要时采取防水措施。
四、操作工艺工艺流程:墙面清理→浇水润湿→涂刷界面剂→吊垂直、抹灰饼冲筋→抹底层砂浆→抹罩面灰→养护五、施工要点1、墙面清理:抹灰前检查砌筑墙体,对松动、灰浆不饱满的拼缝及梁,板下的顶头缝,用水泥砂浆填塞密实。
将露于墙面的舌头灰刮净,凸出墙面不平整的部位剔凿平整,坑凹不平,砌块缺楞掉角,设备管线槽、脚手孔洞用1:3水泥砂浆整修密实、平顺。
用吊线板检查墙体的垂直偏差及平整度,将抹灰基层处理完好。
2、浇水润湿:将墙面浮土清扫干净,分数遍浇水湿润。
墙面应用细管自上而下浇水湿透,一般应在抹灰前一天进行(一天浇两次),使抹灰层有良好的凝结硬化条件,浇水量以水分渗人砌块深度8~10mm为宜,且浇水宜在抹灰前一天进行,遇风干天气。
抹灰时墙面仍干燥不湿,应再喷一遍水,但抹灰时墙面不显浮水以利砂浆强度增长,不出现空鼓、裂缝。
浇水湿润3、涂刷界面剂:为保证混凝土与抹灰墙体结合牢固,特将混凝土墙体拉毛,用滚刷刷上一层1:1稀粥状水泥细砂浆(内掺20%的砼界面剂拌制),使其凝固在光滑的基层表面,养护48小时后用手掰不动为好。
涂刷界面剂4、吊垂直、抹灰饼冲筋:本工程抹灰为中级抹灰。
室内砖墙抹灰层的平均总厚度为20mm。
按照基层表面平整垂直情况,进行吊垂直、套方找规矩,经检查后确定抹灰厚度,最少不应少于7mm。
操作时先贴上灰饼再贴下灰饼;贴灰饼时要根据室内抹灰要求选择灰饼的正确位置,一般灰饼间距不大于1500mm,离地30mm。
用靠尺板找好垂直与平整。
灰饼宜用1:3水泥砂做成5cm见方的形状。
四个墙角灰饼做完稍干后,在上下左右贴灰饼表面挂通线,沿线每隔1.5m补做若干标准灰饼,灰饼快干时,在灰饼之间抹100mm宽的砂浆冲筋,用刮杠刮平,厚度与灰饼平齐,待冲筋稍干后即可进行底层抹灰。
吊垂直抹灰饼每隔1.5m挂线补做灰饼冲筋5、抹底层砂浆:一般情况下,冲完筋约垂直2h左右就可以抹底灰,不要过早或过迟。
先薄薄抹一层底子灰,接着分层装档、找平,再用大杠水平刮找一遍,用木抹子搓毛。
然后全面检查底子灰是否平整,阴阳角是否方正,阴角交接处、墙与顶板交接处是否光滑平整,并用靠尺板检查墙面直与平整情况。
抹灰面接槎应顺平,地面砂灰应及时清理干净。
抹底层砂浆刮杠找平梁下抹灰门洞口抹灰窗口顺直施工洞口甩茬加设玻璃丝网格布修抹预留孔洞、电气箱、槽、盒:当底灰抹平后,应设专人先把预留孔洞、电器箱、槽、盒周边5CM的石灰砂浆清理干净,改用1:1:4水泥混合砂浆把洞、箱、槽、盒抹成方正、光滑平整(要比底灰或标筋高2mm)。
抹线盒方正配电箱处抹灰6、抹罩面灰:当底子灰六七成干时,即可开始抹罩面灰(如底子灰过干应浇水润湿)。
罩面灰应二遍成活,厚度约2mm,最好两人同时操作,一人先薄薄刮一遍,另一人随即抹平.按先上后下顺序进行,再赶光压实,然后用钢板抹子压一遍,最后用塑料抹子顺抹子纹压光,随即用毛刷蘸水将罩面灰染处清刷干净,不应甩破活(如遇施工洞,可甩整面墙,但注意切齐)。
抹罩面灰检查垂直度立面垂直度检查六、抹灰注意要点1、砌块墙体大面抹灰要点抹灰前先用自来水冲洗墙面一遍,冲洗时间不得太长,浸水不能过湿,过湿的墙体应待含水蒸发干后才能抹灰,冲洗的目的一是去除表面浮尘,二是湿润墙体、增强粘结力。
2、阳角处抹灰要点室内墙面和柱面的阳角以及门窗洞口的阳角必须用1:2水泥砂浆抹出护角,护角高度不低于2m,每侧宽度为60mm,基本做法根据灰饼厚度抹灰,然后粘好靠尺板,并找方吊直,用1:2水泥砂浆分层抹平。
3、面层抹灰要点开始抹面层砂浆以前,必须将底子灰表面划出纹道或拉毛,面层接槎要平齐,颜色要一致,表面光滑,罩面压光不少于两遍,面层完成后次日喷水养护。
抹灰层在凝结前,应防止快干、水冲、撞击和振动。
4、抹灰与其它工种和专业配合(1)抹灰工程操作时应充分考虑专业配合问题,抹灰前水、电管线及箱、盒应安装完毕,从时间上应交叉安排施工,防止抹灰后再剔凿,造成成品破坏。
(2)抹灰工程与门窗安装工程做好配合,抹灰前门窗宜安装完毕,待抹灰至门窗部位时,必须检查门窗安装的位置和角度是否方正、垂直,不符合要求的应通知门窗安装人员予以修复,杜绝返工浪费现象发生。
七、质量要求1、抹灰工程主控项目2、一般项目(1)抹灰表面光滑、洁净,接搓平整。
(2)护角、孔洞、槽、盒周围的抹灰表面应整齐、光滑。
(3)抹灰层总厚度应符合设计要求。
3、抹灰允许偏差八、应注意的质量问题1、砖墙、砼墙基层抹灰空鼓、裂缝原因分析:(1)基层清理不干净或处理不当;墙面浇水不透,抹灰后砂浆中的水分很快被基层(或底层)吸收,影响粘结力。
(2)配制砂浆和原材料质量不好,使用不当。
(3)基层偏差较大,一次抹灰层过厚,干缩率较大。
(4)线盒往往是由电工在墙面抹灰后自己安装,由于没有按抹灰操作规程施工,过一段时间易出现空裂。
(5)在混凝土墙和砖墙交接处,由于砼墙和砖墙膨胀系数不同,经过一段时间后出现裂缝。
(6)拌合后的水泥砂浆不及时使用完,停放时间过长,砂浆凝结。
为了操作方便,重新加水拌合,以达到一定稠度,从而降低了砂浆强度为粘吉力,产生空鼓、裂缝。
防治措施:(1)抹灰前的基层处理是确保抹灰质量的关键之一,必须认真做好。
(2)墙面脚手眼等孔洞作为一道工序先用同种砖堵严密;用1:3水泥砂浆抹平。
(3)不同基层材料相接处,挂400mm宽玻璃丝网格布,每边200mm。
(4)抹灰前墙面浇水。
砖墙基层浇水二遍,砖面渗水深度8-10mm,即可达到抹灰要求。
混凝土墙吸水率低,抹灰前浇水湿润。
避免刚抹的砂浆中水分被底层吸走,产生空鼓。
此外,基层墙面浇水程度,还与季节、气候和室外操作环境有关,应根实际情况而定。
(5)抹灰用的砂浆必须具有良好的和易性,并具有一定的粘结强度。
(6)抹灰用的原材料和使用砂浆配合比应符合质量要求。
2、抹灰面不平,阴阳角不垂直、不方正原因分析:抹灰前没有事先按规矩找方、挂线、做灰饼和冲筋,冲筋用料强度较低或冲筋过早进行抹面施工,冲筋离阴阳角较远,影响了阴阳角的方正。
防治措施:(1)抹灰前按规矩找方,横线找平,立线吊直。
(2)先用托线板检查墙面平整度和垂直度,决定抹灰厚度,在墙面上做灰饼,得用托线板在墙面的两下角做出灰饼,拉线,间隔1.5m做灰饼,冲筋宽同灰饼,再次得用托线板拉线检查,无误后方可抹灰。
(3)经常检查修正抹灰工具,尤其避免刮杠变形后再使用。
(4)抹阴阳角时应随时检查角的方正,及时修正。
(5)罩面灰前进行一次质检验收,验收标准同面层,不合格处必须修正后再进行面层施工。
九、成品保护措施①工种与工种、工种与专业应协调工作,密切配合,防止出现专业“打架”或交叉施工顺序不当造成返修;②水平运输车辆行走要注意避开抹灰成品,不得碰撞造成墙面残损,棱角破坏,搬运物体应注意不要撞击抹灰层;③抹灰面层完成后,任何人不得在上面乱涂乱画污染面层,要及时清擦干净残留在门窗框上的砂浆。
④水泥砂浆抹灰完成后必须进行养护,防止造成干缩裂缝或空鼓;⑤必要时可在抹灰区域设置隔离护拦,以保护刚抹灰的成品。
○6要注意保护好楼地面,不得直接在地面上拌灰。
设立隔离栏杆,抹灰成品保护。
