土方工程施工图设计说明
土方工程施工说明书及附图(施工工艺及质量保证措施和有关试验要求-施工进度工期计划等)教学内容

土方工程施工说明书及附图(施工工艺及质量保证措施和有关试验要求-施工进度工期计划等)土方工程施工说明书及附图(施工工艺及质量保证措施和有关试验要求,施工进度工期计划等)方案一本工程项目土方工程内容包括:土方开挖、夯填土方、回填土方、10%水泥土垫层等。
工程施工特点:砂砾土方工程量较大,管线较长,需合理安排、精心施工,确保工程进度、施工质量和施工安全。
1、施工程序本标段土方总体施工程序是先管道基础开挖,待管道安装后再进行夯填土方、回填土方、其次镇墩基础开挖、10%水泥土垫层夯填,待镇墩砼浇筑完成并验收合格后再进行土方回填。
开挖采用小型反铲挖掘机、人工配合修整断面,填筑压实选用蛙式打夯机。
回填采用推土机,人工修整时应采用横断面模具挂双线,水准仪配合,力求开挖尺寸精准,开挖出的料渣堆放在现场监理工程师指定的区域。
施工程序见图4-1。
图4-1 土方工程施工程序图2、测量放线测量放线是本项目施工的一个关键环节,测量前要对图纸上的高程、尺寸进行校对,并编制测放计划报监理工程师审批。
测量工作严格遵守《水利水电工程施工测量规范》(SDJ89-93)及有关规定,为保证测量质量及快速完成此项工作,施工前的复测利用全站仪和红外线测距仪配合进行,测量成果经监理工程师审核后,作为土方工程施工的依据。
3、施工进度计划2015年10月1日至2015年11月15日,土方工程施工总工期45天(日历天数),高峰施工强度3.4万m3/月。
4、施工方法⑴施工技术文件编制和报批土方明挖、填筑施工前,按施工图纸和技术条款的规定,提交施工措施计划,报送监理工程师审批。
施工措施主要包括以下内容:开挖、填筑放样剖面资料、开挖、填筑施工平面和剖面布置图、施工设备配置和劳动力安排、边坡保护及加固措施、质量与安全保证措施、排水措施、施工进度计划等主要内容。
⑵施工方法①场地清理采用柳州D50装载机辅以人工清理工程区域内地表杂草、垃圾、废渣及监理工程师指明的其它有碍物。
土方开挖与填土工程结构设计说明

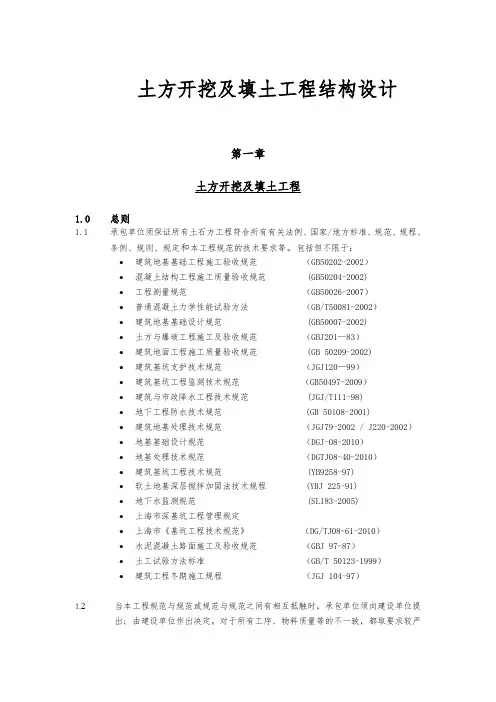

土方开挖及填土工程结构设计第一章土方开挖及填土工程1.0 总则1.1 承包单位须保证所有土石方工程符合所有有关法例、国家/地方标准、规范、规程、条例、规则、规定和本工程规范的技术要求等。
包括但不限于:•建筑地基基础工程施工验收规范(GB50202-2002)•混凝土结构工程施工质量验收规范(GB50204-2002)•工程测量规范(GB50026-2007)•普通混凝土力学性能试验方法(GB/T50081-2002)•建筑地基基础设计规范 (GB50007-2002)•土方与爆破工程施工及验收规范(GBJ201—83)•建筑地面工程施工质量验收规范 (GB 50209-2002)•建筑基坑支护技术规范(JGJ120—99)•建筑基坑工程监测技术规范(GB50497-2009)•建筑与市政降水工程技术规范 (JGJ/T111-98)•地下工程防水技术规范 (GB 50108-2001)•建筑地基处理技术规范(JGJ79-2002 / J220-2002)•地基基础设计规范(DGJ-08-2010)•地基处理技术规范(DGTJ08-40-2010)•建筑基坑工程技术规范 (YB9258-97)•软土地基深层搅拌加固法技术规程 (YBJ 225-91)•地下水监测规范 (SL183-2005)•上海市深基坑工程管理规定•上海市《基坑工程技术规范》(DG/TJ08-61-2010)•水泥混凝土路面施工及验收规范(GBJ 97-87)•土工试验方法标准(GB/T 50123-1999)•建筑工程冬期施工规程(JGJ 104-97)1.2当本工程规范与规范或规范与规范之间有相互抵触时,承包单位须向建设单位提出; 由建设单位作出决定。
对于所有工序、物料质量等的不一致,都取要求较严格者。
这些标准应选择最新的颁布版本或局部修订。
1.3于上海市行政区域内的深基坑工程前期准备、勘察、设计、施工、监理和监测及其相关的管理活动必须符合《上海市深基坑工程管理规定》的要求。
土地开发整理项目施工图设计要求

土地开发整理工程施工图设计要求河南一、施工图设计的根本要求土地整理工程施工图设计是进行工程施工的重要依据,主要内容包括:1、工程施工设计图的编制应依据相关标准和标准,符合相关政策。
2、对已批准的规划设计中规划图上规划的工程工程按施工要求逐项落实到每个工程工程,包括土地平整工程、道路工程、水利工程、农田防护工程及其它工程。
3、施工图设计必须坚持在规划工程量不减少、施工质量不降低、预算投资不突破的前提下进行施工图设计。
4、对涉及结构平安的建筑物,在对建筑物地基承载力提出要求的根底上,应进一步进行各类建筑物结构设计〔机耕桥、人行桥、泵站、水闸、堤坝、渡槽、倒虹吸、跌水等〕,核实原初步设计是否到达平安、稳定和使用要求。
5、完善单体图设计,绘制各类建筑物施工图,施工图包括建筑施工图、结构施工图和安装施工图,各类施工图应编制目录、序号,首页应有总说明,对各类建筑物提出施工要点、工艺要求、施工工序、主要材料和做法,并提出施工质量要求。
〔一〕土地平整工程1.核实每个田块的平整〔推土〕工程量,进行土方平衡计算,需要调配土方的应绘制土方调配图。
明确土方的搬运方向、搬运量,土方开挖深度和范围、土方填埋深度和范围。
2.核实拆迁村庄平整工程量和附属物数量。
3.典型田块能说明工程区典型田块的形式,确定各种形式的典型田块所代表的区域;各种主要农用地用地类型均应根据不同地形条件分别进行典型田块设计;典型田块设计应能够代表该用地类型所处的地形条件;田间工程应具有代表性;设计应重点说明田块内部道路、沟渠、防护林等田间工程的布置关系;按相关制图规定绘制典型田块设计图。
〔二〕农田水利工程1.对各灌排渠道〔支斗渠、支斗沟、田间灌排农沟、农渠〕绘制纵断面图,根据纵断面图绘制各桩号相应横断面图并计算土方〔图上附土方表〕,有护砌工程的硬化沟渠要说明做法并计算工程量。
2.所有的斗沟、斗渠都要绘出纵断,并画出分段横断图,农沟、农渠可绘出几条有代表性的。
土方工程施工方案范文

土方工程施工方案范文一、土方工程的基本概念土方工程是土地开发和建设工程中最基本、最重要的一项工程内容之一,它是指在土地工程中,通过对土体的开挖、填方、平整等方式,对地表及地下土体实施改造与处理的工程。
二、土方工程的施工目的1、开挖土体:一般指将现有地表土层开挖或者掘除;又称为负土方,是土方工程中的开挖部分;2、填方土体:指土方工程中将缺地逐渐填平,又称为正土方;3、挖填土体:挖填土方是指对现有地貌进行改造或者对地下设施进行处理,同时对地表及地下土体实施改造与处理的工程。
三、土方工程的施工步骤1、方案设计:根据工程要求和具体情况,制定土方工程设计方案,包括土方施工的测量、开挖、填方、修整等各个方面的施工计划;2、场地准备:对工程现场进行清理、平整、打测量点等准备工作;3、开挖土体:按照设计方案,采取相应的开挖方式,将需要清理的土体进行相对应的工序;4、填方土体:对刚刚开挖的地表,进行填方处理;5、清洁整理:对土方施工现场进行清理、整理,将工程现场打扫干净;6、验收阶段:对土方工程的施工质量进行验收,及时发现和解决问题。
四、开挖土体的施工方法1、人工开挖:主要适用于小面积、地势较为陡峭的土方工程;2、机械开挖:适用于较大面积的土方工程,速度快,效率高;3、爆破开挖:适用于硬质土层和大面积土方工程,具有速度快、效率高的特点。
五、填方土体的施工方法1、常规填方方法:利用挖掘机等机械设备进行填方,可以快速、高效地完成填方工作;2、半干挖填法:在填方过程中,根据场地的情况,采取卡车和铲车分层挖填的方法;3、湿挖填方法:利用水充实填方现场,提高填土的密实度。
六、挖填土体的施工方法1、挖土与填土分期进行:先进行挖土工程,将需处理的土体清理干净;然后进行填方土体的施工,修整场地,使得场地平整;2、挖土和填土同时进行:将挖土和填土工程同时进行,提高施工效率。
七、土方工程的施工组织1、项目部组织结构:建立土方工程项目部,明确项目部的职责、任务和工作计划;2、施工人员培训:对施工人员进行专业培训,使其掌握土方工程的施工技术和操作方法;3、安全管理:严格遵守施工现场的安全规定,保障施工人员的人身安全;4、质量管理:对土方工程的施工质量进行监控和检测,及时发现和解决问题。
土石方工程说明及工程量计算规则

第一章土石方工程说明及工程量计算规则一、说明(一)本章包括:土方工程,石方工程,回填,运输4节共53个子目。
(二)挖土方定额子目中综合了干土、湿土,执行中不得调整。
(三)土壤含水率大于40%的土质执行挖淤泥(流砂)定额子目。
(四)平整场地是指室外设计地坪与自然地坪平均厚度≤±300mm的就地挖、填、找平;平均厚度>±300mm的竖向土方,执行挖一般土方相应定额子目。
(五)定额中不包括地上、地下障碍物处理及建筑物拆除后的垃圾清运,发生时应另行计算。
(六)土方工程无论是否带挡土板均执行本定额。
(七)挖沟槽、基坑、一般土方的划分标准:1.底宽≤7m,底长>3倍底宽,执行挖沟槽相应定额子目;2.底长≤3倍底宽,底面积≤150m2,执行挖基坑相应定额子目;3.超出上述范围执行挖一般土方相应定额子目。
4.石方工程的划分按土方工程标准执行。
(八)基坑内用于土方运输的汽车坡道已包括在相应定额子目中,执行时不得另行计算。
(九)混合结构的住宅工程和柱距6m以内的框架结构工程,设计为带形基础或独立柱基,且基础槽深>3m时,按外墙基础垫层外边线内包水平投影面积乘以槽深以体积计算,不再计算工作面及放坡土方增量,执行挖一般土方相应定额子目。
(十)管沟土方执行沟槽土方相应定额子目。
(十一)土方回填定额子目中不包括外购土的费用,发生时另行计算。
(十二)土(石)方运输子目中不包括渣土消纳费用,渣土消纳费应按有关部门相关规定另行计算。
(十三)人工土(石)方定额子目中已包含打钎拍底,机械土(石)方的打钎拍底另执行本章相应定额子目。
(十四)石方工程中不分岩石种类,定额中已综合考虑了超挖量。
(十五)土方、石方(碴)运输的规定:1.机械挖沟槽、基坑、一般土方,运距超过15km时执行第四节土(石)方运输每增5km定额子目。
2.回填土回运执行第四节土方回运运距1km以内及每增5km定额子目。
3.石方(碴)运输执行第四节石方(碴)运输相应定额子目。
土方工程方案范文

土方工程方案范文一、项目背景土方工程是土地工程中的一个重要环节,主要包括场地平整、挖土、填土等工作。
土方工程的质量直接影响到后续施工工程的顺利进行,因此在项目前期阶段就需要进行详细的规划和设计。
本文将围绕土方工程的规划、设计和实施等方面展开介绍。
二、项目概况本项目位于城市郊区,总占地面积为5000平方米,规划总建筑面积为50000平方米。
项目包括商业综合体、住宅小区和公共设施等多个功能区域。
土地地势较为平坦,但存在一定高差和不规则地形。
三、土方工程的规划设计1. 场地勘察在规划设计阶段,需要对场地进行详细的勘察,包括地形地貌、土壤类型、地下水情况等。
通过勘察,可以全面了解场地的情况,为后期的土方工程提供依据。
2. 土方平整设计根据场地勘察结果,结合项目建设需求,进行土方平整设计。
主要包括确定场地的高程和坡度,确定土方开挖和填筑的范围和数量,合理规划场地内的道路、绿化带等设施。
3. 土方工程方案优化在设计过程中,需要对土方工程方案进行优化。
通过平衡开挖和填方的数量,最大限度地减少土方工程对场地的影响,降低工程成本,提高施工效率。
1. 土方开挖根据设计要求,进行土方开挖,并将开挖的土方运输到指定场地进行填方。
在开挖过程中,需要重点关注场地周边环境的保护,确保施工安全。
2. 土方填筑根据设计要求,对场地进行土方填筑。
在填筑过程中,需要注意土方的压实和稳固,确保填筑后的场地平整、坚固。
3. 土方工程质量控制在土方工程的实施过程中,需要进行严格的质量控制。
通过对土方工程的监测和检测,及时发现和解决施工中存在的问题,确保土方工程的质量达标。
五、土方工程后期整治1. 场地绿化在土方工程完成后,需要对场地进行绿化。
通过植树种草等方式,增加场地的绿化率,提升场地的环境质量。
2. 场地修复在土方工程完成后,需要对场地进行修复。
包括修复地面和植被,恢复场地的自然状态,减少土方工程对场地的影响。
3. 土方工程总结在土方工程完成后,需要对整个施工过程进行总结,总结施工过程中存在的问题和不足,以及提出改进建议,为今后类似项目的施工提供经验和借鉴。
建筑施工图设计要点精选全文完整版
可编辑修改精选全文完整版建筑施工图纸要点一、平面总图由:总平面及竖向布置图、消防总平面布置图、绿化总平面布置图、管网综合平面图、总图图纸目录五大部分组成。
1.1、总平面及竖向布置图1.1.1)应采用1:500比例出图(特殊情况也可以采用1:1000)。
图纸中应准确表达建筑物的朝向及建筑物外轮廓线,标明设计建筑物所在地的风玫瑰图;1.1.2)应保持原有地形和地物(灰度)。
1.1.3)应标明测量坐标网、坐标值,场地范围的测量坐标(或定位尺寸),道路红线、建筑红线或用地界限。
1.1.4)场地四邻原有几规划道路的位置(主要坐标或定位尺寸)和主要建筑物及构筑物的位置、名称、层数、建筑间距。
1.1.5)建筑物、构筑物的位置(人防工程、地下车库、油库、贮水池、生化池等隐蔽工程用粗虚线表示),其中主要建筑物、构筑物应标注坐标(或定位尺寸)、名称(或编号)、层数。
1.1.6)道路、广场的主要坐标、排水方向及坡度:挡土墙、护坡、室外排水沟的布置、室外停车位等。
1.1.7)图纸中应标明:建筑工程综合技术经济指标一览表、建设工程项目建筑面积明细表、配套设施一览表、套型比例表及补充图例和其他的必要说明。
1.1.8)图签填写必须准确。
1.2、消防总平面布置图1.2.1)在总平面及竖向布置图的基础上应重点表达消防车道(虚线表示)、消防扑救面(框线表示并填充)、室外停车位、消防间距、道路标高及补充图例和其他的必要说明。
1.3、绿化总平面布置图1.3.1)在总平面及竖向布置图的基础上应重点表达绿化场地并注明编号(框线表示并填充)、绿地面积计算一览表及补充图例和其他的必要说明。
1.4、管网综合平面图1.4.1)管网综合平面图由公用专业提供完毕,并写入总图目录内。
1.5、总图图纸目录1.5.1)以上图纸按顺序遍如图纸目录并注明图号。
二、平面图2.1平面图表达方式2.1.1)标明承重结构(由结构专业提图需加粗)、绘出门、窗、墙、栏杆、楼梯、电梯、电梯机房、自动扶梯、中庭(及其上空)、夹层、平台、阳台、露台、雨棚、台阶、残坡、散水及明沟等的位置:标明各功能房间(厨房、卫生间、阳台)的标高及雨棚、楼层标高。
土方工程施工图设计说明
土方工程施工图设计说明土方工程是指在建筑工程中,包括挖除地面或土壤并填充到需要的地方以完成建筑设计的土方合理处理工程。
土方工程施工图设计说明主要包括设计目标、设计原则、设计内容、设计要求等。
本文将以1200字以上的篇幅详细介绍土方工程施工图设计说明的相关内容。
设计目标:土方工程施工图的设计目标是确保土方工程的实施符合建筑设计的要求,能够保证工程的质量、安全和进度,提高施工效率,降低成本,满足工程的整体需求。
设计原则:土方工程施工图的设计应遵循以下原则:1.合理性原则:土方工程的设计应符合土壤力学及土方工程施工的基本原理,确保土方的稳定性和安全性。
2.经济性原则:设计应力求在满足建筑设计要求的前提下,尽量减少土方的开挖量和填方量,降低施工成本。
3.环保性原则:设计应考虑土方施工对周围环境的影响,合理选择土壤处理方式,充分利用可回收的土方资源。
4.可操作性原则:设计应考虑土方施工的工艺性和操作性,尽量减少施工过程中出现的问题,提高施工效率。
设计内容:土方工程施工图的设计内容应包括以下几个方面:1.土壤力学参数的确定:根据现场土壤的性质和特点,确定土壤力学参数,包括土壤的承载力、抗剪强度等,用于土方开挖和填方的计算。
2.地面标高的确定:根据建筑设计要求和现场地形的情况,确定土方工程中地面的标高,包括挖方区域和填方区域的标高。
3.施工工艺的设计:根据土方施工的特点,设计合理的施工工艺,包括开挖顺序、施工方法、土方处理方式等。
4.临时支护的设计:根据土方开挖的深度和土壤的性质,设计适当的临时支护结构,确保施工过程中的安全性。
5.填方工程的设计:根据建筑设计的要求和土地利用的要求,设计合理的填方工程,包括填方区域的标高和填方的方式。
设计要求:土方工程施工图的设计要求包括以下几个方面:1.安全性要求:设计应确保土方工程的施工过程和使用过程中的安全性,考虑土方的稳定性、抗震性和承载能力等因素。
2.施工工艺要求:设计应考虑土方施工的工艺性和操作性,保证施工过程中的顺利进行,尽量减少施工风险和问题。
宝圣大道至宝环路连接道东原香山段工程-通信管网土建施工图设计说明
通信管网土建施工图设计说明1 概述1.1 工程概况及通信管线规划与现状1.1.1 工程概况本工程为宝圣大道至宝环路连接道(东原香山段)工程,位于渝北区两路地区,西起宝圣大道悠彩郡(现状小区)与东原香山(方案阶段)之间的交叉口,向东延伸在道路桩号K0+410处与悠彩郡(现状小区)小区道路形成平面交叉。
宝圣大道至宝环路连接道(东原香山段)全长约364.334m,双向四车道,标准路幅宽度20m,设计时速20km/h,道路等级为城市支路,沥青路面。
1.1.2 通信管线规划根据《渝北重点建设管线纪要〔2022〕20号关于宝圣大道宝环路连接道、宝桐支路道路工程综合管网设计方案协调会会议纪要》及会议内容,本工程规划K12通信排管,通信排管沿道路人行道敷设。
1.1.3 通信管线现状本次设计路段为改建道路,道路设计范围内无现状通信管线,与本项目相接的宝圣大道上有23孔通信管线。
1.2 本次设计概况本设计沿道路前进方向右侧距路缘石6.2m的车行道下新建一条12孔的通信排管,起端与宝圣大道通信管道相接。
本次新建通信排管与沿线道路通信管线贯通。
1.3 设计规范、标准1.3.1《城市工程管线综合规划规范》(GB 50289-2016)1.3.2《通信管道与通道工程设计规范》(GB 50373-2019)1.3.3《通信管道工程施工及验收规范》(GB/T 50374-2018)1.3.4《地下通信管道用硬聚氯乙烯(PVC-U)多孔管》(YD/T 1324-2004)1.3.5《通信管道人孔和手孔图集》(YD 5178-2009)1.3.6《通信建筑抗震设防分类标准》(YD 5054-2010)1.3.7《市政工程设计技术管理标准》(2001年)1.3.8《砌体工程施工质量验收规范》(GB50203-2011)1.3.9《砌体结构设计规范》(GB50003-2011)1.3.10《建筑机电工程抗震设计规范》GB50981-20141.3.11《建筑与市政工程抗震通用规范》GB55002-20211.4 设计依据1.4.1建设单位与我公司签订的设计合同1.4.2业主提供1:500地形图及其他相关资料1.5 上阶段审查意见及执行情况暂无2 设计范围本次通信管线设计范围:道路沿线通信管线土建工程的设计,不包括通信电缆的敷设。
工程施工设计说明(3篇)
第1篇一、项目概况本工程位于我国某城市,项目占地面积约XX平方米,总建筑面积约XX平方米。
建筑高度为XX米,层数为XX层,建筑结构形式为框架-剪力墙结构。
工程主要包括住宅、商业、地下车库等部分。
本设计说明针对住宅部分进行详细阐述。
二、设计原则1. 符合国家及地方相关设计规范和标准;2. 保障建筑安全、适用、经济、美观;3. 优化空间布局,提高使用效率;4. 节能减排,绿色环保;5. 注重施工可行性。
三、建筑设计1. 建筑布局:住宅部分采用南北朝向,以利于采光、通风和日照。
住宅单元设计为两梯四户,保证居住舒适度。
2. 户型设计:住宅户型多样,包括一室一厅、两室一厅、三室两厅等多种户型。
户型设计注重实用性,充分考虑居住者的生活习惯。
3. 建筑外观:住宅外观简洁大方,采用现代设计风格。
外墙材料选用环保、耐候性好的材料,确保建筑寿命。
4. 室内装修:室内装修采用环保材料,注重空间感、舒适度及实用性。
四、结构设计1. 结构形式:住宅部分采用框架-剪力墙结构,具有良好的抗震性能。
2. 框架设计:框架柱截面尺寸为XX×X Xcm,梁截面尺寸为XX×XXcm,满足荷载要求。
3. 剪力墙设计:剪力墙厚度为XXcm,以满足抗震和抗侧力要求。
4. 基础设计:基础采用钢筋混凝土基础,满足承载力要求。
五、设备设计1. 供水:住宅采用市政供水,室内采用分户计量,保证供水安全。
2. 供电:住宅采用市政供电,室内采用分户计量,满足用电需求。
3. 供气:住宅采用市政天然气,满足生活需求。
4. 通风:住宅采用自然通风,必要时设置机械通风。
5. 电梯:住宅设置两部电梯,分别服务于住宅和地下车库。
六、施工注意事项1. 施工过程中,严格按照设计图纸和施工规范进行施工。
2. 施工过程中,注意保护环境,减少施工噪音和扬尘。
3. 施工过程中,确保工程质量,杜绝安全隐患。
4. 施工过程中,加强施工管理,确保工程进度。
5. 施工过程中,加强沟通协调,确保各方利益。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
彝良县体育馆、图书馆、青少年活动中心、游泳馆、党校建设项目场地土方工程设计施工图设计说明1、工程概况1.1 工程概况本项目在区域上处于云南省东北部的云、贵、川结合处,位于云南省昭通市彝良县境内,地块毗邻县城中心区域。
彝良县位于云南省东北部,东靠镇雄、威信,西邻昭通、大关,北与盐津、四川缔连接壤,南与贵州威宁、赫章相连。
县城距昭通市73公里,距省会昆明市545公里。
该区域未来将打造成为产业经济发达、生态环境优美、空间布局合理、配套设施完善、社区和谐稳定的生态型城区。
建设场地北面为山体所环绕,南侧为河流。
其中场地与北面山体高差较大目前高差普遍为45米左右(山体上高度为890,场地内为843)。
场地内部地势较为平整,周边景色优美,环境优越,适合打造滨水文化体育公园。
项目建设包括体育馆、救灾应急避难场所、图书馆、文化馆、游泳馆以及青少年活动中心。
总占地面积为64亩。
其中体育馆(包括另外室外有4块露天篮球场)、图书馆、文化馆、青少年活动中心、游泳馆及配套设施规划控制在50亩左右。
剩余用地做为预留地块规划为老年活动中心及党校用地。
本次设计主要涉及到规划区的场地平整,平场面积总计62亩,含预留党校用地范围。
1.2自然条件1.2.1 气象水文据《彝良县县志》资料,场地属亚热带湿润气候,区内总的特点是四季气候温差大、干湿分明,气候明显受地形影响,特别是受高程的控制,垂直分带明显,水平变化大。
场地属金沙江水系深切割区,海拔高程位于1000米以下,为下部河谷炎热带。
据彝良县气象站观测资料统计,彝良县年平均气温16℃,一般在10~19.9℃,最高气温34.9℃,最低气温11℃,平均气温最高的是七月份,月均气温达20.2℃;平均气温最低是一月份,月均气温8.0℃;年平均相对湿度72%,最热月(7月份)平均相对湿度82%。
全区年平均降雨量1070.1毫米,一日最大降雨量102.7毫米;其中6~10月占全年降雨量的75%以上;年平均蒸发量154.8毫米,从11月至次年5月为旱季。
历年最大积雪深度240毫米,年最多雾日9天,年最多雹日数6天,年最多雷暴日数40天,冬季日照率67%。
1.2.2 地形地貌场地为新征地,场地属山间河谷地貌,为河流改道场地,其北东半部为旧河道及河流右岸的斜坡地带,南西半部为漫滩地带,地势低平,地形起伏变化较大。
根据现场调查,场地内坡地未发现地面开裂、滑坡等失稳变形现象,但存在河流侧蚀、洪水淹浸的隐患。
根据实测孔口标高,场地地面标高介于842.71~844.73m,最高点位于场地南侧的ZK23,最低点位于东侧的ZK13,两孔相距642m,南北向最大高差2.02m。
1.2.3 场地岩土结构及工程地质特征拟建场地位于山谷河流旧河道及河漫滩地貌单元,地形起伏变化较大。
据钻探揭露情况,勘察场地内分布厚大的第四系堆积、冲洪积层,主要分布有第四系人工堆积(Q ml)素填土,岩性以卵砾石及碎石为主;第四系冲洪积(Q al+pl)卵石;基底为二叠梁山组(P1l),强风化泥质粉砂岩。
岩土结构较简单,均匀性差,层面起伏变化大。
根据钻探揭露、原位测试和土工试验成果,按地层成因、类型、结构、物理力学性质特征,将场地勘探深度内的地基土(岩)层划分为2个主层。
现将场地岩土层的结构特点及工程地质特征详述于《土(岩)层工程地质特征表》(表2.3)。
各土(岩)层结构及空间分布参见“工程地质剖面图”(TNo3-1~2),物理力学性质指标详见勘察报告中“各土层主要物理力学性质指标统计表”(BNo3-1)及相关测试和试验资料。
1.2.4水文地质条件场地位于地势较低的山谷河流旧河道及河漫滩部位,场地南侧为河流经过。
在钻孔揭露控制深度范围内,场地上部土层①素填土为透水层,第②层卵石属孔隙强透含水层,第③层强风化泥质粉砂岩属弱裂隙含水层,地下水类型属孔隙潜水。
场地地下水主要由地表河水补给,排泄方式主要为下渗迳流及潜水形式向低处排泄。
1.2.5地下水对建筑材料的腐蚀性评价依据《岩土工程勘察规范》(GB50021-2001)附录G.0.1条规定,属Ⅱ类环境类别。
根据场地中ZK2、ZK8钻孔取水样分析结果,地下水对混凝土结构及钢筋混凝土结构中钢筋具微腐蚀性。
1.2.6不良地质作用经过对场地及周边全面的工程地质调查,结合钻探工作,勘察范围内未发现滑坡、崩塌、岩溶塌陷、地裂缝以及新构造断裂等影响场地稳定性的不良地质现象。
场地处于山谷河流旧河道及河漫滩部位,距其南侧的河流侵蚀岸边较近,场地存在河流侧蚀、洪水淹浸的隐患(现已进行挡土墙的修筑)。
场地整平标高为857.45m,现场地地面标高介于842.71~844.73m,场地填方整平将形成厚度达12.78~15.00m 的人工填土,若对大厚层人工填土处理不当,将形成地基过量变形的隐患危害。
同时,在其东、南、西侧将形成最大高差达15m的填土高边坡,对填土高边坡应采取有效的抗滑措施后,才能确保高填方场地的稳定。
1.2.7场地稳定性和适宜性评价拟建场地地处山谷河流旧河道及河漫滩地带。
场地内及周边无全新活断层、泥石流、滑坡、崩塌岩体、采空区等不良地质现象;对场地存在的河流侧蚀、洪水淹浸的隐患采取有效的工程防治措施,对场地东、南、西侧填土高边坡,北侧边坡采取有效的工程防治措施后,场地基本稳定,适宜建筑。
1.2.8场地类别及建筑抗震地段划分场地位于山谷河流旧河道及河漫滩地带,属填方地基,将形成厚大的人工填土,地基土性状及均匀性差,根据《建筑抗震设计规范》(GB50011-2010)第4.1.1条及表4.1.1,综合评价场地为对建筑抗震不利地段。
场地填方整平将形成厚度达12.78~15.00m的大厚层新填土地基,场地土类型应为软弱土,据区域地质资料表明,场地覆盖层厚度介于15~50米之间,按《建筑抗震设计规范》(GB50011—2010)表4.1.6,确定建筑场地类别为Ⅲ类。
1.2.9勘察报告结论(1)拟建场地地处山谷河流旧河道及河漫滩地带。
场地内及周边无全新活断层、泥石流、滑坡、崩塌岩体、采空区等不良地质现象;对场地存在的河流侧蚀、洪水淹浸的隐患采取有效的工程防治措施,对场地东、南、西侧填土高边坡,北侧边坡采取有效的工程防治措施后,场地基本稳定,适宜建筑。
(2)场地填方整平将形成大厚层新填土地基,场地土类型应为软弱土,属Ⅲ类建筑场地。
(3)拟建场地地下水类型属孔隙潜水,富水性强,地下水补给源丰富。
地下水对混凝土结构及钢筋混凝土结构中的钢的筋腐蚀性等级为微腐蚀;地基土对混凝土结构具微腐蚀性、对钢筋混凝土结构中钢筋和钢结构均具微腐蚀性。
(4)根据《建筑抗震设计规范》(GB50011-2010),彝良县抗震设防烈度为7度(第三组),设计基本地震加速度值为0.10g。
建筑抗震设计请按规范要求设防。
(5)场地内①层素填土结构松散,不宜直接利用。
②层卵石、③层强风化泥质粉砂岩有较高强度,可作建(构)筑物深基础的持力层。
2、设计依据2.1设计依据(1)建设方提供的《云南省彝良县体育馆、文化馆及图书馆、青少年活动中心及游泳馆规划设计方案》(11.26版);(2)建设方提供的项目所在区域1:500地形图。
2.2采用技术标准、规范(1)《道路工程制图标准》(GBJ50162-92)(2)《城市道路交通规划设计规范》(GB 50220-95)(3)《城市道路设计规范》(CJJ 37-90)(4)《建筑工程质量检验评定标准》(GBJ 301-88)(5)《城市居住区规划设计规范》(GB 50180-93)(6)《城市用地竖向规划规范》(CJJ 83-99)(7)相关道路、市政管网设计图纸(8)国家现行相关规范和标准3、场地平整设计3.1竖向设计原则1 在保持规划道路、建筑平面坐标位置和标高基本不变的前提下,合理确定场地坡度,使平场总工程量优化为最小且使用方便。
2 在确保地块建筑与相邻道路相衔结的前提下,合理调整地形复杂地块的竖向设计。
3 在满足地块用地性质的前提下,尽量结合原始地貌,减少场地土石方工程量,使之既经济合理,又保持景观优美的效果。
5 用地竖向规划设计主要从高程上应解决用地地形的利用和整治,使之适合城市建设并满足城市交通的需要。
用地地形也应解决地表排水,并满足防洪、排涝的要求,为美化环境创造必要条件。
3.2设计主要内容1 根据总体规划竖向设计,采集基础数据,初步确定各区域的平场标高,计算各单体建筑及特殊用地的地块挖填方量。
2 根据初步计算结果,综合地形地貌、建筑性质、建筑结构类型对该区域场地坡度进行调整,从而确定各区域的平均标高、坡度。
3 在竖向设计基础上,场地总体以10m为间隔,采用方格网法计算土石方,对于建筑单体竖向设计采用5mx5m的方格网进行计算。
3.3 场平设计本次地块规划坡度均小于3.0%,同时满足各建筑之间相互衔接的要求。
该场地平整共产生约挖方量2.66万立方米,填方34.32万立方米。
另外考虑场地内清表挖土方约1.18万方。
由于现状场地内已作为其它项目的临时弃土区,且弃方较大,初步估算约为38.2万方,因弃土区现状堆土高度高于场地设计高度,堆土前未根据规划设计标高进行分层碾压,因此本次设计建议将现弃土区填土进行翻挖至原地表,根据要求对现弃土中粒径较大的砳石、卵石或块石捣碎处理,使其填料粒径小于200mm,然后根据规范要求分层碾压,碾压厚度按30cm一层计,并填至本次场平设计标高。
本次设计标高根据建筑结构、场地区域的不同,按规划设计地坪标高进行降低控制,原则上建筑区域考虑基础或地下车库结构高度,按规划地坪标高分别降低1~4m,绿地草坪等按规划标高控制,室外硬质铺地按降低0.3m,道路区域降低0.4m 控制。
具体见《场地平整竖向完成图》。
4、施工要求4.1淤泥清除对场地平整区域内的水田、鱼塘等地进行清淤处理,确保场地回填土的密实、稳定及挖方区的施工安全。
清除后的淤泥集中堆放,供后期环境绿化。
在清淤前应先行排除积水,并确保排除的积水不影响其他区域的场地平整。
建筑地基及道路路基填方范围内的淤泥清除厚度根据现场情况确定,以施工时看见老土为准;其他填方区域内的淤泥可采用抛石挤淤办法进行施工。
4.2表土处理开挖及填筑前进行清表,清表厚度根据土质确定,以施工时看见基岩(或老土)为准。
清除的表土集中堆放,供后期环境绿化。
4.3边坡控制由于本次设计区域周边用地标高未定,且现状地形经弃土后标高改变较大,边坡以现状施工临时接顺,本项目场地边的填方高度较小,场地东侧有8m的填方高度,施工时可按自然放坡,坡比为1:1.5,多为一级边坡;主要挖方区位于青少年活动中心及游泳馆西侧,设计标高在原地表标高以下,最高挖高处约20m,且位于原陡坡位置,由于该边坡位置尚无钻探地勘资料,边坡地质情况不明,并根据建筑规划情况,对局部难以接顺地面的高挖方边坡进行结构支护处理。
