路基填筑专项施工方案(高度大于8米)

合集下载

路基高填方施工方案

路基高填方施工方案

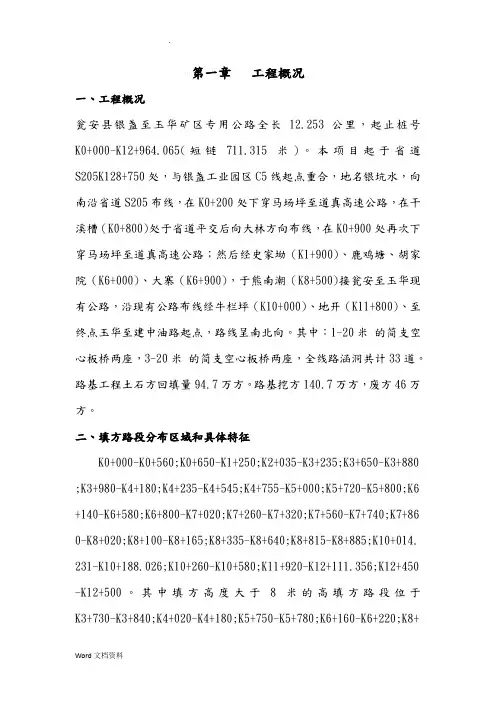

第一章工程概况一、工程概况瓮安县银盏至玉华矿区专用公路全长12.253公里,起止桩号K0+000-K12+964.065(短链711.315米)。

本项目起于省道S205K128+750处,与银盏工业园区C5线起点重合,地名银坑水,向南沿省道S205布线,在K0+200处下穿马场坪至道真高速公路,在干溪槽(K0+800)处于省道平交后向大林方向布线,在K0+900处再次下穿马场坪至道真高速公路;然后经史家坳(K1+900)、鹿鸡塘、胡家院(K6+000)、大寨(K6+900),于熊南潮(K8+500)接瓮安至玉华现有公路,沿现有公路布线经牛栏坪(K10+000)、地开(K11+800)、至终点玉华至建中油路起点,路线呈南北向。

其中:1-20米的简支空心板桥两座,3-20米的简支空心板桥两座,全线路涵洞共计33道。

路基工程土石方回填量94.7万方。

路基挖方140.7万方,废方46万方。

二、填方路段分布区域和具体特征K0+000-K0+560;K0+650-K1+250;K2+035-K3+235;K3+650-K3+880 ;K3+980-K4+180;K4+235-K4+545;K4+755-K5+000;K5+720-K5+800;K6 +140-K6+580;K6+800-K7+020;K7+260-K7+320;K7+560-K7+740;K7+86 0-K8+020;K8+100-K8+165;K8+335-K8+640;K8+815-K8+885;K10+014. 231-K10+188.026;K10+260-K10+580;K11+920-K12+111.356;K12+450 -K12+500。

其中填方高度大于8米的高填方路段位于K3+730-K3+840;K4+020-K4+180;K5+750-K5+780;K6+160-K6+220;K8+385-K8+500;K8+580-K8+625;K8+832-K8+875;K10+100-K10+140;K11+ 948.466-K12+111.356。

公路路基土石方工程施工方案

公路路基土石方工程施工方案

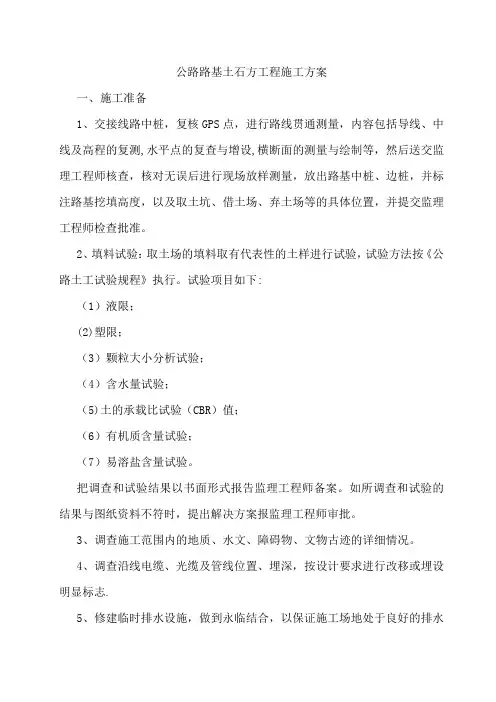

公路路基土石方工程施工方案一、施工准备1、交接线路中桩,复核GPS点,进行路线贯通测量,内容包括导线、中线及高程的复测,水平点的复查与增设,横断面的测量与绘制等,然后送交监理工程师核查,核对无误后进行现场放样测量,放出路基中桩、边桩,并标注路基挖填高度,以及取土坑、借土场、弃土场等的具体位置,并提交监理工程师检查批准。

2、填料试验:取土场的填料取有代表性的土样进行试验,试验方法按《公路土工试验规程》执行。

试验项目如下:(1)液限;(2)塑限;(3)颗粒大小分析试验;(4)含水量试验;(5)土的承载比试验(CBR)值;(6)有机质含量试验;(7)易溶盐含量试验。

把调查和试验结果以书面形式报告监理工程师备案。

如所调查和试验的结果与图纸资料不符时,提出解决方案报监理工程师审批。

3、调查施工范围内的地质、水文、障碍物、文物古迹的详细情况。

4、调查沿线电缆、光缆及管线位置、埋深,按设计要求进行改移或埋设明显标志.5、修建临时排水设施,做到永临结合,以保证施工场地处于良好的排水状态。

6、场地清理:施工前将路基用地范围内的树木,灌木、垃圾、有机物残渣及原地面以下10-20cm内的草皮和表土清除。

对妨碍视线、影响行车的树木、灌木丛等进行砍伐或移植及清理。

将树根全部挖除,清除的垃圾由装载机配备汽车运至指定堆放区,场地清除完后全面进行填前碾压,使密实度达到设计要求.7、拆除工程:根据现场的实际情况、施工、交通需要,制定确实可行的拆除方案,经监理工程师批准后,按设计和规范要求进行拆除工作,拆除一些钢筋砼结构物、砖石砌体结构物、拦水坝、急流槽等.8、规化作业程序、机械作业路线,做好土石方调配方案。

二、铺筑试验段开工前,在熟悉设计文件的基础上,进行现场核对和施工调查,按照有关规定进行试验后,把试验结果以书面形式报告监理工程师,待监理工程师审批后,按照监理工程师给定的各种土质参数如:松铺系数,压实厚度等,根据不同的地质条件,分别选择有代表性的路段,铺筑面积不小于20m×20m作为试验段,试验时记录:压实设备的类型、最佳组合方式;碾压遍数及碾压速度、工序;每层材料的含水量等。

高填深挖专项施工方案

高填深挖专项施工方案

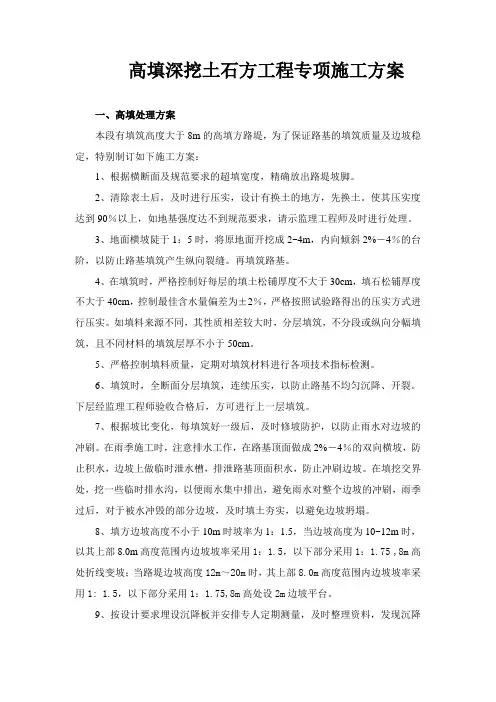

高填深挖土石方工程专项施工方案一、高填处理方案本段有填筑高度大于8m的高填方路堤,为了保证路基的填筑质量及边坡稳定,特别制订如下施工方案:1、根据横断面及规范要求的超填宽度,精确放出路堤坡脚。

2、清除表土后,及时进行压实,设计有换土的地方,先换土。

使其压实度达到90%以上,如地基强度达不到规范要求,请示监理工程师及时进行处理。

3、地面横坡陡于1:5时,将原地面开挖成2~4m,内向倾斜2%-4%的台阶,以防止路基填筑产生纵向裂缝。

再填筑路基。

4、在填筑时,严格控制好每层的填土松铺厚度不大于30cm,填石松铺厚度不大于40cm,控制最佳含水量偏差为±2%,严格按照试验路得出的压实方式进行压实。

如填料来源不同,其性质相差较大时,分层填筑,不分段或纵向分幅填筑,且不同材料的填筑层厚不小于50cm。

5、严格控制填料质量,定期对填筑材料进行各项技术指标检测。

6、填筑时,全断面分层填筑,连续压实,以防止路基不均匀沉降、开裂。

下层经监理工程师验收合格后,方可进行上一层填筑。

7、根据坡比变化,每填筑好一级后,及时修坡防护,以防止雨水对边坡的冲刷。

在雨季施工时,注意排水工作,在路基顶面做成2%-4%的双向横坡,防止积水,边坡上做临时泄水槽,排泄路基顶面积水,防止冲刷边坡。

在填挖交界处,挖一些临时排水沟,以便雨水集中排出,避免雨水对整个边坡的冲刷,雨季过后,对于被水冲毁的部分边坡,及时填土夯实,以避免边坡坍塌。

8、填方边坡高度不小于10m时坡率为1:1.5,当边坡高度为10~12m时,以其上部8.0m高度范围内边坡坡率采用1:1.5,以下部分采用1:1.75 ,8m高处折线变坡;当路堤边坡高度12m~20m时,其上部8.0m高度范围内边坡坡率采用1: 1.5,以下部分采用1:1.75,8m高处设2m边坡平台。

9、按设计要求埋设沉降板并安排专人定期测量,及时整理资料,发现沉降较大的地段及时分析并查找原因,指导下一步的施工。

高填方路基施工专项方案

高填方路基施工专项方案

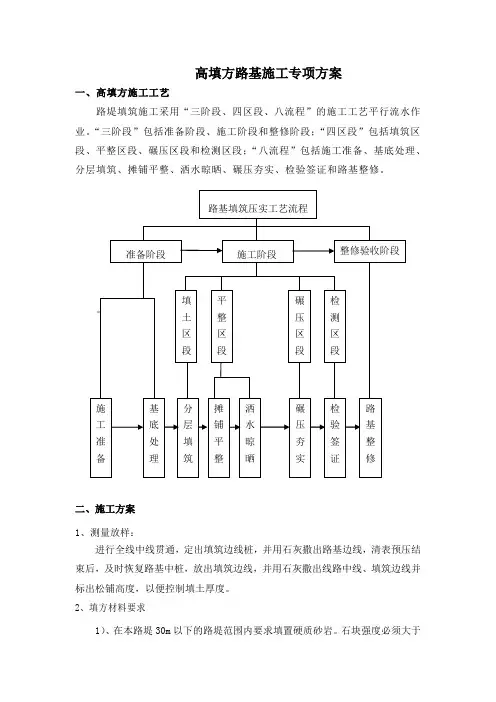

高填方路基施工专项方案一、高填方施工工艺路堤填筑施工采用“三阶段、四区段、八流程”的施工工艺平行流水作业。

“三阶段”包括准备阶段、施工阶段和整修阶段;“四区段”包括填筑区段、平整区段、碾压区段和检测区段;“八流程”包括施工准备、基底处理、分层填筑、摊铺平整、洒水晾晒、碾压夯实、检验签证和路基整修。

二、施工方案1、测量放样:进行全线中线贯通,定出填筑边线桩,并用石灰撒出路基边线,清表预压结束后,及时恢复路基中桩,放出填筑边线,并用石灰撒出线路中线、填筑边线并标出松铺高度,以便控制填土厚度。

2、填方材料要求1)、在本路堤30m以下的路堤范围内要求填置硬质砂岩。

石块强度必须大于30mpa。

2、为避免路堤不均匀沉降导致路面开裂,在路面底面以下铺设三层钢塑土工格栅,高路堤根据需要在路堤中上部铺设3~6层土工格栅。

3)、为减少路堤不均匀沉降,采用盲沟(地基处理)+填石路堤+排水层(加强排水固结)+土工格栅(减少沉降造成的路面开裂)的综合处治措施。

4)、材料以就地取材为原则,选用片石或卵石。

采用片石时,其粒径以150~300mm为宜;采用卵石时,其粒径以40mm~100mm为宜。

其顶应碎石(或砂砾石)等细骨料,粒径不大于40mm。

5)、坚硬石料指抗压强度大于60MPa的石料;中硬石料指抗压强度大于30MPa 的石料。

6)、墙背回填应结合填石路堤进行施工。

7)、双向土工格栅抗拉强度≥50KN/m,延伸率≤3%,节点强度>300N;土工格栅的施工应严格按照《土工格栅施工技术要求》执行,并保证搭接长度。

8)、无纺土工布反滤层材料应符合规范要求,其搭接长度不得小于10cm;规格为300g/m ,抗拉强度≥10KN。

3、填方原地基处理:采用挖掘机铲除植被、表层土,人工砍伐树木,并配合推土机铲除所有树根,用自卸汽车运至弃土场,并堆放有序,对不适宜的填料要彻底清理,不留隐患,对特殊路段(低洼地段、池塘、水田等)要先排水清淤,清理后进行整平处理、原基碾压,填前压实度大于90%,并回填至与原地面标高。

(完整版)路基填筑方案

(完整版)路基填筑方案

(一)施工准备1、组织技术人员、测量人员、施工员进行图纸会审,仔细研读招标文件、施工规范、检测项目等。

复测导线点、水准点,为施工方便加密导线点,引设水准点并进行平差合格后再用。

2、对所有机械进行检修,保证正常运转,备置检测设备,并对其进行校核。

3 、压实度检测采用灌砂检测。

(二)填前压实1、恢复中线,放出边线依据经复测闭合的导线点及水准点,放出中桩,每20 米一个,再测出逐桩路基横断标高,根据设计标高计算出底坡角线的位置,用石灰标出边线作为清表边缘,边线应比设计底坡脚宽出30-50cm。

2、清表用推土机按灰线将路基和土场表土推出30cm厚,将路基范围内的杂草、树根乱石等彻底清除干净,清出的表土集中打堆作为以后绿化种植土。

3、填前碾压在碾压前应检测含水量,如含水量太大,应将地表土翻松晾晒,至合适后,再平整压实。

碾压采用26t 振动压路机碾压,第一遍关闭振动静压,速度2-4km/h ,然后由弱振到强振,先慢后快,由低处到高处,先两边后中间,纵向进退式碾压。

碾压两到三遍,边压实边检测压实度,直到满足规范要求为止。

4、恢复中线、放出边线每20 米放出中线后,测出路基横断标高并做好记录,根据设计高程准确算出路基各个桩号的坡角线到中桩的距离,在此数据上增加30cm划出灰线, 作为布料范围,算出本段路基的平均宽度,将中桩分别引出边线外 1 米处,标出桩号。

5、验收恢复中线边线打好方格线,自检后请监理工程师验收,合格后进行填筑施工。

6、路基挖方施工前进行全面恢复测量中线,固定路线主要控制桩,检查核查纵横断面图,准确放出开挖边界,并牢固设置明显的开挖标志。

对相邻合同段的水准点、中线控制点进行检查闭合测量,其测量误差控制在规范范围内。

7、路基挖方开挖采用风镐配合大型挖掘机挖掘,自卸车运输,根据路基开挖深度和纵横坡长度分别选择横挖、纵挖及混合挖三种方式开挖,挖方过程中及时根据测设的边线桩基坡度刷边坡,并在雨季前做好截水沟等配套排水工程。

路基填筑试验段施工方案

路基填筑试验段施工方案

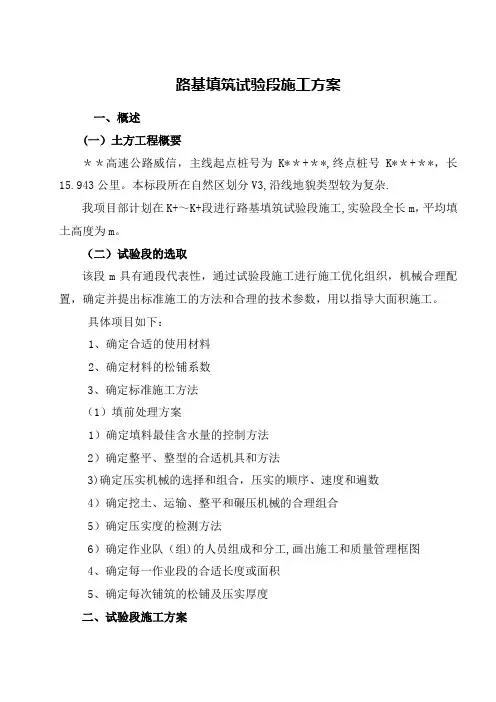

路基填筑试验段施工方案一、概述(一)土方工程概要**高速公路威信,主线起点桩号为K**+**,终点桩号K**+**,长15.943公里。

本标段所在自然区划分V3,沿线地貌类型较为复杂.我项目部计划在K+~K+段进行路基填筑试验段施工,实验段全长m,平均填土高度为m。

(二)试验段的选取该段m具有通段代表性,通过试验段施工进行施工优化组织,机械合理配置,确定并提出标准施工的方法和合理的技术参数,用以指导大面积施工。

具体项目如下:1、确定合适的使用材料2、确定材料的松铺系数3、确定标准施工方法(1)填前处理方案1)确定填料最佳含水量的控制方法2)确定整平、整型的合适机具和方法3)确定压实机械的选择和组合,压实的顺序、速度和遍数4)确定挖土、运输、整平和碾压机械的合理组合5)确定压实度的检测方法6)确定作业队(组)的人员组成和分工,画出施工和质量管理框图4、确定每一作业段的合适长度或面积5、确定每次铺筑的松铺及压实厚度二、试验段施工方案(一)试验段位置拟在K+~K+段做路基填筑试验段,长度m,该段位于昆明路延伸段上,平均填土高度在m。

(二)路基填料选择该段路基填筑料,主要是调用路堑挖方作为填料。

试验段所用的填料应按《公路土工试验规程》做好原材料试验检测(各种原材料必须符合设计及规范要求)(三)机械的选型和配套主要机械设备配备如下:表1:项目部成立路基填筑首件工程施工领导小组,由项目总工程师**担任组长,副总工程师**、工程部长**为副组长,组员有路基主管工程师、安质部长**、质检工程师**、测量工程师**、试验工程师**、队长等.施工现场管理人员组成和分工如下:现场施工负责人:技术负责人:测量人员:试验人员:主要人力配置如下:表2:按试验规程及规范要求,采用灌砂法测定压实度,含水量测定现场采用酒精燃烧法测定,同时取样,采用烘干法做对比试验,确保科学、准确。

鉴于路基填料为砂砾,灌砂法测定压实度无法实现。

据《公路工程质量检验评定标准》(JTG F80/1—2004)石方路基以不低于20T压路机振压两遍标高差不大于2mm控制压实度.(六)道路施工技术方案路堤施工要求多点分段平行流水施工,确定在计划工期内完成路基施工。

城镇道路工程高填方路堤施工技术

城镇道路工程高填方路堤施工技术当今随着城市的发展,不断有山林、田野土地发展为新的城市区域。

许多新建城市主干道可属于山林重丘高速的级别,且大多存在巨大挖填方量、高边坡等情况,也就带来了高填方路段施工技术优化总结在路基质量控制中处于核心重点。

在公路路基设计规范中术语定义中,高路堤:路基填土边坡高度大于20m的路堤。

但在市政道路实际项目中的高填方路段,填料规格质量难做到一致性,施工压实工艺控制也会存在偏差,且基于城市主干道工期要求紧,很难留有自沉降时间。

经过多个项目的施工总结,在城镇道路实际的施工中,我们一般确定路基填方高度大于8米的路段,定为高填方路段,需编制专项施工方案,确定检测指标,确保填方段的施工质量。

路基为路面结构层以下路面的基础,承受由路面传来的行车荷载。

路基分为路床和路堤,这里着重讲述的路堤的施工工艺,也就是路面结构层以下0.8m 的路基部分质量标准有了质量标准要求,高填方路堤才能更清晰的确定采用什么施工方法、施工工艺,才能高效、优质、按时的完成。

根据回填料的不同,高填方路堤分填石路堤(含石率超过70%)和土石路堤(含石率30%-70%)。

高填方路堤的基底承受的荷载较大,施工前对路基进行稳定性检测和基底承载力检测,必须满足设计要求。

一般路堤高度小于10m时,原地面承载力不应小于150KPa;路堤高度为10~20m时,原地面承载力不宜低于200KPa;路堤高度大于20m时,路基宜填筑在岩石地基上。

对于软弱地基如常规压实仍不能满足要求,应对地基进行加固处理措施。

1、材料要求,压实标准表1:岩石分类表2:填石路堤的松铺厚度及粒径要求表3:填石路堤压实质量标准分区路面底面以下深度(m)硬质石料孔隙率(%)中硬石料孔隙率(%)软质石料孔隙率(%)上路堤0.8~1.50≤23≤22≤20下路堤>l.50≤25≤24≤22表4:土石路堤压实质量标准:2、填筑过程中的质量标准高填路堤过程中每层测量控制的技术指标主要为中线高程、路基宽度、横坡。

高填方路基施工方案

4、施工程序与工艺流程---------------------------------------------6
5、施工方案--------------------------------------------------------------7
6、工程质量保证措施-------------------------------------------------23
7)、拆除工程:根据现场的实际情况、施工和交通需要,制定确实可行的拆除方案,报监理工程师批准后,按设计和规范要求进行拆除工作。
8)、规划作业程序、机械作业线路,做好土石方调配方案。
5
1、施工原则
施工时,按照《公路路基施工规范》组织安排。
(1)、路基施工,集中力量连续快速施工,分段完成。
(2)、冬季施工时,不安排路基填筑施工,雨季尽量不进行路基填筑施工。
6)、路基基底清理:施工前将路基用地范围内的树木、灌木、垃圾、有机物残渣及原地面的草皮和表土清除,清理至基岩面,按4%逆坡开挖台阶,对妨碍视线、影响行车的树木、灌木丛等进行砍伐或移植清理。将树根全部挖除,清除的垃圾由装载机配备汽车运至指定堆放区,场地清除完后视地基情况采用强夯或换填等措施提高地基承载力,保证地基表层密度大于90%。该段路堤采用填石路基,路堤施工前应先将地表第四系粉质粘土覆盖层清楚后再进行路堤填筑。填石路堤路床范围内应填筑碎石土,路床以下填石,要特别注意在填石的空隙内应灌入石渣,石屑,粗砂使空隙填满,并尽量将粒径较大的块石填筑于下路堤。
1
负责施工现场的试验工作
3
测量员
2
负责施工现场的测量工作
4
安全员
2
负责观察路基的稳定等安全生产工作
5
汽车司机

路基专项施工方案1

路基专项施工方案一、工程概况本工程路基工程主要工程数量为:挖土方普土135125m³,硬土36295m³,共171420m³;填方1141338m³,均为借方山皮石,由滦县购置。

二、工期计划路基填筑工程计划开工时间为2013年11月20日,完工时间为2014年06月05日,共167工作日。

三、施工方案本工程为城市快速道,地处滦河冲积平原,地势平坦开阔,沿线多为玉米地和水稻田,土质松软,填方较多,主要为借方,以山皮石填筑路基为主,具体施工方案如下:路基土方施工采用机械化施工方案,施工一段成型一段,并与桥涵施工相配合。

路基填方按照“三阶段、四区段、八流程”的施工程序组织施工,分层填筑碾压。

采用推土机摊铺,平地机整平,重型压路机碾压,观测沉降差法进行检测。

3.1一般要求(1)清表处理:对于旱田路段,清除表层0.2~0.4m种植土,平整碾压基底后回填山皮石,回填计沉降0.1~0.2m。

清除表土用做防护、绿化用土。

(2)水田路段处理:清除表层腐殖土,换填山皮石后,以山皮石顶面为工作面强夯路基。

梅花形布置强夯点,并在夯区四周布置控制桩,进行强夯,后两次强夯击沉量差不超过10cm。

满夯实搭接面积不小于四分之一,达到设计要求。

(3)路槽处理:低填浅挖路基,使路面结构层处于干燥或中湿状态进行槽下处理。

清除槽底120cm范围内土方,低填段回填山皮石或换填天然砂砾。

路基填挖结合部在填挖交界前后各10m范围内,路面底面以下40cm和80cm处增设两层双向拉伸土工格栅。

(4)废弃鱼塘处理:挖除表层淤泥1.5m后回填山皮石高出地面线20cm,强夯工作面。

梅花形布置强夯点,并在夯区四周布置控制桩,进行强夯,后两次强夯击沉量差不超过10cm。

满夯实搭接面积不小于四分之一,达到设计要求。

强夯工序完成后,回填山皮石至路床顶面。

(5)桥涵端路基处理:桥梁和涵洞两侧均填筑渗水性良好的天然砂砾。

桥及明涵底面换填长度5m,纵向采用1:1的坡率与路基衔接,对1:1坡率要挖台阶,顶面换填长度小于搭板长度时,顶面换填长度采用搭板长度;暗涵涵背换填长度采用2倍涵后填土高度,且不大于5m,与路基衔接处理同明涵。

高填方路基强夯专项施工方案

高填方路基强夯专项施工方案目录第一章编制说明及编制依据 (1)一、编制说明 (1)二、编制依据 (1)第二章工程概况 (1)一、工程概况 (1)二、工程地质 (3)三、强夯法的原理和特点 (5)第三章施工准备 (5)一、施工计划 (5)二、施工前期准备 (5)三、设备准备 (6)四、劳动力准备 (6)五、技术准备 (7)第四章施工技术参数 (7)第五章施工方案及要点 (9)一、施工程序 (9)二、工艺流程 (9)三、机具设备 (10)四、施工方法要点 (12)五、质量控制要点 (13)第七章施工质量控制及检验 (14)一、质量保证体系 (14)二、质量控制 (14)三、质量检验 (14)第八章安全保证体系及保证措施 (15)一、安全保证体系 (15)二、安全保证措施 (15)第九章施工应急措施 (16)一、建立应急预案 (16)二、建立应急响应机制 (17)第十章文明施工及环境保护措施 (17)第一章编制说明及编制依据一、编制说明本专项施工方案是我项目部根据施工图设计,认真学习领会设计意图,通过对施工现场的调查研究,参照施工规范和工程质量验收标准,本着切实可行的原则,依据我单位积累的成熟技术、科技成果、同类工程施工经验以及现场踏勘调查获取的资料进行编制,在编制过程中,我们对方案进行了实施性论证,同时充分考虑到外界不利因素对工程施工的影响,配备了足够的人员和设备,制定了详细的质量、安全、环境保护措施,争取达到“技术先进、方案合理、保证工期”的目标,用于指导弋阳县弋江大道道路工程路基强夯工程现场施工。

二、编制依据1、本工程施工设计文件和施工图纸以及有关设计文件、地勘资料。

2、《建筑地基处理技术规范》(JGJ 79-2012)3、《强夯地基处理技术规程》(CECS279:2010)4、《建筑地基基础工程施工质量验收规范》(GB 50202-2013)5、《城镇道路施工与质量验收规范》(CJJ1-2008)6、《建筑施工安全检查标准》(JGJ59-2011)第二章工程概况一、工程概况弋阳县工业园区扩区调区(二期)基础设施建设项目位于弋阳县,为城南小区工业园的配套道路。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

路基填筑专项施工方案(高度大于8米)
1、 工程概况:
新建深圳至茂名铁路(江门至茂名段)工程JMZQ-7标DK341+000.00~ DK366+600.00段,总长21.46km ,占该区段83.83%。

其中区间正线挖方140.4万方,填方163.2万方;站场挖24.6万方,填方65.6万方。

路基施工主要包括软基加固工程、路堤填筑工程和路堑开挖工程、过渡段施工、边坡防护施工和附属工程。

1.1施工平面布置图:
编制依据:
一、新建铁路深圳至茂名(江门至茂名段)线JMZQ-7标
段合同文件及设计图纸。

二、业主会议及文件要求。

三、国家及铁道部有关工程建设的相关法律、法规及规定,
现行的建设工程设计、施工规范、技术规程、质量验收评定标准。

四、铁道部、业主有关工程建设施工管理行业规定、管理
办法和实施细则,以及新建铁路工程设计、施工暂行规定等。

五、施工现场踏勘所取得的有关工程地质、水文、气象情况、
地材供应情况、交通运输状况,以及当地民风民俗、自然环境、水土资源状况等调查资料。

六、新建铁路工程中积累的施工经验、科技成果、施工工艺
方法及既有的施工人员、机械设备等资源情况。

七、我单位的技术实力及参加同类工程的施工经验,目前可
投入的机械设备和人员。

3、施工计划:
3.1施工进度计划:
1、前期准备
1.1路基开工前,应在全面熟悉施工图设计文件和设计交
底的基础上,进行现场核对和施工调查,发现问题应及时根据有关程序提出修改意见,报请设计变更。

1.2根据现场收集到的资料,核实工程数量,按合同工期要求、施工难易程度及人员、设备、材料准备情况,编制实施性的施工组织设计,报现场监理工程师和业主批准并及时提交开工报告。

2、施工测量
2.1路基施工前应做好施工测量工作,其内容包括导线、中线、水准点复测,横断面检查与补测,增设临时水准点等。

2.2导线复测
2.2.1当原测的中线主要控制桩由导线控制时,必须根据设计资料认真搞好导线复测工作。

导线复测应用全站仪进行复测,仪器使用前应进行检验、校正并报验。

2.2.2原有导线点不能满足施工要求时,应进行加密,保证在道路施工的全过程中,相邻导线点间能互相通视。

2.2.3导线起讫点应与设计单位测定结果比较,测量精度应满足规范要求。

2.3中线复测
2.3.1路基开工前应全面恢复中线并固定路线控制桩,如交点、转点、圆曲线和缓和曲线的起讫点等,本工程采用坐标法恢复主要控制桩。

2.3.2恢复中线时应注意与结构物中心、相邻施工段的中线闭合,发现问题应及时查明原因,并报现场监理工程师或业主。

如发现原设计中线长度丈量错误或需局部改线时,应作断链处理,相应调整纵坡,并在设计图表的相应部位注明断链距
离和桩号。

2.4校对及增设水准基点
2.4.1使用设计单位设置的水准点之前应仔细校核,并与国家水准点闭合,超出允许误差范围时,应查明原因并及时报告有关部门。

2.4.2增设的水准点应设在便于观测的坚硬基岩上或永久性建筑物的牢固处,也可设在埋入土中至少1m深的混凝土桩上。

3、路基放样
3.1路基施工前,应根据恢复的路线中桩、设计图、施工工艺和有关规定钉出路基用地界桩和路堤坡脚、路堑堑顶、边沟、取土坑、护坡道、弃土堆等具体位置桩。

在距路中心一定安全距离处设立控制桩,其间隔不宜大于50m。

桩上标明桩号与路中心填挖高,用(+)表示填方,用(-)表示挖方。

3.2在放完边桩后,应进行边坡放样,对深挖高填地段,每挖填3m应复测中线桩,测定其标高及宽度,以控制边坡的大小。

3.3路基施工期间每半年至少应复测一次水准点,季节冻融地区,在冻融以后也应进行复测。

3.4机械施工中,应在边桩处设立明显的填挖标志,在道路施工中,宜在不大于 200m的段落内,距中心桩一定、距离处埋设能控制标高的控制桩,进行施工控制。

发现桩被碰倒或丢
失时应及时补上。

3.5施工过程中,应保护所有标志,特别是一些原始控制点。

4、测量资料的形成和报验
4.1开工前对业主提供的水准点和座标点进行复测,复测闭合
完准确无误,形成施工放样资料报监理工程师验桩、点、线准确无误后,形成报验资料。

4.2施工放样资料完成后,会同监理工程师和业主现场代表对
路基横断面进行复测,绘成复测图,并准确计算出复测工程量,形成签证资料按实进行增减。

5、施工场地清理
5.1路基红线范围内的房屋、道路、河沟、通讯、电力设施、管道、坟墓及其他建筑物,均应请业主通知相关部门进行即时拆除和清理;对有地下文物、管线需要保护的,请业主提供地下管线图,以防损坏;有文物需迁移的,请即时迁移,对不能迁移的文物需保护的,请业主请专业人士提供保护措施方案,以便予以实施,使文物不受损坏。

5.2路基用地范围内的树木、灌木丛等均应在施工前砍伐或移植清理,砍伐的树木应移置于路基用地之外,进行妥善处理。

填方和借方地段的原地面应进行表面清理,清出的草皮、表土和种植土应集中堆积,用挖机配合自卸车运至弃土场。

7.材料设备:
(1)所有进场材料试验检测均满足设计、规范要求。

(2)在开工前组织技术人员认真学习实施性施工组织设计,阅读、审核施工图纸,澄清有关技术问题,熟悉规范和技术标准。

制定施工安全保证措施,提出应急预案。

对施工人员进行技术交底,对参加施工人员进行上岗前技术培训,考核合格后持证上岗。

(3)现场施工机械、人员配置满足施工需要。

(4)做好路堤基底、坡脚、填层面排水处理,不得积水,保证基底不会被水泡傍山填筑路堤时,防止水渗入路堤结构各部位。

(5)布置好出渣道路,合理堆放材料和机具,使其不影响施工。

(6)路堤填筑前先根据填土高度和试验段确定的分层厚度和压实参数,计算出分层数、虚铺厚度、压路机走行速度和碾压遍数、施工控制含水量等,绘出现场分层施工图,以便控制填土质量,按横断面全宽纵向水平分段分层填筑碾压,科学安排施工进度,合理调配施工机械。

根据不同工程的施工资料和试验数据的分析结果,对机械配置方案和施工参数进行优化,形成装、运、平、检一条龙机械化作业。

3、施工工艺技术
3.1施工方法
填筑前,采用小型振动碾压机碾压进行地基的填前压实,两端桥台各50m路基范围内地基处理应先于桥台基础施工前施工。

路桥过渡段的填筑必须待桥台砼或砌体砂浆强度达到设计强度,地基加固工程经验收合格后方能施工。

有条件时过渡段路基应与其连接的路堤同时施工,按大致相同的高度进行分层填筑,分层碾
压。

台后渗水板在小型预制场预制,达到设计强度后,汽车运输至现场安装,并按设计横向排水坡度预埋透水软管。

过渡段级配碎石由拌合站集中拌制,A、B组填料由隧道、路堑开挖弃碴或取土场取土进行级配加工,自卸汽车运输,基床以下采用推土机粗平,平地机精平。

大型压路机碾压时,压实范围保持距构造物边缘2m,以利结构物稳定安全。

大型压路机压实不到位的地方采用小型振动压实设备进行碾压,靠近横向结构物的部位采用平行于横向结构物背壁面碾压。

4、技术参数
4.1由项目经理会同技术负责人一起编制施工图预算和实施性施工组织设计、项目质量计划及关键工序作业指导书,并认真熟悉设计图,对图上有疑问的地方记录下来,在技术交底和会审时一并提出经正式答疑,并形成正式的书面会审纪要存档。

4.2测量人员汇同监理工程师、业主现场代表一道对道路的施工放样和断面及高程进行复测,并形成复测资料。

4.3组织调配好工程所需用的机械设备进场。

4.4为了保证本工程施工进度和质量按期实现,所有进场的工程设备及材料均必须具备产品合格证、质量保证书、生产许可证及使用说明书等资料,并符合施工图的技术要求。

到达施工现场的工程设备及工程材料均报建设单位和监理工程师进行验收,未经检验或检验不合格的设备、材料均不得使用。

4.5将施工图设计中各种砼、砂浆等配合比分别记录下来,委
托有相应资质的试验室进行试配,取回后严格按照此配合比指导施工。

4.6技术人员进场后,项目部总工程师组织项目技术骨干全面熟悉、核对设计文件,充分了解设计意图,进行施工图纸和技术文件的复审及技术资料的准备工作,编制好施工组织设计和专项施工方案及技术交底文件,开工前对施工人员下达详细的工序技术交底文件。

4.7针对工程特点,做好班组的技术交底工作,进行工前技术、安全、质量、文明施工教育和技术交底,提高现场人员安全、质量、文明施工意识。
