盐津县西铁煤矿总回风井口通风设施改造施工方案及安全技术措施[1]

合集下载

集中回风石门巷停风期间安全技术措施

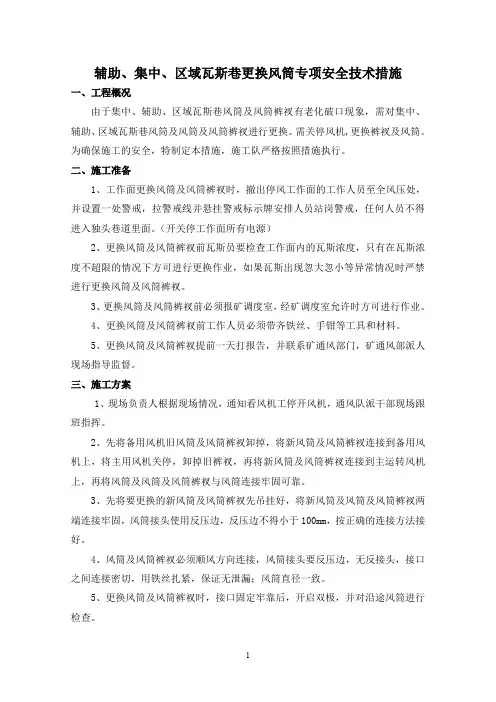

集中回风石门巷停风期间安全技术措施

辅助、集中、区域瓦斯巷更换风筒专项安全技术措施一、工程概况由于集中、辅助、区域瓦斯巷风筒及风筒裤衩有老化破口现象,需对集中、辅助、区域瓦斯巷风筒及风筒及风筒裤衩进行更换。

需关停风机,更换裤衩及风筒。

为确保施工的安全,特制定本措施,施工队严格按照措施执行。

二、施工准备1、工作面更换风筒及风筒裤衩时,撤出停风工作面的工作人员至全风压处,并设置一处警戒,拉警戒线并悬挂警戒标示牌安排人员站岗警戒,任何人员不得进入独头巷道里面。

(开关停工作面所有电源)2、更换风筒及风筒裤衩前瓦斯员要检查工作面内的瓦斯浓度,只有在瓦斯浓度不超限的情况下方可进行更换作业,如果瓦斯出现忽大忽小等异常情况时严禁进行更换风筒及风筒裤衩。

3、更换风筒及风筒裤衩前必须报矿调度室,经矿调度室允许时方可进行作业。

4、更换风筒及风筒裤衩前工作人员必须带齐铁丝、手钳等工具和材料。

5、更换风筒及风筒裤衩提前一天打报告,并联系矿通风部门,矿通风部派人现场指导监督。

三、施工方案1、现场负责人根据现场情况,通知看风机工停开风机,通风队派干部现场跟班指挥。

2、先将备用风机旧风筒及风筒裤衩卸掉,将新风筒及风筒裤衩连接到备用风机上,将主用风机关停,卸掉旧裤衩,再将新风筒及风筒裤衩连接到主运转风机上,再将风筒及风筒及风筒裤衩与风筒连接牢固可靠。

3、先将要更换的新风筒及风筒裤衩先吊挂好,将新风筒及风筒及风筒裤衩两端连接牢固,风筒接头使用反压边,反压边不得小于100mm,按正确的连接方法接好。

4、风筒及风筒裤衩必须顺风方向连接,风筒接头要反压边,无反接头,接口之间连接密切,用铁丝扎紧,保证无泄漏;风筒直径一致。

5、更换风筒及风筒裤衩时,接口固定牢靠后,开启双极,并对沿途风筒进行检查。

6、更换风筒裤衩的工序在10分钟内完成,更换风筒时在报告规定范围内进行及时更换,更换后检查风筒接口之间密合。

四、安全技术措施1、为保证更换风筒及风筒裤衩期间不发生事故,更换过程中不得向该工作面送电,开关打零位,并挂停电牌和警示牌,并指派专人做好警戒防止任何人进入工作面。

总回风巷加固施工安全技术措施

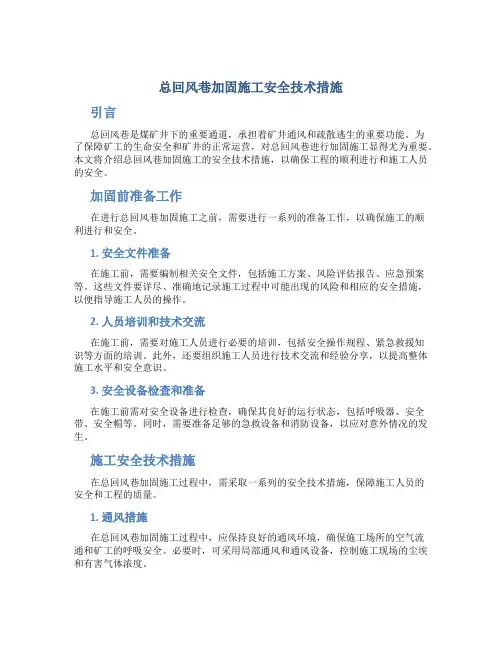

总回风巷加固施工安全技术措施

总回风巷加固施工安全技术措施引言总回风巷是煤矿井下的重要通道,承担着矿井通风和疏散逃生的重要功能。

为了保障矿工的生命安全和矿井的正常运营,对总回风巷进行加固施工显得尤为重要。

本文将介绍总回风巷加固施工的安全技术措施,以确保工程的顺利进行和施工人员的安全。

加固前准备工作在进行总回风巷加固施工之前,需要进行一系列的准备工作,以确保施工的顺利进行和安全。

1. 安全文件准备在施工前,需要编制相关安全文件,包括施工方案、风险评估报告、应急预案等。

这些文件要详尽、准确地记录施工过程中可能出现的风险和相应的安全措施,以便指导施工人员的操作。

2. 人员培训和技术交流在施工前,需要对施工人员进行必要的培训,包括安全操作规程、紧急救援知识等方面的培训。

此外,还要组织施工人员进行技术交流和经验分享,以提高整体施工水平和安全意识。

3. 安全设备检查和准备在施工前需对安全设备进行检查,确保其良好的运行状态,包括呼吸器、安全带、安全帽等。

同时,需要准备足够的急救设备和消防设备,以应对意外情况的发生。

施工安全技术措施在总回风巷加固施工过程中,需采取一系列的安全技术措施,保障施工人员的安全和工程的质量。

1. 通风措施在总回风巷加固施工过程中,应保持良好的通风环境,确保施工场所的空气流通和矿工的呼吸安全。

必要时,可采用局部通风和通风设备,控制施工现场的尘埃和有害气体浓度。

2. 临时支护措施对于总回风巷加固施工来说,临时支护是非常重要的一项工作。

在施工过程中,要及时进行临时支护的设置和加固,以确保施工现场的稳定和施工人员的安全。

应根据实际情况选择合适的临时支护材料和方法,提高施工的效率和质量。

3. 安全检查和监控施工期间应定期进行安全检查和监控,发现问题及时处理。

可以使用监控设备对施工现场进行实时监测,提前发现可能存在的安全隐患。

施工现场应设立安全执勤岗位,由专人负责监控和管理,确保施工过程的安全。

4. 施工作业管理对于总回风巷加固施工来说,合理的作业管理是非常重要的。

西铁煤矿机械化改造施工组织设计方案

西铁煤矿机械化改造施工组织设计方案

盐津县西铁煤矿机械化改造工程施工组织设计编制单位:盐津县西铁煤矿技术科编制人:胡世念编制日期:二0一四年一月会审意见表盐津县西铁煤矿生技科 2目录1. 机械化施工组织方案编制说明及工程概况 (8)1.1.编制依据 (8)1.2. 编制原则 (9)1.2.1. 安全第一、优质高效的原则 (9)1.2.2. 专业化施工、确保工期的原则 (9)1.2.3. 优化施工方案的原则 (9)1.2.4. 统筹兼顾、合理安排的原则 (10)1.3. 机械化工程概况 (10)1.3.1.矿井概况 (10)1.3.2. 工程设计概述 (11)1.3.3.施工地质条件 (13)1.3.3.1.煤( 岩) 层赋存特征 (13)1.3.3.2.矿井地质概况 (14)1.3.3.3.水文地质 (19)1.3.4.施工安全条件 (20)1.3.4.1.井下安全基本条件 (20)1.3.4.2.交通运输 (22)1.3.4.3.水源 (22)1.3.4.4.电力 (22)盐津县西铁煤矿生技科 32.1.机械化施工目标 (22)2.1.1.机械化工期目标 (22)2.1.2.工程质量目标 (23)2.1.3.施工安全、环保目标 (23)2.1.4.文明施工 (23)2.2.施工指导思想 (23)2.3施工安排 (24)2.3.1.施工准备 (24)2.3.2. 工业广场布置 (26)2.3.3. 施工主要临时设施 (27)3.施工劳动组织和设备配置 (28)3.1.掘进施工头面 (28)3.2.机械化施工劳动力配置 (28)3.3.施工主要设备投入计划 (31)3.4.施工主要材料供应安排 (31)4. 机械化施工进度安排 (33)4.1.机械化总工期计划 (33)4.2.机械化阶段性工期计划 (33)4.3.机械化各分项工程施工顺序及进度计划 (33)5. 机械化施工方案 (35)盐津县西铁煤矿生技科 45.1.1.机械化设计开拓系统和带区布置修改概况 (35)5.1.2.机械化井巷主要工程概况 (37)5.1.3.机械化地面主要工程 (39)5.2.机械化工程施工原则 (40)5.3.井巷工程施工方法和工序 (40)5.3.1.井巷工程施工主要生产系统 (40)5.3.2.井巷工程施工工艺 (42)5.3.3.井巷工程施工设备安装 (46)5.3.4.特殊条件下施工措施 (46)5.3.5.井巷工程巷道施工断面图 (46)6. 机械化施工质量保障 (46)6.1.机械化工程质量标准 (46)6.1.1.工程施工和验收依据 (46)6.2.工程施工资金保障 (47)6.3.工程施工质量管理组织保障 (47)6.3.1.工程质量管理体系 (47)6.3.2.施工队伍保障 (47)6.3.3.工程质量管理组织措施 (48)6.4.工程质量施工保障措施 (49)6.4.1.工程质量过程管理 (49)盐津县西铁煤矿生技科 56.4.1.1. 材料、设备的采购控制 (49)6.4.1.2.施工过程质量控制 (50)6.4.1.2.1.巷道开挖 (50)6.4.1.2.2.支护 (50)6.4.1.2.3.工程验收 (51)6.5.工程质量技术管理 (52)6.5.1.工程施工技术管理 (52)6.5.2.工程测量管理 (53)6.5.3.技术文件管理 (55)7. 机械化施工安全保障 (56)7.1.安全管理目标 (56)7.2.安全保障措施 (56)7.2.1.安全管理机构和保障体系 (56)7.2.1.1.安全管理机构及责任制 (56)7.2.1.2.安全管理体系 (57)7.2.2.安全培训、教育 (58)7.2.3.安全管理措施 (58)7.2.4.事故应急救援 (83)7.2.5.特殊季节施工措施 (90)7.2.5.1.冬季施工措施 (91)盐津县西铁煤矿生技科 67.2.5.2.雨季施工措施 (91)7.2.5.3.夏季施工措施 (92)8. 文明施工 (92)8.1.文明施工目标 (92)8.2.文明施工基本要求 (92)8.3.文明施工保障措施 (93)8.4.文明施工规范措施 (94)9. 职业健康 (96)9.1.劳动保护 (96)9.2.急救和健康管理 (97)9.3.矿区管理 (97)附图:1、西铁煤矿机械化改造工程施工进度图2、西铁煤矿地面工业广场施工布置平面图3、西铁煤矿机械化改造工程施工巷道断面图盐津县西铁煤矿生技科7前言根据云南省工业和信息化委员会《关于印发<云南省推进煤矿机械化发展规划>的通知》(云工信煤技[2012]614号和昭通市煤炭工业局、昭通市煤矿安全生产监督管理局《关于加快推进小型煤矿机械化改造的通知》(昭煤发[2012]57号)等文件要求,结合矿井技改实际情况,为保障安全优质、高效、提前完成矿井技改工程,特编制本施工组织设计。

西回风巷安装风门安全技术措施

西回风巷安装风门安全技术措施

安装风门的安全技术方案及措施施工单位:编制人:施工负责人:总工程师:批准日期:执行日期:审批意见工程科:通风科:安全科:调度室:总工程师:安装风门的安全技术方案及措施为了保证通风系统合理、风流稳定、风量可控。

必须在矿井以下地点安装调节风门:原恒利煤业消防材料库现用于临时水仓通风巷道,需安设两道调节风门;2、临时水仓回风需安设两道调节风门;3、回风斜巷配巷需安设两道调节风门。

为保证施工风门时安全及工程质量,特编制此项安全技术方案及措施,施工队严格按照本方案及措施进行施工。

一、施工组织设计(一)人员组织:1、施工地点:原恒利煤业消防材料库;临时水仓回风;回风斜巷配巷。

2、施工负责人:林小川3、参加施工人员:八冶施工队(二)施工前准备工作1、施工人员下井要带齐砌筑风门所需工具。

施工所用物料(风门、砖、沙子及水泥等)用矿车运至井底,人工运至施工地点,码放整齐,不影响行人及通风。

2、砌筑前,必须先检查施工地点附近的顶、帮完好情况,必须严格进行敲帮问顶工作,发现问题须及时处理,确保安全后,方可施工,风门前后10m内必须保证支护可靠,无片帮、漏顶。

3、在砌筑风门前,必须先将巷道内杂物清理干净,方可砌筑风门。

防止在安设风门时,施工人员绊倒伤人。

4、施工前,必须组织所有施工人员认真学习本措施及签字后,方可进行现场施工。

二、工程质量要求1、施工墙体前对巷道周边进行掏槽,掏槽深度不小于200mm,均见坚硬实体煤岩。

2、风门墙体用不燃性材料建筑,墙垛厚度50cm,临时水仓和原恒利煤业消防材料库风门选用高×宽:1.6m×0.8m木质包铁皮风门,门厚度不得低于50mm。

墙体一边安装调节风窗,规格为长×宽:500mm×500mm。

回风配巷风门选用高×宽:1.6m×0.8m木质包铁皮风门,门厚度不得低于50mm。

墙体一边安装调节风窗,规格为高×宽:1.6m×0.8m。

矿井通风设施(风门、密闭)施工安全技术措施

矿井通风设施(风门、密闭)施工安全技术措施

矿井通风设施(风门、密闭)施工安全技术措施根据通风安全质量标准化标准及考核评级办法,为确保通风设施(密闭、风门)施工的安全进行,特制定如下安全技术措施:一、密闭墙施工(一)准备工作1、装运材料要有专人负责,各种材料装车后不能超过矿车高度、宽度,装车要整齐,两头要均衡。

2、装车入井前必须与调度及有关单位联系,运送时应严格遵照运输部门的有关规定。

3、施工人员随身携带的小型材料和工具要拿稳、利刃工具要装护套,材料应捆扎牢固,要防止触碰伤人。

4、井下装卸笨重材料时要互相照应,靠巷帮堆放的材料要整齐,不得影响运输、通风、行人。

5、人工运料时,要注意安全,不准用带式输送机运送材料。

6、施工前必须对施工地点、规格、要求了解清楚,并掌握有关安全技术措施和施工要求,做到安全施工。

7、密闭位置应选择在顶帮坚硬,未遭破坏的巷道内,尽量避免设在动压区。

8、施工地点必须通风良好,瓦斯、二氧化碳等有害气体的浓度不得超过《煤矿安全规程》的规定。

9、施工前必须先检查施工地点前后5m的支护情况,顶板情况,发现问题及时处理,并设专人监护,处理不完必须及时打上临时支架。

10、拆除密闭地点的支护时,必须先对附近巷道支护进行加固,若顶板破碎,应先打前探梁托住,不准空顶作业。

11、掏槽时应注意以下几点:(1)掏槽一般应按先上后下的原则进行,掏出的煤矸等物要及时运走,巷道应清理干净。

(2)掏槽深度500毫米,必须符合规定要求,见实帮实底。

二、密闭墙施工操作:1、在有淋水的巷道中砌墙时,应既保持水流畅通、又不能漏电。

2、用砖、料砌墙时,竖缝要措开、横缝要水平,排列必须整齐,砂浆要饱满,灰缝要均匀一致,干砖要浸湿,墙缝逐层用砂浆填实,墙厚要符合标准。

3、双层砖或料石墙中间填黄泥,黄泥土湿度不宜过大,且应随砌随填,层层用木锤掏实。

4、密闭封顶要与顶帮接实,当顶板破碎时,前探梁上的原支护材料应随砌墙进度而逐步拆下,且应除去浮煤矸石后再掏槽砌墙。

5、密闭墙砌实后再勾缝或抹面、墙四周要包边抹面,其宽度不少于0.2米,要求抹平,打光压实。

xxx矿总回风平巷整改施工安全技术措施

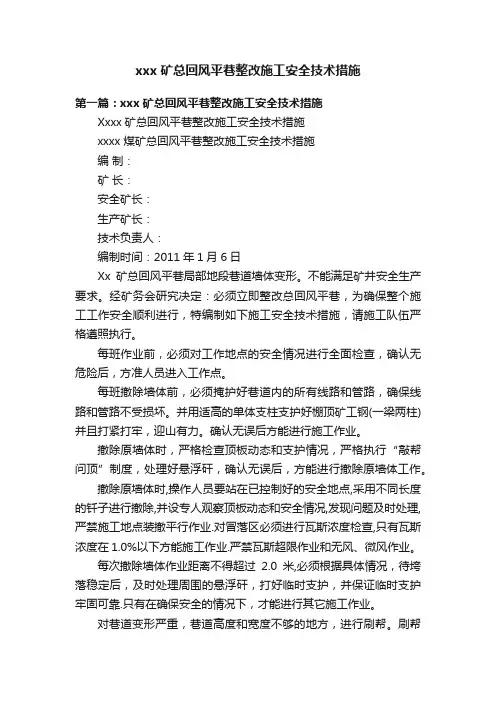

xxx矿总回风平巷整改施工安全技术措施

xxx矿总回风平巷整改施工安全技术措施第一篇:xxx矿总回风平巷整改施工安全技术措施Xxxx矿总回风平巷整改施工安全技术措施xxxx 煤矿总回风平巷整改施工安全技术措施编制:矿长:安全矿长:生产矿长:技术负责人:编制时间:2011年1月6日Xx矿总回风平巷局部地段巷道墙体变形。

不能满足矿井安全生产要求。

经矿务会研究决定:必须立即整改总回风平巷,为确保整个施工工作安全顺利进行,特编制如下施工安全技术措施,请施工队伍严格遵照执行。

每班作业前,必须对工作地点的安全情况进行全面检查,确认无危险后,方准人员进入工作点。

每班撤除墙体前,必须掩护好巷道内的所有线路和管路,确保线路和管路不受损坏。

并用适高的单体支柱支护好棚顶矿工钢(一梁两柱)并且打紧打牢,迎山有力。

确认无误后方能进行施工作业。

撤除原墙体时,严格检查顶板动态和支护情况,严格执行“敲帮问顶”制度,处理好悬浮矸,确认无误后,方能进行撤除原墙体工作。

撤除原墙体时,操作人员要站在已控制好的安全地点,采用不同长度的钎子进行撤除,并设专人观察顶板动态和安全情况,发现问题及时处理,严禁施工地点装撤平行作业.对冒落区必须进行瓦斯浓度检查,只有瓦斯浓度在1.0%以下方能施工作业.严禁瓦斯超限作业和无风、微风作业。

每次撤除墙体作业距离不得超过2.0米,必须根据具体情况,待垮落稳定后,及时处理周围的悬浮矸,打好临时支护,并保证临时支护牢固可靠.只有在确保安全的情况下,才能进行其它施工作业。

对巷道变形严重,巷道高度和宽度不够的地方,进行刷帮。

刷帮巷道净断面:上宽2.5米、下宽2.5米,高2.3米.刷帮采用手镐作业,削落的煤矸石和泥土必须清理干净,保证巷道畅通.未撤除的墙体段,必须用11#矿工钢、单体支柱打好走向抬厢,并且打紧打牢,牢固可靠.巷道刷帮、临时支护等符合要求后,必须停止撤除原墙体工作。

用碹石和水泥沙浆砌巷道两帮墙体,高2.2米。

墙体的基脚必须处于巷道的硬底上,墙脚必须低于巷道面0.2m以上,若底板岩石松软时,必须挖槽不少于0.3m,后用大片料石垫底,基脚平行于巷道中线,墙体按中腰线一轮一轮的砌。

煤矿总回风井口通风设施改造施工方案及安全技术措施

煤矿总回风井口通风设施改造施工方案及安全技术措施

煤矿总回风井口通风设施改造施工方案及安全技术措施目录一、工程概况 -------------------------------6二、井口通风设施设计一般规定 ---------------6三、新改造通风设施设计方案及技术参数------- 8(一)、主要通风机选择----------------------- 8(二)、风硐设计 -----------------------------8(三)、反风设施 -----------------------------8(四)、安全出口 -----------------------------9(五)、防爆门--------------------------------9 四、通风设施规格质量要求和施工方法 ---------10(一)、风硐与安全出口巷道断面规格 -----------10(二)、风硐与安全出口巷道施工方法 -----------11(三)、防爆门的施工方法----------------------11(四)、主要扇风机安装 -----------------------12五、砌碹施工工艺 ---------------------------16六、安全技术措施----------------------------17总回风井口通风设施改造施工方案及安全技术措施一、工程概况目前,西铁煤矿原3号总回风井距离太长,通风阻力过大,为了优化通风系统和符合机械化改造设计方案安全要求,又由于原3号总回风井口主扇风机安装不合理与及无风硐和引风道等这些问题,经矿部研究决定,将总回风井改在2号风井鉴于此必须对通风设施进行改造,按规范要求设计布置风硐、引风道和安装主扇风机;为使工程能按质按量安全完成任务,特制定如下施工方案及安全技术措施。

因为原2号总回风平硐部分从2006年8月份之前所掘,巷道原宽度1.5米,高度1.6米,拱形净断面2.4㎡;,改造后巷道宽度2.5米,高度2.2m,拱形净断面5.5㎡;,完全改进矿井通风条件,最后是回风井口通风设施改造工作要及时完成。

总回风井口通风设施改造施工方案及安全技术措施

总回风井口通风设施改造施工方案及安全技术措施

总回风井口通风设施改造施工方案及安全技术措施1. 引言总回风井口通风设施对于建筑物的安全和正常运行起着至关重要的作用。

然而,随着时间的推移,设施可能会存在老化、损坏或不符合现行安全标准等问题,因此需要进行改造施工。

本文档旨在提供总回风井口通风设施改造施工方案及相应的安全技术措施,以确保施工过程的安全性和成功实施。

2. 改造施工方案2.1 施工前准备工作在进行总回风井口通风设施改造施工前,需要进行以下准备工作:•完整的施工图纸和设计说明。

•确定改造施工所需的人员、设备、材料和工具。

•确定工程进度计划和施工时间安排。

•安排施工人员的培训和安全教育。

2.2 施工步骤总回风井口通风设施改造施工包括以下步骤:1.拆除旧设施:根据设计要求和安全操作规程,首先拆除旧设施,包括管道、风机和其他相关组件。

在拆除过程中,要注意施工区域的安全,采取必要的防护措施。

2.安装新设施:根据改造设计图纸,安装新的管道、风机和其他相关设备。

在安装过程中,要确保设备的固定可靠,并按照规范要求进行连接和密封。

3.进行测试和调试:完成设备的安装后,进行测试和调试。

测试包括风机性能测试、风道系统检测等,以确保设备的正常运行和通风效果。

4.完善施工纪录:在施工过程中,要做好相应的施工纪录,包括施工人员的操作记录、设备安装记录、测试结果等,以备后续使用。

2.3 施工质量控制为确保总回风井口通风设施改造施工质量,需要进行以下质量控制措施:•严格按照设计图纸施工,确保施工符合规范要求。

•对施工质量进行检查和验收,及时处理和纠正施工中出现的问题。

•对施工过程进行监督和管理,保证施工的顺利进行和按时完成。

3. 安全技术措施总回风井口通风设施改造施工过程中需要采取一系列安全技术措施,以确保人员和设备的安全。

3.1 安全培训和教育在施工前,对施工人员进行必要的安全培训和教育,包括施工操作规程、安全用具的正确使用方法、紧急事故处理等。

确保施工人员具备必备的安全知识和技能。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

盐津县西铁煤矿总回风井口通风设施改造施工方案及安全技术措施西铁煤矿生技科二0一三年十二月十二日盐津县西铁煤矿总回风井口通风设施改造施工方案及安全技术措施工作面名称:总回风井口通风设施改造编制:胡世念安全副矿长:吴天奎生产副矿长:吴开书机电副矿长:胡华昌技术负责人:胡世念矿长:李永民行政主管:罗天湘施工质量负责人:马百万参加编制人员:李永民、罗天湘、何定江、胡华昌、胡世念、李永华、廖敏二零一三年十二月十二日矿部会审存在意见编制及会审人员签名参加学习人员签名:学习时间:2014 年月日盐津县西铁煤矿总回风井口通风设施改造施工方案及安全技术措施目录一、工程概况 -------------------------------6二、井口通风设施设计一般规定 ---------------6三、新改造通风设施设计方案及技术参数------- 8(一)、主要通风机选择----------------------- 8(二)、风硐设计 -----------------------------8(三)、反风设施 -----------------------------8(四)、安全出口 -----------------------------9(五)、防爆门--------------------------------9 四、通风设施规格质量要求和施工方法 ---------10(一)、风硐与安全出口巷道断面规格 -----------10(二)、风硐与安全出口巷道施工方法 -----------11(三)、防爆门的施工方法----------------------11(四)、主要扇风机安装 -----------------------12五、砌碹施工工艺 ---------------------------16六、安全技术措施----------------------------17总回风井口通风设施改造施工方案及安全技术措施一、工程概况目前,西铁煤矿原3号总回风井距离太长,通风阻力过大,为了优化通风系统和符合机械化改造设计方案安全要求,又由于原3号总回风井口主扇风机安装不合理与及无风硐和引风道等这些问题,经矿部研究决定,将总回风井改在2号风井鉴于此必须对通风设施进行改造,按规范要求设计布置风硐、引风道和安装主扇风机;为使工程能按质按量安全完成任务,特制定如下施工方案及安全技术措施。

因为原2号总回风平硐部分从2006年8月份之前所掘,巷道原宽度1.5米,高度1.6米,拱形净断面2.4㎡;,改造后巷道宽度2.5米,高度2.2m,拱形净断面5.5㎡;,完全改进矿井通风条件,最后是回风井口通风设施改造工作要及时完成。

二、井口通风设施设计一般规定1、风硐(1)、风硐应安装测定风速和压力的装置,因此风硐的长度应根据风机叶轮直径来确定。

(2)、最大风速不得超过15m/s。

弯道和截面大小应避免急剧变化。

(3)、风硐与风井连接处的夹角应在30º~45º范围内。

(4)、风道交叉点的夹角不宜大于60º。

风道水平段长度应满足测试要求,一般为风道高度的4倍。

(5)风道长度在满足测试要求条件下,其长度应比风硐与回风井接口到防爆门距离长10米。

(6)风硐应有向风井方向下坡,坡度不宜小于5‰。

(7)风道中距风机进风侧1~2m处应装设栅栏,风硐临近进风1~2m处应装设栅栏。

(8)风硐应砌碹,并应采用混凝土铺底。

(9)风道内设置的任何物件均应防火、防锈并可靠固定。

2、安全出口(1)安全出口应与回风井筒垂直,并布置在风筒另一侧的上方,与风硐的高差不应小于2米。

(2)安全出口与井筒连接处应有6~8米一段平巷,倾斜段人行道通至地面,应设置有台阶和扶手。

(3)在平道段和地面出口,应分别设置2~3道双向风门。

3、防爆门(1)、防爆门基础应根据风井井筒断面、所采用的防爆型号、安装要求等进行设计。

(2)、防爆门应与通风井同一轴线上,正对着风井风流方向安置;风井与风硐交叉点到防爆门距离比该点到主要通风机吸风口距离至少要短10米。

(3)、防爆门出口严禁正对其它建筑物。

(4)、防爆门标准设计适用于最大负压3500Pa。

4、主要通风机安装(1)主要通风机进风孔的百叶窗应、消声装置均采用不燃性材料制作。

(2)主要风机水平扩散器宜采用扁平矩形。

出风口应向上方,外侧出风角度不宜大于45º,内侧出风角度宜为51º~53 º。

塔高宜取风道高度的2倍,并不得小于风道高度的1.4倍。

其水平段向外应有不小于4‰的下坡度,在最低处应设集水坑,并应以水槽引出。

(3)主要通风机站的噪声值超过规定时,应装设消声装置。

5、主要通风机房的值班室应密闭隔音。

三、新改造通风设施设计方案及技术参数(一)、主要通风机选择选择使用的煤矿地面用防爆对旋轴流式风机,型号FBCDZ-6-NO15(B)37×2,风机叶轮直径Φ1.5m,风量7.4-32.8m3/s,风压755-2440 pa均满足矿井生产需要。

(二)、风硐设计1、风硐底板标高低于安全出口2.4米,风硐长度25米。

风硐与总回风平巷交叉处到防爆门距离为14米。

2、风硐与总回风平巷连接处夹角30°,引风道交叉点的夹角为60°。

3、引风道直线段长度为15米。

4、风道中距风道分岔2m处装设栅栏,风硐与风井交岔处往风道方向2m处装设栅栏。

(三)反风设施引风道分岔后,分别在两引风道分岔巷距风机吸风口前1米(有条件可以加长该处和分岔巷长度)处安设反风闸门。

反风闸门的门框用12槽钢焊接三条门框边,上边框用两条角钢在槽钢边焊接固定两边门框并留有槽口,以便门板插入;门框要比引风道分岔巷安装处断面稍宽些,该处段面为矩形,长×宽=3×2.5米,门框四角要垂直,宽度完全一致,否侧无法插入门板并能上下移动,加工好后在引风分岔巷砌巷时就安装并加设固定设施固牢在巷道中,门框安装时要与重力线垂直向下一致,不得前后歪斜和左右倾斜,达到闸门自由上下移动不受阻不变形的效果。

门板断面要与门框一致,用厚3mm钢板焊接在钢条上,纵横方向各设计有加强钢带筋板,门板四周加焊口字形钢带夹处门板,防止门板凹凸不平无法插入门框并能自由上下移动,门板与门框间的密封方法与下面防爆门密封方法一样。

(四)、安全出口1、安全出口与总回风平巷垂直,与风硐分别布置在总回风平巷两侧,比风硐底板最低处高2.4米。

2、安全出口与风井井筒交叉处到防爆门距离8.6米,比风硐交叉点到风机吸风口距离断16.4米>10米,符合要求。

3、安全出口有6米直线段,并安装有两道正反向风门。

(五)、防爆门防爆门全断面应与回风平巷巷道断面一致或稍大些;防爆门断面为圆弧形,要求如下:1、防爆通道断面为宽2.5米,墙高1.2米,拱高1.0米;的圆弧拱形;材料是11﹟矿用工字钢,门框的上方焊接一根工字钢,解决了圆弧拱形上方块门框组装时所留下的圆弧型,圆弧型采用砌筑砖块。

2、门板采用矩形一扇,材料为1.6M×1.6M×8mm的角钢及3mm厚的钢板,相互之间焊接组成门板,纵横方向各设计有加强筋板,使门板能够有足够的抵抗压力变形的能力。

3、密封方法:门板与门框之间采用橡胶条进行密封,用铁压条和螺栓将橡胶条固定在门板上,门板正面沿外边沿一周均装有密封橡胶条,橡胶条在两端均加工成45°,用氯丁橡胶粘接剂(813)粘接,当合上防爆门时,矿井负压使门板紧贴在门框上,从而形成密封,防止漏风的产生。

四、通风设施规格质量要求和施工方法(一)风硐与安全出口巷道断面规格1、风硐风硐断面为1风硐后段即风道直线段和引风分岔道段断面为矩形,净宽×高分别为:2.5×2.2=5.5㎡;、3×2.2=7.5㎡;;两处断面,3米宽的巷道应设置在反风闸门及吸风口段。

2风硐前段即与总回风井连接段,断面为三分之一圆弧拱,净宽2.5米,墙高1.5米,拱高0.7米,断面积5.25㎡;。

巷道采用实芯火砖砌筑,墙、拱厚度均为0.4米,砌筑时要放满砂浆,不得有孔隙,墙面要砂浆披荡,防止漏风。

2、安全出口安全出口与风井连接处为为三分之一圆弧拱断面,净宽2米,墙高1.5米,拱高0.6米,断面积3.96 ㎡;,后面段为矩形,净宽2米,高2.米,断面为4.0米。

巷道采用实芯火砖砌筑,墙、拱厚度均为0.4米,砌筑时要放满砂浆,不得有孔隙,墙面要砂浆披荡,防止漏风。

3、防爆门目前,回风井筒边坡点向下2米到防爆门巷道段宽度为2.5米是要在井筒外向下掘槽深2米,长6米,即改造后的风井为圆弧形断面,宽度为净宽2.5米,墙高1.5米,拱高0.7米,防爆门的断面应与改造后井筒断面一致或稍大些,即断面为圆弧形,断面积为5.25㎡。

(二)风硐与安全出口巷道施工方法总回井口地表是黄泥和冲填土方,结构无稳定性,表土段往下基岩为灰岩、泥灰岩,围岩层理存在不同程度的发育,层理之间夹有黄泥,黄泥遇水软化,岩面离层;为保证快速、安全进硐施工,故采取如下方案:1、风硐与安全出口巷道在井筒外地面段施工,根据现场情况,安全出口及引风分岔道和引风道直线段基本在井筒外面地表段,该段均为黄泥和填土,可用挖掘机明槽开挖至风硐或安全出口底板标高后,按设计要求尺寸,挖掘墙基进行巷道砌筑施工,按质量要求完成这段巷道砌碹工作。

2、风硐在土层里与井筒连接段施工,该段地质情况为灰岩、泥灰岩,围岩层理存在不同程度的发育,层理之间夹有黄泥,黄泥遇水软化,岩面离层,极不稳定的基岩,巷道掘进时,严禁采用打眼放炮落碴施工,应采用人工挖掘出碴,挖掘时,不留巷道顶板岩层,尽管顶板有数米厚的岩层都不得留下,以防顶板极为松软不稳定,或堑时稳定受风化雨淋会突然冒顶塌方发生事故,所以全部挖空致地表露天,每挖掘出碴有1.2米够砌碹1米拱的空位应停止向前挖掘,立即进入砌碹施工,待一个拱砌完固结后再挖掘出碴第二个拱的空位再进行砌拱,如此循环进行直至全部巷道段安全施工完毕。

(三)防爆门的施工方法防爆门现在位置属于风井未改造段,断面宽度只有2.5米,高2.2米,达不到设计要求,必须安装新的防爆门。

1、风井巷道段先改造施工,回风井筒边坡点往下2米到新安装防爆门位置的距离有6米左右,原井筒宽1.5米,高1.2米要进行巷道扩大为净宽2.5米、高2.2米的圆弧形断面,然后才能安装新的防爆门。

未改造的这段巷道又正在使用中,进行改造施工又影响全矿通风问题,为达到安全既不影响矿井通风又能进行巷道改造,应在原井筒内+471水平朝向2号回风井开口处,5米左右点进行构筑一道临时控制风墙,只允许100m3的风量通过,以便于施工,最后在新改造巷道段按设计位置安装新的防爆门。
