项目监理机构审查记录(01)

合集下载

监理项目部审核检查表记录(现场)2012-8-1

监理项目部审核检查表记录(现场)2012-8-1

监理项目部审核检查表记录(现场)2012-8-1
1. 前言
本文档记录了2012年8月1日,监理项目部对现场进行的审核检查表记录。

本次检查主要针对施工现场的质量、安全、环保等方面进行了全面的检查和记录。

2. 检查情况记录
检查项目检查
结果备注
施工质量通过检查人员对现场的施工质量进行了全面的检查和记录。


查结果表明施工质量符合相关要求。

安全保障不通
过检查人员发现现场安全管理存在问题,需加强管理和培训。

环保和卫生通过现场卫生清洁,环保措施到位,符合相关要求。

资料和文档管理通过检查人员对资料和文档进行了全面的核查和记录,发现无异常情况。

进度和计划执行情况不通

检查人员发现现场的进度与计划存在偏差,需及时调整。

3. 检查意见及建议
针对以上检查情况,本次监理项目部提出以下意见及建议:
1.对安全管理方面进行加强,加大管理力度;
2.加强计划管理,调整进度计划,并按照计划进行建设;
3.继续保持环保措施到位;
4.保证施工质量,加大监督力度;
5.加强相关资料和文档管理。

4.
本次现场检查,监理项目部对施工现场进行了全面的检查和记录,发现安全保障和进度计划执行情况存在不足,提出了有效的意见和建议,希望开发商和施工方能够认真处理和落实。

同时,本次检查也为后续的现场建设提供了有益的参考。

(DBJT13-144-2011)《福建省建筑工程监理文件管理规程》

(DBJT13-144-2011)《福建省建筑工程监理文件管理规程》

福建省工程建设地方标准DB工程建设地方标准编号:DBJ/T13-144-2011住房城乡建设部备案号:J11943-2011福建省建筑工程监理文件管理规程Management Specification for Building Engineering Management Document of Fujian Province2011-12-05发布2012-01-30实施福建省住房和城乡建设厅发布关于批准发布省工程建设地方标准《福建省建筑工程监理文件管理规程》的通知闽建科[2011]49号各设区市建设局(建委),平潭综合实验区交通与建设局:由福建省建设工程质量安全监督总站主编的《福建省建筑工程监理文件管理规程》,经审查,批准为福建省工程建设地方标准,编号为DBJ/T13-144-2011,自2012年1月30日起实施。

施行中有什么问题和意见请函告省厅建筑节能与科学技术处。

该标准由省厅负责管理。

福建省住房和城乡建设厅二○一一年十二月五日住房和城乡建设部标准定额司·住房和城乡建设部标准定额研究所标准备案详细信息目次1 总则 (3)2 术语 (4)3 基本规定 (6)4 项目监理组织与管理资料 (8)4.1 项目监理机构组建 (8)4.2 监理管理工作 (9)5 工程目标控制资料 (18)5.1 质量控制 (18)5.2 进度控制 (24)5.3 造价控制 (24)6 安全管理监督资料 (28)6.1 安全管理工作 (28)6.2 建筑起重机械安装/拆卸 (30)7 合同管理与竣工验收资料 (32)7.1 合同管理 (32)7.2 竣工验收 (34)附录A 监理工作用表 (37)附录B 旁站监理记录表 (39)本规程用词说明 (40)引用标准目录 (41)附:条文说明 (117)CONTENTS1 General Provisions (3)2 Terms (4)3 Basic Requirements (6)4 Project Supervision Organization and Management Document (8)4.1 Project Supervision Organizing (8)4.2 manageme nt work (9)5 Engineering Target Control Document (18)5.1 Quality Control (18)5.2 Progress Control (24)5.3 Cost Control (24)6 Safety Supervision Document (28)6.1 Safety Management (28)6.2 Building Lift Machine Installation and Disassembly (30)7 Contract Administration and Completion Acceptance Document (32)7.1 Contract Administration (32)7.2 Completion Checking and Acceptance (34)Appendix A Supervision Working Form (37)Appendix B Site Supervision Record Form (39)Explanation of Wording in This Specification (40)Normative Standards....................................................................................... .41 Addition:Explanation of Provisions (117)1.0.1为规范全省建筑工程监理文件资料管理,完善建设项目管理资料,提高我省建筑工程施工监理工作水平,依据现行国家、行业、地方标准,结合我省情况制定本规程。

监理部归档分类

监理部归档分类

监理部资料归档分类一、项目监理机构(档案盒编号01,本盒存市场行为类资料)0101 监理中标通知书;0102 委托监理合同;0103 本公司营业执照、资质证书复印件;0104 成立监理部决定文件;0105 总监任命书;0106 总监代表任命书;0107 见证员委托授权书;0108 安全监理人员委托授权书;0109监理部成员登记表及资格复印件;0110 监理部成员变更文件;0111 本公司进驻外地备案表;二、监理规划:(档案盒编号02,本盒存监理指导性文件)0201 监理大纲;0202 监理规划;0203 监理实施细则;0204 安全监理实施细则;0205 旁站监理方案;0206 桩基监理实施细则;0207 测量、复核监理细则;0208 支护监理细则;0209 主体结构监理细则;0210 装饰装修监理细则;0211 屋面监理细则;0212 建筑给排水采暖监理细则;0213 建筑电气监理细则;0214 建筑智能监理细则;0215 通风与空调监理细则;0216 电梯监理细则;三、监理日记、记录(档案盒编号03)0301 监理日记;0302 旁站监理记录;0303 总监巡视记录;0304 平行检验记录;0305 巡查记录;四、台帐类(过程中存在文件夹,施工结束后装订分类成册存于本盒04)0401 (钢筋)原材料进场验收台帐;0402 (水泥)原材料进场验收台帐;0403 (其他)原材料进场验收台帐;0404 钢筋焊接取样、送样检测台帐;0405 砼试块见证取样、送样检测台帐;0406 砂浆试块见证取样、送样检测台帐;0407 检验批验收台帐;0408 隐蔽工程验收台帐;0409 设计变更、洽谈台帐;0410 施工机具、安全防护用品进场验收台帐;0411文件收、发登记表;五、监理指令、监理工作联系单(档案盒编号05)0501 监理工程师通知(附回复);0502 工程暂停令(附复工令);0503 备忘录;0504 监理工作联系单;六、会议纪要;(档案盒编号06)0601 第一次工地例会纪要;0602 第二次至第N次工地例会纪要;0603 专题会议纪要(安全、质量、进度、协调、洽商);0604 分部、单位工程验收会议纪要;七、监理报告、总结、月报(档案盒编号07)0701 监理月报;0702 阶段性监理工作总结;0703 分部工程监理质量评估报告;0704 单位工程监理质量评估报告;0705 监理工作总结;八、政府部门及业主文件、指令(档案盒编号08)0801 政府部门文件;0802 政府监督机构整改通知单(附回复单、监理复查意见);0803 业主文件、指令;九、本公司文件(档案盒09)0901 项目监理机构管理理制度;0902资料管理办法;0903 公司简报;0904 公司检查意见书;0905 公司内部巡查记录、通报;十、施工合同文件、资质(档案盒编号10)1001 施工招标文件、工程量清单(标底);1002 投标文件(商务标、信誉标);1003 施工承包合同;1004 总包资质报验;1005 总包管理机构成员登记表、资格报验;1006 分包单位资质及人员资格报审表;1007 其他检测、试验,供应商资质报验;1008 特种工资格报审表;十一、设计文件(档案盒编号11)1101施工图(另存);1102地质勘察报告(另存);1103设计交底、图纸会审纪要;1104设计变更通知书;十二、施工许可证(开工报告)(档案盒编号12)1201规划许可证;1202施工图审查合格证书;1203工程质量监督书;1204工程安全监督备案手续;1205工程定位(规划部门)测量成果表;1206场外基准点交底记录;1207施工许可证;1208开工报告;十三、施工组织设计、方案报审(档案盒编号13)1301施工组织设计报审;1302桩基施工专项施工方案;1303土方开挖专项施工方案;1304钢筋分项工程专项施工方案;1305大体积砼专项施工方案;1306砌体工程施工方案;1307防水工程施工方案;1308装饰工程施工方案;1309外墙涂料施工方案;1310门窗工程施工方案;1311幕墙工程施工方案;1312吊顶工程施工方案;1313钢结构工程施工方案;1314建筑给排水及采暖施工方案;1315建筑电气施工方案;1316智能建筑施工方案;1317通风与空调施工方案;1318电梯施工方案;十四、原材料进场报验单(档案盒编号14)1401钢筋原材料进场报验单;1402水泥原材料进场报验单;1403砖、砌块进场报验单;1404砂、石原材料进场报验单;1405焊条、焊剂进场报验单;1406防水材料进场报验单;1407其他材料进场报验单;十五、施工机具、设备、周转材料报验单(档案盒编号15)1501进场施工机具、设备报验单;1502钢管、扣件进场报验单;1503安全防护材料、设备报验单;十六、分项(检验批)工程施工质量报验单(档案盒编号16)1601检验批(工序)施工质量报验单;1602分项工程施工质量报验单;注:根据工程规模、分部(如:地基基础、主体、装饰装修、屋面),档案盒按16-1~16-n 顺序编号,收集整理。

建设工程开工安全工作报审表

建设工程开工安全工作报审表

表AQ-01 建设工程开工安全工作报审表
工程名称:编号:
表AQ-02 主要施工机械设施安全报审表
工程名称:编号:
表AQ-03 施工现场起重机械安装/拆卸报审表工程名称:编号:
表AQ-04 施工现场起重机械验收核查表
工程名称:编号:
表AQ-05安全防护、文明施工措施费用支付申请表工程名称:编号:
表AQ-06 安全防护、文明施工措施费用支付证书工程名称:编号:
表AQ-07 危险性较大分部分项工程确认报审表工程名称:编号:
表AQ-08 建设工程专项施工方案报审表
工程名称:编号:
表AQ-09 建设工程分包单位安全生产条件报审表工程名称:编号:
表AQ-10 建设工程安全监理整改通知单
工程名称:编号:
表AQ-11 监理工程师安全整改通知回复单
工程名称:编号:
表AQ-12 建设工程安全监理暂时停工报告书
工程名称:编号:
表AQ-13 建设工程安全监理暂停令
工程名称:编号:
表AQ-14 建设工程安全生产隐患监理报告书
工程名称:编号:
表AQ-15 建设工程开工前施工现场移交单
工程名称:编号:。

监理审核意见范例

监理审核意见范例

监理审核意见范例例见范监理审核意室外⼯程的划分 C A施⼯现场质量管理检查记录B建筑⼯程的分部⼯程、分项⼯程划分 F分部(⼦分部)⼯程质量验收记录表D检验批质量验收记录 E 分项⼯程质量验收记录H单位⼯程质量竣⼯验收记录G单位(⼦单位)⼯程质量竣⼯验收记录GD220216复⼯报审表A-01 ⼯程开⼯/经审查,⼯程各项开⼯准备充分,相关报审⼯作已全部完成,具备开⼯条件。

:1、(符合开⼯条件)⽉*⽇为正式开⼯⽇)(本项⽬施⼯准备⼯作已基本就绪,具备施⼯条件,满⾜开⼯要求同意本⼯程于**年*GD220219)★(W⼯程开⼯/复⼯令:⽇。

⽉*经审查,本项⽬已具备施⼯合同约定的开⼯条件,现同意你⽅开始施⼯,开⼯⽇期定为****年*GD220216H)A-02 ⼯程复⼯申请表(⼯程暂停令要求,承包单位采取了针对性的整改措施,停⼯因素已全部经审查,根据XXX符合复⼯条件:消除,证明⽂件齐全、有效,具备复⼯条件。

*)年*⽉*⽇*****(经审查,现具备复⼯条件,同意本⼯程于****年⽉*⽇*:*时起全⾯复⼯。

复⼯⽇定为GD220219⼯程复⼯令:(W)★ ***部位施⼯,经复查:现场存在的重⼤质量和安全隐我⽅发出的编号为***《⼯程暂停令》,要求暂停时起恢复施⼯。

⽇*:*问题已整改到位,具备复⼯条件,经建设单位同意,现通知你⽅于****年*⽉*)★A-03 施⼯组织设计报审表(H经审查,该施⼯组织设计审批⼿续齐全,内容完整;总体施⼯⽅案合理、可⾏,满⾜施⼯总进符合要求:度计划要求,质量、安全⽂明施⼯、环保措施得当。

同意⽤于本⼯程指导施⼯。

同意专业监理⼯程师的审查意见,该施⼯组织设计所编制的内容能基本满⾜本⼯程实际需要。

总:(专:凡涉及⼯程质量和施⼯安全的关键⼯序、重要部位和⾼危作业等,施⼯单位、专业分包单位技术负责⼈相关质量安全管理⼈员必须亲⾃把关,只有⾃检合格并申报验收合格后,⽅能进⾏下道⼯序施⼯;该施⼯组织设计所编制的内容确保符合国家⼯程建设标准强制性条⽂的要求,确保本⼯程质量和施⼯安全万⽆⼀失。

(第六版)江苏省建设工程监理现场用表

(第六版)江苏省建设工程监理现场用表

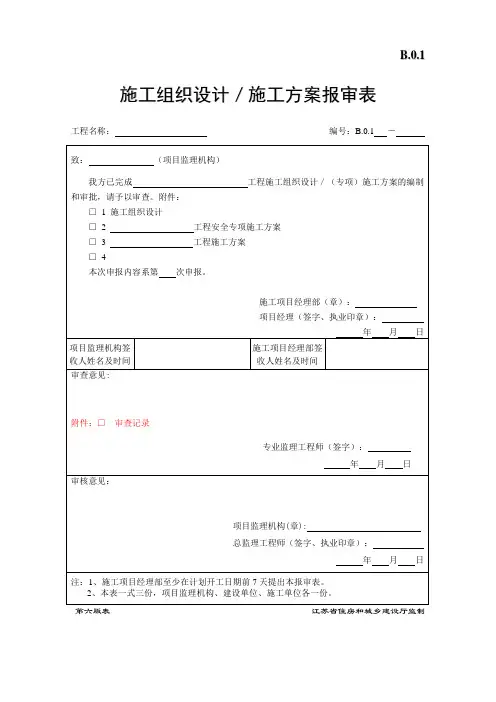

B.0.1施工组织设计/施工方案报审表工程名称:编号:B.0.1-B.0.2工程开工报审表工程名称:编号:B.0.2-第六版表江苏省住房和城乡建设厅监制施工现场质量、安全生产管理体系报审表工程名称:编号:B.0.3-第六版表江苏省住房和城乡建设厅监制分包单位资质报审表工程名称:编号:B.0.4—第六版表江苏省住房和城乡建设厅监制B.1.1施工试验室报审表工程名称:编号:B.1.1-第六版表江苏省住房和城乡建设厅监制B.1.2施工控制测量成果报验表工程名称:编号:B.1.2—第六版表江苏省住房和城乡建设厅监制B.1.3工程材料、构配件、设备进场/使用报审表工程名称:编号:B.1.3—第六版表江苏省住房和城乡建设厅监制工程质量报验表工程名称:编号:B.1.4 -第六版表江苏省住房和城乡建设厅监制混凝土浇筑报审表工程名称:编号:B.1.5-第六版表江苏省住房和城乡建设厅监制B.1.6分部(子分部)工程报验表工程名称:编号:B.1.6—第六版表江苏省住房和城乡建设厅监制B.1.7预制构件进场报审表工程名称:编号:B.1.7—第六版表江苏省住房和城乡建设厅监制B.1.8装配式结构工程质量报验表工程名称:编号:B.1.4 -第六版表江苏省住房和城乡建设厅监制工程计量报审表工程名称:编号:B.2.1—第六版表江苏省住房和城乡建设厅监制费用索赔报审表工程名称:编号:B.2.2—第六版表江苏省住房和城乡建设厅监制工程款支付报审表工程名称:编号:B.2.3-第六版表江苏省住房和城乡建设厅监制施工进度计划报审表工程名称:编号:B.3.1 -第六版表江苏省住房和城乡建设厅监制工程临时/最终延期报审表工程名称:编号:B.3.2-第六版表江苏省住房和城乡建设厅监制B.4.1施工起重机械设备安装/使用/拆卸报审表工程名称:编号:B.4.1—第六版表江苏省住房和城乡建设厅监制危大工程验收告知单工程名称:编号:B.4.2—第六版表江苏省住房和城乡建设厅监制监理通知回复单(类)工程名称:编号:B.5.1—工程复工报审表工程名称:编号:B.5.2—第六版表江苏省住房和城乡建设厅监制单位工程竣工验收报审表工程名称:编号:B.5.3—第六版表江苏省住房和城乡建设厅监制施工单位通用报审表工程名称:编号:B.5.4—第六版表江苏省住房和城乡建设厅监制B.5.5工程变更申请表工程名称:编号:C.0.2-工程联系单工程名称:编号:C.0.1 -第六版表江苏省住房和城乡建设厅监制索赔意向通知书工程名称:编号:C.0.2-。

项目监理机构审查记录

项目监理机构审查记录

项目监理机构审查记录(第1次)致:漳州古雷港投资有限公司我方于2016年1月25日收到施工总承包方福建荣冠环境建设集团有限公司第一次《工程款支付申请表》,随即组织相关监理人员对申报内容进行了认真细致的审查,审查内容如下:一、对是否满足合同约定支付条件的审查施工合同专用条款12.4.4条第(3)款规定:工程按月支付进度款,支付金额按每月完成形象工程合格工程量的70%支付。

现场实际于2015年11月20日开工,已经有两个月了,满足合同约定支付条件。

二、对申报工程量的审查CK0+040--CK0+689段道路CK0+160--CK0+380段雨水管道A2K0+080--A2K0+280段雨水管道A2K0+340--A2K0+580段雨水管道W1--W3污水管道AK0+200--A1K0+600段箱涵(一)下述工程量未完成,本次不予计量一、土(石)工程:2土(石)方回填二、抗浮锚杆:全部三、混凝土及钢筋混凝土工程:1垫层(焦渣砼),6独立基础,13圈梁,14过梁五、屋面及防水工程:3卷材防水(地下室侧墙设备用房),4卷材防水(地下室侧墙车库),5卷材防水(地下室顶板)(二)申报比例方面:承包方按总量的30%申报,申报比例偏高,建议按20%计量。

(三)措施费方面:措施项目(二)7施工排水降水,8地下室工程施工照明费均按清单总量申报,应按比例计量或暂不计量。

三、审查结论施工承包方此次进度款申报满足施工承包合同专用条款约定的支付条件。

部分工程量有超报现象,建议扣除。

具体支付金额以建设单位审核结果为准。

请建设单位审核支付。

2015年9月14日。

项目监理组检查记录表

项目监理组检查记录表

项目监理组检查记录表简介项目监理组检查记录表是用于记录项目施工过程中监理组对施工现场的检查记录的文档。

通过检查记录表,可以加强对施工现场的管理和监督,进一步提高施工质量。

检查时间检查日期检查时间2021/10/10 9:00-11:002021/11/15 14:00-17:00检查内容施工安全环境•检查施工现场的围挡是否完整,是否设置警示标志;•检查施工用电是否安全,是否使用防护设施;•检查施工现场是否存在明火、易燃易爆等危险情况;•检查监理人员是否佩戴安全帽,并进行了安全教育。

施工进度•检查施工进度是否符合计划,是否存在进度滞后的情况;•核对施工单位的施工计划,确认每个工序的完成时间;•检查施工现场的施工队伍是否充足;•了解施工现场的材料供应情况,是否满足施工需要。

施工质量•检查施工现场的施工质量是否符合设计要求;•检查施工过程中是否存在质量问题,并提出整改意见;•对重要的工序,进行复核检查,确保质量符合标准;•核对完工的工程质量验收情况。

检查结果检查内容检查日期检查结果整改意见施工安全环境2021/10/10 通过无施工进度2021/10/10 通过无施工质量2021/10/10 不通过检查到 xxx 工序出现质量问题,建议 xxx 部门尽快整改施工安全环境2021/11/15 不通过检查到施工现场存在危险行为,要求 xxx 部门加强安全管理施工进度2021/11/15 通过无施工质量2021/11/15 通过无通过监理组的检查,可以及时发现施工现场存在的问题,并及时提出整改意见。

同时,监理组的检查也起到了对施工单位的督促和推动作用,有助于保障项目的顺利完成。

但也要注意,监理组不是施工单位的兼职管理人员,应该遵循公正、客观、科学的原则进行检查,不得干涉施工单位的正常经营。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
项目监理机构审查记录
工程名称
九龙县城区道路延伸工程
编 号
01
工程款支付审查内容及结果:
一、施工单位已完成工程量对应金额
序号
'
审查内容
申报金额(元)
监理审查金额(元)
备注
1
分部分项工程费
~
依据投标文件的工程量清单内容及已完工程量,审定本次金额。给水工程<Fra bibliotek路面工程
雨水工程
~
电力工程
路灯工程
2
&
措施项目费
三、本期经监理审核
工程进度付款:×80%=
本期应付款:
项目监理机构
总监理工程师
日 期
3
规费
(
4
税金

合 计
二、工程预付款、进度付款:
1、预付款:承包人与发包人签订合同,承包人机械设备进场满足施工要求后七日内,按合同金额10%支付,在计量款中按比例扣回。
2、工程进度付款:每月支付完成工程量造价的80%,工程竣工验收时支付不超过合同价的80%,工程竣工经审计单位审计结果出具后一个月内支付扣除质保金后的所有工程款。
相关文档
最新文档
