第2章流水施工一、单选题1、建设工程施工通常组织流水施工,是因其具有( B )的特点。

A.单位时间内所需用的资源量较少B.使各专业工作队能够连续施工C.施工现场的组织简单D.同一施工过程的不同施工段可以同时施工2、流水节拍是组织流水施工的( B )。

A.工艺参数B.时间参数C.空间参数D.非流水施工参数3、某分部工程有两个施工过程,各分为4个施工段组织流水施工,流水节拍分别为3、4、3、3天和2、5、4、3天,则流水步距和流水施工工期分别为( D )天。

A.3和16B.3和17C.5和18D.5和194、某工程包括A、B、C、D四个施工过程,划分为四个施工段,每个施工过程在各施工段上的流水节拍均为6天,其流水施工工期为( A )天。

A.42B.48C.24D.185、建设工程组织流水施工的特点是( B )。

A.能够充分利用工作面进行施工B.实现了专业化施工C.单位时间内投入的资源量少D.施工现场的组织管理比较简单6、某分部工程有3个施工过程,4个施工段,各施工过程的流水节拍分别为6、6、4天。

如果组织加快的成倍节拍流水施工,则流水步距和流水施工工期分别为( A )天。

A.2和22B.2和30C.4和28D.4和367、某基础工程划分4个施工过程(基槽开挖、垫层、混凝土浇筑、回填土),在5个施工段上组织固定节拍流水施工,流水节拍为3天,要求混凝土浇筑3天后才能进行回填土施工,其中基槽开挖与垫层施工搭接1天,该工程的流水施工工期为( B )天。

A.14B.26C.29D.398、建设工程组织流水施工时,用来表达流水施工在施工工艺方面进展状态的参数包括( C )。

A.施工过程和施工段B.流水节拍和施工段C.施工过程和流水强度D.流水步距和流水强度9、流水强度反映的工程量是指( A )。

A.某施工过程(专业工作队)在单位时间内所完成的B.某施工过程(专业工作队)在计划期内所完成的C.整个建设工程在计划期内单位时间所完成的D.整个建设工程在计划期内投入的多种资源量所完成的10、流水施工的参数包括工艺参数、时间参数和空间参数,下列各项中属于空间参数的是( B )。

流水施工原理习题集答案

流水施工原理习题集答案

第二章流水施工原理考纲要求了解:组织施工的方式及其特点。

熟悉:固定节拍、成倍节拍流水施工的特点和流水施工工期的计算方法。

掌握:流水施工参数的概念;非节奏流水施工的特点、流水步距及流水施工工期的计算方法。

试题分布高频考点一、三种施工组织方式的特点(了解 P17~P18)1.建设工程施工通常按流水施工方式组织,是因其具有()的特点。

(应试指南P17[例2·单选题])A.单位时间内所需用的资源量较少B.使各专业工作队能够连续施工C.施工现场的组织、管理工作简单D.同一施工过程的不同施工段可以同时施工『正确答案』B『答案解析』本题考查流水施工的特点。

流水施工方式具有以下特点:①尽可能地利用工作面进行施工,工期比较短;②各工作队实现了专业化施工,有利于提高技术水平和劳动生产率,也有利于提高工程质量;③专业工作队能够连续施工,同时使相邻专业队的开工时间能够最大限度地搭接;④单位时间内投入的劳动力、施工机具、材料等资源量较为均衡,有利于资源供应的组织;⑤为施工现场的文明施工和科学管理创造了有利条件。

选项A为依次施工的特点,流水施工资源量较为均衡;选项C为依次施工的特点;选项D为平行施工的特点。

2.建设工程流水施工方式的特点之一是()。

(2010、2009、2008年)A.单位时间内投入的劳动力较少B.专业工作队能够连续施工C.能够充分地利用工作面进行施工D.施工现场的组织管理比较简单『正确答案』B『答案解析』参见教材P18。

3.建设工程平行施工的特点包括()。

(2011、2007、2006、2005年)A.可以充分利用工作面进行施工B.单位时间内投入的资源量较少C.施工现场的组织管理比较简单D.劳动力及施工机具等资源无法均衡使用E.各专业工作队能够连续作业『正确答案』AD『答案解析』参见教材P18。

4.建设工程组织依次施工时,其特点包括()。

(2004年)A.没有充分地利用工作面进行施工,工期长B.如果按专业成立工作队,则各专业队不能连续作业C.施工现场的组织管理工作比较复杂D.单位时间内投入的资源量较少,有利于资源供应的组织E.相邻两个专业工作队能够最大限度地搭接作业『正确答案』ABD『答案解析』参见教材P18。

流水施工习题测验(答案)【完整版】

流水施工习题测验(答案)【完整版】

流水施工习题测验(答案)【完整版】(文档可以直接使用,也可根据实际需要修订后使用,可编辑放心下载)流水施工总复习(答案)一、单项选择题1.某根底工程土方开挖总量为8 800m3,该工程拟分5个施工段组织固定节拍流水施工,两台挖掘机每台班产量定额均为80m3,其流水节拍应确定为( B )天。

A. 55B. 11C. 8D. 652.某根底工程开挖与浇筑混凝土两施工过程在4个施工段组织流水施工,流水节拍值分别为4、3、2、5与3、2、4、3,那么流水步距与流水施工工期分别为( A )天。

A. 5和17B. 5和19C. 4和16D. 4和263.某根底混凝土浇筑所需要劳动量为1200个工日,可分为劳动量相等的3个施工段组织流水施工,每天采用二班制,每段投入的人工数为40个工日,其流水节拍值为( D )天。

A. 15B. 10C. 8D. 54.将一般的成倍节拍流水施工改变为加快的成倍节拍流水施工时,所采取的措施是( C )。

A.重新划分施工过程数B.改变流水节拍值C.增加专业工作队数D.重新划分施工段5.考虑建设工程的施工特点、工艺流程、资源利用、平面或空间布置等要求,可以采用不同的施工组织方式。

其中,有利于资源供给的施工组织方式是( C )。

A.依次施工和平行施工B.平行施工和流水施工C.依次施工和流水施工D.平行施工和搭接施工6.组织流水施工时,流水步距是指( C )。

A.第一个专业队与其他专业队开始施工的最小间隔时间B.第一个专业队与最后一个专业队开始施工的最小间隔时间C.相邻专业队相继开始施工的最小间隔时间D.相邻专业队相继开始施工的最大间隔时间7.在以下施工组织方式中,不能实现工作队专业化施工的组织方式是( C )。

A.依次施工和流水施工B.平行施工和流水施工C.依次施工和平行施工D.平行施工和搭接施工8.组织建设工程依次施工时,其特点包括( B )。

A.每个专业队在各段依次连续施工B.每个专业队无法按施工顺序要求连续施工C.各施工段同时开展相同专业的施工D.同一时间段内各施工段均能充分利用工作面9.根底工程划分4个施工过程〔挖基槽、作垫层、混凝土浇筑、回填土〕在5个施工段组织固定节拍流水施工,流水节拍为3天,要求混凝土浇筑2天后才能进行回填土,该工程的流水施工工期为( C )天。

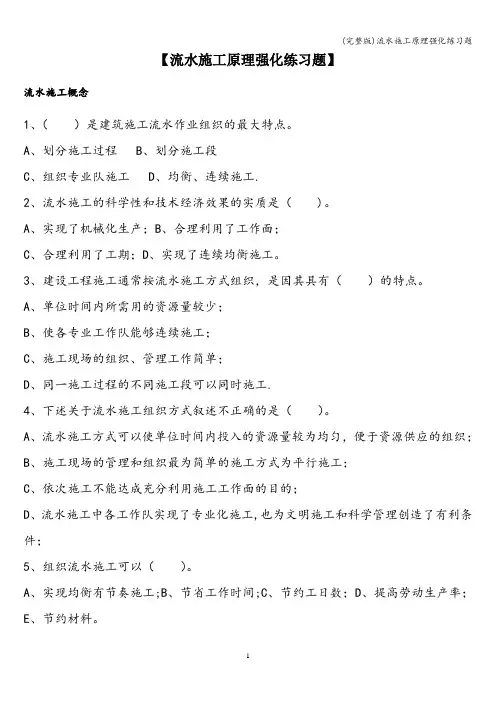

(完整版)流水施工原理强化练习题

(完整版)流水施工原理强化练习题

【流水施工原理强化练习题】流水施工概念1、()是建筑施工流水作业组织的最大特点。

A、划分施工过程B、划分施工段C、组织专业队施工D、均衡、连续施工.2、流水施工的科学性和技术经济效果的实质是( )。

A、实现了机械化生产;B、合理利用了工作面;C、合理利用了工期;D、实现了连续均衡施工。

3、建设工程施工通常按流水施工方式组织,是因其具有()的特点。

A、单位时间内所需用的资源量较少;B、使各专业工作队能够连续施工;C、施工现场的组织、管理工作简单;D、同一施工过程的不同施工段可以同时施工.4、下述关于流水施工组织方式叙述不正确的是()。

A、流水施工方式可以使单位时间内投入的资源量较为均匀,便于资源供应的组织;B、施工现场的管理和组织最为简单的施工方式为平行施工;C、依次施工不能达成充分利用施工工作面的目的;D、流水施工中各工作队实现了专业化施工,也为文明施工和科学管理创造了有利条件;5、组织流水施工可以()。

A、实现均衡有节奏施工;B、节省工作时间;C、节约工日数;D、提高劳动生产率;E、节约材料。

流水施工参数1、流水施工的施工过程数属于( )。

A、技术参数;B、时间参数;C、工艺参数;D、空间参数.2、组织流水作业时一组流水中施工过程的个数,应归属于( ).A、工艺参数;B、空间参数;C、流水节拍;D、流水步距。

3、划分施工段的目的是( )。

A、便于明确责任保证工程质量;B、有利于计算持续时间;C、便于组织专业队;D、使施工对象形成批量。

4、组织流水施工时,划分施工段的最根本目的是()。

A。

由于施工工艺的要求;B。

可增加更多的专业工作队;C。

提供工艺或组织间歇时间;D.使各专业队在不同施下段进行流水施工;5、为了使流水施工组织中施工段的划分更加科学合理,通常应使施工段数( )。

A、与流水节拍相等;B、大于或等于施工过程数;C、小于或等于施工队数;D、小于流水节拍。

6、流水施工的工期,当施工段数增加时,则其相应( ).A、减少;B、增加;C、无变化;D、施工过程增加。

建筑工程流水施工 习题

建筑工程流水施工 习题

建筑工程流水施工一、名词解释1.依次施工:也称为顺序施工,是以施工过程或施工段为对象一个接一个地组织施工的方法。

2.平行施工:所有施工对象同时开工,同时完工的组织施工的方法。

3.流水施工是指:根据建筑工程项目所划分的区段,组织若干施工班组,按一定的时间间隔投入施工,施工班组依次从一个施工区段转移到另一个施工区段,陆续开工,陆续完工,总体保持连续均衡施工的一种组织方式。

4.横道图又叫水平图表,图中横向表示时间进度,纵向表示施工过程或专业施工队的编号。

图表中线条的长度表示计划中的施工过程在某施工段上的作业持续时间,横道线条的位置表示各施工过程的开始和结束时刻,以及它们之间相互配合的关系。

5.单位工程流水:所有工作队在一个施工对象的各施工区域中依次连续地完成各自同样的工作,直至单位工程完成。

6.群体工程流水:又称为大流水施工,是指所有工作队在一个建筑群的各单项工程或单位工程中依次连续地完成各自同样的工作,按照这种方式组织的流水称为群体工程流水。

7.工艺参数:在组织流水施工时,用来表达流水施工在施工工艺上开展的顺序及其特征的参数均称为,包括:施工过程数和流水强度。

8.施工过程数是指:工程对象在组织流水施工中所划分的施工过程数目,以n表示。

9.流水强度是指:每一施工过程在单位时间内所完成的工程量。

10.空间参数:在组织流水施工时,用来表达流水施工在空间布置上所处状态的参数,包括:施工段数、工作面和施工层数三项。

11.施工段是指:将工程在平面上划分为若干个独立的施工区段,其数量为施工段数,用“m”表示。

12.时间参数:用来表达流水施工在时间上排列所处状态的参数,包括:流水节拍、流水步距、间歇时间、搭接时间、工期。

13.流水节拍是指:同一施工过程的施工班组在同一施工段中进行连续作业的持续时间,以t i表示。

14.流水步距是指:相邻两个施工过程的施工班组先后进入同一施工段时的时间间隔,用符号“K i,,i+1”表示(i表示前一个施工过程,i+1表示后一个施工过程)。

工程项目管理_齐宝库_第二章流水施工原理习题

工程项目管理_齐宝库_第二章流水施工原理习题
试分别组织流水施工 , 绘制出施工进度表.
5 、试组织某两层框架结构工程的流水施工,并绘制施工进度表。已知:该工程平面尺寸为 17.40 ×144。14m,沿长度方向每隔48m留设伸缩缝一道 ( 缝宽70mm) ,已确定的流水节拍分别为: t 模 = 4 天, t 筋 = 2 天, t 砼 = 2 天。第一层砼浇筑后要求养护 2 天,才允许在其上支设模板。
2 、有一工程由 A 、 B 、 C 三个分项工程组成;它在平面上划分为 6 个施工段。每个分项工程在各个施工段上的流水节拍均为 4 天.试编制工期最短的流水施工方案.
3 、有一工程由 A 、 B 、 C 三个分项工程组成;它在平面上划分为 4 个施工段。每个分项工程在各个施工段上的流水节拍均为 3 天。施工过程 B 完成后,其相应施工段至少应有技术间歇时间 2 天.试编制流水施工方案
某工程包括四项施工过程根据工程具体情况可分为四个施工段组织流水施工每一施工过程在各施工段上的作业时间如表21所示若施工过程之间需天试组织流水施工绘制出施工进度表
• 流水施工原理
1 .简述流水施工的概念与特点。
2 .简述流水施工的效果.
3 .简述流水施工主要参数的种类。
4 .何谓施工段?划分施工段有那些原则?


3
4
3
5

2
2
4
2

3
4
2
4

4
2
2பைடு நூலகம்
3
4 、某工程包括四项施工过程,各施工过程按最合理的流水施工组织确定的流水节拍为:
• t 1 =t 2 =t 3 =t 4 =2 天,并有 Z 2,3 =1 天 ,C 3,4 =1 天 ;

流水施工练习题

流水施工练习题

流水施工练习题1、()是建筑施工流水作业组织的最大特点。

A、划分施工过程B、划分施工段C、组织专业队施工D、均衡、连续施工。

2、流水施工的科学性和技术经济效果的实质是( )。

A、实现了机械化生产;B、合理利用了工作面;C、合理利用了工期;D、实现了连续均衡施工。

3、建设工程施工通常按流水施工方式组织,是因其具有( )的特点。

A、单位时间内所需用的资源量较少;B、使各专业工作队能够连续施工;C、施工现场的组织、管理工作简单;D、同一施工过程的不同施工段可以同时施工。

4、下述关于流水施工组织方式叙述不正确的是( )。

A、流水施工方式可以使单位时间内投入的资源量较为均匀,便于资源供应的组织;B、施工现场的管理和组织最为简单的施工方式为平行施工;C、依次施工不能达成充分利用施工工作面的目的;D、流水施工中各工作队实现了专业化施工,也为文明施工和科学管理创造了有利条件;5、组织流水施工可以( )。

A、实现均衡有节奏施工;B、节省工作时间;C、节约工日数;D、提高劳动生产率;E、节约材料。

6、某分部工程有3个施工过程,各分为4个流水节拍相等的施工段,各施工过程的流水节拍分别为6、4、4天。

如果组织加快的成倍节拍流水施工,则专业工作队数和流水施工工期分别为( )。

A.3个和20天B.4个和25天C.5个和24天D.7个和20天7、建筑流水施工是()类施工过程的流水施工。

A、制备类;B、运输类;C、建造类;D、制备和建造。

8、流水施工的施工过程数属于( )。

A、技术参数;B、时间参数;C、工艺参数;D、空间参数。

9、组织流水作业时一组流水中施工过程的个数,应归属于( )。

A、工艺参数;B、空间参数;C、流水节拍;D、流水步距。

10、划分施工段的目的是( )。

A、便于明确责任保证工程质量;B、有利于计算持续时间;C、便于组织专业队;D、使施工对象形成批量。

11、为了使流水施工组织中施工段的划分更加科学合理,通常应使施工段数( )。

土木工程流水施工练习题(3篇)

土木工程流水施工练习题(3篇)

第1篇1. 流水施工是将施工过程分解成若干个施工段,并按照一定的顺序,分批、分阶段、有节奏地进行施工的方法。

2. 流水施工的主要特点是:施工段数、施工层数、施工顺序、施工节奏和施工质量。

3. 流水施工分为固定节拍流水施工、成倍节拍流水施工和分别流水施工。

4. 固定节拍流水施工是指每个施工段每个施工层的流水节拍都相同的流水施工。

5. 成倍节拍流水施工是指每个施工段每个施工层的流水节拍成倍数关系的流水施工。

6. 分别流水施工是指每个施工段每个施工层的流水节拍没有规律可循的流水施工。

7. 流水施工中,施工段数取决于施工内容、施工对象和施工工艺等因素。

8. 流水施工中,施工层数取决于施工高度、施工质量和施工进度等因素。

9. 流水施工中,施工顺序应遵循先深后浅、先重后轻、先难后易的原则。

10. 流水施工中,施工节奏应根据施工内容和施工对象的特点来确定。

11. 流水施工中,施工质量应符合国家相关标准和规范的要求。

12. 流水施工中,施工成本应控制在合理的范围内。

13. 流水施工中,施工安全应得到充分保障。

14. 流水施工中,施工进度应按照计划进行。

15. 流水施工中,施工组织设计应科学合理。

16. 流水施工中,施工人员应具备相应的专业技能和素质。

17. 流水施工中,施工机械设备应满足施工要求。

18. 流水施工中,施工材料应保证质量和供应。

19. 流水施工中,施工环境应满足施工要求。

20. 流水施工中,施工管理应严格规范。

二、选择题(每题2分,共20分)1. 流水施工的主要特点是()。

A. 施工段数多B. 施工层数多C. 施工顺序固定D. 施工节奏有规律2. 固定节拍流水施工中,每个施工段每个施工层的流水节拍()。

A. 相同B. 不同C. 没有规律可循D. 随机3. 成倍节拍流水施工中,每个施工段每个施工层的流水节拍()。

A. 相同B. 不同C. 没有规律可循D. 随机4. 分别流水施工中,每个施工段每个施工层的流水节拍()。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

例2:某分部工程由Ⅰ 、Ⅱ 、Ⅲ 、Ⅳ 、Ⅴ 等五个施工过程组成,该工程 在平面上划分为6个施工段,每个施工过程在各个施工段上的流水节拍如表所示。 施工过程Ⅲ 完成后,其相应各施工段至少有技术间歇时间2天,试编制流水施工 方案。 Ⅰ ① ② ③ ④ ⑤ ⑥ 3 3 4 4 3 3 Ⅱ 2 2 3 2 4 2 Ⅲ 3 4 2 4 2 3 Ⅳ 4 3 3 4 3 2 Ⅴ 3 2 2 3 4 3
工 程 队
施工进度(天) 2 4 6 8 10 12 14 16 18 20 22 24 26 28 30
Ⅰ Ⅱ Ⅲ Ⅳ Ⅴ
例:某现浇钢筋砼工程由支模板、绑钢筋和浇混凝土三个分项工程组成,其流水 节拍分别为:支模板6天,绑钢筋4天和浇混凝土2天,试编制工期最短的流水 施工方案。(6段)
பைடு நூலகம்
专业工 作队
1 Ⅰ 2 3 1 Ⅱ Ⅲ 2
施工进度(天)
1 2 1 2 3 1 2 1 2 3 4 5 6 7 8 9 4 5 6 3 4 3 4 5 6 5 6 10 11 12 13 14 15 16 17 18 19 20 21 22
例1:某工程划分为4个施工段,由两个施工队进行等节奏流水施工,流水节拍4 天,则总工期为( C )天。 A 、16 B、18 C、20 D、24
例3:某施工项目由Ⅰ 、Ⅱ 、Ⅲ 、Ⅳ 四个施工过程组成,它在平面上 划分为6个施工段。各施工过程在各个施工段上的持续时间依次为6天、4天、6天 和2天。施工过程Ⅱ完成后,其相应施工段至少应有组织间歇时间1天。试编制工 期最短的流水施工方案。(与潘特考夫斯基法比较)
施工进度(天) 施工过程
1 1 2 3 4 5 6 7 8 9 10 11 12 13 14 15 16 17 18 19 20 21

2 3 1

2 1

2 3

1
例4:某分部工程由Ⅰ 、Ⅱ 、Ⅲ三个施工过程组成,它在平面上划分 为6个施工段。各施工过程在各个施工段上的流水节拍均为3天。施工过程Ⅱ完成 后,其相应施工段至少应有技术间歇时间2天。试编制流水施工方案。
施工进度(天) 施工 过程
1 2 3 4 5 6 7 8 9 10 11 12 13 14 15 16 17 18 19 20
Ⅰ Ⅱ Ⅲ
Ⅰ Ⅱ Ⅲ Ⅳ
工 程 队
施工进度(天) 2 4 6 8 10 12 14 16 18 20 22 24 26 28 30
Ⅰ Ⅱ Ⅲ Ⅳ
例:某一拟建工程由Ⅰ 、Ⅱ 、Ⅲ 、Ⅳ 、Ⅴ 等施工过程组成,该工程在平面上划 分为四个施工段,每个施工过程在各个施工段上的流水节拍如表所示。规定施工 过程II 完成后,其相应施工段至少要养护2天;施工过程Ⅳ完成后,其相应施工段 II 2 要留有1天的准备时间,为了尽早完工,允许施工过程Ⅰ和Ⅱ之间塔接施工1天, 试编制流水施工方案。 Ⅰ ① ② ③ ④ 3 2 2 4 Ⅱ 1 3 5 3 Ⅲ 2 1 3 5 Ⅳ 4 2 3 3 Ⅴ 3 4 2 1
例11-3、某工程由四个施工过程组成,它们分别有专业工作队Ⅰ 、Ⅱ 、Ⅲ 、Ⅳ 完成,该工程在平面上划分为A、B、C、D四个施工段,每个专业工作队在各个 施工段上的流水节拍如下表所示,试绘出进度计划。 专业工作队
A
流水节拍(天)
B 2 3 4 5 C 5 4 3 1 D 3 4 5 4 4 5 4 3
