26碧桂园抹灰工程施工方案
抹灰工程施工方案

抹灰工程施工方案一、工程概况抹灰工程是建筑工程中的一种常见工程,主要是对墙体、顶板等建筑结构进行抹面修饰,从而提高建筑结构的美观度和防水性能。
抹灰工程施工需要严格按照相关要求进行,以确保施工质量和工程进度。
本工程施工方案针对抹灰工程的具体施工过程、施工要求和安全措施进行详细说明,以指导实施抹灰工程施工。
二、施工准备1. 施工人员:抹灰工程所需人员包括抹灰工、助手、质量检验员等。
施工人员需经过专业培训,并持有相关证书。
2. 施工机具:抹灰工程所需机具包括抹灰板、刷子、镘刀、水平仪等,需保持机具完好无损。
3. 施工材料:抹灰工程所需材料包括水泥、石膏粉、砂浆等,需按照相关标准采购,并保持干燥。
4. 现场准备:施工现场需清理干净,确保墙面平整、无尘等,以保证施工质量。
5. 安全措施:施工现场应设置警示标志,施工人员需佩戴安全帽、安全鞋等防护用品,以保障施工安全。
三、施工流程1. 墙体处理:在进行抹灰工程前,需对墙体进行处理,包括墙面清洁、找平等工作。
2. 配料:按照设计要求配制砂浆,确保配料比例准确无误。
3. 抹灰:将配制好的砂浆涂抹到墙体上,采用均匀的力度进行抹平,确保墙面光滑。
4. 整理:在抹灰完成后,使用刷子和镘刀对墙面进行整理,确保墙面平整。
5. 防水处理:对抹灰完成后的墙面进行防水处理,以提高墙面的防水性能。
6. 检验:对抹灰工程的质量进行检验,确保符合相关标准要求。
7. 完工:完成抹灰工程后,清理现场,进行验收,交付使用。
四、施工要求1. 施工人员应按照工程要求进行施工,保证施工质量。
2. 施工中需加强与其他工种的协调配合,确保施工进度。
3. 施工机具和材料应保持干净整洁,经常进行检查和保养。
4. 施工现场应保持整洁有序,确保施工安全。
5. 施工过程中需注意环境保护,避免对周围环境造成影响。
五、安全措施1. 施工现场应设置明显标识,确保施工人员能够清晰识别。
2. 施工人员需佩戴安全帽、安全鞋等防护用品,避免发生意外伤害。
碧桂园抹灰工程施工方案

碧桂园抹灰工程施工方案集团企业公司编码:(LL3698-KKI1269-TM2483-LUI12689-ITT289-一、工程概况1、建筑特征碧桂园·翡翠湾(无为)三期一标段占地面积约为 6.1万m2,建筑面积约9.5万m2,其中1#地下车库建筑面积约3100m2,2#地下车库建筑面积约10000m2,地上建筑面积约8.2万m2,地上部位共16栋9层住宅楼(1#—3#、5#—10#楼、16#—19#楼,26#—28#楼)及5栋局部两层的商业网点组成。
1#、2#地下车库层高为 3.5米,商业网点层高为 5.4米,主楼层高为2.9米,总高度为29.6米。
2、建筑做法1)、地下车库内墙(1)车库内隔墙(防霉涂料内墙面)E、白色内墙防霉涂料两遍D、5后1:0.5:3水泥石灰砂浆(表面满挂耐碱玻纤网)C、15厚1:1:6水泥石灰砂浆找平B、基层界面处理(用1:1水泥细砂浆喷浆)A、现浇钢筋混凝土或砌体内隔墙(不同材料交界处加300宽钢丝网)。
(2)外墙(风井外墙)E、10厚1:2.5防水砂浆(掺5%防水剂)到顶(表面满挂耐碱玻纤网)D、中间复合热镀电焊钢丝网C、10厚1:2.5水泥防水砂浆找平层B、基层界面处理(用1:1水泥细砂浆喷浆)A、基础墙体(不同材料交界处加300宽钢丝网)。
(3)车库外墙内侧(外墙面内侧涂料)G、满刮腻子,刷白色内墙防霉涂料;F、20厚1:2水泥砂浆收光(表面满挂耐碱玻纤网)E、基层界面处理(用1:1水泥细砂浆喷浆)D、现浇钢筋混凝土侧墙C、1.5厚单面反应粘高分子防水卷材B、7厚发泡聚乙烯片保护层(密度每立方不小于30㎏)A、素土分层夯实2)、用于厨房、卫生间G、4~8面砖并用1:1水泥砂浆勾缝后纯白水泥膏擦缝;F、5厚专用面砖粘结剂粘结层;E、刷聚合物防水涂料一遍;D、5厚1:2.5聚合物防水砂浆扫毛到顶;C、15厚1:2.5防水砂浆找平层到顶(掺抗裂短纤维和防水剂);B、基层界面处理(混凝土墙面用1:1水泥细砂浆喷浆)A、基层墙体(不同材料交界处加300宽钢丝网);3)、用于非厨房、卫生间房间D、5厚1:0.5:3水泥砂浆石灰砂浆(表面满挂耐碱玻纤网);C、15厚1:1:6水泥石灰砂浆打底扫毛(基层强度≥M7.5时改为1:0.5:3);B、基层界面处理(用1:1水泥细砂浆喷浆)A、基础墙体(不同材料交界处加300宽耐碱玻纤网)4)、公共部位楼梯间E、5厚1:0.5:3水泥砂浆石灰砂浆(表面满挂耐碱玻纤网);D、中间满挂复合热镀电焊钢丝网C、15厚1:1:6水泥石灰砂浆打底扫毛(基层强度≥M7.5时改为1:0.5:3);B、基层界面处理(用1:1水泥细砂浆喷浆)A、基础墙体(不同材料交界处加300宽耐碱玻纤网)5)、公共部位电梯厅F、铺贴抛光砖并用1:1水泥砂浆勾缝后纯白水泥膏擦缝;E、5厚专用面砖粘结剂粘结层D、5厚1:0.5:3水泥砂浆石灰砂浆;C、15厚1:1:6水泥石灰砂浆打底扫毛(基层强度≥M7.5时改为1:0.5:3);B、基层界面处理(用1:1水泥细砂浆喷浆)A、基础墙体(不同材料交界处加300宽耐碱玻纤网)6)、用于贴纸皮砖外墙I、1:1水泥砂浆勾缝H、5厚1:1水泥砂浆加水中20%的801胶贴外墙砖(纸皮砖)G、5厚1:2.5聚合物抗裂防水砂浆中间复合铺设一层耐碱玻纤网F、20厚无机保温材料E、10厚1:2.5防水砂浆找平层D、中间满挂复合热镀锌电焊钢丝网,(钢丝网:丝径0.9,网眼12.7×12.7)C、10厚1:2.5防水砂浆找平层(掺5%防水剂)B、基层界面处理(用1:1水泥细砂浆喷浆)A、基础墙体7)、用于真石漆外墙(保温)G、满刮防水腻子刷外墙涂料F、20厚无机保温材料E、10厚1:2.5防水砂浆找平层D、中间满挂复合热镀锌电焊钢丝网,(钢丝网:丝径0.9,网眼12.7×12.7)C、10厚1:2.5防水砂浆找平层(掺5%防水剂)B、基层界面处理(用1:1水泥细砂浆喷浆)A、基础墙体8、用于真石漆外墙(非保温)F、满刮防水腻子刷外墙涂料E、10厚1:2.5防水砂浆找平层D、中间满挂复合热镀锌电焊钢丝网,(钢丝网:丝径0.9,网眼12.7×12.7)C、10厚1:2.5防水砂浆找平层(掺5%防水剂)B、基层界面处理(用1:1水泥细砂浆喷浆)A、基础墙体二、施工准备1、作业人员抹灰工人进场时必须进行安全三级教育,并对工人进行安全质量技术再教育。
抹灰工程施工方案

抹灰工程施工方案抹灰工程施工方案1一、工程概况1、建筑特征碧桂园·翡翠湾〔无为〕三期一标段占地面积约为6.1万m2,建筑面积约9.5万m2,其中1#地下车库建筑面积约3100m2,2#地下车库建筑面积约10000m2,地上建筑面积约8.2万m2,地上部位共16栋9层住宅楼〔1#—3#、5#—10#楼、16#—19#楼,26#—28#楼〕及5栋局部两层的商业网点组成。
1#、2#地下车库层高为3.5米,商业网点层高为5.4米,主楼层高为2.9米,总高度为29.6米。
2、建筑做法1〕、地下车库内墙〔1〕车库内隔墙〔防霉涂料内墙面〕E、白色内墙防霉涂料两遍D、5后1:0.5:3水泥石灰砂浆〔外表满挂耐碱玻纤网〕C、15厚1:1:6水泥石灰砂浆找平B、基层界面处理〔用1:1水泥细砂浆喷浆〕A、现浇钢筋混凝土或砌体内隔墙〔不同材料交界处加300宽钢丝网〕。
〔2〕外墙〔风井外墙〕E、10厚1:2.5防水砂浆〔掺5%防水剂〕到顶〔外表满挂耐碱玻纤网〕D、中间复合热镀电焊钢丝网C、10厚1:2.5水泥防水砂浆找平层B、基层界面处理〔用1:1水泥细砂浆喷浆〕A、基础墙体〔不同材料交界处加300宽钢丝网〕。
〔3〕车库外墙内侧〔外墙面内侧涂料〕G、满刮腻子,刷白色内墙防霉涂料;F、20厚1:2水泥砂浆收光〔外表满挂耐碱玻纤网〕E、基层界面处理〔用1:1水泥细砂浆喷浆〕D、现浇钢筋混凝土侧墙C、1.5厚单面反应粘高分子防水卷材B、7厚发泡聚乙烯片爱护层〔密度每立方不小于30㎏〕A、素土分层夯实2〕、用于厨房、卫生间G、4~8面砖并用1:1水泥砂浆勾缝后纯白水泥膏擦缝;F、5厚专用面砖粘结剂粘结层;E、刷聚合物防水涂料一遍;D、5厚1:2.5聚合物防水砂浆扫毛到顶;C、15厚1:2.5防水砂浆找平层到顶〔掺抗裂短纤维和防水剂〕;B、基层界面处理〔混凝土墙面用1:1水泥细砂浆喷浆〕A、基层墙体〔不同材料交界处加300宽钢丝网〕;3〕、用于非厨房、卫生间房间D、5厚1:0.5:3水泥砂浆石灰砂浆〔外表满挂耐碱玻纤网〕;C、15厚1:1:6水泥石灰砂浆打底扫毛〔基层强度≥M7.5时改为1:0.5:3〕;B、基层界面处理〔用1:1水泥细砂浆喷浆〕A、基础墙体〔不同材料交界处加300宽耐碱玻纤网〕4〕、公共部位楼梯间E、5厚1:0.5:3水泥砂浆石灰砂浆〔外表满挂耐碱玻纤网〕;D、中间满挂复合热镀电焊钢丝网C、15厚1:1:6水泥石灰砂浆打底扫毛〔基层强度≥M7.5时改为1:0.5:3〕;B、基层界面处理〔用1:1水泥细砂浆喷浆〕A、基础墙体〔不同材料交界处加300宽耐碱玻纤网〕5〕、公共部位电梯厅F、铺贴抛光砖并用1:1水泥砂浆勾缝后纯白水泥膏擦缝;E、5厚专用面砖粘结剂粘结层D、5厚1:0.5:3水泥砂浆石灰砂浆;C、15厚1:1:6水泥石灰砂浆打底扫毛〔基层强度≥M7.5时改为1:0.5:3〕;B、基层界面处理〔用1:1水泥细砂浆喷浆〕A、基础墙体〔不同材料交界处加300宽耐碱玻纤网〕6〕、用于贴纸皮砖外墙I、1:1水泥砂浆勾缝H、5厚1:1水泥砂浆加水中20%的801胶贴外墙砖〔纸皮砖〕G、5厚1:2.5聚合物抗裂防水砂浆中间复合铺设一层耐碱玻纤网F、20厚无机保温材料E、10厚1:2.5防水砂浆找平层D、中间满挂复合热镀锌电焊钢丝网,〔钢丝网:丝径0.9,网眼12.7×12.7〕C、10厚1:2.5防水砂浆找平层〔掺5%防水剂〕B、基层界面处理〔用1:1水泥细砂浆喷浆〕A、基础墙体7〕、用于真石漆外墙〔保温〕G、满刮防水腻子刷外墙涂料F、20厚无机保温材料E、10厚1:2.5防水砂浆找平层D、中间满挂复合热镀锌电焊钢丝网,〔钢丝网:丝径0.9,网眼12.7×12.7〕C、10厚1:2.5防水砂浆找平层〔掺5%防水剂〕B、基层界面处理〔用1:1水泥细砂浆喷浆〕A、基础墙体8〕、用于真石漆外墙〔非保温〕F、满刮防水腻子刷外墙涂料E、10厚1:2.5防水砂浆找平层D、中间满挂复合热镀锌电焊钢丝网,〔钢丝网:丝径0.9,网眼12.7×12.7〕C、10厚1:2.5防水砂浆找平层〔掺5%防水剂〕B、基层界面处理〔用1:1水泥细砂浆喷浆〕A、基础墙体二、施工预备1、作业人员抹灰工人进场时必需进行平安三级教育,并对工人进行平安质量技术再教育。
抹灰工程施工方案

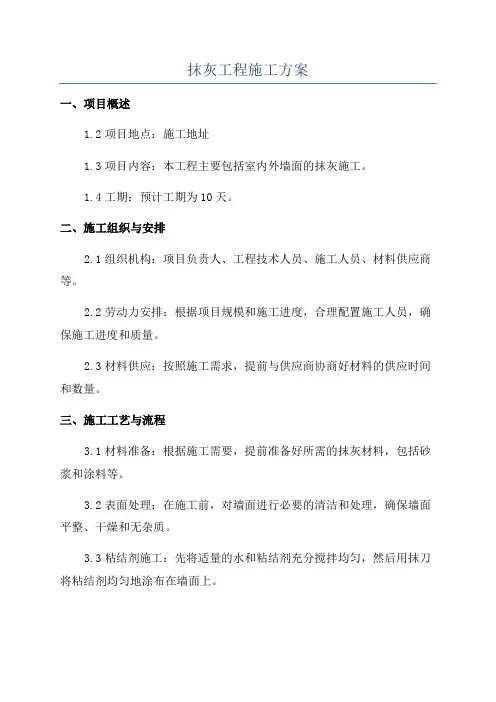

抹灰工程施工方案一、项目概述1.2项目地点:施工地址1.3项目内容:本工程主要包括室内外墙面的抹灰施工。
1.4工期:预计工期为10天。
二、施工组织与安排2.1组织机构:项目负责人、工程技术人员、施工人员、材料供应商等。
2.2劳动力安排:根据项目规模和施工进度,合理配置施工人员,确保施工进度和质量。
2.3材料供应:按照施工需求,提前与供应商协商好材料的供应时间和数量。
三、施工工艺与流程3.1材料准备:根据施工需要,提前准备好所需的抹灰材料,包括砂浆和涂料等。
3.2表面处理:在施工前,对墙面进行必要的清洁和处理,确保墙面平整、干燥和无杂质。
3.3粘结剂施工:先将适量的水和粘结剂充分搅拌均匀,然后用抹刀将粘结剂均匀地涂布在墙面上。
3.4砂浆施工:将预先配好的砂浆均匀地涂抹在墙面上,然后用抹刀进行整理和压实,确保砂浆与墙面的粘结性。
3.5抹面层施工:待砂浆干燥后,进行抹面层施工,首先将适量的水和抹面材料搅拌均匀,然后用抹刀将抹面材料均匀地涂抹在墙面上,并进行整理和压实,确保表面平整。
3.6砂子磨光:等抹面层稍干后,用湿海绵沾取适量的砂子轻轻擦拭,使抹面层表面光滑。
3.7清洁整理:待抹灰层完全干燥后,进行清理工作,包括清除施工过程中留下的垃圾和余料,并进行最后的修整和检查。
四、质量控制4.1施工方案:按照设计要求和施工规范制定本施工方案,确保施工质量。
4.2材料质量:选用符合国家标准的抹灰材料,确保材料质量稳定可靠。
4.3进场检查:在施工前,对施工材料和设备进行入场检查,确保质量合格。
4.4施工过程控制:在施工过程中,通过定期检查和抽样测试等方式,对施工质量进行监控和控制。
4.5施工记录:及时记录施工过程中的关键节点和重要事项,便于后期质量评估和验收。
五、安全措施5.1安全培训:对施工人员进行安全培训,让其了解施工期间的安全注意事项和应急处理措施。
5.2施工区域划定:设立施工区域,并进行明确标识,确保人员和设备在施工区域内作业。
抹灰工程施工方案(内墙、外墙、天花)

目录一、ﻩ工程概况ﻩ错误!未定义书签。
二、ﻩ编制依据............................................................................................ 错误!未定义书签。
三、适用范围及施工准备ﻩ错误!未定义书签。
四、内墙抹灰施工 ................................................................................... 错误!未定义书签。
五、天花抹灰施工..................................................................................... 错误!未定义书签。
六、外墙抹灰施工ﻩ错误!未定义书签。
抹灰工程施工方案一、工程概况本工程为XXXX工程,工程位于位于阳山碧桂园,西侧临阳山大道,北侧临思贤路。
建筑包括商业一号楼、四号楼、五号楼、六号楼,商业一号楼两层、四号、五号楼首层为商铺、主楼为11层建筑,六号楼10层,框架结构。
建设单位为阳山碧桂园房地产开发有限公司,设计单位为广东省博意建筑设计院有限公司,建设单位为广东腾越建筑工程有限公司。
拟建场地四周已进行平整,周边地下无管线埋藏,场内交通便利,大型施工设备可随时进场施工。
二、编制依据(1)《建筑工程施工质量验收统一标准》(GB50300-2013)(2)《建筑施工手册》(第四版);(3)《建筑装饰装修工程质量验收规范》(GB50210-2001)(4)本工程图纸及施工组织设计、专项施工方案三、适用范围及施工准备1、本方案仅适用于碧桂园工程项目。
2、现场达到满足施工要求的三通一平条件,大型车辆可随时进场。
3、人员、材料等资源配备满足需求。
四、内墙抹灰施工1、适用范围本工艺适用于一般内墙抹灰。
2、材料2.1水泥:普通硅酸盐。
抹灰工程施工方案

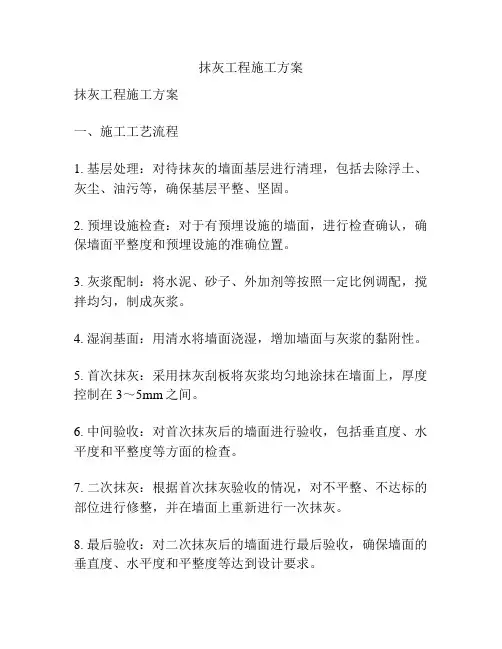

抹灰工程施工方案抹灰工程施工方案一、施工工艺流程1. 基层处理:对待抹灰的墙面基层进行清理,包括去除浮土、灰尘、油污等,确保基层平整、坚固。
2. 预埋设施检查:对于有预埋设施的墙面,进行检查确认,确保墙面平整度和预埋设施的准确位置。
3. 灰浆配制:将水泥、砂子、外加剂等按照一定比例调配,搅拌均匀,制成灰浆。
4. 湿润基面:用清水将墙面浇湿,增加墙面与灰浆的黏附性。
5. 首次抹灰:采用抹灰刮板将灰浆均匀地涂抹在墙面上,厚度控制在3~5mm之间。
6. 中间验收:对首次抹灰后的墙面进行验收,包括垂直度、水平度和平整度等方面的检查。
7. 二次抹灰:根据首次抹灰验收的情况,对不平整、不达标的部位进行修整,并在墙面上重新进行一次抹灰。
8. 最后验收:对二次抹灰后的墙面进行最后验收,确保墙面的垂直度、水平度和平整度等达到设计要求。
9. 打底:在墙面完成最后抹灰后,进行打底处理,增强墙面的平整度和密实度。
10. 砂浆上底:采用砂浆涂抹在墙面上,厚度控制在5~10mm 之间。
11. 精细抹灰:对砂浆上底墙面进行精细抹灰,采用专用刮板将灰浆均匀涂抹在墙面上,厚度控制在2~3mm之间。
12. 后续处理:对抹灰完毕的墙面进行湿润保养,避免干裂和开裂现象的发生。
二、材料准备及使用1. 墙面清理所需工具:铁锹、扫帚、抹刀、刷子、清水等。
2. 灰浆配制所需材料:水泥、砂子、外加剂等。
3. 抹灰施工所需工具:抹灰刮板、水平仪、竖铅丝、抹刀、刮板等。
4. 砂浆上底所需材料:砂子、水泥、外加剂等。
5. 抹灰施工所需配件:空心砖、钢筋网、钢筋等。
三、施工安全措施1. 施工现场设置相应的安全警示标志,确保施工区域的安全性。
2. 施工人员必须佩戴好安全帽、手套等个人防护用品。
3. 施工人员应严格按照操作规程进行施工,避免操作不当造成事故。
4. 在抹灰施工过程中,要注意工作平台的稳定,确保施工人员的工作安全。
5. 严禁在高处施工时乱丢物品,防止物品坠下造成伤害。
碧桂园内外墙施工方案

碧桂园内外墙施工方案一、材料准备与保管根据施工设计要求和工程规模,提前采购所需的内外墙涂料、保温材料、网格布、砂浆等。
材料进场前,进行质量检验,确保材料符合国家标准和设计要求。
材料应分类堆放,避免阳光直射和雨水淋湿,保持干燥和清洁。
二、基层处理与抹灰清除基层表面的油污、灰尘等杂物,确保基层干燥、平整、无裂缝。
对基层进行抹灰处理,抹灰前应先浇水湿润,抹灰时应分层进行,每层厚度不宜过厚。
三、网格布与防裂处理在基层抹灰干燥后,铺设网格布,网格布应铺设平整、无皱褶。
网格布铺设完成后,进行防裂处理,涂抹防裂砂浆,确保墙面不开裂。
四、打磨与修整对墙面进行打磨处理,去除墙面上的凸起和不平整部分。
修整墙角、窗边等部位,使其整齐、顺直。
五、无机保温砂浆施工在墙面上涂抹无机保温砂浆,确保砂浆涂抹均匀、无空鼓。
保温砂浆施工完成后,应进行养护,确保砂浆强度达到设计要求。
六、外墙找平层处理在保温砂浆干燥后,进行外墙找平层处理,确保墙面平整、光滑。
找平层材料应符合设计要求,涂抹时应均匀、无遗漏。
七、砂浆抹灰与刮平在找平层干燥后,进行砂浆抹灰处理,抹灰前应先浇水湿润。
抹灰时应分层进行,每层厚度不宜过厚,抹灰完成后应进行刮平处理,确保墙面平整。
八、质量检测与验收在施工完成后,对墙面进行质量检测,包括墙面平整度、涂层厚度、颜色均匀度等。
质量检测合格后,进行验收,验收时应按照相关标准和设计要求进行,确保施工质量符合要求。
以上是碧桂园内外墙施工方案的主要内容,施工过程中应严格按照方案要求进行施工,确保施工质量符合要求。
同时,施工过程中应注意安全、环保等问题,保障施工人员的安全和施工环境的整洁。
抹灰工程施工设计方案

抹灰工程施工设计方案一、项目概述抹灰工程是建筑施工中的重要环节之一,主要是对墙体、天花板等建筑物表面进行抹平处理,以达到美观、坚固、耐久的效果。
本方案针对住宅小区的抹灰工程进行设计,包括基础准备、石膏抹灰、水泥抹灰等工作内容。
二、施工准备1.材料准备:石膏粉、水泥、沙子、外墙砂浆等。
2.施工工具准备:抹灰刀、抹子、抹板、梯子等。
3.施工人员安排:根据工程量确定施工人数,保证施工效率和质量要求。
三、基础准备1.清理表面:首先清理墙体、天花板表面的灰尘、污物等杂质,保证基层干净。
2.修补缺陷:对于墙体表面有大面积裂缝或鼓胀、空鼓现象的部位进行修补处理。
3.湿润基层:用清水对基层进行湿润处理,以保证灰浆和基层之间的粘结性。
四、石膏抹灰施工1.制备石膏浆料:将石膏粉与适量的清水进行搅拌,搅拌至均匀、无颗粒状即可。
2.抹灰底层:将石膏浆料均匀涂抹在墙体表面,利用抹板和抹板支撑物进行抹平处理。
3.二级抹灰:在底层干燥后,再次涂抹石膏浆料,厚度控制在2-3mm 之间,用刷子抹平。
五、水泥抹灰施工1.制备水泥砂浆:将水泥、沙子按照一定比例混合搅拌至均匀。
2.抹灰底层:将水泥砂浆均匀涂抹在墙体表面,利用抹板和抹板支撑物进行抹平处理,确保厚度一致。
3.二级抹灰:在底层干燥后,再次涂抹水泥砂浆,厚度控制在2-3mm 之间,用抹子抹平。
4.打磨处理:待水泥抹灰层干燥后,进行打磨处理,以提高表面平整度和光滑度。
六、施工安全措施1.佩戴安全帽、口罩和手套等防护用品。
2.设置警示标识,确保周边人员的安全。
3.梯子等作业工具要牢固稳定,确保施工人员的安全。
七、质量控制1.材料质量检查:对进场材料进行检查,保证质量符合要求。
2.施工作业检验:定期进行工程质量抽检,检查施工工艺和质量是否符合要求。
3.验收与保养:项目竣工后进行验收,将抹灰工程作为一项独立工作进行验收,并做好后期保养工作。
八、施工进度安排根据施工工程量和人员配置情况,制定施工进度表。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
金山岭长城河谷项目一期六标段抹灰施工方案编制人:任鹏宇审核人:李智慧审批人:孙洪超中国新兴建筑工程总公司2017年6月10日目录1 工程概况 (2)2 编制依据 (3)2.1 施工图纸 (3)2.2 相关规范、规程、图集等 (3)2.3 法律法规 (3)2.4 其他资料 (3)3 建筑做法 (5)4 施工准备 (6)4.1 作业人员 (6)4.2 主要材料 (6)4.3 主要机具 (6)4.4 作业条件 (6)5 操作工艺 (8)5.1 室内墙面抹灰 (8)5.2 外墙抹灰 (9)6 施工细部处理 (11)7 施工注意事项 (12)8 质量标准 (13)8.1 主控项目 (13)8.2 一般项目 (13)9 控制要点 (14)9.1 抹灰控制要点 (14)10 成品保护 (17)11 安全措施 (18)12 环保措施 (19)1 工程概况2 编制依据2.1 施工图纸金山岭长城河谷项目一期六标段建筑施工图3 建筑做法4 施工准备4.1 作业人员抹灰工人进场时必须进行安全三级教育,并对工人进行安全质量技术再教育。
4.2 主要材料(1)预拌砂浆:有出厂合格证、备案证和试验报告单,若出场超过三个月重新复式。
(2)界面剂:基层处理用。
(3)复合镀锌钢丝网: 用于外墙面及水泥砂浆墙面在不同材料的交界处加强,加强宽度为300mm,和外墙防水砂浆找平层中间满挂热镀锌电焊钢丝网,网孔尺寸12.7mmх12.7mm、钢丝直径0.9mm。
(4)耐碱玻纤网格布:用于内墙抹灰砂浆墙面表面(防止开裂);4.3 主要机具砂浆搅拌机、手推车、铁板、铁锹、大桶、灰斗、胶皮管、灰勺、小水桶、托线板、木抹子、铁抹子、阴(阳)角抹子、2m靠尺、楔形塞尺、线坠、钢卷尺、扫帚等。
4.4 作业条件(1)经质量监督站对主体结构工程验收合格后,方可进行抹灰工程施工。
楼层面弹好墙体的200mm控制线,以备做灰饼的时候使用。
(2)抹灰前用膨胀水泥砂浆将烟道与砖墙之间缝隙灌填密室并与烟道平齐,然后满挂耐碱玻纤网格布,搭接不少于200mm。
(3)将结构砼墙面及后浇过梁、圈梁、构造柱等表面凸出部分混凝土剔平。
对蜂窝、麻面、露筋等应剔到实处,用聚合物砂浆进行分层补平;脚手洞用C20细石砼(掺14%膨胀剂)堵严,脚手洞内垃圾清理干净后用水湿润,在内墙端用模板封闭,再用C20细石砼(掺14%膨胀剂)分两次封堵,并用钢筋捣实;外墙混凝土墙柱上的螺杆洞,内侧采用聚氨酯发泡灌实,外侧抹10厚ф150mm圆形防水砂浆,待干燥后刷3遍不同颜色的聚氨酯防水涂料;对于表面缺棱掉角的部位必须分层用聚合物砂浆进行修补。
(4)砖墙、混凝土墙、加气混凝土墙基层表面的灰尘、污垢和油渍等应清除干净,并提前一天浇水湿润。
(5)做好抹灰高凳,架子离开墙面及墙角200~250mm,以利操作。
(6)屋面防水工程完工前,屋面孔洞部位必须采取防护措施,避免雨水等污染墙面。
5 操作工艺5.1 室内墙面抹灰1.1工艺流程基层处理→喷浆→吊直、套方、找规矩、贴灰饼→做护角→抹底灰→抹罩面灰→满铺玻纤网格布,压实赶光→养护。
1.2施工要点(1)基层处理:首先将凸出的混凝土剔平,将后砌墙上的舌头灰清除干净,再将表面尘土、污垢清扫干净,用水将墙面冲净、晾干,对于加气砼砌块墙体水分应渗入砌块8~10mm(遇风干天气,抹灰时墙面仍干燥不湿,应再喷一遍水,但抹灰时不显浮水)。
砖墙与构造柱交接处设置加强钢丝网或耐碱玻纤网格布,加强钢丝网或耐碱玻纤网格布与各基体的搭接长度不少于150mm,通长设置。
然后将喷浆,用1:1水泥细砂浆(内掺水重20%的801胶搅拌均匀)分散均匀地喷到墙面上,终凝后浇水养护,直到疙瘩全部粘到墙面上,并有较高强度(用手掰不动)为止。
(2)吊直、套方、找规矩、做灰饼:抹底层灰前必须先找好规矩,即四角规方,横线找平,立线吊直。
内墙抹灰必须严格控制房间净面积,阴角、阳角要用方尺严格控制。
在考虑阴阳角方正的基础上,根据房间净面积以地面上弹出的结构200mm控制线作为准线,并结合墙面平整度、垂直度大致确定墙面抹灰厚度,设计要求为水泥砂浆20mm厚,最薄处不应小于10mm。
根据此要求用线坠、方尺、拉通线等方法做灰饼,用托线板找好垂直。
灰饼用1:2.5水泥砂浆做成5cm见方。
贴灰饼时应先在左右墙角上各做一个标准灰饼,然后用线锤吊垂线做墙下角两个标准灰饼,再在已做的墙角标准灰饼面之间拉通线,每隔1.2~1.5m及在门窗口阳角等处上下各补做若干个灰饼。
(3)墙面冲筋:待灰饼结硬后,使用与抹灰层相同的砂浆,在上下灰饼之间做宽50mm的灰浆带,并以上下砂浆灰饼为准用压尺推平。
冲筋完成后应待其稍干后才能进行墙面底层抹灰作业。
在做灰饼时必须严格控制墙面四角的灰饼,以保证冲筋的质量。
(4)做护角:根据灰饼和冲筋,首先应把门窗角和墙面、柱面阳角抹出水泥砂浆护角。
用1:2.5水泥砂浆打底,待砂浆稍干后,用1:2水泥砂浆做护角,其高度不应低于2m,每侧宽度不小于80mm。
(5)抹底灰:底灰采用1:1:6水泥混合砂浆打底,厚度为15mm,用大杠刮平找直,木抹子搓平搓毛。
然后检查底子灰是否平整,阴阳角是否方正,管道处灰是否抹齐,墙与顶交接处是否光滑平整,并用靠尺检查墙面的垂直与平整情况。
抹灰面接槎应平顺。
抹灰后应及时将撒落的砂浆清理干净。
(7)抹罩面层:待底灰达到七成干后(用手按不软但有指印时)用6厚1:0.5:3混合砂浆罩面(底层灰过干时,应充分浇水湿润)。
抹时先薄薄的刮一层灰,使其与底灰粘牢,紧跟着抹罩面灰,并用杠横竖刮平,对于凹陷处用浆料抹平,对于凸起处可用抹子立起来将其刮平,直至用杠尺检测后能达到验收标准,符合下道网格布铺贴条件为止。
(8)粘贴网格布,抹平压光:在罩面层砂浆七层干时,把网格布按墙面尺寸预先裁好,用铁抹子将耐碱网格布压入七成干砂浆中,网布之间搭接宽度不应小于50mm,先压入一侧,用滚筒滚水木镌楼浆,最后要沿网格布纵向用铁抹子压一遍收光,消除面层的抹子印。
网格布压入程度以可见暗露网眼,但表面看不到裸露网格布为宜。
阴角处耐碱网格布要压茬搭接,其宽度≥50mm,阳角处也应双向包角压茬搭接,其宽度≥100mm。
网布铺贴要紧贴墙面保证平整,无褶折,砂浆饱满度达到100%不应出现大面积露布之处,大墙面要抹平、找直,保持阴阳角处的方正和垂直度。
(9)厨房间、卫生间墙体抹灰做法同其他墙体(底层灰15厚1:2.5水泥砂浆,面层5厚1:3水泥砂浆),在抹罩面层时表面为细拉毛,抹灰砂浆5%防水剂。
同时抹灰一定要掌握好平整度和垂直度,以利于贴墙砖。
并且厨房卫生间墙面防水施工范围抹灰需留10mm槎,待防水施工完成后进行面层灰施工。
(10)养护:罩面灰抹完后,待稍干,具有初期硬度,一般在砂浆初凝后尚未收缩前,进行淋水养护,连续养护至一星期,使墙面清晰、无缝、无跑砂、无空鼓,断绝后患。
5.2 外墙抹灰(1)基层处理:若混凝土表面很光滑,应对其表面进行“毛化”处理,将墙表面尘土、污垢清扫干净,用水将墙面冲净、晾干,然后喷浆。
将1:1水泥细砂浆(内掺水重20%的801胶搅拌均匀)分散均匀地喷到墙面上,终凝后浇水养护,直到水泥砂浆疙瘩全部粘到墙面上,并有较高强度(用手掰不动)为止。
(2)吊垂直、套方找规矩:用经纬仪或线锤分别在各个大角及窗角等处吊垂直,套方抹灰饼,灰饼间距1.2~1.5m,遇门窗洞口,在门窗洞口上下左右补做灰饼,并按灰饼做冲筋。
(3)外墙面。
a、基层处理(清理表面污迹)不同材料交界处加钢丝网处加钢丝网。
b、抹底层防水砂浆:抹1∶2.5水泥砂浆(内掺5%防水剂)打底,底灰厚度为10mm,应与所做冲筋抹平,并用大杠刮平、找直,木抹子搓毛;c、抹灰施工程序:从上往下打底,底层砂浆抹完后,再从上往下抹面层砂浆。
注意在抹面层之前,应先检查底层砂浆有无空、裂现象,如有空裂,应剔凿返修后再抹面层灰;另外应注意底层砂浆上的尘土、污垢等应先清净,浇水湿润后,方可进行面层抹灰。
(4)屋面结构面以上的墙体。
a 屋面结构面以上应先用20mm厚1:2水泥砂浆,并做表面收光,以便于屋面防水施工。
b、屋面排水为有组织排水,故屋面檐口等部位抹灰施工时,檐口顶抹灰应里低外高形成向内泄水坡度。
6 施工细部处理1、门洞收口处理。
所有洞口阳角、门窗套上下和过梁底面必须方正,门洞大小必须统一。
抹灰成型后内墙门洞尺寸为:图示门窗洞口的理论尺寸,抹灰时必须严格控制内墙门洞口的尺寸,内墙门洞尺寸严禁出现负公差现象。
2、窗洞收口处理。
窗附框在窗洞口收口前安装完成,抹灰施工时窗洞收口一次完成,收口前应仔细检查窗附框与结构连接的稳定性。
其中卫生间、厨房间及开敞阳台墙面按贴面砖墙面及木饰面窗套考虑,收口时内口预留出厚度,露出附框,其余房间窗洞抹灰将附框隐蔽,外窗口用20厚无机保温砂浆收口,吃钢附框5mm,为有效防止窗洞位置向房间内渗水,在窗附框以外部分涂刷1.5厚聚氨酯防水涂料,窗洞阳角不少于5cm。
3、厨房间、卫生间与外墙在砖墙与构造柱或梁交接处一定要挂钢丝网片,钢丝网与各基体的搭接宽度不小于150mm,用铁钉或射钉固定在墙面上,铁钉或射钉固定间距200。
4、内墙罩面层均满挂耐碱玻纤网,其它实心内墙粉刷前须先将墙面上孔洞或管线剔槽填补平整。
然后在易开裂处(孔洞或管线剔槽处,墙体砌筑材料与梁柱相交的界面处、窗口四角45°及墙的阳角等部位)做加强处理,处理方法是在墙面涂刷界面剂后,即在这些部位抹300宽(搭接150)3厚1:2水泥砂浆,面压入同宽耐碱玻纤网。
做完加强处理后按构造层次抹灰。
耐碱玻纤网须压入找平层,深度以见格不见网为宜。
7 施工注意事项1、抹灰的工艺流程按“先上后下”的原则进行,以便减少污染,保护成品。
2、基层为混凝土面时,抹灰前将基层清理干净,然后用界面剂或1:1水泥细砂浆(内掺水重5%的801胶料搅拌均匀)分散均匀地喷到墙面上,喷浆要均匀,终凝后浇水养护,直到水泥砂浆疙瘩全部粘到砼光面上,并有较高强度(用手掰不动)为止。
3、基层为混凝土加砌块时,浇水后立即用界面剂或1:1水泥细砂浆(内掺水重5%的801胶料搅拌均匀)分散均匀地喷到墙面上,喷点要均匀,终凝后浇水养护,直到水泥砂浆疙瘩全部粘到砼光面上,并有较高强度(用手掰不动)为止。
抹灰前先洒水湿润,浇水量为渗入砌块深度8~10mm为宜,浇水在抹灰前一天进行,但抹灰时墙面不显浮水。
4、底层灰表面必须扫毛,如果过于干燥应浇水润湿,罩面灰应待中层达到七成干后进行,先从阴阳角进行,注意接槎,必须控制压光时间,避免灰浆还未收水就压光而导致起泡。
罩面后次日进行洒水养护。
抹灰层在凝结前,应防止快干、水冲、撞击和振动。
5、墙面阳角抹灰,将靠尺在墙角一面用线坠找直,然后在墙角另一面顺靠尺抹砂浆。
